定额预算混凝土与模板工程量计算
- 格式:ppt
- 大小:17.84 MB
- 文档页数:99
快速估算混凝土钢筋模板抹灰的工程量建筑工程工程量是建筑工程活动中的一项重要内容。
首先,它是编制施工图预算的重要因素,工程量计算是否准确,直接关系到工程造价的准确性。
其次,工程量是施工企业编制施工作业计划、合理的安排施工进度,组织和安排材料和构件、物资供应的重要数据。
另外,它还是基本建设财务管理和会计核算的重要依据。
如何快速计算工程量?一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)、清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)、定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)、清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)、定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积二、大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①.计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②.计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:①.利用棱台体积公式计算挖土方的上下底面积。
V=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。
如下图S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。
钢筋混凝土工程定额说明及工程量计算规定一、钢筋混凝土工程定额说明1、定额项目子目中包括模板制作(不包括钢模板),安装,校正检验,用后拆除清理,钢筋的除锈、制作、绑扎、焊接、预埋铁件、筛洗砂石、拌合、浇捣、养护混凝土以及制作石块,搭拆简易的脚手架等全部工作。
预制构件包括成品运到堆置地点堆码(定额子目范围)。
2、钢筋以手工绑扎,部分焊接及点焊编制,不论采用何种施工方法,定额不变。
3、本部分所列计的模板均为摊销数量。
4、钢筋混凝土中的钢筋和铁件,应按施工图计算净用量加耗损,与定额中的含量比较,其超过或不足部分按"钢筋增减调整"定额进行调整。
钢筋、铁件的耗损率如下:现浇混凝土钢筋3%,预制混凝土钢筋2%,预应力钢丝和钢筋9%,铁件1%。
5、构件安装包括制作砂浆,构件起运,吊装,找平就位,接头嵌(灌)缝及构件坐浆。
预制构件比现浇构件多一项构件安装定额。
预制构件浇筑构件不在目标位置。
钢筋混凝土构件接头灌缝,一般指的都是预制构件(单个体积在1m3之外),例如预制过梁,放到窗口上,为了使它和墙体黏结到一块就要在边缘缝隙里浇注混凝土,就是接头灌缝。
预制混凝土构件接头灌缝,包括构件座浆、灌缝、堵板孔、塞板与梁缝、模板等,其工程量均按预制混凝土构件实体积以立方米计算。
预制构件套定额,地沟盖板不座浆,预制楼板就得座浆。
预制构件座浆、灌缝,指构件安装时下面铺砂浆及安装后用砼灌缝。
预制构件的安装就是将构件安装到位,预制构件灌缝就是将预制构件之间的连接用砼连接起来。
预制构件套定额,不需套座浆,因为预制构件安装工序就包括座浆,从该定额子目的工作内容中和所含材料可以看出来。
6、定额小构件是按现场预制,小批量生产,手工操作综合考虑小构件制作消耗定额,单个体积在1m3以内。
7、预应力钢筋混凝土的钢筋冷加工,张拉,浇筑锚头混凝土的工时已包括在定额内,不得另行计算。
二、计量方法及工程量计算规则现浇混凝土工程量1.现浇混凝土工程量除另有规定外,均按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件、螺栓及0.3m2以内的孔洞所占体积,型钢混凝土结构中,每吨型钢应扣减0.1m3混凝土体积。
建筑工程混凝土、钢筋混凝土模板及支架工程量计算规则
工程量计算规则及说明
一.工程量计算规则
1.住宅、教学及办公用房、医院(宾馆、图书馆)、商场、单层厂房、多层厂房、综合楼的模板工程量均按建筑物总建筑面积以m2计算。
2,现浇混凝土水塔塔身、水塔水箱、贮水池及化粪池的模板,均按混凝土实体积以m3计算。
3 .液压滑升钢模板施工的烟囱筒身、水塔塔身及贮仓圆筒筒仓的模板,均按混凝土实体积以m3计算。
贮仓的顶板、隔层板及非滑模施工的仓壁模板按模板与混凝土的接触面积以m2计算。
4 .现浇混凝土垫层、压顶、其他构件模板工程量均按模板与混凝土接触面积以m2计算。
5 .台阶模板工程量按水平投影面积计算,台阶与平台连接时,其投影面积应以最上层踏步外沿加0.30m计算。
6,地沟模板不分沟底、沟壁、沟顶均以模板与混凝土接触面积合并计算。
7预制地沟盖板、地沟过梁模板工程量均按构件实体积以m3计算。
二、其他说明
1.定额中的模板是按钢模为主部分考虑木模综合测算的,施工采用模板与定额规定不同时,仍按定额规定计算。
2,本定额中的综合楼是指房间使用活荷载不超过4KN∕m2,集两种以上使用功能为一体的且设计图纸中注明为综合楼的建筑物。
3 .建筑物模板是综合测算的,无论室内有无地沟均不调整。
4 .同一建筑物多种用途,按不同用途分别计算。
5 .混凝土散水、地坪及基础垫层的模板均按现浇混凝土垫层模板计算。
6 .定额中的其他模板适用于室外工程。
1、现浇混凝土及预制钢筋混凝土模板工程量,除另有规定者外,应区别模板的材质,按混凝土与模板接触面的面积,以平方米计算。
2、定额附录中的混凝土模板含量参考表,系根据代表性工程测算而得,只能作为投标报价和编制标底时的参考。
2、3、现浇混凝土基础的模板工程量,按以下规定计算:(1)现浇混凝土带形基础的模板,按其展开高度乘以基础长度,以平方米计算;基础与基础相交时重叠的模板面积不扣除;直形基础端头的模板,也不增加。
(2)杯形基础和高杯基础杯口内的模板,并入相应基础模板工程量内。
杯形基础杯口高度大于杯口长边长度的,套用高杯基础定额项目。
4、现浇混凝土柱模板,按柱四周展开宽度乘以柱高,以平方米计算。
(1)柱、梁相交时,不扣除梁头所占柱模板面积。
(2)柱、板相交时,不扣除板厚所占柱模板面积。
现浇混凝土柱模板工程量=柱截面周长×柱高5、构造柱模板,按混凝土外露宽度,乘以柱高以平方米计算。
(1)构造柱与砌体交错咬茬连接时,按混凝土外露面的最大宽度计算。
构造柱与墙的接触面不计算模板面积。
构造柱与砖墙咬口模板工程量=混凝土外露面的最大宽度×柱高(2)构造柱模板子目,已综合考虑了各种形式的构造柱和实际支模大于混凝土外露面积等因素,适用于先砌砌体,后支模、浇筑混凝土的夹墙柱情况。
6、现浇混凝土梁(包括基础梁)模板,按梁三面展开宽度乘以梁长,以平方米计算。
现浇混凝土梁模板工程量=(梁底宽+梁侧高×2)×梁长(1)单梁,支座处的模扳不扣除,端头处的模板不增加。
(2)梁与梁相交时,不扣除次梁梁头所占主梁模板面积。
(3)梁与板连接时,梁侧壁模板算至板下坪。
[例]某现浇花篮梁,梁端有现浇梁垫,尺寸如图10—7所示。
木模板,木支撑,计算梁模板、支撑工程量,确定定额项目。
①梁模板工程量梁断面支模长度=[0.25+(0.21+(0.122+0.072)1/2+0.08+0.12+0.14)×2]=1.627m1.627*(5.24-0.24)+(0.25+0.5*2)*0.24*2+0.60×0.20×4=9.335m2异形梁木模板,木支撑(套10-4-123)定额基价=379.76元/10m2②梁支撑超高工程量=9.335m2超高次数:(4.80-0.50-3.60)÷3.00≈1次木支撑每增加3m(套10-4-131)定额基价=73.86元/10m27、现浇混凝土墙模板,按混凝土与模板接触面积,以平方米计算。
混凝土及工程量计算混凝土是一种广泛应用于建筑工程中的材料,它主要由水泥、砂、碎石和水组成。
混凝土的强度和耐久性使其成为建筑工程中不可或缺的材料。
在进行混凝土工程时,需要进行工程量计算,以确保材料的准确配比和施工进度的控制。
首先,我们需要明确以下几个关键的工程量指标:1.混凝土用量:混凝土用量是根据不同的工程要求进行计算的。
常见的计算方法是根据建筑结构的需求来确定混凝土梁、柱、板等构件的体积,然后根据混凝土的密度进行换算得到所需用量。
2.水泥用量:水泥的用量可以通过混凝土用量来计算得出。
根据混凝土的换算比例,可以确定所需的水泥用量。
一般情况下,水泥的比例为混凝土总体积的10%-15%。
3.骨料用量:骨料主要指的是砂和碎石。
混凝土中的骨料用量也可以通过混凝土用量来计算得出。
骨料的比例一般为混凝土总体积的60%-70%。
4.水用量:水的用量是混凝土中的重要组成部分,它能使水泥颗粒与骨料颗粒黏结在一起形成坚固的混凝土。
水的用量一般为混凝土总体积的15%-20%。
另外,在进行混凝土工程量计算时,还需要考虑到混凝土的强度等级、施工条件和施工方法等因素。
以下是一些常用的混凝土工程量计算方法:1.钢筋混凝土构件的体积计算:根据建筑图纸中的相关尺寸,计算混凝土构件的体积。
常见的混凝土构件包括梁、柱、板等。
2.混凝土配比计算:根据混凝土的设计强度等级和使用要求,确定混凝土的配比。
根据配比可以计算出水泥、砂、碎石和水的用量。
3.混凝土表面积计算:根据建筑图纸中的地坪面积,计算混凝土地坪的表面积。
根据表面积可以计算出所需的混凝土用量。
4.混凝土模板计算:根据混凝土模板的尺寸和布置方式,计算混凝土模板的总面积。
根据总面积可以计算出所需的模板数量和材料用量。
混凝土工程量计算是建筑工程中的重要一环,它能够确保混凝土施工的质量和进度。
准确的工程量计算可以为工程的材料采购和施工计划提供依据,从而保证施工的顺利进行。
因此,在进行混凝土工程时,需要进行详细的工程量计算,并根据实际情况进行调整和修正,以实现工程的质量和经济效益的最佳平衡。
2024混凝土及钢筋混凝土预算定额规则在建筑工程中,混凝土及钢筋混凝土工程是至关重要的组成部分,其预算定额规则对于准确计算工程造价、合理安排施工资源以及保障工程质量都具有重要意义。
接下来,让我们详细了解一下 2024 混凝土及钢筋混凝土预算定额规则。
首先,我们要明确混凝土及钢筋混凝土工程所包含的内容。
一般来说,这包括混凝土的制备、运输、浇筑、振捣、养护,以及钢筋的制作、安装、连接等工作。
在预算定额中,混凝土的强度等级是一个关键因素。
不同强度等级的混凝土,其材料成本和施工工艺都有所不同。
比如,高强度等级的混凝土可能需要使用更优质的水泥、骨料和外加剂,从而导致成本增加。
混凝土的工程量计算规则也是需要重点关注的。
通常,混凝土的工程量按照实际浇筑的体积计算,不扣除钢筋、预埋件、螺栓等所占的体积。
但对于空心构件,应扣除空心部分的体积。
在计算混凝土运输费用时,需要考虑运输距离、运输方式以及运输设备的类型等因素。
如果施工现场距离搅拌站较远,运输费用可能会占据较大的比例。
钢筋的预算定额规则同样不容忽视。
钢筋的工程量按照设计图示钢筋长度乘以单位理论质量计算。
这里要注意的是,钢筋的弯钩、搭接长度等都需要按照规定进行计算。
钢筋的制作和安装费用也需要分别计算。
制作费用包括钢筋的调直、切断、弯曲等加工工序的费用;安装费用则包括将钢筋吊运至施工部位、绑扎固定等费用。
在混凝土及钢筋混凝土工程中,模板工程也是一个重要的组成部分。
模板的种类繁多,如木模板、钢模板、铝合金模板等。
预算定额中会根据不同的模板类型和使用部位,规定相应的费用标准。
模板的工程量一般按照与混凝土接触的面积计算。
对于复杂的构件,如异形柱、弧形梁等,模板的计算可能会相对复杂,需要根据具体情况进行分析。
此外,还有一些其他的因素会影响混凝土及钢筋混凝土工程的预算定额。
比如,施工环境的特殊性,如在高寒地区、高温地区施工,可能需要增加特殊的防护措施和施工工艺,从而导致费用增加。

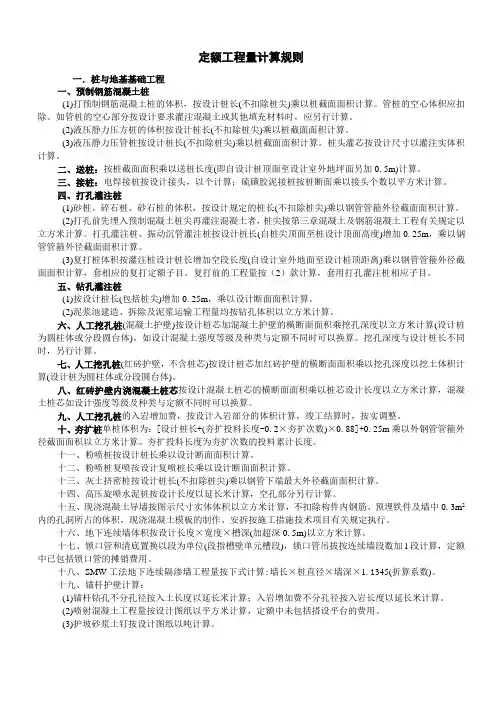

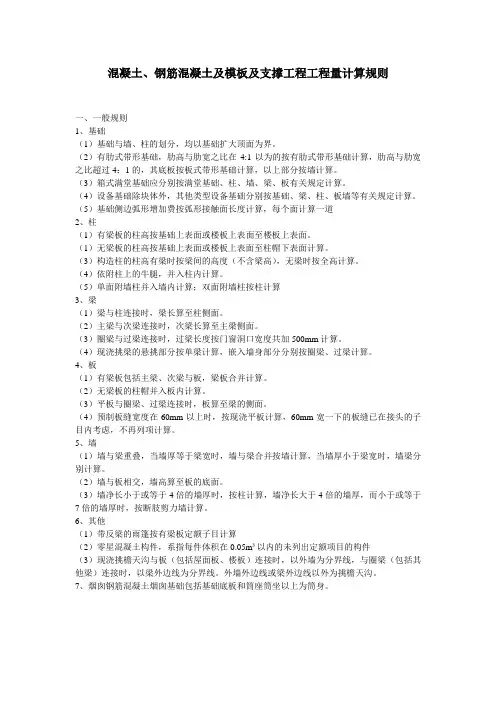

混凝土、钢筋混凝土及模板及支撑工程工程量计算规则一、一般规则1、基础(1)基础与墙、柱的划分,均以基础扩大顶面为界。
(2)有肋式带形基础,肋高与肋宽之比在4:1以为的按有肋式带形基础计算,肋高与肋宽之比超过4:1的,其底板按板式带形基础计算,以上部分按墙计算。
(3)箱式满堂基础应分别按满堂基础、柱、墙、梁、板有关规定计算。
(4)设备基础除块体外,其他类型设备基础分别按基础、梁、柱、板墙等有关规定计算。
(5)基础侧边弧形增加费按弧形接触面长度计算,每个面计算一道2、柱(1)有梁板的柱高按基础上表面或楼板上表面至楼板上表面。
(1)无梁板的柱高按基础上表面或楼板上表面至柱帽下表面计算。
(3)构造柱的柱高有梁时按梁间的高度(不含梁高),无梁时按全高计算。
(4)依附柱上的牛腿,并入柱内计算。
(5)单面附墙柱并入墙内计算;双面附墙柱按柱计算3、梁(1)梁与柱连接时,梁长算至柱侧面。
(2)主梁与次梁连接时,次梁长算至主梁侧面。
(3)圈梁与过梁连接时,过梁长度按门窗洞口宽度共加500mm计算。
(4)现浇挑梁的悬挑部分按单梁计算,嵌入墙身部分分别按圈梁、过梁计算。
4、板(1)有梁板包括主梁、次梁与板,梁板合并计算。
(2)无梁板的柱帽并入板内计算。
(3)平板与圈梁、过梁连接时,板算至梁的侧面。
(4)预制板缝宽度在60mm以上时,按现浇平板计算,60mm宽一下的板缝已在接头的子目内考虑,不再列项计算。
5、墙(1)墙与梁重叠,当墙厚等于梁宽时,墙与梁合并按墙计算,当墙厚小于梁宽时,墙梁分别计算。
(2)墙与板相交,墙高算至板的底面。
(3)墙净长小于或等于4倍的墙厚时,按柱计算,墙净长大于4倍的墙厚,而小于或等于7倍的墙厚时,按断肢剪力墙计算。
