混凝土及钢筋混凝土工程工程量计算详解
- 格式:pdf
- 大小:6.54 MB
- 文档页数:94
混凝土及钢筋混凝土工程量计算规则混凝土和钢筋混凝土工程量计算是建筑工程中非常重要的一项工作,它涉及到工程的质量控制、施工进程管理以及成本预算等方面。
正确、准确地计算工程量对于项目的顺利进行至关重要。
本文将介绍混凝土及钢筋混凝土工程量计算的规则与方法。
一、混凝土工程量计算规则1. 混凝土方量计算混凝土工程量计算一般以方的形式进行。
其计算公式为:混凝土方量 = 长度 ×宽度 ×厚度在实际计算中,需要考虑到墙体开洞、窗户、门洞等特殊情况对混凝土方量的影响。
2. 混凝土用量计算混凝土的用量计算主要涉及到混凝土的配比和浪费率的考虑。
一般情况下,混凝土的用量计算公式为:混凝土用量 = 混凝土方量 ×浇筑倍率 × (1 + 浪费率)其中,浇筑倍率考虑到混凝土在浇筑过程中的沉降和浪费情况,浪费率则是指施工过程中的混凝土剩余量和损耗量。
3. 砼配比计算砼配比指的是混凝土组成中水泥、骨料、粉煤灰等各个成分的比例关系。
根据设计要求和工程强度等级,可以通过配比计算来确定具体的砼配比。
二、钢筋混凝土工程量计算规则1. 钢筋计算钢筋混凝土结构中的钢筋是承受和传递荷载的关键部分。
钢筋的计算需要考虑到受力和设计要求。
常见的钢筋计算公式包括:钢筋截面积 = 受力 / 应力 ×安全系数钢筋用量 = 钢筋截面积 ×钢筋长度 ×钢筋数量2. 钢筋混凝土构件计算钢筋混凝土构件是由混凝土和钢筋组成的结构单元。
计算钢筋混凝土构件需要考虑到构件的几何形状、受力情况以及材料的特性等因素。
常见的计算方法包括弯曲构件的弯矩计算、梁、柱和板的受力计算等。
3. 钢筋混凝土用量计算钢筋混凝土用量计算是综合考虑混凝土的使用量和钢筋的使用量来计算工程所需的材料量。
具体计算方法为:钢筋混凝土用量 = 混凝土用量 + 钢筋用量总结:混凝土及钢筋混凝土工程量计算是建筑工程中必不可少的一项工作。
通过准确计算工程量,可以有效控制施工质量和成本,并保证工程的顺利进行。
混凝土及钢筋混凝土工程量计算
混凝土工程量计算主要包括对混凝土的配合比进行计算和对所用混凝
土的用量进行估算。
1.配合比计算
配合比计算是确定混凝土中水泥、砂子、骨料和水的比例。
首先需要
确定设计强度等级和所用水泥的品种,然后按照一定的原则和经验进行配
合比计算。
2.用量估算
用量估算是根据设计中使用的混凝土结构的尺寸和要求,计算所需的
混凝土用量。
主要涉及到对不同结构部位的体积进行计算,并考虑到混凝
土浪费、收缩和收缩裂缝等因素的影响。
钢筋混凝土工程量计算主要包括对钢筋的数量和长度进行计算和估算。
1.钢筋数量计算
钢筋数量计算是根据设计中使用的钢筋混凝土结构的要求,计算所需
的钢筋数量。
主要涉及到对不同结构部位的钢筋截面积进行计算,并考虑
到钢筋的间距、重叠长度和弯折长度等因素的影响。
2.钢筋长度估算
钢筋长度估算是根据设计中使用的钢筋混凝土结构的要求,计算所需
的钢筋长度。
主要涉及到对不同结构部位的钢筋长度进行计算,并考虑到
钢筋的弯折长度、绑扎长度和接头长度等因素的影响。
三、混凝土及钢筋混凝土工程量计算的相关注意事项
1.工程图纸的正确理解
2.承包商的实际施工情况
3.施工过程中的变化和调整
总之,混凝土及钢筋混凝土工程量计算是建筑工程中不可或缺的环节。
准确的工程量计算对于工程的正常施工和质量的控制具有重要意义。
因此,需要深入理解施工图纸,考虑到承包商的实际情况,并随时调整和更新计
算结果,以确保工程的顺利进行。
混凝土及钢筋混凝土工程量计算规则在建筑工程中,混凝土及钢筋混凝土是常用的结构材料,准确计算其工程量对于工程预算、施工进度安排以及成本控制都具有重要意义。
下面,我们来详细了解一下混凝土及钢筋混凝土工程量的计算规则。
一、混凝土工程量计算1、基础混凝土带形基础:按长度乘以设计断面面积计算。
外墙基础长度按外墙中心线长度计算,内墙基础长度按内墙基础净长线长度计算。
独立基础:按设计图示尺寸以体积计算。
满堂基础:分为无梁式满堂基础和有梁式满堂基础。
无梁式满堂基础按板和柱墩体积之和计算;有梁式满堂基础分别计算板和梁的体积,梁高从基础顶面算至梁顶面。
2、柱混凝土按设计图示尺寸以体积计算。
柱高自柱基上表面(或楼板上表面)算至上一层楼板上表面。
无梁板的柱高,应自柱基上表面(或楼板上表面)算至柱帽下表面。
构造柱按全高计算,嵌接墙体部分并入柱身体积。
3、梁混凝土按设计图示尺寸以体积计算。
梁长计算规定如下:梁与柱连接时,梁长算至柱侧面。
主梁与次梁连接时,次梁长算至主梁侧面。
伸入墙内的梁头、梁垫体积并入梁体积内计算。
4、板混凝土有梁板:包括主梁、次梁与板,按梁、板体积之和计算。
无梁板:按板和柱帽体积之和计算。
平板:按板的图示体积计算。
各类板伸入墙内的板头并入板体积内计算。
5、墙混凝土按设计图示尺寸以体积计算。
墙高计算规定如下:墙与梁连接时,墙高算至梁底。
墙与板连接时,墙高算至板顶。
混凝土墙中的暗柱、暗梁并入墙体积内计算。
6、楼梯混凝土整体楼梯(包括休息平台、平台梁、斜梁和楼梯的连接梁)按水平投影面积计算,不扣除宽度小于 500mm 的楼梯井,伸入墙内部分不另增加。
7、其他构件阳台、雨篷:按伸出外墙的水平投影面积计算,伸出墙外的牛腿和雨篷反挑檐不另计算。
栏板、扶手:按延长米计算。
二、钢筋混凝土工程量计算1、钢筋钢筋工程量应区别不同钢筋种类和规格,分别按设计长度乘以单位理论重量计算。
钢筋的锚固长度、搭接长度应按设计和规范要求计算。

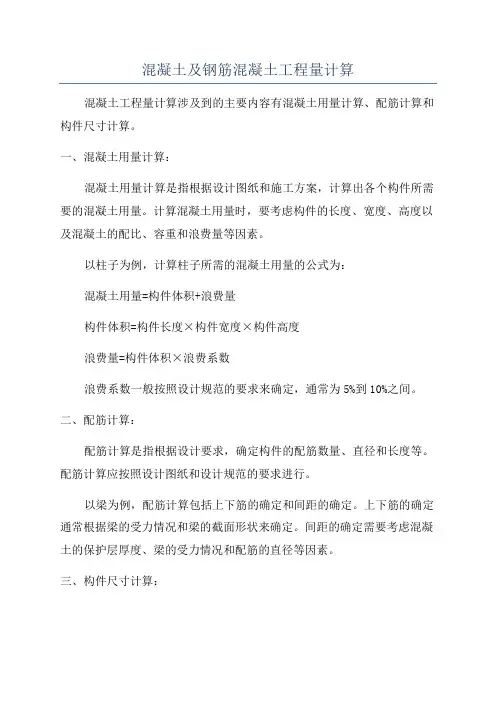

混凝土及钢筋混凝土工程量计算混凝土工程量计算涉及到的主要内容有混凝土用量计算、配筋计算和构件尺寸计算。
一、混凝土用量计算:混凝土用量计算是指根据设计图纸和施工方案,计算出各个构件所需要的混凝土用量。
计算混凝土用量时,要考虑构件的长度、宽度、高度以及混凝土的配比、容重和浪费量等因素。
以柱子为例,计算柱子所需的混凝土用量的公式为:混凝土用量=构件体积+浪费量构件体积=构件长度×构件宽度×构件高度浪费量=构件体积×浪费系数浪费系数一般按照设计规范的要求来确定,通常为5%到10%之间。
二、配筋计算:配筋计算是指根据设计要求,确定构件的配筋数量、直径和长度等。
配筋计算应按照设计图纸和设计规范的要求进行。
以梁为例,配筋计算包括上下筋的确定和间距的确定。
上下筋的确定通常根据梁的受力情况和梁的截面形状来确定。
间距的确定需要考虑混凝土的保护层厚度、梁的受力情况和配筋的直径等因素。
三、构件尺寸计算:构件尺寸计算是指根据设计要求,确定构件的尺寸。
构件尺寸计算应根据设计图纸和设计规范的要求进行。
以板块为例,构件尺寸计算包括板厚、板宽和板长的确定。
板厚的确定通常根据板块的受力情况和板块的跨度来确定。
板宽的确定要考虑到板块的受力情况和施工工艺的要求。
板长的确定需要根据板块的布置情况和施工工艺的要求。
在混凝土及钢筋混凝土工程量计算过程中,还需要考虑到施工工艺、施工工艺的要求和安全性等因素。
只有在充分考虑到这些因素的前提下,才能得出准确、合理和可靠的工程量计算结果。
总之,混凝土及钢筋混凝土工程量计算是建筑工程中重要的一环,它对工程的质量和进度有着重要的影响。
在计算过程中,需要遵循设计图纸和设计规范的要求,并充分考虑到施工工艺和安全性等因素。
通过科学合理的工程量计算,可以为建筑施工提供准确的数据支持,保证工程的质量和进度。
钢筋混凝土工程量计算一、混凝土的计算方法混凝土是建筑中常用的一种材料,其工程量计算需要考虑的因素包括混凝土的体积、强度等。
以下是混凝土工程量计算的基本公式:1.混凝土的体积计算混凝土的体积计算需要考虑构件的尺寸和形状,常用的计算公式有:-矩形截面混凝土的体积计算公式:体积=长度×宽度×高度-圆形截面混凝土的体积计算公式:体积=π×半径²×高度-梯形截面混凝土的体积计算公式:体积=(上底+下底)/2×高度×宽度2.混凝土的配比计算混凝土的配比计算需要根据设计要求、强度等级和施工工艺等因素进行考虑,常用的计算公式有:-水泥的用量计算:用水泥用量=水泥强度×设计强度×混凝土体积/水泥强度等级-骨料用量计算:用骨料用量=(混凝土体积-水泥用量)/骨料材料的体积倍率-水和外加剂的用量计算:用水用量=用水率×水泥用量,外加剂用量根据设计要求进行计算3.其他影响混凝土计量的因素混凝土的施工中还有一些其他的因素会影响工程量的计算,例如膨胀剂、萃取剂等,需要根据具体情况进行计算。
二、钢筋的计算方法钢筋是混凝土中的加筋材料,其工程量计算需要考虑的因素包括构件的尺寸、钢筋的直径和间距等。
以下是钢筋工程量计算的基本公式:1.钢筋的长度计算钢筋的长度计算需要根据构件的尺寸和形状进行考虑,其中常用的计算公式有:-矩形构件的钢筋长度计算公式:长度=(边长1+边长2)×2+钢筋的弯曲长度-圆形构件的钢筋长度计算公式:长度=π×直径+钢筋的弯曲长度-其他特殊形状构件的钢筋长度计算需要根据具体情况自行计算2.钢筋的根数计算钢筋的根数计算需要根据钢筋的直径和间距等进行考虑,其中常用的计算公式有:-单根钢筋的根数计算公式:根数=钢筋长度/(构件长度/间距)-组合钢筋的根数计算公式:根数=钢筋总长度/(构件长度/间距)3.钢筋的重量计算钢筋的重量计算需要考虑钢筋的直径、长度和密度等因素,其中常用的计算公式有:-单根钢筋的重量计算公式:重量=钢筋的长度×π×直径²/4×钢筋的密度-组合钢筋的重量计算公式:重量=钢筋的总长度×π×直径²/4×钢筋的密度三、常见工程量计算内容和注意事项1.混凝土工程量计算的常见内容包括:-混凝土的体积计算-混凝土的配比计算-混凝土的强度计算-混凝土的施工工艺计算等2.钢筋工程量计算的常见内容包括:-钢筋的长度计算-钢筋的根数计算-钢筋的重量计算-钢筋的焊接长度计算等3.在进行工程量计算时需要注意以下事项:-严格按照设计要求进行计算,不得随意改变。

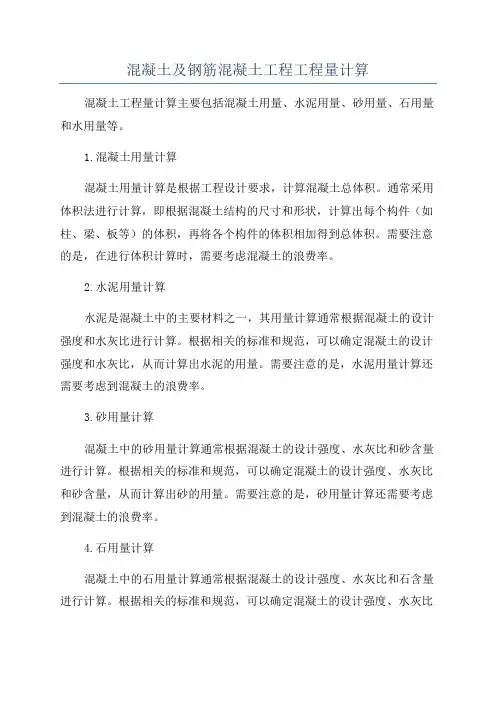

混凝土及钢筋混凝土工程工程量计算混凝土工程量计算主要包括混凝土用量、水泥用量、砂用量、石用量和水用量等。
1.混凝土用量计算混凝土用量计算是根据工程设计要求,计算混凝土总体积。
通常采用体积法进行计算,即根据混凝土结构的尺寸和形状,计算出每个构件(如柱、梁、板等)的体积,再将各个构件的体积相加得到总体积。
需要注意的是,在进行体积计算时,需要考虑混凝土的浪费率。
2.水泥用量计算水泥是混凝土中的主要材料之一,其用量计算通常根据混凝土的设计强度和水灰比进行计算。
根据相关的标准和规范,可以确定混凝土的设计强度和水灰比,从而计算出水泥的用量。
需要注意的是,水泥用量计算还需要考虑到混凝土的浪费率。
3.砂用量计算混凝土中的砂用量计算通常根据混凝土的设计强度、水灰比和砂含量进行计算。
根据相关的标准和规范,可以确定混凝土的设计强度、水灰比和砂含量,从而计算出砂的用量。
需要注意的是,砂用量计算还需要考虑到混凝土的浪费率。
4.石用量计算混凝土中的石用量计算通常根据混凝土的设计强度、水灰比和石含量进行计算。
根据相关的标准和规范,可以确定混凝土的设计强度、水灰比和石含量,从而计算出石的用量。
需要注意的是,石用量计算还需要考虑到混凝土的浪费率。
5.水用量计算混凝土中的水用量计算通常根据混凝土的设计强度和水灰比进行计算。
根据相关的标准和规范,可以确定混凝土的设计强度和水灰比,从而计算出水的用量。
需要注意的是,水用量计算还需要考虑到混凝土的浪费率。
钢筋混凝土工程量计算主要包括钢筋用量计算和混凝土用量计算。
1.钢筋用量计算钢筋用量计算是根据工程设计要求,计算钢筋的总体积。
通常采用长度法进行计算,即根据钢筋的尺寸、形状和数量,计算出每根钢筋的长度,再将各个钢筋的长度相加得到总长度。
需要注意的是,在进行长度计算时,需要考虑钢筋的浪费率。
2.混凝土用量计算混凝土用量计算同混凝土工程量计算一样,根据工程设计要求,计算混凝土总体积。
需要指出的是,钢筋混凝土工程量计算还需要考虑到相关的施工要求和标准。
混凝土及钢筋混凝土工程量计算规则混凝土及钢筋混凝土工程量计算规则是指在建筑工程中,根据设计图纸和施工方案,计算混凝土及钢筋混凝土的用量及配比的一项技术活动。
准确的工程量计算可以保证施工过程中的材料供应及施工进度的控制,保证工程的质量和安全。
混凝土工程量计算规则:1.根据设计图纸确定工程结构的尺寸,计算混凝土的体积。
一般计算公式如下:V=S×h,其中V为混凝土的体积,S为截面积,h为高度。
2.根据工程要求及设计标准,确定混凝土配合比。
配合比一般包括水泥、砂、石子和水的比例。
3.根据混凝土的体积及配合比,计算所需要的材料用量。
例如,计算水泥用量,可以根据配合比中水泥的比例和混凝土体积计算得出。
4.在计算材料用量时,一般要考虑到浪费和损耗。
浪费一般是按照一定比例进行计算,通常为5%-10%。
损耗则根据工程的实际情况进行估算。
5.根据计算的材料用量,确定混凝土的总成本,包括人工、机械等直接费用及间接费用。
钢筋混凝土工程量计算规则:1.根据设计图纸和工程要求,计算钢筋混凝土结构的体积。
计算方法和混凝土工程量计算类似。
2.根据设计要求和规范,确定钢筋的配筋率。
配筋率一般以百分比表示,是指钢筋截面面积与混凝土截面积的比值。
3.根据钢筋的配筋率,计算所需要的钢筋用量。
钢筋的计算一般按照长度进行,根据配筋率和结构的长度计算得出。
4.在计算钢筋用量时,同样需要考虑到浪费和损耗。
浪费和损耗的计算方法与混凝土工程量计算一致。
5.根据计算的钢筋用量,确定钢筋的总成本和加工费用。
总结起来,混凝土及钢筋混凝土工程量计算规则是根据设计要求和规范,通过计算来确定混凝土和钢筋的用量及配比,以保证施工过程中的材料供应和施工进度的控制,从而保证工程的质量和安全。
这种计算工作需要进行详细的施工方案和图纸的分析,并且需要对各种材料的性质和性能有一定的了解,才能进行准确的计算。
混凝土及钢筋混凝土工程工程量计算讲解在建筑工程中,混凝土及钢筋混凝土工程是极其重要的组成部分。
准确计算其工程量对于工程预算、成本控制以及施工进度安排都有着至关重要的意义。
接下来,让我们逐步深入了解混凝土及钢筋混凝土工程工程量的计算方法。
首先,我们要明确混凝土及钢筋混凝土工程所包含的内容。
它主要包括基础、柱、梁、板、墙等构件。
对于基础部分,常见的有独立基础、条形基础和筏板基础等。
以独立基础为例,计算工程量时,要根据其形状(如矩形、梯形等)分别计算出底面积和高度,然后相乘得出体积。
需要注意的是,基础与柱的分界线要划分清晰。
柱子的工程量计算,需要根据柱子的形状(如矩形柱、圆形柱)和尺寸。
矩形柱的体积等于柱的截面积乘以柱高,而圆形柱则要根据其半径计算截面积。
柱高的确定通常是从柱基上表面算至柱顶。
梁的工程量计算较为复杂一些。
要区分主梁和次梁,并且要考虑梁与柱、梁与梁相交时的扣减关系。
梁的体积等于梁的截面积乘以梁的长度。
梁长的计算规则也有具体规定,比如梁与柱连接时,梁长算至柱侧面等。
板的工程量计算,要根据板的类型(有梁板、无梁板、平板等)来确定。
有梁板是指梁和板整浇在一起的板,其工程量要将板和梁的体积合并计算。
平板则是指直接支撑在墙上的板,单独计算其体积。
墙的工程量计算,通常按照墙的体积计算,墙的长度要按照中心线计算,墙的高度要根据不同情况确定,比如从基础上表面算至墙顶等。
在计算混凝土工程量时,还需要注意一些细节问题。
比如,混凝土的强度等级不同,其单价也不同,因此在计算时要分别列出。
另外,对于一些特殊部位,如构造柱、圈梁等,也要按照相应的规则计算。
接下来谈谈钢筋混凝土工程中钢筋的工程量计算。
钢筋的种类繁多,常见的有热轧钢筋、冷轧钢筋等。
计算钢筋工程量时,要根据钢筋的规格、形状和长度来计算。
对于直钢筋,其长度等于构件长度减去两端保护层厚度。
对于弯起钢筋,要考虑弯起的角度和增加的长度。
箍筋的计算则要根据构件的周长和箍筋的间距来确定。
混凝土及钢筋混凝土工程量计算一、混凝土工程量计算(一)基础混凝土工程量计算基础是建筑物的重要组成部分,常见的基础形式有独立基础、条形基础、筏板基础等。
独立基础的混凝土工程量通常按照立方体体积计算,即基础的长、宽、高相乘。
需要注意的是,计算时要扣除嵌入基础内的钢筋、预埋件等所占的体积。
条形基础的工程量计算分为有梁式和无梁式两种情况。
有梁式条形基础,其体积包括基础底板和梁的体积之和;无梁式条形基础,则按照基础底板的体积计算。
筏板基础的工程量计算按照整个筏板的体积计算,同样要扣除内部的钢筋、预埋件等体积。
(二)柱混凝土工程量计算柱按其形状分为矩形柱、圆形柱等。
柱的混凝土工程量按照柱的高度乘以柱的截面面积计算。
柱高的确定要根据不同情况进行判断。
有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
框架柱的柱高,应自柱基上表面至柱顶高度计算。
(三)梁混凝土工程量计算梁包括基础梁、框架梁、圈梁、过梁等。
基础梁的工程量计算与条形基础类似,需要区分有梁式和无梁式。
框架梁的工程量按照梁的长度乘以梁的截面面积计算。
梁长的计算要根据梁与柱的连接方式确定。
圈梁的工程量通常按照长度乘以截面面积计算。
过梁的工程量按照过梁的体积计算,其长度一般按门窗洞口的宽度加上一定的搭接长度。
(四)板混凝土工程量计算板分为有梁板、无梁板、平板等。
有梁板的混凝土工程量按梁、板体积之和计算。
无梁板的混凝土工程量按板和柱帽体积之和计算。
平板的混凝土工程量按板的体积计算。
(五)墙混凝土工程量计算墙的混凝土工程量按照墙的长度乘以墙的厚度乘以墙的高度计算。
墙长度的确定:外墙按中心线长度计算,内墙按净长线长度计算。
墙高度的确定:从基础上表面算至墙顶。
(六)楼梯混凝土工程量计算楼梯的混凝土工程量包括踏步、休息平台、楼梯梁等部分。
一般按照水平投影面积计算,但有些地区也可能按照体积计算。
混凝土及钢筋混凝土工程工程量计算1.混凝土量计算:混凝土量计算是指根据设计要求和结构图纸,计算出所需的混凝土总量。
计算混凝土量时需要考虑到不同部位的厚度、宽度和长度等尺寸参数,以及所使用的混凝土的标号、强度等参数。
混凝土量计算可以采用体积法或重量法两种方法进行。
2.钢筋量计算:钢筋量计算是指根据构造设计要求,计算出所需的钢筋总量。
计算钢筋量时需要考虑到不同构件的数量、直径和长度等参数,以及所使用的钢筋的等级、强度等参数。
钢筋量计算可以采用根据构造设计荷载自计算法、根据工程量总表法或根据结构计算法等方法进行。
3.混凝土用量计算:混凝土用量计算是指根据设计要求,计算出工程中所需的混凝土总用量。
计算混凝土用量时需要考虑到不同部位的厚度、宽度和长度等尺寸参数,以及所使用的混凝土的标号、强度等参数。
混凝土用量计算可以采用面积法、体积法或质量法等方法进行。
4.钢筋用量计算:钢筋用量计算是指根据构造设计要求,计算出工程中所需的钢筋总用量。
计算钢筋用量时需要考虑到不同结构构件的数量、直径和长度等参数,以及所使用的钢筋的等级、强度等参数。
钢筋用量计算可以采用根据构造设计荷载自计算法、根据工程量总表法或根据结构计算法等方法进行。
5.材料用量计算:材料用量计算是指根据设计要求和结构图纸,计算出工程中所需的各种建筑材料的总用量。
材料用量计算可以包括混凝土、钢筋、砖块、砂浆、水泥等材料的计算。
6.人工用量计算:人工用量计算是指根据设计要求和工程施工进度,计算出工程中所需的各种工种的总用量。
人工用量计算可以包括工程施工中的建筑工、电工、水暖工、木工等工种的计算。
以上是混凝土及钢筋混凝土工程工程量计算的主要内容。
通过对以上几个方面进行详细、准确的计算,可以为工程的合理施工和材料的采购提供科学依据,同时也能够有效地控制工程的成本。
在进行混凝土及钢筋混凝土工程工程量计算时,需要依据国家相关的建筑设计规范和工程量清单,认真、仔细地进行计算,以确保计算结果的准确性和可靠性。
混凝土及钢筋混凝土工程量计算规则
一、混凝土数量计算规则:
1.混凝土体积计算:根据结构图纸和设计要求,计算出各个构件的体积,并考虑浪损和缩减系数,计算出混凝土总体积。
2.强度等级及配合比计算:按照设计要求,确定混凝土的强度等级和
配合比,并据此计算出该强度等级混凝土的用量。
3.混凝土用水量计算:根据混凝土的用水量计算公式(一般为水灰比),计算出混凝土所需用水量。
4.混凝土用砂、石量计算:根据砂、石的用量计算公式,计算出混凝
土所需用砂、石量。
二、钢筋数量计算规则:
1.钢筋长度计算:根据结构图纸和设计要求,计算出各个构件的长度,并考虑钢筋的延伸长度、搭接长度等,计算出钢筋的总长度。
2.钢筋截面积计算:根据设计要求和构件尺寸,计算出钢筋的截面积。
3.钢筋数量计算:根据构件的截面积,配筋率和间距要求,计算出构
件所需的钢筋数量。
三、其他工程量计算规则:
1.制定施工方案:根据设计方案和施工要求,制定施工方案,确定施
工方法、工艺和施工数量。
2.预留孔口计算:根据设备和管线的要求,计算出预留孔口的位置、
尺寸和数量。
3.隐蔽工程计算:根据设计要求和施工图纸,计算隐蔽工程(如电线、水管等)的长度和数量。
4.土石方工程计算:根据设计要求和施工图纸,计算土石方工程的数
量和体积。
需要注意的是,在进行工程量计算时,应根据实际情况和设计要求,
结合工程经验进行合理的估算。
同时,也应遵守相关的国家标准和规范,
确保工程量计算的准确性和可靠性。
