施工单位填写工程签证的技巧
- 格式:doc
- 大小:21.50 KB
- 文档页数:1
工程签证要注意的9大技巧签证现场签证,不包含在施工合同和图纸中,也不像设计变更文件有一定的程序和正式手续。
在工程项目施工过程中,难免会遇到需要签证的工程量。
那么,施工企业该如何做,才能处理好工程签证,顺利拿到钱呢?一定要注意这九大技巧!一现场签证的主要内容1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
二现场签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。
特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行调整。
现场签证是记录现场发生情况的第一手资料。
通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。
三工程签证目前存在的问题现场签证的处理是工程施工中最容易引起争议的部分。
产生问题的原因一方面由于建筑市场的不规范,另一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。
总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理。
很多业主在施工中随意性较大,施工中长改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。
2、有一些施工单位不清楚哪些费用需要签证,缺少签证意识,进行不规范的现场签证。
一般情况下,现场签证需要业主、监理、施工单位三方共同签字才能生效,缺少任何一方都属于不规范的签证,不能作为结算和索赔的依据。
施工单位填写工程签证单的技巧施工单位在填写工程签证单时需要注意以下几个方面的技巧。
第一,了解签证单的基本要求。
签证单是工程变更的重要文件,施工单位需要了解签证单的内容和格式要求。
一般而言,签证单包括项目名称、签证编号、签证类型、签证依据、签证事项、变更原因、变更内容、变更前后工程量、变更后工期、变更后合同价款等信息。
第二,认真核实签证依据。
签证依据是申请签证的重要依据,施工单位需要准确核实签证依据,以确保变更的合理性和合法性。
签证依据可以是规划设计文件、施工图纸、设计变更说明等相关文件,施工单位需要确保签证依据的真实性和有效性。
第三,详细描述变更原因和变更内容。
在填写签证单时,施工单位需要详细描述变更的原因和内容。
变更原因应当具体明确,避免模糊和笼统的表述。
变更内容需要具体描述变更前后的工程量、工艺流程、施工方法等变更的具体内容,以便审批单位进行审核和审批。
第四,正确计算变更后工期和合同价款。
在签证单中,施工单位需要正确计算变更后的工期和合同价款。
工期的计算需要考虑变更的工程量和施工方法等因素,合同价款的计算需要考虑变更的工程量和价格等因素。
施工单位应当根据实际情况进行准确计算,避免出现错误和争议。
第五,注意签证单的格式和规范。
签证单是一份正式文件,施工单位在填写时需要注意格式和规范。
签证单应当采用工程管理部门统一规定的格式,文字要清晰、简明,逻辑要清楚、有条理,避免出现错别字、排版错误等问题。
第六,审慎填写签证单的其他要求。
在填写签证单时,施工单位还需要审慎填写一些其他要求。
比如,签证单需要有法人代表或授权代表的签字,需要有相关部门的盖章等。
施工单位要严格按照要求填写相关信息,确保签证单的合法性和有效性。
第七,认真阅读和核对签证单。
在填写签证单之前,施工单位应当认真阅读相关规定和说明,了解签证单的填写要求。
在填写签证单过程中,施工单位需要认真核对填写的内容,确保准确无误。
填写完成后,施工单位还应当仔细核对签证单的内容,确保无遗漏和错误。
工程签证的9大技巧签证现场签证,不包含在施工合同和图纸中,也不像设计变更文件有一定的程序和正式手续。
在工程项目施工过程中,难免会遇到需要签证的工程量。
那么,施工企业该如何做,才能处理好工程签证,顺利拿到钱呢?一定要注意这九大技巧!现场签证的主要内容1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
现场签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。
特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行调整。
现场签证是记录现场发生情况的第一手资料。
通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。
工程签证目前存在的问题现场签证的处理是工程施工中最容易引起争议的部分。
产生问题的原因一方面由于建筑市场的不规范,另一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。
总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理。
很多业主在施工中随意性较大,施工中长改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。
2、有一些施工单位不清楚哪些费用需要签证,缺少签证意识,进行不规范的现场签证。
一般情况下,现场签证需要业主、监理、施工单位三方共同签字才能生效,缺少任何一方都属于不规范的签证,不能作为结算和索赔的依据。

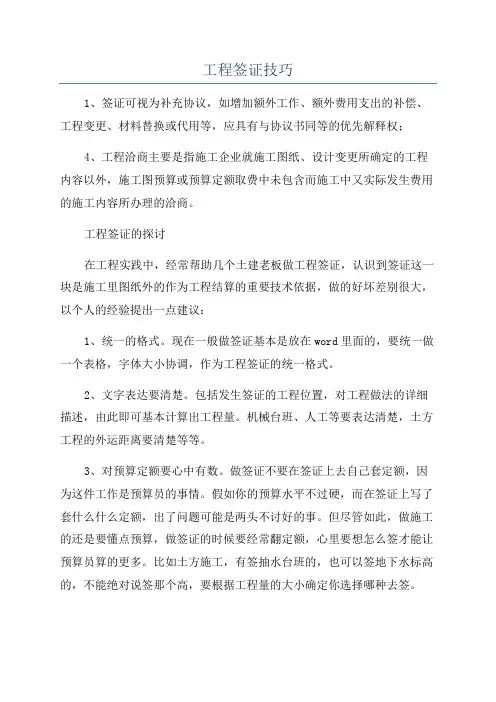

工程签证技巧1、签证可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;4、工程洽商主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
工程签证的探讨在工程实践中,经常帮助几个土建老板做工程签证,认识到签证这一块是施工里图纸外的作为工程结算的重要技术依据,做的好坏差别很大,以个人的经验提出一点建议:1、统一的格式。
现在一般做签证基本是放在word里面的,要统一做一个表格,字体大小协调,作为工程签证的统一格式。
2、文字表达要清楚。
包括发生签证的工程位置,对工程做法的详细描述,由此即可基本计算出工程量。
机械台班、人工等要表达清楚,土方工程的外运距离要清楚等等。
3、对预算定额要心中有数。
做签证不要在签证上去自己套定额,因为这件工作是预算员的事情。
假如你的预算水平不过硬,而在签证上写了套什么什么定额,出了问题可能是两头不讨好的事。
但尽管如此,做施工的还是要懂点预算,做签证的时候要经常翻定额,心里要想怎么签才能让预算员算的更多。
比如土方施工,有签抽水台班的,也可以签地下水标高的,不能绝对说签那个高,要根据工程量的大小确定你选择哪种去签。
4、尽可能用图纸去表达。
作为一名合格的施工员,我们要掌握简单的cad运用,做签证的时候,尽可能用图的形式,这个可以让业主或监理一目了然,画的清楚的话扣的也相应会少一点。
建议大家在word中做签证的时候,可以利用图片剪切等软件把cad内画好的图纸剪切成图片(cad背景设置成白色,图线统一为黑色),插入到word中。
本人现在业余帮几位土建老板做签证,全部放在cad里面做的,用word做签证已经成为了历史。
工程项目在实施过程中,承包合同价等于中标价加签证变更费用及合同规定允许调整的有关费用。
工程预结算人员应熟悉合同规定,及时办理签证,增加工程收入。
现代施工企业工程建设签证技巧大量总结现场与工程结算技巧.doc现代施工企业工程建设签证技巧与工程结算技巧总结尊敬的业界同仁:随着建筑行业的快速发展,工程建设签证和工程结算技巧对于施工企业来说至关重要。
以下是对现代施工企业在工程建设签证和工程结算方面的技巧进行的大量总结。
一、工程建设签证技巧充分准备:在签证前,确保所有相关文件齐全,包括设计图纸、施工合同、变更通知等。
详细记录:对施工现场的实际情况进行详细记录,包括施工进度、材料使用、劳动力配置等。
及时沟通:与业主、监理、设计方保持及时沟通,确保签证内容得到各方的认可。
专业评估:对签证涉及的工程量和成本进行专业评估,确保签证的合理性。
法律遵循:遵循相关法律法规,确保签证过程的合法性。
二、工程结算技巧准确计量:对完成的工程量进行准确计量,确保结算的准确性。
合同遵循:严格按照合同条款进行工程结算,避免产生争议。
变更管理:对施工过程中的变更进行严格管理,及时更新结算依据。
成本控制:通过有效的成本控制,减少不必要的支出,提高利润率。
风险管理:识别和评估结算过程中可能存在的风险,并制定相应的应对措施。
三、现场管理技巧现场监督:加强现场监督,确保施工质量符合标准。
进度控制:合理安排施工进度,避免延误造成的额外成本。
资源优化:优化现场资源配置,提高施工效率。
安全保障:确保施工现场的安全,防止事故发生。
四、签证与结算的结合同步进行:在施工过程中,签证和结算应同步进行,及时处理变更和索赔。
信息共享:确保签证和结算的信息在项目团队内部共享,保持一致性。
文档管理:对签证和结算过程中产生的所有文档进行严格管理,确保可追溯性。
五、案例分析通过分析具体案例,我们可以更深入地理解签证和结算技巧的实际应用。
例如,分析某大型施工项目在签证和结算过程中的策略和方法,我们可以学习如何更有效地管理工程成本和进度。
六、自我反思与提升作为施工企业的一员,我认为自己在签证和结算方面还有提升空间。
引言:工程签证单是在工程项目实施过程中,对原始工程设计单进行修改或调整的一种形式,用于记录和核准任何对工程设计、施工、材料或设备的变更。
正确编写工程签证单是保障工程项目顺利进行和维护合同权益的重要环节。
本文将详细阐述如何编写工程签证单内容,帮助读者了解并掌握正确的操作流程。
概述:工程签证单是工程项目管理过程中的一个关键文件,通过对工程签证单的编写,可以确保工程设计和施工过程的合规性,并能够有效管理项目的变更。
正文内容:一、签证单基本信息1.工程项目基本信息:包括项目名称、编号、地质、客户信息、工程师姓名等;2.项目变更原因:明确变更的原因,例如设计变更、材料替代、施工方法调整等;3.变更类型:根据具体变更的内容,区分设计变更、施工变更、材料设备变更等;4.变更范围:详细描述变更的具体范围,例如受影响的工程部位、工作内容等;5.变更的时间进度:说明变更对工程进度的影响,并提供相应的调整方案。
二、设计变更1.变更描述:详细描述设计的变更内容,包括设计图纸的修改、计算方法的更改等;2.设计方案:提供新的设计方案,并说明其符合相关标准和规范;3.设计变更的影响:分析和评估变更对原设计的影响,包括结构安全性、材料成本、施工难度等方面;4.可行性分析:对设计变更进行可行性分析,确保变更方案的可实施性;5.设计变更的审批过程:明确设计变更需要经过的审批流程和相关技术审查部门,并提供相应的文件和意见。
三、施工变更1.变更描述:详细描述施工过程中的变更内容,如施工方法调整、工序改进等;2.变更前后的施工方案:提供新的施工方案,并说明其符合相关施工标准和规范;3.变更的影响:分析和评估变更对原施工过程的影响,包括工程质量、工期、成本等方面;4.可行性分析:对施工变更进行可行性分析,确保变更方案的可实施性;5.施工变更的审批过程:明确施工变更需要经过的审批流程和相关技术审查部门,并提供相应的文件和意见。
四、材料设备变更1.变更描述:详细描述材料设备的变更内容,如材料规格、型号、替代品使用等;2.变更前后的材料设备清单:提供新的材料设备清单,并注明其符合相关的质量要求和使用标准;3.变更的影响:分析和评估变更对工程质量、工期、成本、可靠性等方面的影响;4.可行性分析:对材料设备变更进行可行性分析,确保变更方案的可实施性;5.材料设备变更的审批过程:明确材料设备变更需要经过的审批流程和相关技术审查部门,并提供相应的文件和意见。
施工单位填写工程签证单技巧1. 简介工程签证是施工合同中的一种重要补充协议,用于记录工程变更、补充、调整等情况。
施工单位在填写工程签证单时,需遵循一定的技巧,以确保准确、规范、合理地填写签证单。
本文将介绍施工单位填写工程签证单的技巧,并提供一些建议和注意事项。
2. 工程签证单的基本要素在填写工程签证单之前,施工单位需要了解工程签证单的基本要素。
通常,工程签证单包括以下内容:•工程名称:填写工程的具体名称,确保与原工程合同中的工程名称保持一致。
•签证单编号:每个签证单都有一个唯一的编号,用于标识签证单。
•签证日期:填写签证单的日期,即签证单的填写日期。
•变更内容:详细描述工程的变更内容,包括变更的具体项目、范围、数量等。
•原合同约定:对工程变更前的合同约定进行概述,以便与变更后进行对比。
•变更后约定:对工程变更后的合同约定进行详细描述,确保各方明确变更后的责任和义务。
•签证金额:填写签证后的工程金额,确保签证后的费用变更得到合理确认。
•工期变更:若工程变更后涉及工期的调整,需在签证单中明确变更的细节。
以上是工程签证单的基本要素,施工单位在填写签证单时需要逐项填写,并确保准确无误。
3. 施工单位填写工程签证单的技巧在填写工程签证单时,施工单位需要注意以下技巧,以确保签证单的准确性和规范性:3.1 清晰明了的语言在填写签证单时,施工单位应使用清晰明了的语言,避免使用过于专业或模糊的术语。
建议使用简洁明了的语句描述变更内容和变更后的约定,以确保各方能够准确理解签证单的内容。
3.2 详细描述变更内容施工单位在填写签证单时,应尽可能详细地描述工程的变更内容。
包括变更的具体项目、范围、数量等,以便各方直观了解工程的变更情况。
3.3 与原合同约定进行对比在填写签证单时,施工单位应对变更前的合同约定进行概述,以便与变更后进行对比。
这样可以帮助各方清楚了解变更后的责任和义务,避免因变更导致的纠纷和争议。
3.4 对签证金额进行合理确认施工单位在填写签证单时,需确认变更后的工程费用,并填写签证金额。
施工单位填写工程签证单的技巧汇总施工单位在填写工程签证单时,需要注意一些技巧,以确保填写的准确性和规范性。
以下是施工单位填写工程签证单的一些技巧汇总:1.熟悉相关法律法规:在填写工程签证单之前,施工单位要了解和熟悉相关的法律法规,包括建筑法、工程建设标准、工程质量管理办法等。
这样可以确保所填写的内容符合相关法律法规的要求。
2.仔细核对工程信息:在填写工程签证单时,施工单位要仔细核对工程的基本信息,包括项目名称、工程地点、建设单位等。
确保所填写的信息准确无误,避免填写错误导致后续问题。
3.清晰明确的变更原因:在填写工程签证单时,施工单位要清晰明确地说明变更的原因。
例如,是否是因为设计变更,或者是由于工程需要进行技术调整等。
详细说明变更原因可以帮助审批单位更好地理解和判断该变更是否合理。
4.完整详细的变更内容:在填写工程签证单时,施工单位要完整详细地描述变更的具体内容。
包括变更的施工图纸、变更的工程量清单、变更的工艺流程等。
这样可以确保审批人员能够准确理解变更的具体要求。
5.合理的变更费用计算:在填写工程签证单时,施工单位要合理计算变更所需的费用。
根据变更的内容和工程量计算变更费用,并按照合同规定的手续提出变更费用的申请。
同时,要提供相关的费用计算依据和详细的费用明细,以确保费用的合理性和可行性。
6.清晰详细的影响分析:在填写工程签证单时,施工单位要清晰详细地分析变更对工程进度、质量和成本的影响。
包括变更对工期的影响、变更对施工工序的调整、变更对材料和设备的要求等。
这样可以帮助审批人员更好地评估变更的影响和合理性。
7.材料的齐全性:在填写工程签证单时,施工单位要确保提供的材料齐全。
如施工图纸、工程变更申请书、相关的技术文件等。
同时要确保所提供的材料内容准确无误,以便审批人员能够准确理解和判断变更的合理性。
8.提前沟通和协调:在填写工程签证单之前,施工单位应与设计单位、建设单位等进行提前沟通和协调。
确保在填写工程签证单时,各方对变更的理解和意见达成一致。
施工单位填写工程签证的技巧
一、涉及费用签证的填写要有利于计价,方便结算。
不同计价模式下填列的内容要注意:如果有签证结算协议,填列内容要与协议约定计价口径一致;如无签证协议,按原合同计价条款或参考原协议计价方式计价。
再有,签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
二、各种合同类型签证内容。
可调价格合同至少要签到量;固定单价合同至少要签到量、单价;固定总价合同同至少要签到量、价、费;成本加酬金合同同至少要签到工、料(材料规格要注明)、机(机械台班配合人工问题)、费。
如能附图的尽量附图。
另外签证中还要注明列入税前造价或税后造价。
同时要注意以下填写内容优先次序:
1、能够直接签总价的最好不要签单价;
2、能够直接签单价的最好不要签工程量;
3、能够直接签结果(包括直接签工程量)的最好不要签事实;
4、能够签文字形式的最好不要附图。
三、其他需要填列的内容。
主要有:何时、何地、何因;工作内容;组织设计(人工、机械);工程量(有数量和计算式,必要时附图);有无甲供材料。
签证的描述要求客观,准确,隐蔽签证要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况,如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图。
施工以外的现场签证,必须写明时间、地点、事由、几何尺寸或原始数据,不能笼统地签注工程量和工程造价。
签证发生后应根据合同规定及时处理,审核应严格执行国家定额及相关规定。
签证单要分日期或编号分别列入结算。
非一事一签的签证或图纸会审纪要,一张资料中涉及到多个事项,在编制此单结算时,还要注明“第x条”,以便清楚。
低价中标后必须注意勤签证;当发生诸如合同变更、合同中没有具体约定、合同约定前后矛盾、对方违约等情况时,需要及时办理费用签证、工期签证或者费用+工期签证。
四、如何对待甲方拒签。
乙方所填写的签证内容应使不在现场的人员通过看签证单也能知道具体事件发生的内容,最好使其有一种身临其境的感觉,不会给别人造成模糊概念。
在编制签证之前,首先要熟悉合同的有关约定,针对重点问题展开签证理由。
同时,应当站在对方的角度来考虑陈述理由和罗列签证内容,这样既容易获得签证,又使签证人感觉不用承担风险,只有这样,对方才会容易接受并签证,否则,对方会不愿意接受而拒签。
如果遇到对方有意不讲道理地拒签,实践中可以采用收发文的形式送达甲方(叫一般工作人员去办理)。
不需要逼迫甲方在签证单上签字,只需要在收发文本上签字,这样就可以证明甲方已经收到我方的发文,如果甲方不在签证单上签字,但超过法定时间,签证自动生效。
