抹灰工程监理实施细则
- 格式:doc
- 大小:86.00 KB
- 文档页数:14
B13港城淮海小区工程监理实施细那么〔外墙墙体抹灰〕容提要:专业工程特点监理工作流程监理工作控制目标与控制要点监理工作方法与措施项目监理机构〔章〕:专业监理工程师:总监理工程师:日期:省建立厅监制本细那么应包含的容:1. 分项〔分部、子分部〕工程概况2. 质量控制依据〔国家标准、设计文件、合同文件、经批准的施工组织设计〕3. 分项〔分部、子分部〕工程质量控制流程图4. 质量控制的工作容〔审核方案、原材料质量验收、检查各道工序施工质量、对分项工程质量进展验收〕,要求尽量具体化。
5. 质量控制要求〔标准、要点、考前须知〕监理资料的要求。
(一)抹灰工程的质量预控1.抹灰工程进展之前结构工程必须经监理工程师、政府建立主管的质量监视部门验收合格。
2.抹灰前应催促承包单位做好以下检查和修正(1)检查门窗框位置是否正确,与墙连接是否结实水泥砂浆或水泥混合砂浆分层嵌塞密实,木门口要用铁皮或木板保护。
(2)过梁、梁垫、圈架、组合柱与其他需抹面局部剔乎、对混凝土蜂窝、麻面、露筋等处应剔到实处,做好修补。
(3)管道穿越的墙洞、脚手眼、模板洞和楼板洞用相应的材料嵌实。
(4)各种管道已安装完毕,电线管、消火栓箱、配线盒用纸堵严。
3.所采购和进入施工现场的材料已正式报验,色泽、质量,除应有产品合格证外,还应自检和经监理工程师认可。
4.正式大面积抹灰前应先做样板间,经鉴定合格和确定施工方案后再安排正式施工(在样板间根底上修订完善工艺做法,做好技术交底和技术培训)。
(二)抹灰工程施工质量控制要点1.注意检查处理基层上的剩余砂浆、灰尘、污垢和油渍应清理“毛化处理〞,基层面必须充分淋水洇透(一般应在抹灰前一天进展一天浇两遍,砖墙渗水深度达8~10mm)。
2.基层垂直宽、平整度较差,抹灰厚度局部应分层衬平(每遍厚度宜为7~9nnn)。
3.注意巡视成活后的质量,与时发现不合格的部位联系处理,必要时以书面通知提出修改意见。
4.注意成品保护和湿润养护。

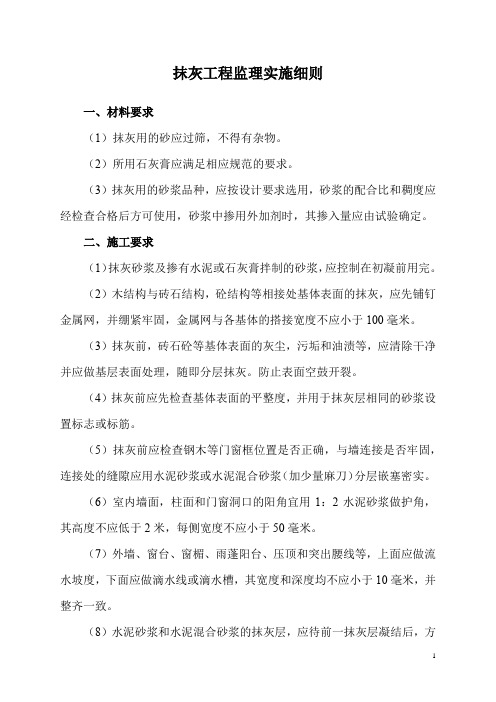

抹灰工程监理实施细则一、材料要求(1)抹灰用的砂应过筛,不得有杂物。
(2)所用石灰膏应满足相应规范的要求。
(3)抹灰用的砂浆品种,应按设计要求选用,砂浆的配合比和稠度应经检查合格后方可使用,砂浆中掺用外加剂时,其掺入量应由试验确定。
二、施工要求(1)抹灰砂浆及掺有水泥或石灰膏拌制的砂浆,应控制在初凝前用完。
(2)木结构与砖石结构,砼结构等相接处基体表面的抹灰,应先铺钉金属网,并绷紧牢固,金属网与各基体的搭接宽度不应小于100毫米。
(3)抹灰前,砖石砼等基体表面的灰尘,污垢和油渍等,应清除干净并应做基层表面处理,随即分层抹灰。
防止表面空鼓开裂。
(4)抹灰前应先检查基体表面的平整度,并用于抹灰层相同的砂浆设置标志或标筋。
(5)抹灰前应检查钢木等门窗框位置是否正确,与墙连接是否牢固,连接处的缝隙应用水泥砂浆或水泥混合砂浆(加少量麻刀)分层嵌塞密实。
(6)室内墙面,柱面和门窗洞口的阳角宜用1:2水泥砂浆做护角,其高度不应低于2米,每侧宽度不应小于50毫米。
(7)外墙、窗台、窗楣、雨蓬阳台、压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽,其宽度和深度均不应小于10毫米,并整齐一致。
(8)水泥砂浆和水泥混合砂浆的抹灰层,应待前一抹灰层凝结后,方可涂抹后一层;石灰砂浆的抹灰层,应等前一层7、8成干后,方可涂抹后一层。
(9)各种砂浆的抹灰层,在凝结前,应防止快干、水冲和撞击、振动,凝结后,应采取措施防止玷污和损坏,水泥砂浆抹灰层应在湿润条件下养护。
三、质量要求(1)抹灰工程所用材料的品种,面层的颜色及花纹等必须符合设计要求。
(2)抹灰的面层,不得有爆灰和裂缝,各抹灰层之间及抹灰层与基体之间应黏结牢固,不得有脱层、空鼓等缺陷。
(3)抹灰分格缝的宽度和深度应均匀一致,表面光滑无砂眼,不得有错缝、缺棱、掉角。
(4)抹灰工程外观质量及允许偏差应满足规范要求。
抹灰工程监理实施细则一、工程概况主要针对本工程本专业本细则涉及范围进行概述。
二、监理依据1、建筑工程监理规划;2、业主与承包商签订的工程承包合同;3、工程监理合同;4、___________________工程建筑施工图;5、《建设工程质量管理条例》国务院279号令6、《建设工程监理规范》 GB50319-20007、《深圳市经济特区建设工程监理条例》8、《建筑工程施工质量验收统一标准》(GB50300—2001);9、《建筑装饰装修工程质量验收规范》(GB50210—2001);10、《室内装饰工程质量验收规范》(QB1838—93)。
11、《民用建筑工程室内环境污染控制规范》 GB50325-200112、《建设工程文件归档整理规范》 GB/T50328-200113、《建筑施工高处作业安全技术规程》 JGJ80-9114、《建筑施工门式钢管脚手架安全技术规范》 JGJ128-200015、有关规定。
三、质量检查验收内容1、抹灰前基层的检查验收(管线安装、拉毛、湿润、隐蔽验收等)2、抹灰质量检查验收(材质与施工应符合设计及规范要求,允许偏差应控制在允许的范围之内);3、设计及规范规定的其它内容。
四、质量通病要点1、抹灰面起泡、开花、有抹纹;2、表面不规则小裂缝;3、抹灰层与基层剥离;4、埋设暗管、暗线处裂缝;5、女儿墙与屋面交界处裂缝;6、干粘石饰面空鼓;7、干粘石饰面面层滑坠。
五、质量管理措施(一)、施工质量预控要点1、熟悉图纸,对关键工序、操作要点作到心中有数,便于对监理工作和工程质量进行预控;2、帮助加强施工单位人员的质量意识,检查其质量保证体系建立、运行情况,保证组织措施是否可靠;3、审查施工单位的材料计划,严格控制材料质量,使用的材料质量必须符合国家有关质量标准和设计要求,专业监理工程师负责检查并审阅材质证明和报告;(1) 所用材料的出厂证明、质量保证书和合格证。
不符合要求的材料,不准使用在工程中;(2)应对水泥的凝结时间和安定性进行复验;(3) 如有新材料的使用,需经监理、业主审查审查同意后方可投入使用;4、抹灰总厚度大于或等于35mm 时,须加强措施;5、不同材料基体交接处的加强措施。

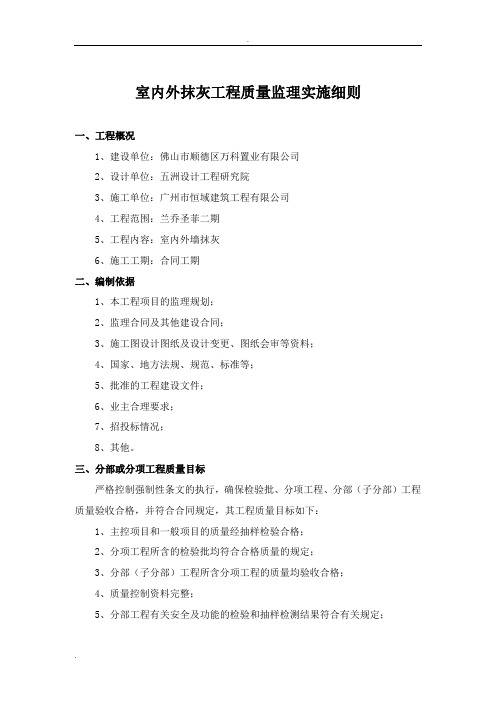

室内外抹灰工程质量监理实施细则一、工程概况1、建设单位:佛山市顺德区万科置业有限公司2、设计单位:五洲设计工程研究院3、施工单位:广州市恒域建筑工程有限公司4、工程范围:兰乔圣菲二期5、工程内容:室内外墙抹灰6、施工工期:合同工期二、编制依据1、本工程项目的监理规划;2、监理合同及其他建设合同;3、施工图设计图纸及设计变更、图纸会审等资料;4、国家、地方法规、规范、标准等;5、批准的工程建设文件;6、业主合理要求;7、招投标情况;8、其他。
三、分部或分项工程质量目标严格控制强制性条文的执行,确保检验批、分项工程、分部(子分部)工程质量验收合格,并符合合同规定,其工程质量目标如下:1、主控项目和一般项目的质量经抽样检验合格;2、分项工程所含的检验批均符合合格质量的规定;3、分部(子分部)工程所含分项工程的质量均验收合格;4、质量控制资料完整;5、分部工程有关安全及功能的检验和抽样检测结果符合有关规定;6、观感质量验收符合要求;7、确保工程质量验收符合合同规定。
四、工程特点及监理工作重点1、工程特点、难点:本工程内墙采用1:5水泥砂浆,外墙采用1:2.5水泥砂浆,内外墙进行分层抹灰,内墙所有不同材质处挂钢丝网300宽,外墙加气块满挂钢丝网。
2、监理工作重点:1、内墙抹灰,所有阳角均做50*50mm护角线,用1:2水泥砂浆,高度2m。
2、墙面上电线槽、水管槽须在抹灰前3-5天内用砌筑砂浆分层填塞密实,然后挂300宽钢丝网。
3、所有内墙不同材质交接处均挂300宽钢丝网固定,且抹灰前要摔浆处理,并养护。
4、外墙加气块必须满挂钢丝网,且螺栓洞必先凿喇叭口,用防水砂浆填塞。
5、内外墙抹灰必须分层进行,发现厚度超过3.5cm,必须植钢筋头挂钢丝网处理,且抹灰过程必须使用灰槽,并做到工完场清。
五、一般抹灰工程施工质量监控适用于石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、纸筋石灰、石灰膏等一般抹灰质量验收。
苏地-2020-WG-29号地块工程(抹灰工程监理实施细则)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师(签字):总监理工程师(签字、执业印章):日期:第六版表江苏省住房和城乡建设厅监制目录一、专业工程特点: (1)二、编制依据: (5)三、监理工作流程: (5)四、监理工作控制要点及目标|: (6)五、监理工作方法及措施 (11)一、专业工程特点:1、工程名称:苏地2020-WG-29号地块2、工程地点:江苏省苏州市吴中区胥口镇灵山路西侧、胥江花园南侧。
3、建设规模:总建筑面积约 31919.92 ㎡。
其中:地下室建筑面积8363.49㎡,地上建筑面积23556.43㎡。
地下一层,共1栋6层住宅;2栋7层住宅,3栋8层住宅。
4.抹灰工程的特点:抹灰工程作为装饰分部工程的分项工程, 其重要性在于它的基础性。
无论内外墙的饰面工程,其质量及效果将很大程度取决于抹灰工程的质量状况,只有严格按设计及相应的国家标准、规范、规程的要求进行精心施工,才能使后序工程取得良好效果。
工序的衔接要求高抹灰工程的整个施工过程对于工序的合理安排要求比较高。
首先,应对抹灰前的基层,包括所有的门窗洞、墙面、柱面、门洞口的阳角等方面进行处理,对所有的管道穿墙孔及楼板洞进行涂填。
其次,在抹灰工程中应注意分层抹灰的厚度,并作好赶平、修整。
同时须要在时间上掌握好分层抹灰的时机,不能太紧凑,否则将对质量产生不利影响,但也不能间隔时间太长,这样会对工程进度有影响。
在抹灰工程结束后,应做好养护工作,在抹灰层凝结前要防止快干、水冲、撞击和振动,凝结后又要采取措施防止玷污和损坏,只有在抹灰层得到较好的成品保护后,后续工序才能顺利的实施。
总之,整个抹灰工程的工序应按质量要求进行合理安排,精心施工,才能达到理想的质量目标。
抹灰工程的施工技术要求高抹灰工程的质量要求,对施工企业的管理水平,对具体实施的工人的技术水平及工程经验等有相当高的要求。
抹灰工程监理实施细则抹灰工程是建筑工程中非常重要的一项工程,它不仅能够起到美化墙面的作用,还能够保护墙体,提高墙体的强度和耐久性。
为了确保抹灰工程质量和进度的顺利进行,需要有专门的监理人员进行管理和监督。
下面是抹灰工程监理的实施细则。
一、监理前的准备工作1.熟悉抹灰工程的施工图纸、设计要求和相关规范。
2.确认施工现场的基础条件是否具备,墙面是否平整、干燥无尘等。
3.与施工方进行沟通,了解抹灰工程施工的具体计划和工期安排。
4.指定专门的监理人员进行抹灰工程的管理和监督。
二、施工过程的监督1.对抹灰工程的施工人员进行资质审查,确保具备相应的从业资格。
2.在施工现场设立监理工作站,监控施工进度和质量。
3.对施工现场的材料进行检查,确保材料的质量和数量满足设计要求。
4.定期检查现场的安全措施是否到位,保障施工人员的安全。
5.对施工现场的墙面进行检查,确保墙面平整、垂直、无空鼓、麻面等问题。
6.对抹灰层的厚度进行抽查,确保厚度符合设计要求。
7.对抹灰层的粘结强度进行抽查,确保强度满足要求。
8.对抹灰面层的厚度、光洁度、颜色等进行检查,确保面层质量良好。
9.对施工方的施工技术进行指导,提出改进建议。
三、施工结束后的验收工作1.对抹灰工程的施工质量进行综合评估,确保满足设计要求和相关规范。
2.进行抹灰工程的最终验收,签订工程质量保证书。
3.提供工程验收报告,记录抹灰工程的施工情况和质量验收结果。
四、施工过程中的纠纷处理1.对发现的施工质量问题及时与施工方进行沟通,协商解决方法。
2.如无法协商解决,可以要求施工方进行整改或采取其他措施解决问题。
3.如仍无法解决,可以向相关主管部门投诉,请求调解或处理。
以上是抹灰工程监理的实施细则,希望可以对抹灰工程监理人员起到一定的指导作用。
实施好抹灰工程的监理工作,将有助于提高工程质量和施工效率,保障建筑工程的可持续发展。
抹灰工程监理实施细则.docx 范本一:抹灰工程监理实施细则一、项目概述1.1 项目背景1.2 抹灰工程的目标与1.3 项目所涉及的相关方二、项目计划2.1 项目计划制定2.2 工期安排2.3 资源调配三、项目组织与职责3.1 项目组织架构3.2 项目成员职责分工3.3 项目沟通机制四、工程进度与质量控制4.1 工程进度管理4.2 抹灰工程施工质量控制4.3 引导施工方常规检查与自检五、安全与环保管理5.1 施工现场安全管理5.2 环境保护与资源利用六、问题及风险应对6.1 问题管理6.2 风险评估与应对七、监理报告7.1 监理日志7.2 施工过程记录7.3 临时问题整改通知八、合同管理8.1 合同条款及履约要求8.2 变更管理8.3 索赔管理九、施工现场检查与验收9.1 施工现场检查9.2 阶段性验收9.3 最终验收附件:1. 施工计划2. 监理报告模板3. 合同范本法律名词及注释:1. 合同:指法律上订立或者变更民事权利义务关系的协议。
2. 监理:指在工程建设过程中对施工单位的施工质量、进度和安全等进行检查与监督的行为。
3. 施工现场:指工程施工过程中的实际施工地点。
4. 施工质量:指工程施工过程中的质量要求及达到要求的程度。
范本二:抹灰工程监理实施规范一、背景与目的1.1 项目背景1.2 目标与二、组织与沟通2.1 项目组织结构2.2 监理与施工方沟通渠道2.3 会议与报告三、工程准备阶段3.1 施工准备工作3.2 方案评审3.3 执行计划编制四、工程施工阶段4.1 施工质量控制4.2 进度管理4.3 安全与环境保护五、质量验收与技术保障5.1 施工现场检查与验收5.2 质量验收标准与程序5.3 技术保障要求六、合同管理6.1 合同履约要求6.2 变更与索赔管理6.3 合同竣工与验收七、问题与纠纷处理7.1 问题管理7.2 纠纷解决机制八、监理报告与档案管理8.1 监理报告编写8.2 监理档案整理与归档附件:1. 施工准备工作表2. 监理报告模板3. 施工质量验收表法律名词及注释:1. 施工准备工作:指开始施工前进行的各项准备工作,包括施工计划编制、材料采购、人员调配等。
□□GD220226(总监等编写人员签名)(企业技术负责人签名)XXX 工程项目监理部(项目章)年月日一、工程概况及本工程抹灰工程的特点二、编写依据三、抹灰工程质量监理工作流程四、监理工作控制要点及目标值(一)抹灰工程材料质量控制要点(二)抹灰工程的材料试验、见证(三)基本规定(四)普通抹灰工程质量控制要点(五)装饰抹灰工程质量控制要点五、监理的工作方法及措施(一)事前质量控制要点(二)事中质量控制要点(三)事后质量控制要点一、工程概况及本工程专业工程的特点抹灰工程是用灰浆涂抹在房屋建造的墙、地、顶棚表面的装饰工程。
广东地区习惯叫做“批荡”。
抹灰的功能是保护墙身,提高墙体防潮、防风化、隔热的能力,提高墙体的耐久性。
抹灰的装饰功能是使建造满足使用功能的要求,在质感、线形、色采等方面满足设计要求。
抹灰工程按施工部位可以分为室内抹灰和室外抹灰。
按使用材料和装饰效果可以分为普通抹灰和装饰抹灰。
普通抹灰是指用石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆和麻刀石灰、纸筋石灰、石灰膏等材料的抹灰。
根据主要工序和质量要求不同,一般抹灰可以分为高级抹灰和普通抹灰。
装饰抹灰又可分为砂浆装饰抹灰和石碴装饰抹灰。
包括水刷石、水磨石、斩假石、干粘石、假面砖等。
抹灰工程涉及工程装饰效果和使用功能,受材料、施工条件、工人技术水平影响较大,监理工程师应赋予高度重视,确保工程按设计图纸和规范的要求进行施工与验收。
(陈述本工程各部位抹灰工程的类型、设计要求,工程的特点、难点和特殊要求等 )。
二、编写依据1.经批准的监理规划2.设计文件和技术资料3.专业工程相关规范、标准《建造工程施工质量验收统一标准》《建造装饰装修工程质量验收规范》4.经批准的施工组织设计(方案) (GB 50300-2001) (GB 50210—2001)三、抹灰工程质量监理工作流程图纸会审(承包商、监理工程师)审查施工组织设计(监理工程师) 技术交底(承包商) 审查内容包括:1 .施工操作工艺2 .质量要求3 .技术交底内容抹灰材料进场质量控制(承包商、监理工程师)基层清理、浇水、找平(承包商)抹灰施工(承包商) 质量跟踪控制(监理工程师) 质量自检(承包商)质量检验(监理工程师)四、监理工作控制要点及目标值本工程抹灰子分部工程质量目标为:(合格或者优良)(一)抹灰工程材料质量控制要点1.水泥普通水泥宜用硅酸盐水泥、普通硅酸盐水泥,强度等级不应小于32.5。
监理实施细则抹灰工程摘要:本文档旨在制定监理实施细则,以确保抹灰工程在施工过程中的质量和安全。
通过明确抹灰工程的监理工作职责和要求,监理人员能够全面掌握和监督抹灰工程的施工进程,从而提高施工质量和效率。
一、引言抹灰工程是建筑施工过程中的重要一环,其质量的好坏直接关系到整个建筑物的使用寿命和外观效果。
为了保证抹灰工程的质量和安全,监理人员需要参与并且监督抹灰工程的施工过程。
二、监理人员的职责1. 监督抹灰工程的施工进程,确保按照规定的施工工艺和标准进行施工。
2. 检查施工现场的准备工作是否符合要求,包括清理建筑表面、保护周围构件等。
3. 对抹灰工程所使用的材料进行抽检,确保材料的质量符合相关标准。
4. 监督施工质量,包括抹灰层的厚度是否均匀、粘结牢固等。
5. 检查施工中是否存在安全隐患,如电线暴露、脚手架搭建不稳等,并及时采取措施解决。
6. 对施工中的问题提出合理的意见和建议,并与施工方进行沟通解决。
三、抹灰工程的施工要求1. 抹灰层厚度应符合设计要求,不能低于最小厚度,并且要求均匀一致。
2. 抹灰层需要保持湿润状态,以确保粘结牢固。
3. 施工现场要保持清洁整齐,尽量减少粉尘和杂物的污染。
4. 施工现场需要设置明显的警示标志,提醒他人注意施工区域的安全。
5. 施工现场需要配备必要的安全设施,如护栏、防护网等,以防止人员和物品从高处坠落。
6. 施工人员需要佩戴符合规定的安全防护用品,确保自身安全。
四、监理工作记录1. 监理人员需每天对抹灰工程的施工进展进行记录,包括施工过程中出现的问题和解决方案。
2. 对抽检的材料进行记录,包括样品编号、规格、检测结果等。
3. 拍照记录施工现场的情况,用于后期的监理报告和工程验收。
五、监理报告监理人员需要根据实际工作情况,编写监理报告,总结抹灰工程的施工情况和质量。
报告中需要包括以下内容:1. 施工进展情况的概述。
2. 抹灰层厚度的测量结果和符合性评估。
3. 施工中出现的问题和解决方案。
监理实施细则
GD220206□□
抹灰工程监理实施细则
编写:
(总监等编写人员签名)
审批:
(企业技术负责人签名)
XXX工程项目监理部(项目章)
年月日
目录
一、工程概况及本工程抹灰工程的特点
二、编写依据
三、抹灰工程质量监理工作流程
四、监理工作控制要点及目标值
(一)抹灰工程材料质量控制要点
(二)抹灰工程的材料试验、见证
(三)基本规定
(四)一般抹灰工程质量控制要点
(五)装饰抹灰工程质量控制要点
五、监理的工作方法及措施
(一)事前质量控制要点
(二)事中质量控制要点
(三)事后质量控制要点
一、工程概况及本工程专业工程的特点
抹灰工程是用灰浆涂抹在房屋建筑的墙、地、顶棚表面的装饰工程。
地区习惯叫做“批荡”。
抹灰的功能是保护墙身,提高墙体防潮、防风化、隔热的能力,提高墙体的耐久性。
抹灰的装饰功能是使建筑满足使用功能的要求,在质感、线形、色彩等方面满足设计要求。
抹灰工程按施工部位可以分为室抹灰和室外抹灰。
按使用材料和装饰效果可以分为一般抹灰和装饰抹灰。
一般抹灰是指用石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆和麻刀石灰、纸筋石灰、石灰膏等材料的抹灰。
根据主要工序和质量要求不同,一般抹灰可以分为高级抹灰和普通抹灰。
装饰抹灰又可分为砂浆装饰抹灰和石碴装饰抹灰。
包括水刷石、水磨石、斩假石、干粘石、假面砖等。
抹灰工程涉及工程装饰效果和使用功能,受材料、施工条件、工人技术水平影响较大,监理工程师应给予高度重视,确保工程按设计图纸和规的要求进行施工与验收。
(述本工程各部位抹灰工程的类型、设计要求,工程的特点、难点和特殊要求等)。
二、编写依据
1.经批准的监理规划
2.设计文件和技术资料
3.专业工程相关规、标准
《建筑工程施工质量验收统一标准》(GB 50300-2001)
《建筑装饰装修工程质量验收规》(GB 50210—2001)
4.经批准的施工组织设计(方案)
三、抹灰工程质量监理工作流程
四、监理工作控制要点及目标值
本工程抹灰子分部工程质量目标为:(合格或优良)
(一)抹灰工程材料质量控制要点
1.水泥
一般水泥宜用硅酸盐水泥、普通硅酸盐水泥,强度等级不应小于32.5。
不同品种、不同强度等级的水泥应分别储存,不得混合使用。
进入施工现场的水泥应有产品合格证书(3d试验报告和28d补强报告)。
进场水泥质量(包括装饰抹灰使用的白水泥、彩色水泥)应按有关规定进行复检,并对水泥的凝结时间和安定性进行复检。
2.石灰膏
石灰膏应用块状生石灰淋制,用孔径不大于3mm×3mm的筛过滤。
生石灰块末含量不得超过总重量的30%,应随到随淋。
石灰熟化,常温下不少于15d;用于罩面时不少于30d,并贮存
在沉淀池中。
石灰膏应洁白细腻,不得含有未熟化颗粒及杂质,应防止石灰膏干燥、风化、冻结和污染,严禁使用脱水硬化的石灰膏。
罩面用的磨细石灰粉的熟化期不应少于3d。
4.砂宜使用中砂,应过筛,不得含有杂物。
装饰抹灰用的骨料(石粒、砾石等),应耐光、坚硬,使用前必须冲洗干净。
干粘石用的石粒应干燥。
5.炉渣使用细粒炉渣,粒径不宜超过1.2~2mm。
使用前应过筛,并浇水湿透。
6.膨胀珍珠岩宜采用中级粗细粒径混合级配,堆集密度宜为80~150kg/m3。
7.麻刀应坚韧、干燥、不含杂质,其长度不大于30mm。
纸筋应浸透、捣烂、洁净,罩面纸筋宜机械磨细。
8.装饰抹灰使用的彩色骨料(彩色石碴、彩釉砂和着色砂)质量应符合要求,颜色耐久性要好。
彩色石粒应洁净、统一配料,干拌均匀。
假面砖用砂浆应先统一配料,干拌均匀过筛后,方可加水搅拌。
石英砂、石屑、分散剂、防水剂等质量均应符合要求。
9.水宜用饮用水,当采用其他来源水时,水质必须符合现行标准《混凝土拌和用水标准》的规定。
(二)抹灰工程的材料试验、见证
抹灰使用的水泥应进行凝结时间和安定性的复验。
进场水泥按同批号每400t为一批见证取样送样,每一批取12kg为一组试样,取样方法是从不同部位至少15袋或15处水泥中抽取。
(三)基本规定
1.抹灰应在基体或基层的质量检验合格,门窗框及需要预埋的管道已安装完毕,并经检查合格后,方可施工。
外墙抹灰工程施工前应先安装钢木门窗框、护栏等,并将墙上的施工孔洞堵塞密实。
2.对要求高级抹灰或装饰抹灰,应先做样板(样品或标准间)并经各方批准后方能进行大面积施工。
3.抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
基层处理应符合:
砖砌体,清除表面杂物、尘土,抹灰前应洒水湿润。
混凝土,表面凿毛或在表面洒水湿润后涂刷1:1水泥砂浆(加适量胶粘剂)。
加气混凝土应提前两天浇水,每天宜浇两遍以上,以保持一定的含水率。
