管道弯管加工记录
- 格式:doc
- 大小:31.50 KB
- 文档页数:1

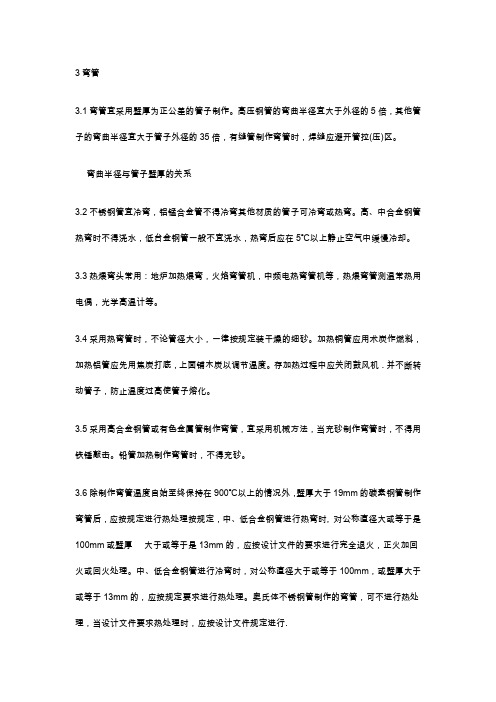

3弯管3.1弯管宜采用壁厚为正公差的管子制作。
高压钢管的弯曲半径宜大于外径的5倍,其他管子的弯曲半径宜大于管子外径的35倍,有缝管制作弯管时,焊缝应避开管拉(压)区。
弯曲半径与管子壁厚的关系3.2不锈钢管宜冷弯,铝锰合金管不得冷弯其他材质的管子可冷弯或热弯。
高、中合金钢管热弯时不得浇水,低台金钢管一般不宜浇水,热弯后应在5℃以上静止空气中缓慢冷却。
3.3热煨弯头常用:地炉加热煨弯,火焰弯管机,中频电热弯管机等,热煨弯管测温常热用电偶,光学高温计等。
3.4采用热弯管时,不论管径大小,一律按规定装干燥的细砂。
加热铜管应用术炭作燃料,加热铝管应先用焦炭打底,上面铺木炭以调节温度。
存加热过程中应关闭鼓风机.并不断转动管子,防止温度过高使管子熔化。
3.5采用高合金钢管或有色金属管制作弯管,宜采用机械方法,当充砂制作弯管时,不得用铁锤敲击。
铅管加热制作弯管时,不得充砂。
3.6除制作弯管温度自始至终保持在900℃以上的情况外,壁厚大于19mm的碳素钢管制作弯管后,应按规定进行热处理按规定,中、低合金钢管进行热弯时, 对公称直径大或等于是100mm或壁厚大于或等于是13mm的,应按设计文件的要求进行完全退火,正火加回火或回火处理。
中、低合金钢管进行冷弯时,对公称直径大于或等于100mm,或壁厚大于或等于13mm的,应按规定要求进行热处理。
奥氏体不锈钢管制作的弯管,可不进行热处理,当设计文件要求热处理时,应按设计文件规定进行.3.7输送剧毒流体或设计压力P大于或等于1OMPa的弯管,制作弯管前,后的壁厚之差,不得超过制作弯管前管子壁厚的10%;其它弯管,制作弯管前,后的管子壁厚之羞,不得超过制作弯管前管子壁厚的15%,且均不得小于管子的设计壁厚。
3.8输送剧毒流体或设计压力P大于或等于lOMPa的弯管,管端中心偏差值A不得超过1.5mm/m,当直管长度L人于3m时,其偏差不得超过5mm。
其他类别的弯管.管端中心偏差值Δ得超过3mm/m当直管长度L大于3m时,其偏差不得超过lOmm。
压力管道压力试验通用工艺规程1适用范围本工艺适用于设计压力小于42MPa的工业管道及公用管道的强度、严密性试验。
2引用(依据)文件2.1《石油化工剧毒、可燃介质管道工程施工及验收规范》SH35012.2《工业金属管道工程施工及验收规范》GB50235 2.3《工业金属管道工程质量检验评定标准》GB50184 2.4《夹套管施工及验收规范》FJJ211 2.5《石油化工钢制管道工程工艺标准》SHJ5173试验准备3.1主要施工设备3.1.1上水泵、升压泵、压力表3.1.2空压机、氮压机、电焊机、氩弧焊机、吊车等。
3.2主要工具气焊把、电焊把、活动扳手等管道施工常用工具。
3.3主要临时接管材料及消耗材料:石棉板、钢板、钢管、阀们单丝头、试验用介质(如油)、焊接材料等3.4 高压管道试验所用的管材及配件必须有相应的合格证。
4 施工工艺4.1试验程序见4.1试验程序4.2试压方案的确定4.2.1管道系统的划分技术人员根据施工平面布置图、设计变更单及管道说明等设计文件,来划分管道系统,把压力相近(压力差不宜超过1MP a )、现场分布临近、流程相贯通的两条或多条管线组合为系统。
4.2.2管道系统试压流程图的绘制1.管道系统试压时应有试压流程图,试压流程图根据设计部门的施工图或单线图绘制。
对于特殊的小型管道工程可直接用单线图或施工图作试压流程图。
2.试压流程图应包括以下内容:a.管号b.介质流向c.设计压力、设计温度、试验压力d.系统内空气排放点e.临时盲板位置f.试验介质进口g.临时管线h.压力表位置 图4.1试验程序 试验准备 试验条件的确认 灌注介质、升压至强度试验压力 稳压检查压力 泄压返修 降压至设计压力 泄压 稳压检查渗漏 管道系统复位i.试验介质j.试验介质临时排放点4.2.3试压参数的确定1.试验介质:管道系统压力试验用介质应根据设计文件的规定进行,如水或空气等。
如设计文件无规定时,应用液体(主要指洁净水)进行。
