成套配电柜调试报告
- 格式:docx
- 大小:164.93 KB
- 文档页数:2

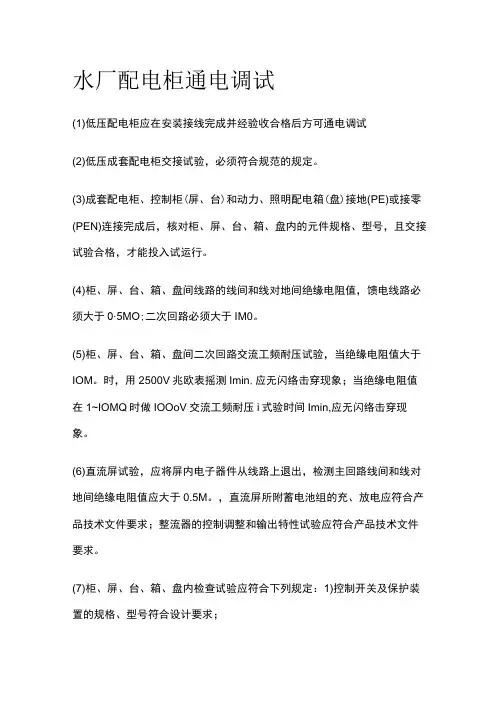

水厂配电柜通电调试(1)低压配电柜应在安装接线完成并经验收合格后方可通电调试(2)低压成套配电柜交接试验,必须符合规范的规定。
(3)成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)接地(PE)或接零(PEN)连接完成后,核对柜、屏、台、箱、盘内的元件规格、型号,且交接试验合格,才能投入试运行。
(4)柜、屏、台、箱、盘间线路的线间和线对地间绝缘电阻值,馈电线路必须大于0∙5MO;二次回路必须大于IM0。
(5)柜、屏、台、箱、盘间二次回路交流工频耐压试验,当绝缘电阻值大于IOM。
时,用2500V兆欧表摇测Imin,应无闪络击穿现象;当绝缘电阻值在1~IOMQ时做IOOoV交流工频耐压i式验时间Imin,应无闪络击穿现象。
(6)直流屏试验,应将屏内电子器件从线路上退出,检测主回路线间和线对地间绝缘电阻值应大于0.5M。
,直流屏所附蓄电池组的充、放电应符合产品技术文件要求;整流器的控制调整和输出特性试验应符合产品技术文件要求。
(7)柜、屏、台、箱、盘内检查试验应符合下列规定:1)控制开关及保护装置的规格、型号符合设计要求;2)闭锁装置动作准确、可靠;3)主开关的辅助开关切换动作与主开关动作一致;4 )柜、屏、台、箱、盘上的标识器件标明被控设备编号及名称,或操作位置,接线端子有编号,且清晰、工整、不易脱色;5 )回路中的电子元件不应参加交流工频耐压试验;48V及以下回路可不做交流工频耐压试验。
(8)低压电器组合应符合下列规定:1)发热元件安装在散热良好的位置;2)熔断器的熔体规格、自动开关的整定值符合设计要求;3)切换压板接触良好,相邻压板间有安全距离,切换时,不触及相邻的压板;4 )信号回路的信号灯、按钮、光字牌、电铃、电笛、事故电钟等动作和信号显示准确;5 )外壳需接地(PE)或接零(PEN)的,连接可靠;6)端子排安装牢固,端子有序号,强电、弱电端子隔离布置,端子规格与芯线截面积大小适配。
(9)低压电气动力设备试验和试运行应符合下列规定:a.试运行前,相关电气设备和线路应按本规范的规定试验合格。
电工调试实验报告模板
实验目的
本实验旨在加深学生对电工装置基础知识的理解,通过实际操作,掌握电工调
试的方法和步骤,能够在实际工作中正确处理电气故障。
实验原理
在进行电工调试时,需要根据设备的电气图纸和安装说明书,正确接线,排除
各种故障。
同时需要掌握使用常见的电工仪器进行检测,如万用表、电表等。
实验步骤
1.复习电气原理和电气图纸,熟悉待调试的设备的工作原理和接线情况。
2.按照安装说明书和设备电气图纸,正确接线。
3.进行设备运行测试,在测试过程中,注意观察设备运行状态,发现异
常及时停机排除。
4.使用万用表、电表等电工仪器进行检测,发现问题及时处理。
5.调整设备参数,如电压、电流、频率等,使其正常运行。
6.清洁设备,并记录调试过程中的问题和处理方法。
实验结果
在进行电工调试操作后,最终使设备正常工作。
同时,通过使用电工仪器进行
检测,成功排除了电气故障,并调整设备参数,使其符合工作要求。
分析与讨论
在本次实验中,通过熟悉设备电气图纸、安装说明书,正确接线和使用常见电
工仪器进行检测,成功掌握了电工调试的方法和步骤。
同时,调试过程中及时处理各种电气故障,严格按照要求进行操作,确保了设备的安全性和正常运行。
实验心得
通过本次实验,深刻理解了电工调试的重要性和注意事项。
同时体验到了操作
电工仪器的方法和技巧,为以后实际工作打下了坚实基础。
在以后的电工调试工作中,将认真对待每一项任务,严格遵守操作步骤和要求,确保电气设备的安全和性能。
成套配电柜、控制柜(台、箱)和配电箱(盘)安装
分项工程质量验收记录
GD-C5-721
2
单位(子单位)工程名称肇庆市“惠兴居”保障性住房项目--地下室分部/子分部(或系统/子系统)
建筑电气/变配电室分项工程量3台施工单位广西远达建筑安装工程有
限公司
项目负责人曾涛项目技术负
责人卢波分包单位/
项目负责人
/
项目技术负
责人
/
检验批编号检验批容量
检验批所在的施工部位
施工单位检查评定结果监理(建设)单位验收结论GD-C5-71233
3台
地下室配电房
符合设计及规范要
求
同意验收
共计检验批数:备注:1.与本分项包括的全部检验批所对应相关的下列文件资料均为真实、准确、齐全、有效、符合要求:(1)√产品进场见证检验(复验)检测报告(2)现场试件(系统实体)检测报告
1
(3)√产品质量证明文件(4)√施工过程的自检、调试等施工记录(5)
√隐蔽工程验收记录
(6)
√
检验批质量验收记录
(7)
√
与质量控制相关的其他管理(技术)文件、资料(注明):
施工单位检查评定综合结果所含检验批无遗漏,各检验批所覆盖的区段和所含内容无遗漏,所查检验批全部合格
项目专业技术负责人签名:
2018年9月5日
监理(建设)单位验收综合结论
项目专业监理工程师(建设单位项目专业负责人)签名:年 月 日。
电气一次调试报告电气一次调试报告1. 介绍本文是一份电气一次调试报告,涉及以下内容:电气系统概述、调试任务、具体操作步骤、调试结果以及后续工作计划等。
2. 电气系统概述本次调试的电气系统属于一座电力变电站,主要包括高压开关柜、变压器、低压配电柜、智能控制器等设备。
该电气系统采用了现代化的智能化监控系统,旨在提高电气系统的运行效率、安全性和可靠性。
3. 调试任务本次电气调试任务的主要目的是测试系统的各项功能是否正常、是否符合设计要求。
同时,也需要对系统进行一些优化和调整,以保证系统的稳定性和可靠性。
4. 具体操作步骤4.1 准备工作在开始调试工作前,必须对电气系统进行全面检查,以确保所有设备都处于正常工作状态。
检查内容包括:开关柜、配电柜、控制器等设备的外观检查、接线端子的紧固情况、电缆连接的良好程度、设备的地线等。
4.2 调试操作(1)启动主控制器并进行连接测试,确保控制器与各设备的连接正常;(2)逐一测试系统中的各项功能,包括告警功能、自动控制功能、远程监控功能等,确保系统能够顺利运行;(3)测试系统的负载能力,确保系统能够承受设计负载并能够正常工作;(4)进行漏电测试和超限保护测试等,确保系统的安全性和可靠性;(5)对系统进行一些调整和优化,以提高系统的效率和稳定性。
5. 调试结果经过本次调试,系统的各项功能均能够正常工作,并且负载能力达到了预期的设计标准。
此外,经过一系列优化和调整,系统的效率和稳定性也得到了显著提高,能够满足客户的实际需求。
6. 后续工作计划调试结束后,我们建议客户对电气系统进行定期检查和维护,以保证系统的长期稳定运行。
如果有任何问题或需要进一步优化系统,我们将随时为客户提供技术支持和服务。
1kV及以下电压送配电系统:一份详尽的调试报告1kV及以下电压送配电系统调试报告1. 摘要本报告详细记录了1kV及以下电压送配电系统的调试过程,包括设备安装、调试步骤、测试结果及问题分析与解决。
目的是确保系统安全、稳定、高效地运行,满足电力供应需求。
2. 系统概述1kV及以下电压送配电系统主要包括高压配电柜、低压配电柜、变压器、线路及保护装置等。
本系统主要用于供电、分配及控制电力,确保电能质量,保障设备安全运行。
3. 调试准备- 确保所有设备安装完毕,连接正确。
- 对设备进行外观检查,确认无损坏。
- 检查接线端子是否牢固,接线是否符合要求。
- 准备调试工具及仪器,如电压表、电流表、万用表等。
4. 调试步骤4.1 高压配电柜调试1. 检查高压配电柜内各设备安装是否正确,接线是否牢固。
2. 检查断路器、隔离开关是否正常闭合、断开。
3. 使用电压表、电流表等仪器测试各相电压、电流是否平衡。
4. 检查保护装置动作是否正常,如过载、短路等。
4.2 低压配电柜调试1. 检查低压配电柜内各设备安装是否正确,接线是否牢固。
2. 检查断路器、隔离开关是否正常闭合、断开。
3. 使用电压表、电流表等仪器测试各相电压、电流是否平衡。
4. 检查保护装置动作是否正常,如过载、短路等。
4.3 变压器调试1. 检查变压器本体及附件安装是否正确,接线是否牢固。
2. 检查变压器温度、声音是否正常。
3. 使用电压表、电流表等仪器测试高压侧、低压侧电压是否符合要求。
4.4 线路及保护装置调试1. 检查线路走向是否合理,接线是否牢固。
2. 测试线路绝缘电阻是否符合要求。
3. 检查保护装置动作是否正常,如过载、短路等。
5. 测试结果- 高压配电柜、低压配电柜各相电压、电流平衡,保护装置动作正常。
- 变压器高压侧、低压侧电压符合要求,温度、声音正常。
- 线路绝缘电阻符合要求,无破损、漏电现象。
6. 问题分析与解决- 在调试过程中,发现部分接线端子松动,重新紧固后恢复正常。
装修电气调试报告1. 背景介绍这份装修电气调试报告是为了记录装修项目中的电气系统的安装和调试过程,以确保安全可靠的电气设备运行。
本报告包括了电气设备的安装情况、电线的布线情况、各个电气设备的调试情况以及最终的测试结果。
2. 电气设备安装情况在本次装修工程中,我们使用了以下电气设备:•照明设备:安装了LED灯具,共计20个。
•插座:安装了10个插座,用于供电家电设备。
•电控设备:安装了一个电控盒,用于控制照明和插座的开关。
以上电气设备的安装情况如下:•照明设备:所有的LED灯具都按照设计方案进行了安装,高度和位置符合要求。
•插座:每个插座都安装在了指定的位置,与电线连接牢固。
•电控设备:电控盒安装在墙壁上,与电源线和照明灯具插座连接正确。
3. 电线布线情况为了满足电气设备的供电需求,我们进行了电线的布线工作。
以下是电线的布线情况:•照明电线:所有的照明电线都按照设计方案进行了布线,保持了合适的距离,并使用了电线槽进行固定。
•插座电线:插座电线也按照设计方案进行了布线,在墙壁内部进行埋线,保持了电线的整洁和美观。
在电线布线的过程中,我们严格按照电气规范进行操作,保证了电线的安全性和可靠性。
4. 电气设备调试情况在电气设备安装完成后,我们进行了调试工作,以确保所有的电气设备正常工作。
以下是各个电气设备的调试情况:•照明设备:通过对电控盒的调试,我们成功实现了对照明设备的开关控制,所有的LED灯具能正常点亮。
•插座:所有的插座能够正常供电,插入电器设备后能够正常工作。
•电控设备:通过对电控盒的调试,我们确认了其正常工作,并能够准确地控制照明设备和插座的开关。
通过以上的调试工作,我们确认所有的电气设备安装正确,能够正常、安全地工作。
5. 测试结果为了最后确认电气设备的可靠性和安全性,我们进行了一系列的测试。
以下是测试的结果:•照明设备测试:所有的LED灯具都成功点亮,亮度均匀,没有明显的闪烁或亮度不均的现象。
实习报告:配电柜的调试实习一、实习背景随着我国经济的快速发展,电力行业发挥着日益重要的作用。
作为电力系统的重要组成部分,配电柜的安装与调试对于保障电力系统的稳定运行具有重要意义。
为了提高自己在电气工程领域的实际操作能力,我参加了为期一个月的配电柜调试实习。
二、实习目的1. 掌握配电柜的基本结构及其工作原理。
2. 学会配电柜的接线方法及其调试技巧。
3. 提高自己在电气工程领域的实际操作能力。
三、实习内容1. 配电柜的基本结构及其工作原理。
2. 配电柜的接线方法。
3. 配电柜的调试流程及其技巧。
4. 配电柜常见故障的诊断与处理。
四、实习过程1. 学习配电柜的基本结构及其工作原理在实习初期,我通过阅读教材、请教工程师等方式,对配电柜的基本结构及其工作原理进行了认真学习。
了解到配电柜主要包括开关设备、保护设备、测量设备、控制设备等组成部分,并掌握了各部分的作用及相互关系。
2. 学习配电柜的接线方法在掌握配电柜基本结构的基础上,我学习了配电柜的接线方法。
接线过程中,严格按照图纸进行,注意线缆的规格、型号及颜色编码,确保接线正确无误。
同时,学会使用各种工具,如螺丝刀、扳手等,熟练操作配电柜的接线端子。
3. 学习配电柜的调试流程及其技巧在接线完成后,我开始学习配电柜的调试流程。
调试过程中,首先要检查配电柜的接线是否正确,然后进行设备的单体试验,包括开关、保护、测量、控制等设备的functionality test。
在确保单体设备正常运行后,进行整体调试,包括设备的启动、停止、切换等操作。
在调试过程中,学会了如何观察设备运行状态,判断设备是否存在异常。
4. 学习配电柜常见故障的诊断与处理在实习过程中,我了解了配电柜常见故障的类型及其原因,学会了故障诊断与处理方法。
如遇设备故障,首先根据故障现象进行分析,确定故障部位,然后采取相应的处理措施。
在工程师的指导下,我参与处理了若干起配电柜故障,积累了宝贵的实践经验。
五、实习收获通过本次配电柜调试实习,我掌握了配电柜的基本结构及其工作原理,学会了配电柜的接线方法、调试技巧以及故障处理方法。

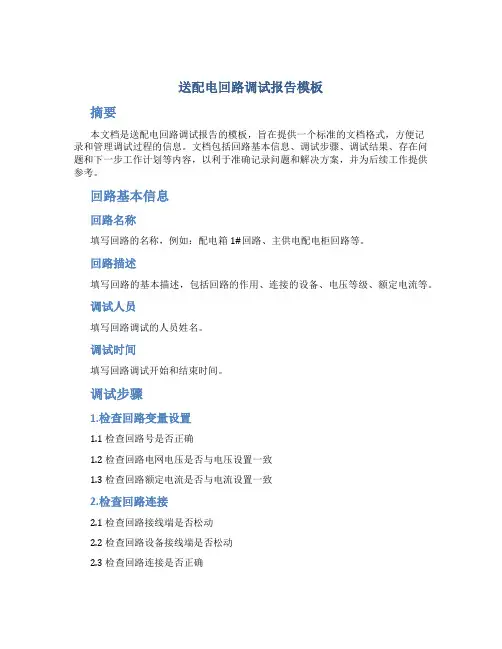

送配电回路调试报告模板摘要本文档是送配电回路调试报告的模板,旨在提供一个标准的文档格式,方便记录和管理调试过程的信息。
文档包括回路基本信息、调试步骤、调试结果、存在问题和下一步工作计划等内容,以利于准确记录问题和解决方案,并为后续工作提供参考。
回路基本信息回路名称填写回路的名称,例如:配电箱1#回路、主供电配电柜回路等。
回路描述填写回路的基本描述,包括回路的作用、连接的设备、电压等级、额定电流等。
调试人员填写回路调试的人员姓名。
调试时间填写回路调试开始和结束时间。
调试步骤1.检查回路变量设置1.1 检查回路号是否正确1.2 检查回路电网电压是否与电压设置一致1.3 检查回路额定电流是否与电流设置一致2.检查回路连接2.1 检查回路接线端是否松动2.2 检查回路设备接线端是否松动2.3 检查回路连接是否正确3.检查回路设备3.1 检查回路设备是否正常运行3.2 检查回路设备电压是否正常3.3 检查回路设备电流是否正常4.运行回路设备4.1 打开回路开关4.2 通电检测回路电流4.3 检查设备运行状态4.4 关闭回路开关5.记录测试数据记录测试数据,包括回路电流、电压、设备运行状态等。
调试结果回路运行状态描述回路是否正常工作、运行状态如何、存在哪些问题等。
测试数据分析分析记录的测试数据,发现存在的问题、设备的性能如何、存在什么故障等。
解决方案总结分析之后,提出解决方案,包括必须解决的问题、需要修复或更换的设备、需要采取的各种措施等,以确保回路的正常工作。
调试报告验证经过调试报告所提出的解决方案是否有效验证。
存在问题记录调试期间遇到的问题、未能解决问题、遗留问题和待解决问题等。
下一步工作计划记录需要采取的措施,来解决调试期间的问题和遗留问题,努力使回路工作正常,如:1.需要更新或更改设备2.对回路电气进行重新设计3.需要更改回路的控制逻辑4.需要对回路设备进行修理或更换5.其他的任何适当的措施结论在完成上述步骤后,在结论部分填写调试结果的概括性描述和建议,以及任何需要注意的事项等。
Ⅰ基本要求和内容(1)电气设备调试记录应包括高低压配电装置、电力变压器、发电机组、备用和不间断电源设备、电气动力设备和低压电器等电气设备的试验调整报告、交接试验报告和电气设备(系统)试运行记录等。
(2)高压的电气设备和布线系统及继电保护系统的试验调整和交接试验必须符合现行国家标准《电气装置安装工程电气设备交接试验标准》GB50150〔以下简称GB50150〕的规定,并出具试验调整、交接试验报告。
(3)低压的电气设备和布线系统的试验调整和交接试验应符合现行国家标准GB50303规定,并出具试验调整和交接试验报告。
(4)发电机交接试验包括静态试验和运转试验,其试验部位、试验内容和试验结果应符合设计要求、设备技术文件和现行国家标准GB50303规定,并填写试验调整和交接试验报告,并经有关人员签证齐全。
(5)现场单独安装的低压电器交接试验内容、试验结果应符合现行国家标准GB50303规定,并填写试验调整、交接试验报告,并经有关人员签证齐全。
(6)高低压变配电装置试运行应符合下列规定:1)试运行应在试运行前有关的电气试验调整、交接试验项目完成,并出具合格试验调整、交接试验报告,以及施工单位编制出书面试运行方案或作业指导书,明确试运行程序后,方可进行;2)二次回路应在绝缘电阻测试合格后,方可接通控制电源和操作电源,模拟试验二次回路的控制、联锁、保护和信号等动作均必须符合设计要求,且灵敏可靠、正确无误。
若有不正常,必须查明原因,排除故障,并做好记录;3)试运行过程应严格按照设备技术文件和试运行方案中的程序和步骤认真操作,做好各项调试,测量记录各项运行数据,检查各部位有无异常情况;4)试运行过程若出现质量事故,必须查明事故原因,及时处理,并做好记录;5)填写试运行记录,并经有关人员签证齐全。
(7)发电机组试运行应符合下列规定:1)发电机组空载试运行应在静态试验、随机配电盘控制柜接线检查合格后进行;2)负荷试运行应在调试和空载试运行合格后进行;3)试运行过程应严格按照设备技术文件和试运行方案中的程序和步骤认真操作,做好各项调试,测量记录各项运行数据,检查各部位有无异常情况;4)按设计的自备电源使用分配预案进行预定负荷试验,机组连续运行12h,无机械、电气等故障和无漏油、漏水、漏气等缺陷,试运行合格,才能投入使用;5)发电机馈电线路连接后,两端的相序应与原供电系统的相序一致;6)试运行过程若出现质量事故,必须立即停车,查明事故原因,及时处理,并做好记录;7)填写试运行记录,并经有关人员签证齐全。

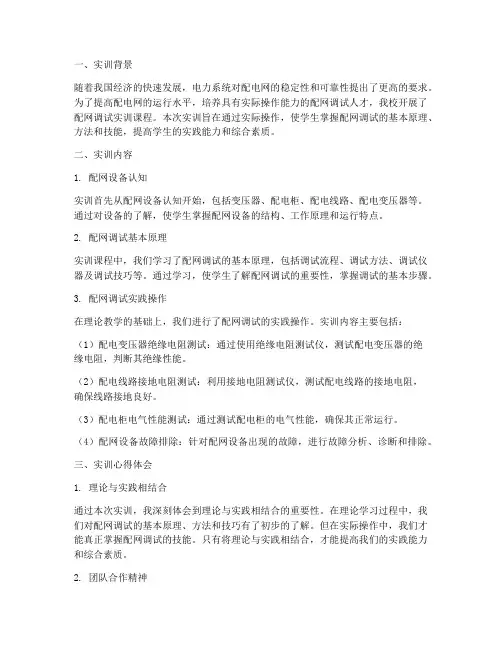

一、实训背景随着我国经济的快速发展,电力系统对配电网的稳定性和可靠性提出了更高的要求。
为了提高配电网的运行水平,培养具有实际操作能力的配网调试人才,我校开展了配网调试实训课程。
本次实训旨在通过实际操作,使学生掌握配网调试的基本原理、方法和技能,提高学生的实践能力和综合素质。
二、实训内容1. 配网设备认知实训首先从配网设备认知开始,包括变压器、配电柜、配电线路、配电变压器等。
通过对设备的了解,使学生掌握配网设备的结构、工作原理和运行特点。
2. 配网调试基本原理实训课程中,我们学习了配网调试的基本原理,包括调试流程、调试方法、调试仪器及调试技巧等。
通过学习,使学生了解配网调试的重要性,掌握调试的基本步骤。
3. 配网调试实践操作在理论教学的基础上,我们进行了配网调试的实践操作。
实训内容主要包括:(1)配电变压器绝缘电阻测试:通过使用绝缘电阻测试仪,测试配电变压器的绝缘电阻,判断其绝缘性能。
(2)配电线路接地电阻测试:利用接地电阻测试仪,测试配电线路的接地电阻,确保线路接地良好。
(3)配电柜电气性能测试:通过测试配电柜的电气性能,确保其正常运行。
(4)配网设备故障排除:针对配网设备出现的故障,进行故障分析、诊断和排除。
三、实训心得体会1. 理论与实践相结合通过本次实训,我深刻体会到理论与实践相结合的重要性。
在理论学习过程中,我们对配网调试的基本原理、方法和技巧有了初步的了解。
但在实际操作中,我们才能真正掌握配网调试的技能。
只有将理论与实践相结合,才能提高我们的实践能力和综合素质。
2. 团队合作精神在实训过程中,我们常常需要与他人合作完成各项任务。
这使我认识到团队合作精神的重要性。
在团队中,我们要学会倾听他人的意见,发挥各自的优势,共同解决问题。
通过团队合作,我们不仅提高了工作效率,还培养了良好的团队意识。
3. 耐心和细致配网调试是一项细致、繁琐的工作。
在实训过程中,我们常常会遇到各种问题和困难。
这时,我们需要保持耐心,仔细分析问题,寻找解决问题的方法。
装修电气调试报告一、引言本文是一份装修电气调试报告,旨在记录并总结在装修过程中所进行的电气设备的调试情况。
在整个调试过程中,我们遵循了一系列步骤和原则,以确保电气设备的正常运行和安全性。
二、设备清单在装修项目中,我们使用了以下电气设备: - 电线和电缆 - 开关和插座 - 照明设备 - 配电盘 - 空调和暖气设备 - 家用电器三、步骤1. 规划和设计在开始装修项目之前,我们进行了电气规划和设计。
根据设计方案和客户需求,我们确定了电气设备的位置、配电盘的布置以及电线和插座的数量和位置等。
2. 材料采购和准备根据设计方案,我们采购了所需的电气设备和材料。
在选择和采购过程中,我们注重品质和安全性,并确保所选材料符合相关的标准和规定。
3. 电线和电缆布线在进行电线和电缆布线之前,我们先进行了电线的验收和测试。
我们检查了电线的外观和绝缘性能,并使用万用表测试了电线的导通情况。
然后,根据设计方案,我们进行了电线和电缆的布线,确保其安全可靠。
4. 开关和插座的安装在安装开关和插座之前,我们先进行了相关设备的验收和测试。
我们检查了开关和插座的外观和功能,并使用测试仪器进行了电压和电流的测试。
然后,根据设计方案,我们进行了开关和插座的安装,并确保其正常工作。
5. 照明设备的安装在安装照明设备之前,我们先进行了灯具的验收和测试。
我们检查了灯具的外观和功能,并使用测试仪器进行了电压和电流的测试。
然后,根据设计方案,我们进行了照明设备的安装,并确保其正常照明效果。
6. 配电盘的安装和调试在安装配电盘之前,我们先进行了配电盘的验收和测试。
我们检查了配电盘的外观和功能,并使用测试仪器进行了电压和电流的测试。
然后,根据设计方案,我们进行了配电盘的安装和调试,并确保其正常供电和分配电力。
7. 空调和暖气设备的调试在调试空调和暖气设备之前,我们先进行了设备的验收和测试。
我们检查了空调和暖气设备的外观和功能,并使用测试仪器进行了温度和制冷/制热效果的测试。
一、实训目的本次配电实训旨在通过实际操作,使学生了解和掌握配电系统的基本原理、设备构造、运行维护等方面的知识,提高学生的实际操作技能和工程意识。
通过实训,使学生能够:1. 熟悉配电系统的组成、工作原理和基本结构;2. 掌握配电设备的基本构造、性能和用途;3. 学会配电设备的安装、调试和维护方法;4. 培养学生的团队协作精神和工程实践能力。
二、实训内容1. 配电系统概述实训首先介绍了配电系统的基本概念、组成、分类及特点,使学生了解配电系统在电力系统中的地位和作用。
2. 配电设备实训重点介绍了配电设备的基本构造、性能和用途,包括:(1)高压配电柜:学习高压配电柜的组成、工作原理和操作方法;(2)低压配电箱:了解低压配电箱的组成、接线方式及操作方法;(3)电缆及附件:熟悉电缆的种类、规格、性能及安装方法;(4)配电变压器:掌握配电变压器的构造、工作原理和运行维护。
3. 配电系统安装与调试实训中,学生按照实际工程要求,进行配电系统的安装与调试,包括:(1)配电设备的安装:按照图纸要求,正确安装配电设备;(2)线路的敷设:按照规范要求,敷设电缆及附件;(3)配电系统的调试:对配电系统进行调试,确保设备正常运行。
4. 配电系统运行与维护实训中,学生了解配电系统的运行与维护,包括:(1)配电系统的运行管理:学习配电系统的运行规程和操作规程;(2)配电设备的维护保养:掌握配电设备的维护保养方法,确保设备安全运行。
三、实训过程1. 理论学习:教师讲解配电系统的基本原理、设备构造、运行维护等方面的知识;2. 实操练习:学生在教师指导下,进行配电设备的安装、调试、运行与维护等实操练习;3. 小组讨论:学生分组讨论实训过程中遇到的问题,共同解决问题;4. 总结与反思:实训结束后,学生撰写实训报告,总结实训经验,提出改进意见。
四、实训结果通过本次配电实训,学生掌握了配电系统的基本原理、设备构造、运行维护等方面的知识,提高了实际操作技能和工程意识。
电气设备调试报告(二)引言概述:本文是关于电气设备调试报告的第二部分,旨在总结和概述电气设备调试的过程和结果。
本报告具体涵盖了五个方面的内容:功率系统调试、电动机调试、仪表仪控调试、自动化系统调试和安全措施。
正文:一、功率系统调试1. 安装电源和连接电源线路2. 检查电源系统的电压和电流3. 调试主变压器和变压器开关4. 调试断路器和熔断器5. 检查电气设备的电气连接和接地情况二、电动机调试1. 检查电动机的机械安装2. 连接电动机的电气线路3. 调试电动机的保护装置和控制系统4. 测试电动机的转速和负载能力5. 检查电动机的工作温度和振动情况三、仪表仪控调试1. 安装和连接仪表仪控设备2. 校准仪表仪控设备的测量和显示功能3. 调试仪表仪控设备的控制参数和报警功能4. 检查仪表仪控设备的数据传输和通信功能5. 验证仪表仪控设备的精确度和稳定性四、自动化系统调试1. 安装和连接自动化设备2. 调试自动化设备的逻辑控制和运行程序3. 检查自动化设备的传感器和执行器4. 测试自动化设备的自动运行和故障处理能力5. 验证自动化设备的可靠性和稳定性五、安全措施1. 确保所有电气设备符合相关的安全法规和标准2. 提供必要的保护装置和防护设备3. 培训运行人员有关电气设备的操作和维护知识4. 定期检查和维护电气设备的安全状况5. 持续改进和完善电气设备的安全措施和紧急预案总结:根据本报告所述的调试过程和结果,电气设备的功率系统调试、电动机调试、仪表仪控调试、自动化系统调试以及安全措施都得到了有效执行和验证。
这些调试工作的顺利进行确保了电气设备的正常运行和安全使用。
然而,我们仍需持续关注和改进电气设备的性能和安全性。
一、实习目的通过本次配电柜调试实习,我了解了配电柜的基本结构、工作原理及调试方法,提高了我的实际操作能力和动手能力,为今后从事电气自动化领域的工作打下了基础。
二、实习时间及地点实习时间:2021年X月X日至2021年X月X日实习地点:XX公司电气自动化车间三、实习内容1. 配电柜基础知识首先,我对配电柜的基本结构进行了了解。
配电柜主要由断路器、接触器、继电器、熔断器、开关、保护器、仪表等组成。
其中,断路器是配电柜的核心元件,用于控制电路的通断和保护电路。
接触器、继电器、熔断器等元件分别用于控制电路、实现自动保护和实现电路的通断。
2. 配电柜调试方法(1)外观检查在调试前,首先对配电柜进行外观检查,确保所有元件安装牢固、接线正确、无损坏。
(2)绝缘电阻测试使用兆欧表对配电柜的绝缘电阻进行测试,确保绝缘性能符合要求。
(3)电气性能测试对配电柜的电气性能进行测试,包括断路器的分断能力、接触器的吸合和释放性能、继电器的动作性能等。
(4)保护功能测试对配电柜的保护功能进行测试,包括过载保护、短路保护、漏电保护等。
(5)功能联锁测试对配电柜的功能联锁进行测试,确保各功能模块之间的联锁关系正确。
3. 调试步骤(1)准备工作首先,确保配电柜安装到位,所有元件安装牢固。
然后,准备好调试工具和仪表。
(2)外观检查对配电柜进行外观检查,确保所有元件安装牢固、接线正确、无损坏。
(3)绝缘电阻测试使用兆欧表对配电柜的绝缘电阻进行测试,确保绝缘性能符合要求。
(4)电气性能测试对配电柜的电气性能进行测试,包括断路器的分断能力、接触器的吸合和释放性能、继电器的动作性能等。
(5)保护功能测试对配电柜的保护功能进行测试,包括过载保护、短路保护、漏电保护等。
(6)功能联锁测试对配电柜的功能联锁进行测试,确保各功能模块之间的联锁关系正确。
(7)调试记录对调试过程进行记录,包括测试数据、调试结果等。
四、实习收获1. 提高了实际操作能力和动手能力通过本次实习,我掌握了配电柜的调试方法,提高了自己的实际操作能力和动手能力。
机电安装调试方案电气系统(1)变配电所设备调试1)工作范围变配电所的高压配电柜、电力变压器、低压配电柜、计量柜、母联柜及电力电缆。
2)调试内容a.变配电所内的继电保护调试工作,耐压试验和电流整定。
b.静电电容器的投入和切除试验。
c.输出回路的电流整定调试。
d.失压欠压保护、过压保护、过流保护、过载保护等调试。
e.空载和负载调试、试运行f.在部分负载(场馆照明,舞台灯光等)的情况下,进行对供电设备谐波分量的测定和危害分析,制定相应整改措施。
3)调试条件a.检查变配电所内的设备已结束,无其它专业在施工,建筑结构已经封闭,装修工作已结束,才可进行调试工作。
b.根据当地供电部门提供的继电保护整定数据,进行进线柜数据整定。
c.各项配套项目施工结束。
4)调试方案a.检查柜排列、安装顺序必须按照设计图纸进行开关柜的排列,不随意改动。
因为柜内、柜顶母线排已排列好,而且还安排好柴油发电机应急电源进线开关同市电联络开关的机械联锁。
b.开关保护性能调试按照设计所列整定电流值对开关长延时保护、短延时保护、瞬动保护和接地故障保护进行调试。
核对每一个开关的整定开关是否已按图纸整定好。
今后若遇到负载有变动,届时对变动开关作局部调试。
c.开关失压脱扣调试按照设计所列具有失压脱扣器的开关进行调试。
调试时,使用通电使开关能合闸,失电时开关自动跳闸。
d.开关收到讯号自动跳闸调试按照设计所列某些回路开关在收到火灾消防讯号时能自动跳闸以切断电源。
调试时可在该开关分励脱扣回路中用 2.5mm说缘铜导线将输入节点短接以观察开关是否自动跳闸。
e.两台变压器两段分段母线开关联锁调试二台变压器有二个进线主开关,二段母线有一个母联开关,这三个开关设有机械联锁和电气联锁以避免二台变压器并联运行。
调试时,对机械连锁使用三锁二匙,即把两把钥匙插如相应的开关,该开关应能合闸,而另一个开关则不能合闸。
观察是否正确;同理,对电气联锁按照制造厂接线图对开关进行合、跳闸以观察电气联锁是否正确。
