皖北药业微生物药物生产基地建设项目二期安装工程静置设备安装施工方案编制:孔斌审核:徐松批准:牛守义安徽省工业设备安装有限公司2014年12月目录1.编制依据---------------------------------------------------------12.工程概况---------------------------------------------------------13.施工准备工作---------------------------------------------------24.各工段静置设备一览表---------------------------------------35.基础的验收------------------------------------------------------86.基础处理及垫铁布置------------------------------------------97.静置设备安装---------------------------------------------------108.基础二次灌浆--------------------------------------------------199.静置设备的内件及附件的安装检查------------------------------2010.静置设备的清洗与封闭--------------------------------------2211.工程质量保证措施--------------------------------------------2212.安全技术措施--------------------------------------------------2413.施工人员组织安排计划--------------------------------------2414.主要施工机具计划--------------------------------------------2515.施工主要手段用料计划--------------------------------------261、编制依据1.1设计图纸。
设备安装施工方案一、前期准备工作在进行设备安装施工前,需要进行充分的前期准备工作,确保施工顺利进行。
具体包括:1.确定施工目的和需求,明确设备安装的具体要求。
2.制定设备安装施工计划,包括时间安排、人员配备等。
3.完成现场勘察,了解施工现场的具体情况,确保设备安装可以顺利进行。
4.准备所需材料和工具,包括设备安装所需的各种配件、工具等。
二、施工流程设备安装施工的具体流程如下:1. 确定设备安装位置首先需要确定设备的安装位置,根据实际情况选择合适的安装位置,并进行标记。
2. 安装支架或底座根据设备的类型和要求,安装相应的支架或底座,确保设备安装稳固可靠。
3. 安装设备主体将设备主体安装到支架或底座上,根据设备安装手册或说明书进行操作,确保安装正确无误。
4. 连接电源和信号线根据设备要求,连接电源线和信号线,注意接线的正确性和安全性。
5. 调试设备安装完成后,对设备进行调试,确保设备正常运行,无异常情况。
6. 完成设备安装确认设备安装无误后,进行最后的检查和清理工作,确保施工现场整洁。
三、施工注意事项在设备安装施工过程中,需要注意以下几点:1.严格按照设备安装手册或说明书进行操作,确保安装正确。
2.注意施工现场的安全,避免发生事故。
3.注意保护设备,避免碰撞或损坏。
4.施工过程中保持沟通畅通,协调各方工作,确保施工进展顺利。
四、施工结束及验收设备安装施工完成后,需要进行验收工作,包括:1.检查设备是否按照要求正确安装。
2.进行设备的功能测试,确保设备正常运行。
3.客户确认设备安装效果,并提出意见和建议。
五、总结评估在设备安装施工结束后,需要对整个施工过程进行总结评估,包括施工过程中的优点和不足之处,为今后的施工工作提供参考和改进方向。
以上就是设备安装施工方案的相关内容,希望可以对您的工作有所帮助。

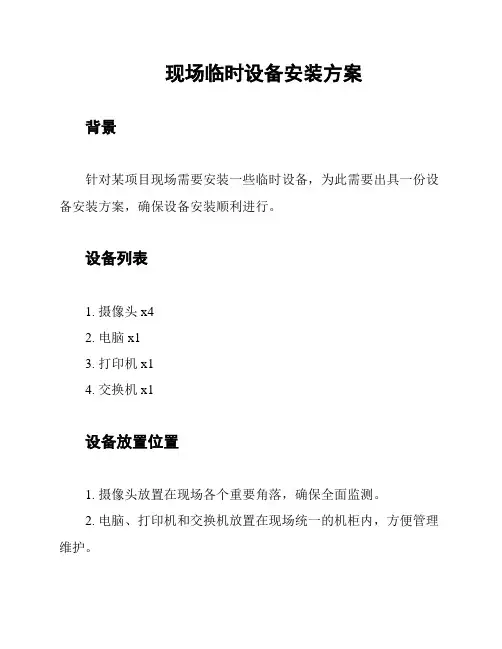

现场临时设备安装方案
背景
针对某项目现场需要安装一些临时设备,为此需要出具一份设备安装方案,确保设备安装顺利进行。
设备列表
1. 摄像头 x4
2. 电脑 x1
3. 打印机 x1
4. 交换机 x1
设备放置位置
1. 摄像头放置在现场各个重要角落,确保全面监测。
2. 电脑、打印机和交换机放置在现场统一的机柜内,方便管理维护。
设备连接方式
1. 摄像头连接到交换机上,通过网络线连接到电脑上,实现监控系统的搭建。
2. 电脑通过网络线连接到交换机上,方便与其他设备通信。
设备供电方式
1. 摄像头和交换机接入现场电源插座供电。
2. 电脑和打印机通过UPS供电,确保电力稳定。
安装时间
设备安装将在项目现场完成施工后进行,预计耗时2天。
安装人员
设备安装由专业人员进行,确保安装质量。
安全考虑
设备安装前会进行安全考虑,确保设备不会对现场人员和设备
造成伤害。
建议与改进方案
- 建议在安装现场设置圈出区域,确保安装区域的安全。
- 建议备份现场监控数据,确保设备发生故障时数据不会丢失。
以上为现场临时设备安装方案,如有疑问请及时和管理人员联系。

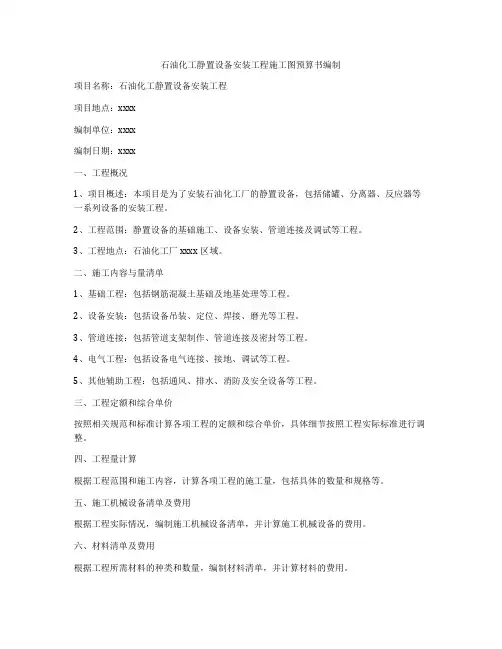

石油化工静置设备安装工程施工图预算书编制项目名称:石油化工静置设备安装工程项目地点:xxxx编制单位:xxxx编制日期:xxxx一、工程概况1、项目概述:本项目是为了安装石油化工厂的静置设备,包括储罐、分离器、反应器等一系列设备的安装工程。
2、工程范围:静置设备的基础施工、设备安装、管道连接及调试等工程。
3、工程地点:石油化工厂xxxx区域。
二、施工内容与量清单1、基础工程:包括钢筋混凝土基础及地基处理等工程。
2、设备安装:包括设备吊装、定位、焊接、磨光等工程。
3、管道连接:包括管道支架制作、管道连接及密封等工程。
4、电气工程:包括设备电气连接、接地、调试等工程。
5、其他辅助工程:包括通风、排水、消防及安全设备等工程。
三、工程定额和综合单价按照相关规范和标准计算各项工程的定额和综合单价,具体细节按照工程实际标准进行调整。
四、工程量计算根据工程范围和施工内容,计算各项工程的施工量,包括具体的数量和规格等。
五、施工机械设备清单及费用根据工程实际情况,编制施工机械设备清单,并计算施工机械设备的费用。
六、材料清单及费用根据工程所需材料的种类和数量,编制材料清单,并计算材料的费用。
七、人工费用及管理费用根据工程所需的人工数量和工时,计算人工费用及管理费用。
八、施工图预算书总计根据以上各项费用,编制施工图预算书的总计金额,并进行审核和确认。
以上为石油化工静置设备安装工程施工图预算书编制的内容,具体细节和费用需要根据实际情况进行调整,确保施工预算的准确性和合理性。
九、施工周期及进度安排根据工程的施工内容和量清单,制定合理的施工周期及进度安排,包括施工工序、关键节点、施工时间等内容,确保工程按时按质完成。
十、技术措施及质量保障在施工图预算书中,也需要考虑到技术措施及质量保障的内容。
具体包括施工技术要求、材料质量标准、工艺流程等,以确保工程施工过程中的质量和安全。
十一、环境保护措施在工程施工图预算书中,需要考虑到环境保护措施的实施。

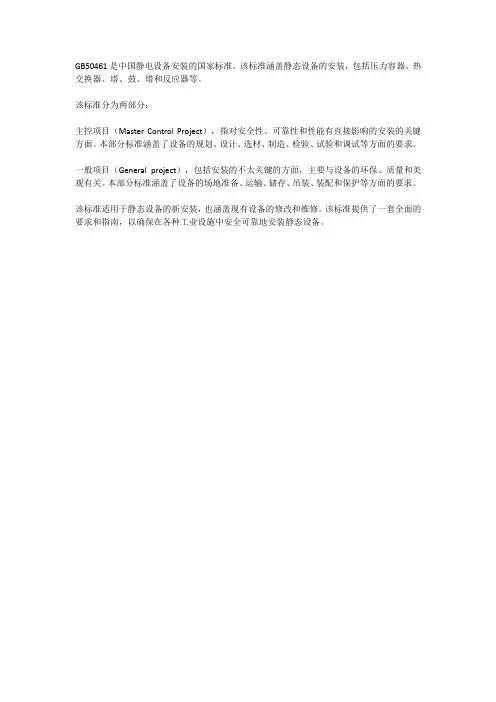

GB50461是中国静电设备安装的国家标准。
该标准涵盖静态设备的安装,包括压力容器、热交换器、塔、鼓、塔和反应器等。
该标准分为两部分:
主控项目(Master Control Project),指对安全性、可靠性和性能有直接影响的安装的关键方面。
本部分标准涵盖了设备的规划、设计、选材、制造、检验、试验和调试等方面的要求。
一般项目(General project),包括安装的不太关键的方面,主要与设备的环保、质量和美观有关。
本部分标准涵盖了设备的场地准备、运输、储存、吊装、装配和保护等方面的要求。
该标准适用于静态设备的新安装,也涵盖现有设备的修改和维修。
该标准提供了一套全面的要求和指南,以确保在各种工业设施中安全可靠地安装静态设备。

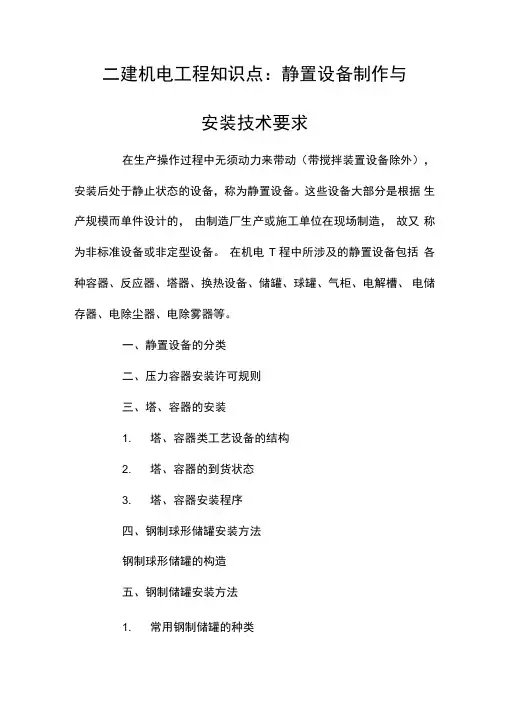

二建机电工程知识点:静置设备制作与
安装技术要求
在生产操作过程中无须动力来带动(带搅拌装置设备除外),安装后处于静止状态的设备,称为静置设备。
这些设备大部分是根据生产规模而单件设计的,由制造厂生产或施工单位在现场制造,故又称为非标准设备或非定型设备。
在机电T 程中所涉及的静置设备包括各种容器、反应器、塔器、换热设备、储罐、球罐、气柜、电解槽、电储存器、电除尘器、电除雾器等。
一、静置设备的分类
二、压力容器安装许可规则
三、塔、容器的安装
1. 塔、容器类工艺设备的结构
2. 塔、容器的到货状态
3. 塔、容器安装程序
四、钢制球形储罐安装方法
钢制球形储罐的构造
五、钢制储罐安装方法
1. 常用钢制储罐的种类
2. 安装顺序
3. 常见钢制储罐的焊接方法
六、塔、容器的检验试验要求
1. 压力容器产品焊接试板要求
2. 球罐的沉降试验
3. 储罐的充水试验
4. 几何尺寸检验要求
七、常见的几种换热器。
烧碱静设备安装施工方案1.安全措施在进行烧碱静设备的安装施工前,工作人员必须佩戴相关的防护装备,包括安全帽、防护眼镜、防尘口罩、防护服等。
施工现场必须设置明显的安全警示标志,并且配备相应的急救设备。
2.设备检查在进行安装前,需要对烧碱静设备进行检查,确保设备没有损坏或缺失,并且各部分组件、连接件齐全。
对于有特殊要求的设备,如防腐设备,需要检查其防腐层是否完好。
3.安装定位在选择安装位置时,需要考虑到设备的重量、安装便捷性及运行维护要求等因素。
设备应安装在坚固的基础上,确保设备稳定,并且方便进行维护。
4.安装步骤(1)用吊车或起重机将设备吊放到安装位置,确保设备与基础对齐。
(2)按照设备的安装要求,将设备与进出口管道连接好,使用密封胶垫或密封垫片确保连接密封。
(3)连接电源,按照设备的电力要求进行接线,确保电路连接牢固可靠,并且符合安全标准。
(4)连接水源,将进水管道与设备连接好,确保水源供应正常,水流畅通。
(5)连接排水管道,确保设备正常排水,避免堵塞。
(6)在设备上设置压力表、温度计等监测仪器,以便随时监测设备的工作状态。
5.安装测试在安装完成后,需要进行安装测试以确保设备的正常运行。
首先,打开水源,检查水流是否正常,各个阀门是否开启通畅。
然后,开启电源,检查设备的电路是否正常,各个操作按钮是否灵活。
最后,通过添加酸性液体,检查设备的中和效果是否良好。
6.安全操作指南(1)操作前必须仔细阅读设备的使用说明书,并按照说明书的要求进行操作。
(2)操作时应注意防护措施,避免直接接触酸性液体,如需接触应佩戴防护手套等防护用具。
(3)定期对设备进行维护保养,包括清洗管道、更换密封件等,确保设备的正常运行。
(4)在设备故障或异常情况下,应立即停止操作,切断电源,并通知维修人员进行检修处理。
通过以上安装施工方案,能够保证烧碱静设备的正常安装和运行,有效地调节液体的酸碱度,提高工作效率,保证水处理过程的稳定性。
石油化工静置设备安装工程施工图预算书编制第一节、石油化工静置设备分类石油化工静置设备(或称:静止设备、化工设备、工艺设备、非定型设备、非标准设备)简称“静设备”。
在石油化工生产中用于传热、存储、和化学反应等过程的容器。
由于生产过程的多种需要,设备种类繁多,形状各异为了掌握设备的共同特点和共同规律,将它们按一定的原则进行科学的分类。
一、按设备在生产工艺过程中的作用原理分类1、反应设备:(代号R)这类设备主要用于完成介质的物理、化学反应过程的容器。
大多数设备是在加温加压并有催化剂存在的情况下进行过程反应的;或在介质直接接触的情况下,伴随着换热的物理过程及化学反应过程的设备。
如反应釜、反应器、分解锅、分解塔、聚合釜、高压釜、合成塔、变换炉、蒸煮锅、煤气发生炉等。
2、换热设备(代号E)这类设备主要是用于完成介质的热量交换,热量通过介质的器壁进行传导。
有板式、列管式、套管式、喷淋式等换热设备。
如热交换器、冷却器、蒸发器、加热器、硫化锅、消毒锅、染色器、烘缸、预热锅、蒸锅、电热蒸汽发生器等。
3、分离设备(代号S)分离设备主要是用于完成介质的流体压力平衡和气体净化等物料分离的容器。
如分离器、过滤器、集油器、缓冲器、洗涤器、吸收器、铜洗塔、干燥塔、气提塔、分汽缸除氧器等。
4、存储设备(代号C,其中球罐代号B)这类设备主要用于盛装生产用的原料气体、液体、液化气体等储存物料的设备。
如各种型式的储罐(球罐、气柜等)。
二、按设备的形状分类工厂中使用的设备形状很多,常见的形状主要有三种类型1、方形或矩形设备:由平板焊制成,制造简单,但承压能力差,故只用作小型常压贮罐。
2、球形设备:有数块球瓣板拼接焊成。
球瓣制造工艺不同于其他设备,具有一些特殊的技术要求。
球形设备容积都很大,盛装物料多,工作压力也比较高,技术要求也比较严格。
随着石油化工工业的发展,需要更多贮存液态或气态物料的贮槽。
因此近年来球形设备得到日益广泛的应用。
3、圆筒形设备:是由圆柱形筒体和各种成型封头(椭圆形、半球形、蝶形、锥形)所组成的立式、卧式容器。
静置设备安装方案1.静止设备安装程序如下:2.设备安装前准备工作A基础的检查、验收及处理➢设备基础的位置、几何尺寸和质量要求,应符合现行国家标准《钢筋混凝土工程施工及验收规范》的规定。
基础移交时,基础施工单位应提供完整的竣工资料,基础中心线标高标注明确。
基础交接时应办理工序交接手续。
➢基础外观不得有裂纹、蜂窝、空洞、露筋等缺陷。
➢按土建图和安装图对基础各部尺寸及位置进行复查,允许偏差见表1-3。
基础各部允许偏差表表1-3➢基础处理➢对于不符合验收标准的由基础施工单位处理。
➢需二次灌浆的基础表面,应铲麻面,麻点深度一般不小于10mm,密度以每平方分米内有3-5点为宜,表面不允许有油污,其它杂物及疏松层。
➢放置垫铁处的基础表面应铲平,其水平度允许偏差为2mm/m➢预留螺栓孔内的碎石,泥土杂物和积水,必须清理干净。
➢对于以钢结构面为基础的静止设备,其钢结构必须符合钢结构施工质量验收规范的要求。
B设备开箱检查与验收➢设备安装前,应对设备进行验收,检查其出厂合格证、技术资料、核查外观及尺寸,并清点附件。
➢设备的开箱检验,应在甲、乙双方有关人员参加下进行,其内容包括:➢对照装箱清单,核对机器的名称、型号、规格、包装箱号、箱数、零部件数量等。
➢随机技术资料,专用工具应齐全完好。
➢对主机及附属设备及零部件进行外观检查,并核实零部件的品种、规格、数量等。
➢凡与机器配套的电气、仪表等设备配件,应由各专业人员进行验收,妥善保管。
➢设备开箱检查后,对备件和随机部件应分类造册,妥善保管,备件应移交建设单位保管,并办理移交手续。
C安装前技术资料准备➢机器的出厂合格证明书➢制造厂提供的有关重要零件和部件的制造、装配等质量检验证书及机器的试运转记录。
➢机器与设备安装平面布置图、安装图、基础图、总装配图、主要部件图、易损零件图及安装使用说明书等。
➢机器的装箱清单。
3.安装方法A本工程静设备主要是储箱、溶液罐、脱气塔、换热器等设备。

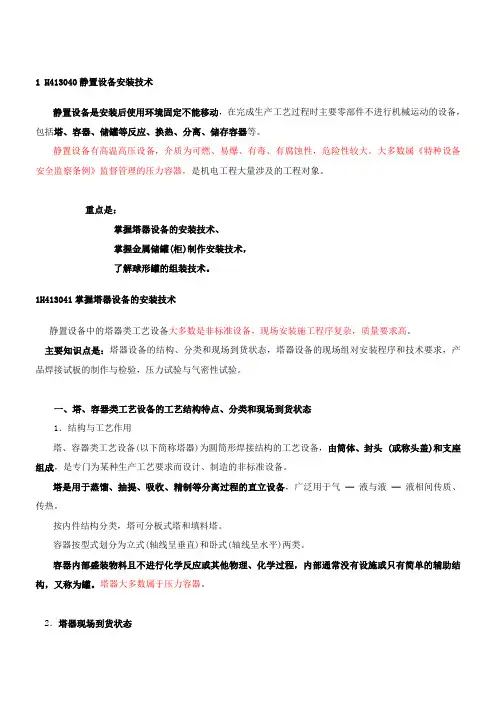

1 H413040静置设备安装技术静置设备是安装后使用环境固定不能移动,在完成生产工艺过程时主要零部件不进行机械运动的设备,包括塔、容器、储罐等反应、换热、分离、储存容器等。
静置设备有高温高压设备,介质为可燃、易爆、有毒、有腐蚀性,危险性较大。
大多数属《特种设备安全监察条例》监督管理的压力容器,是机电工程大量涉及的工程对象。
重点是:掌握塔器设备的安装技术、掌握金属储罐(柜)制作安装技术,了解球形罐的组装技术。
1H413041掌握塔器设备的安装技术静置设备中的塔器类工艺设备大多数是非标准设备,现场安装施工程序复杂,质量要求高。
主要知识点是:塔器设备的结构、分类和现场到货状态,塔器设备的现场组对安装程序和技术要求,产品焊接试板的制作与检验,压力试验与气密性试验。
一、塔、容器类工艺设备的工艺结构特点、分类和现场到货状态1.结构与工艺作用塔、容器类工艺设备(以下简称塔器)为圆筒形焊接结构的工艺设备,由筒体、封头 (或称头盖)和支座组成,是专门为某种生产工艺要求而设计、制造的非标准设备。
塔是用于蒸馏、抽提、吸收、精制等分离过程的直立设备,广泛用于气—液与液—液相间传质、传热。
按内件结构分类,塔可分板式塔和填料塔。
容器按型式划分为立式(轴线呈垂直)和卧式(轴线呈水平)两类。
容器内部盛装物料且不进行化学反应或其他物理、化学过程,内部通常没有设施或只有简单的辅助结构,又称为罐。
塔器大多数属于压力容器。
2.塔器现场到货状态到货状态是根据铁路运输的尺寸界限制定的,根据运输手段和道路条件情况,可以不受该尺寸限制而确定设备的到货状态。
到货状态分为整体到货、分段到货、分片到货。
整体到货的设备长度小于20m,直径小于3.8m;分段到货的设备直径在3.8m以内,长度超过20m;分片到货的设备直径大于3.8m。
二、塔器设备安装技术(一) 塔器安装或现场组焊施工的一般原则1.塔器在安装或现场组装前应对设备或半成品、零部件的制造质量进行检查验收并合格。
一、工程概况本方案适用于静置设备的安装施工,主要包括容器、塔、油罐、球罐、气柜、火炬、排气筒等设备。
工程名称为XXX项目,建设单位为XXX有限公司,设计单位为XXX有限公司,监理单位为XXX有限公司,施工单位为XXX有限责任公司。
二、编制依据1. 《固定式压力容器安全技术监察规程》TSG 21-20162. 《石油化工静设备安装工程施工质量验收规范》GB50461-20083. 《石油化工静设备安装工程施工技术规程》SH/T3542-20074. 《石油化工工程起重施工规范》SH/T3536-20115. 《石油化工建设工程施工安全技术规范》GB50484-20086. 设备有关图纸及同类工程技术资料三、施工准备1. 设备验收:对交付安装的设备及附件进行检查,确保符合设计要求,并附有质量证明文件及安装说明书。
2. 施工人员:组织具备相关资质的施工人员,进行技术培训和安全教育。
3. 施工材料:准备施工所需的各类材料,如垫铁、紧固件、密封件等。
4. 施工工具:准备施工所需的各类工具,如扳手、螺丝刀、电焊机等。
四、施工工序1. 基础验收:对安装基础进行检查,确保满足设备安装要求。
2. 设备验收:对设备进行检查,包括设备外观、尺寸、质量等。
3. 垫铁放置:根据设备安装图纸,在基础上放置垫铁,调整设备水平。
4. 设备吊装就位:采用起重机将设备吊装至安装位置,确保设备就位准确。
5. 找平找正:调整设备水平、垂直度,确保设备安装精度。
6. 二次灌浆:在设备底部进行二次灌浆,固定设备。
7. 设备钢结构平台:安装设备钢结构平台,包括操作平台、检修平台等。
8. 附件安装:安装设备附件,如管道、阀门、仪表等。
9. 系统试压:对设备进行系统试压,确保设备无泄漏。
10. 验收:对设备安装质量进行检查,确保满足设计要求。
五、质量控制点1. 设备基础:确保基础水平、垂直度满足设计要求。
2. 设备安装精度:确保设备安装水平、垂直度、平行度等满足设计要求。
4静设备施工方案主要材料与设备:1.钢结构工程:钢结构工程施工主要包括:钢梁、钢柱、檩条、钢筋混凝土结构连接件、连接螺栓、焊材、接头补强钢板、隔震支座、焊接用电源、焊工、验收。
2.外墙幕墙施工:幕墙施工主要包括铝合金型材、角码、螺栓、密封胶条、护墙板、垫圈、螺钉、密封胶、起重机、吊篮、状况,等。
3.屋面防水施工:防水施工主要包括单层PVC防水卷材、液体防水材料、波纹钢板、瓦楞钢板、涂料、涂刷辊、扁刀、燃油炉、风干砂尘机、管道等。
4.安装工程:安装工程包括:电梯、水泵、暗访、消防设备、给排水管道、照明设备、热电设备、起重机械等。
5.装修工程:装修工程施工主要包括:石材、油漆颜料、涂料批准剂、清漆、贸易标识、吸水膏、墙面地板泡沫材料、磁砖、地砖、橡胶地坪、线条、挂钩、电子数码、交流设备、喷涂设备、喷枪等。
设备与人员要求:1.设备工作人员:钢结构工程施工设备:塔吊、升降机、吊车、消防设备、熔断器、灭火器、消防水泵机、混凝土搅拌机、砂浆搅拌机、打磨机、钢筋割断机、法兰磨床等。
幕墙施工设备:吊篮、起重机、气动扳手、电焊机、电动扳手等。
2.施工工程师:钢结构工程工程师、幕墙工程师、防水工程师、安装工程师、装修工程师等。
3.监测工作人员:工地安全监管人员、施工现场主管、质监员、材料检验员、隐蔽验收员等。
4.施工人员:钢结构工程施工人员:操作工、钢结构焊工、钢结构喷漆工、电焊工、操作手等。
幕墙施工人员:幕墙安装工、气密性工、幕墙系统施工工、幕墙密封胶工、幕墙螺丝工、幕墙材料搬运工、模板木工、幕墙设计工等。
防水施工人员:防水材料搬运工、灵活补伸员、弹性堵漏员、涂料涂刷工等。
安装工程:电梯安装工、水泵安装工、电气安装工、通风安装工、强排安装工、照明安装工、暗访安装工、热电安装工等。
各工序施工方案:1.钢结构工程施工方案:1)钢结构制作:根据施工图纸排布,现场钢梁钢柱分段放置,分段吊装,焊接等。
2)焊接:在安全有防护措施下,焊接出合格的焊缝以及连接点。
一、静置设备的制作石油化工企业建设项目中的静置设备,一般均由建设单位或工程总承包公司的供应部门到石油化工设备制造厂订货加工,尤其是结构复杂、技术性高的第二类、第三类压力容器的制造。
因为设备制造厂专业化水平,制造环境,检验手段,均优于施工现场,这样能保证设备质量和加快建设速度。
随着石油化工生产的发展,扣管机,大型设备越来越多,由于受到运输条件的限制,超限的设备只能分段或分片运到现场,在施工现场再对这些半成品的设备进行拼装、组对、焊接、检验、组装成整体设备。
结构简单,大型设备如油罐、气柜等均由施工企业现场建造。
各类静置设备制造工作内容:1、金属容器制作放样号料、切割、坡口、压头卷弧、封头锥形、蝶形、椭圆等制作,组对、焊接、内部附件制作,组装,成品倒运堆放等。
2、塔器制作放样号料、切割、坡口、压头卷弧、椭圆封头、锥体、裙座、降液板、受液板、支持板、塔器各部件制作组对、焊接、塔盘制作、成品倒运、堆放等。
上述工作内容是筛板塔和浮阀塔的制造过程。
填料塔内部制作内容为分配盘、栅板、喷淋管、吊柱制作、塔体制作组对等。
如果是不锈钢塔,则焊缝须进行酸化、钝化处理。
3、换热器的制作放样号料、切割、坡口、压头卷弧、找圆、封头制作、组对、焊接、管板、折流板、支撑板、防冲板、拉杆、顶距管、换热管束的制作、装配、成品倒运堆放等。
二、切割与焊接1、切割石油化工设备制作及安装工程,常用的热切割方法有四种:氧―燃气切割、等离子切割、碳弧气刨和激光切割。
2、焊接焊接是通过适当的手段,使两个分离的物体产生原子(分子)间结合而连成一体的连接方法,通过这种方法可以使金属材料或非金属材料牢固地连接在一起。
按照焊接过程中金属所处的状态及工艺的特点,可以将焊接方法分为熔化焊、压力焊、钎焊三大类,金属锯床。
3、焊缝的分类压力容器各部分的焊缝分为A、B、C、D四类。
A类焊缝指设备的纵向焊缝;B类焊缝指环向焊缝;C类焊缝指平焊法兰与接管的焊缝;D类焊缝指设备接管与筒体的焊缝。
第二章静置设备安装说明一、本章定额适用于材质为碳钢、合金钢、不锈钢等静置设备安装工程,包括容器、反应器、热交换器、塔器以及电解槽、除雾器、除尘器、污水处理等设备安装。
二、根据设备到货状态及现场施工的工作内容,定额项目划分如下:1.分片、分段设备组装。
2.整体设备安装。
3.塔盘安装。
4.塔内衬合金板。
5.塔内固定件安装。
6.设备填充。
三、本章定额包括范围:1.容器类:各种形状的空体、内带夹套立式、卧式容器,内有冷却、加热及其它装置的容器、带搅拌装置的容器以及独立搅拌装置设备。
2.反应器类:各种形状的内有复杂装置,进行聚合、分离、蒸发、结晶等内有复杂装置起化学反应的设备。
3.热交换器类:各种结构的换热器、冷凝器、蒸发器、加热器和冷却器。
4.塔器类:包括各种结构、类型的板式塔、填料塔及其它结构与塔体组合的整体吊装设备。
5.立式隔膜电解槽、电除雾器及电除尘器。
6.污水处理设备。
四、本章定额不包括以下工作内容:1.金属抱杆安装拆除、移位及其台次使用费。
读万卷书行万里路2502.设备的水压、气密试验。
3.无损探伤检验。
4.预热、后热及整体热处理。
5.吊耳的制作安装。
6.各类胎具及加固件的制作、安装与拆除。
7.设备的除锈、刷油、防腐、衬里、保温、保冷及砌筑工程。
8.组装平台的铺设与拆除。
9.设备的冲洗、钝化与脱脂。
10.设备本体法兰外的管道安装。
11.安装在设备外表面的平台、梯子、栏杆的制作安装。
12.电解槽隔膜的吸附处理。
13.电除雾器玻璃钢接缝的处理。
14.管式除雾器壳体的衬铅、木栅板的制作。
15.F.R.P壳体的接缝玻璃钢积层的施工及内部衬铅。
16.电机抽芯检查,减速器的解体检查。
五、有关定额项目的说明:1.分片、分段设备组装:(1)不适用于散装供货螺栓组对的设备组装。
(2)项目中不包括组装成整体后的就位吊装,该部分工作内容应执行一次整体安装定额。
(3)分段设备组装的有关调整系数如下:分段容器按两段一道口取定,每增加一道口定额乘以系数1.35;分段塔器按三段两道口取定:分两段到货一道口时定额乘以系数0.75,三段以上每增加一段定额乘以系数1.35。
设备安装方案
简介
设备安装方案旨在为组织和管理设备的安装过程提供指导和计划。
本文档提供了设备安装的步骤、所需材料和负责人等详细信息,以确保安装顺利进行。
步骤
1. 设备准备
- 确定安装位置和设备布局。
- 检查设备是否完好无损。
- 关注设备规格和安装要求。
2. 安装准备
- 确定安装所需的材料和工具。
- 确保有足够的工作空间和所需的设备支持。
3. 安装步骤
- 遵循设备供应商提供的具体安装说明。
- 根据安装要求进行设备连接和安装。
- 按照正确的顺序,将设备与其他系统进行集成。
- 打开设备电源,并进行必要的测试和校准。
4. 测试和调试
- 进行设备测试,确保其正常工作。
- 检查设备是否按照预期进行操作。
- 进行必要的调试和校准。
5. 文档编制
- 记录设备安装的详细信息,包括日期、负责人等。
- 编制设备安装报告,包括所用材料、安装步骤和测试结果。
6. 检查和验收
- 进行设备的最终检查和验收。
- 确保设备安装符合相关的法规和标准。
- 完成验收报告并记录所需的维护和保养工作。
负责人
- 设备准备:XXX
- 安装准备:XXX
- 安装步骤:XXX
- 测试和调试:XXX
- 文档编制:XXX
- 检查和验收:XXX
以上是设备安装方案的概览,详细的步骤和指导请参考相关的安装说明和要求。
在设备安装过程中,确保严格遵守相关安全规定和操作指南,并根据具体情况进行调整和改进。
设备安装、调试施工方案一、概述设备安装、调试是工程施工中至关重要的环节,合理的施工方案是确保设备正常运行的关键。
本施工方案旨在指导设备安装、调试工作,确保施工顺利进行,设备性能达到预期要求。
二、前期准备工作在正式施工之前,需要做好以下准备工作:1.设备检查:检查设备是否完好,配件是否齐全。
2.场地准备:清理施工区域,确保施工空间干净整洁。
3.施工人员安排:确定施工人员数量和分工,确保施工进度顺利。
三、安装流程1. 设备安装1.按照设备安装图纸,确定设备的放置位置和安装方法。
2.使用起重设备将设备吊装至指定位置,并进行固定,确保设备稳固。
3.安装设备配件,连接管路或电缆等。
2. 电气连接1.根据电气图纸连接设备电源,确保电路接线正确。
2.调试设备开关,检查电气连接是否正常。
四、调试工作1. 机械调试1.启动设备,检查设备运行是否正常。
2.调节设备运转速度、压力等参数,确保设备性能达到要求。
3.测试设备各功能,检查设备的机械部件是否正常运行。
2. 电气调试1.检查设备的电气部分是否正常运行,排除电气故障。
2.调节设备的控制参数,确保设备能够按照预定程序运行。
3.调试报警系统,确保设备能够及时报警并停止运行。
五、安全注意事项1.施工过程中,严禁擅自操作设备,必须由经过培训的人员进行操作。
2.施工现场必须保持干燥,避免因潮湿导致设备故障。
3.在调试过程中,严格按照操作规程进行操作,防止意外发生。
六、施工完工验收1.完成安装、调试工作后,由相关部门进行设备验收。
2.检查设备各部件是否安装到位、密封是否严密、运行是否正常等。
结语设备安装、调试是一项复杂的工程,需要各个环节紧密配合,确保施工顺利进行。
通过严格的施工方案和规范的操作,可以确保设备安装、调试的成功。
1、工程概况 (1)2、编制依据 (1)3、静置设备安装工序流程 (1)4、施工准备 (2)5、设备验收、清点及检查 (2)6、基础的检查及验收 (3)7、基础的处理 (4)8、垫铁的选用及布置 (4)9、设备安装施工 (6)9.1、设备安装准备 (6)9.2、设备安装 (6)9.3、找正与找平 (7)9.4、地脚螺栓与垫铁 (9)9.5、二次灌浆 (10)9.6、内件及填料安装 (11)9.7、安全附件安装 (11)9.8、梯子、平台安装 (12)10、进度计划 (12)11 、HSE 保证措施 (12)11.1 高处作业 (12)11.2 脚手架搭设 (14)11.3 起重吊装 (15)12、主要劳动力安排 (16)13、主要施工机具 (16)《石油化工静设备安装工程施工质量验收规范》 (GB50461-2022)《现场设备、工业管道焊接工程施工规范》 (GB50236-2022) 《现场设备、工业管道焊接工程施工质量验收规范》 (GB50683-2022) 《石油化工静设备安装工程施工技术规程》 (SH/T3542-2022) 《工业安装工程施工质量验收统一标准》 (GB50252-2022)江苏威名石化有限公司年产 15 万吨环己酮项目位于江苏洋口港工业园区,该项目设 备分别安装于单层钢结构厂房、两层钢结构厂房(楼面标高分别为 8.2 米和 15.2 米) 、厂 房外设备框架和露天设备基础。
其中单层厂房内安装 3 台压缩机,为 2 台循环气压缩机 K-5101A/B 和 1 台废氢气压缩机 K-5301, 室外基础主要安装有 3 台塔设备和储罐, 其余设 备安装于两层主结构框架内。
静止设备按功能分类明细如下: 序号 1 2 3 4 5 6 7 8 910类型 塔 换热器 喷射器 反应器 储罐 容器 分离器&洗涤器 电加热器 除油器 合计数量 3 26 1 3 5 15 6 1 1 61单位 台 台 台 台 台 台 台 台 台 台备注其中 C-5203 环己酮塔重 88 吨其中 T-5103 现场制作环境专业.(1)技术准备令设备的工艺平面位置图、标高图、设备基础图、安装施工图及施工说明和注释技术文件,并经图纸会审。
静置设备及动设备
安装方案
大涝坝-克石化稠油输送管道工程安备安装施工方案
编制:
审核:
批准:
江苏亚新石化建设集团有限公司
12月23日
目录
一、概述
二、编制依据
三、静置设备施工方案
四、泵类动设备施工方案
五、吊装作业安全事项
六、质量保证措施
七、各项安全文明环保技术保证措施
八、施工危险点、危险源控制对策表
一、概述:
建设单位:新疆美叶油气能源储运有限公司
设计单位:新疆石油勘察设计研究院(有限公司)
监理单位:克拉玛依市金科工程监理有限公司
施工单位:江苏亚新石化建设集团有限公司
项目地点:新疆克拉玛依金龙镇
项目名称:大涝坝-克石化稠油输送管道工程。
本方案专门为新疆美叶油气储运能源有限公司建设的大涝坝-克石化稠油输送管道工程项目末站的静置设备、动设备所编制的方案,确保施工的质量和安全。
二、编制依据:
1、《机械设备安装工程施工及验收通用规范》GB50231-
2、《风机、压缩机、泵安装工程施工及验收规范》GB 50275-
3、制造厂家图纸及有关技术文件
三、静置类设备安装施工方案
静置设备安装,主要为罐类、压力容器、塔设备等,分为卧式、立式、悬挂式等,施工时应根据结构情况和形式制定精确的吊装方案,保证设备安全同时有效控制质量。
大涝坝-克石化稠油输送管道工程项目末站静置类如下:
A、清管器收球筒(PR-20401)1台。
B、换热器(CT20201 CT20202)2台。
C、WBHDN500-1.6-31-YS-2-19型油-水换热器1台。
-采暖间
1、装施工程序(见下图)
设备找正
垫铁组点焊
2、安装前应具备下列技术资料
⑴设备的出厂合格证明书。
⑵制造厂提供的有关重要零件和部件制造、装配等质量检验证书记录。
⑶设备安装平面布置图、安装图、基础图、总装配图、主要部件图及安装使用说明书等。
⑷设备的装箱清单。
⑸有关的安装规范及安装技术要求或方案。
3、开箱检验及管理
⑴交付安装的设备及附件,必须符合设计要求,并附有出厂合格证。
