箱变基础现场施工方法
- 格式:doc
- 大小:100.50 KB
- 文档页数:10

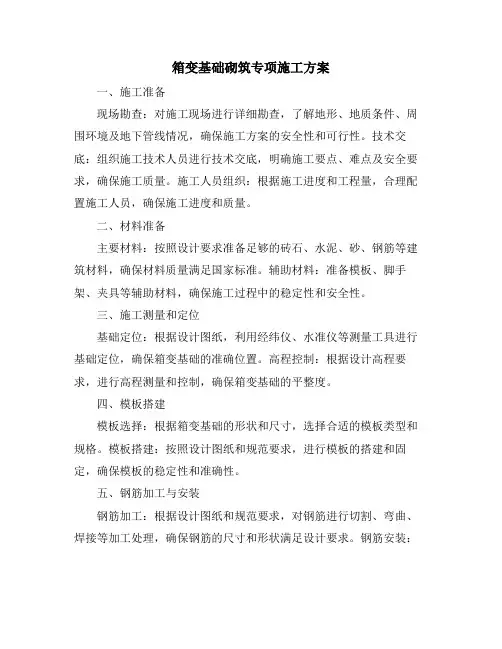

箱变基础砌筑专项施工方案一、施工准备现场勘查:对施工现场进行详细勘查,了解地形、地质条件、周围环境及地下管线情况,确保施工方案的安全性和可行性。
技术交底:组织施工技术人员进行技术交底,明确施工要点、难点及安全要求,确保施工质量。
施工人员组织:根据施工进度和工程量,合理配置施工人员,确保施工进度和质量。
二、材料准备主要材料:按照设计要求准备足够的砖石、水泥、砂、钢筋等建筑材料,确保材料质量满足国家标准。
辅助材料:准备模板、脚手架、夹具等辅助材料,确保施工过程中的稳定性和安全性。
三、施工测量和定位基础定位:根据设计图纸,利用经纬仪、水准仪等测量工具进行基础定位,确保箱变基础的准确位置。
高程控制:根据设计高程要求,进行高程测量和控制,确保箱变基础的平整度。
四、模板搭建模板选择:根据箱变基础的形状和尺寸,选择合适的模板类型和规格。
模板搭建:按照设计图纸和规范要求,进行模板的搭建和固定,确保模板的稳定性和准确性。
五、钢筋加工与安装钢筋加工:根据设计图纸和规范要求,对钢筋进行切割、弯曲、焊接等加工处理,确保钢筋的尺寸和形状满足设计要求。
钢筋安装:将加工好的钢筋按照设计要求进行安装,确保钢筋的位置和间距准确无误。
六、混凝土浇筑混凝土配合比:根据设计要求,确定合理的混凝土配合比,确保混凝土强度满足要求。
混凝土浇筑:按照规范要求,进行混凝土的浇筑和振捣,确保混凝土密实无空洞。
七、后期工序处理养护与保湿:混凝土浇筑完成后,进行养护和保湿处理,确保混凝土强度稳定增长。
拆模与清理:在混凝土达到规定强度后,进行模板拆除和现场清理工作,确保施工现场整洁有序。
八、质量验收与维护质量验收:按照设计图纸和规范要求,对箱变基础进行质量验收,确保施工质量符合标准要求。
维护管理:定期对箱变基础进行检查和维护,确保箱变基础的安全性和稳定性。
以上为本工程箱变基础砌筑专项施工方案的主要内容,施工过程中需严格遵守相关规范和设计要求,确保施工质量和安全。

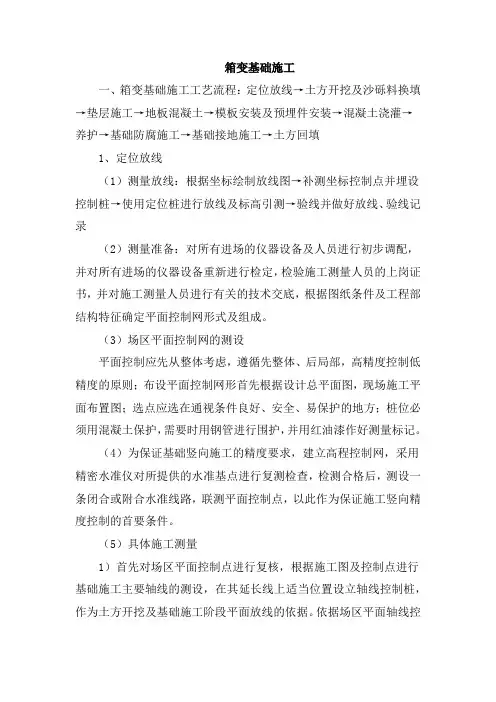

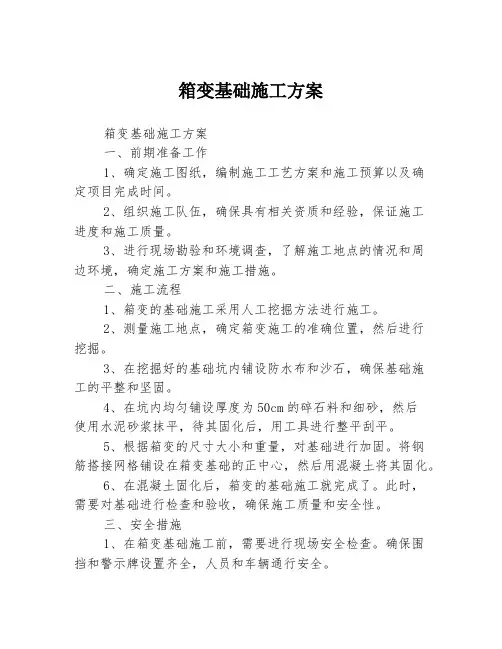

箱变基础施工方案箱变基础施工方案一、前期准备工作1、确定施工图纸,编制施工工艺方案和施工预算以及确定项目完成时间。
2、组织施工队伍,确保具有相关资质和经验,保证施工进度和施工质量。
3、进行现场勘验和环境调查,了解施工地点的情况和周边环境,确定施工方案和施工措施。
二、施工流程1、箱变的基础施工采用人工挖掘方法进行施工。
2、测量施工地点,确定箱变施工的准确位置,然后进行挖掘。
3、在挖掘好的基础坑内铺设防水布和沙石,确保基础施工的平整和坚固。
4、在坑内均匀铺设厚度为50cm的碎石料和细砂,然后使用水泥砂浆抹平,待其固化后,用工具进行整平刮平。
5、根据箱变的尺寸大小和重量,对基础进行加固。
将钢筋搭接网格铺设在箱变基础的正中心,然后用混凝土将其固化。
6、在混凝土固化后,箱变的基础施工就完成了。
此时,需要对基础进行检查和验收,确保施工质量和安全性。
三、安全措施1、在箱变基础施工前,需要进行现场安全检查。
确保围挡和警示牌设置齐全,人员和车辆通行安全。
2、现场施工过程中,要严格执行安全操作规程,保证人员和设备安全。
3、施工期间要加强对周边居民的宣传,尽量减少对施工现场的干扰和影响。
四、施工验收1、基础构件的尺寸和表面平整度应符合设计要求,并经过验收合格方可继续施工。
2、箱变基础实测数据应符合设计要求,并严格按照施工图纸进行施工。
3、验收合格后需要进行记录,以便后续施工的检查和跟踪。
总之,箱变基础施工方案的实施需要统筹规划,科学安排施工流程,严格执行安全操作规范和施工验收标准,确保基础施工质量和安全性。

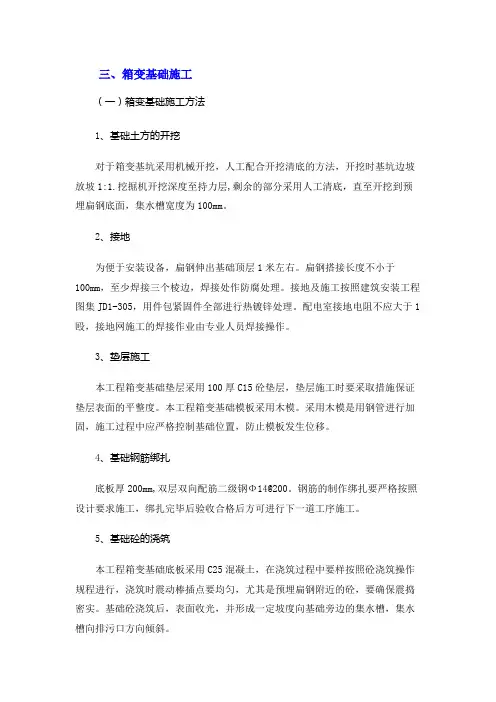

三、箱变基础施工(一)箱变基础施工方法1、基础土方的开挖对于箱变基坑采用机械开挖,人工配合开挖清底的方法,开挖时基坑边坡放坡1:1.挖掘机开挖深度至持力层,剩余的部分采用人工清底,直至开挖到预埋扁钢底面,集水槽宽度为100mm。
2、接地为便于安装设备,扁钢伸出基础顶层1米左右。
扁钢搭接长度不小于100mm,至少焊接三个棱边,焊接处作防腐处理。
接地及施工按照建筑安装工程图集JD1-305,用件包紧固件全部进行热镀锌处理。
配电室接地电阻不应大于1殴,接地网施工的焊接作业由专业人员焊接操作。
3、垫层施工本工程箱变基础垫层采用100厚C15砼垫层,垫层施工时要采取措施保证垫层表面的平整度。
本工程箱变基础模板采用木模。
采用木模是用钢管进行加固,施工过程中应严格控制基础位置,防止模板发生位移。
4、基础钢筋绑扎底板厚200mm,双层双向配筋二级钢Φ14@200。
钢筋的制作绑扎要严格按照设计要求施工,绑扎完毕后验收合格后方可进行下一道工序施工。
5、基础砼的浇筑本工程箱变基础底板采用C25混凝土,在浇筑过程中要样按照砼浇筑操作规程进行,浇筑时震动棒插点要均匀,尤其是预埋扁钢附近的砼,要确保震捣密实。
基础砼浇筑后,表面收光,并形成一定坡度向基础旁边的集水槽,集水槽向排污口方向倾斜。
6、基础排水系统及砌体墙为防止是施工雨雪天气坑内渗水,导致设备锈蚀,要求沿基坑周边砌筑宽370,高2450mm的砖墙,在顶部埋设直径110mm,壁厚2mm电缆穿管,两头打喇叭口形。
电缆穿管后用油棉丝塞紧,或其他防火。
且内外做1:2.5水泥砂浆防水抹面,厚20mm,要求砂浆饱满,不得有空隙。
维护墙设钢爬梯一道,钢爬梯两根立筋为Φ22的2跟三级钢,蹬梯为Φ14的二级钢,间距200mm。
底部设集水槽和预埋排污管相连。
7、混凝土压顶砖墙顶面用370*200的混凝土压顶,压顶为C25混凝土,纵筋为二级钢4Φ14,箍筋为二级钢Φ14@200。
在压顶上均匀预埋200*200*12的刚板,预埋刚板背面有爪形勾钩(圆钢4 Φ14,L=15cm)埋于圈梁内。

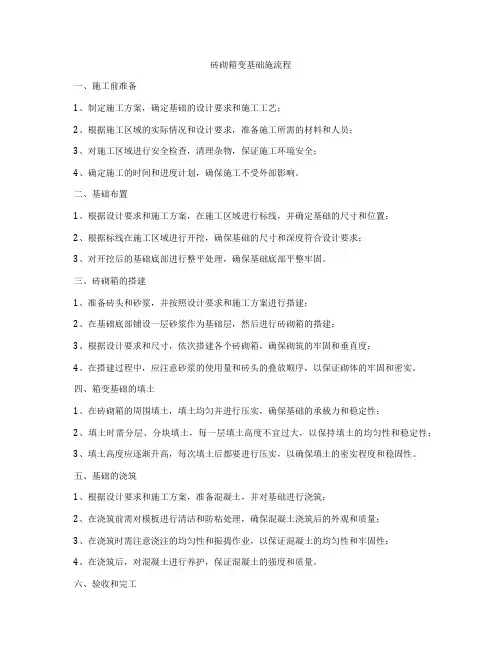

砖砌箱变基础施流程一、施工前准备1、制定施工方案,确定基础的设计要求和施工工艺;2、根据施工区域的实际情况和设计要求,准备施工所需的材料和人员;3、对施工区域进行安全检查,清理杂物,保证施工环境安全;4、确定施工的时间和进度计划,确保施工不受外部影响。
二、基础布置1、根据设计要求和施工方案,在施工区域进行标线,并确定基础的尺寸和位置;2、根据标线在施工区域进行开挖,确保基础的尺寸和深度符合设计要求;3、对开挖后的基础底部进行整平处理,确保基础底部平整牢固。
三、砖砌箱的搭建1、准备砖头和砂浆,并按照设计要求和施工方案进行搭建;2、在基础底部铺设一层砂浆作为基础层,然后进行砖砌箱的搭建;3、根据设计要求和尺寸,依次搭建各个砖砌箱,确保砌筑的牢固和垂直度;4、在搭建过程中,应注意砂浆的使用量和砖头的叠放顺序,以保证砌体的牢固和密实。
四、箱变基础的填土1、在砖砌箱的周围填土,填土均匀并进行压实,确保基础的承载力和稳定性;2、填土时需分层、分块填土,每一层填土高度不宜过大,以保持填土的均匀性和稳定性;3、填土高度应逐渐升高,每次填土后都要进行压实,以确保填土的密实程度和稳固性。
五、基础的浇筑1、根据设计要求和施工方案,准备混凝土,并对基础进行浇筑;2、在浇筑前需对模板进行清洁和防粘处理,确保混凝土浇筑后的外观和质量;3、在浇筑时需注意浇注的均匀性和振捣作业,以保证混凝土的均匀性和牢固性;4、在浇筑后,对混凝土进行养护,保证混凝土的强度和质量。
六、验收和完工1、对施工过程进行检查验收,确认各项工艺和质量符合设计要求;2、清理施工现场,确保施工环境的整洁和安全;3、对施工过程进行总结和整理,做好施工记录和资料归档;4、对完工后的基础进行保护和养护,确保基础的使用寿命和稳定性。

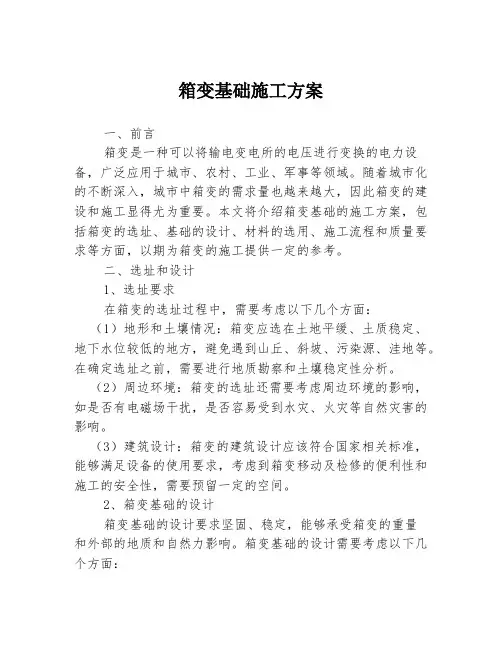

箱变基础施工方案一、前言箱变基础是电力系统中的一个重要组成部分,它承载着箱变的重量和功能稳定性,是箱变设备的基石。
针对不同类型的箱变,其施工方案也会有所不同。
本文将围绕箱变基础的施工方案展开讨论,从施工前的准备工作到具体施工步骤,全面介绍箱变基础的施工流程。
二、施工前准备工作在进行箱变基础施工之前,需要做好充分的准备工作。
首先要对施工现场进行清理,确保施工区域干净整洁。
接着要对施工材料进行检查,确保质量和数量满足施工需求。
另外,还需要根据箱变基础的设计图纸进行详细的测量和布置,确保施工的准确性。
三、施工步骤1. 打桩首先需要在施工现场进行打桩工作,根据设计图纸确定每个桩的位置和尺寸。
在打桩过程中要保证桩的垂直度和水平度,确保桩的稳固性。
2. 浇筑混凝土基础打好桩之后,就可以进行混凝土基础的浇筑工作。
在浇筑混凝土之前,需要先进行模板搭建和钢筋安装。
在浇筑混凝土时要注意控制混凝土的浇筑速度和厚度,确保基础的质量。

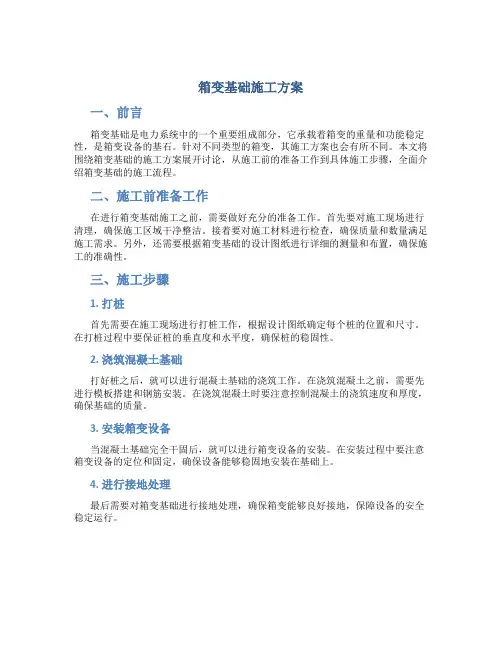

3. 安装箱变设备当混凝土基础完全干固后,就可以进行箱变设备的安装。
在安装过程中要注意箱变设备的定位和固定,确保设备能够稳固地安装在基础上。
4. 进行接地处理最后需要对箱变基础进行接地处理,确保箱变能够良好接地,保障设备的安全稳定运行。
四、施工质量检查在完成箱变基础施工后,需要进行质量检查工作,确保施工结果符合设计要求。
主要包括对基础的尺寸、水平度、垂直度和强度等方面进行检查,以确保基础的质量。
五、结语箱变基础施工是电力系统建设中的重要环节,施工质量直接影响着箱变设备的稳定运行。
只有严格按照施工流程进行操作,才能保证箱变基础的施工质量。
希望本文的介绍能够对相关人员在箱变基础施工过程中有所帮助,确保施工顺利进行。
箱变基础施工一、箱变基础施工工艺流程:定位放线→土方开挖及沙砾料换填→垫层施工→地板混凝土→模板安装及预埋件安装→混凝土浇灌→养护→基础防腐施工→基础接地施工→土方回填1、定位放线(1)测量放线:根据坐标绘制放线图→补测坐标控制点并埋设控制桩→使用定位桩进行放线及标高引测→验线并做好放线、验线记录(2)测量准备:对所有进场的仪器设备及人员进行初步调配,并对所有进场的仪器设备重新进行检定,检验施工测量人员的上岗证书,并对施工测量人员进行有关的技术交底,根据图纸条件及工程部结构特征确定平面控制网形式及组成。
(3)场区平面控制网的测设平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则;布设平面控制网形首先根据设计总平面图,现场施工平面布置图;选点应选在通视条件良好、安全、易保护的地方;桩位必须用混凝土保护,需要时用钢管进行围护,并用红油漆作好测量标记。
(4)为保证基础竖向施工的精度要求,建立高程控制网,采用精密水准仪对所提供的水准基点进行复测检查,检测合格后,测设一条闭合或附合水准线路,联测平面控制点,以此作为保证施工竖向精度控制的首要条件。
(5)具体施工测量1)首先对场区平面控制点进行复核,根据施工图及控制点进行基础施工主要轴线的测设,在其延长线上适当位置设立轴线控制桩,作为土方开挖及基础施工阶段平面放线的依据。
依据场区平面轴线控制桩和基础开挖平面图,测设出基槽开挖上口线及下口线,并定出控制桩指导开挖。
2)垫层浇筑完毕后,根据基坑边上的轴线控制桩,用经纬仪将所需的轴线投测到施工的平面层上,以此作角度、距离的校核。
一经校核无误后,方可在该平面上放出其他相应的基础设计轴线及边线,并弹墨线标明作为支模板的依据,模板支好后,应用经纬仪架设在两条相互垂直的轴线上检查上口的位置。
2、土方开挖:土方开挖→修坡→整平→留足预留土层→修边清底(1)开挖基坑时,按顺序由中心向外,用反铲挖掘机挖土,基础深度不超过设计基底,标高留底20-25厘米,在开挖过程中随时检查基底宽度及坡度,不够及时修正。

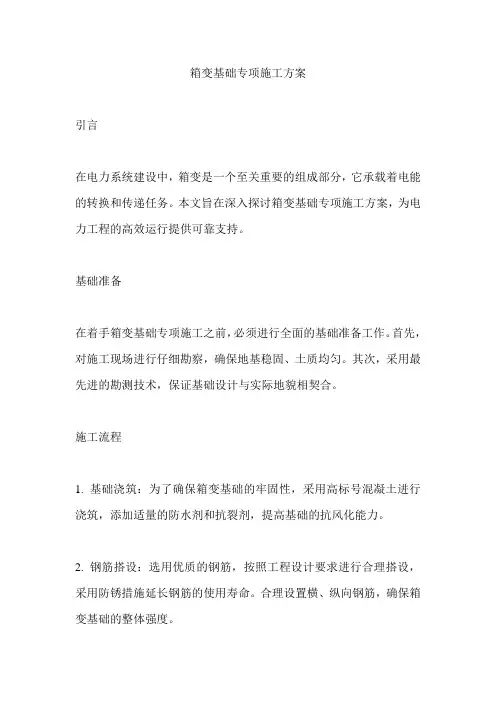

箱变基础专项施工方案引言在电力系统建设中,箱变是一个至关重要的组成部分,它承载着电能的转换和传递任务。
本文旨在深入探讨箱变基础专项施工方案,为电力工程的高效运行提供可靠支持。
基础准备在着手箱变基础专项施工之前,必须进行全面的基础准备工作。
首先,对施工现场进行仔细勘察,确保地基稳固、土质均匀。
其次,采用最先进的勘测技术,保证基础设计与实际地貌相契合。
施工流程1. 基础浇筑:为了确保箱变基础的牢固性,采用高标号混凝土进行浇筑,添加适量的防水剂和抗裂剂,提高基础的抗风化能力。
2. 钢筋搭设:选用优质的钢筋,按照工程设计要求进行合理搭设,采用防锈措施延长钢筋的使用寿命。
合理设置横、纵向钢筋,确保箱变基础的整体强度。
3. 设备安装:在箱变基础完成后,进行设备的精密安装。
注意设备之间的间隙和连接,确保各个部件协同工作,最大程度地提高电力系统的可靠性。
施工技术创新在实际施工过程中,引入先进的施工技术是提高效率的关键。
采用全自动混凝土搅拌机,实现混凝土的精确配比和搅拌,保证基础质量。
同时,引入远程监控技术,实时监测施工过程,及时发现并纠正问题。
环境保护与可持续性在施工中,注重环境保护是不可忽视的责任。
选择低碳环保的建筑材料,减少对自然资源的损耗。
同时,通过合理规划施工流程,减少对周边生态环境的影响,实现电力工程的可持续发展。
总结通过对箱变基础专项施工方案的深入研究,我们不仅提高了施工效率,保障了电力系统的正常运行,还在环保和可持续性方面取得了显著成就。
箱变基础的优质施工为电力工程的可靠性和持续性发展奠定了坚实基础。
xxxxxxxxxxx 安装工程施工单位: 建设单位: 日’期:XXXX年x月x日编制人: 审批人: 审核人: 审核日期:一、施工原则结合本工程的现场特点,箱变位置必须符合现场施工原则,安全和用电的方便性尤为重要,结合实际,根据供电答复函和设计图纸的要求,确定了全线XX 处箱变的施工位置,即满足了施工需求又符合安全施工的原则。
二、箱变施工方案根据施工设计,结合现场实际,制定科学合理的施工方案,保证工程的正常施工。
(一)、箱变基础施工根据厂家提供的箱变尺寸XX米*XX米*xx米,浇筑XXX厚C20混凝土垫层,二四墙砌筑,内外抹灰,中空,方便箱变的日常维护和修理。
''(二)、箱变安装1、按照设计图纸的要求和使用要求,订购相应的材料和设备,在订货前向当地供电部门进行供电报装申请。
2、按照供电答复函的供电方案,结合现场实际情况,确定10KV电源进线点位置。
3、_根据厂家提供提供的箱变基础图,进行基础施工;4、进行箱变的基础施工时,预埋相应的构件和电缆保护管。
基础达到设计强度的80%以上后,箱式变电装置到达现场进行检查,附件齐全、设备完好、无锈蚀或机械损伤后,方可设备的安装。
在这个过程中仍要注意基础的养护。
5、箱变施工完毕后,施工单位先进行设备自调、自检合格,报建设单位委托具有试验资质的试验部门进场试验箱式变电站。
(三)、接地装置的施工1、箱式变电站周围打接地网,接地网与周围建筑接地网相连。
2、接地装置的埋设深度和焊接要求要符合设计的要求和相关规范规定。
3、接地装置安装完毕后,要在晴朗的天气,地面的温度达到规范规定的时候,方可进行接地电阻的测试。
如果有接地电阻值不符合规定的接地装置,就要按规定增加相应的接地极和接地母线,直到接地电阻值符合设计要求。
欢迎共阅4、接地装置与设备的联接要可靠、美观。
三、工程的开通1、工程施工完毕后,要编制科学合理的开通方案,上报建设单位和监理部门、供电局审批。
2、工程竣工验收合格后,按照开通方案进行开通调试合格。
箱式变电站基础施工方案一、施工流程:1.施工准备(1)根据施工需要配备相应的施工人员,按规范要求进行学习,做到人人心中有数。
(2)材料设备准备:按照材料设备计划进行施工材料设备的准备,并对其进行检修和检验。
2.施工方法及技术要求箱式变压器安装在水泥基座上,需采用膨胀螺栓与基座固定牢靠,水泥基座施工时要预留好安装预埋件及孔洞,并核对安装尺寸。
二、箱变安装工艺1、箱变搬运方案(1)变压器运输变压器在运输中,不应有严重冲击和震动,运输倾斜角不得超过15°。
(2)开箱检查.A.设备出厂合格证明及产品技术文件应齐全。
B.设备名牌、型号规格应和设计相符,附件、备件核对装箱单应齐全。
(3)变压器应作好各项外观检查作业,并测试绝缘电阻应符合规程规定,变压器容量较小,可不作抽芯检查。
但甲方特殊请求除外。
如需要抽芯时应在干燥地点进行。
主要应注意检查变压器铁芯是否有变形,绕组绝缘是否完好,引出线的绝缘与焊接是否可靠。
有分接开关要检查分接头触点是否紧密(0.05塞尺应塞不进去)分接开关转动应灵,指示与实际接线相符。
用2500 V摇表检查绕组间,绕组与地及穿芯螺栓的绝缘情况,紧固能的螺栓,无问题后方可安装。
(4)变压器基础的制安,箱式变压器应安装在水泥基础上。
基座高于地面500mm。
基础槽钢材料应无裂纹严重锈蚀等缺陷,并调直后方可下料并焊接。
基础就位后要抄平找正,符合要求后,方可与地板固定,然后除去锈污涂防锈漆二道。
变压器就位在事先已超平的基础上,进行超平找正作业,符合要求后要把变压器与基础用主变压脚可靠地压在一起。
(5)变压器试验调整结果必须符合电气试验规定或出厂技术文件的规定。
(6)变压器接地应符合规程要求,接地线敷设美观。
(7)变压器就位后,在投入运行前,首先要进行电气试验,变压器试验调整结果必须符合电气试验规定或出厂技术文件的规定。
2、箱变安装方案1)箱变运输到目的地后,在设备安装整体吊装时,应同时使用本体上的四个全重吊环。

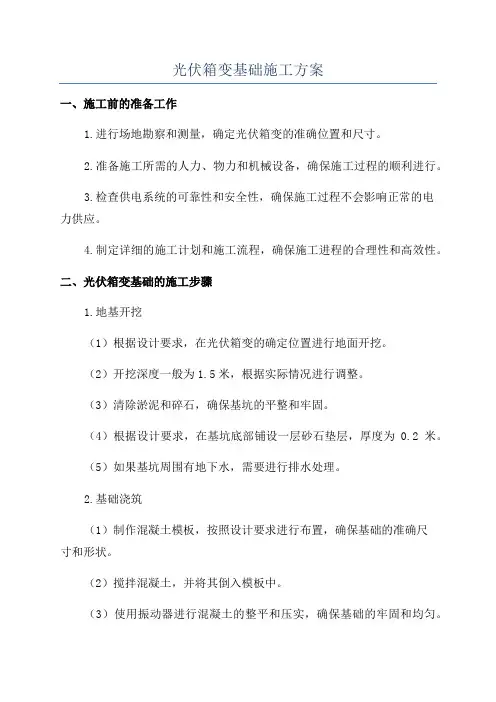

光伏箱变基础施工方案一、施工前的准备工作1.进行场地勘察和测量,确定光伏箱变的准确位置和尺寸。
2.准备施工所需的人力、物力和机械设备,确保施工过程的顺利进行。
3.检查供电系统的可靠性和安全性,确保施工过程不会影响正常的电力供应。
4.制定详细的施工计划和施工流程,确保施工进程的合理性和高效性。
二、光伏箱变基础的施工步骤1.地基开挖(1)根据设计要求,在光伏箱变的确定位置进行地面开挖。
(2)开挖深度一般为1.5米,根据实际情况进行调整。
(3)清除淤泥和碎石,确保基坑的平整和牢固。
(4)根据设计要求,在基坑底部铺设一层砂石垫层,厚度为0.2米。
(5)如果基坑周围有地下水,需要进行排水处理。
2.基础浇筑(1)制作混凝土模板,按照设计要求进行布置,确保基础的准确尺寸和形状。
(2)搅拌混凝土,并将其倒入模板中。
(3)使用振动器进行混凝土的整平和压实,确保基础的牢固和均匀。
(4)在模板上安装基础焊钢筋,并按照设计要求进行焊接和连接。
(5)基础的浇筑厚度一般为0.5米,根据设计要求进行调整。
(6)浇筑后,根据需要进行养护,确保基础强度的逐渐提高。
3.光伏箱变的安装(1)根据设计要求和施工图纸进行光伏箱变的安装。
(2)首先安装箱变主体,确保其水平和稳固。
(3)安装箱变的进出线,连接到供电系统。
(4)安装箱变的配电装置和控制设备,确保其正常运行和安全性。
4.接地工作(1)根据设计要求,在光伏箱变周围进行接地处理。
(2)使用导电材料,将光伏箱变的接地系统与大地形成良好的接触。
(3)确保接地系统的可靠性和导电性能。
5.系统联调与调试(1)进行光伏箱变的系统联调,确保箱变与供电系统的正常连接。
(2)使用专业设备进行箱变的调试和测试,确保其性能的稳定和可靠性。
(3)对箱变进行负荷测试,确保其能够满足实际用电需求。
(4)对光伏箱变的配电系统进行测试和检查,确保其正常运行和安全性。
三、施工后的检查和保养1.对光伏箱变的基础进行检查,确保其稳固和坚固。
