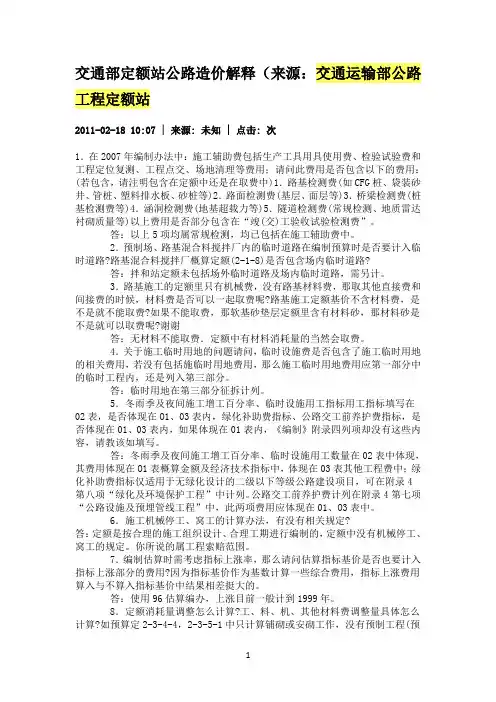

交通部定额站公路造价解释(来源:交通运输部公路工程定额站2011-02-18 10:07 | 来源: 未知 | 点击: 次1.在2007年编制办法中:施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理等费用;请问此费用是否包含以下的费用:(若包含,请注明包含在定额中还是在取费中)1.路基检测费(如CFG桩、袋装砂井、管桩、塑料排水板、砂桩等)2.路面检测费(基层、面层等)3.桥梁检测费(桩基检测费等)4.涵洞检测费(地基超载力等)5.隧道检测费(常规检测、地质雷达衬砌质量等)以上费用是否部分包含在“竣(交)工验收试验检测费”。
答:以上5项均属常规检测,均已包括在施工辅助费中。
2.预制场、路基混合料搅拌厂内的临时道路在编制预算时是否要计入临时道路?路基混合料搅拌厂概算定额(2-1-8)是否包含场内临时道路?答:拌和站定额未包括场外临时道路及场内临时道路,需另计。
3.路基施工的定额里只有机械费,没有路基材料费,那取其他直接费和间接费的时候,材料费是否可以一起取费呢?路基施工定额基价不含材料费,是不是就不能取费?如果不能取费,那软基砂垫层定额里含有材料砂,那材料砂是不是就可以取费呢?谢谢答:无材料不能取费.定额中有材料消耗量的当然会取费。
4.关于施工临时用地的问题请问,临时设施费是否包含了施工临时用地的相关费用,若没有包括施临时用地费用,那么施工临时用地费用应第一部分中的临时工程内,还是列入第三部分。
答:临时用地在第三部分征拆计列。
5.冬雨季及夜间施工增工百分率、临时设施用工指标用工指标填写在02表,是否体现在O1、03表内,绿化补助费指标、公路交工前养护费指标,是否体现在01、03表内,如果体现在01表内,《编制》附录四列项却没有这些内容,请教该如填写。
答:冬雨季及夜间施工增工百分率、临时设施用工数量在02表中体现,其费用体现在O1表概算金额及经济技术指标中,体现在03表其他工程费中;绿化补助费指标仅适用于无绿化设计的二级以下等级公路建设项目,可在附录4第八项“绿化及环境保护工程”中计列。

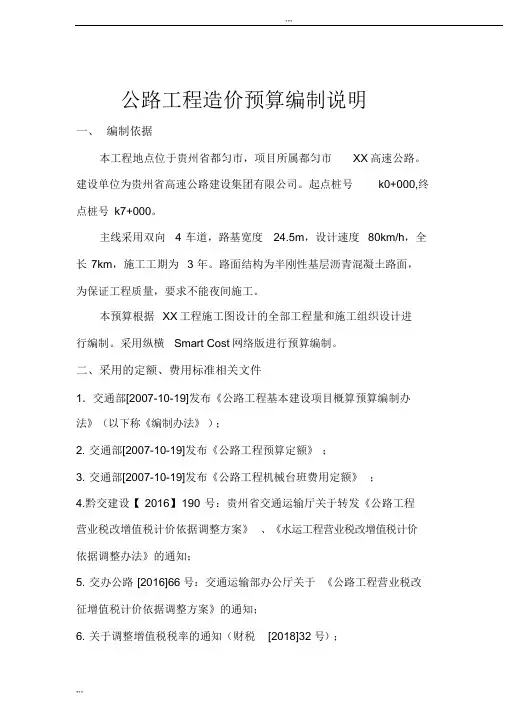

公路工程造价预算编制说明一、编制依据本工程地点位于贵州省都匀市,项目所属都匀市XX高速公路。
建设单位为贵州省高速公路建设集团有限公司。
起点桩号k0+000,终点桩号k7+000。
主线采用双向 4 车道,路基宽度24.5m,设计速度80km/h,全长7km,施工工期为 3 年。
路面结构为半刚性基层沥青混凝土路面,为保证工程质量,要求不能夜间施工。
本预算根据XX 工程施工图设计的全部工程量和施工组织设计进行编制。
采用纵横Smart Cost网络版进行预算编制。
二、采用的定额、费用标准相关文件1.交通部[2007-10-19]发布《公路工程基本建设项目概算预算编制办法》(以下称《编制办法》);2. 交通部[2007-10-19]发布《公路工程预算定额》;3. 交通部[2007-10-19]发布《公路工程机械台班费用定额》;4.黔交建设【2016】190 号:贵州省交通运输厅关于转发《公路工程营业税改增值税计价依据调整方案》、《水运工程营业税改增值税计价依据调整办法》的通知;5. 交办公路[2016]66 号:交通运输部办公厅关于《公路工程营业税改征增值税计价依据调整方案》的通知;6. 关于调整增值税税率的通知(财税[2018]32 号);7. 黔交建设[2012]131 号:关于执行交通运输部《关于公布公路工程基本建设项目投资估算编制办法和公路工程估算指标的公告》和《关于公布公路工程基本建设项目概算预算编制办法局部修订的公告》的补充规定;8. 贵州(黔交价管[2008]39 号):关于执行《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)、《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007、)《公路工程机械台班费用定额》(JTG/T B06-03-2007补) 充规定的报告;9.其它有关调查资料;三、各项费用和费率的确定1.生产工人人工工日单价48.07 元/工日,机械工人工工日单价48.07 元/工日。
交通部定额站公路造价解释答疑公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]交通部定额站公路造价解释答疑(2)1. 预应力钢绞线在计量时,是否应该按其工作长度计量《公路工程国内招标文件范本》中没有明确指出,请问对此问题的常规做法是什么有什么根据吗答:计量支付时,一般按锚固长度计量的。
2. 预算定额中,人工、材料、设备的实际消耗量与定额中的差距较大,可以调整这些消耗量吗答:做概预算时,除定额有说明外,不可以调整。
3. 07公路定额规则:路面垫层、基层、底基层定额的计价工程量按设计路面垫层、基层每层的顶面面积进行计算。
这个规则是否适用于92版的《公路工程预算定额》答:都应按照顶面积计算。
4. 规费中的养老保险的取费标准按照施工企业所在地还是工程所在地的标准取费答:按项目所在地的规定记取。
5. 1)08定额悬索桥系统对小跨径的(160m)是否可以套用2)92定额人工挖孔桩定额有(土方与石方)两项定额,请问强分化砂岩套土方定额还是石方定额答:1)主要看设计与施工与施工图是否与悬索桥定额相符,如相符可采用。
需注意如果设计为钢索吊桥,应套用钢索吊桥的相关定额。
2)自2008年7月1日起,应执行07定额。
6. 桥梁工程重的模板及支架工程中,是否包含桥梁支架预压工作如不包含,桥梁预压工作应如何计算请指教答:预压需单算,有支架预压定额。
7. 我们采用的一般软土强夯方案是一个夯击点连击3次1000KNM的夯击能力,请问套定额时是按照两边,还是三遍是否根据锤的重量和高度有关答:与锤的重量和高度无关,本定额是考虑综合的情况,2次或者3次要根据设计要求,看最后一击是否是补夯而定。
8. 隧道拱顶喷涂定额中,涂料消耗量45kg/100m2 是按喷多厚计算的答:各种涂料的材质不一样,其厚度也不一样,定额中是综合的情况,请你根据设计要求,涂料按照重量计算。
9. 根据设计文件要求,对悬浇箱梁进行应力,应变的监控量测是属于施工辅助还是属于研究试验费答:施工辅助费中。
100清单问题一、编制控制价时,清单如何取费?二、承包人驻地建设和施工标准化、施工环保费标准多少?三、竣工文件编制费、工程保险费、临时占地费在哪?四、清单如何计量?解决什么问题一、100章与2018编办二、组价参考2020年10月12日2016年11月30日2014年1月27日解决什么问题100清单组价及计量公路工程量清单100章均按总额计量,即计价主要取决于施工投标报价,投标报价时需要根据现场考察情况进行报价,业主方所提供的图纸或资料仅仅是参考,如果你不报价或报价偏少,则意味着已经包含在其他项目中,不再单独计量。
100章⏹一、101 通则⏹二、102 工程管理⏹三、103 临时工程与设施⏹四、104 承包人驻地建设⏹五、105 施工标准化第101通则18编办100章清单工程保险费在概预算中属于工程建设其他费用3.3.9 工程保险费指在合同执行期内,施工企业按合同条款要求办理保险的费用,包括建筑工程一切险和第三方责任险。
工程保险费以建筑安装工程费(不含设备费)为基数,按0.4%费率计算。
建筑工程一切险:为永久工程、临时工程和设备及已运至施工工地用于永久工程的材料和设备所投保的保险。
保险金额应为工程量清单(不含建筑工程一切险及第三者责任险的保险费)。
第三方责任险:对因实施合同工程而造成的财产(本工程除外)损失或损害、或人员(业主和承包人雇员除外)的死亡或伤残所负责进行的保险。
工程保险的意义在于,一方面,它有利于保护建筑主或项目所有人的利益,另一方面,也是完善工程承包责任制并有效协调各方利益关系的必要手段。
第101通则工程保险费与其他保险费区别1、人身意外伤害险是一种商业行为。
所提供的保障水平的高低完全取决保险双方当事人的约定和投保人交费的多少而决定,投保人只要有缴费能力、身体健康状况符合合同规定的要求,投保金额不论多少都是可以的。
(1)施工企业的办公、生活、施工机械员工的人身意外险在企业管理费中支出;(2)建设单位给现场管理人员缴纳的人身意外伤害险应计入工程建设其他费用中的建设单位(业主)管理费中;(3)监理企业给现场监理人员缴纳的人身意外伤害险应计入工程建设其他费用中的工程监理费中;2、工伤保险是社会保险制度的重要组成部分。

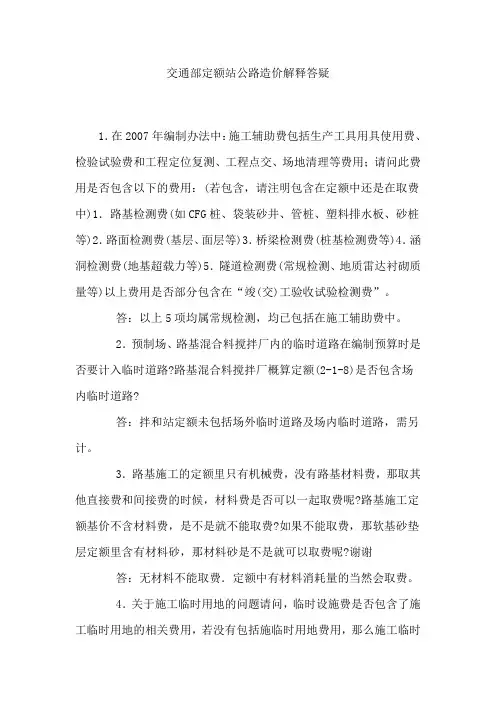

交通部定额站公路造价解释答疑1.在2007年编制办法中:施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理等费用;请问此费用是否包含以下的费用:(若包含,请注明包含在定额中还是在取费中)1.路基检测费(如CFG桩、袋装砂井、管桩、塑料排水板、砂桩等)2.路面检测费(基层、面层等)3.桥梁检测费(桩基检测费等)4.涵洞检测费(地基超载力等)5.隧道检测费(常规检测、地质雷达衬砌质量等)以上费用是否部分包含在“竣(交)工验收试验检测费”。
答:以上5项均属常规检测,均已包括在施工辅助费中。
2.预制场、路基混合料搅拌厂内的临时道路在编制预算时是否要计入临时道路?路基混合料搅拌厂概算定额(2-1-8)是否包含场内临时道路?答:拌和站定额未包括场外临时道路及场内临时道路,需另计。
3.路基施工的定额里只有机械费,没有路基材料费,那取其他直接费和间接费的时候,材料费是否可以一起取费呢?路基施工定额基价不含材料费,是不是就不能取费?如果不能取费,那软基砂垫层定额里含有材料砂,那材料砂是不是就可以取费呢?谢谢答:无材料不能取费.定额中有材料消耗量的当然会取费。
4.关于施工临时用地的问题请问,临时设施费是否包含了施工临时用地的相关费用,若没有包括施临时用地费用,那么施工临时用地费用应第一部分中的临时工程内,还是列入第三部分。
答:临时用地在第三部分征拆计列。
5.冬雨季及夜间施工增工百分率、临时设施用工指标用工指标填写在02表,是否体现在O1、03表内,绿化补助费指标、公路交工前养护费指标,是否体现在01、03表内,如果体现在01表内,《编制》附录四列项却没有这些内容,请教该如填写。
答:冬雨季及夜间施工增工百分率、临时设施用工数量在02表中体现,其费用体现在O1表概算金额及经济技术指标中,体现在03表其他工程费中;绿化补助费指标仅适用于无绿化设计的二级以下等级公路建设项目,可在附录4第八项“绿化及环境保护工程”中计列。
公路⼯程造价⽂件编制全过程详细教程(同望软件操作篇)公路⼯程造价-同望WECOST软件学习详解施⼯图预算编制规程 (1)⼯程量清单编制流程七⼤编制步骤:(概括为三模块:量、价、费) (2)⼀、项⽬管理(新建造价项⽬及新建造价⽂件) (4)1.新建建设项⽬ (4)2.新建造价⽂件 (4)3.造价编制窗⼝ (5)⼆、取费程序(取费设置)【费】 (5)→取费程序界⾯ (5)4.设置费率属性 (5)5.费率设置功能 (5)三、预算书(编辑造价⽂件)【量】 (6)→预算书界⾯(操作界⾯的主窗⼝) (6)6.预算书-清单的建⽴:→增加项、选套定额、定额调整 (6)7.对各个清单进⾏套价(套定额) (7)四、⼯料机汇总(录⼊或计算⼯料机计算价格)【价】 (10)→⼯料机汇总界⾯ (10)8.⼯料机预算单价的填写/计算操作(⼯料机汇总界⾯) (10)五、清单后处理功能(分摊+调价) (11)9.编制清单报价(含分摊、调价两功能) (11)六、⽣成和输出结果报表 (12)10.输出打印报表 (12)11.汇总 (12)施⼯图预算编制规程⼀、确⽴项⽬层次:建设项⽬→单项⼯程→单位⼯程→分部⼯程→分项⼯程。
预算以单项⼯程为计价核算对象,单位⼯程为单元组成,通过编制⼯程量计价表⽽汇总组成。
⼆、收集编制依据:施⼯图纸、通⽤标准图、会审记录、往来函件、编制办法、预算定额、取费标准及市场价格信息等。
三、熟悉⼯程内容:把握⼯程全貌,检查图纸,理解设计意图、规范要求和施⼯⼯艺。
领会图纸及说明、施组建议书、措施专项设计及有关经济⽂件,掌握⼯程量计算规则及定额使⽤范围等。
四、编制⼯程量清单:按⼯程量计算规范对单项⼯程的分部分项依次逐项编制,符合、计算确定清单数量;⽆相关设计⽅案的,⼯程量可列为暂估量,⼯程结算按批准施组⽅案计算。
按要求编制施⼯组织措施费和其它项⽬费清单。
五、复核⼯程数量:熟悉现场、施组、施⼯⼯序、构成⼯程造价的内容,计算复核清单和施⼯技术措施费所需采⽤全部消耗量定额相应的⼯程数量。

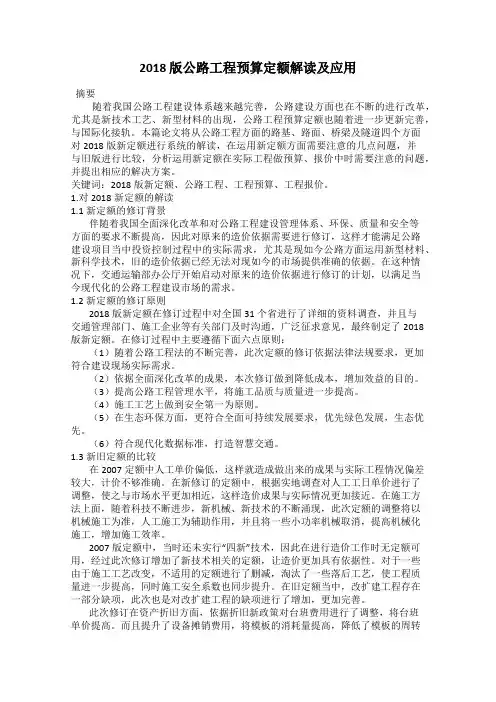

2018 版公路工程预算定额解读及应用摘要随着我国公路工程建设体系越来越完善,公路建设方面也在不断的进行改革,尤其是新技术工艺、新型材料的出现,公路工程预算定额也随着进一步更新完善,与国际化接轨。
本篇论文将从公路工程方面的路基、路面、桥梁及隧道四个方面对2018版新定额进行系统的解读,在运用新定额方面需要注意的几点问题,并与旧版进行比较,分析运用新定额在实际工程做预算、报价中时需要注意的问题,并提出相应的解决方案。
关键词:2018版新定额、公路工程、工程预算、工程报价。
1.对2018新定额的解读1.1新定额的修订背景伴随着我国全面深化改革和对公路工程建设管理体系、环保、质量和安全等方面的要求不断提高,因此对原来的造价依据需要进行修订,这样才能满足公路建设项目当中投资控制过程中的实际需求,尤其是现如今公路方面运用新型材料、新科学技术,旧的造价依据已经无法对现如今的市场提供准确的依据。
在这种情况下,交通运输部办公厅开始启动对原来的造价依据进行修订的计划,以满足当今现代化的公路工程建设市场的需求。
1.2新定额的修订原则2018版新定额在修订过程中对全国31个省进行了详细的资料调查,并且与交通管理部门、施工企业等有关部门及时沟通,广泛征求意见,最终制定了2018版新定额。
在修订过程中主要遵循下面六点原则:(1)随着公路工程法的不断完善,此次定额的修订依据法律法规要求,更加符合建设现场实际需求。
(2)依据全面深化改革的成果,本次修订做到降低成本,增加效益的目的。
(3)提高公路工程管理水平,将施工品质与质量进一步提高。
(4)施工工艺上做到安全第一为原则。
(5)在生态环保方面,更符合全面可持续发展要求,优先绿色发展,生态优先。
(6)符合现代化数据标准,打造智慧交通。
1.3新旧定额的比较在2007定额中人工单价偏低,这样就造成做出来的成果与实际工程情况偏差较大,计价不够准确。
在新修订的定额中,根据实地调查对人工工日单价进行了调整,使之与市场水平更加相近,这样造价成果与实际情况更加接近。
中华人民共和国行业推荐性标准JTG/T 3832-2018 公路工程预算定额(说明及工程内容)2018-12-17 发布 2019-05-01 实施中华人民共和国交通运输部发布总说明一、《公路工程预算定额》(JTG/T 3832—2018)(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改扩建工程。
二、本定额是以人工、材料、机械台班消耗量表现的公路工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按现行《公路工程建设项目概算预算编制办法》(JTG 3830-2018)的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、交通工程及沿线设施、绿化及环境保护工程、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而调整定额。
五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中,就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
一、公路工程造价各个阶段划分二、造价文件的组成(概预算部分)三、造价文件的编制原则四、造价文件的编制依据及其相关内容(一)造价文件的编制依据1、计价依据的含义2、计算工、料、机消耗量及费用的依据3、计算建安费的依据4、工程数量和机械设备数量的计算依据5、施工组织设计(二)相关法律和政策性法规文件1、相关的法律法规2、政策性法规文件3、建设项目应计入的费用(三)造价文件编制的外业调查1、自然条件的调查2、经济的调查3、征地拆迁的调查4、材料及价格调查5、材料运输情况的调查五、不同阶段公路工程造价的编制(一)工程可行性研究阶段1、估算的作用2、投资估算分项指标的特点3、可研阶段估算编制依据4、可研阶段估算的编制5、可研阶段估算控制(二)初步设计阶段1、概算的作用2、概算的编制依据3、概算的编制与控制4、工程量计算中应注意的问题(三)施工图设计阶段1、施工图预算的作用2、施工图预算的编制依据3、施工图预算的编制4、施工图预算的控制5、计算工程量应注意的问题(四)工程招标阶段1、招标准备2、招标阶段的造价控制(五)施工阶段合同费用的管理1、合同管理的依据和内容2、合同费用的管理3、工程变更4、设计变更的条件5、工程变更单价的确定6、工程索赔7、价格调整8、造价的调整(六)清单计价应注意的问题六、编制概预算应注意的事项七、新定额、编制办法的应用(一)、概算定额(二)、预算定额的说明1、幅度差2、预算总说明3、路基工程说明4、路面工程说明5、隧道工程说明6、桥梁工程说明一、公路工程造价各个阶段划分1、施工图阶段--施工图预算---依据预算定额、编办及我省的有关规定2、初步设计阶段—概算--依据概算定额、编制办法及我省的有关规定3、工程可行性研究阶段--估算-依据估算指标(分项指标)估算编制办法及我省有关规定4、项目建议书阶段—估算--依据估算指标(综合指标)、估算编制办法及我省有关规定施工定额:是工序定额,完成单位产品所需要的人工工日或台班的消耗。
