路基雨季专项施工方案及应急预案
- 格式:doc
- 大小:105.50 KB
- 文档页数:9
道路工程雨季施工方案一、雨季道路14%石灰土+4%水泥底基层施工措施1、雨期施工最主要是防雨和排水。
2、排水:对道路施工现场应做到排水通畅,使施工现场不能积水。
料场四周应用土堆起防水土堰,防雨水冲料堆尤其是白灰堆。
3、防水:对土堆可采用抹泥覆盖的方法。
对施工现场要缩短施工步距,当日来料当时压完、把土路床覆盖起来。
对已摊铺而未经碾压的基层材料受雨淋后,应测含水量,采取晾晒、翻拌,或适当掺骨料的方法进行处理。
有条件的地方,可以采取随来基层料、随摊铺、随碾压,一次达到密实度,然后再修整找平的方法。
二、雨季水泥稳定碎石工程方案在雨季施工水泥稳定碎石基层,应特别注意气候变化,勿使水泥和混合料遭雨淋。
降雨时应停止施工,但已经摊铺的水泥混合料应尽快碾压密实。
三、雨季沥青混凝土工程方案1、做好雨期施工的当日天气预报工作,同时保持和沥青供应厂的联系。
2、检查基层,因雨期潮湿是不能施工沥青面层的,下雨天也不得进行摊铺沥青混凝土和喷洒灌入式面层油,保持基层排水畅通。
四、雨季土方工程施工措施1、凡进入雨期施工的土路基,都要把机械、人力、排水设备等准备充足。
争取当日的填、挖方工作当日碾压完成而且达到密实度要求。
2、凡属填土路基,应按2%~4%横坡平整碾压。
凡属开挖路基,应做好横向和纵向排水沟,使雨水能及时排出路基外。
取土坑处,应在上口周围,培不小于30㎝高的土堰,防雨水冲入取土坑内凡在雨期施工都应先安排低洼处施工。
雨过后应及时检查现场,遇有积水的地方应及时排水放水。
因雨造成的翻浆地段,在雨后可采取换土,用石灰等措施及时处理。
尽量采用机械施工的提高效率。
沟槽开挖必须根据天气形势及施工能力确定开挖段,注意边坡稳定,必须时开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理,所有沟槽上,外侧1m处顺沟槽设0.5m高的挡水堤。
槽底层每20m设D600排水井坑一座。
内置Φ100排水泵一台,在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工,沟槽上口应设防护拦杆,防止行人滑入槽内造成伤亡事故。
公路工程雨季专项施工方案一、施工概述雨季是公路施工中常见的特殊天气条件,在雨季进行施工,一方面可以充分利用雨季天气对土地的润湿作用,另一方面也可以避免雨季期间因雨水过多对施工进度造成影响。
因此,需要制定雨季专项施工方案,合理安排施工进度,降低雨季对施工造成的不利影响。
本方案旨在确定雨季期间公路工程施工的具体内容、工程组织与流程、施工注意事项等,以确保施工质量和安全,维护工程进度、保证工程竣工的质量和进度。
二、施工内容1、雨季期间主要进行以下工作内容:(1)路基处理:由于雨季期间土地更加湿润,适合进行路基处理,包括路基压实、路基填方等工作;(2)排水系统安装:雨季是排水系统安装的最佳时机,能够有效减少雨水对施工的影响;(3)绿化工程:利用雨季天气适宜的特点,进行绿化工程,促进植被的生长;(4)其他雨季适宜的施工工作。
三、施工组织与流程1、工程组织安排:(1)项目部严格按照雨季专项施工方案制定施工计划,合理安排施工进度;(2)要求各分包单位加强雨季特殊施工工作准备,有针对性地制定施工方案,合理安排人员、设备和材料;(3)针对雨季特点,完善施工组织机构,设立特别岗位和工作职责,加强监管和管理。
2、施工流程:(1)排水系统安装:提前进行水文勘测,合理规划排水系统的布置,并制定针对雨季的施工方案,以确保排水系统安装的质量和工期;(2)路基处理:合理选择施工材料和方式,进行路基的压实和填方工作,确保路基处理的质量和效果;(3)绿化工程:根据雨季气候条件的特点,选择适宜的植物进行绿化工程,保障植被的生长和绿化效果。
四、施工注意事项1、雨季安全防范工作:(1)加强对施工现场的安全巡查,防止因雨季天气条件造成的安全隐患;(2)对施工人员进行雨季作业的安全培训,确保施工人员的安全意识和防范措施。
2、施工质量管理:(1)加强施工工程质量的监督和检查,在雨季施工条件下,确保施工质量;(2)对施工材料的选用和使用进行严格管理,确保施工质量。

道路雨期施工措施一、施工措施1、施工段有填方有挖方,路基土的含水率控制在10-13%,为减少因雨水原因导致土层含水率过高,路基根据设计采用灰土路基方案。
2、路床上四周做挡水坡,高30cm,宽50cm,下雨时出现内排水,路床内沿人行道边线挖300*200排水沟并在绿化带内100米设置一集水坑,尺寸,并做安全维护措施,保证基坑内雨水能够及时的排除。
路床回填段尽量不安排在雨季,在施工时应适当缩小工作面,土方采用随运、随填、随压实的方法,尽量做到当天施工,当天成活。
如遇特殊情况时,不要全面铺开,防止雨水泡槽。
严禁在雨中或雨后进行非渗水土填料的3、填筑施工,雨后路基面须经晾干处理后方可进行下步工序的施工。
填土施工中遇雨,要立即用机械摊平排压并做出横坡,或将土堆成大堆,存于高处,以免雨水浸泡。
4、当施工面上,存在积水时,严禁运输机械在此施工面上行驶,以免增加施工排水、晒干的困难,如已成为泥泞土,可用推土机推到场地的一侧,使地面露出较干的土层,以便机械继续施工。
5、对缘石工程和人行道面层工程要准备塑料布,遇降雨要及时对在建工程和材料进行覆盖,防止雨水冲刷引起质量问题。
二、雨季施工紧急措施:1、小到中雨:降雨量10~25mm/d对于一般性的小到中雨,地面机动车道、人行道积水危害不大时,安排人员到现场实地查看,如有个别低洼坑塘处尚有积水,安排人员进行清扫、疏干。
2、中到大雨:降雨量25~50mm/d对于中到大雨或连续性的降水,造成地面机动车道、人行道的积水较严重时,安排人员到现场,对路面排水系统的污水井进行检查,如有堵塞造成排水不畅,及时清理,并同时将道路积水进行清扫、疏干。
3、大到暴雨:降雨量大于50mm/d对于突降的持续大到暴雨、强风的侵袭,路面积水不能及时排放,造成机动车道、人行道以及施工现场,严重淹澇时。
立即启动应急预案,组织防汛小组及防汛抢险设备、物资,赶赴现场采取切实、可行的有效措施进行控制、抢险,对受涝、遭淹积水特别严重的机动车道、人行道安排防汛抢险小组人员对车辆、人群进行疏导,同时打开地面排水管网的检查井及污水井井盖,以加强迅速排水能力,并在打开的检查井盖的位置派设人员值守,并设置警示标志,提醒车辆、行人,防止车辆、行人坠入而不应发生的伤亡事故。

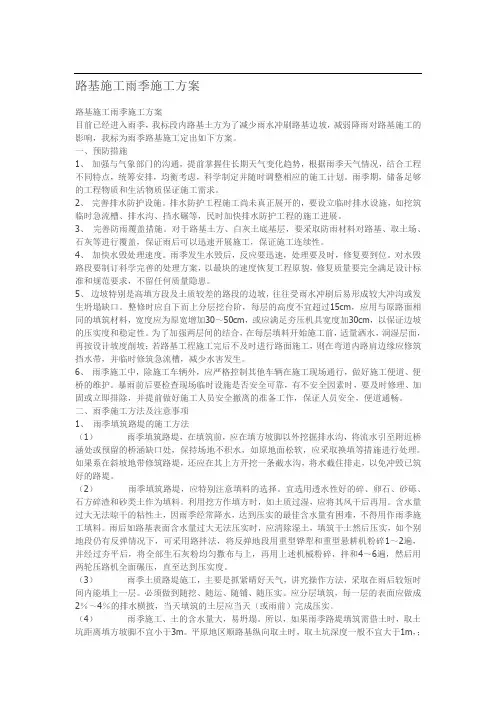

路基工程的雨季施工方案一、前言路基工程是指在道路基础上部分或全部重新施工的工程。
由于道路基础和路基是道路工程的重要组成部分,其质量和施工质量直接影响着道路的使用寿命和安全性。
而在雨季,由于降雨的频繁和强度增大,会对路基工程的施工造成一定的困难和影响。
因此,针对雨季路基工程施工的特点和难点,制定科学合理的雨季施工方案,对提高施工效率和保证工程质量具有重要意义。
二、雨季对路基工程的影响1. 雨水会对路基土质产生冲刷和流失,导致路基的坍塌和变形,影响工程的稳定性和耐久性;2. 土壤水含量增加,土壤的塑性指数和可塑性增大,施工难度增加;3. 雨水对路面施工和机械作业造成影响,增加了施工难度和风险;4. 雨季道路交通管制加强,影响了施工物资和机械设备的运输和使用。
三、雨季路基工程施工的难点1. 雨季降雨频繁,施工时间难以保障;2. 土壤含水量增加,土壤的可塑性增强,施工难度增大;3. 雨季交通管制加强,施工物资和设备的进出难度加大。
四、雨季路基工程施工方案1. 技术方案(1)路基土的处理雨季路基工程的施工关键在于路基土的处理,为了提高土壤的抗冲刷能力,建议采用以下技术措施:a. 使用加固材料:在路基土表面铺设加固材料,以增强路基土的抗冲刷能力。
常用的加固材料有植物纤维、砾石等。
b. 施工排水系统:在路基工程施工过程中,应合理设计排水系统,及时排除路基土中的积水,以降低土壤含水量。
c. 路基土的加固:对于容易受到冲刷的路基土进行加固处理,提高土壤的抗冲刷和抗流失能力。
(2)施工工艺a. 采用防水措施:在施工现场采用临时措施,如搭建遮阳棚、设立排水系统等,保证施工现场的干燥,并进行必要的排水工程。
b. 合理安排施工时间:根据当地的雨季情况,合理安排施工时间,尽量在雨季雨势较小的时间段进行施工,减少雨水对施工的干扰。
c. 采用防渗措施:对于路基土在施工过程中遭到了较大的湿润和渗透,需要采用防渗措施,如搭建遮阳棚,使用防水材料等,保证路基土的干燥。
雨季路基施工方案雨季路基施工方案一、施工准备工作1.调查研究在施工前需要对施工区域进行综合调查研究,了解当地的降雨情况、地下水位、土壤质量等情况,为后续施工方案做好准备。
2.材料准备根据当地的气候条件和土壤特点,选择适合的材料,如:排水沟、排水管、过滤材料等,确保施工材料的质量。
3.人员培训组织施工人员进行路基施工方案培训,包括施工工艺、安全操作等内容,提高施工人员的素质和技能水平。
二、路基施工方案1.地面平整在施工前需要进行地面平整,清除杂物,并按照设计要求进行挖填、铺设路基石、夯实等工作,确保路基的平整度和强度。
2.排水设计根据当地的降雨情况和地下水位,进行合理的排水设计,确保在雨季时能够有效排水,防止路基积水和软弱。
3.加固处理对于土质较差或者地下水位较高的地区,可以采取加固处理措施,如:加设加固梁、挖深基坑等,增加路基的稳定性。
4.过滤层施工在路基上覆盖过滤层,起到过滤雨水和加固路基的作用,一般采用透水材料进行施工,如:碎石、砂子等。
5.路基夯实在施工过程中要进行路基的夯实作业,充分利用夯实机进行夯实,增加路基的稳定性和强度。
6.绿化景观雨季施工后,还要进行绿化景观的修复和保护,加强植被覆盖,减少水土流失,提升道路的美观度。
三、安全措施1.防雨措施根据施工进度和天气情况合理安排施工时间,避免在大雨天气进行施工,同时安排遮雨棚等措施,保障施工人员的安全。
2.临时排水措施在施工过程中,及时采取临时排水措施,避免雨水对施工进度的影响,同时保持施工现场的干燥,提高施工效率。
3.人员督导设立专门的人员进行现场督导,对施工现场进行监管,确保施工安全和工程质量。
4.施工人员培训对施工人员进行安全教育培训,如:佩戴安全帽、穿戴防滑鞋等,提高施工人员的安全意识。
总结:雨季路基施工方案是保障道路建设质量和交通安全的重要环节,通过合理的施工准备工作、科学的施工方案和完善的安全措施,可以有效降低施工风险和保障施工质量。

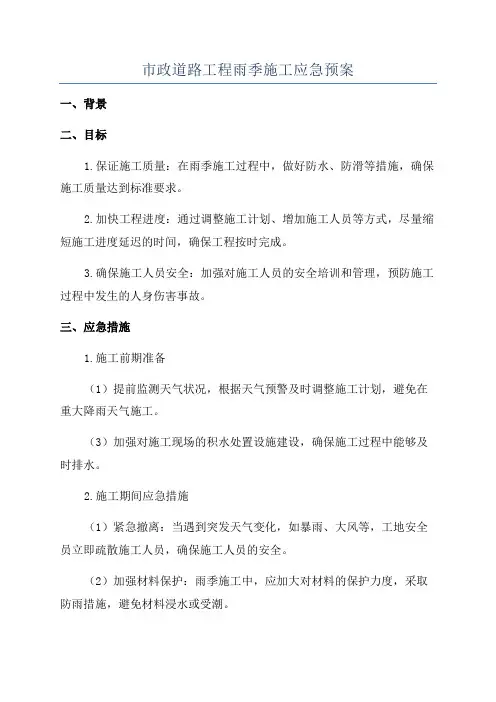

市政道路工程雨季施工应急预案一、背景二、目标1.保证施工质量:在雨季施工过程中,做好防水、防滑等措施,确保施工质量达到标准要求。
2.加快工程进度:通过调整施工计划、增加施工人员等方式,尽量缩短施工进度延迟的时间,确保工程按时完成。
3.确保施工人员安全:加强对施工人员的安全培训和管理,预防施工过程中发生的人身伤害事故。
三、应急措施1.施工前期准备(1)提前监测天气状况,根据天气预警及时调整施工计划,避免在重大降雨天气施工。
(3)加强对施工现场的积水处置设施建设,确保施工过程中能够及时排水。
2.施工期间应急措施(1)紧急撤离:当遇到突发天气变化,如暴雨、大风等,工地安全员立即疏散施工人员,确保施工人员的安全。
(2)加强材料保护:雨季施工中,应加大对材料的保护力度,采取防雨措施,避免材料浸水或受潮。
(3)加强现场巡查:监测施工现场积水情况,及时进行排水和抽水,确保施工现场的安全。
(4)调整施工顺序:若其中一部位无法正常施工,根据实际情况调整工序,保证工程进度。
(5)加强通讯联络:建立施工现场与指挥中心的通讯联络机制,实时掌握施工进展和应急情况。
3.施工后期整改(1)对受雨季影响的施工质量问题,及时进行整治和修复,确保工程质量符合标准要求。
(2)整理总结雨季施工经验,制定施工改进方案,提升施工质量和效率。
四、组织机构和责任分工1.市政工程管理部门:负责制定雨季施工应急预案,组织各相关部门制定施工方案,监督和指导雨季施工工作。
2.施工单位:负责组织施工过程中的应急措施,推进施工进度,确保施工质量。
3.指挥中心:负责监测天气状况、接收和传达施工现场应急信息,及时调整施工计划。
5.相关部门合作:市气象局、市交通部门等相关部门积极配合市政工程管理部门的指导,提供相关数据和技术支持。
五、应急演练和培训为提高应急预警和应急响应能力,市政工程管理部门应定期组织应急演练和培训。
通过模拟演练,测试预案的可行性和完整性,让施工人员熟悉应急各环节的操作方法,提高应急响应的效率和准确性。

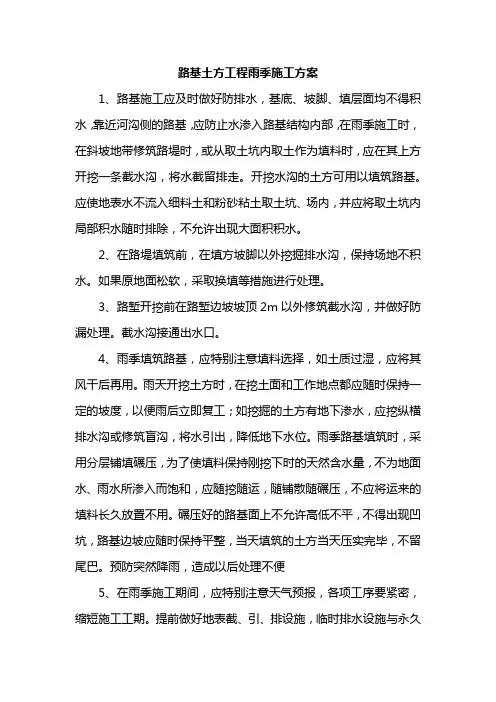

路基施工雨季施工方案路基施工雨季施工方案目前已经进入雨季,我标段内路基土方为了减少雨水冲刷路基边坡,减弱降雨对路基施工的影响,我标为雨季路基施工定出如下方案。
一、预防措施1、加强与气象部门的沟通,提前掌握住长期天气变化趋势,根据雨季天气情况,结合工程不同特点,统筹安排,均衡考虑,科学制定并随时调整相应的施工计划。
雨季期,储备足够的工程物质和生活物质保证施工需求。
2、完善排水防护设施。
排水防护工程施工尚未真正展开的,要设立临时排水设施,如挖筑临时急流槽、排水沟、挡水碾等,民时加快排水防护工程的施工进展。
3、完善防雨覆盖措施。
对于路基土方、白灰土底基层,要采取防雨材料对路基、取土场、石灰等进行覆盖,保证雨后可以迅速开展施工,保证施工连续性。
4、加快水毁处理速度。
雨季发生水毁后,反应要迅速,处理要及时,修复要到位。
对水毁路段要制订科学完善的处理方案,以最块的速度恢复工程原貌,修复质量要完全满足设计标准和规范要求,不留任何质量隐患。
5、边坡特别是高填方段及土质较差的路段的边坡,往往受雨水冲刷后易形成较大冲沟或发生坍塌缺口。
整修时应自下而上分层挖台阶,每层的高度不宜超过15cm,应用与原路面相同的填筑材料,宽度应为原宽增加30~50cm,或应满足夯压机具宽度加30cm,以保证边坡的压实度和稳定性。
为了加强两层间的结合,在每层填料开始施工前,适量洒水,润湿层面,再按设计坡度削坡;若路基工程施工完后不及时进行路面施工,则在弯道内路肩边缘应修筑挡水带,并临时修筑急流槽,减少水害发生。
6、雨季施工中,除施工车辆外,应严格控制其他车辆在施工现场通行,做好施工便道、便桥的维护。
暴雨前后要检查现场临时设施是否安全可靠,有不安全因素时,要及时修理、加固或立即排除,并提前做好施工人员安全撤离的准备工作,保证人员安全,便道通畅。
二、雨季施工方法及注意事项1、雨季填筑路堤的施工方法(1)雨季填筑路堤,在填筑前,应在填方坡脚以外挖掘排水沟,将流水引至附近桥涵处或预留的桥涵缺口处,保持场地不积水,如原地面松软,应采取换填等措施进行处理。
路基土方工程雨季施工方案1、路基施工应及时做好防排水,基底、坡脚、填层面均不得积水,靠近河沟侧的路基,应防止水渗入路基结构内部,在雨季施工时,在斜坡地带修筑路堤时,或从取土坑内取土作为填料时,应在其上方开挖一条截水沟,将水截留排走。
开挖水沟的土方可用以填筑路基。
应使地表水不流入细料土和粉砂粘土取土坑、场内,并应将取土坑内局部积水随时排除,不允许出现大面积积水。
2、在路堤填筑前,在填方坡脚以外挖掘排水沟,保持场地不积水。
如果原地面松软,采取换填等措施进行处理。
3、路堑开挖前在路堑边坡坡顶2m以外修筑截水沟,并做好防漏处理。
截水沟接通出水口。
4、雨季填筑路基,应特别注意填料选择,如土质过湿,应将其风干后再用。
雨天开挖土方时,在挖土面和工作地点都应随时保持一定的坡度,以便雨后立即复工;如挖掘的土方有地下渗水,应挖纵横排水沟或修筑盲沟,将水引出,降低地下水位。
雨季路基填筑时,采用分层铺填碾压,为了使填料保持刚挖下时的天然含水量,不为地面水、雨水所渗入而饱和,应随挖随运,随铺散随碾压,不应将运来的填料长久放置不用。
碾压好的路基面上不允许高低不平,不得出现凹坑,路基边坡应随时保持平整,当天填筑的土方当天压实完毕,不留尾巴。
预防突然降雨,造成以后处理不便5、在雨季施工期间,应特别注意天气预报,各项工序要紧密,缩短施工工期。
提前做好地表截、引、排设施,临时排水设施与永久排水设施相结合,降雨过程中加强检查,及时处理堵水、积水,雨后及时疏通排水设施。
6、将防雨设备材料准备充足,下雨时,用塑料薄膜将施工的路基、回填土全部覆盖,做到不因下雨影响工期。
7、路堤的填筑应做到随挖、随运、随铺、及时压实,顶部设置不小于2%的横坡,并应整平,雨前和收工前将摊铺的松土压实完毕,雨水通过路拱引至两侧挡水梗处,然后通过路基边坡急流槽排到路基边坡5m以外。
在路基边坡上每间隔30~50m及变坡点处设集中流水槽。
流水槽用水泥混凝土砂浆抹面,以利集中排水,减少路基被雨水冲刷。
公路工程路基雨季施工方案一、施工前的准备工作1.1 地质勘察在进行路基雨季施工之前,需要对施工区域的地质情况进行详细的勘察和分析,确定地质结构、地下水位、土壤类型等情况,为后期的施工提供重要参考。
1.2 设计方案根据地质勘察的结果和现场实际情况,制定相应的路基雨季施工方案,确定施工地点、施工方法、施工时间等方面的具体计划。
1.3 人员培训针对雨季施工的特殊要求,对施工人员进行相关的培训,包括安全操作规程、应急处理技能、设备使用等方面的知识培训,确保施工人员具备应对雨季施工的能力和素质。
1.4 防汛准备在雨季来临之前,要加强对施工现场附近水文情况的监测,确保在恶劣天气来临时能够做好防汛准备,及时采取避险措施,确保施工安全。
二、路基雨季施工的具体措施2.1 挖土工程在雨季进行路基挖土工程时,需要根据当地地质情况和降雨量的实际情况,合理安排挖土的时间节点,以及加强对挖土现场的排水措施,及时清理积水,确保施工的正常进行。
2.2 压实工程在雨季进行路基的压实工程时,要注意选择合适的压实机械和材料,并合理安排施工时间,避免在大雨来临时进行压实作业,加强对压实现场的排水措施,及时处理积水,确保施工的质量和进度。
2.3 排水工程在雨季进行路基施工时,要加强对施工现场的排水设计和施工,确保在雨季来临时及时清理积水,采取有效的排水措施,防止积水对施工的影响,确保路基工程的顺利进行。
2.4 施工管理在雨季进行路基施工时,要加强对施工现场的管理,做好临时围挡和排水等设施的安装和维护,确保施工现场的安全和秩序。
2.5 安全防护在雨季进行路基施工时,要加强对施工人员的安全教育和培训,做好防护措施,确保施工人员的人身安全,避免因雨季施工而导致的意外事故。
三、施工后的总结3.1 合理安排施工时间在雨季进行路基施工时,要根据当地的降雨情况,合理安排施工时间,避免在大雨来临时进行施工,以免影响施工的质量和进度。
3.2 加强施工现场管理在雨季进行路基施工时,要加强对施工现场的管理,做好现场积水的清理和排水工作,确保施工的正常进行。
基础工程雨季施工专项方案一、总则为了确保基础工程在雨季施工期间的顺利进行,避免施工过程中出现安全事故和质量问题,特制定本施工专项方案。
本方案适用于基础工程在雨季进行施工时的组织、管理、技术和安全等相关工作。
二、施工准备1. 提前做好雨季施工计划,合理安排施工工期和施工任务。
2. 做好基础工程施工现场的排水设计和施工场地的排水工程,确保施工现场排水畅通。
3. 落实好雨期施工方案,提前做好雨季施工的准备工作,确保施工不会受到大雨和洪水的影响。
4. 根据实际情况选择合适的施工方法和施工工艺,以确保施工质量和安全。
5. 确保施工人员都具备雨季施工的相关培训和技能,提高他们的安全意识和应对突发事件的能力。
三、施工组织与管理1. 严格执行雨季施工管理制度,确保施工过程中的安全和质量。
2. 做好施工人员的安全防护工作,特别是在雨季施工中要注意防范雷电和坍塌等安全风险。
3. 加强施工现场的巡视和监督,确保施工现场的卫生和安全。
4. 加强施工车辆和机械设备的维护和保养工作,确保施工期间的机械设备处于良好的工作状态。
5. 做好雨季施工现场的材料保护工作,避免雨水对施工材料造成损坏。
四、施工技术要求1. 在施工现场设置防水帷幕,尽可能减小雨水对施工的影响。
2. 在适当的时机使用混凝土抗渗剂,提高混凝土的防渗性能。
3. 配备好排水设备,确保雨季施工中施工现场的排水畅通,避免因积水导致的施工质量问题。
4. 合理安排施工进度,避免在大雨期间进行地下开挖和浇筑工程。
5. 加强对压实度和密实度的检查,确保施工后土方工程的质量。
五、应急预案1. 在雨季施工期间要提前制定好应对突发事件的应急预案,确保积极、科学、有效的处置。
2. 加强对施工现场的安全防范,必要时要采取适当的应急措施,确保施工人员的生命安全。
3. 在收到气象预警时,要及时调整施工计划并做好相应的应急准备措施。
4. 各级领导要做好应急指挥和协调工作,确保施工现场的安全和秩序。

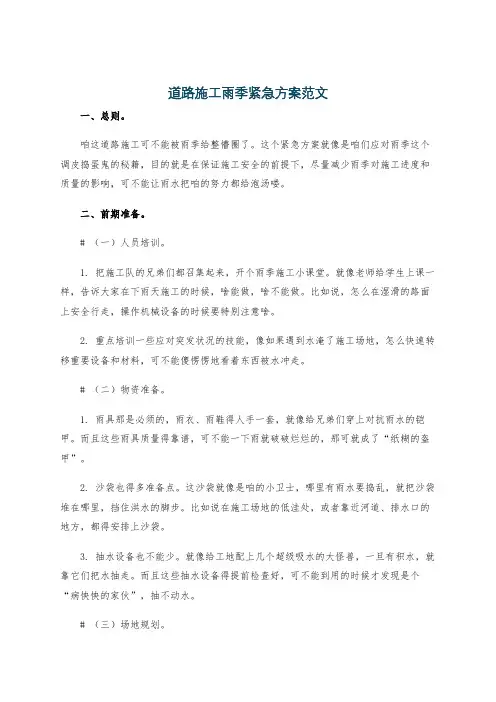

道路施工雨季紧急方案范文一、总则。
咱这道路施工可不能被雨季给整懵圈了。
这个紧急方案就像是咱们应对雨季这个调皮捣蛋鬼的秘籍,目的就是在保证施工安全的前提下,尽量减少雨季对施工进度和质量的影响,可不能让雨水把咱的努力都给泡汤喽。
二、前期准备。
# (一)人员培训。
1. 把施工队的兄弟们都召集起来,开个雨季施工小课堂。
就像老师给学生上课一样,告诉大家在下雨天施工的时候,啥能做,啥不能做。
比如说,怎么在湿滑的路面上安全行走,操作机械设备的时候要特别注意啥。
2. 重点培训一些应对突发状况的技能,像如果遇到水淹了施工场地,怎么快速转移重要设备和材料,可不能傻愣愣地看着东西被水冲走。
# (二)物资准备。
1. 雨具那是必须的,雨衣、雨鞋得人手一套,就像给兄弟们穿上对抗雨水的铠甲。
而且这些雨具质量得靠谱,可不能一下雨就破破烂烂的,那可就成了“纸糊的盔甲”。
2. 沙袋也得多准备点。
这沙袋就像是咱的小卫士,哪里有雨水要捣乱,就把沙袋堆在哪里,挡住洪水的脚步。
比如说在施工场地的低洼处,或者靠近河道、排水口的地方,都得安排上沙袋。
3. 抽水设备也不能少。
就像给工地配上几个超级吸水的大怪兽,一旦有积水,就靠它们把水抽走。
而且这些抽水设备得提前检查好,可不能到用的时候才发现是个“病怏怏的家伙”,抽不动水。
# (三)场地规划。
1. 在施工场地里找几个地势比较高的地方,把那些怕水的材料和设备都搬到那儿去。
就像给它们找个“高地避难所”,比如说水泥、钢材这些金贵的材料,可不能让它们泡在水里变成“水货”。
2. 检查和清理排水系统,这排水系统就像是工地的“下水道超人”。
把排水管道里的杂物都清理干净,确保雨水能顺利地流走。
要是排水管道堵住了,那工地可就变成“小池塘”了。
三、施工过程中的应对措施。
# (一)土方工程。
1. 如果正在进行土方挖掘,那可得小心了。
下雨天的时候,土壤就像变成了软乎乎的泥巴,很容易塌方。
所以一旦下雨,就得赶紧停止挖掘工作,把挖掘设备开到安全的地方。
一、编制目的为确保雨季路面施工期间的安全、顺利进行,预防和减少因雨季施工带来的安全事故和损失,特制定本预案。
二、适用范围本预案适用于我单位所有雨季路面施工项目。
三、组织机构及职责1. 预案领导小组成立雨季路面施工预案领导小组,负责全面协调、指导、监督本预案的实施。
领导小组由项目经理担任组长,项目副经理、技术负责人、安全负责人、物资负责人等担任成员。
2. 预案实施小组负责具体落实预案各项措施,包括现场巡查、隐患排查、应急处理等。
实施小组由项目经理、技术负责人、安全负责人、物资负责人等组成。
四、雨季施工前的准备工作1. 施工现场检查在雨季施工前,对施工现场进行全面检查,确保排水设施完善,临时设施稳固,材料堆放合理,机械设备正常运行。
2. 人员培训对施工人员进行雨季施工安全教育和技能培训,提高安全意识和操作技能。
3. 防汛物资储备储备必要的防汛物资,如沙袋、水泵、排水管等。
五、雨季施工期间的应急措施1. 雨前预防(1)加强现场巡查,及时发现并排除安全隐患;(2)对临时设施进行加固,确保其在雨季施工期间安全稳固;(3)合理安排施工计划,避开雨季高峰期进行施工。
2. 雨中应对(1)加强现场巡查,发现险情及时报告并采取应急措施;(2)确保排水设施畅通,防止积水;(3)加强机械设备管理,防止因雨季施工导致的设备故障。
3. 雨后处理(1)对施工场地进行清理,排除积水;(2)对受损设施进行修复,确保恢复正常施工;(3)对施工人员进行安全教育,提高安全意识。
六、应急响应1. 发生险情时,立即启动应急预案,迅速组织救援。
2. 根据险情严重程度,启动不同级别的应急响应。
3. 应急响应过程中,严格执行预案规定,确保救援工作有序进行。
七、预案的评审和更新1. 定期对预案进行评审,根据实际情况进行调整和完善。
2. 针对雨季施工中出现的新的问题,及时修订预案。
八、附则1. 本预案自发布之日起实施。
2. 本预案的解释权归项目领导小组所有。
第1篇一、工程概况本路面工程位于我国某地区,全长XX公里,包括XX公里路面以及XX公里隧道和桥梁。
工程于XX年XX月开工,预计XX年XX月完工。
由于该地区属于雨季明显的地区,为确保工程质量和安全,特制定本雨季施工方案。
二、雨季施工方案1. 组织管理(1)成立雨季施工领导小组,负责雨季施工的全面协调和指挥。
(2)加强对施工人员的培训,提高雨季施工的安全意识和技能。
(3)制定雨季施工应急预案,确保在突发情况下能够迅速应对。
2. 施工准备(1)施工材料:提前储备防水材料、排水设施等,确保雨季施工所需材料充足。
(2)施工设备:检查和维护施工设备,确保其正常使用。
(3)施工现场:清理施工现场,确保排水畅通,避免积水。
3. 施工工艺(1)路基施工:在雨季施工过程中,严格控制路基填筑材料的质量,确保路基稳定性。
对于路基施工,采用分层填筑、分层压实的方法,确保路基的密实度。
(2)路面施工:路面施工应在路基施工完成后进行。
在雨季施工期间,路面施工应采用防水措施,如铺设防水布、采用防水涂料等。
(3)隧道和桥梁施工:在雨季施工期间,加强隧道和桥梁的排水设施,确保施工环境干燥。
4. 雨季施工注意事项(1)加强施工现场排水:在雨季施工期间,应加强施工现场排水,确保施工场地无积水。
(2)严格控制施工进度:在雨季施工期间,应合理安排施工进度,避免因雨季施工延误工期。
(3)加强施工质量监控:在雨季施工期间,加强施工质量监控,确保工程质量。
(4)加强施工安全防护:在雨季施工期间,加强施工安全防护,确保施工人员安全。
三、雨季施工保障措施1. 加强组织领导,确保雨季施工顺利进行。
2. 加强施工材料、设备和人员的管理,确保施工质量。
3. 加强施工现场排水,确保施工场地无积水。
4. 加强施工安全防护,确保施工人员安全。
5. 加强施工进度监控,确保工程按时完成。
通过以上措施,确保本路面工程在雨季施工期间顺利进行,确保工程质量、进度和安全生产。
一、总则为确保公路雨季施工期间工程质量和施工安全,预防和减少因雨季施工可能带来的损失,特制定本预案。
二、适用范围本预案适用于本公司在雨季施工期间的所有公路工程。
三、组织机构及职责1. 成立雨季施工领导小组,负责统筹协调雨季施工期间的工作。
2. 工程部负责制定雨季施工方案,组织实施雨季施工。
3. 质量安全部负责对雨季施工过程中的质量问题进行监督检查。
4. 物资设备部负责雨季施工所需的物资和设备的保障。
5. 人力资源部负责雨季施工期间的人员调配和培训。
四、雨季施工措施1. 加强组织领导,提高全体员工的防汛意识。
2. 开展防汛安全教育,确保员工掌握雨季施工安全知识。
3. 检查施工现场排水设施,确保排水畅通。
4. 对施工材料进行防潮、防霉处理。
5. 严格执行雨季施工方案,合理安排施工进度。
6. 加强对施工现场的巡查,及时发现并处理安全隐患。
五、突发事件应急预案1. 雨季施工期间,如遇突发事件,立即启动应急预案。
2. 确保人员安全,迅速撤离施工现场。
3. 对受损设施进行紧急修复,确保施工正常进行。
4. 与相关部门沟通,协调解决突发事件。
六、应急物资储备1. 雨季施工期间,储备足够的防雨、防水、防霉材料。
2. 配备必要的应急设备,如水泵、抽水机等。
3. 储备充足的应急救援物资,如食品、饮用水、药品等。
七、应急预案的培训和演练1. 定期组织员工进行雨季施工安全知识和应急预案的培训。
2. 定期开展雨季施工应急演练,提高员工的应急处置能力。
八、预案的修订和废止1. 预案自发布之日起实施,如遇特殊情况,可对预案进行修订。
2. 预案废止需经雨季施工领导小组同意,并报上级主管部门批准。
九、附则1. 本预案由公司雨季施工领导小组负责解释。
2. 本预案自发布之日起实施。
一、总则为确保雨季期间路面施工安全、顺利进行,预防和减少雨季施工过程中可能出现的各类安全事故,特制定本预案。
本预案适用于所有雨季期间进行的路面施工项目。
二、组织机构与职责1. 领导小组成立路面雨季施工应急领导小组,负责统一领导和指挥雨季施工应急工作。
领导小组由项目经理、安全总监、技术负责人等组成。
2. 应急指挥部应急指挥部设在施工现场,负责应急工作的具体实施。
指挥部由项目经理任总指挥,下设以下几个小组:(1)安全保卫组:负责现场安全、秩序维护和人员疏散工作。
(2)物资保障组:负责应急物资的储备、调配和分发。
(3)技术支持组:负责现场技术指导、施工方案调整和应急措施实施。
(4)通讯联络组:负责现场通讯保障、信息收集和报送。
三、应急准备1. 应急物资储备根据施工需要,提前储备足够的雨季施工应急物资,如排水泵、沙袋、防滑垫、警示标志等。
2. 应急演练定期组织应急演练,提高应急处置能力。
演练内容包括应急响应、人员疏散、物资调配、现场恢复等。
3. 人员培训对施工人员进行雨季施工安全知识和技能培训,提高安全意识。
四、应急响应1. 预警信息接收接到气象部门发布的雨季预警信息后,立即启动应急预案。
2. 应急响应等级根据雨季强度和施工情况,将应急响应分为三个等级:(1)一级响应:雨量较大,可能对施工造成严重影响。
(2)二级响应:雨量较大,对施工有一定影响。
(3)三级响应:小雨,对施工影响较小。
3. 应急措施(1)一级响应:停止所有室外作业,人员撤离至安全区域;加强排水设施检查,确保排水畅通;启用应急物资,做好抢险救灾工作。
(2)二级响应:加强现场巡查,及时排除安全隐患;做好排水设施维护,防止水患;对施工人员进行安全教育,提高安全意识。
(3)三级响应:加强现场巡查,确保排水设施正常;做好排水设施维护,防止水患;对施工人员进行安全教育,提高安全意识。
五、应急恢复1. 雨季结束后,对施工现场进行全面检查,排除安全隐患。
一、编制目的为确保路基工程在雨季施工期间的安全、顺利进行,预防和减少因雨季施工带来的损失,特制定本应急预案。
二、适用范围本预案适用于本公司在雨季期间进行的路基施工项目。
三、组织机构及职责1. 成立路基雨季施工应急指挥部,由项目经理担任总指挥,项目副经理担任副总指挥,各部门负责人为成员。
2. 应急指挥部职责:(1)全面负责路基雨季施工期间的应急管理工作;(2)制定和实施路基雨季施工应急预案;(3)组织、协调、指挥应急队伍和物资,确保应急救援工作的顺利进行;(4)及时向上级部门报告雨季施工期间的应急情况。
3. 各部门职责:(1)工程部:负责路基施工的进度、质量和安全监督;(2)安全部:负责路基雨季施工期间的安全管理,制定安全防范措施;(3)物资部:负责应急物资的采购、储备和调配;(4)项目部办公室:负责应急信息的收集、整理和上报。
四、应急预案措施1. 雨季前准备:(1)对施工现场进行全面检查,确保排水设施完好,防止积水;(2)加强路基施工过程中的质量控制,确保路基强度和稳定性;(3)加强施工人员的安全教育培训,提高安全意识。
2. 雨季施工期间:(1)密切关注气象预报,提前做好防范措施;(2)加强路基施工过程中的排水工作,确保路基不受水浸泡;(3)加强路基施工过程中的质量控制,确保路基强度和稳定性;(4)加强施工现场的安全管理,防止发生安全事故。
3. 雨季施工结束后的恢复工作:(1)对路基进行检测,确保路基强度和稳定性;(2)对受损部位进行修复,恢复路基原状;(3)对施工现场进行清理,确保环境卫生。
五、应急响应1. 雨季施工期间,如遇暴雨等极端天气,应立即启动应急预案,采取以下措施:(1)暂停路基施工,确保施工人员安全;(2)加强施工现场的排水工作,防止积水;(3)对受损部位进行修复,确保路基稳定。
2. 雨季施工结束后,如发现路基受损,应立即启动应急预案,采取以下措施:(1)对受损部位进行修复,恢复路基原状;(2)加强路基施工过程中的质量控制,确保路基强度和稳定性。
一、编制目的为确保雨季期间道路施工的安全、顺利进行,降低雨季对道路施工的影响,制定本预案,旨在提高施工人员的安全意识,确保施工安全,保障工程质量,保障人民群众的生命财产安全。
二、适用范围本预案适用于雨季期间道路施工项目,包括新建、改建、扩建、养护等道路工程。
三、组织机构及职责1. 领导小组成立雨季道路施工应急领导小组,负责统筹协调、组织指挥、应急处置等工作。
组长:项目经理副组长:项目副经理、技术负责人、安全负责人成员:各部门负责人、施工班组负责人2. 职责(1)领导小组负责制定雨季施工应急预案,组织培训,监督执行;(2)项目经理负责全面负责雨季施工安全生产工作,确保施工安全、顺利进行;(3)项目副经理负责组织协调各部门工作,确保应急预案的落实;(4)技术负责人负责技术指导和施工方案优化;(5)安全负责人负责安全生产监督、隐患排查、应急演练等工作;(6)各部门负责人负责本部门雨季施工安全生产工作的落实;(7)施工班组负责人负责本班组雨季施工安全生产工作的落实。
四、雨季施工措施1. 加强组织领导,提高安全意识。
组织全体施工人员学习雨季施工安全知识,提高安全意识。
2. 针对雨季特点,优化施工方案。
合理安排施工顺序,避开雨季施工高峰期,确保施工质量。
3. 做好排水设施建设。
加强排水沟、涵洞、泵站等排水设施的建设和维护,确保排水畅通。
4. 加强材料管理。
妥善保管施工材料,防止因雨季导致材料损坏、丢失。
5. 严格施工纪律。
严格执行操作规程,确保施工安全。
6. 加强施工设备维护。
做好施工设备的保养和维修,确保设备正常运行。
7. 加强施工现场安全管理。
加强对施工现场的巡查,及时消除安全隐患。
五、应急处置措施1. 雨季来临前,做好应急预案的培训和演练,提高应急处置能力。
2. 雨季期间,密切关注天气变化,及时发布预警信息。
3. 发现险情,立即启动应急预案,采取应急措施,确保人员安全。
4. 险情排除后,对受损设施进行修复,确保道路畅通。
一、编制目的为确保公路工程在雨季施工期间的安全,预防和减少事故发生,保障施工人员生命财产安全,特制定本预案。
二、适用范围本预案适用于我公司所有公路工程在雨季施工期间的安全管理工作。
三、组织机构及职责1.成立雨季安全工作领导小组,负责统筹协调、组织、指挥和监督雨季安全工作。
2.雨季安全工作领导小组下设办公室,负责日常工作的组织实施。
3.各部门、各施工队负责人为雨季安全工作第一责任人,负责本部门、本施工队雨季安全工作的组织实施。
四、预警与预防措施1.密切关注气象预报,提前做好防范准备。
2.加强施工现场排水设施建设,确保排水畅通。
3.加强对施工现场的巡查,发现安全隐患及时整改。
4.加强对施工人员的安全教育培训,提高安全意识。
5.根据雨情、路况,适时调整施工方案,确保施工安全。
五、应急处置措施1.雨季来临前,组织人员进行安全检查,消除安全隐患。
2.雨季施工期间,加强现场巡查,发现险情及时上报并采取应急措施。
3.加强施工现场的排水设施维护,确保排水畅通。
4.根据雨情、路况,适时调整施工方案,确保施工安全。
5.遇到暴雨、洪水等紧急情况,立即停止施工,组织人员撤离至安全地带。
6.如遇安全事故,立即启动应急预案,采取救援措施。
六、应急保障措施1.物资保障:储备足够的应急物资,如防水布、排水泵、沙袋等。
2.人员保障:成立应急队伍,明确人员职责,确保及时响应。
3.通信保障:确保应急通信畅通,便于信息传递。
4.培训保障:定期开展应急演练,提高应急处置能力。
七、预案实施与评估1.本预案由雨季安全工作领导小组负责组织实施。
2.各部门、各施工队应认真落实本预案,确保雨季施工安全。
3.定期对预案实施情况进行评估,及时修订完善。
八、附则1.本预案自发布之日起实施。
2.本预案的解释权归雨季安全工作领导小组所有。
3.各部门、各施工队应根据本预案制定具体实施细则。
一、预案编制目的为确保路基工程在雨季期间施工安全,最大限度地减少雨季对工程进度和质量的影响,制定本预案,明确雨季防汛工作的组织领导、工作职责、应急响应和保障措施,确保工程顺利进行。
二、适用范围本预案适用于本路基工程在雨季期间的所有施工活动,包括路基填筑、压实、排水、防护等。
三、组织领导成立路基工程雨季防汛工作领导小组,负责统筹协调、组织指挥和监督检查雨季防汛工作。
组长:项目经理副组长:技术负责人、安全总监成员:各相关部门负责人、施工队长、监理工程师等。
四、工作职责1. 项目经理负责全面领导雨季防汛工作,确保防汛措施落实到位。
2. 技术负责人负责组织编制雨季施工技术措施,确保施工质量。
3. 安全总监负责组织制定雨季施工安全措施,确保施工安全。
4. 各部门负责人负责落实本部门雨季防汛工作,确保各项工作顺利进行。
5. 施工队长负责组织施工队伍落实雨季施工措施,确保施工质量。
6. 监理工程师负责监督检查雨季施工过程,确保施工质量。
五、应急响应1. 预警响应(1)密切关注气象预报,及时掌握雨情、水情、汛情变化。
(2)根据雨情、水情、汛情变化,适时启动预警响应。
(3)加强施工现场巡查,发现险情及时上报。
2. 应急响应(1)发现险情后,立即启动应急预案,组织抢险队伍进行抢险。
(2)采取有效措施,确保施工人员生命安全。
(3)加强对受雨季影响较大的施工部位进行监测,防止发生水毁事故。
(4)及时上报险情,争取相关部门支持。
六、保障措施1. 人员保障(1)加强防汛培训,提高施工人员防汛意识和应急处置能力。
(2)成立抢险队伍,明确人员职责,确保抢险工作有序进行。
2. 物资保障(1)储备充足的防汛物资,如沙袋、排水泵、抽水机等。
(2)确保防汛物资的质量和数量,满足应急需求。
3. 联系保障(1)加强与气象、水利、交通等部门的沟通联系,及时获取雨情、水情、汛情信息。
(2)建立应急联系机制,确保信息畅通。
七、预案实施与更新1. 本预案自发布之日起实施。
中铁二十五局遂渝铁路二线YDK104+585~YDK105+203.95段雨季专项施工方案及应急预案·编制:审核:批准:中铁二十五局遂渝铁路二线三项目部2011年11月YDK104+585~YDK105+203.95段雨季专项施工方案及防洪应急预案二、工程概况㈠、工程简介中铁二十五局遂渝铁路二线三项目部施工范围的YDK104+585~YDK105+203.95段路基。
主要工程项目有挖方、填方、框架附属。
㈡、气象资料本工程所在地区范围内无大的地表水系,表水主要为季节性沟水及较小的常年流水沟,流量受季节控制明显,雨季水量较大,旱季相对较小。
地下水主要为第四系土层孔隙水和基岩裂隙水。
测段土层较薄,孔隙水不发育;下伏基岩以含水及透水性差的泥岩为主,基岩裂隙水贫乏,其含量甚微。
据附近取水坐水质分析,水质对砼无侵蚀性,根据《铁路混凝土结构耐久性设计暂行规定》,在环境左右类别为化学侵蚀环境时,水中-24SO 、+2Mg 、PH值对混凝土结构无侵蚀性。
二、雨季施工措施本段工程雨季施工重点防护内容有:隧道工程、路基、以及对既有路基的防护;钢筋工程、模板工程、混凝土工程以及临时用电。
㈠、雨季施工部署1、施工原则针对雨季施工特点,合理安排施工计划,要分轻重缓急。
对不适于雨季施工的工序应提前或拖后;对必须在雨季施工的工序,一定要有可靠的技术保证措施,集中力量突击完成。
同时在保工期保质量的前提下,尽量减少雨季施工费用,降低成本。
雨季前,对施工场地、材料堆放、生活驻地、运输道路及设备的防洪、防雨、排涝等设施进行全面详细检查,对不安全隐患,立即进行处理。
全面检查施工现场临电设施,保证各级用电设备及保护设施、防雨设施安全有效,同时对现场临电设备开关做灵敏度试验工作。
所有用电设备应做防雨棚。
施工现场设立天气预报栏,指派专人收听当天天气预报及天气形势预报,及时在天气预报栏上报道天气情况。
2、施工准备⑴.安排好雨季施工项目,在雨季到来之前,尽可能的做好地表以下工程,为雨季施工创造条件。
不宜在雨期施工的项目,安排时尽量避开雨季。
⑵.做好施工场地周围防洪排水措施,疏通现场排水系统,做好低洼地面的挡水堤,准备好排水机具,防止雨水淹泡地基。
⑶.现场主要运输道路路基碾压坚实,做好路拱。
做好道路两旁的排水沟,保证雨后车辆通行。
⑷.准备好雨季施工材料及防护材料,不能因为下雨材料供应不上影响施工。
防护材料如:编织袋、彩条布、铁丝等。
⑸.对机电设备的电闸采取防雨、防潮措施,并安装接地保护装置,以防漏电、触电。
⑹.对施工现场的临时设施如工人宿舍、办公室、食堂、仓库等进行一次全面检查,对危险建筑物进行全面翻修加固或拆除。
⑺.对路基边坡进行检查,防止雨天塌滑。
3、施工管理⑴.雨季施工主要以防为主,采取防雨措施和加强排水手段,确保雨季施工正常进行,不受季节气候的影响。
⑵.积极与当地气象部门取得联系,及时了解天气变化情况,建立天气预报和观测台帐,以便提前做好非正常天气情况下的施工安排和防汛保护措施。
⑶.雨季容易出现高温天气,积极做好防暑降温工作,确保施工的正常进行。
尤其是混凝土浇筑时在拌合后入模前的运输过程中要注意防晒,缩短运输时间,浇筑后要注意覆盖浇水保湿进行妥善养护。
⑷.雨季基础工程施工重点放在基坑开挖防护上,对施工中易出现的土方坍塌、护坡塌方等采取有效措施,做到雨后能立即施工。
⑸.雨后施工不能使用过湿的砌块,以免砂浆流淌,影响砌体质量。
㈡、雨季施工方案及技术措施1、框架、附属工程(1).钢筋钢筋加工场场地,钢筋分型号、规格堆放整齐,钢筋堆放场地并高于现场地面200mm。
钢筋不得直接摆放在地上,采用垫木将钢筋架起,高出原地面不小于30cm,避固免因雨水浸泡而锈蚀避免因雨水浸泡而锈蚀。
周围不得有积水,防止钢筋污染。
施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,进行覆盖,以防淋雨生锈。
施工所用的电焊机、氧气瓶、应有防雨、防晒棚。
雨天焊接作业必须在防雨棚内进行,严禁露天冒雨作业。
(2).模板各施工现场模板堆放时两端要下设垫木,与地面保持30cm距离,上部采用塑料布覆盖,避免模板淋雨受潮变形或钢模板淋雨生锈,拆下模板要及时涂油,四周挖排水沟或堆土坎,防止雨水漫流积水对模板造成生锈变形。
模板支撑处地基应坚实或硬化场地,雨后及时检查支撑是否牢固。
当正施工加固模板时,及时了解天气变化,在暴雨之前将模板进行覆盖,雨过后仔细检查模板,是否有松动、变形。
应及时加固对,对松动模板重新安装。
(3). 脚手架各施工队雨季施工用的脚手架、缆风绳等定期进行安全检查,对施工脚手架周围的排水设施要认真地清理和修复,确保排水有效,不冲不淹,不陷不沉,发现问题及时疏通处理。
脚手架、地基应坚实,立杆下应设垫木或垫块。
每次大风或雨后,必须组织人员对脚手架及基础进行复查,有松动及时加固旋紧调节杆保持固定。
脚手架上的爬梯等供人通行的地方应做好防滑与防跌落措施,如及时更换表面过于光滑的踏板、在通道两边加装防护网等,施工时设专人看管。
雨期不宜在脚手架进行过多施工,工作面不能铺得过大,要控制脚手架上的人员、构件及其它建筑材料的数量,在脚手架上的动作不宜过于激烈。
雨后高空作业人员应穿胶底鞋,注意防滑。
金属脚手架要做好防漏电措施。
脚手架与现场施工电缆(线)的交接处应良好的绝缘介质隔离,并配以必要的漏电保护装置;或者重新布置现场施工电缆(线),避免与金属脚手架的交接。
(4). 防水施工雨季期间的防水施工,要经常注意当地近期天气预报,利用晴好天气施工。
下雨时应停止防水施工,对已施工部位用塑料布进行覆盖;雨后发现防水层被雨水冲刷破坏时,应及时返工。
找平层施工过程中或施工完做防水层前,遇雨天必须用塑料布覆盖;雨后发现防水层被雨水冲刷破坏时,应及时返工。
(5).混凝土施工混凝土施工应尽量避免在阴雨天,在雨季施工时采取如下措施:应加强对混凝土粗细骨料含水量的测定,及时调整用水量和施工配合比,混凝土施工时应在现场对坍落度进行严格控制,不合格者退回。
大面积的混凝土浇筑前,必须密切注意天气变化,要了解2—3天的天气预报,混凝土浇注有大雨和中雨均不得浇捣。
而若因工期关系有小雨时亦必须浇捣,则必须准备足够的防雨设施和覆盖用的油布、塑料布等防雨材料,以备浇筑时突然遇雨进行覆盖。
雨季混凝土充分做好运输、劳力准备,使浇筑、振捣成活各工序间距要缩短,中间遇雨即盖上篷布继续施工,尽量坚持完成,严禁盲目施工。
做好物资、设备的防淋、防湿工作,对钢筋和机电设备等做好覆盖。
灌筑砼前,要及时与气象部门取得联系,然后再根据天气情况,决定是否进行砼灌筑。
灌筑当中如果发生降雨,应由试验人员随时调整施工配合比,同时采取必要措施,确保砼运输和砼入模不被雨浇,对于未达到初凝的砼要及时覆盖。
2、路基工程⑴为保证工程质量,在土方施工中应及时做好路基边沟、排水沟、取土坑的排水工作。
⑵路堤的填筑应做到随挖、随运、随铺、及时压实,顶部设置不小于4%的横坡(具体按各路基工点设计要求),并应整平,雨前和收工前将摊铺的松土压实完毕。
⑶挖方路基施工,不宜大范围一次挖到位,应根据征拆进度和机械配备,分区段,干一段成型一段。
⑷结构物基坑开挖后未能及时施工的,应采取防浸泡措施,必要时雨后应对地基承载力再次进行检测,以确定是否满足设计要求。
(5)按照设计及时施做拱形骨架、干砌片石路肩等边坡防护工程,施工期间,施工调度要及时掌握气象情况,遇到恶劣天气,及时通知项目施工现场负责人员,进行坡面覆盖,多备塑料布覆盖,提前疏导排水沟,让坡顶与坡面不积水。
三、防洪应急预案为了加强防洪的组织领导,项目部成立了防洪领导小组,统一指挥队属管段的防洪灾害的抢险工作。
领导小组负责本单位的防洪抢险工作,要求做到组织落实、人员落实、责任落实,防汛物质落实,项目部已制定了防洪应急预案,请各相关人员认真对照执行。
2、必须充分做好防洪的准备工作。
要按照分级负责的原则,坚持“预防为主”,认真做好灾前预防工作。
要对水害的突发性和偶然性保持高度警惕,尤其不能放松对流域性洪水的警惕,要有防大汛的思想准备,坚持执行防洪抗灾领导责任制,着重抓好汛前准备、预案制定、物资储备、经费安排、信息传递、抗灾抢险队伍演练,加强气象水文预报等方面工作,确保安全渡汛。
3、切实搞好汛前防洪检查。
在暴雨来临前对有可能受洪水危害范围内的临时住房、材料、机械等应及早转移到安全地点,不能转移的,周边应做好防排水设施。
临时住房汛期必须有人值班,确保生命财产安全。
工地配电房及大型机械设备要注意对避雷设施的测试和检查,预防雷击引发事故。
4、项目部防洪小组在汛期必须严格执行值班和巡查制度,加强与当地水文气象部门的联系,也可通过英特网查询气象信息,及时掌握天气预报和水情、雨情位置及强度和方向,遇有紧急情况要立即通知现场,在接到防洪抢险命令后,必须遵循局部利益服从全局利益的原则和团结协作精神,服从统一调遣。
5、根据项目部实际情况,实施组建抗洪抢险队伍,做到人员固定,任务明确,对抢险技术人员要求有防洪抢险经验的人员担任,对抢险队伍及相关人员要进行防汛常识的培训,既要有抗洪抢险的战斗力,又要有训练有素的自身保护能力,建设一支技术水平高,能打硬仗的抢险队伍,提高抢险救灾能力。
6、材料机具一览表7、洪汛侵袭期间施工应注意事项⑴开挖基坑的四周设置或中部设置排水明沟,每隔20m左右设一集水井,使基坑内渗水和施工废水汇入其中,再集中排放。
⑵机械队应积极做好预防措施。
洪水来临时,积极组织防洪抢险工作,并与有关部门取得联系,防止危及行车安全并配合有关部门做好汛后的疏排清理工作。
⑶对各种有可能遭受洪水危害的工程施工,汇水区域内的排洪排水结构物等均是防洪的重点,汛期施工应采取防患措施。
主动走访当地居民学习抗灾害知识,工地的临房、机械设备,均要采取稳固措施。
⑷做好撤离疏散准备,保证人员生命安全。
防洪小组在灾情发生后,把受伤人员能及时妥善安排。
急救中心电话120。
