管桩偏位的两种处理方法
- 格式:doc
- 大小:18.50 KB
- 文档页数:3
桩基偏位处理桩基偏位处理是在建设工程中常见的问题之一,它指的是桩基的位置与设计要求的偏差。
桩基偏位可能会导致结构的不稳定或者影响整体工程的质量和安全性。
因此,及时有效地处理桩基偏位问题十分重要。
为了解决桩基偏位问题,我们需要进行准确的测量。
在施工过程中,使用专业的测量设备,如全站仪或GPS定位仪,对桩基的位置进行精确测量。
通过测量,我们可以确定桩基的实际位置与设计位置之间的差距,并判断偏位的情况。
一旦确定了桩基的偏位情况,我们就需要采取相应的处理措施。
根据桩基偏位的大小和具体情况,我们可以采取以下几种常见的处理方法:1. 调整桩基位置:如果偏位较小且不会对整体结构造成严重影响,可以通过调整桩基的位置来解决偏位问题。
这可以通过重新定位桩基或者改变桩基支撑的方式来实现。
调整桩基位置需要精确的施工操作和技术支持,以确保调整后的桩基位置符合设计要求。
2. 加固桩基:对于偏位较大或者会对整体结构安全造成潜在风险的情况,我们可以通过加固桩基来解决偏位问题。
加固桩基的方法有很多种,如增加桩基长度、加固桩体、增加桩周围的土体支护等。
加固桩基需要充分考虑土壤条件和结构要求,以确保加固后的桩基能够承受设计荷载并保证结构的稳定性。
3. 修正结构设计:在一些特殊情况下,如果桩基的偏位无法通过调整或加固来解决,我们可能需要修正结构设计。
这可能涉及到修改桩基数量、重新设计桩基的布置方式等。
修正结构设计需要进行全面的工程评估和计算,以确保修正后的结构能够满足设计要求并确保整体工程的安全可靠。
除了以上的处理方法,我们还需要注意一些桩基偏位处理的注意事项:1. 桩基偏位处理需要遵循相关的国家和行业标准,确保处理方法的合理性和可行性。
2. 在进行桩基偏位处理之前,需要对现场进行全面的勘察和调查,了解土层情况、地质条件以及建筑结构要求等。
3. 桩基偏位处理需要由专业的工程师或者相关技术人员进行指导和操作,确保处理过程的准确性和可靠性。
桩位偏差处理
桩位偏差是指桩位与设计要求或者实际场地情况不相符合的现象。
在施工过程中,由于各种原因,桩位偏差常常会出现。
这时需要对桩位偏差进行及时有效的处理,以确保工程质量。
桩位偏差的处理方法一般有以下几种:
1.调整桩位:如果桩位偏差比较小,可以通过重新定位桩位的位置,将其移动至正确位置。
这种方法操作简单,但是对施工人员的技术要求较高。
2.加大桩长:如果桩位偏差较大,可以通过加长桩长,使其深入地层,从而达到预期的承载力。
但是这种方法需要事先考虑到地层情况和施工条件,避免影响工程质量。
3.更换桩位:如果桩位偏差过大,已经无法通过调整桩位和加长桩长解决,就需要更换桩位。
这种方法比较麻烦,需要重新规划桩位位置和重新进行预制桩的生产和施工。
不论采用哪种方法处理桩位偏差,都需要注意以下几点:
1.及时发现和处理桩位偏差,避免对工程造成不良影响。
2.遵循相关的规范和标准,保证处理方法的科学性和合理性。
3.加强施工管理和技术培训,提高施工人员的技术水平和操作能力。
4.做好桩位偏差处理的记录和报告工作,为工程验收提供必要的依据。
总之,桩位偏差处理是工程施工中的一个重要环节,需要施工人
员认真对待,确保工程质量和安全。
砖偏位后承台、砖胎模处理本工程工程桩直径d=900,对于2桩承台、3桩承台及多桩承台边桩,允许偏差为120mm;为保证本工程桩基工程质量,对本工程内工程桩桩位有偏移时,承台及砖胎模做如下处理:1.当桩中心位置有所偏移,但都在规范允许范围内时,承台不需做任何调整,继续按照原图施工。
2.对于桩承台,当桩集体偏位大于120mm时,扩大承台尺寸,将桩偏向方向这一侧承台边沿扩大至与桩偏离方向对称,即在砌砖胎模时保持桩偏离方向承台边沿,扩大偏向方向承台边沿,使桩继续处于承台中线位置,保持四个方向对称。
简图如下:图纸桩中心线现场实际桩中心线桩偏向方向桩偏离方向桩偏位移方向图纸承台边至现场实际桩中心线尺寸为L扩大承台尺寸,长度为LL1为桩偏心距离,当L1偏心大于120mm时,扩大承台尺寸,使桩到承台两边沿尺寸对称、相等。

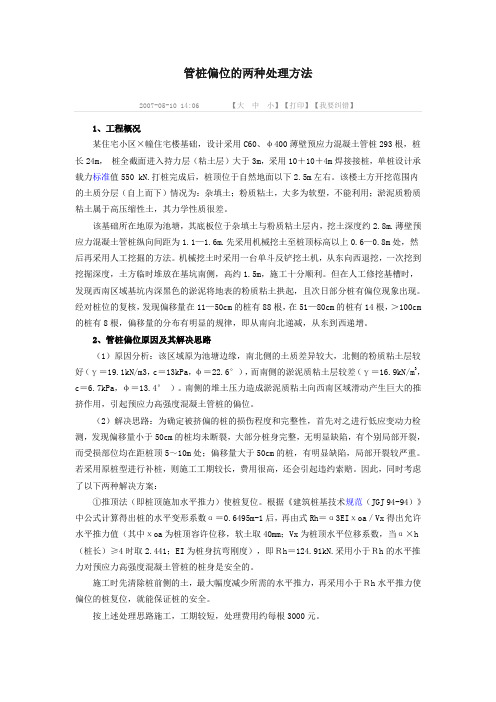

中建三局二公司兴业银行大厦项目部2010年11月10日管桩偏位的两种处理方法来源:考试大【考试大:中国最优秀的考试信息平台】2009年1月22日1 工程概况某住宅小区×幢住宅楼基础,设计采用C60、φ400薄壁预应力混凝土管桩293根,桩长24m,桩全截面进入持力层(粘土层)大于3m,采用10+10+4m 焊接接桩,单桩设计承载力标准值550 kN。
打桩完成后,桩顶位于自然地面以下2.5m左右。
该楼土方开挖范围内的土质分层(自上而下)情况为:①杂填土;②粉质粘土,大多为软塑,不能利用;④-1淤泥质粉质粘土属于高压缩性土,其力学性质很差。
该基础所在地原为池塘,其底板位于杂填土与粉质粘土层内,挖土深度约2.8m。
薄壁预应力混凝土管桩纵向间距为1.1~1.6m。
先采用机械挖土至桩顶标高以上0.6~0.8m处,然后再采用人工挖掘的方法。
机械挖土时采用一台单斗反铲挖土机,从东向西退挖,一次挖到挖掘深度,土方临时堆放在基坑南侧,高约1.5m,施工十分顺利。
但在人工修挖基槽时,发现西南区域基坑内深黑色的淤泥将地表的粉质粘土拱起,且次日部分桩有偏位现象出现。

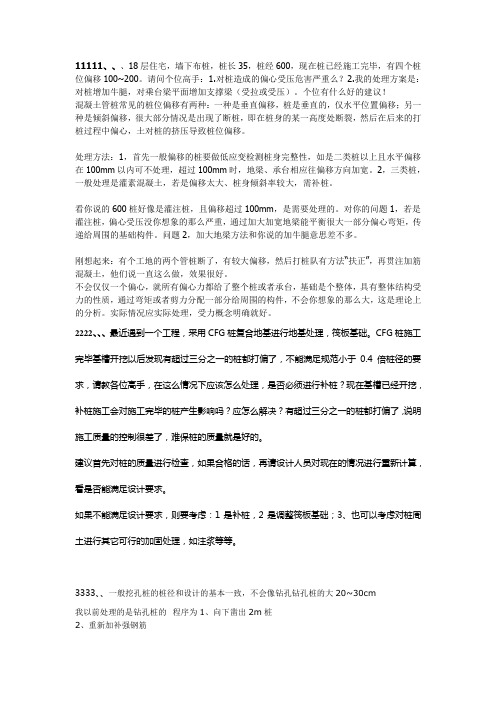

11111、、、18层住宅,墙下布桩,桩长35,桩经600,现在桩已经施工完毕,有四个桩位偏移100~200。
请问个位高手:1.对桩造成的偏心受压危害严重么?2.我的处理方案是:对桩增加牛腿,对乘台梁平面增加支撑梁(受拉或受压)。
个位有什么好的建议!混凝土管桩常见的桩位偏移有两种:一种是垂直偏移,桩是垂直的,仅水平位置偏移;另一种是倾斜偏移,很大部分情况是出现了断桩,即在桩身的某一高度处断裂,然后在后来的打桩过程中偏心,土对桩的挤压导致桩位偏移。
处理方法:1,首先一般偏移的桩要做低应变检测桩身完整性,如是二类桩以上且水平偏移在100mm以内可不处理,超过100mm时,地梁、承台相应往偏移方向加宽。
2,三类桩,一般处理是灌素混凝土,若是偏移太大、桩身倾斜率较大,需补桩。
看你说的600桩好像是灌注桩,且偏移超过100mm,是需要处理的。
对你的问题1,若是灌注桩,偏心受压没你想象的那么严重,通过加大加宽地梁能平衡很大一部分偏心弯矩,传递给周围的基础构件。
问题2,加大地梁方法和你说的加牛腿意思差不多。
刚想起来:有个工地的两个管桩断了,有较大偏移,然后打桩队有方法“扶正”,再贯注加筋混凝土,他们说一直这么做,效果很好。
不会仅仅一个偏心,就所有偏心力都给了整个桩或者承台,基础是个整体,具有整体结构受力的性质,通过弯矩或者剪力分配一部分给周围的构件,不会你想象的那么大,这是理论上的分析。
实际情况应实际处理,受力概念明确就好。
2222、、、最近遇到一个工程,采用CFG桩复合地基进行地基处理,筏板基础。
CFG桩施工完毕基槽开挖以后发现有超过三分之一的桩都打偏了,不能满足规范小于0.4倍桩径的要求,请教各位高手,在这么情况下应该怎么处理,是否必须进行补桩?现在基槽已经开挖,补桩施工会对施工完毕的桩产生影响吗?应怎么解决?有超过三分之一的桩都打偏了,说明施工质量的控制很差了,难保桩的质量就是好的。
建议首先对桩的质量进行检查,如果合格的话,再请设计人员对现在的情况进行重新计算,看是否能满足设计要求。
11111、、、18层住宅,墙下布桩,桩长35,桩经600,现在桩已经施工完毕,有四个桩位偏移100~200。
请问个位高手:1.对桩造成的偏心受压危害严重么?2.我的处理方案是:对桩增加牛腿,对乘台梁平面增加支撑梁(受拉或受压)。
个位有什么好的建议!混凝土管桩常见的桩位偏移有两种:一种是垂直偏移,桩是垂直的,仅水平位置偏移;另一种是倾斜偏移,很大部分情况是出现了断桩,即在桩身的某一高度处断裂,然后在后来的打桩过程中偏心,土对桩的挤压导致桩位偏移。
处理方法:1,首先一般偏移的桩要做低应变检测桩身完整性,如是二类桩以上且水平偏移在100mm以内可不处理,超过100mm时,地梁、承台相应往偏移方向加宽。
2,三类桩,一般处理是灌素混凝土,若是偏移太大、桩身倾斜率较大,需补桩。
看你说的600桩好像是灌注桩,且偏移超过100mm,是需要处理的。
对你的问题1,若是灌注桩,偏心受压没你想象的那么严重,通过加大加宽地梁能平衡很大一部分偏心弯矩,传递给周围的基础构件。
问题2,加大地梁方法和你说的加牛腿意思差不多。
刚想起来:有个工地的两个管桩断了,有较大偏移,然后打桩队有方法“扶正”,再贯注加筋混凝土,他们说一直这么做,效果很好。
不会仅仅一个偏心,就所有偏心力都给了整个桩或者承台,基础是个整体,具有整体结构受力的性质,通过弯矩或者剪力分配一部分给周围的构件,不会你想象的那么大,这是理论上的分析。
实际情况应实际处理,受力概念明确就好。
2222、、、最近遇到一个工程,采用CFG桩复合地基进行地基处理,筏板基础。
CFG桩施工完毕基槽开挖以后发现有超过三分之一的桩都打偏了,不能满足规范小于0.4倍桩径的要求,请教各位高手,在这么情况下应该怎么处理,是否必须进行补桩?现在基槽已经开挖,补桩施工会对施工完毕的桩产生影响吗?应怎么解决?有超过三分之一的桩都打偏了,说明施工质量的控制很差了,难保桩的质量就是好的。
建议首先对桩的质量进行检查,如果合格的话,再请设计人员对现在的情况进行重新计算,看是否能满足设计要求。
管桩偏位的两种处理方法2007-05-10 14:06 【大中小】【打印】【我要纠错】1、工程概况某住宅小区×幢住宅楼基础,设计采用C60、φ400薄壁预应力混凝土管桩293根,桩长24m,桩全截面进入持力层(粘土层)大于3m,采用10+10+4m焊接接桩,单桩设计承载力标准值550 kN.打桩完成后,桩顶位于自然地面以下2.5m左右。
该楼土方开挖范围内的土质分层(自上而下)情况为:杂填土;粉质粘土,大多为软塑,不能利用;淤泥质粉质粘土属于高压缩性土,其力学性质很差。
该基础所在地原为池塘,其底板位于杂填土与粉质粘土层内,挖土深度约2.8m.薄壁预应力混凝土管桩纵向间距为1.1—1.6m.先采用机械挖土至桩顶标高以上0.6—0.8m处,然后再采用人工挖掘的方法。
机械挖土时采用一台单斗反铲挖土机,从东向西退挖,一次挖到挖掘深度,土方临时堆放在基坑南侧,高约1.5m,施工十分顺利。
但在人工修挖基槽时,发现西南区域基坑内深黑色的淤泥将地表的粉质粘土拱起,且次日部分桩有偏位现象出现。
经对桩位的复核,发现偏移量在11—50cm的桩有88根,在51—80cm的桩有14根,>100cm 的桩有8根,偏移量的分布有明显的规律,即从南向北递减,从东到西递增。
2、管桩偏位原因及其解决思路(1)原因分析:该区域原为池塘边缘,南北侧的土质差异较大,北侧的粉质粘土层较好(γ=19.1kN/m3,c=13kPa,φ=22.6°),而南侧的淤泥质粘土层较差(γ=16.9kN/m3,c=6.7kPa,φ=13.4°)。
南侧的堆土压力造成淤泥质粘土向西南区域滑动产生巨大的推挤作用,引起预应力高强度混凝土管桩的偏位。
(2)解决思路:为确定被挤偏的桩的损伤程度和完整性,首先对之进行低应变动力检测,发现偏移量小于50cm的桩均未断裂,大部分桩身完整,无明显缺陷,有个别局部开裂,而受损部位均在距桩顶5~10m处;偏移量大于50cm的桩,有明显缺陷,局部开裂较严重。

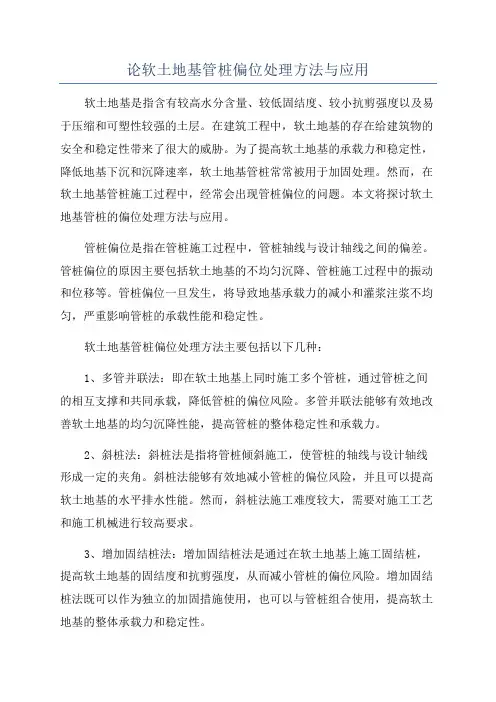

论软土地基管桩偏位处理方法与应用软土地基是指含有较高水分含量、较低固结度、较小抗剪强度以及易于压缩和可塑性较强的土层。
在建筑工程中,软土地基的存在给建筑物的安全和稳定性带来了很大的威胁。
为了提高软土地基的承载力和稳定性,降低地基下沉和沉降速率,软土地基管桩常常被用于加固处理。
然而,在软土地基管桩施工过程中,经常会出现管桩偏位的问题。
本文将探讨软土地基管桩的偏位处理方法与应用。
管桩偏位是指在管桩施工过程中,管桩轴线与设计轴线之间的偏差。
管桩偏位的原因主要包括软土地基的不均匀沉降、管桩施工过程中的振动和位移等。
管桩偏位一旦发生,将导致地基承载力的减小和灌浆注浆不均匀,严重影响管桩的承载性能和稳定性。
软土地基管桩偏位处理方法主要包括以下几种:1、多管并联法:即在软土地基上同时施工多个管桩,通过管桩之间的相互支撑和共同承载,降低管桩的偏位风险。
多管并联法能够有效地改善软土地基的均匀沉降性能,提高管桩的整体稳定性和承载力。
2、斜桩法:斜桩法是指将管桩倾斜施工,使管桩的轴线与设计轴线形成一定的夹角。
斜桩法能够有效地减小管桩的偏位风险,并且可以提高软土地基的水平排水性能。
然而,斜桩法施工难度较大,需要对施工工艺和施工机械进行较高要求。
3、增加固结桩法:增加固结桩法是通过在软土地基上施工固结桩,提高软土地基的固结度和抗剪强度,从而减小管桩的偏位风险。
增加固结桩法既可以作为独立的加固措施使用,也可以与管桩组合使用,提高软土地基的整体承载力和稳定性。
4、的艺术方法使用的方法方案:即在管桩施工过程中,根据实际情况和管桩偏位的程度,采取合适的施工工艺和技术手段进行偏位矫正。
例如,通过使用高精度全站仪进行定位控制,以及通过调整桩机的振动和位移控制,等等。
软土地基管桩的偏位处理在实际工程中具有广泛的应用。
例如,在地铁、桥梁、高架和大型建筑物等工程中,软土地基管桩常常被用于加固处理。
通过采取适当的偏位处理方法,可以有效地提高软土地基的承载力和稳定性,降低地基下沉和沉降速率,保证工程的安全和可靠性。
桩位偏差处理我们需要确定桩位偏差的原因。
桩位偏差可能是由于测量误差、施工误差或设计错误等多种原因引起的。
在处理桩位偏差之前,我们需要对其原因进行仔细分析,以便找到解决问题的方法。
在确定桩位偏差的原因后,我们可以考虑以下几种处理方式:1. 调整桩位:如果桩位偏差不大且不会对建筑结构产生较大影响,可以考虑对桩位进行适当调整。
调整桩位需要根据实际情况进行,可以采用移动桩体或重新布置桩位的方式。
2. 修正设计:如果桩位偏差较大或无法通过调整桩位来解决,可能需要对设计进行修正。
修正设计时需要考虑桩位偏差的具体情况,并进行合理的调整,以确保建筑结构的稳定性和安全性。
3. 补偿措施:在处理桩位偏差时,我们还可以考虑采取一些补偿措施。
例如,在桩位偏差较大的情况下,可以增加其他结构的支撑或加固措施,以弥补桩位偏差可能带来的影响。
4. 质量控制:桩位偏差的出现可能与施工质量有关,因此在处理桩位偏差时,我们还需要对施工质量进行控制。
加强施工过程的管理和监督,确保施工符合设计要求,并对施工人员进行培训,提高其专业水平和技术能力。
5. 后续监测:在处理桩位偏差后,我们还需要进行后续的监测工作。
通过定期监测桩位的变化情况,及时发现和处理可能出现的问题,以确保建筑结构的稳定性和安全性。
在处理桩位偏差时,我们还需要注重沟通和协调。
桩位偏差往往涉及多个方面的问题,需要建立起施工方、监理方和设计方之间的有效沟通机制,共同协商解决问题。
只有通过合作和协作,才能有效地处理桩位偏差的问题。
桩位偏差是建筑工程中常见的问题,需要及时有效地处理。
通过仔细分析桩位偏差的原因,采取合适的处理方式,加强质量控制和后续监测工作,我们可以有效地解决桩位偏差带来的问题,确保建筑结构的稳定性和安全性。
同时,加强沟通和协调,共同解决问题,也是处理桩位偏差的重要环节。

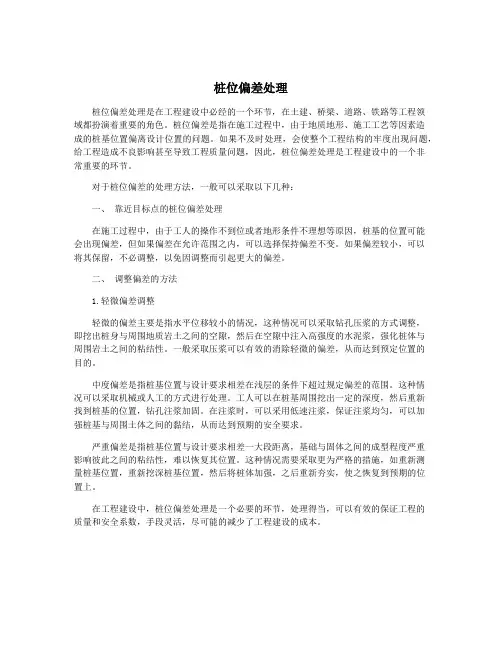

桩位偏差处理
在建设过程中,桩位偏差是一种常见的问题。
当桩位偏差较小时,可以通过简单的调整来解决问题。
但是,当桩位偏差较大时,需要采取更加严格的措施来处理。
本文将介绍桩位偏差处理的方法和注意事项。
处理方法:
1.调整桩位:当桩位偏差较小时,可以通过移动桩位来调整位置。
这种方法适用于偏差较小的情况,但是需要注意不要移动太远,以免影响其他部分的施工。
2.重打桩位:当桩位偏差较大时,需要重新打桩。
在这种情况下,需要重新设计桩位,以确保新的桩位位置正确。
3.局部加固:当桩位偏差较大而且无法重新打桩时,可以在偏差较大的位置加固。
这种方法需要进行详细的设计和施工,以确保加固后的结构安全可靠。
注意事项:
1.在施工过程中,需要严格按照设计要求进行施工。
如果发现桩位偏差,应及时采取措施处理,以避免对后续施工造成影响。
2.在处理桩位偏差时,需要考虑周围环境的影响。
比如,如果周围地形较为复杂,需要进行详细的勘测和分析,以确保处理后的桩位位置正确。
3.在进行桩位偏差处理时,需要考虑结构的安全性和稳定性。
如果处理不当,可能会对整个结构的稳定性造成影响,甚至引发安全事
故。
总之,桩位偏差处理是一项重要的施工工作,需要进行详细的设计和施工,以确保施工质量和结构安全可靠。
桩位偏差处理桩位偏差处理是在工程建设中必经的一个环节,在土建、桥梁、道路、铁路等工程领域都扮演着重要的角色。
桩位偏差是指在施工过程中,由于地质地形、施工工艺等因素造成的桩基位置偏离设计位置的问题。
如果不及时处理,会使整个工程结构的牢度出现问题,给工程造成不良影响甚至导致工程质量问题,因此,桩位偏差处理是工程建设中的一个非常重要的环节。
对于桩位偏差的处理方法,一般可以采取以下几种:一、靠近目标点的桩位偏差处理在施工过程中,由于工人的操作不到位或者地形条件不理想等原因,桩基的位置可能会出现偏差,但如果偏差在允许范围之内,可以选择保持偏差不变。
如果偏差较小,可以将其保留,不必调整,以免因调整而引起更大的偏差。
二、调整偏差的方法1.轻微偏差调整轻微的偏差主要是指水平位移较小的情况,这种情况可以采取钻孔压浆的方式调整,即挖出桩身与周围地质岩土之间的空隙,然后在空隙中注入高强度的水泥浆,强化桩体与周围岩土之间的粘结性。
一般采取压浆可以有效的消除轻微的偏差,从而达到预定位置的目的。
中度偏差是指桩基位置与设计要求相差在浅层的条件下超过规定偏差的范围。
这种情况可以采取机械或人工的方式进行处理。
工人可以在桩基周围挖出一定的深度,然后重新找到桩基的位置,钻孔注浆加固。
在注浆时,可以采用低速注浆,保证注浆均匀,可以加强桩基与周围土体之间的黏结,从而达到预期的安全要求。
严重偏差是指桩基位置与设计要求相差一大段距离,基础与固体之间的成型程度严重影响彼此之间的粘结性,难以恢复其位置。
这种情况需要采取更为严格的措施,如重新测量桩基位置,重新挖深桩基位置,然后将桩体加强,之后重新夯实,使之恢复到预期的位置上。
在工程建设中,桩位偏差处理是一个必要的环节,处理得当,可以有效的保证工程的质量和安全系数,手段灵活,尽可能的减少了工程建设的成本。
桩基偏位处理桩基偏位处理是指在建筑施工过程中,由于各种原因导致桩基在垂直或水平方向上出现偏移,需要采取相应的措施进行修复或调整的过程。
桩基偏位是一个常见的问题,如果不及时处理,可能会对整个建筑物的安全性和稳定性产生严重影响。
桩基偏位的原因有很多,以下是一些常见的情况:1. 施工过程中的错误操作:施工人员在浇灌混凝土或安装钢筋时,没有按照设计要求进行正确的操作,导致桩基出现偏移。
2. 地质条件不均匀:如果地质条件不均匀,地下水位变化大或者存在土体沉降等问题,都有可能导致桩基偏移。
3. 桩基施工时的震动:在施工过程中,如果使用了震动桩工艺,可能会产生较大的震动力,从而导致桩基偏移。
4. 外力作用:例如地震、风力、水流等外力的作用也可能导致桩基偏移。
针对桩基偏位问题,可以采取以下几种处理方法:1. 调整桩基位置:如果桩基偏移较小,可以通过调整桩基的位置来解决问题。
这需要使用专业的设备和工具,将桩基重新定位到正确的位置。
2. 补强桩基:如果桩基偏移较大,可能需要进行桩基的补强。
这可以通过在原有的桩基周围加固钢筋或灌注增强材料来实现。
补强后的桩基可以提供更好的支撑和稳定性。
3. 钻孔桩加固:对于桩基偏移严重的情况,可以采用钻孔桩加固的方法。
这需要在原有的桩基周围进行钻孔,并灌注混凝土形成新的加固桩。
这种方法可以有效地修复桩基的偏移问题。
4. 重新打桩:对于无法修复的严重桩基偏移问题,可能需要重新打桩。
这需要将原有的桩基拆除,重新选择合适的位置进行打桩。
重新打桩可以确保桩基的稳定性和安全性。
在进行桩基偏位处理时,需要注意以下几点:1. 选择合适的处理方法:不同的桩基偏位情况需要采取不同的处理方法,需要根据实际情况进行判断和选择。
在选择处理方法时,需要考虑桩基的偏移程度、建筑物的重要性和使用要求等因素。
2. 保证施工质量:无论采取何种处理方法,都需要保证施工质量。
施工过程中需要严格按照设计要求进行操作,确保处理效果符合预期。
管桩桩位允许偏差范围(原创版)目录1.管桩桩位偏差的概念和影响因素2.管桩桩位偏差的规范标准3.超规范范围的桩位偏差处理方法4.桩位偏差在实际工程中的应用和注意事项正文一、管桩桩位偏差的概念和影响因素管桩桩位偏差是指管桩实际位置与设计位置之间的差异。
影响管桩桩位偏差的因素有施工工艺、施工环境、桩身质量等。
管桩桩位偏差可能导致桩基不稳定,影响建筑物的安全性能。
二、管桩桩位偏差的规范标准根据《建筑地基基础工程施工质量验收规范》GB50202-2002 中的规定,管桩桩位偏差的允许范围如下:1.单桩:8cm;2.桩数 2-4 的:10cm;3.数量为 5-16 的:周边桩为 10cm,中间的为 d/3 和 150 中的大值;4.大于 16 的:周边桩为 15cm,中间的为 d/2。
其中,d 为桩径。
三、超规范范围的桩位偏差处理方法当管桩桩位偏差超过规范范围时,可以通过以下方法进行处理:1.设计阶段:通过调整基础承台尺寸,以适应桩位偏差。
2.施工阶段:对于局部偏差较大的桩,可以采取重新定位、调整桩身垂直度等措施。
3.验收阶段:对于超出规范范围的桩位偏差,应要求施工单位进行整改。
四、桩位偏差在实际工程中的应用和注意事项在实际工程中,桩位偏差控制至关重要,需要注意以下几点:1.桩基施工前,应进行详细的测量和放样,确保桩位准确无误。
2.施工过程中,应定期检查桩位偏差,及时发现问题并进行调整。
3.对于群桩基础,应根据桩数和桩径进行合理的布置,以减小桩位偏差对整体稳定性的影响。
4.对于单排和双排条形桩基,垂直于长边的桩位偏差应控制在 10cm 以内,平行于长边的桩位偏差应控制在 15cm 以内。
管桩水平偏差修正方法今天咱们来唠唠管桩水平偏差修正这事儿。
要是发现管桩有水平偏差了,咱先得看看偏差的程度严不严重。
如果偏差比较小呢,有个小妙招哦。
咱们可以利用一些小型的辅助工具,就像那种小千斤顶之类的。
把千斤顶放在合适的位置,慢慢给它施加一点力量,就像轻轻推一把调皮跑偏的管桩,让它回到正确的位置。
不过在这个过程中呀,得时刻盯着点,可不能用力过猛,不然管桩可能会不高兴,又跑到别的地方去啦。
要是偏差稍微大一点呢,这时候可能就得动点小工程啦。
我们可以在管桩周围挖开一点土,注意哦,挖土的时候要小心翼翼的,就像给管桩松松绑一样。
然后呢,再用一些粗一点的绳子或者钢索,把管桩捆住,找几个大力士(当然是用机械设备啦,比如小吊车之类的),慢慢地拉一拉管桩,把它拉到正确的水平位置上。
拉的时候,就像在哄一个倔强的小朋友,要有耐心。
还有一种情况呢,如果管桩的水平偏差是因为地基的问题,比如说地基一边软一边硬。
那咱们就得先把地基的问题解决掉。
可以往软的地方填充一些坚硬的材料,像砂石之类的,让地基变得更均匀。
这样呢,管桩就会觉得脚下平衡了,它自己可能就慢慢调整到正确的水平位置啦。
就像我们给它铺了一个平整的小床,它躺得舒服了,就不会歪歪扭扭啦。
不过不管用哪种方法,在修正管桩水平偏差的时候,安全可是最重要的哦。
一定要做好各种防护措施,可不能让自己或者周围的小伙伴受伤。
而且呀,整个修正过程要随时测量,确保管桩真的回到正确的水平位置了。
要是还没完全好,就再调整调整,直到满意为止。
这管桩就像一个需要我们精心照顾的小宝贝,只要我们用心,就能把它的水平偏差问题解决好啦。
1、工程概况1.1 阳东县某小高层商住楼工程,设计一层地下室,基础采纳预应力混凝土管桩,桩长31m,管桩外径中600,内径Φ3400工程地处阳东县东湖地段,拟建场地主要分为四层,即:①层耕填土,黄褐一灰褐色,饱和,可塑;②层粘土,黄褐色,湿,软;可塑;③层淤泥质粉质粘土,灰褐色,饱和,流塑;④层粉细砂,青灰色,稍密。
1.2 桩基施工完成后不足二周便开头进行地下室基坑开挖工作,基坑开挖深度4m,一次性开挖到标高,一天后就消失了静压管桩大面积倾斜状况。
对已发生倾斜的管桩进行倾斜角度测量和小应变检测,测量和检测结果如下:有53%的管桩桩身发生向西4。
左右的倾斜,小应变推断判定为11类桩;有42%管桩桩身发生西南向的倾斜,倾斜角度实测为6。
左右;小应变判定为HI 类桩;有5%的管桩桩身朝西南向发生倾斜,倾斜角度实测为7~9。
之间,小应变推断桩身在桩顶下5m o9m处消失裂缝,并被判定为IH类桩;2、管桩消失倾斜的缘由分析2.1 桩身偏位其产生缘由不排解施工人员在施工放线与定桩位时产生偏差,但主要缘由是由于:(1)淤泥质土的流淌性过大,施工机械移位易引起土体流淌,以至桩身发生位移偏位;(2)静压管桩属于挤土桩,由于挤土效应,产生了后续施工对先打已经完成的桩产生了肯定的影响;(3)基坑开挖时开挖方案不合理、或者一次开挖深度过大,以至土体局部应力释放而使土体移动引起的。
2.2 地质状况简单由于地质条件简单、勘察难度较大,局部地质状况会消失不匀称性,所以在施工时,常会发生个别桩打不到设计标高的状况,其缘由可能是:(1)桩尖遇到了局部的较厚夹层或其他硬层,造成无法送桩;(2)中断沉桩时间过长,以至沉桩阻力增加,使桩无法达到设计标高;(3)施工人员桩头处理较随便,以至桩顶标高失控。
2.3 施工不当引起的桩倾斜、断桩状况施工不当引起桩倾斜、断桩状况,直接起因就是土方开挖不当,将基坑挖的太深或挖出的土堆在基坑边坡四周,且未准时实行基坑支护措施,以至产生较大的侧向土压力;加上淤泥本身的流淌性以及土体中未消散的孔隙水压力乘机向开挖方向释放,加剧了淤泥向开挖方向流淌,而管桩对水平力的反抗力量小,于是随着土体的位移而向开挖方向倾斜,造成大量桩顶位移,以至桩身断裂。
预应力管桩偏位处理方案
预应力管桩偏位处理方案一般采用多种加固措施来纠正偏位,确保预
应力管桩的正确、可靠的施工。
一般而言,处理方案可根据偏位的性质和
程度,采取不同的加固措施。
1.当偏位较小时,一般采取精准的施工技术和施工方法来矫正偏位,
如采取起重机移动作业,或在施工时将管桩口部固定等方式;
2.当偏位较大时,一般采取加固措施,如围墙加固、静力加固、机械
加固等来加固管桩;
3.另外,对于偏位不易纠正的情况,可采取替换管桩的方式加以处理,以确保预应力管桩的质量及施工性能。
最终,在加固施工之前,需根据管桩偏位的具体情况,结合技术和经
济因素,确定最佳加固措施,以确保施工安全可靠。
管桩偏位的两种处理方法
发布日期:2014-06-21 来源:混凝土机械网作者:混凝土机械网浏览次数:1494
核心提示:1、工程概况某住宅小区×幢住宅楼基础,设计采用C60、φ400薄壁预应力混凝土管桩293根,桩长24m,桩全截面进入持力层(粘土层)大于3m,采用10+10+4m焊接接桩,单桩设计承载力标准值550 kN。
打桩完成后,桩顶位于自"
1、工程概况
某住宅小区×幢住宅楼基础,设计采用C60、φ400薄壁预应力商品混凝土管桩293根,桩长24m,
桩全截面进入持力层(粘土层)大于3m,采用10+10+4m焊接接桩,单桩设计承载力标准值550 kN。
打桩完成后,桩顶位于自然地面以下左右。
该楼土方开挖范围内的土质分层(自上而下)情况为:①杂填土;②粉质粘土,大多为软塑,不能利用;④-1淤泥质粉质粘土属于高压缩性土,其力学性质很差。
该基础所在地原为池塘,其底板位于杂填土与粉质粘土层内,挖土深度约。
薄壁预应力商品混凝土管桩纵向间距为~。
先采用机械挖土至桩顶标高以上~处,然后再采用人工挖掘的方法。
机械挖土时采用一台单斗反铲挖土机,从东向西退挖,一次挖到挖掘深度,土方临时堆放在基坑南侧,高约,施工十分顺利。
但在人工修挖基槽时,发现西南区域基坑内深黑色的淤泥将地表的粉质粘土拱起,且次日部分桩有偏位现象出现。
经对桩位的复核,发现偏移量在11~50cm的桩有88根,在51~80cm的桩有14根,>100cm的桩有8根,且④轴以西和轴以北区域内的桩基本设有偏位。
偏移量的分布有明显的规律,即从南向北递减,从东到西递增。
2、管桩偏位原因及其解决思路
(1)原因分析:该区域原为池塘边缘,南北侧的土质差异较大,北侧的粉质粘土层较好(γ=m3,c=13kPa,φ=°),而南侧的淤泥质粘土层较差(γ=m3,c=,φ=°)。
南侧的堆土压力造成淤泥质粘土向西南区域滑动产生巨大的推挤作用,引起预应力高强度商品混凝土管桩的偏位。
(2)解决思路:为确定被挤偏的桩的损伤程度和完整性,首先对之进行低应变动力检测,发现偏移量小于50cm的桩均未断裂,大部分桩身完整,无明显缺陷,有个别局部开裂,而受损部位均在距桩顶5~10m处;偏移量大于50cm的桩,有明显缺陷,局部开裂较严重。
若采用原桩型进行补桩,则施工工期较长,费用很高,还会引起违约索赔。
因此,同时考虑了以下两种解决方案:①推顶法(即桩顶施加水平推力)使桩复位。
根据《建筑桩基技术规范(JGJ 94-94)》中公式计算得出桩的水平变形系数α=后,再由式Rh=α3EIχoa/Vx得出允许水平推力值(其中χoa为桩顶容许位移,软土取40mm;Vx为桩顶水平位移系数,当α×h(桩长)≥4时取;EI为桩身抗弯刚度),即Rh=。
采用小于Rh的水平推力对预应力高强度商品混凝土管桩的桩身是安全的。
施工时先清除桩前侧的土,最大幅度减少所需的水平推力,
再采用小于Rh水平推力使偏位的桩复位,就能保证桩的安全。
按上述处理思路施工,工期较短,处理费用约每根3000元。
②锚杆静压桩补桩。
借助于锚杆桩来弥补桩偏位所丧失的部分承载力,并可根据工程桩的实际偏位情况,灵活进行处理。
在浇筑承台时预留好锚杆桩桩孔,其余按原设计进行施工,不会影响施工工期和工程质量。
但平均每根桩处理费用在7000元左右。
根据以上经济性和可靠性分析,决定分别情况采用两种方法予以综合处理:即推顶法用于处理偏位小于50cm的管桩,锚杆桩补桩法用于处理偏位大于50cm的管桩。
3、推顶法处理的具体实施
偏移量大于50cm的桩有明显缺陷,不宜采用推顶法,故应用锚杆静压桩补桩法,由于其施工技术比较成熟,在此不再叙述。
下面主要介绍推顶法,其施工设备采用XU-100型地质钻机2台,注浆泵2台,100kN千斤顶4台,高压油泵1台,反力钢架若干米。
施工步骤如下:
(1)钻孔排土。
根据偏位的程度在桩前侧用地质钻机钻1~2个400mm、深24m的孔,插入注浆管,注水造浆,同时排浆清除桩身前侧土体,以有利于用较小的水平推力回复桩位。
(2)安装反力架,就位千斤顶,推桩移位。
用高压注浆管贴紧桩身冲孔,深至持力层,借千斤顶初步推桩移位,要严格控制推挤桩顶移位的速率,以2~5cm/h为宜,完成总偏移量的一半时停30~60min,保持用高压注浆管扩孔,第二次将桩顶推至复位。
(3)桩的固定。
在桩侧的孔穴内,灌入5~25mm碎石,人工插捣致密,注入速凝水泥浆,使桩侧和桩底虚土中的孔隙部分被浆液所充填,散粒被胶结,并较大幅度的增加桩侧和桩底一定范围内的土体强度和变形模量,提高桩底土的抗偏荷载能力。
(4)对所有经纠偏处理的桩进行再次低应变检测,以便确定还有缺陷的管桩的损伤位置,然后用高压水冲洗管桩孔至损伤处以下1~2m,排出泥浆,投5~25mm碎石并注入速凝水泥浆,使管内形成牢固的商品混凝土柱。
这样,不但可加固桩身,保证损伤程度不再加剧,而且能确保开口管桩以全断面承受荷载。
(5)增加沉降观测点,加强对沉降量和沉降差监测。
4、处理效果
(1)据第二次动测的结果分析,在纠偏过程中未造成新的断桩,且桩身的完整性于纠偏后有不同程度的提高。
(2)选择偏位20cm的、>20cm而<50cm的和50cm的三根桩作堆载试验,加载≥Rk
并采用慢速荷载维持法,结果这三根试桩在单桩承载力标准值荷载下的沉降均处于正常范围之内,均符合设计要求。
(3)该楼竣工一个月后观测,最大沉降量,最小沉降量。
5、结语
本工程实践表明:管桩由于各种原因引起偏位,但桩身没有被破坏的,都可以根据各自的偏位程度,考虑采用推顶法和锚杆补桩法。
两种方法均具有施工设备简单,加固机理直观可靠,施工工期短,施工质量容易控制,有推广应用的价值。
