系梁施工土方开挖方案
- 格式:docx
- 大小:30.75 KB
- 文档页数:11

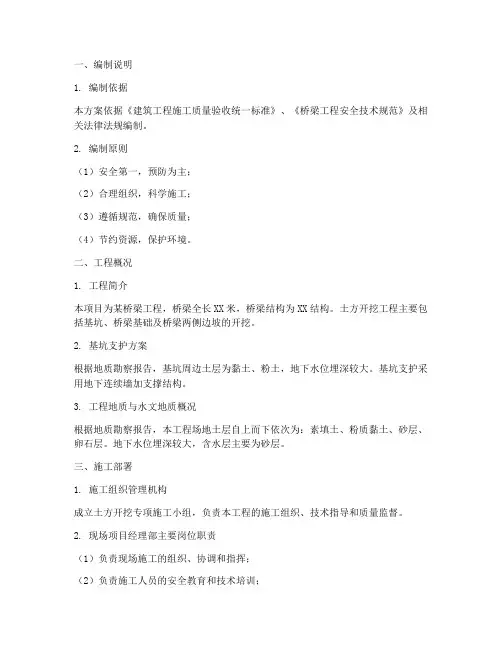

一、编制说明1. 编制依据本方案依据《建筑工程施工质量验收统一标准》、《桥梁工程安全技术规范》及相关法律法规编制。
2. 编制原则(1)安全第一,预防为主;(2)合理组织,科学施工;(3)遵循规范,确保质量;(4)节约资源,保护环境。
二、工程概况1. 工程简介本项目为某桥梁工程,桥梁全长XX米,桥梁结构为XX结构。
土方开挖工程主要包括基坑、桥梁基础及桥梁两侧边坡的开挖。
2. 基坑支护方案根据地质勘察报告,基坑周边土层为黏土、粉土,地下水位埋深较大。
基坑支护采用地下连续墙加支撑结构。
3. 工程地质与水文地质概况根据地质勘察报告,本工程场地土层自上而下依次为:素填土、粉质黏土、砂层、卵石层。
地下水位埋深较大,含水层主要为砂层。
三、施工部署1. 施工组织管理机构成立土方开挖专项施工小组,负责本工程的施工组织、技术指导和质量监督。
2. 现场项目经理部主要岗位职责(1)负责现场施工的组织、协调和指挥;(2)负责施工人员的安全教育和技术培训;(3)负责施工过程中的质量控制;(4)负责施工过程中的环境保护和文明施工。
3. 主要施工机械设备计划(1)挖掘机:2台;(2)装载机:2台;(3)自卸汽车:10辆;(4)搅拌站:1座;(5)钢筋加工场:1处。
4. 基坑土方总体开挖方案(1)先进行基坑周边土方开挖,然后进行基坑支护结构施工;(2)基坑支护结构施工完成后,进行基坑内部土方开挖;(3)桥梁基础及桥梁两侧边坡的开挖与基坑支护结构施工同步进行。
四、土方开挖施工方法1. 开挖顺序(1)先进行基坑周边土方开挖;(2)再进行基坑支护结构施工;(3)最后进行基坑内部土方开挖。
2. 土方开挖进度计划(1)基坑周边土方开挖:XX天;(2)基坑支护结构施工:XX天;(3)基坑内部土方开挖:XX天。
3. 土方开挖的主要方法(1)采用挖掘机进行土方开挖;(2)采用装载机进行土方运输;(3)采用自卸汽车进行土方外运。
4. 基坑土方开挖技术要求(1)开挖过程中,应严格按照设计图纸和规范要求进行;(2)开挖过程中,应确保边坡稳定,防止坍塌;(3)开挖过程中,应加强排水措施,防止积水;(4)开挖过程中,应做好扬尘控制,保护环境。

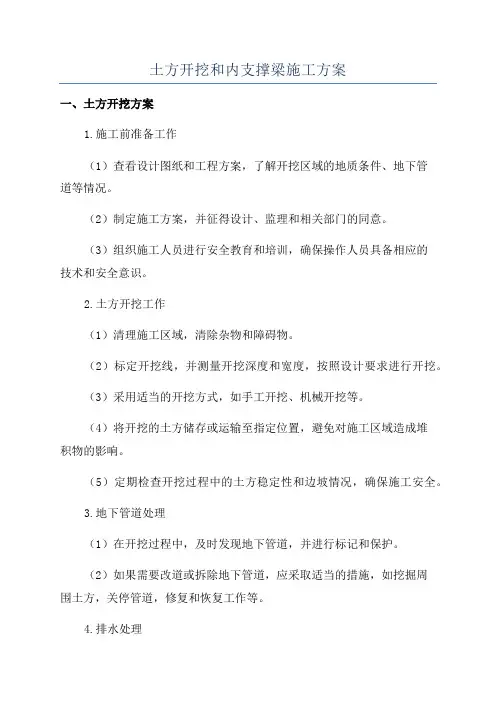

土方开挖和内支撑梁施工方案一、土方开挖方案1.施工前准备工作(1)查看设计图纸和工程方案,了解开挖区域的地质条件、地下管道等情况。
(2)制定施工方案,并征得设计、监理和相关部门的同意。
(3)组织施工人员进行安全教育和培训,确保操作人员具备相应的技术和安全意识。
2.土方开挖工作(1)清理施工区域,清除杂物和障碍物。
(2)标定开挖线,并测量开挖深度和宽度,按照设计要求进行开挖。
(3)采用适当的开挖方式,如手工开挖、机械开挖等。
(4)将开挖的土方储存或运输至指定位置,避免对施工区域造成堆积物的影响。
(5)定期检查开挖过程中的土方稳定性和边坡情况,确保施工安全。
3.地下管道处理(1)在开挖过程中,及时发现地下管道,并进行标记和保护。
(2)如果需要改道或拆除地下管道,应采取适当的措施,如挖掘周围土方,关停管道,修复和恢复工作等。
4.排水处理(1)根据实际情况,确定排水设施的位置和类型,如井口、管道等。
(2)在开挖过程中,采取适当的排水措施,防止坑内积水。
5.安全措施(1)设立施工现场标志和警示牌,引导施工人员和周边人员注意安全。
(2)进行斜坡坡度的控制和支护,确保坡体稳定。
(3)在开挖过程中,设立警戒线,避免非施工人员进入开挖区域。
(4)设立防护栏杆,保护施工人员的安全。
1.施工前准备工作(1)查看设计图纸和工程方案,了解内支撑梁的位置和尺寸要求。
(2)制定施工方案,并征得设计、监理和相关部门的同意。
(3)组织施工人员进行安全教育和培训,确保操作人员具备相应的技术和安全意识。
2.支撑梁制作与安装(1)根据设计要求和施工图纸,制作支撑梁的模板。
(2)在施工现场,按照设计要求进行支撑梁的安装和调整。
(3)注意支撑梁的垂直度和水平度,确保其稳定和牢固。
3.浇筑混凝土(1)在安装好支撑梁后,进行混凝土浇筑。
(2)选择适当的混凝土浇筑方式,如随意倒灌、钢管倒灌等。
(3)根据混凝土的固结时间和强度要求,进行养护和加固处理。
第1篇一、工程概况1. 工程名称:XX项目土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程土方开挖总量约为XX万立方米,涉及多个施工区域,包括基础开挖、边坡开挖等。
4. 工程工期:根据工程量及施工进度计划,预计工期为XX个月。
二、施工准备1. 施工组织设计根据工程特点,编制详细的施工组织设计,明确施工流程、施工方法、施工工艺、施工设备、施工人员等。
2. 施工方案编制结合工程实际情况,编制详细的土方开挖工程施工方案,包括施工顺序、施工方法、施工工艺、施工设备、施工人员等。
3. 施工图纸及技术资料收集整理相关施工图纸及技术资料,为施工提供依据。
4. 施工现场准备(1)施工现场平整,确保施工道路畅通。
(2)施工区域围挡,确保施工安全。
(3)施工临时设施搭建,包括办公室、宿舍、食堂、卫生间等。
5. 施工人员及设备(1)施工人员:组织施工队伍,明确施工人员职责,确保施工质量。
(2)施工设备:根据施工需求,配备挖掘机、装载机、自卸汽车等施工设备。
三、施工方法及工艺1. 施工顺序(1)先进行基础开挖,确保基础工程顺利进行。
(2)然后进行边坡开挖,保证边坡稳定。
(3)最后进行其他区域的土方开挖。
2. 施工方法(1)基础开挖:采用挖掘机进行开挖,人工配合清底。
(2)边坡开挖:采用挖掘机进行开挖,人工配合修坡。
(3)其他区域土方开挖:采用挖掘机进行开挖,自卸汽车运输。
3. 施工工艺(1)基础开挖:先开挖边沟,然后逐步开挖基础。
(2)边坡开挖:先开挖边坡平台,然后逐步开挖边坡。
(3)其他区域土方开挖:根据实际情况,采用分层开挖、分段开挖等方法。
4. 施工质量控制(1)严格按照施工图纸及规范要求进行施工。
(2)加强施工过程中的质量检查,确保施工质量。
(3)对不合格的工程部位进行整改,确保工程合格。
四、施工设备1. 挖掘机:用于基础开挖、边坡开挖及其他区域土方开挖。
2. 装载机:用于装载土方,配合挖掘机进行土方运输。

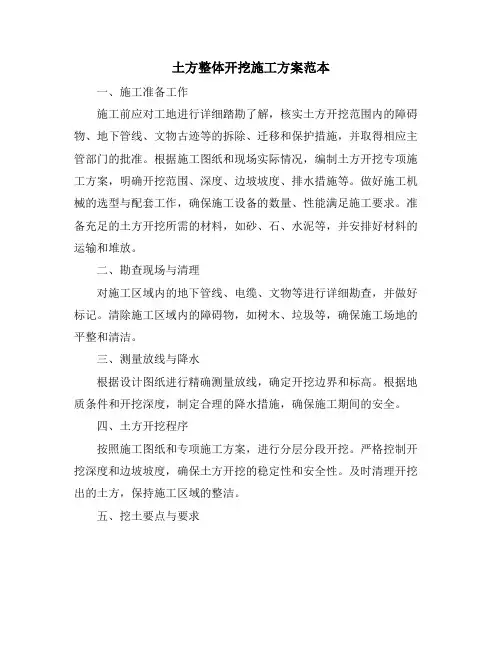

土方整体开挖施工方案范本一、施工准备工作施工前应对工地进行详细踏勘了解,核实土方开挖范围内的障碍物、地下管线、文物古迹等的拆除、迁移和保护措施,并取得相应主管部门的批准。
根据施工图纸和现场实际情况,编制土方开挖专项施工方案,明确开挖范围、深度、边坡坡度、排水措施等。
做好施工机械的选型与配套工作,确保施工设备的数量、性能满足施工要求。
准备充足的土方开挖所需的材料,如砂、石、水泥等,并安排好材料的运输和堆放。
二、勘查现场与清理对施工区域内的地下管线、电缆、文物等进行详细勘查,并做好标记。
清除施工区域内的障碍物,如树木、垃圾等,确保施工场地的平整和清洁。
三、测量放线与降水根据设计图纸进行精确测量放线,确定开挖边界和标高。
根据地质条件和开挖深度,制定合理的降水措施,确保施工期间的安全。
四、土方开挖程序按照施工图纸和专项施工方案,进行分层分段开挖。
严格控制开挖深度和边坡坡度,确保土方开挖的稳定性和安全性。
及时清理开挖出的土方,保持施工区域的整洁。
五、挖土要点与要求挖土过程中,应注意保护周边建筑物和地下管线的安全。
挖土机械操作人员应熟悉机械性能,按照操作规程进行作业。
严格控制土方开挖的质量,确保开挖面的平整度和垂直度。
六、垫层施工与保护在土方开挖完成后,应及时进行垫层施工,防止基底受水侵蚀和冻胀。
垫层材料应符合设计要求,铺设应均匀、密实。
垫层施工完成后,应采取有效措施进行保护,防止在施工过程中受到损坏。
七、质量与安全控制施工过程中应定期进行质量检查,确保土方开挖和垫层施工的质量符合设计要求。
加强对施工现场的安全管理,设置明显的安全警示标志,确保施工人员的安全。
制定应急预案,对可能出现的突发事件进行预防和处理。
八、施工总结与验收施工完成后,应进行施工总结,分析施工过程中的经验教训,为今后的施工提供参考。
组织相关部门进行验收,确保土方开挖和垫层施工的质量符合设计要求和相关标准。
验收合格后,应及时办理工程移交手续,确保工程的顺利交付使用。
桥承台、系梁基坑开挖施工方案一、工程概况本工程位于龙岩市北环路上,桥梁结构起讫点桩号为K0+646.87至K0+773.13,桥梁中心里程为K0+710。桥梁跨径布置为20m,全长120,桥梁位于半径为400m曲线上,桥台承台尺寸为25.60×5.50×1.50,桥墩承台、系梁尺寸为21.9×2.1×1.2m。桥梁上部结构为先简支后连续组合箱梁,下部结构为U形桥台,柱式墩,钻孔灌注桩基础。二、施工工序场地平整→测量定位→机械开挖基坑土石方→基坑支护→地基处理三、施工前准备工作和主要施工方法:1、施工前准备工作。(1)勘查现场,根据地质勘查报告,了解现场、地貌、地质、地下埋设物、地下障碍物、邻近建筑以及水电、运输道路情况,根据施工方案要求进行组织施工。(2)在施工区域内有地下管线、电缆、地下给排水管,在施工前必须了解清楚并作出处理方案。(3)所挖的土石方除留作回填利用在现场堆放外,其余全部外运。外运土石方要落实运输路线、堆放场地。(4)根据本施工地段的地下、地面水及雨季雨水,基坑四周设置排水沟自流到集水坑,集中用水泵抽水排出。在开挖前,备好水泵及支护用材料。(5)做为测量放线工作,在不受基础施工影响的范围,设置测量控制网,包括轴线和水准点。根据龙门板桩上的轴线,放出基坑开挖线和水准标志。龙门板桩一般应距离基坑边缘1.5~2.0m设置。开挖线、标高、轴线应进行复核检查后方可破土施工。(6)基坑所需的临时设施,为水、电源,道路,排水等应安排计划周全。2、施工机械的选择。1M3反铲挖掘机、自卸汽车、装载机。3、施工要点:(1)承台基坑根据勘探地质和基坑深度情况(基坑深度3~4m),采用1:0.75坡率放坡开挖,基坑底承台周边留100cm的工作宽度(排水沟宽度25㎝除外),墩承台与系梁基坑按承台基坑宽度周边各加100cm的工作宽度进行开挖,因考虑雨季施工和有地下水,在基坑底四周挖出底宽25cm高30cm的排水明沟及100*100*80集水坑进行排水,再用污水泵或电动单级离心清水泵排水(水泵口径根据水量大小现场确定)。具体见土石方开挖图。(2)为防止超挖和保持边坡坡度正确,机械开挖至设计基底标高上30cm或边坡边界时,采用人工开挖和修坡。(3)0#台7#、14#桩和1#~5#墩4#桩处有学校围墙、6层宿舍楼及学校配电房、化粪池;6#台7#、14#桩和5#墩1#桩处承台边为民房外墙边,由于基坑开挖深度较大(3~4m),危及房屋及学校围墙,为确保基坑侧房屋和建筑物的安全,采用[20乙型槽型钢板桩及砂袋支护,间距根据实际地质情况而定,围墙必须拆除后才能开挖,待围墙拆除后,先用胶合板、方木搭临时围护栏,承台及系梁施工完基坑回填后,再恢复学校围墙。(4)基坑坡顶根据边坡稳定性情况,设置塑料薄膜覆盖,防边坡土吸水饱和而崩塌。(5)开挖前,先将施工区域内的障碍物,地下管线、电缆、地下给排水管移位改道,处理妥善。(6)基坑边上除堆放预留基坑回填用土外(现场土石方堆放必须符合安全要求),余土石方及时外运。外运土方必须办好弃土手续和符合环保要求,确保道路上不掉土,如有掉土应及时清理干净。(7)基坑挖到基底标高后,及时放出承台、系梁大样,立即对坑底进行抄平,修整、并防止坑底扰动,如有超挖不得用土方回填,需用砂或碎石回填。(8)基坑完成验收和桩身完整性检测合格后,才能进行下一道工序施工。四、基坑支护方法。在无法按设计边坡率开挖和对房屋、构筑物有安全影响的基坑,采用陆上柴油打桩机打[20cm乙型槽型钢板桩(桩内设密挡土板)及堆积砂袋支护(包括会滑坡处也用砂袋支护),槽钢桩长度和堆筑砂袋护坡厚度、高度根据实际施工要求确定。五、安全措施。1、基坑四周做好安全围护,并做出醒目的安全警示标志。2、基坑四周排水沟应畅通和覆盖,谨防下雨引起基坑边坡塌方。4、指定专职安全人员加强对边坡及围护的检查。发现隐患及不安全因素及时消除,确保安全。六、回填土1、基坑回填前应先清除基底的垃圾,树根等杂物,抽除坑穴积水,清除淤泥。2、用振动打夯机分层夯实,每层松填厚度为200mm-300 mm内,每层应夯3-4遍,打夯机操作应三人一组配合操作,一人开关安全监护,一人操作打夯机,一人随机整理电缆线,严禁一人蛮干,操作人员必须穿好绝缘鞋,带绝缘手套,严禁违章操作。3、基坑回填施工结束后,应进行标高检测,压实度质量检验。七、质量管理措施1、由班组长(施工员)等汇同质检员、技术负责人认真做好自检工作,认真做好轴线和标高尺寸的复核验收。2、提前做好各分部分项工程的技术交底工作,及时填写隐蔽工程验收记录。3、地基与基础结构的分部分项工程,主控项目合格率100%,争取一般项目合格率90%以上。八、工期保证措施1、项目部具体制订施工工期进度计划,按工序落实各工种人员配合,各种用具早到场,原材料进场,制作安装环节的计划,机具使用的落实等。2、加班加点,工地厨房提供加班人员煮夜点、烧开水、确保职工安心、踏实工作。3、要求每个职工有一件雨衣、一双雨鞋,做到小雨不停工。九、安全管理措施1、杜绝重大伤亡事故,实现安全达标率100%,优良率达50%以上,施工用电严格执行三相五线制,施工现场用电实行一机一闸一漏保,施工用电与生活用电相区分。2、进入施工现场必须戴好安全帽,严格遵守国家安全操作规程,牢固树立“安全第一、预防为主”思想,工人入场全面接受安全“三级教育”和签字、考试,使之人人认识到“安全责任重于泰山”。3、管理人员督促电工经常检查,维修电气线路,按要求安装漏电装置,严禁机械带病工作,电动机械要有可靠的接零接地措施。保障劳动生产安全。4、基坑四周、排水沟应畅通,谨防雨后基坑边坡塌方,加强边坡检查及安全技术措施工作。5、成立以项目经理为主的安全生产领导小组,设专职安全员1名,各班组长兼职安全员。6、定期和不定期进行安全大检查,及时开展以各工种的安全防护工作评比,及时消除安全隐患,真正做到预知危害、消除危害、杜绝危害。。

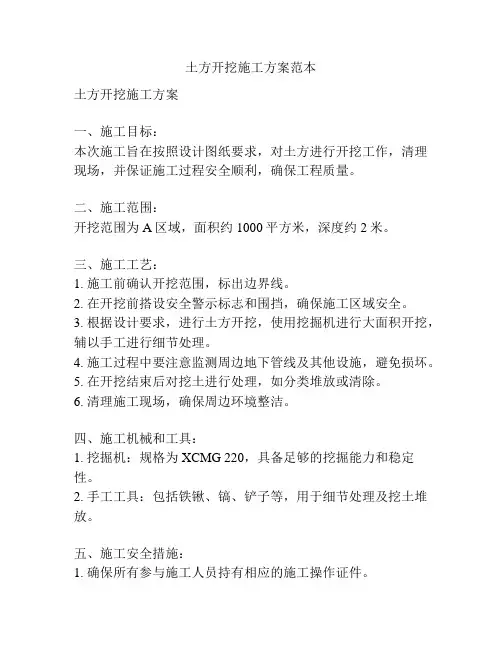

土方开挖施工方案范本土方开挖施工方案一、施工目标:本次施工旨在按照设计图纸要求,对土方进行开挖工作,清理现场,并保证施工过程安全顺利,确保工程质量。
二、施工范围:开挖范围为A区域,面积约1000平方米,深度约2米。
三、施工工艺:1. 施工前确认开挖范围,标出边界线。
2. 在开挖前搭设安全警示标志和围挡,确保施工区域安全。
3. 根据设计要求,进行土方开挖,使用挖掘机进行大面积开挖,辅以手工进行细节处理。
4. 施工过程中要注意监测周边地下管线及其他设施,避免损坏。
5. 在开挖结束后对挖土进行处理,如分类堆放或清除。
6. 清理施工现场,确保周边环境整洁。
四、施工机械和工具:1. 挖掘机:规格为XCMG 220,具备足够的挖掘能力和稳定性。
2. 手工工具:包括铁锹、镐、铲子等,用于细节处理及挖土堆放。
五、施工安全措施:1. 确保所有参与施工人员持有相应的施工操作证件。
2. 搭设安全警示标志和围挡,告示施工区域,防止无关人员进入。
3. 挖掘机操作员应熟练掌握挖掘机的操作技能,确保安全操作。
4. 在施工过程中定期检查机械设备的工作状态,确保正常运行。
5. 严禁在挖掘机工作时站在机斗下或靠近机械运动区域。
6. 施工现场应保持整洁,及时清理施工垃圾,减少安全隐患。
六、施工时间安排:1. 准备工作:XX年XX月XX日-XX月XX日2. 开挖施工:XX年XX月XX日-XX月XX日3. 施工结束后清场工作:XX年XX月XX日-XX月XX日七、施工人员安排:1. 挖掘机操作员:X人2. 劳务工:X人八、施工风险及应急措施:1. 施工过程中可能会有地下管线等风险隐患,需提前进行勘察和标识,并注意避免破坏。
2. 如有突发情况,施工人员应立即停工,并迅速报告相关部门进行处理,确保安全。
九、施工质量控制:1. 按照设计要求进行开挖,保证开挖面平整,边坡稳定。
2. 施工过程中定期进行质量检查,确保施工质量符合规范要求。
以上为本次土方开挖施工方案范本,供参考。
第1篇一、工程概况1. 工程名称:XX工程项目土方开挖施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,土方开挖量约XX立方米。
4. 工程特点:本工程土方开挖量大,地质条件复杂,地下管线密集,周边环境敏感,施工安全风险较高。
二、施工组织与管理1. 施工组织架构:成立土方开挖施工项目部,负责整个施工过程中的组织、协调、指挥和监督。
2. 施工人员配备:项目部配备项目经理、技术负责人、施工员、安全员、测量员、材料员等岗位人员。
3. 施工设备配置:根据工程需求,配置挖掘机、装载机、自卸汽车、推土机、压路机等施工设备。
4. 施工进度计划:根据工程特点,制定详细的施工进度计划,确保工程按期完成。
三、施工准备1. 施工图纸及技术资料:收集整理施工图纸、地质勘察报告、施工组织设计等相关技术资料。
2. 施工现场:确定施工现场,平整场地,搭建临时设施,设置安全警示标志。
3. 施工材料:提前准备土方开挖所需的材料,如编织袋、土工布、防渗膜等。
4. 施工设备:对施工设备进行检修、调试,确保设备运行正常。
四、施工工艺与流程1. 施工工艺:(1)土方开挖:采用机械开挖为主,人工开挖为辅的方式。
(2)土方运输:采用自卸汽车运输,确保运输路线畅通。
(3)土方堆放:按照设计要求,合理堆放土方,避免影响周边环境。
2. 施工流程:(1)测量放线:根据设计图纸,进行测量放线,确定开挖范围。
(2)场地平整:对施工现场进行平整,清除障碍物。
(3)土方开挖:按照设计要求,分层开挖,确保开挖深度和宽度符合设计要求。
(4)土方运输:及时将开挖的土方运输至指定地点。
(5)土方堆放:按照设计要求,合理堆放土方,避免影响周边环境。
(6)土方回填:根据工程需要,对部分区域进行土方回填。
五、质量控制措施1. 土方开挖质量:(1)严格按照设计图纸进行开挖,确保开挖深度和宽度符合要求。
(2)对开挖的土方进行检测,确保土质满足设计要求。
系梁专项施工方案一、前言系梁施工是桥梁建设中的关键环节,直接影响着桥梁的结构和承载能力。
本文详细介绍了系梁专项施工方案,旨在保障工程质量,确保施工安全。
二、施工准备在正式进行系梁施工前,需要进行充分的准备工作。
包括: 1. 制定详细的施工计划,并提前沟通协调各相关部门。
2. 完善施工方案,明确施工流程和每个环节的责任人员。
3. 确保施工现场和设备符合安全标准,做好安全防护措施。
三、施工工艺1.开展系梁施工前,需对桥梁结构进行严格检查,确保结构完好无缺。
2.确定系梁施工方案,包括梁体吊装、安装、调整等具体工艺流程。
3.梁体吊装时需使用专业起重设备,确保梁体的安全吊装和精准定位。
4.梁体安装过程中,需要严格按照设计要求进行梁体的定位和调整,确保施工精度。
5.系梁施工完成后,进行验收,确保梁体安装牢固、符合设计要求。
四、质量控制1.施工过程中,需定期进行质量检查,发现问题及时整改。
2.严格执行施工方案,确保每个环节的施工质量符合标准。
3.可适时请专业机构进行质量检测,确保系梁施工质量达到要求。
五、安全防护1.在系梁施工前,需对施工人员进行安全教育培训,确保操作规范。
2.严格遵守施工安全规范,做好安全防护工作,确保施工现场安全。
3.定期检查施工设备和安全防护设施,及时消除安全隐患。
六、总结系梁施工是桥梁工程中的重要环节,需要谨慎细致地进行施工方案设计和操作。
通过严格执行施工方案,加强质量控制和安全防护,可保障系梁施工的质量和安全,最终完成一座安全稳固的桥梁工程。
土方开挖施工方案样本 (1)
一、施工前准备
1.1 项目概况
在土方开挖工程中,施工前必须对工程的地质条件、环境要求、工程量及质量指标等方面进行充分了解,并根据相关规范和要求制定详细的施工方案。
1.2 土方开挖施工单位选定
选择具有资质、经验丰富且设备齐全的土方开挖施工单位,确保施工过程中可以按时按质完成任务。
1.3 施工人员配备
合理安排施工人员,确保施工过程中的各项工作有序进行,保证施工进度和质量。
二、施工方法
2.1 土方开挖方案设计
根据地质勘察报告和设计要求,制定合理的土方开挖方案,包括开挖顺序、开挖深度、开挖方式等内容。
2.2 施工工艺流程
按照土方开挖方案的要求,严格执行施工工艺流程,确保土方开挖工作安全有效进行。
2.3 施工设备选用
选用适合工程要求的土方开挖设备,包括挖掘机、推土机等,确保设备运转正常,提高施工效率。
三、施工措施
3.1 环境保护措施
在土方开挖过程中,要采取必要的环境保护措施,避免土方开挖对周围环境造成影响。
3.2 安全生产措施
严格执行施工安全操作规程,加强安全教育培训,确保施工人员安全生产。
3.3 质量控制措施
建立健全的质量管理体系,严格按照相关规范和标准执行,确保土方开挖质量符合设计要求。
四、总结与展望
4.1 施工总结
对本次土方开挖施工过程进行总结,分析存在的问题和不足,提出改进意见。
4.2 施工展望
展望未来的土方开挖施工工作,指出今后需要加强的方面,以提高土方开挖施工水平和质量。
以上为土方开挖施工方案样本(1)的内容,希望对相关工程施工有所帮助。

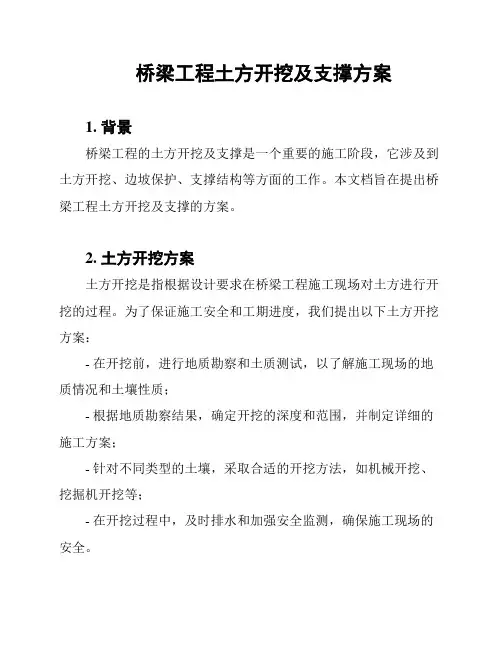

桥梁工程土方开挖及支撑方案
1. 背景
桥梁工程的土方开挖及支撑是一个重要的施工阶段,它涉及到土方开挖、边坡保护、支撑结构等方面的工作。
本文档旨在提出桥梁工程土方开挖及支撑的方案。
2. 土方开挖方案
土方开挖是指根据设计要求在桥梁工程施工现场对土方进行开挖的过程。
为了保证施工安全和工期进度,我们提出以下土方开挖方案:
- 在开挖前,进行地质勘察和土质测试,以了解施工现场的地质情况和土壤性质;
- 根据地质勘察结果,确定开挖的深度和范围,并制定详细的施工方案;
- 针对不同类型的土壤,采取合适的开挖方法,如机械开挖、挖掘机开挖等;
- 在开挖过程中,及时排水和加强安全监测,确保施工现场的安全。
3. 支撑方案
支撑是指在土方开挖过程中,采取合适的措施来保护边坡稳定和防止土方坍塌。
为了确保施工质量和安全,我们提出以下支撑方案:
- 根据土方开挖的深度和坡度确定边坡的稳定性需求;
- 选择合适的支撑结构,如钢支撑、混凝土支撑等;
- 在支撑结构施工过程中,严格按照设计要求进行施工,并加强监测和质量控制;
- 在支撑结构施工完毕后,进行必要的检查和测试,确保其稳定性和安全性。
4. 总结
本文档提出了桥梁工程土方开挖及支撑的方案,其中包括土方开挖方案和支撑方案。
通过合理的施工策略和措施,我们能够保证土方开挖的质量和安全,保护边坡稳定并防止土方坍塌。
这将为桥梁工程的顺利施工奠定坚实的基础。

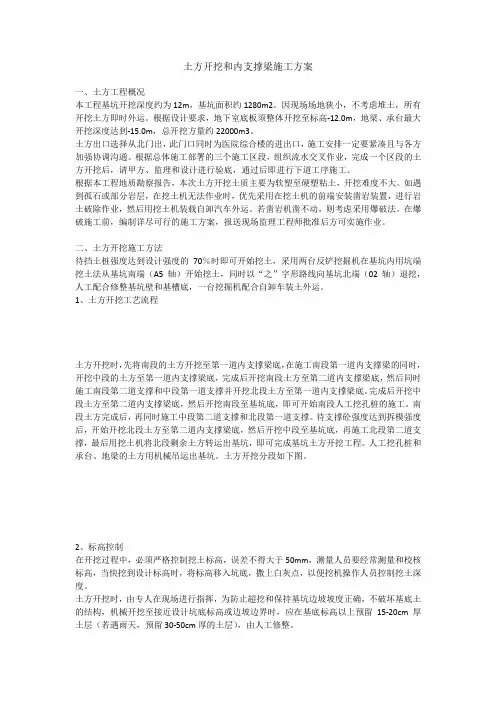

土方开挖和内支撑梁施工方案一、土方工程概况本工程基坑开挖深度约为12m,基坑面积约1280m2。
因现场场地狭小,不考虑堆土,所有开挖土方即时外运。
根据设计要求,地下室底板须整体开挖至标高-12.0m,地梁、承台最大开挖深度达到-15.0m,总开挖方量约22000m3。
土方出口选择从北门出,此门口同时为医院综合楼的进出口,施工安排一定要紧凑且与各方加强协调沟通。
根据总体施工部署的三个施工区段,组织流水交叉作业,完成一个区段的土方开挖后,请甲方、监理和设计进行验底,通过后即进行下道工序施工。
根据本工程地质勘察报告,本次土方开挖土质主要为软塑至硬塑粘土,开挖难度不大。
如遇到孤石或部分岩层,在挖土机无法作业时,优先采用在挖土机的前端安装凿岩装置,进行岩土破除作业,然后用挖土机装载自卸汽车外运。
若凿岩机凿不动,则考虑采用爆破法。
在爆破施工前,编制详尽可行的施工方案,报送现场监理工程师批准后方可实施作业。
二、土方开挖施工方法待挡土桩强度达到设计强度的70%时即可开始挖土,采用两台反铲挖掘机在基坑内用坑端挖土法从基坑南端(A5轴)开始挖土,同时以“之”字形路线向基坑北端(02轴)退挖,人工配合修整基坑壁和基槽底,一台挖掘机配合自卸车装土外运。
1、土方开挖工艺流程土方开挖时,先将南段的土方开挖至第一道内支撑梁底,在施工南段第一道内支撑梁的同时,开挖中段的土方至第一道内支撑梁底,完成后开挖南段土方至第二道内支撑梁底,然后同时施工南段第二道支撑和中段第一道支撑并开挖北段土方至第一道内支撑梁底。
完成后开挖中段土方至第二道内支撑梁底,然后开挖南段至基坑底,即可开始南段人工挖孔桩的施工。
南段土方完成后,再同时施工中段第二道支撑和北段第一道支撑。
待支撑砼强度达到拆模强度后,开始开挖北段土方至第二道内支撑梁底,然后开挖中段至基坑底,再施工北段第二道支撑,最后用挖土机将北段剩余土方转运出基坑,即可完成基坑土方开挖工程。
人工挖孔桩和承台、地梁的土方用机械吊运出基坑。
土方开挖工程施工方案一、工程概况本施工方案针对土方开挖工程,旨在对工地进行土方开挖,为后续建设工作奠定基础。
本工程的施工范围涵盖了土方开挖的具体位置和规模,并提供施工步骤、设备和安全措施等详细信息。
二、施工地点本工程的施工地点位于XX市XX区XX路XX号。
三、施工步骤1. 前期准备1)组织专业人员进行现场勘察,确认施工地点的地质、水文和地下设施情况等;2)编制详细的施工方案,包括开挖顺序、开挖深度、开挖方法等;3)采购所需的施工设备,确保其完好可用。
2. 施工准备1)搭建施工现场围挡和标示牌,确保施工区域的安全;2)清理施工现场,移除垃圾和其他障碍物;3)进行消防准备,配备足够的消防设备及人员。
3. 开挖工程1)按照设计要求和开挖顺序,在施工现场标记出开挖范围;2)使用挖掘机等专业设备进行土方开挖;3)根据需要进行边坡支护和排水设施的安装。
4. 施工结束1)完成土方开挖工作后,对开挖区域进行清理,确保安全通畅; 2)整理和存档施工记录,包括开挖深度、坡度、施工时间等信息; 3)做好文明施工工作,保证周边环境美观无污染。
四、施工设备1. 挖掘机:型号为XX,数量为X台;2. 翻斗车:型号为XX,数量为X辆;3. 排水设备:包括水泵、管道和水位管理设备等。
五、安全措施1. 施工现场设置警示标识,提醒工人和过往行人注意安全;2. 工人必须穿戴安全帽、安全鞋,并进行专业的操作培训;3. 设立安全监测岗位,进行24小时的安全监测;4. 挖掘机操作前必须进行仔细检查,确保设备运行正常;5. 坡面和边沟必须采取有效的支护措施,避免坍塌事故。
六、环境保护1. 施工现场设置防尘网和洒水设备,控制施工现场的粉尘污染;2. 合理处理施工过程中产生的废弃物,分类处理并及时清理。
七、总结本土方开挖工程施工方案详细介绍了施工地点、施工步骤、施工设备、安全措施和环境保护等内容。
在施工过程中,我们将严格按照方案要求,确保施工的顺利进行,并保证施工质量和安全。
系梁施工方案一、工程概况:沪陕线西安至商州高速公路LJ-12合同段中K59+515灞河大桥(右幅)起讫里程为K59+252~K59+778,全长526米,共26跨。
除0号台及时26号台为承台外,1-25号桥墩的系梁设计高度为1.2米,宽度为1米,每个系梁下有2根孔桩,系梁混凝土标号使用C25钢筋砼,每个系梁砼方量为 8.54 m3。
二、系梁施工方法1、系梁施工工艺流程图系梁施工工艺流程2、开挖系梁及凿除、清理桩头系梁开挖使用挖掘机,开挖时注意开挖位置的确定,尽量不要碰到桩头,以免碰弯钢筋或者使碰碎桩头。
桩头进行凿除时,应将孔桩顶面混凝土凿除至系梁底部,混凝土使用空压机加风镐进行破碎,破除至桩顶30cm时,人工用风钻或者切割机凿除桩头混凝土,凿至系梁底面后,用风钻将桩顶凿毛,并用清水冲洗干净,整修结构钢筋。
3、孔桩检测系梁施工前,所属系梁下桩基务必已通过桩检,同时桩基务必达到合格以上,未通过桩检的孔桩不能进行系梁施工。
进行桩基检测时,安排人员进行配合桩检人员。
桩检合格后,用配合比为1:1(水泥:水)的水泥浆进行场测管压浆。
4、系梁测量放样孔桩检测合格后,测量人员进行测量放样。
a.水准测量精度(20×(K)1/2)mm,K为沿线路长度以km计;b. 桩位使用坐标定点放样,精度符合要求。
5.系梁底砂垫层施工系梁底部应设置垫层,厚度为50mm 的水泥砂浆,表面应平顺,不得使其表面凹凸不平。
6.钢筋加工及安装钢筋混凝土系梁钢筋加工与安装,应符合通常钢筋混凝土构筑物的基本要求。
钢筋进场时应具有出厂合格证明书或者试验报告,并按不一致规格、等级、钢种、牌号分批验收、分别存放、设立标识牌。
按照规定抽取试件进行力学,化学与可焊性试验。
1).钢筋加工钢筋加工前务必调直及除锈,钢筋调直与清除污锈应符合下列要求:a.钢筋的表面应洁净,使用前应将表面油渍、油漆污皮、鳞锈等清除干净。
b.使用冷拉方法调直钢筋时,I 级钢筋的冷拉率不宜大于2 %; HRB335 、HRB400 牌号钢筋的冷拉率不宜大于1%。
系梁施工方案工序:系梁基坑开挖→凿除桩头→检桩→浇筑垫层混凝土→绑扎钢筋→立边模→混凝土浇注→养生、与墩柱接触面凿毛一、系梁基坑开挖1、开挖前由测量队放好中心桩及基础的纵横轴线控制桩,并埋设护桩;基坑开挖采用挖掘机开挖,辅以人工配合,开挖至距设计标高30cm时,由人工清理至设计标高。
2、开挖土方可做基坑回填,多余土方及时外运,基坑边不允许有堆土。
3、坑内采用明排水,四周设排水沟,二角设集水井,利用潜水泵抽水。
4、开挖深度由专职人员控制,挖土时基底留10~30cm由人工整平至系梁底设计标高下10㎝。
二、凿除桩头(1)基坑开挖结束后,尽快组织人员、设备凿除桩头,凿除桩头时注意保护检测管。
(2)将桩头凿至设计桩顶标高(如还有浮浆还须往下凿至密实混凝土)并保持表面清洁无杂物。
(3)挖土后利用护桩对系梁进行平面位置、尺寸及系梁底标高的自检,对桩位、标高、桩的外观质量进行检验,合格后进行下一道工序施工。
(4)桩头凿除完毕后,及时通知质检部报第三方检测。
(5)桩身的质量利用检测管检测。
检测完毕并收到第三方书面通知桩身无质量问题后,进行下一步施工。
三、浇筑垫层混凝土测量队测设中心桩、基础的纵横轴线控制桩或者系梁的四个边桩,对桩位、标高、桩的外观质量进行互检,互检合格后报请监理工程师检查;检查合格后为防止基坑暴露时间过长塌方,基坑开挖结束后尽快进行垫层浇筑,垫层采用一号拌和站拌合C20混凝土,厚度10 cm。
垫层标高与系梁底标高误差在10mm之内。
四、系梁钢筋(1)钢筋在一号钢筋场按设计及规范要求加工成型后,运至现场绑扎。
(2)钢筋采用双面搭接焊连接,钢筋表面洁净,如有油污锈蚀等应清除。
(3)完成桩头凿除后,桩头钢筋修整成设计的喇叭型,然后绑扎钢筋。
垫层清扫干净,弹出控制线。
按施工图要求将钢筋排列标记作好,以保证成型钢筋绑扎规则、美观。
钢筋绑扎后对规格、数量、排距、尺寸、标高、保护层厚度进行检查,确保符合规范要求。
土方开挖专项施工方案(实际采用)一、前言为保障土地开挖工程的高效、安全、顺利进行,根据现场实际情况及相关规范要求,制定本土方开挖专项施工方案。
二、施工准备1. 场地勘测与规划在施工前,应进行详细的场地勘测,了解地形地貌及土质情况,制定合理的开挖方案并规划好土方的堆放区域。
2. 设备准备确保土方开挖所需的机械设备齐全、运转正常,如挖掘机、推土机等。
3. 人员培训对施工人员进行培训,明确安全操作规程,提高施工人员的安全意识和技能水平。
三、施工步骤1. 开挖准备1.根据施工图纸确定开挖范围,并进行标定。
2.在安全区域设置警示标识,确保施工现场安全。
3.确保挖掘机等机械设备处于正常工作状态。
2. 开挖过程1.从有助于稳定墙壁的位置开始开挖。
2.逐步向外扩大开挖范围,注意保持开挖坡度和坡高的稳定。
3.开挖过程中要及时清理斜坡上的杂物和积水,以确保施工安全。
4.根据实际情况随时调整开挖方向和深度。
3. 施工结束1.开挖完成后,及时清理施工现场,保持场地整洁。
2.对开挖后的区域进行检查,确保无安全隐患。
3.对施工设备进行检查和维护,做好下次使用的准备。
四、安全预防措施1. 穿戴防护装备施工人员需穿戴符合安全标准的防护装备,包括安全帽、安全鞋等。
2. 安全操作施工人员在操作机械设备时,应严格按照操作规程进行,避免发生意外事故。
3. 应急预案制定土方开挖施工的应急预案,确保在突发情况下能够及时有效的应对。
五、总结土方开挖施工是工程建设中重要的环节之一,本施工方案结合实际情况制定,旨在保障工程的顺利进行和施工人员的安全。
在实际操作过程中,需要密切关注现场情况,灵活调整施工方案,确保土方开挖工程顺利完成。
土方开挖施工方案(范本5份)土方开挖施工方案(范本5份)精选3篇(一)方案一:手工开挖施工方案1. 确定开挖区域:根据设计要求确定需要开挖的区域,并标注清楚。
2. 准备工具和材料:准备好挖土工具(如铁锹、铁镐等)、安全防护用品(如安全帽、工作服、手套等)、排水设备、测量工具(如测量尺、水平仪等)等。
3. 清理现场:清理开挖区域表面的杂物和碎石,并确保周围区域安全。
4. 进行测量:使用测量工具进行实地测量,确定需要开挖的深度和宽度,并在开挖区域进行标记。
5. 开始挖掘:根据标记的深度和宽度,使用挖土工具开始挖掘,注意挖掘过程中的安全和稳定性。
6. 排水处理:根据需要,在开挖区域进行排水处理,确保施工过程中没有积水。
7. 确保侧坡稳定:开挖施工完成后,对侧坡进行处理,确保侧坡的稳定性。
8. 清理现场:施工完成后,清理开挖区域的碎石和杂物,并恢复现场。
方案二:机械开挖施工方案1. 确定开挖区域:根据设计要求确定需要开挖的区域,并标注清楚。
2. 配置施工设备:选择合适的挖掘机械设备,如挖掘机、推土机等,并保证设备正常工作。
3. 准备工具和材料:准备好挖土工具、安全防护用品、排水设备、测量工具等。
4. 清理现场:清理开挖区域表面的杂物和碎石,并确保周围区域安全。
5. 进行测量:使用测量工具进行实地测量,确定需要开挖的深度和宽度,并在开挖区域进行标记。
6. 使用机械开挖:使用挖掘机械设备进行开挖,根据标记的深度和宽度进行操作,确保施工过程中的安全和稳定性。
7. 排水处理:根据需要,在开挖区域进行排水处理,确保施工过程中没有积水。
8. 确保侧坡稳定:开挖施工完成后,对侧坡进行处理,确保侧坡的稳定性。
9. 清理现场:施工完成后,清理开挖区域的碎石和杂物,并恢复现场。
方案三:爆破开挖施工方案1. 确定开挖区域:根据设计要求确定需要开挖的区域,并标注清楚。
2. 准备工具和材料:准备好安全防护用品、爆破工具、炸药等。
柱墩采用特制定型钢模,1.5米一节,配以少量0.5m一节调整高度。
台、盖梁、系梁模板采用胶木复合模板。
一、墩底系梁1、基坑开挖:开挖深度为系梁(承台)设计底标高以下10cm(垫层),机械开挖时要预留20~30cm,用人工清理、找平。
采用挖掘机开挖,开挖时须小心不得超挖。
2、清理桩头:基坑开挖后,凿除护壁及多余桩头砼,并冲洗干净。
凿除后的桩顶平整、干净、无松散和破损现象,以利桩与砼紧密连接。
同时小心将桩顶钢筋扳正,并清洗干净。
3、铺设垫层:在基坑砼底部处用10cm厚C15砼找平,作为墩底系梁底模。
在其上放出设计位置线,即可绑扎钢筋。
4、钢筋制作与绑扎:钢筋制作与绑扎时,须严格遵守设计尺寸要求。
将砼保护层块绑扎固定在钢筋上,确保达到设计的保护层厚度。
5、侧模安装:侧模采用工厂加工的定型钢模。
每边系梁侧模分圆弧头与直板部分拼接。
模板安装采用吊车起吊移位、人工精确就位,用斜撑或对拉螺栓固定其位置。
模板安装尺寸精度要符合规范要求,接缝采用企口式,并用双面海绵条封缝,确保模板不漏浆、不变形、不移位,从而保证砼外观质量。
6、砼浇筑:再次检查各部尺寸及预埋立柱钢筋绑扎焊接情况,合格后即可进行砼浇筑工作。
砼浇筑时宜分层进行,用插入式振动器分层振捣,应在前层砼初凝前将次层砼振捣密实,并应特别注意桩顶处砼振捣密实。
砼浇筑时,应留有试块,并做好标识。
7、脱模和砼养生:砼强度达到20%时,即可拆除侧模。
拆除模板时,须轻吊轻放,防止碰撞构件和模板变形。
拆除后的模板擦油检修后,按次序存放或运至下一个工作面。
砼养生采取覆盖洒水自然养生的方法,养护期不少于7天,派专人用专用机具负责。
8、基坑回填:基坑回填应及时,使场地整洁有序,达到文明施工的目的。
应特别注意上部结构为现浇梁的墩底系梁基坑回填,须分层夯实。
古马路桥梁系梁施工淤泥开挖方案由于古马路桥为老泄洪渠道,淤泥深达8-12m,系梁底部在原地面下约6m,淤泥开挖施工难度较大。
我单位根据现场实际情况准备采取如下开挖方案(三种方案):方案一、钢板桩加固局部淤泥开挖1、对系梁开挖部位四周先挖除1-2m淤泥,填筑便道便于机械开挖淤泥及钢板桩夯击锤入。
放坡系数为1:1.75。
(见平附图)2、便道施工完毕后,挖机停止便道上锤入9m的钢板桩(三套),成凹凸型相互咬紧,并进行焊接,上部采用对撑加固,确保钢板桩的稳固性,防止侧移。
3、进行开挖淤泥时,用挖机分三次翻挖转运淤泥,放坡系数为1;1,挖至系梁底标高下1.3m处后,采用抛石挤淤填至一米高,再用C15素砼进行浇筑硬化保证系梁模板、钢筋、等材料的承载及模板加固施工。
4、在基坑四周挖排水沟,用水泵不停抽水,防止塌方。
方案二、满堂开挖淤泥:1、古马路桥全长为186m,桥梁宽度为13m。
由于本桥位于城西水库泄洪渠段,淤泥较深,深达8-12m。
为了能够顺利的进行开挖施工,开挖时必须:一、为了系梁的顺利施工,确保安全,防止塌方,开挖时必须进行进行放坡。
二、由于现场作业面较小,根据放坡、开挖的几何尺寸[180*(37+13)/2*7]淤泥方量为31500m3,淤泥无处堆放,必须进行外运。
三、开挖放坡系数为1:1.75,宽度为37 m (13+1.75*7*2),但桥梁北侧为鱼塘,不能满足有效的放坡系数。
四、挖至系梁底标高下1.3m处,采用抛石挤淤填至一米高,在用C15素砼进行浇筑保证系梁模板能够进行施工。
系梁淤泥开挖平面图说明;图中未标尺寸单位为方案二淤泥垫层0.3=0.3*5.5*13=21.45M3抛石挤淤=1*5.5*13=71.5M3说明;图中未标尺寸单位为方案二方案三、按照先后顺序依次开挖、回填方案:一、由于现场作业面较小,根据放坡、开挖的几何尺淤泥无处堆放,淤泥堆放在未开挖的墩台处,不能满足堆放要求时外运,确保安全。
系梁施工土方开挖方案
作者: 日期:
研发中心场地车行桥
连系梁基坑开挖支护专项方案
中煤大屯建筑安装工程公司
2012.11.2
目录
一、..................................................................... 工程情况
1..
二、施工方案编制依据..................................................
1.
三、........................................................... 土方开挖准备工作:
1.
四、................................................................. 施工降、排水
3.
五、............................................................... 基坑开挖和支护
.3.
六、基坑施工技术要求..................................................
3.
七、..................................................................... 监护措施
4..
九、基坑开挖的防坍塌应急措施.................................................. 5.
基坑土方开挖和支护施工方案
一、工程情况
场地车型桥灌注桩已施工完成,连系梁位置需开挖土方,开挖深度超过河底1.4米,土质为流沙、淤泥。
开挖前必须做降水井,边坡必须做支护,特制定以下方案。
二、施工方案编制依据
1、设计图纸
2、现行桥梁施工规范和规程。
3、施工现场的情况。
(土质、地下水)
4、安全生产关于开挖基坑(槽)的规定。
三、土方开挖准备工作
1、设备排水设施:在施工区域内设置宽500mm深500mm的临时性截水沟,阻止地面雨水流入施工区域内。
2、由于现场不具备放土条件将挖出土方运至研发楼前放土处,
1km以内。
四、施工降、排水
1、根据现场施工情况,测得地下水位,地下水丰富,且在河沟内。
系梁施工部位开挖有流砂、淤泥,为保证土方开挖安全,本工程采用轻型井点降水。
2、在基坑外围采用挖设深500mm宽500mm勺截水沟,对地表水
集中抽排至原河道。
河道内水采用4吋潜水泵排至沛公园人工湖内。
井点降水由于现场土质为淤泥和流砂易塌方且基坑宽度大于6
米,采用双排布置。
泥浆池利用原灌注桩施工泥浆池。
井点降水示意图如下:
水排至原河道
------- 水排至原河道
材料设备表
五、基坑开挖和支护
1、根据现场土质情况,拟定开挖边坡为1: 1,同时对于不同的土层实际开挖的效果,对开挖坡度作相应调整。
2、基坑东侧有混凝土道路,为防止土方坍塌,开挖至路基边缘,
为保证施工和行人车辆安全在路基侧做钢管桩支护,采用普通4米
脚手架钢管入土 1.5米,钢管距离1米,采用模板连接维护。
3、系梁位置施工,挖土至河底 1.4米,降水后清除淤泥、流砂,挖至硬土层,为保证系梁施工,做10米*3米*10cm砼垫层。
系梁位置基坑做钢板桩支护,3米长10#槽钢入土 1.5米,如下图:
10#槽钢排打支护
每根槽钢长3米
六、基坑施工技术要求
1、基坑开挖时以机械作业为主,人工为辅。
利用挖掘机开挖,
一次开挖完毕。
遇有障碍物时用人工开挖。
将可用作回填的土运至临时堆土场进行堆放,基坑两侧预留2m以上的安全宽度。
余土则及
时清运至业主指定的地点堆放。
2、基坑开挖时要严格控制中线及边坡,以免造成挖偏、超挖以影响基坑的稳定性。
3、机械挖坑时,应向机械司机详细交底,交底内容一般包括挖基础断面、推土位置、现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土的有关安全操作规程,并及时测量基底调和与宽度,防止超挖,确保基底土质结构不被扰动和破坏。
由于机械不能准确挖至规定的基底高程,因此开挖至基底高程以上20c m左右时停止开挖,待下道工序进行前人工进行捡底。
七、监护措施
1、工程项目部落实施工员督促深基坑的开挖、围护是否符合安全规定,作为专项施工组织设计要求的监护责任人。
2、监护的主要项目为:
a)监查基坑开挖宽度和标高。
b)监查深基坑的沉降及位移。
c)监查深基坑的边坡稳定性。
3、监查的频率一天两次;上班前或后一次,下班前一次;由监查人记录在《施工日记》中;在雨天或连续的雨天中,增加监查次数。
4、监查中发现异常情况,及时报告业主、设计院、监理。
由相
关人员决定采取何种应急技术措施来消除隐患。
八、基坑开挖的防坍塌应急措施
(1)施工现场可能发生坍塌事故的原因:
土方施工采用挖空底脚的方法挖土;积土、料具、机械设备堆放离坑、槽小于设计规定;坑槽开挖设置安全边坡不符合安全要求;深基坑未设专项支护设施、不设上下通道,人员上下坑槽踩踏边坡;料具堆放过于集中,荷载过大;基坑施工未设置有效排水措施等。
(2)预防措施
①严禁采用挖空底脚的方法进行土方施工。
②基础工程施工前要制定有针对性的施工方案,按照土质的情况设置安全边坡或固壁支撑。
对基槽的边坡和固壁支架应随时检查,发现边坡有裂痕、疏松或支撑有折断、走动等危险征兆,应立即采取措施,消除隐患。
对于挖出的泥土,要按规定放置,不得随意沿线或临时堆放。
③施工中严格控制建筑材料、模板、施工机械、机具或其他物料在基坑边坡堆放数量和重量,以避免产生过大的集中荷载,造成基坑边坡坍塌。
④基槽施工要设置有效排水措施,雨天要防止地表水冲刷土壁边坡,造成土方坍塌。
九、安全生产措施:
1、施工人员入场后,对进场人员进行三级教育,并进行健康目测检查,核实身份证,收取身份证复印件(凡未满18周岁或55周
岁以上和残疾人不得参加施工作业)。
现场配备专职安全管理人员一
名,各操作班组设一名专职安全员,并且管理人员安排生产必须交待安全防护措施,结合工种进行安全操作规程教育,工长每一次下达任务时,安全员要进行针对性的安全生产要求和安全技术交底,同时班组长每天下班前对操作工人进行上岗前安全生产交底,对安全生产条件不具备的,决不允许施工。
2、在施工作业范围内,要保护良好的通风条件,注意对有毒有害气体的检查,防止危险;发生在施工作业时,如发现有异常物品或可疑现象,应立即停止作业,报告施工人员、项目经理,逐一上报有关部门,禁止随意乱动和损坏。
3、挖掘机挖掘前应先鸣声示意,并试挖数次,确认正常后,方可作业,装车时,铲斗要尽量放低,不得撞碰汽车任何部位,在汽车未停稳或铲斗必须越过驾驶室而司机未离开前不得装车;操作人员离开驾驭室时,不论时间长短,必须将铲斗落地。
4、配合机械作业的清底、平地、抄平等人员,应在机械回转半径以外工作。
5、人工捡底时,应有专用的人员上下爬梯,基坑内操作人员之间的安全距离大于 2.5米,挖土要从上至下,逐层进行,严禁挖空底脚的危险作业。
6、如遇下雨,采用塑料薄膜履盖边坡和地基,以防边坡土滑动
和雨水直接冲击地基。
7、在基坑四周开挖线外1米处,设置防护栏杆,每间距2米设置一道立杆,打入地下1米深,并设置两道横杆,上杆为1200mm 下杆为500mm栏杆下部应配置180mn毫米高的档脚板,栏杆全部张
挂安全网张贴安全标志和警示红灯
8施工现场的交通道路和危险地段,设置明显警示标志和护栏,夜间悬挂警示红灯。
人、车通过频繁和现场狭窄地段,增设临时交通指挥。
9、现场的交通、运输道路,应保持平坦、畅通,要尽量采用单行道,减少交叉点,弯道半径要符合规定要求,便道要确保人车安全。
材料堆放要整齐稳固和设置警示牌,不能影响交通和施工作业,并经常检查,发现问题及时处理。
10、基坑作业人员必须佩戴安全防护用品,在人工挖土作业,使用锄头或十字锹要直上直下,前后保持足够间距,不能横甩乱挖,上下坑不准拥挤,不准打闹玩耍,防止坠落基坑。
11、挖掘机开挖基坑时应随时注意四周情况并派专业安全员看守施工现场,对施工作业阶段进行全面监督,消除施工现场所有安全隐患。
-7 -。
