土方开挖施工工艺标准
- 格式:doc
- 大小:54.50 KB
- 文档页数:9

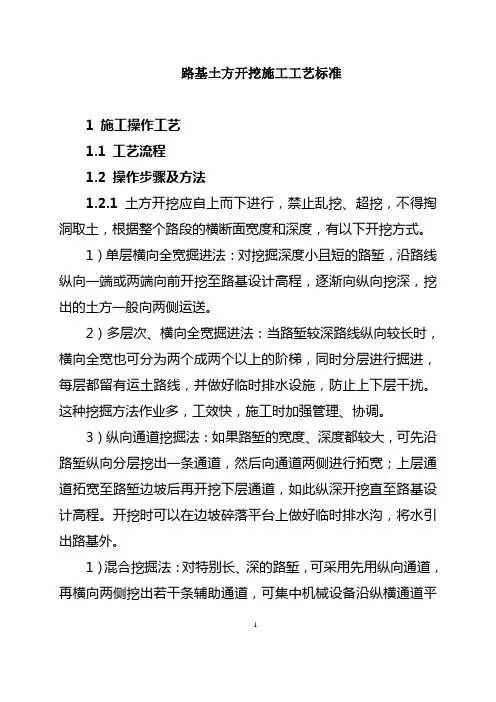

路基土方开挖施工工艺标准1 施工操作工艺1.1 工艺流程1.2 操作步骤及方法1.2.1土方开挖应自上而下进行,禁止乱挖、超挖,不得掏洞取土,根据整个路段的横断面宽度和深度,有以下开挖方式。
1)单层横向全宽掘进法:对挖掘深度小且短的路堑,沿路线纵向一端或两端向前开挖至路基设计高程,逐渐向纵向挖深,挖出的土方一般向两侧运送。
2)多层次、横向全宽掘进法:当路堑较深路线纵向较长时,横向全宽也可分为两个成两个以上的阶梯,同时分层进行掘进,每层都留有运土路线,并做好临时排水设施,防止上下层干扰。
这种挖掘方法作业多,工效快,施工时加强管理、协调。
3)纵向通道挖掘法:如果路堑的宽度、深度都较大,可先沿路堑纵向分层挖出一条通道,然后向通道两侧进行拓宽;上层通道拓宽至路堑边坡后再开挖下层通道,如此纵深开挖直至路基设计高程。
开挖时可以在边坡碎落平台上做好临时排水沟,将水引出路基外。
1)混合挖掘法:对特别长、深的路堑,可采用先用纵向通道,再横向两侧挖出若干条辅助通道,可集中机械设备沿纵横通道平1行作业。
这种挖掘方法必须注意作业进度、运土路线、临时排水、机械调度配套等周密组织管理,一般组织统一协调。
1.2.2土质路堑开挖,应根据工程的实际情况选用挖掘、装运、平整机械,最大限度地发挥机械的效能,杜绝窝工、停工状况。
施工机械选择应遵循以下原则。
1)适用性原则:机械的性能、数量要与工程进度、工程量相匹配,避免因机械工作能力不足和过剩,造成延缓工期或机械效率太低现象,尽量选择满足施工内容的机种和机型。
2)经济性原则:对路基土方量都较集中,量又大,采用大型机械配套施工,可确保工期,降低人工成本,能充分体现机械化施工先进性和可靠性。
3)可靠的安全性原则:要选择噪声小、不污染自然环境和生态平衡的、便于自动化施工的组合配套机械。
1.2.3推土机是土方路堑施工常用的机械,作业方法主要有五种。
1)下坡推土法:一般可提高生产效率30%~10%,但坡度不宜过陡,适宜坡度为10%~18%,否则回空时爬坡困难。
土石方工程施工技术方案一、工程概况本工程为某地区土石方工程,主要包括土方开挖、石方开挖、土石方填筑、压实等作业。
工程区域地形复杂,地质条件较差,土石方量大,施工难度较大。
为确保工程顺利进行,结合工程实际情况,制定本土石方工程施工技术方案。
二、施工工艺及流程1.土方开挖(1)采用机械开挖,自上而下分层进行,每层开挖厚度不超过2m。
(2)开挖过程中,及时清除松散土层、淤泥、石块等杂物,确保开挖面平整。
(3)开挖至设计高程后,进行验收,合格后进入下一道工序。
2.石方开挖(1)采用爆破作业,根据地质条件选择合适的爆破方案。
(2)爆破前,对炮眼进行验收,确保炮眼质量符合要求。
(3)爆破后,清除石渣,检查爆破效果,如有需要,进行二次爆破。
(4)石方开挖至设计高程后,进行验收,合格后进入下一道工序。
3.土石方填筑(1)根据设计要求,选择合适的填筑材料。
(2)填筑前,对填筑面进行处理,清除杂物,确保填筑面平整。
(3)采用分层填筑、分层压实的方法,每层填筑厚度不超过0.3m。
(4)填筑过程中,确保填筑材料均匀分布,避免出现压实死角。
4.压实作业(1)采用压路机进行压实,根据填筑材料和压实要求,选择合适的压实遍数。
(2)压实过程中,遵循“先轻后重、先慢后快、先外侧后内侧”的原则。
(3)压实作业完成后,进行压实度检测,合格后进入下一道工序。
三、施工组织及管理1.成立土石方工程施工小组,明确各成员职责。
2.制定详细的施工计划,确保工程进度顺利进行。
3.加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
4.定期对施工人员进行技术培训,提高施工技能。
5.做好施工材料、设备的检查和维护,确保施工质量。
四、质量控制及验收1.严格按照设计要求和施工规范进行施工,确保工程质量。
2.施工过程中,加强质量检查,对发现问题及时整改。
3.工程完成后,组织验收,确保工程质量符合设计要求。
4.建立健全工程档案,保存施工过程中的相关资料。
土方工程施工工艺一、概述土方工程是建筑工程中的一项基础工程,主要包括土方开挖、土方回填和土方运输等工作。
土方工程施工质量的好坏直接影响到建筑工程的安全、稳定和美观。
因此,掌握土方工程施工工艺是非常重要的。
本文将详细介绍土方工程施工工艺,以期为土方工程施工提供参考。
二、土方开挖1. 施工准备(1)核对图纸中的轴线及对应坐标,中线、水平基点布设合理,轴线放样和标高测量满足施工要求。
(2)配备激光测量仪,需在开挖前和过程中及时做好标高及尺寸量测。
(3)根据施工设计图,认真核对基坑设计的勘测资料,如地形、地貌、工程地质、水文地质、钻探图表等。
(4)了解工程场地情况,包括运输道路、邻近建筑物、管线、电缆坑基、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水系统等。
(5)研究制定现场场地整平、基坑工程施工方案;绘制施工总平面布置图和基坑土方工程图,确定开挖路线、顺序、范围、设计标高、边坡坡度、排水沟、集水井位置,以及挖去的土方堆放地点;提出需用施工机具、劳力、推广新技术计划。
2. 开挖方法土方开挖常用的方法有一般分层法、支护分层法、盆式挖土法、中心岛式挖土法及逆作法土方开挖等,工程中可根据具体条件选用。
3. 施工要点(1)一般分层法施工要点:从基坑顶部开始,自上而下逐层开挖,每层开挖高度根据施工要求确定。
在开挖过程中,应及时清除松散土层、杂物和淤泥等。
(2)支护分层法施工要点:在开挖过程中,对基坑周边进行加固支护,以保证基坑的稳定。
支护结构可根据地质条件、基坑深度和施工要求选择,如锚杆、喷锚网、支撑等。
(3)盆式开挖法施工要点:先将基坑周边土方挖去,形成一个敞口盆状,再从盆状中央开始向下开挖。
此方法适用于大型基坑,有利于施工场地布置和土方运输。
(4)中心岛式挖土法施工要点:在基坑中央保留一部分土方,形成一个岛状土堆,从岛状土堆周围开始向下开挖。
此方法适用于基坑周边有建筑物、管线等障碍物的情况。

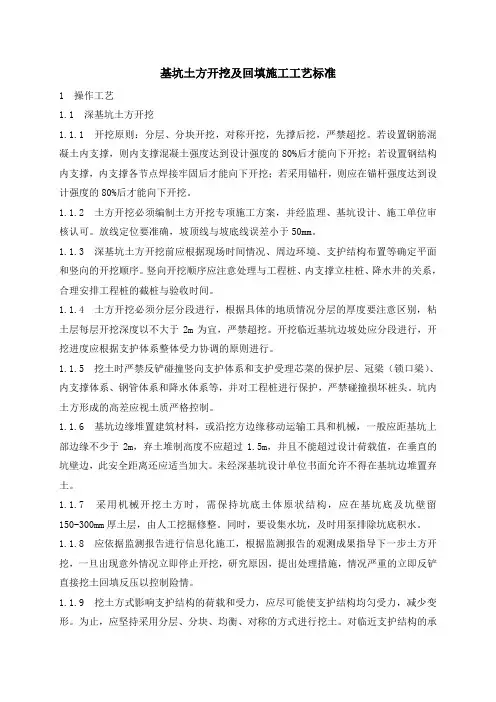

基坑土方开挖及回填施工工艺标准1 操作工艺1.1 深基坑土方开挖1.1.1 开挖原则:分层、分块开挖,对称开挖,先撑后挖,严禁超挖。
若设置钢筋混凝土内支撑,则内支撑混凝土强度达到设计强度的80%后才能向下开挖;若设置钢结构内支撑,内支撑各节点焊接牢固后才能向下开挖;若采用锚杆,则应在锚杆强度达到设计强度的80%后才能向下开挖。
1.1.2 土方开挖必须编制土方开挖专项施工方案,并经监理、基坑设计、施工单位审核认可。
放线定位要准确,坡顶线与坡底线误差小于50mm。
1.1.3 深基坑土方开挖前应根据现场时间情况、周边环境、支护结构布置等确定平面和竖向的开挖顺序。
竖向开挖顺序应注意处理与工程桩、内支撑立柱桩、降水井的关系,合理安排工程桩的截桩与验收时间。
1.1.4 土方开挖必须分层分段进行,根据具体的地质情况分层的厚度要注意区别,粘土层每层开挖深度以不大于2m为宜,严禁超挖。
开挖临近基坑边坡处应分段进行,开挖进度应根据支护体系整体受力协调的原则进行。
1.1.5 挖土时严禁反铲碰撞竖向支护体系和支护受理芯菜的保护层、冠梁(锁口梁)、内支撑体系、钢管体系和降水体系等,并对工程桩进行保护,严禁碰撞损坏桩头。
坑内土方形成的高差应视土质严格控制。
1.1.6 基坑边缘堆置建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,弃土堆制高度不应超过1.5m,并且不能超过设计荷载值,在垂直的坑壁边,此安全距离还应适当加大。
未经深基坑设计单位书面允许不得在基坑边堆置弃土。
1.1.7 采用机械开挖土方时,需保持坑底土体原状结构,应在基坑底及坑壁留150-300mm厚土层,由人工挖掘修整。
同时,要设集水坑,及时用泵排除坑底积水。
1.1.8 应依据监测报告进行信息化施工,根据监测报告的观测成果指导下一步土方开挖,一旦出现意外情况立即停止开挖,研究原因,提出处理措施,情况严重的立即反铲直接挖土回填反压以控制险情。
土方开挖施工方法1、施工工艺土方开挖施工工艺流程如下:测量放线→确定开挖顺序和坡度→分段、分层均匀开挖→排(降)水→修坡和清底→坡道收尾。
2、施工要点(1)开挖坡度的确定:基坑开挖,应先测量定位,抄平放线,定出开挖宽度,按放线分块(段)分层挖土。
根据土质和水文情况,采取四侧或两侧直立开挖或放坡,以保证施工操作安全。
(2)在天然湿度的土中开挖基槽和管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。
密实、中密的砂土和碎石类土(填充物为砂土):1.0m。
硬塑、可塑的粉土及粉质粘土:1.25m。
硬塑、可塑的粘土和碎石类土(填充物为粘性土):1.5m。
坚硬的粘土:2.0m。
(3)当土质为天然湿度、构造均匀,水文地质条件良好(即不会发生坍塌、移动、松散或不均匀下沉)且无地下水时,开挖基坑亦可不放坡,采取直立开挖不加支护,但挖方深度应按表2-1规定,基坑宽应稍大于基础宽。
如超过表2-1规定的深度,但不大于5m时,应根据土质和施工具体情况进行放坡,以保证不塌方,其最大容许坡度按表2-2采用。
放坡后基坑上口宽度由基础底面宽度及边坡坡度确定,坑底宽度每(4)在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。
控制网应该避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志;场地整平应设l0m×lOm或20m×20m方格网,在各方格点上做控制桩,并测出各标桩处的自然地形、标高,作为计算挖土方量和施工控制的依据。
基坑(槽)和管沟开挖,上部应有排水措施,防止地面水流入坑内冲刷边坡,造成塌方和破坏基底土。
(4)开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度,分段分层均匀开挖。
(6)采用挖土机开挖大型基坑(槽)时,应从上而下分层分段,按照坡度线向下开挖,严禁在高度超过3m或在不稳定土体之下作业,每层的中心地段应比两边稍高一些,以防积水。
(7)在挖方边坡上如发现有软弱土、流砂土层,或地表面出现裂缝时,应停止开挖,并及时采取相应补救措施,以防止土体崩塌与下滑。
土石方工程施工标准与施工工艺土石方工程是建筑施工中常见的一项工作,它包括对土地进行开挖、填方、挖方等一系列操作。
为了确保土石方工程施工的质量和效率,我们需要遵循一定的标准和工艺。
一、土石方工程施工标准土石方工程的施工标准与土壤的性质、地质条件、工程用途等因素有关。
在进行土石方工程施工之前,首先需要进行土壤的分类和勘探工作。
根据土壤的性质,确定合适的开挖和填方方法,以及土方的堆放和压实要求。
同时,还需要根据地质条件和工程用途,制定相应的施工方案和技术要求,确保土石方工程的稳定性和安全性。
在施工过程中,要严格按照施工标准进行操作。
对于土方开挖,应根据土壤的抗震性、自然坡度等指标,进行合理的开挖深度和坡度控制。
对于土方填筑,要按照设计要求进行填方高度的控制和土方的均匀分布,以保证填方工程的稳定性和均匀性。
二、土石方工程施工工艺土石方工程施工的工艺主要包括开挖、填方、压实和护坡等一系列操作。
在进行开挖作业时,应先进行场地平整和清除障碍物,然后采用适当的机械设备进行开挖,同时对开挖面进行加固,防止土方塌方。
填方工艺是土石方工程施工中的重要环节。
填方前需清理施工场地和挖掘机械等,然后按照设计要求进行填方,填方的方法有短距离推填、长距离输送等,根据具体情况选择合适的填方方法。
压实工艺是确保填方工程质量的关键。
压实可采用振动压实、静压等不同的方法,选择合适的机械设备进行操作。
在进行压实工作时,需要注意控制填方高度和分层压实,以确保填方土方的密实度和承载力符合要求。
护坡工艺是土石方工程的最后一道工序。
施工人员需要对填方土方进行护坡处理,防止土方的侵蚀和塌方。
护坡的方法有草坡、砌石坡等多种选择,根据实际需要进行施工。
总之,土石方工程施工标准和施工工艺是确保土石方工程施工质量的重要保证。
只有严格按照标准进行操作,并合理选择施工工艺,才能确保土石方工程的安全、稳定和高效。
同时,在施工中还需注意环保要求,合理利用资源并减少对环境的影响。
土石方开挖施工工艺和方法一、工艺1.土方开挖工艺土方开挖工艺主要包括测量划线、清理表层、挖土、运输和堆放等环节。
(1)测量划线:根据设计要求,采用测量仪器对土方进行测量。
然后根据测量结果在现场进行划线,确定土方开挖的范围和形状。
(2)清理表层:清理表层的主要目的是除去浅层的杂物和杂草,确保开挖施工的顺利进行。
清理表层可以采用人工或机械进行清理,取决于土方的大小和现场条件。
(3)挖土:根据设计要求和划线进行挖土。
挖土可以采用手工或机械进行,根据开挖土方的大小和现场条件选择最合适的方法。
挖土过程中还需要注意排水和防止坍塌。
(4)运输:挖土后,将土方运输到堆放场地。
运输方式可以采用卡车、自卸车或其他合适的运输工具。
(5)堆放:土方能够堆放的地点需要提前确定,避免占用其他施工区域。
土方堆放的高度和坡度需要根据堆放的土方性质和对土方的后续处理要求进行调整。
2.石方开挖工艺石方开挖工艺主要包括测量划线、打孔爆破和石方运输等环节。
(1)测量划线:同土方开挖,根据设计要求进行测量划线工作。
(2)打孔爆破:根据设计的开挖方案,在石方上进行打孔,然后进行爆破。
打孔过程中需要注意安全措施,确保工人的人身安全。
爆破后需要进行清理和检查,排除未炸掉的岩石。
(3)石方运输:将爆破后的岩石运输出现场,可以采用卡车、自卸车或其他合适的运输工具。
运输过程中需要注意岩石的稳定性,避免岩石掉落或滚动造成安全事故。
3.边坡处理工艺边坡处理工艺主要包括边坡清理、边坡支护和边坡护面等环节。
(1)边坡清理:将边坡上的杂物和杂草清理干净,确保边坡的清晰可见,对于裸露的岩石可以进行处理,避免可能的滑坡和坍塌。
(2)边坡支护:根据设计要求,对需要支护的边坡进行支护工作。
可以采用预应力锚杆、混凝土喷射等方法进行边坡支护。
(3)边坡护面:对边坡进行护面处理,目的是增强边坡的稳定性,减少土石流等灾害的发生。
可以采用草坪护面、混凝土喷涂等方法进行边坡护面。

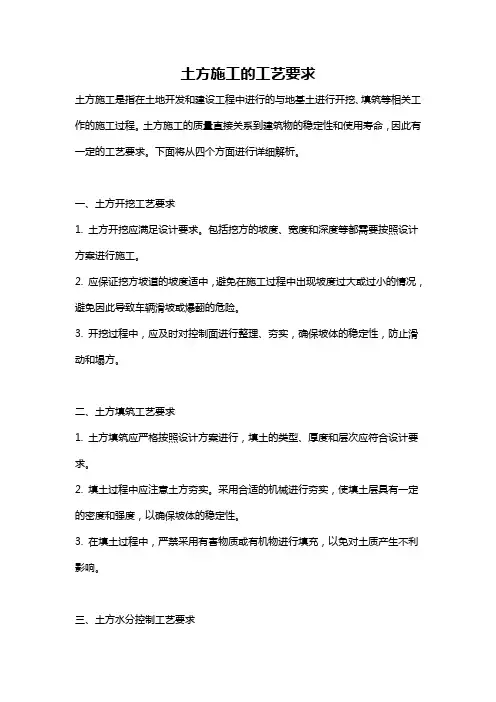

土方施工的工艺要求土方施工是指在土地开发和建设工程中进行的与地基土进行开挖、填筑等相关工作的施工过程。
土方施工的质量直接关系到建筑物的稳定性和使用寿命,因此有一定的工艺要求。
下面将从四个方面进行详细解析。
一、土方开挖工艺要求1. 土方开挖应满足设计要求。
包括挖方的坡度、宽度和深度等都需要按照设计方案进行施工。
2. 应保证挖方坡道的坡度适中,避免在施工过程中出现坡度过大或过小的情况,避免因此导致车辆滑坡或爆翻的危险。
3. 开挖过程中,应及时对控制面进行整理、夯实,确保坡体的稳定性,防止滑动和塌方。
二、土方填筑工艺要求1. 土方填筑应严格按照设计方案进行,填土的类型、厚度和层次应符合设计要求。
2. 填土过程中应注意土方夯实。
采用合适的机械进行夯实,使填土层具有一定的密度和强度,以确保坡体的稳定性。
3. 在填土过程中,严禁采用有害物质或有机物进行填充,以免对土质产生不利影响。
三、土方水分控制工艺要求1. 土方施工时需调控土壤的含水量。
太干或太湿的土壤都会影响施工质量,应适时适量添加水分或进行排水措施。
2. 当土方中含有可液化松软土壤时,需要采取相应的措施进行加固和防护,以提高土质的承载能力和稳定性。
四、土方检测和验收工艺要求1. 采用合适的仪器和方法对土方进行检测,包括土壤的密度、含水率、颗粒组成等参数的测试,以评估土方施工的质量。
2. 土方施工完成后,应组织专门的验收工作。
验收要严格按照设计要求和规范进行,确保土方施工的质量达到设计要求。
综上所述,土方施工的工艺要求包括土方开挖、填筑、水分控制以及检测和验收等方面。
通过科学合理的施工工艺和严谨的质量控制措施,可以确保土方施工的质量,保证建筑物的稳定性和使用寿命。
土方开挖施工程序及施工工艺本文档将介绍土方开挖施工的程序和工艺,以便确保施工的顺利进行和工程的安全性。
1. 施工前准备在进行土方开挖施工之前,需要做好以下准备工作:- 确定土方开挖的范围和深度。
- 编制土方开挖施工图纸和设计方案。
- 获取必要的土方开挖施工许可证和批准文件。
- 确保施工现场的安全措施已得到妥善安排。
2. 施工程序土方开挖施工的程序如下:步骤一:施工场地准备- 对施工现场进行清理,移除可能影响施工的障碍物。
- 确保施工现场的安全,设置警示标志和安全栏杆。
步骤二:土方开挖- 根据设计方案和图纸,开始进行土方开挖工作。
- 使用适当的工具和机械设备进行土方开挖,确保施工的效率和质量。
步骤三:土方处理和运输- 对开挖出的土方进行处理,如筛分、平整等。
- 将处理后的土方运输至指定位置或储存区域。
步骤四:施工现场清理- 完成土方开挖后,进行施工现场的清理工作。
- 移除不再需要的设备和材料,确保施工场地的整洁和安全。
3. 施工工艺在土方开挖施工中,需要注意以下工艺要点:- 确保施工现场的排水系统良好,防止雨水或地下水的积聚。
- 根据土壤情况选择适宜的土方开挖工艺,如挖掘机、推土机等。
- 对土方进行分类和处理,确保符合环境保护要求。
- 遵守施工期间的安全规范和操作规程,确保工人的安全。
结论土方开挖施工的程序和工艺关乎施工的质量和安全,需要综合考虑设计要求、环境要求和施工实际情况。
在实施土方开挖施工时,应严格按照相关规定和操作规程进行,确保施工的顺利进行和工程的成功完成。
土方开挖工程施工工艺标准土方开挖工程施工工艺标准一、施工准备施工机具:1.反铲挖掘机.2.自卸汽车.作业条件1.土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕.2.设置排水防洪设施,在施工区域内,设置临时或永久性排水沟,或在场地周围地段修筑挡水堤坝,在较高处设置截水沟或排洪沟,阻止地面雨水流入施工区域内.3.建筑物位置的标准轴线桩,构筑物的定位控制桩,标准水平桩及灰线尺寸,必须经过检查,并办完预检手续.4.夜间施工时应合理安排工序,防止错挖或超挖,施工场应根据需要安设照明设施,在危险地段应设置明显标志.5.开挖低于地下水位的槽、管沟时、应根据当地工程地质资料、采取措施降低地下水位,一般要降至低于开挖底的0.5m,然后再开挖.6.在滑坡地段挖方时,应符合下列规定.1施工前应熟悉工程地质勘察资料,了解现场地形,地貌及滑坡迹象等情况.2不宜在雨期施工.3尽量遵循先整治后开挖的施工程序.4不应破坏挖方上坡的自然植被和排水系统,防止地面水涌入土体.5严禁在滑坡体上部弃土或堆放材料.7修建临时设施,修好现场供水、供电、供压缩空气当开挖砼时管线、并试水、试电、试气、搭设必须的临时工棚工具、材料库、维修棚、休息棚、茶炉棚等.8作好设备试运转,对现场挖土,运输车辆及各种辅助设备进行维修检查,试运转,并运往现场.9.在软土地区开挖基坑槽或管沟时、除按相应规定外,尚应符合下列规定:1施工前必须做好地面排水和降低地下水位工作,地下水位应降低至基低以下-1.0m后,方可开挖,降水工作应持续至回填完毕.2施工机械行驶道路应填筑适当厚度的碎砾石,必要时应铺设工具式路基箱板或梢排等.10.在胀土地区开挖基坑槽或管沟时,除按相应规定外,沿应符合下列规定.1场地平整后,至基坑槽或管沟开挖宜间隔一段时间,以减少基土的胀缩变形.2开挖前应做好排水工作,防止地表水施工用水和生活废水浸入施工场地或冲刷边坡.二、操作工艺1.在天然湿度的土中,开挖基础坑槽和管沟时,当挖土深度不超过下列数值规定时,可不放坡、不加支撑.1密实、中密的砂土和碎石类土充填物为砂土为2硬塑、可塑的轻亚粘土及亚粘土为3硬塑、可塑的粘土和碎石类土充填物粘性土为4坚强的粘土为超出上述规定深度,在5m以内时,当土具有天然湿度,构造均匀水文地质条件好,且无地下水,不加支撑的基坑槽和管沟,必须放坡,边坡最陡坡应符合下规定不加支撑深度在5m内的基坑槽、管沟边坡的最陡度不加支撑注:1.静载指堆土或材料等,动载指机械挖土或汽车运输作业等.静载或动载距挖方边缘的距离应保证边坡和直立壁的稳定,堆土或材料应距挖方边缘以外,高度不超过.2.当有成熟施工经验时,可不受本表限制.2.基坑槽、管沟的开挖应连续进行,尽快完成,施工中应防止地面水流入坑沟内,以免边坡塌方或基土遭到破坏;采用机械开挖基坑槽或管沟时,可在基底标高以上预留一层用人工清理,其厚度应根据施工机械确定.3.开挖浅的条形基础、如不放坡时,应先沿灰线直边切出槽边的轮廓线,一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘碎石类土,先用镐翻松,正向挖掘,每层深度视翻土厚度而定,每层应清底和出土然后逐步挖掘.4.沟端开挖法,反铲停于沟端,后退挖土,往沟一侧弃土或装往汽车运走,挖掘宽度亦不受机械最大挖掘半径限制,同时可挖到最大深度,其最大一次挖掘宽度为反铲有效挖掘半径的2倍,或采用嵊沟端开挖法完成作业.1沟侧开挖法,反铲停于沟侧,沿沟边开挖,汽车停在机旁装土,或往沟侧卸土,本法铲臂回转角度小,能将土弃于距沟边较远的地方,但边坡不好控制,一般用于横挖土层和需将土方卸到离沟边较远的距离时使用.2沟角开挖法,反铲位于沟前端的边角上,随着沟槽的掘进,机身沿着沟边往后作形移动,臂杆回转角度平均在45度左右,适用了开挖土质较硬,宽度较小的沟槽.5.基坑槽管沟的直立壁和边坡,在开挖的过程和敞露期间应防止塌陷必要时应加以保护;在挖方上侧弃土时,应保证边坡和直立壁的稳定,当土质良好时,抛于槽边的土方或材料应距槽沟边缘0.8m以外,高度不宜超过1.5m.在柱基周围、墙基或围墙侧,不得堆土过高.在挖方下侧弃土时,应将弃土堆表面整平并向外倾斜,弃土堆表面应低于相邻挖方场地的设计标高,或在弃土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地.6.在挖方边坡上如发现岩土内有倾向于挖方的软弱夹层或裂隙面时,应通知设计单位采取措施,防止岩土下滑.7.开挖基坑槽或管沟时,应合理确定开挖顺序和分层开挖深度,当接近地下水位时,应先完成标高最低处的挖方以便于在该处集中排水,开挖后,在挖到距槽底50cm以内时,测量放线人员应抄出距槽底50cm干线,向每条槽端部20cm处每隔2-3m,在槽帮上钉水平标高小木橛,在挖至接近槽底标高时,用尺事先量好的50cm标准尺杆随时以小木橛上平梭该槽底标高,最后由两端轴线中心线引桩拉通线,检查距槽边的尺寸,确定槽宽标准据些修整槽帮,最后清除槽底土方,修底铲平.8.开挖浅管沟时,与浅条形基础开挖基本相同,仅沟帮不切直修平,标高按龙门板下返沟底尺寸,符合设计标高后,再从两端龙门板下的沟底标高上返50cm,拉小线用尺检查沟底标高,最后修整沟底.9.开挖放坡的坑槽和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡每隔3m左右做一条,以此线为准可进行铲坡,深管沟挖土时,应在沟帮中留出宽80cm左右的倒土台.10.开挖大面积浅基坑时,沿坑面开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点.11.开挖基坑槽的坑,在场地有条件堆放时,一定留足日填需用的好土,多余的土方应一次运至弃土处,避免二次捣运.12.基坑槽或管沟需设置坑壁支撑时,应根据开挖深度,土质条件,地下水位,施工方法,相邻建筑物和构筑物等情况,进行选择和设计,支撑必须牢固可靠,确保安全施工.坑壁支撑有钢木支撑、钢木板桩、钢筋砼护坡桩和钢筋砼地下连续墙等.三、坑壁支撑施工要求1.坑壁支撑宜选用质地坚实,无枯节、透节、穿心裂折的松木或柱木,不宜使用杂木.2.支撑应随挖随撑,并严密顶紧牢固严禁挖好后一次支撑.3.挡土板或板桩与坑壁的填土要分层回填夯实,使之严密接触.4.埋深的拉锚需用挖沟方式埋设沟宽尽可能小,不许采取全部开挖回填方式.抗动土体固结状态,拉锚安装后要预拉紧,预应力不小于设计计算值的5-10%.每根拉锚松紧程度应一致.5.锚杆埋设,其锚固段应埋在稳定性较好的土层或岩层中,并用水泥砂浆灌注密实,锚固长度经计算或试验确定不得锚固在柱软土层中.6.施工中应及时加固或更换,加固办法可打紧受力较小部分的木楔或增加立柱及横撑等,如换支撑时应先加新撑后拆旧撑,如改支承在砼基础上,须待达到设计要求强度后,方可将被替换的支撑拆除,如基坑附近建筑物有下沉、变形情况,应立即分析原因,采取措施处理.7.对深基坑开挖,除观测邻近建筑物变形外,还应测试桩和支撑的内应力,当内应力达到设计值的90%时或支护变形大于10mm时要采取防范措施. 8.支撑的拆除应按回填顺序依次进行,多层支撑应自下而上逐层拆除,拆除一层,经回填夯实后,再拆上层,拆除支撑时,应注意防止附近建筑物产生下沉和破坏,必要时采取加固措施.土方开挖特殊问题的处理:在土方施工中,产生滑坡和塌方的原因主要有:1边坡坡度不够,倾角过大,土体因自重及雨水或地下水浸入,剪切应力增加,内聚力减弱,使土体失稳而滑动或塌方.2开堑挖方,不合理的切割坡脚,或坡脚被地表、地下水冲蚀;共或斜坡段下部被冲沟、排水沟所切,地表地下水浸入坡体,或开坡放炮将坡脚松动等原因,使斜坡坡度加大,破坏了土体岩体的内力平稳,使上部土体或岩体失去稳定而滑动或塌方.3土体或岩体本身层理发达,破碎严重,或内部夹有软弱层如软泥,受水浸后滑动或塌落.4土层下有倾斜岩层,或夹层倾斜度较大,或土层下的岩层虽近于水平,但距边坡过近,边坡倾度过大,在堆土或堆置材料荷载和地表地下水作用下,增加了土体的负担,降低了土与土、土体与岩面之间的抗剪强度而引起滑坡或塌方.5土工构筑物如路堤、土坝设置在尚未稳定的古老滑坡上,或易滑动的坡积土层上,填方增荷后,重心改变,在外力和地表地下水作用下,触发古老滑坡复活,再次产生滑坡.处理措施方法1排除地面水1做好泄洪系统,在滑坡的范围外设置多道环形截水沟,以拦截附近坡面的地表水.为防止水沟被淤塞和减少地表水下渗,应做好截水沟上方坡面的整平和压实工作.2在滑坡区域内,修设排水系统,疏导地表、地下水,阻止其大量滑坡段内冲刷地基.主排水沟宜与滑坡滑动方向一致,沟底设防渗层;支排水沟与滑坡方向成30.-45.斜交,防止冲刷坡脚.无条件修筑正式排水工程,做好现场临时排水泄洪设施或保留原有场地自然排水系统,并进行必要的整修和加固.3处理好滑坡区域附近的生产及生活用水,防止浸入滑坡塌方地段.2排除地下水1如因地下水的活动有可能形成山坡浅层滑坡时,可采用支撑盲沟.盲沟应布置在平等于滑坡滑动方向有地下水露头处.2设置坡面拱形治水沟,各拱互相连接,使水路通畅.亦可随边坡高度分层砌筑拱圈.3滑坡体施工中的预防措施方法1加强地质勘察和调查研究,注意地质构造如岩土性质、岩层生成情况、岩层倾角,裂隙节理分布等及地表、地下水流向和分布.认真规划,采取合理的施工方法,避免破坏土坡地表的排水、泄洪设施,消除滑坡、塌方因素,保持坡体稳定,预防滑坡、塌方发生.2保持边坡有足够的坡度,避免随意切割坡体尽量削成较平缓的坡度或做成台阶形,使中间有1-2个平台以增加稳定.土质不同时,视情况分削去,以减轻边坡负担.以坡脚处有弃土条件时,将土方填至坡脚,筑挡土堆或修筑台地.如整平时挖方时必须切割坡脚且不设挡土墙时,一般应按切割深度,将坡脚随原自然坡度由上向下削坡,逐渐挖至要求的坡脚深度.3尽量避免在坡脚处取土,在坡肩上设置弃地区,以免破坏原边坡的自然平稳造成滑坡.在斜坡地段挖方时,应遵守由上至下分层的开挖程序.位于斜坡层上的填土,应验算其稳定性,防止填土沿坡面滑动.在斜坡上填方时,应遵守由下往上分层填压的施工程序,避免集中弃土.一般还应在斜坡的坡脚处堆筑能抵抗滑坡体下滑的土堆体,并使堆填土的坡度不陡于原坡体的自然坡度,使之起反压作用,以阻挡坡体滑动增加边坡稳定.4对可能出现的浅层滑坡,如滑坡土方量不大时,最好将滑坡体全部挖除;如土方量较大不能全部挖除,且表层破碎含有滑坡夹层时,可对滑坡体采取深翻、推压,打乱滑坡夹层,表面压实等措施,减少滑坡因素.5发现滑坡裂缝,及时填平夯实;沟渠开裂漏水及时修复.9.在软土地区开挖基坑槽或管沟时,应符合下列规定:1相邻基坑槽和管沟开挖时,应遵循先深后浅或同时进行的施工顺序,并应及时作好基础.2在密集群桩上开挖基坑时,应在打桩完成后隔一段时间,再对称开挖,在密集群桩附近开挖基坑槽时,应采取措施防止桩基移位.3基坑槽开挖后,应尽量减少对基土的扰动,如基础不能及时施工时,可在基底标高以上留-0.3m土层不挖,待作基础挖除.10.在膨胀地区开挖基坑槽或管沟时,应符合下列规定:1开挖后,基土不得受烈日曝晒或雨水浸泡,必要时可预留.2采用砂地基时,应将砂浇水至饱和时再铺填夯实,不得采用向基坑或管沟内浇水使砂沉落的施工方法.11.雨期施工应符合下列规定1雨期施工的工作面不宜过大,应逐片逐段的分期完成,重要的或特殊的土方工程,应尽量在雨期前完成.2雨期施工中应有保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况.3雨期施工前,应对施工场地原有排水系统进行检查,疏浚和加固,必要时应增加排水措施,保证排水畅通,在施工场地周围应防止地面水流入场地. 4雨期施工前,应保证现场运输道路畅通,道路路面应根据需要加铺炉渣砂砾或其它防滑材料,必要时应加高加固路基,道路两侧应修好排水沟,在低洼积水处应设置涵管以利泄水.5雨期开挖基坑或管沟时,应注意边坡稳定,必要时可适当放缓边坡,坡度或设置支撑,施工时应加强对边坡和支撑的检查.6雨期开挖基坑或管沟时,应在坑槽外侧围以土堤或开挖水沟,防止地面水流入.12.冬期施工应符合下列规定1土方工程不宜在冬期施工,如必须在冬期施工时,其施工方法应经技术经济比较后确定,施工前应周密计划,做好准备,做到连续施工.2采用防止冻结法开挖土方时,可用冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m.3松碎冻土VS机具和方法,应根据土质、冻结深度、机具性能和施工条件等确定,当冻土层厚度较小时,可采用铲运机、推土机、或挖土机直接开挖.当浆土层厚度较大时,可采用松土机,破冻土犁,重锤冲击,或爆破法松碎. 4融化冻土应根据工程量大小,冻结深度和现场条件选用锯末或谷壳焖火烘烤法、蒸汽或热水循环针法和电热法等.融化时应按开挖顺序分段进行,每段大小应适用当天挖过的工程量.5开挖基坑槽或管沟时,必须防止基础下的基土遭受冻结,如基坑槽开挖完毕至地基与基础施工或埋设管道之间有间歇时间,应在基底标高以上预留适当厚度的松土或用其它保温材料覆盖.6冬期开挖土方时,如可能引起邻近建筑物或构筑物的地基或其它地下设施产生冻结破坏时,应采取防冻措施.7在挖方上侧弃置冻土时,弃土堆坡脚至挖方上边缘的距离,应以常温条件下规定距离,再加上弃土堆的高度.8冬期施工时,运输机械和行驶道路均应采取防滑措施,以保证安全.因冻结可能遭受破坏的机械设备、炸药、油料和降低地下水位措施等,应采取保温或防冻措施.四、质量标准一保证项目柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动.土方开挖工程质量检验标准mm五、成品保护1.对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息.并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求.定位标准桩和标准水准点也应定期测量和检查是否正确.2.土方开挖时,应防止邻近已有建筑物或构筑物、道路管线等发生下沉和变形.必要时应与设计单位或建单位协商采取防护措施,并在施工中进行沉降和位移观测.3.施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工.如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护.在敷设有地上或地下管道、电线的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线.六、应注意的质量问题1.基底超挖.开挖基坑槽或管沟不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位的同意.2.软土地区桩基挖土应注意的问题.在密集群桩上开挖基坑时,应在打桩完成后间隔一段时间,再对称挖土.在密集桩附近开挖基坑基坑槽时,应采取措施防止桩基位移.3.基底未保护.基坑槽开挖后,应尽量减少对基土的扰动.如基础不能及时施工时,可在基底标高以上留0.3m土层不挖,待作基础时再挖除.4.施工顺序不合理.土方开挖宜先从低处开挖,分层分段依次进行,形成一定坡度,以得排水.5.开挖尺寸不足.基坑槽或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度.如排水设施,支撑结构等所需宽度.6.基坑槽或管沟边坡不直不平、基底不平的缺陷.应加强检查,随挖随修、并要认真验收.七、土方开挖安全技术措施1.基坑开挖时,两人操作间距应大于2.5m,多台机械开挖,挖土机间距应大于10m,挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土.2.挖土方不得在危岩、孤石的下边,或贴近未加固的危险建筑物的下面进行.3.基坑开挖应严格按要求放坡,操作时应随时注意土壁的变动情况,如发现裂纹或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化.4.机械多台阶同时开挖,应验算边坡的稳定,挖土机离边坡应有一定的安全距离,以防坍方,造成翻机事故.5.深基坑上下应先挖好阶梯或支撑靠梯,或开斜坡道,采取防滑措施,禁止踩踏支撑上下,坑四周应设安全栏杆.6.人工吊运土方时,应检查起吊工具,绳索是否牢靠,吊斗下面不得站人,卸土堆应离开坑边一定距离,以防造成坑壁坍方.八、施工注意事项1.在土方开挖的过程中,如出现滑坡迹象如裂缝、滑动等时,应立即采取下列措施:1暂停施工,必要时所有人员和机械撤至安全地点.2通知设计单位提出处理措施.3根据滑坡迹象设置观测点, 观测滑坡体平面位移和沉降变化,并作好记录.2.土方开挖过程中要保护好,排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场地.3.施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水降低地下水位系统,并随时观测周围的环境的变化.4.土方工程施工,应经常测量和核对其平面位置,水平标高和边坡坡度平面控制,桩和水准控制点采取可靠的保护措施,定期复测和检查,土方不应堆在基坑边缘.。
土方开挖施工工艺
1.适用范围
本开挖工艺适用于一般工业与民用建筑物、构筑物的基坑(槽)和管沟以及大面积平整场地等机械开挖土方工程。
由于人工挖掘的劳动强度高、效率较低,只适用于工程量小、分散或缺乏挖掘机时械才采用,本手册不含人工挖掘。
2.主要机具设备
⑴挖土机械:推土机、铲运机、挖掘机(包括正铲、反铲、拉铲、抓铲等)、装载机等。
⑵辅助工具:测量仪器、铁锹、手推车、锤子、梯子、铁镐、撬棍、龙门板、线、钢卷尺、坡度尺等。
3.作业条件
⑴土方开挖前,应详细查明施工区域内的地下、地上障碍物。
对位于基坑、管沟内的管线和相距较近的地上、地下障碍物应拆、改或加固处理完毕。
⑵控制坐标和水准点已按设计要求引测到现场,并在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点。
⑶为了夜间施工,应设有足够的照明设施;在危险地段应设置明显标志,并设计合理的开挖顺序,防止错挖或超挖。
⑷施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要做好加固和加宽等准备工作。
⑸在机械无法作业的部位施工,修整边坡坡度以及清理槽底等已配备人工
进行。
⑹当开挖深度范围内遇有地下水时,应根据当地工程地质资料采取措施降低地下水位。
一般应降至开挖面以下0.5m,然后才能进行土方开挖。
做好施工场地防洪排水工作,全面规划场地,平整各部分的标高,保证施工场地排水通畅、不积水,场地周围设置必要的截水沟、排水沟。
⑺在施工现场内修筑供汽车行走的坡道,坡度应小于1:6。
当坡道路面强度偏低时,路面土层应铺填筑适当厚度的碎石或渣土;挖土机械所占土层处于饱和状态时,应填筑适用厚度的碎石或渣土,以免陷机。
4.施工工艺
土方开挖施工工艺流程如下:
测量放线→确定开挖顺序和坡度→分段、分层均匀开挖→排(降)水→修坡和清底→坡道收尾。
5.施工要点
(1)开挖坡度的确定:基坑开挖,应先测量定位,抄平放线,定出开挖宽度,按放线分块(段)分层挖土。
根据土质和水文情况,采取四侧或两侧直立开挖或放坡,以保证施工操作安全。
1)在天然湿度的土中开挖基槽和管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。
①密实、中密的砂土和碎石类土(填充物为砂土):1.0m。
②硬塑、可塑的粉土及粉质粘土:1.25m。
③硬塑、可塑的粘土和碎石类土(填充物为粘性土):1.5m。
④坚硬的粘土:2.0m。
2)当土质为天然湿度、构造均匀,水文地质条件良好(即不会发生坍塌、移动、松散或不均匀下沉)且无地下水时,开挖基坑亦可不放坡,采取直立开挖不加支护,但挖方深度应按表2-1规定,基坑宽应稍大于基础宽。
如超过表2-1规定的深度,但不大于5m时,应根据土质和施工具体情况进行放坡,以保证不塌方,其最大容许坡度按表2-2采用。
放坡后基坑上口宽度由基础底面宽度及边坡坡度确定,坑底宽度每边应比基础宽出30~50cm,以便于施工操作。
表2-1 基坑(槽)和管沟不加支撑的允许深度
表2-2 深度在5m内的基槽管沟坡的最陡坡度
(2)在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。
控制网应该避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志;场地整平应设l0m×lOm或20m×20m方格网,在
各方格点上做控制桩,并测出各标桩处的自然地形、标高,作为计算挖土方量和施工控制的依据。
基坑(槽)和管沟开挖,上部应有排水措施,防止地面水流入坑内冲刷边坡,造成塌方和破坏基底土。
(3)开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度,分段分层均匀开挖。
(4)采用挖土机开挖大型基坑(槽)时,应从上而下分层分段,按照坡度线向下开挖,严禁在高度超过3m或在不稳定土体之下作业,每层的中心地段应比两边稍高一些,以防积水。
(5)在挖方边坡上如发现有软弱土、流砂土层,或地表面出现裂缝时,应停止开挖,并及时采取相应补救措施,以防止土体崩塌与下滑。
(6)采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有下列两种:1)端头挖土法:挖土机从基坑(槽)或管沟的端头,以倒退行驶的方法进行开挖,自卸汽车配置在挖土机的两侧装运土。
2)侧向挖土法:挖土机沿着基坑(槽)边或管沟的一侧移动,自卸汽车在另一侧装土。
(7)挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)和管沟深度的l/2,如挖土深度超过5m时应按专业施工方案来确定。
(8)机械开挖基坑(槽)和管沟,应采取措施防止基底超挖,一般可在设计标高以上暂留300mm一层土不挖,以便经抄平后由人工清底挖出。
(9)机械挖不到的土方,应配以人工跟随挖掘,并用手推车将土运到机械能挖到的地方,以便及时挖走。
(10)修帮和清底。
在距槽底实际标高500mm槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准。
以此修整槽边,最后清理槽底土方。
槽底修理铲平后进行质量检查验收。
(11)开挖基坑(槽)的土方,在场地有条件堆放时,应留足回填的好土;多余土方应一次运走,避免二次搬运。
(12)雨期、冬期施工
1)土方开挖一般不宜在雨期施工,如必须在雨期施工时,开挖工作面不宜过大,应逐段、逐片分期完成。
雨期施工开挖的基坑(槽)或管沟,应注意边坡稳定。
必要时可适当放缓边坡坡度或设置支撑并对坡面进行保护。
同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。
经常对边坡、支撑、土堤进行检查,发现问题要及时处理。
2)土方开挖不宜在冬期施工。
如必须在冬期施工时,其施工方法应按冬期施工方案进行。
采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于300mm。
施工过程中每天均应对施工面采取防冻措施,施工接近基底标高时应预留适当厚度的松土或用保温材料覆盖,且应防止保温材料受水浸湿。
施工时若引起临近建筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。
6.质量通病控制方法
(1)挖方边坡塌方:根据不同土层土质和开挖深度,确定适当的挖方坡度,或设支护;做好地面排水措施,基坑开挖范围内有地下水时,应采用降排水措施,将水位降至基底以下0.5m;避免在靠近坡顶弃土、堆载和行驶挖土机械及车辆;土方开挖应自上而下分段、分层依次进行,避免先挖坡脚造成边坡失稳。
(2)场地积水:场地内填土应认真分层回填压(夯)实,使密实度不低于设计要求,避免松填;按要求做好场地排水坡和排水沟,做好测量复核,避免出现标高错误。
(3)边坡超挖:采用机械开挖,预留0.2~0.3m厚土层,采用人工修坡;对松软土层避免各种外界机械车辆等的振动,采取适当保护措施;加强测量复测,进行严格定位。
(4)基坑(槽)泡水:在开挖的基坑(槽)周围设排水沟或挡水堤;地下水位以下挖土,设排水沟和集水井,用水泵抽排,使水位降至开挖面以下0.5~
1.0m。
(5)围护墙渗水或漏水:渗水量较小时,在坑底设明沟排水;若渗水量较大,但没有泥沙带出,可用引流—修补方法加以控制;对渗、漏量很大的情况,在围护墙背面开挖至漏水位置下0.5~1.0m,并用密实混凝土进行封堵,或在墙后采用压密注浆或高压喷射注浆方法控制。
(6)围护墙倾斜、位移:对重力式支护结构采取减小坑边堆载,防止动荷载作用于围护墙或坑边区域;加快垫层与底板浇筑速度,以减少基坑敞开时间;对悬臂式支护结构,一般采取加设支撑或拉锚,也可墙背卸土,并应及时浇筑垫层;对支撑式支护结构,采取注浆或高压喷射注浆进行坑底加固,提高被动区抗力。
(7)流砂及管涌:坑内出现流砂现象时,应增加坑内排降水措施,将地下水位降低至基坑开挖底以下0.5~1.0m;基坑开挖后,可采取加速垫层浇筑或加厚垫层的办法“压住”流砂;管涌严重时可在支护墙的前面再打设一排钢板桩,在钢板桩与支护墙之间再进行注浆。
(8)邻近建筑与管线位移:基坑开挖应加强观测,当建筑物、管线位移、或沉降量到规范允许值后,立即采取跟踪注浆加固。
注浆孔可在围护墙背及建筑物前各布置一排,但注浆压力不宜太大;有条件的,可在开挖前对临近建筑物的地基或支护墙背土体先采用压密注浆、搅拌桩、静力锚杆压桩等加固措施。
对基坑周围管线可采取在管线靠基坑的一侧打设树根桩封闭或挖隔离沟。
当地下管线离基坑较近时,打设封闭桩、挖隔离沟困难,可采取将管线架空的办法使管线与围护墙后土体分离。
7.质量验收及标准:
(1)开挖标高、长度、宽度、边坡均应符合设计要求。
(2)施工过程应保持基底清洁无冻胀、无积水,并严禁扰动。
(3)开挖过程中应检查平面位置、水平标高、边坡坡度、压实度、降水系统、排水系统等,防止影响周边环境。
(4)基面平整度符合规范要求,基底土质应符合设计要求。
(5)土方开挖工程质量检验标准见表2-3
表2-3 土方开挖工程质量检验标准
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
