浆砌块石桥台、挡土墙施工工艺流程图

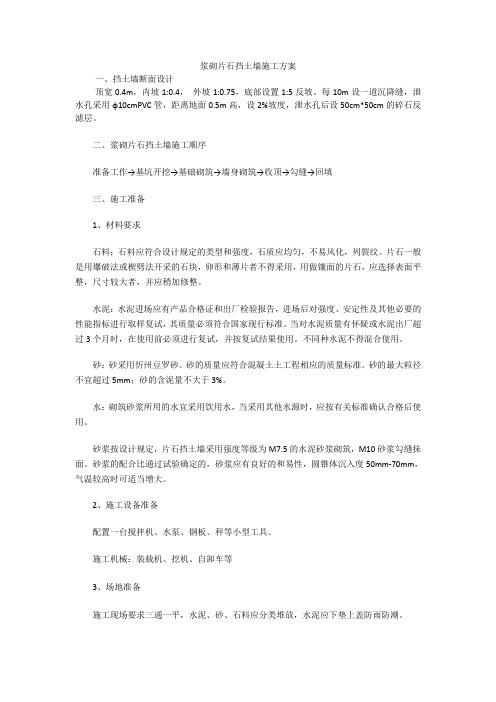

挡土墙施工方案 1、工程概述 工程概况 本工程停车场挡土墙采用悬臂式路肩墙B,基础采用C15垫层+C30混凝土,混凝土挡土墙墙身采用C30 现浇砼,挡土墙每隔20米设一道2cm宽沉降伸缩缝,墙身设置泄水孔PVCΦ100@2000,墙顶设置碎石盲沟和排水沟排水系统; 悬臂式挡土墙断面,具体结构详见附图 2、施工方案 2.1 方案概述 本项目挡土墙施主要采用悬臂式挡土墙施工,钢筋混凝土结构。混凝土浇筑时采用砼运输罐车运到施工现场,由汽车泵入模,分层浇筑。 挡土墙基底承载力需满足设计要求,现场实测基底承载力不满足设计要求时需及时上报进行基底处理。
挡墙模板采用木模板结构,对拉固定安装。 3.2 整体施工工艺流程 整体施工工艺流程详见施工工艺流程图 挡土墙施工工艺流程图 3.3 施工准备 (1)所有进场材料经试验室检测均满足设计、规范要求,施工设备完好。 (2)在开工前组织技术人员认真学习了挡土墙施工方案,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急
预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。 (3)现场施工机械、人员配置满足施工需要及工期要求。 (4)施工前清除表面浮土和障碍物,开挖至设计标高,平整施工场地,并对现场地形地质进行核验。 (5)施工场地设置临时排水沟,做好防排水系统。 (6)合理堆放材料和机具。 (7)根据施工坐标及设计提供的导线点,挡土墙基坑进行定位放线。 3.4施工过程 根据设计要求及现场实际情况,挡墙施工流程如下:测量放样——基坑开挖——碎石垫层——模板安装——基础混凝土——墙身混凝土——养护——墙背回填 1.测量放样 施工前,根据施工图纸,放出边线桩及挡墙基槽开挖范围,在开挖边界外0.5m 处设保护桩,便于施工中随时检查。 2.基坑开挖 挡墙开挖采用挖机配合人工进行开挖,结合施工实际情况。挡土墙开挖施工做到了以下工作细节工作: (1)挡土墙开挖前做好场地截、排水工作。 (2)严格按照设计图纸进行开挖,确保挡土墙基础深度。基坑开挖后,进行地基承载力试验,若基底地质情况与图纸所示不符时,及时提出地基处理方案或加固措施,报设计及监理工程师批准并加以实施。施工基础前做好基础排水、夯实工作,保证基础干燥、平整、坚实。 (3)挡土墙基坑应分段开挖,并及时施工墙身,墙身不应有水平通缝,斜基底不得改缓或改陡。沉降缝按照图纸设计要求分段设置,宽度2cm,挡土墙施工时,按沉降缝位置分段施工,挡土墙施工完成后,沉降缝用沥青麻絮沿内、外、顶三方填塞,深度不小于20cm。 (4)基坑检查验收:基坑底在挖至近设计标高时,按设计和规范要求,检查基底地质情况和基底承载力是否满足设计规定;检查基坑的平面位置、断面尺寸、高程、倒坡等是否与设计相符合;检查基底处理和排水情况是否符合规范要求。只
10.3.1浆砌石采用铺浆法砌筑。砂浆稠度为30~50mm,当气温变化时,则作适当调整。铺砂浆前,应清洗石料表面上的泥土并洒水润湿,使其表面充分收水,但不残留积水,灰缝厚度一般为20-30mm。成型砌体要求平整、稳定、密实和错缝。 10.3.2砌筑砂浆配合比经试配确定,并报监理工程师审核后使用。由于施工部位多,砌筑砂浆在各砌筑工作面用350L滚筒式拌和机拌制,机动翻斗车运输。砂浆试块按规范要求留制。 10.3.3采用砼底板时,在砼浇筑期间,按规范要求予埋一部分出露毛石,并在砌筑前将砼底板面凿毛处理,冲洗干净。 10.3.4分层坐浆砌筑,石块卧砌,上下错缝,内外搭接,砌立稳定,每层依次砌角石、面石,然后砌腹石,砌体均衡上升。每日砌筑高度控制在1m左右,并找平一次;外露面水平灰缝宽度不大于25mm,竖缝宽度不大于40mm,相邻两层间的竖逢错开距离不小于100mm;伸缩缝和排水孔按图纸设置,砌筑后按规定及时养护。 10.3.5砌体应自下而上均衡上升,永久缝的缝面应平整垂直。 10.3.6砌体勾缝:勾缝前,砌体表面溅染的砂浆应清理干净。块石砌筑后必须及时清缝,清缝在块石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的两倍。同时将缝槽清洗干净,不得残留灰渣和积水,并保持缝面湿润,勾缝用砂浆单独拌制,采用1:水泥砂浆或设计文件规定标号的砂浆勾缝,勾缝砂浆严禁与砌体砂浆混用。 浆砌块石护底施工方案 10.4.1工艺流程: 10.4.2施工方法 1、测量放线: 根据控制网测设中心线,然后放出底角和坡顶桩,测好桩顶标高,带上线。 2、铺碎石垫层:
砂石质量:符合设计要求。垫层采用人工摊铺,不得从坡顶顺坡下倒,砂石分层铺筑,严禁混淆,铺筑的垫层厚度应符合设计和规定要求,铺筑好的垫层要及时砌筑块石,禁止人员践踏。 3、选石: 块石大小均匀,棱角分明,最小边长不应小于20cm,至少具有一个砌筑平面的平整面,所选石料应质地良好,坚硬新鲜,纹理均匀,无裂缝,不得使用风化石。 4、砌石: 砌石在基底渗水排干,基底垫层验收合格后,方可施工。 砌筑前放样立标尺,然后拉线砌筑。 砌筑时须座浆,石料必须涮洗干净,上浆前石料应洒水湿润,使其表面充分吸收,但不得残留积水,砌石的基本要求是平整、稳定、密实、错缝。 砌石之间缝隙应为5-8cm。对于砌石间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触。 5、勾缝 勾缝前,砌体表面溅染的砂浆应清理干净。块石砌筑后必须及时清缝,清缝在块石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的两倍。同时将缝槽清洗干净,不得残留灰渣和积水,并保持缝面湿润,勾缝用砂浆单独拌制,采用1:水泥砂浆或设计文件规定标号的砂浆勾缝,勾缝砂浆严禁与砌体砂浆混用。 10.4.3冬、雨季施工 冬季最低气温在0~5℃时,砌筑后砌体覆盖保温养护,当最低气温在0℃以下时,停止施工;在雨天施工时,砌筑好的工段及时覆盖保护,以防雨水冲刷。 10.4.4砌体养护 砌体外露面在砌筑后12-18小时之间及时养护,经常保护外露面湿润。水泥砂浆砌筑的养护时间不少于14天。 干砌石施工方案 10.5.1铺砌干砌块石之前按所要求的坡度修整边坡,坡垫层应自下而上,
挡土墙施工工艺流程 1、工艺流程 施工准备→测量放样→基坑开挖→报检复核→砌筑基础→基坑回填→安设沥青麻絮沉降缝→选修面石拌砂浆→砌筑墙身→填筑反滤层回填土→清理勾缝 2、施工方法 2.1施工场地准备 施工前,做好场地平整,为片石及周转材料的运输、堆放准备好场地。 清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水。 2.2测量放样 测量放线,定出桩位中心线及开挖边界线。由施工队埋设护桩。 2.3基槽开挖 1、挡墙基槽开挖时机械不得碰撞旋喷桩和破坏复合地基,坐落在原状土层中的挡墙不得扰动基底原状土、如有超挖,应按施工规范要求或监理工程师批准的方法处理,并按道路压实度标准夯实。 2、确保基槽边坡稳定,防止塌方; 3、做到排降水设施,保持基底干槽施工; 2.4挡墙砌筑 砌块在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。砌筑时,先铺底浆,再放石块(先将石块的尖锐部分敲去),经左右轻
轻揉动几下后,再轻击石块,使灰缝砂浆被压实。在已砌筑好的石块侧面安砌时,在相邻侧面先抹砂浆,后砌石,并向下及侧面用力挤压砂浆,使灰缝挤实,砌体被贴紧。砂浆的铺砌见下图。 度 砂浆的铺砌示意图 以分段分层进行为原则。底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。较长的砌体除分层外,还要分段砌筑,两相邻段的砌筑高差不应超过1.2m ,分段处设置在沉降缝或伸縮缝的位置。分层砌筑时,先角石,后边石或面石,最后才填腹石(如下图)
护坡砌体自下而上逐层砌筑,其泄水孔、砂砾垫层同步进行。泄水孔可预留孔洞或埋设铁管,反滤层在砌高一层后,即填筑一层,当达到耳环墙位置时,清理边坡后进行耳墙砌筑。砌筑要求砂浆饱满、密实,其内不得填碎石,应填以块石,以保证其强度。砌体表面平整,砌缝完好、无开裂现象,勾缝平顺、无脱落现象。 2.5沉降缝及泄水孔设置 沉降缝、泄水孔、反滤层的设置位置、质量和数量应符合设计要求。泄水孔采用梅花阵布置。 挡土墙的伸缩缝和沉降缝宽3cm(施工时缝内夹3公分厚的泡沫板或木板,施工完后抽出木板或泡沫板)从墙顶到基底沿墙的内、外、顶三侧填塞沥青麻丝,厚100~200cm。 挡墙背泄水孔入口处采用碎石层进行过滤,以免泄水孔堵塞,影响排水。泄水孔坡度向外,无堵塞现象;沉降缝整齐垂直,上下贯通。 挡土墙泄水孔为ф100PVC管,泄水孔进口周围铺设0.5m3/m碎砾石,碎石外包土工布,下排泄水孔进口的以下铺设0.5m3/m的粘土层并历夯实。 2.6勾缝 墙面勾缝采用M7.5水泥砂浆勾带子缝。 2.7挡墙压顶施工 2.7.1挡墙压顶模板 (1)、支安模板,必须牢固,不得松动,跑模; (2)、模板拼缝严密不漏浆,模内保持清洁; (3)、模板隔离剂涂刷均匀,不得污染钢筋。

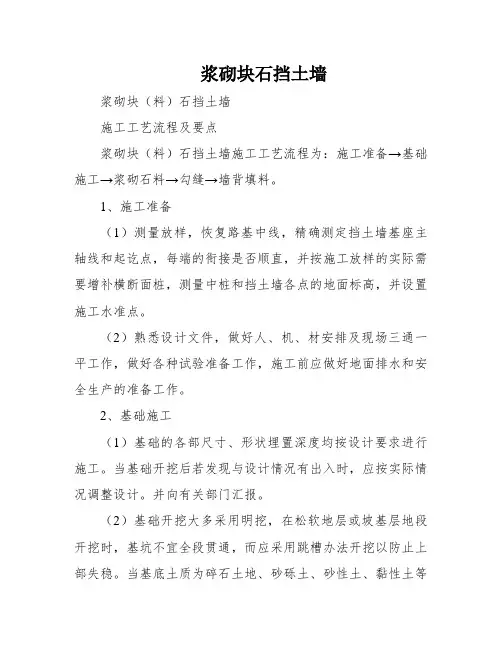

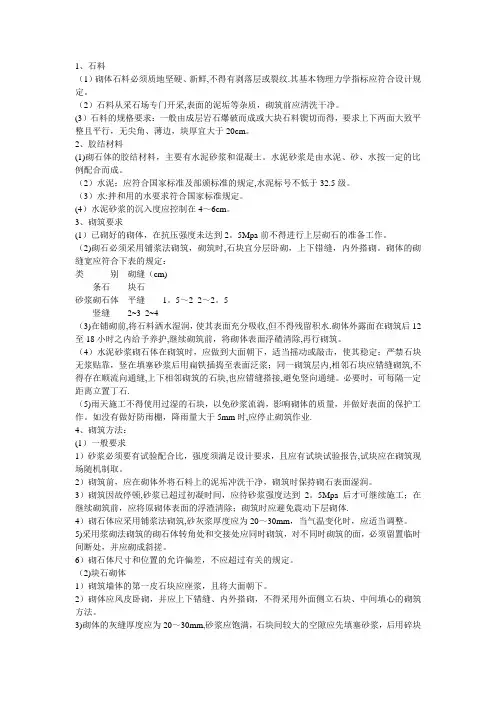

浆砌石挡土墙施工工艺 本投标人所用石料均从石料场采购,由供应商汽车运至工地。砌筑用砂浆采用砂浆拌和机拌和,人工挑运到砌筑地点,块石料采用人工抬运到填筑地点,人工砌筑。 浆砌石施工流程 测量放样→基础整修→铺筑垫层→块石运输到位→选石料→砂浆拌制、运输→挡土墙砌筑→勾缝→养护 1、材料质量要求 砌体石料应坚实新鲜,无风化剥落层或裂缝,石材表面无污垢、水锈等杂质。除少量用于塞缝的片石外,块石要求上下两面平行且大致平整,无尖角、薄边,块厚应大于20cm,块石外露面需修琢加工。使用前,按照招标文件的要求进行其标号和物理力学指标的测定,并将测定结果书面报送工程师,经工程师同意后,方能用于工程。 砌体用砂的细度模数一般为2.5~3.0,砂的粒径为0.15~5mm。砌筑用水泥按每次用量从水泥库中提取,受潮结块的水泥禁止使用。水从外河或内湖中抽取。 2、砂浆生产 砂浆严格按招标文件要求进行配料,砂的配料误差不得大于5%,水的配量误差不大于1%。砂浆应符合施工图的设计标号、和易性,具有良好保水性能。砂浆必须拌合均匀,一次拌料应在其凝结之前使用完毕。砂浆的配合比由试验确定并报工程师批准使用,并随拌随用。勾缝砂浆单独拌制,严禁与砌体砂浆混用。 砂浆采用砂浆拌和机拌制,拌和时间3分钟,局部少量砂浆用人工拌制,水泥和泥砂一起先干拌三遍,然后湿拌至色泽均匀止,用小斗车运送至砌石部位。 3、浆砌石砌筑
(1)砌筑前先将基底清理干净,砌筑采用座浆砌筑的方法施工,砌石前先在基础面上铺一层15cm厚的C15混凝土垫层,然后再安放石块。浆砌石采用人工挑运块石、砂浆入仓,人工砌筑。在铺砌前,石料先洒水湿润,使其表面充分吸收,但不得残留积水。砌体基础的第一层石块应大面朝下,小面朝上,以便让砂浆挤满石块底部及四周的全部缝隙,砌体的第一层及其转角、交叉等处选用较大的平整毛石。石块分层卧砌,上下错缝,内外搭砌,不得采用外面侧立石块,中间填心的方法;每层大体找平,灰缝厚度一般20~30mm,较大的空隙先填满砂浆,后用片石等填塞,不得采用先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触;在砌筑过程中严格按工程师要求进行收坡或收台。砌石体转角处和交接处同时砌筑,对不能同时砌筑的面和与相邻砌筑段结合处,留置临时间断处,砌成斜槎。若砌筑因故停顿,则在新一层砌筑前清除浮浆,进行清扫,使新旧砌体紧密结合。浆砌石砌体凝固后,及时养护。 浆砌石施工中严格做到“平、稳、紧、满”四个字。平就是每一层要求水平上升,等高进行,不允许砌筑面因进度不同造成高差过大,同一层砌筑面的高差不大于1m,稳就是石块要砌得稳,石块安放得踏实稳当,不易动摇;紧就是石块与石块靠得严实,没有大的缝隙,空隙中的砂浆与小石块都填塞紧密;满就是砂浆要灌满石缝,防止产生干缝和虚缝。 (2)勾缝:浆砌石表面勾缝将保持块石的自然接缝,力求美观、匀称、块石形态突出,表面平整。砌石勾缝的型式采用平缝,在砌体的隐蔽回填部位,可不做专门的勾缝处理。浆砌石砌筑后24h进行清缝,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,砌缝宽度为平缝15~20mm,竖缝20~30mm。勾缝前先将槽缝冲洗干净,并保持缝面湿润,勾缝用的砂浆要稠,避免凝固时收缩而与砌体脱离。勾
志丹县义正镇基础设施配套工程二标段 挡 土 墙 施 工 方 案 编制人:曹磊磊
审核人:苏宗泉 施工单位:延安市环监工程有限责任公司 编制日期:2013年9月15日 挡土墙施工方案 一、工程概况 志丹县义正镇综合服务中心建设工程边坡防护及道路工程位于志丹县义正镇。挡墙主要为路基防护段,结构为重力式及衡重式挡墙。 二、施工工艺 1、挡土墙及护坡工程施工工艺流程
2、施工准备 施工现场要求三通一平,水泥、砂、石料的质量指标已经送检抽检合格;进场的施工机具设备能满足生产要求;操作工人、施工队负责人、技术员已接受过技术交底。根据图纸要求,做好测量放线工作,对有坡度要求的砌体,应立好自制的坡度门架。施工用的水泥、砂、石料应分类堆放,水泥应下垫上盖防雨防潮。砌筑砂浆应根据设计要求和现场材料实际情况,由实验室确定施工配合比,并写在标示标牌上。 3、基础测量放线 依据设计图纸,用全站仪准确放出基础四个角点坐标点位,精确测定出挡土墙基座主(横)轴线和起讫点及沉降缝位置。按施工放样的实际需要,用水准仪测量挡土墙各点的原地面高程,用以确定基坑开挖深度。设置施工水准点,在基坑底面弹出轴线及墙身线,将轴线及墙身线引出作业段面之外。 4、基槽开挖 基槽开挖前疏通地面排水系统。采用小型挖掘机开挖,开挖时严禁超挖,避免扰动基底原状土。挖至设计基底应预留20~30cm采用人工刷底、修整,确保基底平整,几何尺寸及基底高程符合要求。开挖时保证边坡稳定,开挖坡比按照1:1进行开挖。基底开挖的平面尺寸应比设计尺寸加宽50cm左右。基础开挖后若出现与设计情况有出入时,应向有关部门汇报,按实际情况调整设计。基槽开挖到设计标高后,应检查基底承载力,经监理工程师检验合格后应立即进行基础施工。开挖基槽的土方,在场地有条件堆放时,一定要留足回填需要的好土;多余的土方应一次运走,避免二次倒运。在基槽边弃土时,槽边的堆土应距基槽上口边缘1.2米以外,高度不得超过1.5m。任何土质基槽
浆砌块石挡土墙施工方案 10.3.1浆砌石采用铺浆法砌筑。砂浆稠度为30~50mm,当气温变化时,则作适当调整。铺砂浆前,应清洗石料表面上的泥土并洒水润湿,使其表面充分收水,但不残留积水,灰缝厚度一般为20-30mm。成型砌体要求平整、稳定、密实和错缝。 10.3.2砌筑砂浆配合比经试配确定,并报监理工程师审核后使用。由于施工部位多,砌筑砂浆在各砌筑工作面用350L滚筒式拌和机拌制,机动翻斗车运输。砂浆试块按规范要求留制。 10.3.3采用砼底板时,在砼浇筑期间,按规范要求予埋一部分出露毛石,并在砌筑前将砼底板面凿毛处理,冲洗干净。 10.3.4分层坐浆砌筑,石块卧砌,上下错缝,内外搭接,砌立稳定,每层依次砌角石、面石,然后砌腹石,砌体均衡上升。每日砌筑高度控制在1m左右,并找平一次;外露面水平灰缝宽度不大于25mm,竖缝宽度不大于40mm,相邻两层间的竖逢错开距离不小于100mm;伸缩缝和排水孔按图纸设置,砌筑后按规定及时养护。 10.3.5砌体应自下而上均衡上升,永久缝的缝面应平整垂直。 10.3.6砌体勾缝:勾缝前,砌体表面溅染的砂浆应清理干净。块石砌筑后必须及时清缝,清缝在块石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的两倍。同时将缝槽清洗干净,不得残留灰渣和积水,并保持缝面湿润,勾缝用砂浆单独拌制,采用1:1.5水泥砂浆或设计文件规定标号的砂浆勾缝,勾缝砂浆严禁与砌体砂浆混用。 10.4浆砌块石护底施工方案 10.4.1工艺流程: 10.4.2施工方法 1、测量放线: 根据控制网测设中心线,然后放出底角和坡顶桩,测好桩顶标高,带上线。
2、铺碎石垫层: 砂石质量:符合设计要求。垫层采用人工摊铺,不得从坡顶顺坡下倒,砂石分层铺筑,严禁混淆,铺筑的垫层厚度应符合设计和规定要求,铺筑好的垫层要及时砌筑块石,禁止人员践踏。 3、选石: 块石大小均匀,棱角分明,最小边长不应小于20cm,至少具有一个砌筑平面的平整面,所选石料应质地良好,坚硬新鲜,纹理均匀,无裂缝,不得使用风化石。 4、砌石: 砌石在基底渗水排干,基底垫层验收合格后,方可施工。 砌筑前放样立标尺,然后拉线砌筑。 砌筑时须座浆,石料必须涮洗干净,上浆前石料应洒水湿润,使其表面充分吸收,但不得残留积水,砌石的基本要求是平整、稳定、密实、错缝。 砌石之间缝隙应为5-8cm。对于砌石间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触。 5、勾缝 勾缝前,砌体表面溅染的砂浆应清理干净。块石砌筑后必须及时清缝,清缝在块石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的两倍。同时将缝槽清洗干净,不得残留灰渣和积水,并保持缝面湿润,勾缝用砂浆单独拌制,采用1:1.5水泥砂浆或设计文件规定标号的砂浆勾缝,勾缝砂浆严禁与砌体砂浆混用。 10.4.3冬、雨季施工 冬季最低气温在0~5℃时,砌筑后砌体覆盖保温养护,当最低气温在0℃以下时,停止施工;在雨天施工时,砌筑好的工段及时覆盖保护,以防雨水冲刷。 10.4.4砌体养护 砌体外露面在砌筑后12-18小时之间及时养护,经常保护外露面湿润。水泥砂浆砌筑的养护时间不少于14天。
挡土墙施工工艺流程
挡土墙施工工艺流程 1、工艺流程 施工准备→测量放样→基坑开挖→报检复核→砌筑基础→基坑回填→安设沥青麻絮沉降缝→选修面石拌砂浆→砌筑墙身→填筑反滤层回填土→清理勾缝 2、施工方法 2.1施工场地准备 施工前,做好场地平整,为片石及周转材料的运输、堆放准备好场地。 清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水。 2.2测量放样 测量放线,定出桩位中心线及开挖边界线。由施工队埋设护桩。 2.3基槽开挖 1、挡墙基槽开挖时机械不得碰撞旋喷桩和破坏复合地基,坐落在原状土层中的挡墙不得扰动基底原状土、如有超挖,应按施工规范要求或监理工程师批准的方法处理,并按道路压实度标准夯实。 2、确保基槽边坡稳定,防止塌方; 3、做到排降水设施,保持基底干槽施工; 2.4挡墙砌筑 砌块在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。砌筑时,先铺底浆,再放石块(先将石块的尖锐部分敲去),经
左右轻轻揉动几下后,再轻击石块,使灰缝砂浆被压实。在已砌筑好的石块侧面安砌时,在相邻侧面先抹砂浆,后砌石,并向下及侧面用力挤压砂浆,使灰缝挤实,砌体被贴紧。砂浆的铺砌见下图。 度 砂浆的铺砌示意图 以分段分层进行为原则。底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。较长的砌体除分层外,还要分段砌筑,两相邻段的砌筑高差不应超过1.2m ,分段处设置在沉降缝或伸縮缝的位置。分层砌筑时,先角石,后边石或面石,最后才填腹石(如下图)。角石安放好后,从两边至中心进行,然后由边向中。
护坡砌体自下而上逐层砌筑,其泄水孔、砂砾垫层同步进行。泄水孔可预留孔洞或埋设铁管,反滤层在砌高一层后,即填筑一层,当达到耳环墙位置时,清理边坡后进行耳墙砌筑。砌筑要求砂浆饱满、密实,其内不得填碎石,应填以块石,以保证其强度。砌体表面平整,砌缝完好、无开裂现象,勾缝平顺、无脱落现象。 2.5沉降缝及泄水孔设置 沉降缝、泄水孔、反滤层的设置位置、质量和数量应符合设计要求。泄水孔采用梅花阵布置。 挡土墙的伸缩缝和沉降缝宽3cm(施工时缝内夹3公分厚的泡沫板或木板,施工完后抽出木板或泡沫板)从墙顶到基底沿墙的内、外、顶三侧填塞沥青麻丝,厚100~200cm。 挡墙背泄水孔入口处采用碎石层进行过滤,以免泄水孔堵塞,影响排水。泄水孔坡度向外,无堵塞现象;沉降缝整齐垂直,上下贯通。
目录 一、工程概括......................................... - 0 - 二、施工进度计划及劳动力安排.......................... - 2 - 三、原材料要求....................................... - 3 - 四、施工流程.......................................... - 4 - 五、施工方案.......................................... - 4 - 六、质量检验标准..................................... - 6 - 七、质量保证措施...................................... - 6 - 八、保证工期及施工安全的主要措施...................... - 7 - 九、雨季施工保证措施................................. - 10 - 十、环境保护......................................... - 10 -十一、其它........................................... - 12 -
浆砌片石挡土墙专项方案 一、工程概括 S208线老木孔至岚头段公路改扩建工程位于金沙县东部,系规划省道S208赤水至开阳中的一段(目前为县道X024)。项目整体呈北南走向,起点K0+000接木孔乡金沙县华威家机械制造有限责任公司交叉口处(原县道 X024 K14+575),路线沿原有X024县道布线,经木孔乡东南侧、鱼洞、新房子、垭口上、田尾巴、长沟、三桥村、油房、林堡后,终点在岚头镇西侧变电站门口与原有道路相接,路线全长8.575km,全线采用8.5m宽路基宽度,双向两车道。 联络线起点在岚头镇西侧原道路交叉口处,与主线(K8+505.086)平交后,路线沿原老路向东延伸,终点止于岚头镇富康路与柳沙北路交叉口处,与岚头镇富康路相接,联络线路线全长254.720m。 此次S208线道路改建,主要以两侧设置挡墙工程为主,设置了大量的高挡土墙及护肩墙,除局部改建高填方区域采用C20片石砼挡土墙(K6+520~K6+720段及K8+085~K8+150段),其余挡土墙均采用M7.5浆砌片石仰斜式挡土墙,C20片石混凝土挡土墙将另作专项施工方案。 主要工程数量表
混凝土挡土墙施工工艺 1、基槽挖土方:本工程挖基槽土方采用人工配合挖掘机进行开挖。挖基配合墙体施工分段进行,先测量放线,定出开挖中线及边线,起点及终点,设立标桩,注明高程及开挖深度,用1m3反铲挖掘机开挖,多余的土方装车外运弃土。在施工过程中,应根据实际需要设置排水沟及集水抗进行施工排水,保证工作面干燥以及基底不被水浸。 2、地基处理:当挖基发现有淤泥层或软土层时,需进行换土处理,报请监理工程师批准后,才能进行施工。 3、碎石垫层施工:根据设计图纸现浇钢筋砼挡土墙。基底铺20公分厚碎石垫层,并用打夯机夯入地基土。以增加基底摩擦系数。混凝土挡土墙的基础垫层为C10砼垫层10公分厚。 4、钢筋安装: 现浇钢筋基础先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌砼完后且砼达到2.5Mpa后,进行墙身钢筋安装。 预制钢筋砼挡土墙的基础钢筋分二次安装,第一次安装最底层的钢筋,基础达到一定强度,安装好预制墙身后,再安装第二阶的基础钢筋。 5、现浇砼基础:按挡土墙分段长,整段进行一次性浇灌,在清理好的垫层表面测量放线,立模浇灌。 6、现浇墙身砼:现浇钢筋砼挡土墙与基础的结合面,应按施工缝处理,即先进行凿毛,将松散部分的砼及浮浆凿除,并用水清洗干净,然后架立墙身模板,砼开始浇灌时,先在结合面上刷一层水泥浆或垫一层2—3公分厚的1:2水泥砂浆再浇灌墙身砼。 墙身模板采用光面七夹板拼装,竖枋用8×10cm枋间距为40cm,用钢管作围楞,用8×10c m的木枋作斜撑进行支撑,侧模用ф16的螺栓对拉定位,螺栓间距为80cm,螺栓穿孔可采
用内径为20—25cm的硬塑料管,拆模时,将螺栓拔出,再用1:2水泥砂浆堵塞螺栓孔,墙身模板视高度情况分一次立模到顶和二次立模的办法,一般4米高之内为一次立模,超过4米高的可分二次立模,亦可一次立模。当砼落高大于2.0m时,要采用串筒输送砼入模,或采用人工分灰,避免砼产生离析。砼由砼搅拌站加工,用砼运输车运至现场,在墙顶搭设平台,用吊机吊送砼至平台进行浇灌,砼浇灌从低处开始分层均匀进行,分层厚度一般为30c m,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的1.5倍,并与侧模保持5—10cm的距离,切勿漏振或过振。在砼浇灌过程中,如表面泌水过多,应及时将水排走或采取逐层减水措施,以免产生松顶,浇灌到顶面后,应及时抹面,定浆后再二次抹面,使表面平整。 砼浇灌过程中应派出木工、钢筋工、电工及试验工在现场值班,发现问题及时处理。 砼强度件制作应在现场拌和地点或浇灌地点随机制取,每工作班应制作不少于2组试件(每组3块)。 砼浇灌完进行收浆后,应及时洒水养护,养护时间最少不得小于7天,在常温下一般24小时即可拆除墙身侧模板,拆模时,必须特别小心,切莫损坏墙面。 7、伸缝缩、沉降缝及泄水孔的处理 现浇灌钢筋砼挡土墙的伸缩缝和沉降缝宽2cm(施工时缝内夹2公分厚的泡沫板或木板,施工完后抽出木板或泡沫板)从墙顶到基底沿墙的内、外、顶三侧填塞沥青麻丝,深15cm。 挡土墙泄水孔为ф10cm的硬质空心管,泄水孔进口周围铺设50×50×50cm碎石,碎石外包土工布,下排泄水孔进口的底部铺设30cm厚的粘土层并历夯实。 挡土墙施工工艺流程图
浆砌块石挡土墙施工方案 一.编制依据 1.《万县至梁平高速公路两阶段施工图设计》第二册 2.重庆高等级公路建设指挥部发《技术规范》 3.《公路桥涵施工技术规范》 4.其它有关标准及规定。 二.工程概况 K48K24+750+100~K48+11524+800路肩衡重式仰斜式挡土墙,全长15m50m,最大砌筑高度为7m5m,最矮砌筑高度为2m,墙身及基础均为M7.5水泥砂浆砌筑。总工程量为:80m3.三.施工人员配置 工程师一名,施工员一名,质检员一名,安全员一名,技术工人20人,辅助工人10人。四.施工机械设备配置 CA T-200B,挖掘机一台,JQ350砂浆搅拌机一台。 五.施工方法 1.基础开挖的位置、深度,基底尺寸符合设计图要求,基础的轴线位置,应经校核无误后开挖。轴线控制桩应延长至基坑外加以固定。 2.挖基时基底土不得扰动或被水浸泡。挖至接近基底标高时,应保留10~20cm一层,在基础施工前突击挖出,并整平夯实,经监理工程师同意后,随即砌筑基础。 3.在基坑内设置集水坑与集水沟排水时,应设在基础范围以外。 4.基础的地基承载力必须满足图纸要求,严禁超挖回填虚土。 5.岩层倾斜的基底可作成台阶,使承重面与重力线垂直,纵横向台阶按高1m ,最低平台宽部小于2 m ,其余平台宽部小于1.5 m ,设置。 6.岩层基底挖至标高并检验合格后,应加以湿润,铺一层厚度2~3 cm 水泥砂浆封底。 7.砌体材料应符合设计要求,砂浆配合比应严格按施工配合比控制,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4小时内使用完毕,气温超过30℃时宜在2~3小时内使用完毕。 8.砌筑砌体基础的第一层时,如基底为土质,可直接坐浆砌筑;如基底为岩层或在砼上砌筑时,应先将表面加以清洗、湿润,再坐浆砌筑。 9.砌体顶面应用砂浆抹平,以防止地面水冲刷和渗入。 10.砌体应分层砌筑,砌筑上层时部应振动下层,不准在已砌好的砌体上抛掷、滚动翻转或敲击石块。 11.块石应平砌,并根据墙高进行层次配料,每层石料高度大致齐平。外围定位行列和镶面石,应丁顺相间或二顺以丁排列,丁石伸进墙心部小于25cm ,当厚度为60cm或更薄时,丁石应伸至整个墙伸,砌缝部超过3cm,上下层竖缝开距离不得小于8cm,不得在丁石的上下方布竖缝。 12.沉降缝严格按设计要求贯通整个断面(包括基础)铺放在每隔1~15m处,用沥青麻絮填塞紧密。 六.施工进度安排 基槽开挖计划15天完成,挡墙砌筑计划30天完成,总工期45天完成该挡土墙的施工任务,即2000年6月10日至2000年7月25日。 七.施工程序 实地放样—挡墙轴线、标高—基础开挖—基础墙身砌筑—沉降缝处理、勾缝—回填夯实。 八.质量安全保证措施
砌石挡土墙施工方案 一、施工准备 技术准备 绘制砌体平面及立面构造图,设置泄水孔位置。 根据砌石高度及石料规格、灰缝厚度计数皮数和排数,制作皮数杆。确定砂浆配合比,准备好砂浆拭模。 材料要求 石料:石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹。石料强度、试件规格及换算应符合实际要求,石料强度的测定应按现行《公路工程石料试验规程》(JTJ054)执行。石料种类、规格要求应符合规范规定。 水泥:应根据结构物所处环境选用水泥品种。宜采用硅酸盐水泥或普通水泥; 水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。 当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。 砂:砂宜采用中砂或粗砂并应过筛,当缺少中粗砂时,也可用细砂。砂的质量标准应符合混凝土工程相应材料的质量标准。 砂的最大粒径:用于砌筑片石时不宜超过5㎜;用于砌筑片石、粗料石时,不宜超过2.5㎜. 砂的含泥量:当沙浆强度小于M5时,含泥量应不大于7%;当沙浆强度大于等于M5时,含泥量应不大于5%。 水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格使用。 砂浆:砂浆的类别和强度等级应符合设计规定。 砂浆的配合比应通过实验确定,可采用质量比或体积比,并应满足国家
现行标准中砂浆技术要求。 砂浆应有良好的和易性,圆锥体沉入度50mm~70mm,气温较高时可适当增大。 机体设备 机具:砂浆强制搅拌机、小推车、筛子、铁锹、洒水喷壶、磅秤;托灰板、半载大桶、橡皮锤、大铲、小手锤、抹子、皮数杆等。 安全防护设施:脚手架(适用于高档墙)、安全帽、安全带、防护手套。 计量检测用具:水平尺、塞尺、小线、靠尺、坡度尺。 二、作业条件 挡土墙基槽按设计要求验收。基础或垫层已施工完毕,并已办理基础隐检手续。 测量防线经复核无误,并对桩点进行加密和保护。 按技术要求,设置分段施工位置,一般宜设在基础变形缝部位。 三、施工方法 测量放线 根据设计图纸,按照道路、土方回填施工中线、边线、高程点测放挡墙的平面位置和纵段高程。 在基础或垫层表面弹出轴线及墙身线。 砂浆拌制 砂浆宜利用机械搅拌,投料顺序应先倒砂、水泥、掺合料,最后加水。搅拌时间宜为3~5min,不得少于90s。砂浆稠度应控制在50mm~70mm。砂浆配置应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。 为改善水泥砂浆的和易性,可掺入无机塑化剂或皂化松香为主要成分的
浆砌块石挡墙施工 方案
福建省霞浦县三沙镇青官兰二级渔港工程 施 工 方 案 目录 第一章:工程概述; 第二章:施工场地布置; 第三章:主要施工方法及质量控制要点;第四章:施工质量保证体系及措施; 第五章:施工进度计划; 第六章:施工进度保证体系和措施; 第七章:施工安全保障措施; 第八章:文明施工和环境保护措施
第一章:工程概述 工程概况 1.工程建设地点 霞浦县处于中国海岸线的中部,福建省东北部,东濒东海,西接福安,北邻福鼎、柘荣,西南与宁德、罗源、连江隔海相望,介于北纬26°25′~27°9′,东经119°46′~120°26′之间,北距温州、南距福州均160公里。县境东西宽约60公里,南北长约70公里,陆地面积1489.6平方公里,海域面积29592.6平方公里,
为陆地总面积的15.9倍。三沙镇位于福建省霞浦县东部,距县城17.7千米。 拟建工程位于霞浦县三沙镇青官兰村北侧礁石附近。地理坐标为东经120°14′,北纬26°57′。拟建场地东侧为海上礁石,镇所在地距霞浦县城约17.7公里;水路可通达沿海各港;水、陆交通便捷。 2 建设规模 本工程建设规模为二级渔港工程,本港功能定位为生产型渔港,用于渔船靠泊、锚泊、装卸渔获物和补充渔需及生活物,设计年卸港量 2.0万吨。二级渔港建成后,新建直立式码头长度205m,斜坡码头长度50m,堆场面积7450m2。 3.气候条件 3.1气温 年平均气温15.5℃,历年最高气温为40.1℃(7月14
日),历年最低气温-1.0℃(1月25日),最热月平均气温29.1℃(7月份),最冷月平均气温9.9℃(1月份)。 3.2降水 多年平均降水量1408.7mm,历年年最多降水量2297.9mm (),历年月最多降水量533.6mm(6月),历年日最大降水量274.1mm(7月19日)。当地每年以6月份的降水量为最多,12月份降水量最少,一年之中有春季梅雨及夏末秋初台风影响的季节暴雨,有短暂旱季,约一个月左右时间,全年≥25mm降水日数多年平均为15.9天。 3.3风况 年平均风速 1.8m/s,最大风速为15.9m/s。风向为东北向。极大风速为30.5m/s,风向为东北偏北向。多年常风向为东南向,频率10%。多年强风向为东北偏北向,频率6%。全年≥8级(用2min 平均风速统计)风日数平均为0.6天,全年≥6级(用2min平均风速统计)风日数平均为3.4天。
浆砌片石挡土墙施工工艺 一、施工设备: 每个施工段面必须配置小型拌合机、水泵、铁板、磅秤等基本机械设施。手推车、铁锹、锄头、大铲、瓦刀手锤、手凿、水平尺、勾缝条、扁担、坡度门架等由劳务合作队按施工要求自备。 二、材料要求: 工程所用石料,其材质要均匀,坚硬,不易风化,无裂纹,表面的污渍予以清除。片石形状不受限制,但其中部厚度不得小于15cm。宜使用普通硅酸盐水泥,不同品种的水泥不得混合使用,严禁使用过期失效水泥。细集料采用坚硬耐久、粒径在5mm以下的天然黄砂,砂的含泥量不大于3%。 三、安全措施 施工人员必须佩戴安全帽和防护手套。高边坡施工要有防护绳、吊带、警示标牌等。在清除松石的施工过程中要有专人指挥,人工修坡时要注意塌方、滑坡等潜在风险,及时做出相应的调整,避免不必要的安全事故发生。施工现场电器作业,应由专职电工按规范操作。应检查作业区内使用设备及电线的漏电情况,发现问题立即整修。电器设备操作人员,必须穿合格劳保服装,戴标准绝缘手套。雨雪或潮湿天气,不宜在露天使用电器设备。施工现场用电设施应设置漏电保护装置。施工现场的配电盘应采取防雨雪措施。用电设备的金属外壳外应作接地保护。配电盘上的各种线路应有编号并标明用途。配电线路维修时应悬挂“禁止合闸,有人操作”警告标志。停、送电必须有专人负责。 搬运石块时要注意步调协调一致,施工便道应有足够的宽度和强度,确保运输安全,人工凿岩时要防止石块崩伤操作人员。搅拌机操作时应遵守操作规程,严禁违章操作。 四、施工准备 施工现场要求三通一平,水泥、黄砂、石料的质量指标已经试验室抽检合格;进场的施工机具设备能满足生产要求;操作工人、施工队负责人、技术员已接受过技术交底。根据图纸要求,已做好测量放线工作,有坡度要求的砌体,应立好自制的坡度门架。施工用的水泥、砂、石料应分类堆放,水泥应下垫上盖防雨防潮。砌筑砂浆应根据设计要求和现场材料实际情况,由实验员确定施工配合比,并写在标示标牌上。 五、基础测量放线 依据设计图纸,用全站仪准确放出基础四个角点坐标点位,精确测
第一节挡土墙管理流程 1、目的 用于指导工程管理人员对挡土墙工程进行全面质量控制,确保挡土墙工程施工全过程处于受控状态。 2、适用范围 适用于重力式浆砌块石挡墙、钢筋混凝土挡墙结构工程设计、施工阶段的全面质量控制。 3、工作流程 岩土勘察—挡土墙方案设计—挡土墙方案评审—施工图设计—施工组织设计或施工方案—施工组织设计或施工方案评审—定位放样—土方开挖—验槽—垫层—基础放样—基础施工—施工主体、布置泄水孔—盲沟、滤水层施工—土方回填(最低排泄水孔下夯粘土隔水层)—立面装饰或绿化施工—验收。 钢筋混凝土挡墙施工工序
土方开挖基础施工
主体施工 浆砌块石挡墙施工工序 基础施工
主体施工 饰面施工 4、各挡墙施工要点 4.1钢筋混凝土挡土墙施工要点 1、测量放线:根据施工图纸及坐标点测放出挡土墙中心线、基础平面位置线和纵断高程线,做好平面、高程控制点。 2、垫层施工 2.1垫层混凝土强度应符合设计要求,振捣密实、抹压平整。
2.2垫层底面不在同一高程时,施工应按先深后浅的顺序进行。 2.3垫层施工完成后,应复核设计高程并按设计图纸和挡墙中线桩弹出墙体轴线、基础尺寸线和钢筋控制线。 3、基础钢筋制作与安装 3.1应按有关规定进行钢筋复验、鉴证取样检验,合格后方可使用。 3.2钢筋应按品种规格、批号、分类存放,不得混存。有严重锈蚀、麻坑、劈裂、夹砂、夹层、油污等钢筋不得使用。 3.3钢筋绑扎前应将垫层清理干净,并用粉笔在垫层上划好主筋、分布筋间距。按划好的间距,先摆放受力主筋、后放分布筋。预埋件、预留孔等应及时配合安装。 3.4绑扎钢筋时一般用顺扣或八字扣,所有箍筋转角处应全部绑扎,不可交错绑扎。 3.5在钢筋与模板之间垫好垫块,间距不大于1.5m,保护层厚度应符合设计要求。 3.6垫块一般采用水泥砂浆制成,垫块厚度应与保护层厚度相同。 3.7钢筋连接方法宜采用焊接或机械连接并应符合设计图纸要求。 3.8在绑扎双层钢筋网片时,应设置足够强度的撑脚,以保证钢筋网片的定位准确。稳定牢固,在浇筑混凝土时不得松动变形。 3.9钢筋焊接成型时,焊前不得有水锈、油渍;焊缝处不得咬肉、裂纹、夹渣,焊渣应清除干净。
重力式挡土墙施工工艺重力式挡土墙施工技术是在多年路基挡护工程施工总结研究基础上发展起来的,是利用墙身自重承受土侧压力,从而达到挡护边坡的作用。 工艺特点 1 工艺形式简单、取材容易、施工简便,是较常用的挡土墙形式。 2 适用范围 (1)适用于一般地区、浸水地区、地震地区的边坡挡护工程。 (2)广泛应用于路基明挖基础砌石挡土墙的施工。 3 工艺原理 重力式挡土墙主要依靠墙身自重承受土侧压力,增加了墙身的稳定性,对地基承载力要求一般。主要用于地面横坡路段拦挡落石的路堑墙。 4 工艺流程 重力式挡土墙施工工艺流程见图1。 5 操作要点 5.1 施工准备工作 5.1.1 现场核对 熟悉施工图,进行现场核对,重点是对地形地貌、地表和地下水源、边坡稳定、山坡裂缝、滑动面、气象等变化情况作详细调查了解,根据实际地形,核查施工图中挡土墙沉降缝与伸缩缝、泄水孔等设置是否合理,基础埋深及地质描述与实际地基情况是否相符,挡土墙与路基或构造物连接是否平顺、稳定等。当施工图与实际情况不相符时,应及时报批处理。 5.1.2 编制施工组织设计 根据核对的工程量、工程特点、工期要求以及施工条件,结合设备能力,编制实施性施工组织设计,应包括施工工艺和相应的技术措施、工程数量、所需劳动力、机械设备、材料数量、临时工程、场地布置以及车辆运输等。根据施工组织设计编制施工工艺设计、工序质量控制设计、作业指导书,对操作人员进行技术交底。 5.1.3 材料及砂浆试验 对采购的材料进场前,应先通过试验检验,合格后方可采用。提前做好砂浆配合比设计、墙背填料的击实试验等。. 5.1.4 劳力和料具准备根据挡土墙的数量、施工的难度以及进度要求,合理组织劳动力。挡土墙施工所需的水泥、砂、石、块石料等需要在施工现场有一定的储备,以满足需要。砂浆搅拌机根据施工组织设计平面布置要求正确配置。

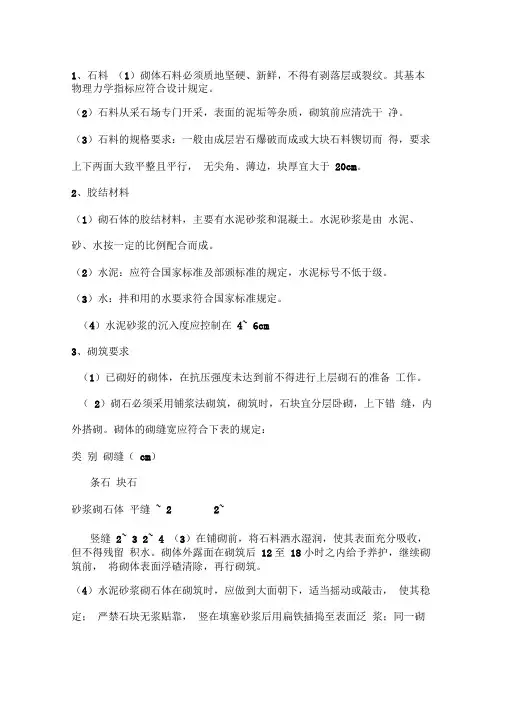

1、石料 (1)砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹。其基本物理力学指标应符合设计规定。 (2)石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净。 (3)石料的规格要求:一般由成层岩石爆破而成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。 2、胶结材料 (1)砌石体的胶结材料,主要有水泥砂浆和混凝土。水泥砂浆是由水泥、砂、水按一定的比例配合而成。 (2)水泥:应符合国家标准及部颁标准的规定,水泥标号不低于32.5级。 (3)水:拌和用的水要求符合国家标准规定。 (4)水泥砂浆的沉入度应控制在4~6cm。 3、砌筑要求 (1)已砌好的砌体,在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作。 (2)砌石必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。砌体的砌缝宽应符合下表的规定: 类别砌缝(cm) 条石块石 砂浆砌石体平缝 1.5~2 2~2.5 竖缝2~3 2~4 (3)在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。砌体外露面在砌筑后12至18小时之内给予养护,继续砌筑前,将砌体表面浮碴清除,再行砌筑。 (4)水泥砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。必要时,可每隔一定距离立置丁石。 (5)雨天施工不得使用过湿的石块,以免砂浆流淌,影响砌体的质量,并做好表面的保护工作。如没有做好防雨棚,降雨量大于5mm时,应停止砌筑作业。 4、砌筑方法: (1)一般要求 1)砂浆必须要有试验配合比,强度须满足设计要求,且应有试块试验报告,试块应在砌筑现场随机制取。 2)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。 3)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免震动下层砌体。 4)砌石体应采用铺浆法砌筑,砂灰浆厚度应为20~30mm,当气温变化时,应适当调整。5)采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不同时砌筑的面,必须留置临时间断处,并应砌成斜搓。 6)砌石体尺寸和位置的允许偏差,不应超过有关的规定。 (2)块石砌体 1)砌筑墙体的第一皮石块应座浆,且将大面朝下。 2)砌体应风皮卧砌,并应上下错缝、内外搭砌,不得采用外面侧立石块、中间填心的砌筑方法。 3)砌体的灰缝厚度应为20~30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用
砌石挡土墙 1. 适用范围 本标准适用于城市道路工程中砌石挡土墙施工。 2. 材料及主要机具 2.1 材料 2.1.1石料:石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹。石料强度、试件规格及换算应符合设计要求。石料种类、规格要求应符合表2.1.1的规定。 2.1.2.1应根据结构物所处环境选用水泥品种。对于冬期施工及无侵蚀性环境的地区、严寒地区、受水及冰冻共同作用的环境,宜采用硅酸盐水泥或普通水泥;对于侵蚀环境,宜采用火山灰水泥或矿渣水泥。 2.1.2.2水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。当对水泥质量有怀疑或水泥出厂超过三个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。 2.1.3砂 2.1. 3.1砂宜采用中砂或粗砂并应过筛,当缺少中粗砂时,也可用细砂。砂的质量标准应符合混凝土工程相应材料的质量标准。 2.1. 3.2砂的最大粒径:用于砌筑片石时不宜超过5mm;用于砌筑块石、粗料石时,不宜超过2.5mm。
2.1. 3.3 砂的含泥量:当砂浆强度等级小于M5时,含泥量应不大于7%;当砂浆强度大于M5时,含泥量应不大于5%。 2.1.4 水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格后使用。 2.1.5 砂浆 2.1.5.1 砂浆的类别和强度等级应符合设计规定。 2.1.5.2 砂浆的配合比应通过试验确定,可采用质量比或体积比,并应满足国家现行标准《公路桥涵施工技术规范》JTJ 041中1 3.2.3的砂浆技术要求。 2.1.5.3 砂浆应有良好的和易性,圆锥体沉入度50~70mm ,气温较高时可适当增大。 2.2 主要机具 2.2.1 机具:砂浆强制搅拌机、小推车、筛子、铁锹、洒水喷壶,磅秤;托灰板、半截大桶、橡皮锤、大铲、小手锤、抹子、皮数杆等。 2.2.2 安全防护设施:脚手架(适用于高挡墙)、安全帽、安全带、防护手套。 2.2.3 计量检测用具:水平尺、塞尺、小线、靠尺、坡度尺。 3 . 施工准备 3.1 作业条件 3.1.l 挡土墙基槽按设计要求验收。基础或垫层已施工完毕,并已办理基础隐检手续。 3.1.2 测量放线经复核无误,并对桩点进行加密和保护, 3.1.3 按技术要求,设置分段施工位置,一般宜设在基础变形缝部位。 3.2 技术准备 3.2.1 施工方案已审批完成,根据施工方案内容对工人.进行技术培训并交底。 3.2.2 绘制砌体平面及立面构造图,设置泄水孔位置。 3.2.3 根据砌石高度及石料规格、灰缝厚度计算皮数和排数,制作皮数杆。 3.2.4 确定砂浆配合比,准备好砂浆试模。 4. 操作工艺 4. 1工艺流程 4.2 操作方法 4.2.1 测量放线 4.2.1.1 根据设计图纸,按照道路、桥梁施工中线,高程点测放挡墙的平面位置和纵断高程。
