建筑工程消防工程监理控制要点交底
- 格式:pdf
- 大小:24.97 KB
- 文档页数:2

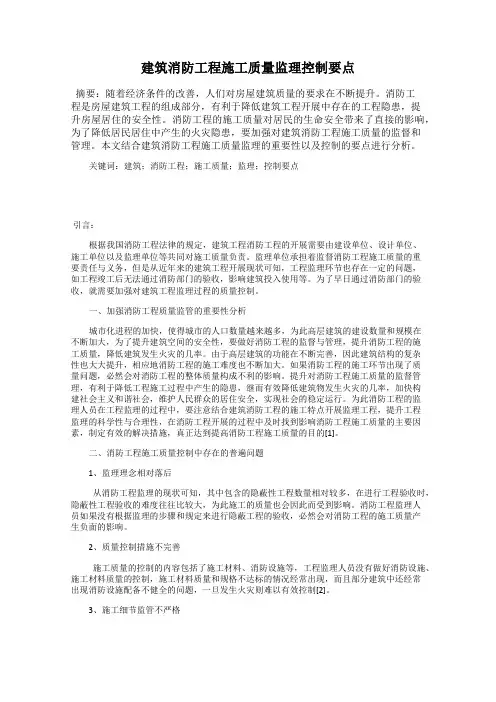

建筑消防工程施工质量监理控制要点摘要:随着经济条件的改善,人们对房屋建筑质量的要求在不断提升。
消防工程是房屋建筑工程的组成部分,有利于降低建筑工程开展中存在的工程隐患,提升房屋居住的安全性。
消防工程的施工质量对居民的生命安全带来了直接的影响,为了降低居民居住中产生的火灾隐患,要加强对建筑消防工程施工质量的监督和管理。
本文结合建筑消防工程施工质量监理的重要性以及控制的要点进行分析。
关键词:建筑;消防工程;施工质量;监理;控制要点引言:根据我国消防工程法律的规定,建筑工程消防工程的开展需要由建设单位、设计单位、施工单位以及监理单位等共同对施工质量负责。
监理单位承担着监督消防工程施工质量的重要责任与义务,但是从近年来的建筑工程开展现状可知,工程监理环节也存在一定的问题,如工程竣工后无法通过消防部门的验收,影响建筑投入使用等。
为了早日通过消防部门的验收,就需要加强对建筑工程监理过程的质量控制。
一、加强消防工程质量监管的重要性分析城市化进程的加快,使得城市的人口数量越来越多,为此高层建筑的建设数量和规模在不断加大,为了提升建筑空间的安全性,要做好消防工程的监督与管理,提升消防工程的施工质量,降低建筑发生火灾的几率。
由于高层建筑的功能在不断完善,因此建筑结构的复杂性也大大提升,相应地消防工程的施工难度也不断加大。
如果消防工程的施工环节出现了质量问题,必然会对消防工程的整体质量构成不利的影响。
提升对消防工程施工质量的监督管理,有利于降低工程施工过程中产生的隐患,继而有效降低建筑物发生火灾的几率,加快构建社会主义和谐社会,维护人民群众的居住安全,实现社会的稳定运行。
为此消防工程的监理人员在工程监理的过程中,要注意结合建筑消防工程的施工特点开展监理工程,提升工程监理的科学性与合理性,在消防工程开展的过程中及时找到影响消防工程施工质量的主要因素,制定有效的解决措施,真正达到提高消防工程施工质量的目的[1]。
二、消防工程施工质量控制中存在的普遍问题1、监理理念相对落后从消防工程监理的现状可知,其中包含的隐蔽性工程数量相对较多,在进行工程验收时,隐蔽性工程验收的难度往往比较大,为此施工的质量也会因此而受到影响。
消防工程施工安全技术交底一、背景介绍在消防工程施工过程中,为了确保施工人员的安全,保障工程质量,提高施工效率,消防工程施工安全技术交底是非常重要的一项工作。
本文将详细介绍消防工程施工安全技术交底的标准格式和内容要求。
二、标准格式消防工程施工安全技术交底应按照以下标准格式进行:1. 项目名称:填写消防工程项目的名称。
2. 施工单位:填写承担消防工程施工的单位名称。
3. 交底时间:填写消防工程施工安全技术交底的时间。
4. 参预人员:列出参预交底的人员名单,包括施工单位的相关负责人、监理单位的相关负责人、消防工程设计单位的相关负责人等。
5. 交底内容:详细描述消防工程施工安全技术交底的内容,包括但不限于以下几个方面:(1) 消防工程施工的基本要求:介绍消防工程施工的基本要求,包括施工前的准备工作、施工过程中的安全措施、施工后的验收标准等。
(2) 施工现场安全管理:介绍施工现场的安全管理措施,包括人员的安全教育培训、施工现场的安全防护措施、施工设备的安全使用等。
(3) 消防设施的施工要求:介绍消防设施的施工要求,包括灭火器、消防栓、喷淋系统等的安装位置、安装方式、施工材料等。
(4) 施工过程中的安全风险及应对措施:列举施工过程中可能浮现的安全风险,如高空作业、电气设备使用等,并提供相应的应对措施,如安全防护措施、操作规范等。
(5) 事故应急处理:介绍施工过程中可能发生的事故类型及相应的应急处理措施,包括火灾、泄露、触电等。
6. 交底记录:记录交底过程中的重要内容,包括参预人员的签字、交底内容的摘要等。
三、内容要求消防工程施工安全技术交底的内容要求如下:1. 准确性:交底内容应准确无误,确保施工人员能够正确理解并遵守相关安全技术要求。
2. 全面性:交底内容应全面覆盖消防工程施工过程中的各个环节,包括前期准备、施工过程、验收标准等。
3. 可操作性:交底内容应具备可操作性,能够指导施工人员实际操作,确保施工过程中的安全和质量。

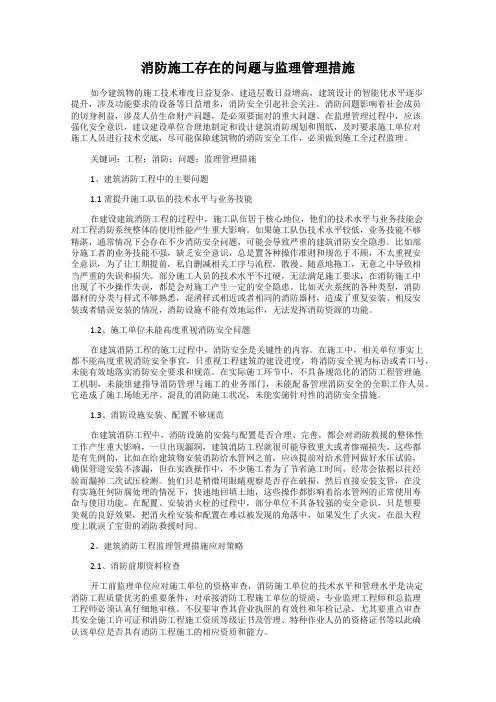

消防施工存在的问题与监理管理措施如今建筑物的施工技术难度日益复杂,建造层数日益增高,建筑设计的智能化水平逐步提升,涉及功能要求的设备等日益增多,消防安全引起社会关注。
消防问题影响着社会成员的切身利益,涉及人员生命财产问题,是必须要面对的重大问题。
在监理管理过程中,应该强化安全意识,建议建设单位合理地制定和设计建筑消防规划和图纸,及时要求施工单位对施工人员进行技术交底,尽可能保障建筑物的消防安全工作,必须做到施工全过程监理。
关键词:工程;消防;问题;监理管理措施1、建筑消防工程中的主要问题1.1需提升施工队伍的技术水平与业务技能在建设建筑消防工程的过程中,施工队伍居于核心地位,他们的技术水平与业务技能会对工程消防系统整体的使用性能产生重大影响。
如果施工队伍技术水平较低,业务技能不够精湛,通常情况下会存在不少消防安全问题,可能会导致严重的建筑消防安全隐患。
比如部分施工者的业务技能不强,缺乏安全意识,总是置各种操作准则和规范于不顾,不太重视安全意识,为了让工期提前,私自删减相关工序与流程,散漫、随意地拖工,无意之中导致相当严重的失误和损失。
部分施工人员的技术水平不过硬,无法满足施工要求,在消防施工中出现了不少操作失误,都是会对施工产生一定的安全隐患。
比如灭火系统的各种类型,消防器材的分类与样式不够熟悉,混淆样式相近或者相同的消防器材,造成了重复安装、相反安装或者错误安装的情况,消防设施不能有效地运作,无法发挥消防资源的功能。
1.2、施工单位未能高度重视消防安全问题在建筑消防工程的施工过程中,消防安全是关键性的内容。
在施工中,相关单位事实上都不能高度重视消防安全事宜,只重视工程建筑的建设进度,将消防安全视为标语或者口号,未能有效地落实消防安全要求和规范。
在实际施工环节中,不具备规范化的消防工程管理施工机制,未能组建指导消防管理与施工的业务部门,未能配备管理消防安全的全职工作人员。
它造成了施工场地无序、混乱的消防施工状况,未能实施针对性的消防安全措施。

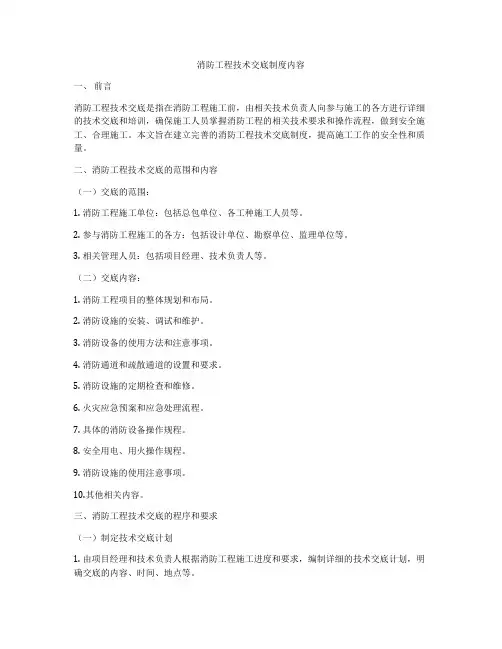

消防工程技术交底制度内容一、前言消防工程技术交底是指在消防工程施工前,由相关技术负责人向参与施工的各方进行详细的技术交底和培训,确保施工人员掌握消防工程的相关技术要求和操作流程,做到安全施工、合理施工。
本文旨在建立完善的消防工程技术交底制度,提高施工工作的安全性和质量。
二、消防工程技术交底的范围和内容(一)交底的范围:1. 消防工程施工单位:包括总包单位、各工种施工人员等。
2. 参与消防工程施工的各方:包括设计单位、勘察单位、监理单位等。
3. 相关管理人员:包括项目经理、技术负责人等。
(二)交底内容:1. 消防工程项目的整体规划和布局。
2. 消防设施的安装、调试和维护。
3. 消防设备的使用方法和注意事项。
4. 消防通道和疏散通道的设置和要求。
5. 消防设施的定期检查和维修。
6. 火灾应急预案和应急处理流程。
7. 具体的消防设备操作规程。
8. 安全用电、用火操作规程。
9. 消防设施的使用注意事项。
10.其他相关内容。
三、消防工程技术交底的程序和要求(一)制定技术交底计划1. 由项目经理和技术负责人根据消防工程施工进度和要求,编制详细的技术交底计划,明确交底的内容、时间、地点等。
2. 把技术交底计划上报施工单位领导,并经过批准执行。
(二)组织技术交底会议1. 由项目经理或技术负责人组织技术交底会议,向参与消防工程施工的各方进行技术交底。
2. 会议内容包括消防工程项目的整体规划和布局、消防设施的安装、调试和维护、消防设备的使用方法和注意事项等。
3. 会议后需签署技术交底记录,以备查证。
(三)监督和检查1. 项目经理和技术负责人需加强对技术交底的监督和检查,确保交底内容的落实。
2. 逐项检查交底内容的执行情况,发现问题及时处理。
(四)效果评价1. 对技术交底的效果进行评价,查找不足并提出改进措施。
2. 持续改进技术交底制度,提高施工过程中的安全性和质量。
四、拓展延伸1. 消防工程的技术交底是消防安全的重要环节,关系到人员的生命财产安全,必须高度重视。
消防工程施工技术交底一、项目概况1.1 项目名称:某某商业综合体消防工程施工1.2 项目地址:某某市某某街道某某路某号1.3 建设单位:某某集团有限公司1.4 施工单位:某某建筑工程有限公司1.5 监理单位:某某监理工程有限公司1.6 设计单位:某某设计院有限公司二、工程内容及要求2.1 工程内容:包括建筑消防设施、消防设备及管网的安装及调试等工作2.2 工程要求:按照相关法规要求进行施工,确保消防设施的正常运行,保障人员生命财产安全三、施工单位职责3.1 施工单位需严格遵守相关消防工程的国家标准及规范,确保工程质量和安全3.2 施工单位需配备具有相关资质的技术人员,确保施工过程中的技术指导和管理工作3.3 施工单位要保证材料的质量,严格按照设计要求进行施工,做好工程记录和资料归档3.4 施工单位要做好与监理单位的沟通协调工作,确保工程质量和进度符合要求四、施工工艺及方法4.1 施工工艺:(1)消防管道安装:按照设计图纸要求进行消防管道的安装,保证管道连接牢固,无渗漏现象(2)灭火器材安装:根据建筑物的不同功能区域进行灭火器材的合理安装,确保使用方便和效果显著(3)自动喷水灭火系统安装:按照相关标准和规范进行自动喷水灭火系统的安装,保证系统的稳定性和可靠性4.2 施工方法:(1)安全施工:严格遵守安全操作规程,佩戴好安全防护用具,确保施工过程中无安全事故发生(2)施工协作:各工种之间协作紧密,相互配合,确保施工进度和质量(3)质量管理:设立质量检查点,进行工程质量检测和验收,确保工程质量符合要求五、施工安全措施5.1 施工现场应设置警示标志,保证施工现场清晰明了,防止他人误入施工区域5.2 施工人员应定期进行安全教育培训,增强安全意识,提高危险防范意识5.3 施工过程中应定期检查消防设施及设备的安装情况,发现问题及时整改,确保施工质量和安全5.4 施工人员应遵守作业程序,严格遵守作业规范,杜绝违章施工行为六、施工进度计划6.1 按照设计方案和施工要求制定施工进度计划,确保工程按时、按质完成6.2 对施工进度和工作量进行实时监控和汇报,及时发现问题并做出调整6.3 对重点工段和关键工艺节点进行重点管理和控制,确保关键节点的施工顺利进行七、施工质量保障7.1 施工单位要建立健全的质量管理体系,明确质量检验的责任部门和具体操作流程7.2 对施工材料进行检验和验收,确保材料的质量符合标准要求7.3 对施工过程进行全程跟踪和监控,及时发现问题并进行处理,确保工程质量符合设计要求八、施工总结及验收8.1 施工单位要认真总结施工过程中的经验和教训,形成施工总结报告8.2 对施工工程进行验收,确保工程质量和安全达到验收标准8.3 完成消防工程施工后,要做好相关资料的整理和归档工作,方便后续使用和维护以上为某某商业综合体消防工程施工技术交底内容,希望各相关单位和人员认真遵守,按照要求进行施工,确保工程质量和安全。
消防工程施工监理交底一、监理交底的目的和依据消防工程施工监理交底是指在消防工程施工过程中,监理单位向承包商交底监理要求、工作方式、规范和标准,明确监理职责和权利,达到合理监理,确保工程质量。
监理交底依据《建筑工程质量管理条例》、《建筑工程消防设计规范》等相关法规、标准。
二、监理单位的职责和权利1、监理单位有权对消防工程施工进行监督,包括勘查、检验、试验、检测等环节,并提出监理意见;2、监理单位有权要求承包商提供相关施工资料,包括质量证书、计划、施工设计文件等;3、监理单位有权对承包商进行日常监督,包括工地巡查、现场检查等;4、监理单位有权签发相关消防工程竣工验收证书。
三、监理要求和工作方式1、监理单位要求承包商按照消防设计方案施工,保证消防工程质量;2、监理单位要求承包商提供消防工程施工进度表,及时报告工程进度;3、监理单位要求承包商配备足够的技术人员,保证工程施工质量;4、监理单位要求承包商在施工现场设置必要的安全设施,确保安全施工;5、监理单位要求承包商合理使用消防工程材料,确保工程质量和安全。
四、施工规范和标准1、消防工程施工要按照国家相关标准和规范进行,包括《建筑消防规范》、《建筑防火规范》、《建筑防火检查制度》等;2、消防工程施工要符合相关法规和标准,保证工程质量;3、消防工程施工要按照消防设计方案进行,不得擅自更改;4、消防工程施工要按照相关材料要求进行选材、使用,保证工程质量和安全。
五、监理交底的形式和内容1、监理交底可以采取会议形式或书面形式进行,由监理单位负责组织和实施;2、监理交底内容包括监理要求、工作方式、规范、标准等,清晰明了;3、监理交底要求承包商严格执行,监理单位进行监督和检查;4、监理交底后应及时记录相关内容,建立监理交底文件。
六、监理工作中需注意的问题1、监理单位要加强施工监督,及时发现和解决施工中存在的问题;2、监理单位要保持与承包商、业主和设计单位的良好沟通,确保工作顺利完成;3、监理单位要认真履行监理职责,确保消防工程施工质量和安全。
技术交底记录编号:工程名称交底日期施工单位交底项目消防工程安全技术交底交底内容:一、本工程执行的标准1、施工过程中,必须坚持“以人为本”、“安全第一、预防为主”的安全生产方针。
2、本项目工程质量控制执行国家消防规范规定和地方规定,对整个施工过程的安全生产和工程质量进行监理。
二、专业要求1、所有材料进场前(含甲供材料)必须先报审(消防材料报审、供货证明(含厂家资质、强制性认证书)、产品出厂合格证明文件及流水号、必须有消防许可录入记录),经审批同意有方可进场使用,各专业施工要求必须按照合同、图纸、规范规定、强制性条文施工及验收。
2、所有消防器材必须符合有关消防规定并有销售许可证,方可使用,没有合格证和消防强制认证的钢管、线管、表箱、水泵、消火栓箱、喷淋、报警器、应急灯、防火阀、电线电缆、防火门、气体灭火系统、组件设备等材料、没有主要材料送检合格证明文件,不得进场使用。
(第1、2条极为重要、消防报验必查)3、所有分项工程及隐蔽工程需经验收合格后方可转序,检验批资料及时报审。
4、所有消防管道必须焊缝饱满、车丝圆润并打磨管口,按规定要求做防腐处理。
埋地消防管道按图纸要求,无要求时按管道相关规范规定防腐标准实施。
地面架空管道防腐处理,有要求时按要求防腐,无特殊要求时必须两道红漆,防腐前管道清理干净、不得有油污。
5、所有架空管道支架必须牢固,不得违规跨距,不得破坏承重结构,所有法兰及螺栓必须防腐处理,所有穿墙套管必须穿管居中、按规定两端露出、按规定预埋和防腐防渗水。
三、施工作业一般要求1、施工中应严格按照以审批的施工方案、技术和安全措施要求进行施工,严禁擅自改动施工方案及图纸。
2、开工前对施工机械、工器具及安全防护用品和设施进行一次全面检查,符合安全规定,确保使用安全,未通过检查验收不得使用,机械设备必须挂操作规程,机械设备旁边摆放灭火器。
3、施工人员进入施工现场必须落实“三统一”正确戴好安全帽,高空作业挂好安全带,统一穿1着劳保工作服。

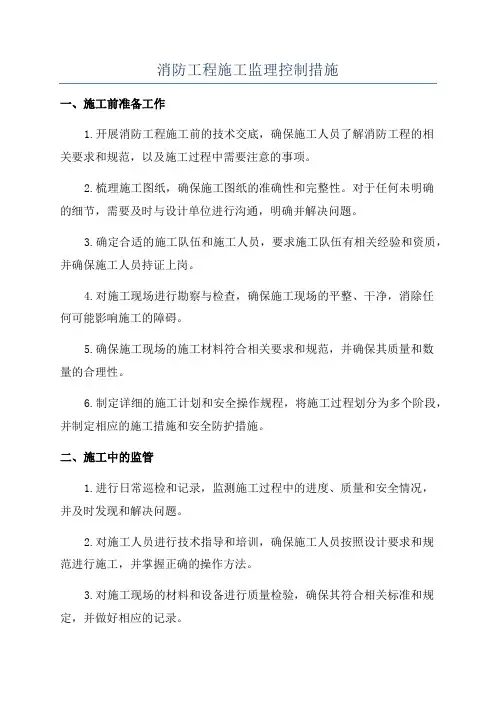

消防工程施工监理控制措施一、施工前准备工作1.开展消防工程施工前的技术交底,确保施工人员了解消防工程的相关要求和规范,以及施工过程中需要注意的事项。
2.梳理施工图纸,确保施工图纸的准确性和完整性。
对于任何未明确的细节,需要及时与设计单位进行沟通,明确并解决问题。
3.确定合适的施工队伍和施工人员,要求施工队伍有相关经验和资质,并确保施工人员持证上岗。
4.对施工现场进行勘察与检查,确保施工现场的平整、干净,消除任何可能影响施工的障碍。
5.确保施工现场的施工材料符合相关要求和规范,并确保其质量和数量的合理性。
6.制定详细的施工计划和安全操作规程,将施工过程划分为多个阶段,并制定相应的施工措施和安全防护措施。
二、施工中的监管1.进行日常巡检和记录,监测施工过程中的进度、质量和安全情况,并及时发现和解决问题。
2.对施工人员进行技术指导和培训,确保施工人员按照设计要求和规范进行施工,并掌握正确的操作方法。
3.对施工现场的材料和设备进行质量检验,确保其符合相关标准和规定,并做好相应的记录。
4.对施工现场的施工质量进行抽查和检验,包括施工搭设、电路布置、设备安装等方面,确保施工质量符合相关要求。
5.对施工现场的安全防护措施进行检查,确保施工过程中安全措施的有效性,包括消防器材的配置和使用等方面。
6.参与施工现场的工程变更和问题处理,与设计单位和施工单位协调解决施工现场的技术问题。
三、施工结束后的验收工作1.对消防工程施工的成果进行全面验收,包括施工质量、施工图纸及材料合格证明文件等方面。
2.对消防工程施工过程中的问题进行汇总和总结,提出改进建议,并向施工单位和设计单位反馈。
3.对施工单位的安全文明施工进行考核,提供意见和建议,以及整改要求。
4.完成施工档案的归档工作,包括施工图纸、验收记录、以及相关合格证明文件等。
5.进行工程竣工验收,确保消防工程符合相关标准和要求,并办理相关手续。
上述是对消防工程施工监理控制措施的详细阐述,通过合理制定施工前准备工作、进行施工中的监管以及施工结束后的验收工作,可以有效确保消防工程施工质量符合要求,并保证施工过程中的安全性。
消防工程监督交底方案一、前言消防工程是为了保障人民生命财产安全而进行的一项重要工程。
在城市建设和工程建设中,消防工程的监督交底是必不可少的一环。
通过监督交底,能够确保消防工程施工符合相关法律法规、技术标准和设计要求,从而保障消防设施的有效性和可靠性,提高灭火救援和安全逃生的能力。
二、监督交底的目的1. 安全性:通过监督交底,确保消防工程施工符合相关法律法规和技术标准,保障人民生命财产安全。
2. 效果性:通过监督交底,保障消防设施的有效性和可靠性,提高灭火救援和安全逃生的能力。
3. 合规性:通过监督交底,保障消防工程施工符合相关设计要求和技术标准,确保消防设施的合规性。
三、监督交底的内容1. 监督责任:明确消防工程监督的责任人和监督小组,确保监督工作的正常运转和有效实施。
2. 检查项目:明确监督工作中需要检查的项目和内容,包括施工材料、设备安装、管道敷设、电气设备、消防通道等。
3. 检查标准:明确监督工作中需要检查的标准和要求,包括相关法律法规、技术标准和设计要求等。
4. 检查程序:明确监督工作中的检查程序和方式,包括现场检查、资料核查、抽样检查等。
5. 处理措施:明确监督工作中发现的问题和不合格项的处理措施,包括整改要求、追究责任等。
四、监督交底的实施1. 监督责任人:指定专人负责消防工程监督工作,明确监督工作的责任分工和监督小组成员。
2. 交底培训:对监督责任人和监督小组成员进行消防工程监督交底培训,确保其了解监督的内容、要求和程序。
3. 监督计划:编制消防工程监督计划,明确监督工作的时间安排、检查项目和检查标准。
4. 现场检查:定期组织监督小组对消防工程施工现场进行检查,查验材料、设备安装、管道敷设、电气设备等。
5. 资料核查:对施工单位提供的施工材料、设备安装图纸、验收报告等进行核查,确保其合法合规。
6. 抽样检查:对消防工程施工现场抽样检查,对关键部位和环节进行加强检查,保障施工质量和安全。
消防工程安全技术交底建筑物防火墙的设计和施工要点一、概述消防工程安全技术交底是指在建筑物消防工程施工前,由施工方向相关人员详细阐述该工程的设计方案以及施工要点,重点是防火墙设计和施工。
本文将对建筑物防火墙的设计和施工要点进行论述。
二、防火墙的设计要点1. 墙体材料的选择在防火墙的设计中,墙体材料的选择至关重要。
一般来说,使用防火砖、石膏板等耐火材料是防火墙设计的首选。
这些材料具有良好的耐高温性能,可以有效地隔离火灾蔓延。
2. 墙体厚度的确定防火墙的墙体厚度直接影响其隔热和隔烟效果。
根据建筑物的使用性质以及消防法规的要求,确定合理的墙体厚度是设计防火墙的重要环节。
一般情况下,墙体厚度应满足耐火极限要求,并且要考虑不同部位的墙体厚度差异。
3. 开口部位的设置建筑物中存在许多开口部位,如门、窗等。
在防火墙的设计中,需要合理设置这些开口部位,以确保其防火性能。
一种常见的做法是在开口部位安装防火玻璃或者其他耐高温材料,以保证火灾时的安全疏散通道。
4. 防火墙与结构的连接防火墙与建筑物的其他结构之间的连接也是设计要考虑的关键因素。
连接部位应采用专用的防火材料进行处理,以确保整个系统的完整性和稳定性。
三、防火墙的施工要点1. 施工材料的选择防火墙施工中需要用到的材料也是决定施工质量的关键因素之一。
选用符合国家标准、有防火性能认证的材料,确保施工过程中使用的材料质量可靠。
2. 施工工艺的控制在施工过程中,严格按照施工图纸和技术规范要求进行施工,防火墙的墙体砌筑、表面处理、连接部位处理等工艺要求应得到严格控制,确保施工质量。
3. 施工现场的管理施工现场的管理对防火墙的施工质量也起着至关重要的作用。
施工现场应实行严格的安全管理,保证施工过程的安全和顺利进行。
4. 施工过程的质量检验在防火墙施工过程中,应进行全过程的质量检验。
通过对施工过程的监督和检验,及时发现和纠正工程质量问题,确保防火墙的施工质量符合设计要求。
四、总结建筑物防火墙的设计和施工要点是确保消防安全的重要环节。
工地消防安全措施交底1. 介绍这份文档旨在向所有在工地工作的人员交代工地消防安全措施,并提供指导以确保工地的消防安全。
2. 消防设施- 工地必须配备适当的消防设施,包括消防栓、灭火器、疏散通道等。
- 消防设施应定期检查,确保其可靠性和有效性。
3. 灭火器的使用- 灭火器是工地上最常用的灭火工具之一,因此必须合理使用。
- 所有工地人员都应该受过灭火器使用培训,并了解不同类型的灭火器以及适用的灭火方法。
- 在工地中放置足够数量和正确类型的灭火器,并确保它们易于访问。
4. 火源控制- 工地上必须严格控制火源,特别是明火。
- 禁止在不安全的区域使用明火,如临近易燃材料和气体管道的地方。
- 所有工地人员应该了解如何正确使用和存储易燃物品,并且在工作结束后及时清理火源。
5. 疏散计划- 工地应制定详细的疏散计划,以应对火灾或其他紧急情况。
- 所有工地人员都应该了解疏散路线和集合点的位置,并且在紧急情况下迅速而有序地疏散到安全区域。
- 疏散通道应保持畅通,不得堆放杂物或堵塞。
6. 定期演练- 工地应定期进行消防演练,以确保所有人员熟悉应对紧急情况的步骤和程序。
- 演练应包括模拟火灾、疏散过程和使用灭火器等。
7. 电气安全- 电气设备是火灾的常见起因,因此在工地上必须严格遵守电气安全规定。
- 所有电气设备应定期检查,并确保符合安全标准。
- 工地人员应该了解正确使用电气设备的方法,并及时报告任何电气故障或异常。
8. 员工培训- 所有工地人员,包括工人和管理人员,都应接受与消防安全相关的培训。
- 培训应包括消防设施的使用、火灾应急处理、疏散程序等内容。
- 定期举办培训课程,以确保所有人员都能够及时了解和掌握消防安全措施。
以上是工地消防安全措施的交底内容,请所有工地人员认真遵守,共同维护工地的消防安全。
任何违反工地消防安全规定的行为将受到严肃处理。
建设工程施工现场消防安全管理要点建设工程的建设、设计、施工和监理等单位要深入贯彻落实国务院《消防安全责任制实施办法》,严格按照国家《建设工程安全生产管理条例》、《建设工程施工现场消防安全技术规范》等相关法律、法规和规范标准加强消防安全管理工作,明确各自职责,强化制度的落实和监督。
要坚持“安全自查、隐患自除、责任自负”的原则,组织开展施工现场消防安全自查自纠,重点加强六个方面消防安全管理工作,彻底消除火灾隐患。
一、加强管理,严密落实动火作业防范措施1、严格落实责任。
动火作业施工企业必须履行下列职责:建立企业内部动火审批制度,编制动火作业施工方案;对动火人员特殊工种开展教育培训,并确保持证上岗;开展动火证中涉及动火点风险评估、动火点安全条件检查;实施动火作业前安全交底工作;动火过程监护及突发事故处置;配合开展因动火作业不当发生安全事故后的调查处理。
监理单位必须履行下列职责:负责施工方案(包括动火内容)审批;动火人员特殊工种资质审核;动火证中涉及动火点风险评估与动火条件的复核;动火过程监护等。
在用建筑局部施工的,建筑管理方必须履行下列职责:审查施工作业的安全防范措施,加强安全巡查,督促施工单位按规按章施工;落实动火作业的审批制度和管理职责,确保施工单位严格遵守在营业期间禁止动火作业等规章制度;因施工局部停用消防设施的,组织现场评估和书面审批,加强对消防设施停用区域的日常安全巡查;制定紧急预案,确保非施工区域人员的安全疏散和紧急处置。
2、落实防范措施。
动火作业前,应对作业现场可燃物进行清理,裸露的可燃材料上严禁直接进行动火作业;作业现场及其附近无法移走的可燃物应采用不燃材料对其覆盖或隔离;高空、地下空间动火作业时,特别要加强对火星溅落点的立体监护,严格落实使用石棉布、接火斗等防护措施;具有火灾、爆炸危险的场所严禁动用明火作业;五级(含五级)以上风力时,应停止焊接、切割等室外动火作业。
3、仔细检查清理。
动火作业结束后,应对现场进行检查、清理,并应在确认无火灾危险后,动火操作和监护人员方可离开;高空动火作业及作业时火星飞溅可能影响到周围可燃物的,动火作业结束检查、清理后,监护人员必须间隔一段时间后到现场进行再次检查和确认;在地下空间、敷设电缆的电缆夹层、电缆沟和其他有电缆的地方,动火作业结束进行检查、清理后,监护人员应到现场再复查不少于2 次,每次间隔宜30分钟以上,防止防残留火星持续阴燃致灾。
消防工程施工监理交底一、工程概况本项目为XXXX消防工程,位于XXXX地区,主要包括火灾自动报警及联动控制系统、湿式自动喷水灭火系统等消防设施。
工程总投资XXXX万元,合同工期为XX个月。
施工单位为XXXX工程有限公司,监理单位为XXXX监理有限公司。
二、监理目标1. 确保工程质量符合国家消防工程专业标准和要求,达到设计预期效果。
2. 确保工程进度按合同规定的时间节点顺利进行。
3. 确保工程施工安全,预防事故发生。
4. 确保工程投资控制在预算范围内。
三、监理组织架构1. 总监理工程师:负责整个项目的监理工作,对项目的质量、进度、安全、投资控制负总责。
2. 专业监理工程师:负责消防工程的的专业监理工作,对工程的施工质量、进度、安全等进行专业指导。
3. 监理员:负责现场日常监理工作,对施工现场的质量、进度、安全等进行实时监控。
四、监理工作内容1. 质量控制:检查施工单位的人员资格、材料、设备、施工工艺等是否符合国家消防工程专业标准和要求;对关键工序和重要部位进行旁站监理,确保施工质量。
2. 进度控制:按照合同规定的时间节点对施工进度进行监控,确保工程按时完成。
3. 安全控制:对施工现场的安全设施、施工操作等进行检查,预防安全事故的发生。
4. 投资控制:对工程的投资进行监控,确保投资控制在预算范围内。
五、监理工作方法1. 现场巡查:监理人员定期对施工现场进行巡查,了解施工情况,发现问题及时通知施工单位整改。
2. 会议协调:定期召开监理例会,协调解决工程施工中的问题,确保工程顺利进行。
3. 资料审查:审查施工单位的施工方案、施工图纸等资料,确保符合国家消防工程专业标准和要求。
4. 平行检验:对施工单位的检验结果进行平行检验,确保检验结果的准确性。
六、监理工作制度1. 报告制度:监理人员定期向总监理工程师汇报工作情况,对重大问题及时上报。
2. 签字确认制度:监理人员对施工单位的施工质量、进度、安全等进行签字确认,对不符合要求的部分要求施工单位整改。
施工现场消防安全监理控制细则一、引言消防安全监理是确保施工现场消防安全的重要环节。
为了加强消防安全管理,保障施工现场人员和财产的安全,制定本《施工现场消防安全监理控制细则》。
二、施工现场消防安全监理的基本原则1. 安全第一施工现场消防安全监理应以保障人身安全和财产安全为首要任务。
2. 预防为主消防安全监理应采取预防为主的原则,强化施工现场的火灾隐患排查和整改,防患于未然。
3. 分级管理根据施工现场的性质和规模,将施工现场划分为不同的消防区域,实施分级管理,确保各个区域的消防安全得到有效控制。
4. 全员参与消防安全监理应促使施工现场全体人员参与,加强员工的消防安全意识和知识培训,提升施工现场整体的安全素质。
三、施工现场消防安全监理的具体要求1. 建立健全消防安全制度(1)制定施工现场消防安全管理制度,明确各个岗位的职责和权限。
(2)建立消防安全档案,包括施工现场消防设施图纸、消防设备运行记录等。
2. 火灾隐患排查和整改(1)定期对施工现场进行火灾隐患排查,及时发现并整改隐患。
(2)严禁使用违禁火源和易燃易爆物品,加强对施工现场的火源管理。
3. 消防设施和器材运行维护(1)保持消防设施和器材的正常运行状态,定期进行检测和维护。
(2)清理和消除消防设施周围的堆放物,确保消防通道畅通。
4. 安全教育和培训(1)组织定期的消防演练,提高施工现场人员的应急处置能力。
(2)定期开展消防安全培训,提升员工的消防安全意识和知识水平。
5. 严格施工现场进出管理(1)建立施工现场进出管理制度,对出入施工现场的人员进行登记和核实。
(2)严禁未经审批擅自进入施工现场,加强对施工现场的安全巡查。
6. 紧急情况应急预案(1)制定施工现场紧急情况应急预案,明确各个岗位的责任和应急措施。
(2)定期组织演练和评估应急预案,提高应对紧急情况的能力。
7. 消防安全监督检查(1)定期进行消防安全监督检查,确保施工现场消防安全管理工作的有效实施。
施工现场消防安全监理控制细则以下是施工现场消防安全监理控制的细则:1. 施工现场消防设备的安装与维护:- 确保施工现场的消防设备按照相关规定进行正确安装和布置;- 定期检查和维护消防设备,确保其正常运行;- 提供消防设备的合适数量和类型,以应对可能发生的火灾风险。
2. 消防通道和疏散通道的保持畅通:- 确保消防通道和疏散通道没有任何障碍物或堵塞,以便在火灾发生时能够顺利疏散人员;- 检查通道的灭火器、消防栓等消防设施是否正常运行。
3. 施工现场的火源控制:- 限制或禁止使用明火作业,特别是在易燃易爆区域;- 控制电气设备的使用,确保其安全运行;- 严格执行对吸烟的管制,禁止在严禁吸烟区域吸烟。
4. 定期进行消防演练:- 组织定期的消防演练,以提高施工人员对火灾应急的意识和能力;- 确保消防设备的操作人员熟悉操作步骤,能够迅速响应和处理火灾事故。
5. 施工现场火灾风险的评估与管理:- 对施工现场进行火灾风险评估,确定可能触发火灾的因素和火灾扩散的潜在路径;- 采取相应的措施,控制和降低火灾风险,如安装火灾报警系统、喷淋系统等。
6. 加强员工消防安全培训:- 提供消防安全的培训和教育,使施工人员了解火灾的危害和预防措施;- 设立消防安全管理岗位,负责组织培训,监督施工现场的消防安全工作。
7. 合理的消防安全指示标志:- 在施工现场设置合适的消防安全指示标志,提供必要的消防安全信息和指导。
通过以上的细则,可以有效控制施工现场的消防安全风险,保障施工工地的人员生命财产安全。
同时,监理人员应对施工现场消防安全工作进行定期检查和整改,并与施工方共同落实消防安全措施。
建筑工程消防工程监理控制要点交底概述建筑工程消防工程监理控制是确保工程建设符合国家关于消防安全的法律法规和标准,保障建筑物及人员的安全和生命财产的完整的重要方式。
本文档旨在明确消防工程监理的要点和控制措施。
工作要点设计阶段•要求消防工程设计满足国家法律法规要求,符合规范标准;•要求设计单位对消防工程方案进行论证分析,制定完善的防火措施;•严格控制消防通道、安全疏散楼梯、消防器材配置等消防工程设计的合理性;•对消防设施、消防电气线路等进行专业的设计和安置。
施工阶段•接收施工图纸并进行验收,明确施工过程中的消防工程要求;•确保消防建筑材料的符合国家标准,并进行合格检测;•施工前对消防设施、消防电气线路等进行检查测试;•对施工现场进行消防管理,规范设备、材料存放,保证消防通道畅通;•施工期间每周定期开展必要的消防安全教育。
物资采购阶段•对消防器材进行严格审核和检测,确保器材符合国家标准和质量要求;•对采购的消防器材进行验收,确认其性能和质量;•确保消防器材放置规范,存放地点明确,易于取用;•定期检测器材性能,对问题设施及时处理。
竣工验收阶段•确认消防工程施工完工情况,对消防设施、消防电气线路等进行检查测试确认;•确认消防设施的安装、使用是否规范,消防通道是否畅通;•对消防设施、消防电气线路等进行全面的验收测试,符合国家标准并符合设计要求;•对消防设施、消防器材进行使用要求的培训和演练;监理措施设计监理•对消防工程设计方案进行审查;•检查消防企业是否具有相关资质;•对消防工程设计单位进行专业性监理,检查是否符合行业标准;•对消防设计方案的决策提出意见。
施工监理•对施工现场的消防管理、材料使用、器材配置、消防设施、消防电气线路安置等施工情况进行监督检查和验收;•监督现场施工人员进行消防安全教育和培训;•验收采购的消防器材。
自检控制•消防基础设施的规划和设计比较注意;•消防设备、消防通道、安全疏散楼梯配置情况;•消防器材的使用和存放;•消防设施、消防电气线路等的检查。
消防工程施工技术交底随着城市化的快速发展,人们的生活水平得到了大幅提升,城市规模和建筑数量也逐年攀升。
然而,与此同时,城市建筑面积的增加也加大了消防安全的难度和风险。
因此,消防工程施工技术交底显得尤为重要。
消防工程施工技术交底是指施工单位将消防工程设计文件、与消防安全有关的法规、技术规范以及消防工程验收标准等,向参与施工的各方面进行详细、全面、系统的说明和交代的过程。
它是消防工程建设的必要环节,旨在确保消防设施的合理、安全、有效的施工和使用。
本文将介绍消防工程施工技术交底的注意事项和实施流程。
注意事项了解施工单位的职责施工单位应当在合同约定的时间内完成消防设施的设计、施工和调试,并按照国家、行业、地方的消防安全法规、标准和技术规范执行。
在进行技术交底时,施工单位应详细告知参与施工的各方,包括监理、设计、业主和其他工程施工人员,自己的职责和权利,以及要求其他各方配合的事项。
详细阐述消防设计文件的内容施工单位要详细介绍消防设计文件的所有内容,包括施工图、消防设施位置、材料、设备、管道、电气、自动控制、设施验收依据等。
其中包括消防设施的设计规范、施工标准、验收标准和安装位置等细节,并对施工中可能产生的问题提前进行解答和沟通。
说明消防安全的法规和技术规范施工单位还应详细介绍与消防安全有关的法规和技术规范,并对施工中需要注意的消防安全问题进行分析和说明。
同时,还要提醒施工人员加强自身消防意识,提高消防安全意识。
积极配合监督检查施工完成后,消防监督部门会对消防设施进行验收。
施工单位应积极配合消防监督部门的检查,并在验收过程中向监管部门主动提供所需的材料和细节信息。
实施流程交底前的准备工作在开始消防工程施工技术交底前,施工单位应首先召开准备工作会议,明确各方责任、交底事项、内容细节等,并制定交底计划和交底材料。
同时,要事先准备好必要的验收材料和证明文件。
实施技术交底交底一般可分为讲解和问答,交底人对相关设施的设计、材料、验收等内容进行详细讲解,并根据现场实际情况进行详实的问答。
一、工程名称:____________________二、分部工程:____________________三、分项工程(工种):____________________四、交底时间:____________________五、交底人:____________________六、参加交底人员:____________________一、工程概况1. 工程简介:简要介绍工程名称、地点、规模、结构类型等基本信息。
2. 施工单位及监理单位:明确施工单位和监理单位名称及项目负责人。
3. 施工进度:介绍工程进度计划,明确各阶段施工时间节点。
二、消防安全监理要求1. 遵守《消防法》、《建筑工程消防监督审核管理规定》等相关法律法规。
2. 认真执行“预防为主、防消结合”的消防工作方针。
3. 施工现场消防安全管理:(1)施工场地布置:合理规划施工现场,确保消防通道畅通,消防设施、器材齐全。
(2)施工方法与技术:严格按照消防要求进行施工,确保施工过程消防安全。
(3)消防设施、器材:定期检查、维护、保养消防设施、器材,确保其完好有效。
4. 动火作业管理:(1)严格执行动火审批制度,动火作业前必须办理动火审批手续。
(2)动火作业现场必须采取有效隔离措施,防止火灾蔓延。
(3)动火作业完成后,及时清理现场,消除火灾隐患。
5. 防火安全管理:(1)建立健全防火安全责任制,明确各级人员的防火安全职责。
(2)加强防火宣传教育,提高全体员工的消防安全意识。
(3)定期开展消防安全检查,及时发现并消除火灾隐患。
6. 灭火与应急救援:(1)配备足够的灭火器材,确保其完好有效。
(2)定期组织消防演练,提高员工灭火与应急救援能力。
(3)制定灭火与应急救援预案,确保火灾发生时能够迅速、有效地进行处置。
三、具体交底内容1. 施工现场消防设施、器材的配置与维护:(1)消防设施、器材的配置应满足施工现场消防安全要求。
(2)消防设施、器材的维护、保养应定期进行,确保其完好有效。

监理工作交底
交底工程名称:白桦林间标段消防工程监理控制要点
交底时间:年月日交底记录人:陈天鹏
一、监理工作交底内容
、白桦林间标段消防工程监理控制要点
.工程概况
标段工程主要由三栋高层住宅楼(、、楼)和地下车库段组成。
楼地上层,地下层;楼地
上层,地下层;楼地上层,地下层;地下车库段为地下层。
住宅楼地下室为附建式人防地下
室,甲类、战时为二等人员掩蔽所,平时为储物间。
车库段为特大型地下停车场并设有排烟
风机房、水箱间、水泵间、配电室及发电机房。
. 消防工程概况
本工程建筑防火等级为一级,高层住宅楼为多层建筑防火,楼各设室内消火栓灭火系统:
每栋楼室内消火栓系统设计流量为,消防用水由小区中心消防泵房供给,初期3消防水量,在小区一期楼屋顶的消防水箱内,水箱最高水位为,消防系统竖向分为两个区:地下室为低区,
一层以上为高区。
消火栓系统高、低区分别设置消防水泵接合器两组;地下室设置自动喷水
灭火系统:每栋楼自喷系统设计流量,消防用水由小区中心消防泵房供给;自喷系统设置消
防水泵接合器两组。
车库段设有消火栓系统、自动喷水灭火系统:消火栓系统用水由小区消
防泵房供给,设计流量为;自喷系统设计流量,用水由小区中心泵房供给,消防初期用水由
小区一期屋面消防水箱供给。
消火栓系统、自喷系统各设置消防水泵接合器两组。
整个工程
设置常规火灾自动报警及联动控制系统,烟感报警系统、气体灭火系统(无管网),消火栓系统、自动喷水灭火系统、正压送风系统、防排烟系统及卷帘门系统。
发生火警时,经点火探
测器和手动报警器传递信号在小区消防总控制中心报警。
. 针对本消防工程的特点,监理应采取的措施
建立消防监理组织机构,即在项目部总监理工程师领导下,有建筑装修、土建工程师、给
排水设备工程师、通风空调工程师、电气工程师组成,各负其责,分工合作有序进行。
各专业监理工程师具体负责的范围:
建筑装修土建工程师:负责建筑防火平面,防火、防烟分区,钢结构防火处理,室内外装修,
疏散通道等。
给排水设备工程师: 负责消防水源,消防水系统,消防泵及其他消防水设备等。
通风空调工程师:负责正压送风,排烟系统,通风空调系统。
电气工程师:负责消防电源及配电,应急照明、广播、消防疏散指示,漏电火灾报警,
火警自动报警与消防联动,消防电梯联动等。
消防工程质量控制措施:
各专业监理工程师提前学习消防相关的法律法规及相关技术规范,提前熟悉了解消防设
计图纸,发现问题及时与业主、设计单位沟通解决,并且严格审查施工单位企业资质以及相
关技术人员、特种工人的技术资格证书。
施工过程中,监理工程师应重点抓好与消防有关的材料和设备进场报验。
审核型号是否
符合设计要求,是否有认证资料或者型式报验报告,是否有供应商的证明文件,是否有阻燃
材料的标识,上述质量控制资料完整齐全的消防材料产品,才可以准予进场,需要见证取样
送检的产品检验合格后方可投入工程使用。
施工过程中,严格依据设计图纸,消防验收规范及消防验收计划,对工序进行跟踪检查,
对隐蔽工程进行及时验收。
做到检查、记录到位,确保过程质量合格。
消防工程检查验收重点
建筑防火
)建筑类别,总平面图和平面布置分项:
建筑类别:为高层民用建筑(框架结构),耐火等级一级。
车库为特大型地下车库,耐火等级一级。
防火间距:住宅楼楼距不应小于米。
消防通道:住宅楼周围应设环形消防车道,车道宽度不应小于米,车道距离高层住宅外
墙应大于米,车道下的管道暗沟应能经受消防车的压力。
防火隔断:应采用由防火墙(应采用不燃材料砌至梁底,不得留有缝隙)、防火封堵(管道穿过防火墙及楼板处应用不燃材料将周围填实,管道的保温材料应为不燃材料。
管道井安
装管线后,应在每层楼板处补浇相同标号的钢筋混凝土将楼板封死)、防火门(应采用乙级防火门,向疏散方向开启的平开门,且在关闭后能从任何一侧手动开启。
用于疏散走道,楼梯
间及前室防火门应具有自动关闭功能。
)、防火卷帘(应具有自动、手动和机械控制的功能,
降落时短时间停滞以及可从两侧控制(手动)功能。
必须选用国家颁发生产许可证的企业生
产的合格产品,以及经国家有关部门检验合格并符合建筑工程消防安全要求的建筑构件、配
件及装饰材料.)等组成。
.
)防火、防烟分隔
楼:各栋楼地下一层为一个防火、防烟分区,地上每层为一个防火、防烟分区。
疏散楼
梯间采用防烟楼梯间。
车库段:分为个防火分区,每个防火分区设置个安全出口,一定要满足规范要求。
)建筑装修防火
装修材料(使用于住宅楼每层的电梯前室及通道):天花板必须采用级石膏板,吊顶轻钢龙骨为级,管井检查门必须采用乙级防火门。
燃烧性能(住宅楼每层的电梯前室及通道):装修材料耐火等级、燃烧性能应符合设计与规范;钢结构件应喷涂满足相应规范的防火涂料,木装修应做防火涂料处理。
)安全疏散通道
安全出口:地下车库设置个安全出口;楼各设个安全出口。
疏散楼梯:地下车库共设置部直通室外的疏散楼梯;楼各设部直通室外的封闭式疏散楼
梯间,要求位置不变,直上直下,阶梯必须符合规范要求。
疏散走道:不允许设置阶梯、门槛、门垛、管道等物。
避难层:楼各设有剪刀梯防烟楼梯间。
应急照明和疏散指示灯:应急照明最低照度验收不应低于,疏散指示灯宜设在墙上或顶
棚上,间距不可大于。
消防水系统
)管道安装
、管道安装前应要求校直管道,并清除管内部的杂物。
安装时应随时清除已安装管道内
的杂物。
安装完毕或安装中断的敞口处,要作封闭或临时封闭,以防止杂物进入管腔内。
所
有预留管口均应及时加好塞头,以防因遗漏而发生水浸事故。
、管道穿过地下室或地下构筑外墙时,必须预埋防水套管。
在具有防腐性的场所安装管
网前,按设计要求对管道、管件等进行防腐处理。
、安装应遵循先装大管径干管、立管,后装小口径支管的原则。
安装过程中应按连接顺
序连续安装,以免出现段与段之间连接困难和影响管路整体性能。
、管道螺纹应规整,如有断丝或缺丝,不得大于螺纹全扣数的,安装螺纹零件时,应按。
