某电站双曲拱坝工程施工组织设计完整版
- 格式:doc
- 大小:538.00 KB
- 文档页数:47
XXX水电站大坝及引水发电系统建筑安装工程大坝开挖专项施工方案合同编号:XXX-2017-007批准:校核:编制:中国水利水电第XXX工程局有限公司XXX水电站项目经理部20XX年X月X日XXX水电站大坝及引水发电系统建筑安装工程大坝开挖专项施工方案一、概述XX水电站位于XX省XX市境内,系XX干流(XX干流湖北段)水电规划三级中的第二个梯级,上游为XX水电站,下游为XX水电站。
XXX水电站距XX市XX乡集镇约10km,XX乡距XX市 88km,距重庆黔江区 108km。
枢纽工程由碾压混凝土拱坝、坝身泄洪系统、右岸引水系统及地面厂房组成。
大坝坝顶高程468.00m,最大坝高69.5m,开发任务以发电为主。
1、大坝开挖及支护施工项目⑴大坝坝肩、基坑土石方开挖及支护;⑵消能设施土石方开挖;⑶灌浆平洞开挖;⑷左岸交通支洞开挖;⑸左岸挂壁路开挖。
2 、大坝开挖及支护主要工程量见下表:大坝开挖及支护主要工程量3、地形、地貌和水文地质条件XXX坝址位于峡口塘峡谷出口段,接长顺电站库区尾水。
坝址区为峡谷中低山区,坝址处谷底高程 398~403m,河床宽 15 米左右。
设计坝顶高程 468m 时河谷宽 40 米左右。
两岸峰顶高程 600~950m,相对高差 200~550m。
右岸山体呈带状,山顶平坦,走向 NE向,与区域构造线一致;左岸山体宽厚,山顶较平坦,边坡呈陡、缓相间阶梯状。
河谷两岸呈不对称“U”型,左岸陡,右岸呈陡、缓阶梯状。
拱坝坝线处基本上为对称的“U”型峡谷,河流流向 NW286°。
左岸为陡坡,近似直立,右岸较左岸略缓,下陡上缓。
枯水期水面宽 24m,正常蓄水位时河谷宽45m 左右。
一般时期水深 3.5m 左右,砂卵石层厚 1.5m 左右。
两岸基岩裸露,在高程 450m 以下为寒武系上统毛田组灰色中--厚层状结晶白云岩;在高程 450m 以上为奥陶系下统南津关组深灰色中--厚层状灰质白云岩。

某水电站左岸大坝土建及金属结构安装工程施工组织设计摘要:水电站的建设对于防汛泄洪、发电产能等都有重大作用。
本文以某水电站为例,介绍了其施工组织设计的情况。
从工程的整体概况出发,对工程的总体情况和布置做出了介绍。
随后,分土建和金属安装结构两个部分进行详述。
对施工的流程以及要注意的施工问题都有涉及。
关键词:水电站;土建;金属结构安装;施工组织中图分类号:tv698 文献标识码:b 文章编号:1671-3362(2013)03-0175-01水电站的施工设计组织关系到其工程建设的合理性与可靠性。
施工组织要首先对工程总况有详尽的了解,对于施工方案布置,施工进度把握都要详尽得当。
水电站土建与金属结构安装是其工程的两大部分,需要协调进行,配合缜密。
每一部分的施工也需要有整体的施工方案与施工方法。
1工程概况与总体布置1.1施工项目该水电站位于某江流中段,属于大型工程,建成后对于河流中下段的水利调节作用至关重要。
建成水库容量150×108 m3 ,预设发电机组容量为4×106kw,施工内容包括左岸大坝工程规定的任务坝段的基础土建、坝桩固结、混凝土施工、灌浆及排水工程的施工、泄洪系统中闸墩、闸门和孔钢衬的施工,同时还有排水工程、维护工程、以及发电工程的工程。
施工前,对于工程量要有大体的估算,包括混凝土在各个环节的用量、各类金属的用量、闸门安装以及发电机组的详尽情况都要在施工组织之前完全掌握。
1.2施工水文地理条件该江流支流少,源头远,径流集中。
建坝地址历年的水文条件包括降水量、气温、湿度、风等情况。
统计发现,该江流源头由冰雪补水,随着气温升高水流逐渐加大,水流量相对较为稳定,以7、8月份流量最大。
地质条件方面,坝址选在该河流中段,河流基面呈倒金字塔状,河面宽度在110m左右,深度在15m。
1.3现场施工条件由于水电站的建设工程浩大,需要的运输量也十分庞大,故施工条件的了解对于施工组织设计意义重大。
赛珠水电站厂区C2标工程施工组织设计目录一、编制说明 (3)二、编制依据和原则 (6)1、编制依据 (6)2、编制原则 (6)三、施工措施 (7)1、厂房施工 (7)2、主变洞和开关室施工 (8)3、压力管道施工 (9)4、引水隧洞 (9)5、调压井 (10)6、金属结构制安 (13)7、机电安装提交专项措施 (21)四、增加临建工程或辅助设施 (21)1、砂石骨料加工 (21)2、混凝土浇筑系统 (21)3、金属结构制造厂 (21)4、修配站 (21)5、建立材料库和堆放场 (22)五、施工进度控制 (22)(一)施工进度控制 (22)(二)施工工期保证措施 (32)1、施工组织保证措施 (32)2、技术管理保证措施 (32)3、施工资源管理保证措施 (33)4、进度管理保证措施 (33)5、关键项目进度专项措施 (33)六、后续主要施工机械设备配置 (34)七、劳动力投入计划 (36)1、开挖期各部位劳动力投入情况(平均) (36)2、浇筑期各部位劳动力投入情况(平均) (36)3、金属结构及机电安装人员。
(37)八、质量保证措施 (37)九、安全保证措施 (37)1、加强洞室开挖期间施工安全管理 (37)2、加强洞口处施工安全 (38)3、斜(竖)井开挖施工安全措施 (38)4、洞室钻孔安全措施 (38)5、洞室爆破安全措施 (38)6、洞室通风与防尘安全措施 (39)7、洞室出碴安全措施 (39)8、洞室支护和浇筑安全措施 (39)9、洞内电气设备安全措施 (40)10、洞室防水防火措施 (40)11、雨季、汛期施工安全措施 (40)十、文明施工、环保及职业健康 (41)十一、需要发包方解决的问题 (41)1、流动资金支持 (41)2、进场道路完善 (41)3、尽可能保证供电质量,减少由于电压不稳和停电对工程进度造成的影响。
424、及时供应主材,尤其是调压井及压力管道地区的主材供应及时到位。

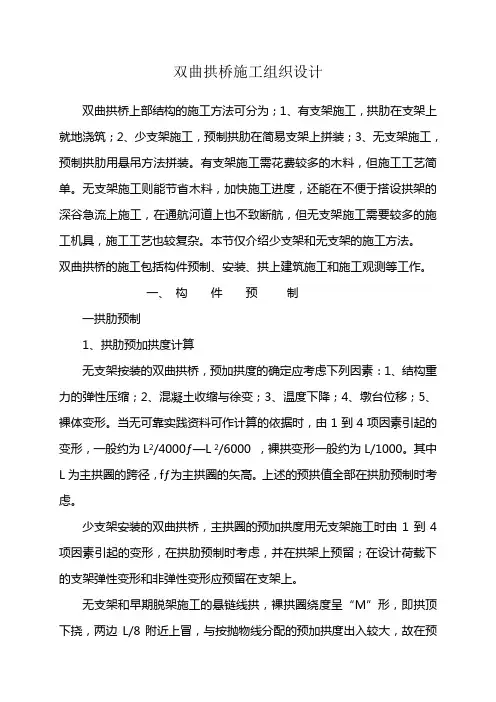

双曲拱桥施工组织设计双曲拱桥上部结构的施工方法可分为;1、有支架施工,拱肋在支架上就地浇筑;2、少支架施工,预制拱肋在简易支架上拼装;3、无支架施工,预制拱肋用悬吊方法拼装。
有支架施工需花费较多的木料,但施工工艺简单。
无支架施工则能节省木料,加快施工进度,还能在不便于搭设拱架的深谷急流上施工,在通航河道上也不致断航,但无支架施工需要较多的施工机具,施工工艺也较复杂。
本节仅介绍少支架和无支架的施工方法。
双曲拱桥的施工包括构件预制、安装、拱上建筑施工和施工观测等工作。
一、构件预制一拱肋预制1、拱肋预加拱度计算无支架按装的双曲拱桥,预加拱度的确定应考虑下列因素:1、结构重力的弹性压缩;2、混凝土收缩与徐变;3、温度下降;4、墩台位移;5、裸体变形。
当无可靠实践资料可作计算的依据时,由1到4项因素引起的变形,一般约为L2/4000ƒ—L 2/6000 ,裸拱变形一般约为L/1000。
其中L为主拱圈的跨径,fƒ为主拱圈的矢高。
上述的预拱值全部在拱肋预制时考虑。
少支架安装的双曲拱桥,主拱圈的预加拱度用无支架施工时由1到4项因素引起的变形,在拱肋预制时考虑,并在拱架上预留;在设计荷载下的支架弹性变形和非弹性变形应预留在支架上。
无支架和早期脱架施工的悬链线拱,裸拱圈绕度呈“M”形,即拱顶下挠,两边L/8附近上冒,与按抛物线分配的预加拱度出入较大,故在预拱度设置时,将原设计矢高加高至fƒ+Õ(Õ为拱顶预加拱度),然后将原设计的悬链线轴系数m降低半级(或一级),以新的矢高和新的拱轴系数计算各点坐标作为施工放样的坐标。
施工坐标减去设计坐标,就是预加拱度值。
这样设置的预加拱度实际上就是在拱顶处预加正值,在L/8处预留负值(图6-141)。
待拱圈变形后,施工时拱轴线正好符合(或接近)设计拱轴线。
拱肋分段长度计算拱肋预制方法拱肋预制一般可分立式预制和预制两种。
立式预制的构件状态和构件在结构中的状态相同,起吊时受力较好,预制所占的场地也卧式预制是将拱肋立面平卧在场地上浇筑。

龙江水电站枢纽工程混凝土椭圆双曲薄拱坝设计优化
夏辉;刘洋;吕君卓;金辉;吉士道
【期刊名称】《中国水利》
【年(卷),期】2014(000)004
【总页数】2页(P37,54)
【作者】夏辉;刘洋;吕君卓;金辉;吉士道
【作者单位】中水东北勘测设计研究有限责任公司,130021,长春;中水东北勘测设计研究有限责任公司,130021,长春;中水东北勘测设计研究有限责任公司,130021,长春;中水东北勘测设计研究有限责任公司,130021,长春;中水东北勘测设计研究有限责任公司,130021,长春
【正文语种】中文
【中图分类】TV22
【相关文献】
1.龙江水电站枢纽工程椭圆双曲拱坝优化设计 [J], 李润伟;景建伟;萎德全
2.盖下坝水电站混凝土椭圆双曲拱坝设计 [J], 张喜武;李润伟;王晓丽;夏辉;韩韬
3.龙江水电站枢纽工程双曲拱坝混凝土施工质量控制 [J], 钱康;何建武;周亮;张晓燕
4.龙江水电站枢纽工程双曲拱坝施工综述 [J], 张文山;林山;阴承德;
5.碾压混凝土双曲拱坝、重力坝边坡开挖爆破技术的研究——以贵州大花水水电站碾压砼双曲拱坝为例 [J], 李晓红
因版权原因,仅展示原文概要,查看原文内容请购买。
碾压砼双曲拱坝混凝土施工方案大坝采用抛物线双曲拱坝坝型。
主要参数如下:坝顶宽度5m,拱冠梁处坝底最大厚度17m,坝肩拱座处最大厚度为17m;坝顶高程304m,建基面最低高程205m,最大坝高99m。
坝顶上游弧长(即坝轴线长)224.236m。
坝体分缝:大坝底部中心弧长93.623m;顶部中心弧长224.236m,其中,在左半拱132.819m,右半拱91.417m。
大坝从左至右设2道横缝、3道诱导缝。
3个泄洪表孔布置在河床坝段(位于4#坝段)。
1浇筑前的准备工作碾压混凝土施工的特点是快速、连续的高度机械化施工,整个生产系统和任何一个环节出现故障,不协调或不配套情况,都会影响工程进度、质量及碾压混凝土特点的发挥。
(1)准备在主体工程混凝土浇筑前,对砂石骨料生产系统、原材料供应、混凝土制备、运输、铺筑、碾压和检测等设备的能力,工况,以及施工措施结合现场碾压试验进行检查,当其符合有关技术要求后,才能开始施工。
(2)现场碾压试验现场碾压试验是对室内试验混凝土配合比设计各项物理力学性能指标及混凝土的可浇筑性的全面验证,同时对施工现场条件下的设备性能、效率进行测试,对各工艺、工序进行验证,根据现场碾压试验结果修正出现的问题,通过碾压试验要达到以下目的。
1、验证碾压混凝土配合比设计各项参数和拌和系统实际生产能力,确定混凝土拌和时间、投料顺序,以及测试混凝土密度、含气量、强度、温度、稠度等。
2、确定装卸车及消除骨料分离方法,确定运输车速。
3、确定摊铺方法,控制摊铺厚度,观察摊铺过程中骨料分离程度,找出解决办法。
4、确定造缝方法及时间。
5、验证振动碾性能,确定碾压遍数、速度、时间、检测碾压混凝土VC值、温度、密度与时间的变化关系。
6、确定变态混凝土浇筑方法和碾压混凝土结合部位的压实与振捣方法。
7、确定封仓方法与封仓时间。
8、检测模板安装调校时间,确定模板安装方法。
9、确定混凝土层面的处理方法,养护时间与方法,冲毛时间,确定气温与冲毛时间关系。

目录一、工程概况ﻩ31.1概况 (3)1.2水文气象及大坝地质 .................................................................................................................... 41.3大坝混凝土工程主要工程量 . (6)二、编制依据ﻩ72.1主要施工图及文件ﻩ72.2施工采用规范及标准 ...................................................................................................................... 7三、大坝混凝土施工总体目标 (8)3.1大坝混凝土施工管理目标 (8)3.2混凝土施工中存在的重难点 (9)3.2.1常态混凝土施工ﻩ93.2.2碾压混凝土施工 .................................................................................................................. 9四、大坝混凝土施工进度计划 (10)4.1混凝土施工工期控制目标ﻩ104.2大坝混凝土施工配套临建设施工程工期控制目标 (10)104.3主体工程分项工期控制目标ﻩ五、施工总平面布置................................................................................................................................... 105.1施工道路布置 (10)5.2施工供水、供电、供风 ............................................................................................................. 115.3主要混凝土施工设备布置ﻩ125.4制浆站布置 .................................................................................................................................. 135.5施工照明布置、基坑排水布置ﻩ135.6现场施工通讯ﻩ135.7混凝土生产系统布置 .................................................................................................................. 135.8主要临建设施布置ﻩ14六、大坝混凝土施工................................................................................................................................... 146.1、大坝常态混凝土浇筑施工 ....................................................................................................... 146.1.1、常态混凝土浇筑施工工艺流程 (14)6.1.2大坝常态混凝土施工方法ﻩ146.1.3护坦护坡混凝土浇筑施工 ............................................................................................ 246.1.4 导流洞封堵混凝土ﻩ286.2、碾压混凝土施工 (29)6.2.1碾压混凝土工艺流程 ................................................................................................. 306.2.2入仓方式 (30)6.2.3 分区分层ﻩ306.2.4 铺料方式 (31)6.2.5.碾压混凝土施工 ............................................................................................................. 316.2.6碾压施工设备配置强度计算 (38)406.2.7资源配置计划ﻩ416.2.8混凝土质量控制ﻩ43七、大坝混凝土温控措施ﻩ7.1大坝混凝土温度控制措施 ............................................................................................................ 437.1.1降低混凝土入仓温度和浇筑温度的措施 (43)7.1.2埋设冷却水管降温 (45)7.1.3其它温控措施ﻩ457.1.4混凝土温度测量ﻩ457.2混凝土的养护 (45)7.2.1养护方法 (45)7.2.2养护时间 (46)7.2.3养护其它要求ﻩ46八、预埋件的埋设 (46)8.1预埋件的制作 (46)8.2预埋件的安装埋设 (47)8.3预埋管路埋设及保护ﻩ47478.4灌浆管路安装及保护ﻩ8.4.1灌浆管路的安装 ............................................................................................................... 478.4.2灌浆管路标注及保护 (48)九、大坝混凝土施工保证措施................................................................................................................... 489.1混凝土外观质量保证措施 ....................................................................................................... 489.2混凝土高温季节施工措施 (49)9.3文明施工措施 (49)9.4进度保证措施 (50)9.5质量保证措施 (50)529.6安全保证措施ﻩ。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日9.1.1.1工程地理位置及对外交通状况盖下坝水电站位于重庆市云阳县和奉节县境内的长江一级支流长滩河中上游河段,坝址位于长滩河上游云阳县云峰乡盖下坝村以下约3km的老鸦峡前段,距下游长江入口处的故陵镇约45km,距云阳县城约72km。
工程对外交通较方便。
从重庆市可利用长江一级航道或高等级公路直达云阳县城,云阳县城至云峰乡有新建的省级公路,该公路等级为二级。
云峰乡沿长滩河左岸有县级公路,途经盖下坝村、堰坪乡至故陵镇,该公路等级为三级、泥结碎石路面。
此公路从盖下坝村至堰坪乡段可作为本电站场内交通的主干道,盖下坝村为本电站对外交通入口处,距坝址2.0km,距电站厂房15km(堰坪乡附近)。
9.1.1.2水工枢纽布置概况本电站枢纽主要由以下三个部分组成:混凝土双曲拱坝,位于老鸦峡峡谷区内,主要由挡水坝段、坝顶泄洪表孔以及坝下消能塘组成,坝顶高程394.00m,最大坝高160.00m,坝顶长154.89m;引水系统:进水口位于坝址上游约200m处,布置在河道左岸,引水隧洞总长约7122m,主洞为内径5.60m的圆洞;岸边地面发电厂房,位于长滩河左岸付家湾沟口处,开挖尺寸为55.74×18.24×36.32(长×宽×高)。
建筑物尺寸及主体工程量详见表9.1.1、表9.1.2。
表9.1.1 主要建筑物尺寸表表9.1.2主体工程量表9.1.1.3施工场地条件本电站坝址区处于峡谷段,地形高耸陡峻,基岩裸露,两岸谷坡坡度约60°~80°,山体高程600m~700m,相对高差150m~300m,呈狭窄的“V”型河谷,施工场地条件较差,不宜布置施工临建设施。
坝址上游左岸为一河湾地块,地表分水岭大致自坝址至土地坳向北西方向延伸,岭脊高程510m~660 m。
(此文档为word格式,下载后您可任意编辑修改!)第一章工程概况碧龙源水电站位于遂昌县龙洋乡境内,座落在钱塘江水系乌溪江支流碧龙源上。
电站水库总库容735万m3,电站装机容量2×6300kw,属Ⅳ等工程。
电站主要由拦河坝、发电输水建筑物、调压井、电站厂房等组成。
本标段工程主要包括拦河坝、输水系统进口段及插坑引水工程。
拦河坝坝型为混合线型优化拱坝,材料为C15(W6)砼,最大坝高为47.4m,正常蓄水位为422.7m,设计洪水位为426.18m,校核洪水位为427.40m。
大坝拱冠梁处底厚7.28m,顶厚2.68,厚高比1:0.15,坝顶弧长105.1m,弧高比2.22。
拱坝最大中心角99.77°,最小中心角59.84°。
坝体最大倒悬度上游面为1:0.3,下游面为1:0.1。
坝体横缝计6条,共分7个坝段,横缝采用径向布置,内设键槽。
横缝上游侧设一道止水紫铜片(兼止浆片),下游设止浆片,形成11个灌浆区,其中380m~400m.。
高程5个,400m~420.20m高程6个。
坝体冷却采用预埋蛇形冷却水管进行通水冷却,待坝体温度降到封拱温度时再进行封拱灌浆。
设计封拱温度380m~400m高程为12℃,400m~420.20m高程为12.5℃。
在坝体右侧403m高程设Ф800放水管一根。
在放水管出口末端设阀门。
坝顶溢流段长40m,堰顶高程为420.20m,溢流面为WES曲线。
WES 曲末端接反弧段,反弧半径R=5m,挑射角18°。
堰顶设交通桥及8扇5m×2.5m(宽×高)水力自控翻板闸门。
4扇闸门为1组,共2组,2组之间设中墩,每组的4扇间按“一”排列,两者之间直接线布置,中墩和边墩原则上按径向布置,在闸门附近中、边墩形状按两墩之间等距原则作局部调整,以利于闸门的起闭。
左右边墩收缩角均为8°。
坝体内布设测缝计22支,温度计21支,并在溢流段边墩处设置倒垂观装置一套,垂线中间设2个测点。
完整设计图纸请联系本人,参见豆丁备注。
/lzj781219目录摘要 ................................................................................ - 3 -ABSTRACT ................................................................................. - 4 -第一章综合说明 .......................................................................... - 5 -1.1概述 (5)1.1.1 枢纽概述......................................................... - 5 -1.1.2 设计要求........................................................ - 5 -1.2工程特性表 (6)第二章设计资料 .......................................................................... - 7 -2.1枢纽任务 (7)2.2基本资料 (7)2.2.1 自然地理......................................................... - 7 -2.2.2 工程地质........................................................ - 10 -2.2.3 筑坝材料........................................................ - 11 -2.2.4 库区经济及其它.................................................. - 11 -第三章枢纽主要建筑物的型式与总体布置................................................. - 12 -3.1工程等级及技术规范设计标准 (12)3.1.1 工程等级........................................................ - 12 -3.1.2 技术规范........................................................ - 12 -3.1.3 洪水标准........................................................ - 12 -3.2调洪演算及设计基本数据 (12)3.2.1 调洪演算的目的.................................................. - 12 -3.2.2 调洪演算的原理.................................................. - 13 -3.2.3 计算方法........................................................ - 14 -3.2.4泄洪方案的选择.................................................. - 14 -3.3枢纽组成建筑物 (17)3.4坝型选择 (18)3.4.1 坝型初选........................................................ - 18 -3.4.2方案比较........................................................ - 19 -3.4.3 坝体形态选择.................................................... - 20 -3.5泄水建筑物型式选择 (21)3.6厂房及引水系统布置 (21)3.7枢纽总体布置 (21)第四章拱坝设计 ......................................................................... - 22 -4.1拱坝型式及布置 (22)4.1.1拱坝剖面设计.................................................... - 22 -4.1.2拱坝的布置...................................................... - 23 -4.2荷载及其组合 (24)4.2.1 荷载及计算...................................................... - 24 -4.2.2 荷载组合........................................................ - 28 -4.3计算原理和计算方法 (29)4.3.1 计算原理........................................................ - 29 -4.3.2 计算方法........................................................ - 30 -4.4应力与强度分析(电算,手算) (30)4.4.1 应力控制指标.................................................... - 30 -4.4.2 电算............................................................ - 30 -4.4.3 手算............................................................ - 31 -4.5坝肩稳定验算 (34)4.5.1 验算原理........................................................ - 34 -4.5.2 验算工况........................................................ - 36 -4.5.3 验算结果........................................................ - 37 -第五章泄水建筑物设计 ................................................................... - 37 -5.1基本资料 (37)5.2泄水建筑物组成与布置 (37)5.3泄槽设计 (37)5.3.1 泄槽尺寸........................................................ - 37 -5.4消能与防冲 (40)5.4.1 挑距计算........................................................ - 40 -5.4.2冲坑计算........................................................ - 40 -5.4.3防冲评价........................................................ - 40 -5.4.4 消能率计算...................................................... - 40 -5.4.5消能防冲计算成果................................................ - 41 -5.5泄水孔口应力及配筋 (41)5.5.1计算原理........................................................ - 41 -5.5.2孔口作用力...................................................... - 41 -第六章坝体细部构造及地基处理......................................................... - 44 -6.1坝体构造与细部结构设计 (44)6.1.1 坝体与坝面...................................................... - 44 -6.1.2 坝体分缝........................................................ - 44 -6.1.3 坝内廊道和坝后工作桥............................................ - 44 -6.2坝基处理 (45)6.2.1 坝基处理的一般要求.............................................. - 45 -6.2.2 地基的处理和开挖............................................... - 45 -6.2.3 坝基排水孔...................................................... - 47 -结束语 .................................................................................. - 48 -参考文献 ................................................................................ - 49 -摘要A江水利枢纽同时兼有防洪,发电,灌溉,渔业等综合作用,水库正常蓄水位184.0m,设计洪水位186.9m,校核洪水位189.8m,汛前限制水位182m,死水位164m,尾水位103.5m。
(此文档为word格式,下载后您可任意编辑修改!)第一章工程概况碧龙源水电站位于遂昌县龙洋乡境内,座落在钱塘江水系乌溪江支流碧龙源上。
电站水库总库容735万m3,电站装机容量2×6300kw,属Ⅳ等工程。
电站主要由拦河坝、发电输水建筑物、调压井、电站厂房等组成。
本标段工程主要包括拦河坝、输水系统进口段及插坑引水工程。
拦河坝坝型为混合线型优化拱坝,材料为C15(W6)砼,最大坝高为47.4m,正常蓄水位为422.7m,设计洪水位为426.18m,校核洪水位为427.40m。
大坝拱冠梁处底厚7.28m,顶厚2.68,厚高比1:0.15,坝顶弧长105.1m,弧高比2.22。
拱坝最大中心角99.77°,最小中心角59.84°。
坝体最大倒悬度上游面为1:0.3,下游面为1:0.1。
坝体横缝计6条,共分7个坝段,横缝采用径向布置,内设键槽。
横缝上游侧设一道止水紫铜片(兼止浆片),下游设止浆片,形成11个灌浆区,其中380m~400m.。
高程5个,400m~420.20m高程6个。
坝体冷却采用预埋蛇形冷却水管进行通水冷却,待坝体温度降到封拱温度时再进行封拱灌浆。
设计封拱温度380m~400m高程为12℃,400m~420.20m高程为12.5℃。
在坝体右侧403m高程设Ф800放水管一根。
在放水管出口末端设阀门。
坝顶溢流段长40m,堰顶高程为420.20m,溢流面为WES曲线。
WES 曲末端接反弧段,反弧半径R=5m,挑射角18°。
堰顶设交通桥及8扇5m×2.5m(宽×高)水力自控翻板闸门。
4扇闸门为1组,共2组,2组之间设中墩,每组的4扇间按“一”排列,两者之间直接线布置,中墩和边墩原则上按径向布置,在闸门附近中、边墩形状按两墩之间等距原则作局部调整,以利于闸门的起闭。
左右边墩收缩角均为8°。
坝体内布设测缝计22支,温度计21支,并在溢流段边墩处设置倒垂观装置一套,垂线中间设2个测点。
拱槽开挖至弱风化下部;坝基及坝肩全面进行固结灌浆,排、孔距除特别注明外均为3m,梅花形布孔,孔深5m(从建基面起算),孔径为38mm,灌浆孔离上下游坝面、横缝距离D:0.5~1.5m。
坝基上游布置单排阻水帷幕,孔距除特别注明外,其余均为3m;最大孔深23.7m,最小孔深为10m,孔径为56mm。
帷幕后设一排坝基排水孔,孔距3m,孔深采用帷幕孔深的12。
根据电站厂房位置和河流走向,发电输水建筑物布置在左岸。
进水口为塔式,位于左岸距坝轴线上游约85m处,进口底高程402.20m,高于水库淤积高程401.7m;由于塔式进水口结构图未出,故不详细叙述。
进口段桩号0-016.142~0+027.50m,长43.642m,纵坡为0。
输水隧洞为有压洞,桩号为0+000~4+924.538m,全长4924.538m。
洞轴线在平面上有三处转弯。
在桩号0+000m(D进)到桩号0+539.783m(D2)点为直线,并在D2点处转弯,转弯半径21m,转角59.965°,转弯后直线延伸至桩号4+054.70m(D4)。
隧洞开挖洞径4m,衬后3.2m。
坝区施工采用土石围堰枯水期一次断流、隧洞导流,汛期由隧洞与坝体底孔联合导流。
施工导流洪水标准为非汛期5年一遇,坝体施工渡汛标准为10年一遇。
插坑引水挡水堰位于距插坑河口450m左右处,堰址处河谷较宽,基岩局部裸露,采用浆砌块石底格栅实用堰型。
堰高3.4m,堰顶宽2m,底宽4.0m,堰长20m,上游面铅直,下游面坡度1:1。
堰顶高程430.00m,底高程426.60m。
堰顶全段溢流,直立迎水面下游1米接引水廊道,廊道宽×高为0.5×0.7米,纵坡为1200,引水至左坝头引水隧洞进口,廊道顶设底格栅一道。
左坝头布置一沉砂池和冲砂孔,设插板门一扇,以2A—5t 启闭机启闭。
插坑引水工程的引水隧洞进水口布置在挡水堰左端沉砂池,采用1.8×1.8m城门洞型,全长205m,衬砌砼为C15,衬砌厚为0.3m,不衬段抹底砼为C15,抹底厚0.3m。
在发电输水隧洞的插坑引水洞连接段以竖井方式直接接入发电输水隧洞,竖井高度约26m。
本合同主体建筑物有:(1)混合线型双曲砼拱坝;(2)输水系统工程桩号0-016.142m至1+400m;(3)导洞洞封堵;(4)插坑引水。
第二章施工总体布置一、施工总体布置规划原则本标段的拦河坝与输水隧洞工程枢纽布置较紧凑,进水口距坝轴线距离约85m,坝址附近又没有相对宽敞的平地可利用,故拦河坝与输水隧洞工程的临时设施布置统一考虑,插坑引水工程相对独立,其施工布置单独进行。
施工总体布置的原则为:因地制宜,有利于生产,方便生活,易于管理,安全可靠,经济合理。
二、风、水、电系统布置1、供风系统设计原则:(1)本工程坝基开挖20421m3,隧洞开挖19134m3,供风系统在保证主体工程开挖的同时,还应保证施工道路,缆机基础等临时设施开挖的供风;(2)供风房布置及管路铺设力求科学、合理,符合便利、经济及减少管路风压沿程损失的要求;(3)尽量避开生活区,在确保安全运行前提下尽量靠近作业区。
本工程拟建3个固定式的供风站:1#供风站拟建在拦河坝上游约100米的右岸公路旁,配备10m3电动固定式空压机壹台,主要负责拦河坝基础开挖供风,在2002年10月15日前建成。
2#供风站拟建在输水隧洞进水口附近,计划配置10m3电动式空压机一台,主要承担输水隧洞开挖供风,在2002年10月30日前建成,2#供风站形成以前的进水口明挖和施工便道开挖,拟采用壹台3m3柴油移动式空压机供风。
3#供风站拟建在插坑挡水堰附近,计划配置3m3柴油空压机一台,计划2003年4月1日前建成,主要负责引水隧洞开挖和挡水堰开挖供风。
2、供水系统本工程拟建供水设施三处:(1)在左岸进水口附近的冲沟上游分别在435m高程设20m3钢水池一座和495m 高程设30 m3钢水池一座。
在干旱季节,冲沟来水量不够时,从溪中抽水解决供水。
495高程水池主要负责拦河坝砼拌和、养护、冲洗及冷却用水,435高程水池主要负责隧洞施工供水。
(2)轧石系统筛洗用水采用直接从溪中抽水解决。
(3)在插坑引水工程的进水口附近建10m3的小型水池一座,解决本部分工程施工用水。
3、供电系统在业主已架设的终端杆位置分别设435KV A和200KV A变压器各一台,435KV A变压器负责大坝缆机系统、砼生产系统、轧石系统及坝上施工作业用电,200KV A主要负责隧洞施工用电。
在变压器旁设一配电房,主要分坝区、隧洞施工区及辅助工厂区三路线引用。
为了避免突然停电而产生人身和财产受到威协,拟安装160KW的柴油发电机一台,作为自备电源,以备应急之用。
插坑引水工程拟在进水口处安装40kw柴油发电机一台,向引水隧洞、挡水堰施工供电。
三、施工道路本工程对外交通已有县乡村四级公路通至坝区,坝区距遂昌县城约80km。
此公路通过右岸拱槽高程为400m高程,拱槽开挖后将中断交通。
目前业主已在左坝头修筑上坝公路,预计11月底具备通车条件,今后作为对外交通的永久性公路,施工期间,为了方便施工,拟修建以下施工道路。
1、为了方便进水口施工,又不占用河床,在进水口与右岸公路之间架设一座钢架桥,桥长约35m,桥面宽3.5m。
2、在河床上游修筑一条从坝基至公路的出碴道路,长约200m,路面宽4.5m,泥石路面。
3、左右岸山坡,为满足施工测量、缆机安装、上坝施工等需要,拟修建临时便道约500m。
4、施工铺助企业区,为方便施工,拟修建施工道路约200m。
四、施工辅助企业厂(场)坝区附近山高坡徒,河床狭窄,施工辅助企业布置相对困难,为此,施工辅助企业主要布置在距坝址上游约1.5km的场地内。
其主要辅助企业厂(场)有:1、砂石料生产、储料系统本工程砂采用天然砂,骨料采用隧洞石碴机械轧制,洞碴不足部分拟利用坝基及公路开挖出的满足要求的石碴。
天然砂采用外购,骨料生产系统利用弃碴场附近有利地形布置,整个系统采用自上而下直流式一条龙布置方式,即:破碎—筛分,贮料—后驱动拖拉机出料呈一条龙方式,以最大限度减少内耗,提高工效,避免因中间环节较多而造成的停工、检修及一切不必要机械、电力、材料等人力、物力的损失,理论及实践证实,整个系统将在高效状态下运行。
设备配置为PE600×400,PE400×250鄂式破碎机各一台,平板振动筛一套。
储料系统采用半地垅式储料仓,布置在骨料生产系统下游,共分4档料,料仓总长30m,总储量设计为600m3,满足两个最大坝块浇筑用量需要。
另外考虑黄砂为外购,受天气季节变化采购量影响较大,在附近设容量不少于1000m3的备料场。
2、混凝土拌和系统1#拌和站设在右岸拱槽上游侧老公路位置,砂石配料为地垅外称量配料,采用磅称计量;水泥配料为人工拆包,运料采用拖拉机运输;拌和为机械拌和,采用2台750型拌和机。
砂石料运输采用B=800mm皮带机。
该拌和站台班生产能力为180m3台班,主要承担大坝和进水口等砼浇筑。
2#拌和站布置在输水隧洞进水口403m高程的平地上,配备350型拌和机2台,主要承担隧洞砼衬砌的拌和任务。
3#拌和站布置在插坑挡水堰附近,配备350型拌和机一台。
3、混凝土运输系统根据本工程建筑物布置特点与地形特点,拟投入一台10t缆机作为本工程砼上坝运输的主要工具,采用3m3砼吊罐吊运。
缆机布置形式为:在左右岸山坡上直接设置地锚桩,地锚桩高程约465m,设计缆机跨度140m,缆机对大坝砼浇筑覆盖率能达到95%,缆机起吊点设在大坝上游右岸公路旁,起吊点高程396m。
隧洞砼运输方案为:拖拉机运输卷扬道提升人工撬料入仓。
4、木材、钢筋加工厂及生产用房木材、钢筋加工厂、现场修理房等主要布置在坝区附近,砼预制场布置在储料仓附近。
生产用房计划建筑面积及结构型式如下:表3-1 生产用房计划表5、生活管理用房及仓库(1)生活管理用房生活用房及办公室前期主要租用当地老百姓民房,开工后陆续在坝址上游公路旁,弃碴场附近搭设宿舍、办公室,计划建筑面积及结构型式如下:表3-2 生活及管理用房计划表(2)仓库水泥仓库:布置在储料仓旁。
1#拌和站水泥库建筑面积200m2,2#拌和站水泥库面积50m2,3#拌和站水泥库面积20m2。
炸药库根据我项目部与王村口镇民爆队签定的合同,由民爆队负责搭建。
表3-3 仓库计划建筑表6、通讯本工程计划安装程控电话1门,无线对讲机4台。
电话机用于对外联系,对讲机用于测量放样、缆机控制、生产指挥等施工区内通讯。
五、施工用地计划根据本工程施工总布置情况,结合以往工程实践,计划临时设施施工用地如下表:表3-4 临时设施施工用地计划表第三章施工进度计划及工期保证措施一、编制依据1、遂昌县碧龙源水电站拦河坝及输水系统进水口段工程合同文本(合同编号:BDC1);2、水利水电工程施工组织设计规范(SDJ338-89);3、主要施工机械生产率:根据我公司实际使用经验,机械准备能力以及类似工程成功经验和本工程特点确定;4、我公司专业砼拱坝施工队伍和多年来积累的施工经验;5、实际的开工时间。
