加油站施工设计方案(模版)
- 格式:doc
- 大小:233.50 KB
- 文档页数:69
.
. ***加油站工程施工组织设计
(会签栏)
建设单位:
审 批:(所属分公司项目负责人)
审 核:(所属分公司工程管理人员)
PMC单位:
审 批:(项目管理公司山东片区负责人)
审 核:(派驻在分公司的项目管理工程师)
施工单位:
审 批:(企业技术负责人)
审 核:(项目经理)
编 制:(项目技术负责人)
.
. 施工组织设计(方案)计划报审表
工程名称:***加油站工程 编号:
致:
我方已根据施工合同的有关规定完成了 ***加油站工程 施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附件:***底加油站工程 施工组织设计
承包单位(章):
项 目 经 理:
日 期:
专业监理工程师审查意见:
监理工程师:
日 期:
总监理工程师审核意见:
项目监理机构(章):
总监理工程师:
日 期: .
.
目录
第一章 编制依据
1.1编制前言
1.2编制依据
第二章 工程概况
2.1工程概况
2.2质量目标
2.3工期目标
2.4安全生产目标
第三章 施工部署
3.1部署原则
3.2施工目标
3.3施工程序
3.4劳动力安排
3.5施工总平面布置
第四章 分项施工主要技术措施
4.1测量、放线、垂直度控制方法
4.2土方工程
4.3钢筋工程
4.4模板工程
4.5混凝土的搅拌及运输 .
. 4.6砌体工程

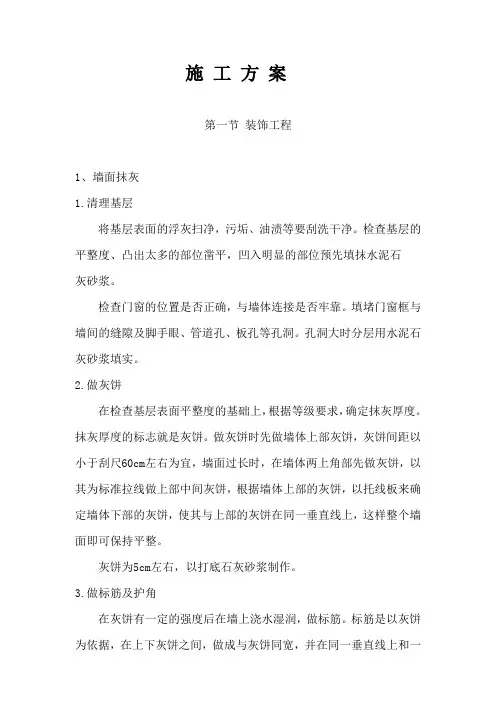

4.7装饰工程
4.8门窗工程
4.9屋面工程
4.10水泥砂浆地面
4.11油罐施工
4.12安装施工工艺
第五章 质量保证措施
第六章 保证工期措施
第七章 安全生产保证措施
第八章 文明施工
第九章 成品保护措施
第十章 降低成本措施
第十一章 施工总平面布置图
第一章 编制依据
1.1编制前言 .
. 施工组织设计是规划和指导拟建工程从施工准备到竣工验收全过程中的一个综合性的技术经济文件,是沟通工程设计和施工之间的桥梁。它既是要体现拟建工程的设计和使用要求,又要符合建筑施工的客观规律,对施工的全过程起战略部署或战术安排的作用。
施工组织设计是施工准备的重要组成部分,又是做好施工准备工作的主要依据和重要保证。
施工组织设计是对施工过程实行科学管理的重要手段,是编制施工预算和施工计划的主要依据,是建筑企业施工管理的重要组成部分。
编好施工组织设计,对于按科学规律组织施工,建立正常的施工秩序,有计划地开展各项施工过程,对于及时做好各项施工准备工作,保证劳动力各和各种资源的供应和使用,对于协调各施工单位之间、各工种之间、各种资源之间以及空间安排之间的关系,对于保证施工顺利进行,按期按量完成施工任务,取得更好的施工经济效益等都将起到重要的、积极的作用。
正是基于以上认识,我们对每一项工程都挑选并组织经验丰富,精干的技术和管理人员,认真编制先进行、合理的、切实可行的施工组织设计。
1.2编制依据
根据中石油《加油站基础设计》、《加油站设计详图》、《加油站细节管理手册》、《中国石油建设标准设计》(2010版)。
(1)《汽车加油加气站设计与施工规范》(GB50156-2002)(2006版)
(2)《建筑设计防火规范》(GB50016-2006)
(3)《钢制管法兰用非金属平垫片》(HG20606-97)
(4)《钢制对焊无缝管件》(GB/T8163-1999)
(5)《输送流体用无缝钢管》(GB/T8163-1999) .
. (6)《建筑抗震设计规范》(GB50011-2001)(2008版)
(7)《埋地钢制管道石油沥青防腐涂层施工及验收规范》(SYJ4020-88)
(8)《工程金属管道工程设计规范》(GB50316-2000)
(9)《工业金属管道工程质量检验评定标准》(SYJ3-9)
(10)《石油工程图标准》(SY0009-93)
(11)《带径对焊钢制管法兰》(HC20595-97)
(12)《石油化工有毒,易燃,可燃介质管道施工及验收规范》(SH3501-2002)
第二章 工程概况
2.1工程概况
1、工程名称:****
建设单位:***
工程地点:***
工程内容:
新建站房、辅助房、罩棚、油罐区、工艺管线、电气线路、给排水工程,形象包装,双枪双油品加油机4台,双立柱广告牌及零星工程。
建筑做法:
楼地面:采用中石油乳白色防滑耐磨地板砖(便利店为中油灰色防滑耐磨地板砖45度铺设)。
内墙及顶棚:卫生间、浴室、餐厅采用白色亚光瓷砖,其它房间均采用中国石油白色乳胶漆,吊顶为铝扣板吊顶及塑料扣板吊顶。
便利店:背柜、收银台采用中油指定厂家生产的模块化产品。 .
. 外墙:采用中油10标准,站房正立面及侧立面采用玻化砖干挂,背立面为外墙漆,便利店形象墙为干挂塑铝板。
屋面:采用SBS高聚物改性沥青防水卷材屋面(做法参见05YJ1屋10)。
门窗:便利店门为麦当劳平开门,黑色氟碳漆铝型材。窗户为黑色氟碳漆铝型材推拉窗或中油白色塑钢窗。
本工程基础采用柱下独立基础,填充墙下采用条形基础,基础垫层采用C15素混凝土,其余均采用C30。
砌体:± 0.000以下部分墙体采用MU10机砖,M7.5水泥砂浆砌贡,±0.000以上采用240㎜厚度等级MU10机砖,M7.5混合砂浆砌筑。
埋地储油罐:汽车加油站的储油罐采用卧式钢制油罐,储油罐基础采用钢筋混凝土板式基础,C10混凝土垫层,C25钢筋混凝土底板。油罐就位后用370墙嵌固油罐,油罐坑侧壁为150厚C25防渗混凝土,坑内用细砂或细土填密实,油罐顶板要要用钢筋混凝土梁板结构。
工艺管道:卸、供油管采用无缝钢管焊接。
安装工程:电气及给排水,可燃气体报警仪安装按现行施工及安装规范施工。
绿化:按整本布局对站区进行绿化。
2.2质量目标
我单位保证工程质量达到设计规定的质量水平,工程质量合格率确保达到100%,保证单位工程质量优良率达到100。
2.3工期目标
总工程定为 90 日历天。
2.4安全生产目标 .
. 杜绝死亡事故,零工亡。
第三章 施工部署
3.1部署原则
1、在工程施工的全过程中,自始至终坚决贯彻和执行的《建筑法》和《建设工程质量管理条例》等,主动与业主、设计等单位配合,共同干好本工程。
2、按照“服务创信誉、管理上一流、质量出新品”的质量方针,竭诚为业主服务。
3、坚持“百年大计,质量第一”的施工方针,按建筑施工有关规范和标准,对本工程采用项目法施工,精细施工,科学管理,为业主提供优良工程。
4、采用先进,特别是新技术、新工艺、新材料,加快工程进度,提高工程质量。
5、现场准备
(1)确保管理目标,创文明工地,严格按规划红线定位,做好场地的维护工作,整理场内临时道路,清除场内障碍物。
(2)架设临时用电线路,铺设临时用水管道。
(3)搭设临时设施,我方在工地拟设置办公室、仓库、保管室、电室、保卫房,材料进购根据实际情况进购到场。
(4)张挂“五牌一图”,张贴宣传标语。
(5)定位放线,报请有关部门复验红线,核准标高控制点,保证顺利开工。
6、施工用水
本工程的主供水管道已由业主管接入。
7、施工用电
照明总量按5KW计算,总用电量:根据工程施工实际情况及施工机械使用情况(各机械设备无需同时全部启动工作),我方将根据用电峰期,合理安排作业。 .
. 3.2施工目标
1、工程质量目标:优良
主体结构施工阶段,重主体,抓关键部位;
装饰阶段,内外装饰工程先做样板后施工,确保外观质量;
中间结构验收和竣工验收一次达到一次性合格标准。
2、安全目标:杜绝重大伤亡事故,事故频率一般控制在1‰内,文明施工。
做好安全宣传和教育,开展百日安全活动,把安全措施落到实处。
3、文明施工目标:搞好现场文明施工,做到三个规定,遵守“建筑业职工文明守则(八要八不准)”树立公司形象。
4、工期目标:确保工程合同规定要求 日历天,采取有效的抢工措施,力争提前。
3.3施工程序
工艺流程:
1、地基基础工程:定位→挖基槽→验槽→垫层砼→基础钢筋砼→回填土。
2、结构工程:框架钢筋砼→砌砖墙→屋面结构。
3、楼地面工程:清理→找平层→面层。
4、防水工程:清理基础→找坡、找平→防水层。
5、粗装饰工程:清理墙面→抹底灰→作面层。
水电安装与装修工程穿插进行,土建与安装密切配合。
3.4劳动力安排
劳动力组织措施:
组织经验丰富的技术操作人员组成一线项目作业班,选择优秀的施工班组组成相互配合衔接好的各专业施工队伍,确保工程如期优质竣工,对此合理组织人、财、物和优秀.
. 的指挥管理班子,组织有序施工。在确保质量的前提下精心施工,高效工作,加强各工种各部分协调,土方工程采用机械挖土,配备修土普工20人,具体劳动力计划安排如下表:
劳动力计划安排表
序号 工 种 基础工程 主体工程 装饰工程 屋面工程
1 木工 3 5
2 砼工 3 5
3 钢筋工 2 5
4 泥工 2 5 5 3
5 抹灰工 5
6 油漆工 2
7 架子工 1 1 1
8 机修
9 电工 1 1
10 其他工种 3 3 2 2
11 小计 15 25 15 5
3.5施工总平面布置
布置原则:技术可行。现场平面布置按公司对工地规定要求进行,施工区与生活区基本分开,因施工现场场地较小,临时生活,办公设施搭设在地下车库上部,木模加工及堆放集中。临时设施应简单整洁,以便搭拆方便。搅拌站、井架的布置应居中。
施工道路,根据建筑总平面图确定的永久性道路位置,按设计要求先做好碎石路床及砼垫层,两边设排水沟。作为现场施工的道路。
围墙采用封闭式管理,规划道路红线内设砖砌围墙,围墙有防雨水措施,如压顶等,在此基础上做好大门及围墙宣传标识。
第四章 分项施工主要技术措施
