第三章__园林工程量计算方法(1)
- 格式:ppt
- 大小:180.00 KB
- 文档页数:44
园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程 1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算总说明一、《福建省园林绿化工程消耗量定额》 (FJYD-501-2005)(以下简称本定额)依据建设部发布的《全国统一仿古建筑及园林工程预算定额》([88]建标字第451号),结合我省实际编制。
01绿化部分工程量计算规则一、绿地整理1.伐树、挖树根应根据树干的胸径或区分不同胸径范围,按实际树木的数量计算。
2.砍挖灌木丛应根据灌木丛高或区分不同丛高范围,以实际灌木数量计算。
3.清除草皮按实际面积计算。
4.整理绿化用地,按设计图示尺寸以面积计算。
如发生筛土,应根据已批准的数量按体积计算。
5.屋顶花园基底处理按设计图示尺寸分做法以面积计算。
相关规定:(1)软式透水管按设计图示规格以延长米计算。
(2)滤水层回填陶粒、卵石、轻质土壤按体积计算。
土工布过滤层、塑料格栅按设计图示尺寸以面积计算。
二、栽植花木1.栽植乔木、灌木、竹类、攀缘植物、水生植物项目应根据胸径、株高、丛高或区分不同胸径、株高、丛高范围,以设计图示数量按"株"计算。
2.绿篱种植不论单排、双排,均以"延长米"计算。
3.栽植色带、花卉按设计图示尺寸以面积计算。
4.铺种草皮、喷播植草按设计图示尺寸以面积计算。
5.树木支撑区分支撑材料、支撑形式按设计图示(或施工组织设计)数量计算。
6.草绳绕树干按设计图示(或施工组织设计)尺寸以延长米计算。
7.假植乔木、灌木按施工组织设计或估算数量计算。
8.人工换土、客土根据土壤需要按设计图示苗木数量(长度、面积)计算。
9.攀缘植物和竹类客土,按其不同坑体规格以数量计算。
10.绿篱客土,按不同槽(沟)断面,分单行、双行以延长米计算。
11.草坪、花卉客土,按种植面积以平方米计算。
12.后期管理费:(1)乔木(果树)、灌木、攀缘植物、竹类、水生植物按设计数量计算。
(2)绿篱按设计长度以延长米计算。
(3)草坪、花卉、色带、宿根按设计尺寸以面积计算。
补充知识1、人工整理绿化用地超过一定深度,如何计算工程量?人工整理绿化用地是指±30cm范围内的平整,超过此范围的按照人工挖、填土方相应子目规定计算。
2、草坪后期管理费分冷草和暖草。
冷草常见有:早熟禾、高羊茅、黑麦草、翦股颖等。
园林工程量计算方法园林工程量计算是园林工程建设的重要环节,它的准确性将直接影响到工程的投资估算和后续施工进展。
园林工程量计算方法是指根据工程图纸和设计要求,通过对园林工程中各项工程量进行测算和计算,得出工程需要的材料、劳动力和设备的数量和规格,从而确定项目的总工程量和成本。
一、面积类工程量计算方法:1.绿地面积计算:对于规则形状的绿地,可以直接根据图纸上的尺寸计算面积,公式为:面积=长度×宽度。
2.水体面积计算:对于规则形状的水体,可以根据图纸上的尺寸计算面积,公式为:面积=长度×宽度。
对于不规则形状的水体,可以利用船舶航行法或割补法进行测算。
3.花坛面积计算:花坛面积可以通过测定花坛的长、宽和高度来计算,公式为:面积=2×(长+宽)×高。
4.草坪面积计算:草坪面积可以通过测量草坪的长和宽来计算,公式为:面积=长×宽。
5.廊架面积计算:廊架面积可以通过测量廊架的长、宽和高度来计算,公式为:面积=2×(长+宽)×高。
二、线长类工程量计算方法:1.游步道长度计算:游步道长度可以通过测量游步道的长和宽来计算,公式为:长度=2×(长+宽)。
2.道路长度计算:道路长度可以通过测量道路的长和宽来计算,公式为:长度=2×(长+宽)。
3.护栏长度计算:护栏长度可以通过测量护栏的长来计算,公式为:长度=长。
4.栏杆长度计算:栏杆长度可以通过测量栏杆的长来计算,公式为:长度=长。
除了以上述的计算方法,还可以利用图纸上的比例尺进行测量,或者利用现场实地测量的方法进行准确计算。
在进行园林工程量计算时,需要注意测量的准确性和计算的精细性,以确保工程量的可靠性和准确性。
此外,还需要根据项目的实际情况和设计要求,对计算结果进行合理的调整和修正。
总之,园林工程量计算方法是园林工程建设中不可或缺的一环,准确计算工程量对于项目的顺利实施和预算控制至关重要。
园林工程的工程量计算规则1.工程量计算的依据:工程量计算应依据相关标准规范和设计图纸进行,如国家建筑标准设计图集、国家园林工程定额、相关行业标准等。
2.基本单位:园林工程量计算的基本单位一般为长度(米)、面积(平方米)、体积(立方米)等。
3.园林植物工程量计算:根据植物的种类、数量和规格等,计算出植物的总面积、数量和植物及其根系的体积等。
常用的计算公式有:-植物面积(平方米)=植物密度(株/平方米)*地块面积(平方米)-植物数量=植物密度(株/平方米)*地块面积(平方米)-植物体积(立方米)=植物根系体积(立方米)+植物地上部分体积(立方米)4.土方工程量计算:根据设计图纸上的地形等高线和地形图,计算出园林场地的整体土方量、平整土方量和土体去方量等。
常用的计算公式有:-土方量(立方米)=地块面积(平方米)*土方高度(米)-平整土方量(立方米)=平整区域面积(平方米)*平整土方高度(米)-去方量(立方米)=清除区域面积(平方米)*清除深度(米)5.园林硬质工程量计算:包括园路、广场、建筑物等硬质结构的工程量计算。
常用的计算公式有:-园路工程量(平方米)=园路宽度(米)*园路长度(米)-建筑物工程量(立方米)=建筑物的长(米)*建筑物的宽(米)*建筑物的高(米)-广场工程量(平方米)=广场的长(米)*广场的宽(米)6.绿化设施工程量计算:包括景观灯、喷泉等绿化设施的工程量计算。
常用的计算公式有:-景观灯数量=灯具密度(个/平方米)*光源范围面积(平方米)-喷泉体积(立方米)=喷泉水池底面积(平方米)*喷水高度(米)7.其他工程量计算:还包括围墙、护坡、排水系统等其他工程量的计算,具体计算方法根据不同的工程类型而有所不同。
需要注意的是,园林工程量计算应严格遵循设计和相关规范的要求,并应根据实际情况进行调整和修正,以确保计算结果的准确性。
同时,应注意工程量计算的单位一致性,以避免计算错误。
园林绿化工程量计算方法对苗木计量的方法:1、苗木预算价值,应根据设计要求的品种、规格、数量(包括规定的栽植损耗量)分别列项以株、米、平方米计算。
2、栽植苗木按不同土壤类别分别计算:(1)露根乔木,按不同胸径以株计算;(2)露根灌木,按不同株高以株计算;(3)土球苗木,按不同的土球规格以株计算;(4)木箱苗木,按不同的箱体规格以株计算;(5)绿篱,按单行或双行,按不同篱高以延长米计算(单行3.5/m,双行5株/m);(6)樊缘植物,按不同生长年限以株计算;(7)草坪,地被和花卉分别以平方米计算(宿根花卉9株/m2,木本花卉5株/m2);(8)色带,按不同高度以平方米计算(12株/m2);(9)从生竹,按不同的土球规格以株计算。
3、水车浇水,按栽植不同类别的不同品种、规格,以株、米、平方米、株丛计算。
土方工程量计算规则:1、平整场地:(1)园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;(2)水池、假山、步桥,按其底面积乘2以平方米计算。
2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm以上时,则按自然地坪标高计算。
3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算。
并乘以放坡系数。
4、路基挖土按垫层外皮尺寸以立方米计算。
5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算。
6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算。
7、堆筑土山丘,按其图示底面积乘设计造型高度(连座按平均高度)乘以0.7系数,以立方米计算。
8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,以延长米计算。
9、木桩钎(梅花桩),按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算。
10、围堰排水工程量,按堰内河道、池塘水面面积及平均深度以立方米计算。
11、河道、池塘挖淤泥及其超运距运输均按淤泥挖掘体积以立方米计算。
园林工程概预算园林工程概预算李艳工程实践需要本课程主要内容:园林工程建设概预算基础园林工程建设概预算定额园林工程量计算方法园林工程施工图预算的编制园林工程清单计价第一章园林工程建设概预算基础第一节概述第二节我国现行工程造价的构成第三节园林工程造价常用术语第一节概述一、基本建设二、基本建设程序与工程造价的分类三、工程造价的概念、含义、作用、职能、特点、计价特性四、造价工程师的基本工作内容一、基本建设(一)基本建设分类1.按性质划分:新建项目、扩建项目、改建项目、恢复项目、迁建项目2.按在国民经济中的用途划分:生产性建设项目、非生产性建设项目3.按照建设阶段划分:筹建项目、施工(在建)项目、竣工项目、建成投产项目(二)建设项目的划分建设工程总项目单项工程是指具有独立存在意义的一个完整工程,具有独立的设计文件,竣工后可以独立发挥生产能力或工程效益。
单位工程指在单项工程中不能独立发挥生产能力或效益,但是有独立设计,可以独立组织施工的工程,是单项工程的组成部分。
分部工程是单位工程的额组成部分,是单位工程中分解出来的结构更小的工程。
分项工程是指能通过价位简单的施工就能完成的而工程,通常他是确定工程造价的最基本单位。
园林施工中,有园林建筑工程和园林绿化。
二、基本建设程序与工程造价的分类提出项目建议书进行可行性研究编制设计任务书设计阶段招标与投标组织施工验收投产交付使用工程项目后评价投资估算概预算合同价工程结算竣工决算施工预算四、工程造价(一)概念工程造价:是指进行一个工程项目建设所需要花费的全部费用。
(二)含义直译:工程的建造价格。
从业主角度讲:工程造价是指建设一项工程预期开支与实际开支的全部固定资产投资费用。
市场经济角度下:工程造价是指工程的价格。
承发包价格四、工程造价(三)作用1、工程造价是项目决策的依据2、工程造价是制定投资计划和控制投资的依据3、工程造价是筹集建设资金的依据4、工程造价是评价投资效果的重要指标5、工程造价是合理利益分配和调节产业结构的手段四、工程造价(四)职能1、预测职能2、控制职能3、评价职能4、调节职能四、工程造价(四)特点1、大额性2、个别性、差异性3、动态性4、层次性四、工程造价(四)计价特征1、计价的单件性2、计价的多次性3、动态性4、层次性5、组合性6、计价方法的多样性7、计价依据的复杂性四、造价工程师的基本工作内容(一)业主方造价工程师的基本工作1.项目的财务分析;2.可行性研究阶段的工程估价;3.设计阶段的成本控制与估价;4.编制工程量清单;5.标价分析;6.审核中期付款;7.审核承包商的费用索赔。

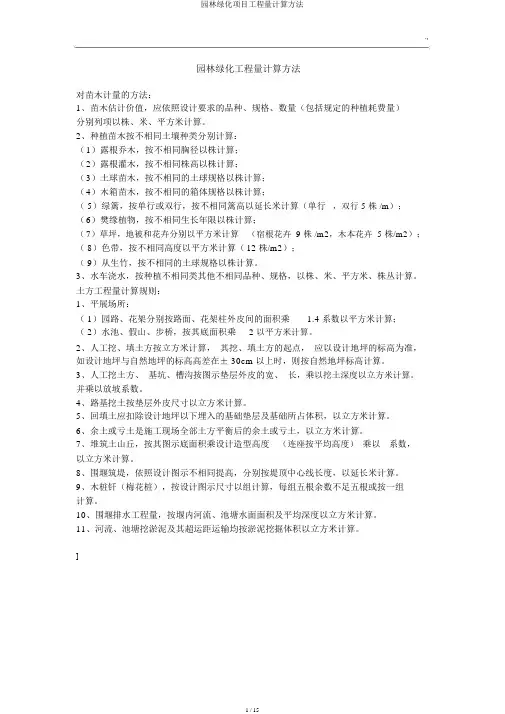

`'园林绿化工程量计算方法对苗木计量的方法:1、苗木估计价值,应依照设计要求的品种、规格、数量(包括规定的种植耗费量)分别列项以株、米、平方米计算。
2、种植苗木按不相同土壤种类分别计算:(1)露根乔木,按不相同胸径以株计算;(2)露根灌木,按不相同株高以株计算;(3)土球苗木,按不相同的土球规格以株计算;(4)木箱苗木,按不相同的箱体规格以株计算;( 5)绿篱,按单行或双行,按不相同篱高以延长米计算(单行,双行 5 株 /m);(6)樊缘植物,按不相同生长年限以株计算;(7)草坪,地被和花卉分别以平方米计算(宿根花卉 9 株 /m2,木本花卉 5 株/m2);( 8)色带,按不相同高度以平方米计算(12 株/m2);( 9)从生竹,按不相同的土球规格以株计算。
3、水车浇水,按种植不相同类其他不相同品种、规格,以株、米、平方米、株丛计算。
土方工程量计算规则:1、平展场所:( 1)园路、花架分别按路面、花架柱外皮间的面积乘 1.4 系数以平方米计算;( 2)水池、假山、步桥,按其底面积乘 2 以平方米计算。
2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在± 30cm 以上时,则按自然地坪标高计算。
3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算。
并乘以放坡系数。
4、路基挖土按垫层外皮尺寸以立方米计算。
5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算。
6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算。
7、堆筑土山丘,按其图示底面积乘设计造型高度(连座按平均高度)乘以系数,以立方米计算。
8、围堰筑堤,依照设计图示不相同提高,分别按堤顶中心线长度,以延长米计算。
9、木桩钎(梅花桩),按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算。
10、围堰排水工程量,按堰内河流、池塘水面面积及平均深度以立方米计算。

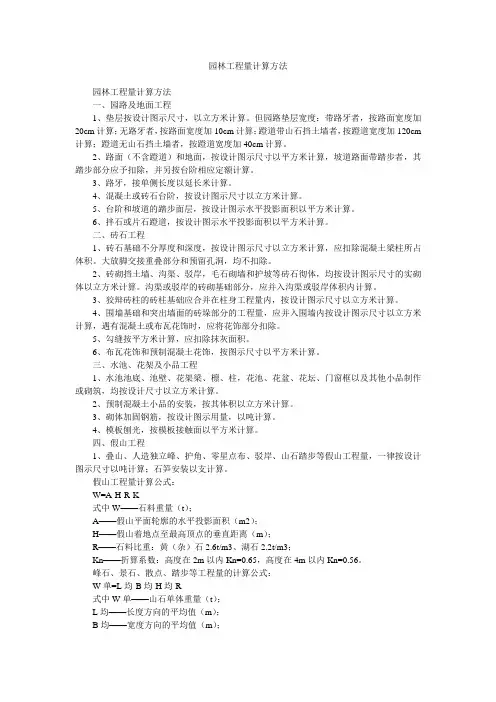

园林工程量计算方法园林工程量计算方法一、园路及地面工程1、垫层按设计图示尺寸,以立方米计算。
但园路垫层宽度:带路牙者,按路面宽度加20cm计算;无路牙者,按路面宽度加10cm计算;蹬道带山石挡土墙者,按蹬道宽度加120cm 计算;蹬道无山石挡土墙者,按蹬道宽度加40cm计算。
2、路面(不含蹬道)和地面,按设计图示尺寸以平方米计算,坡道路面带踏步者,其踏步部分应予扣除,并另按台阶相应定额计算。
3、路牙,接单侧长度以延长米计算。
4、混凝土或砖石台阶,按设计图示尺寸以立方米计算。
5、台阶和坡道的踏步面层,按设计图示水平投影面积以平方米计算。
6、拌石或片石蹬道,按设计图示水平投影面积以平方米计算。
二、砖石工程1、砖石基础不分厚度和深度,按设计图示尺寸以立方米计算,应扣除混凝土梁柱所占体积。
大放脚交接重叠部分和预留孔洞,均不扣除。
2、砖砌挡土墙、沟渠、驳岸,毛石砌墙和护坡等砖石彻体,均按设计图示尺寸的实砌体以立方米计算。
沟渠或驳岸的砖砌基础部分,应并入沟渠或驳岸体积内计算。
3、狡辩砖柱的砖柱基础应合并在柱身工程量内,按设计图示尺寸以立方米计算。
4、围墙基础和突出墙面的砖垛部分的工程量,应并入围墙内按设计图示尺寸以立方米计算,遇有混凝土或布瓦花饰时,应将花饰部分扣除。
5、勾缝按平方米计算,应扣除抹灰面积。
6、布瓦花饰和预制混凝土花饰,按图示尺寸以平方米计算。
三、水池、花架及小品工程1、水池池底、池壁、花架梁、檩、柱,花池、花盆、花坛、门窗框以及其他小品制作或砌筑,均按设计尺寸以立方米计算。
2、预制混凝土小品的安装,按其体积以立方米计算。
3、砌体加固钢筋,按设计图示用量,以吨计算。
4、模板刨光,按模板接触面以平方米计算。
四、假山工程1、叠山、人造独立峰、护角、零星点布、驳岸、山石踏步等假山工程量,一律按设计图示尺寸以吨计算;石笋安装以支计算。
假山工程量计算公式:W=A·H·R·K式中W——石料重量(t);A——假山平面轮廓的水平投影面积(m2);H——假山着地点至最高顶点的垂直距离(m);R——石料比重:黄(杂)石2.6t/m3、湖石2.2t/m3;Kn——折算系数:高度在2m以内Kn=0.65,高度在4m以内Kn=0.56。
园林绿化工程量计算规则第一章、绿化工程说明:一、本章包括绿地整理,栽植花木,绿地喷灌3节共414 个子目。
二、凡珍贵树种的移植或胸径在25cm以上的落叶乔木,树高在6m以上的常绿乔木等大树移植,所需的人工、材料、机械及技术措施费用等另行计算。
三、本章定额缺项,可参照其她相关定额计算。
第一节、绿地整理说明:一、本节包括伐树、挖树根、砍挖灌木丛、挖竹根、清除草皮、整理绿化用地、屋顶花园基底处理等30个子目。
二、人工整理绿人化用地,就是指绿化工程施工前的地坪整理, 根据实际发生情况参照套用。
三、本节人工整理绿化用地,定额项目中已包括了100m以内的土方倒运,以及土30cm以内的土方挖填,实际运距超过100m与超过±30cm的土方挖填,套用建筑定额。
四、整理绿化用地定额不包括种植前清除建筑垃圾及其它障碍物,实际发生时,另行计算。
五、砍挖灌木林每1000m2,220棵以下为稀,220棵以上为密。
六、屋顶花园基底处理,定额项目中不包括垂直运输,发生时另行计算。
工程量计算规则:一、人工整理绿化用地按设计图示尺寸以m2计算。
园林绿化工程量计算规则二、伐树、挖树根以棵计算。
三、砍挖灌木林,割、挖草皮以m2计算。
四、砍挖竹根以m3计算。
五、屋顶花园基底处理以m2计算;软式透水管分规格以m计算。
第二节、栽植花木说明:一、本节包括起挖苗木、栽植花木、人工换土、原土过筛、浇水车浇水、后期养护管理等274个子目。
二、本定额项目内容包括种植前的准备、种植时的用工用料与机械使用台班、以及植物材料栽培后十天的养护工作与植物材料在一个生长季内的后期管理。
三、起挖与栽植树木均以一、二类土为计算标准,如为三类土, 人工乘以系数1、34,四类土乘以系数1、76,冻土人工乘以系数2、20。
四、本定额以原土回填为准,如需原土过筛或换土,按相应定额子目计算。
五、苗木按设计图示要求的树种、规格、数量并按下列规定计取损耗率。
1、裸根乔木、裸根灌木损耗率为1、5%;2、绿篱、色带、攀缘植物损耗率为2%;3、丛生竹、草根、草皮、花卉损耗率为4%。
《园林工程工程概预算与施工组织管理》教学大纲【课程名称】园林工程工程概预算与施工组织管理【任课教师】n990346【课程编码】I0814074103603【课程类别】专业课【总课时】54学时(其中理论48学时,实验6学时,实训0学时)【周课时】3学时【学分】3分【教学对象】园林专业学生、环境艺术(景观)专业【教学目标及要求】一、教学目标:通过本课程学习,使学生了解园林工程造价的构成与计算的依据,掌握建设项目决策阶段、设计阶段、招投标阶段、施工阶段以及竣工决算阶段的工程造价的确定与控制,并能比较熟练地运用工程造价的基本原理编制与审核预算、决算,进行项目建设过程中的费用控制和施工组织管理。
二、教学要求:通过本课程的学习,使学生达到下列基本要求:1.掌握园林工程造价的基本概念。
2.掌握我国现行的园林工程造价构成,准确理解园林工程费中各项费用所包括的内容,熟悉园林工程建设其他费用的构成等。
3.掌握施工定额中人工、材料、机械定额消耗量的确定方法与计算,掌握预算定额中单价的确定方法与计算。
4.掌握在消耗量定额计价和清单计价模式下园林工程计量和计价的计算方法。
5.能独立进行园林工程概预算。
6.掌握园林建设工程施工组识设计的方法与技巧。
7.了解设计方案优选的概念,能用价值工程方法进行设计方案的选择,熟悉设计概算的编制与审查,准确理解施工图预算编制中的单价法与实物法,掌握施工图预算的审查。
8.了解招投标及合同价款的确定,熟悉施工阶段资金使用计划的编制,掌握施工中工程变更与合同价的调整、工程索赔与索赔费用的确定,掌握工程进度款与竣工款的结算方法。
9.熟悉竣工验收、竣工决算、保修费用的处理。
【拟使用教材】《园林工程概预算与施工组织管理》董三孝主编,北京:中国林业出版社【参考书】[1] 王俊安主编.园林绿化工程估价[M].北京:机械工业出版社.2009.5[2] 莫南明主编.建筑工程定额与工程量清单计价实训教程[M].重庆:重庆大学出版社.2006.8[4]《云南省园林绿化工程消耗量定额》云南科技出版社2003[5] 梁尹任.园林建设工程.北京:中国城市出版社,2000.10[6] 董国安等.园林工程.北京:中国林业出版社,1999.8[7] 马月吉.怎样编制与审核工程预算.北京:中国建筑工业出版社.1984[8] 于中诚.建筑工程定额与预算.北京:中国建筑出版社.19950[9] 余辉.城乡建筑工程预算员必读.北京:中国计划出版社,1992[10] 张舟.仿古建筑工程及园林工程定额与预算.北京:中国建筑工业出版社,1999[11] 唐学山等.园林设计.北京:中国林业出版社.1997[18] 周初梅.园林建筑设计与施工.北京:中国农业出版社.2002【教学内容与要求】一、学习内容第一部分、园林工程概预算第一章园林工程概预算基础第一节概述了解园林工程概预算的概念、意义及作用了解园林工程概预算的种类及其作用第二节园林工程概预算编制的依据和程序了解园林工程概预算的编制依据了解园林工程概预算的编制程序第二章园林工程概预算定额第一节工程定额的概念、性质及分类了解工程定额的概念了解工程定额的,性质了解工程定额的分类第二节概算定额与概算指标掌握概算定额掌握概算指标第三节园林工程预算定额了解预算定额的概念、作用了解预算定额的内容和编排形式了解园林工程预算定额的编制第四节预算定额的应用了解预算定额的具体应用掌握预算定额应用中的其他问题第五节园林工程预算定额内容简介掌握土方、基础垫层工程定额内容掌握砌筑工程定额内容掌握混凝土及钢筋混凝土工程定额内容掌握地面工程定额内容掌握抹灰工程定额内容掌握园林绿化工程定额内容掌握堆砌假山及塑假石山工程定额内容掌握园路及园桥工程定额内容掌握园林小品工程定额内容第三章园林工程量计算方法第一节园林工程定性及分类了解园林工程项目的划分掌握园林工程量的计算第二节园林绿化工程计算方法了解有关规定掌握工程量计算规则掌握花卉种植与草坪铺栽工程掌握大树移植工程掌握绿化养护管理工程第三节园林附属小品工程量计算方法掌握叠山工程工程量计算方法掌握庭院道路工程量计算方法掌握园林小品工程量计算方法掌握金属动物笼舍工程量计算方法掌握花窖工程量计算方法掌握园路及园桥工程工程量计算方法掌握小型管道及涵洞工程工程量计算方法第四节一般园林工程计算方法了解建筑面积的组成了解建筑面积的作用掌握建筑面积计算方法掌握土方工程工程量计算方法掌握基础垫层工程量计算方法掌握砖石工程工程量计算方法掌握混凝土及钢筋混凝土工程工程量计算方法掌握木结构工程工程量计算方法掌握地面与屋面工程工程量计算方法掌握装饰工程工程量计算方法掌握金属结构工程工程量计算方法掌握脚手架工程工程量计算方法第五节园林工程量计算的原则及步骤了解规格标准的转换和计算了解工程量计算的原则及步骤第四章园林工程施工图预算的编制第一节预算费用的组成了解直接费了解间接费了解利润了解税金了解其他费用第二节直接费的计算掌握人工费、材料费、施工机械使用费和其他直接费掌握计算工程量掌握套用预算定额单价第三节其他各项取费的计算掌握间接费掌握差别利润掌握税金掌握材料差价第四节工程造价的计算程序第五节施工图预算编制实例第五章园林工程预算审查与竣工结算第一节园林工程施工图预算的审查了解审查的意义和依据了解审查的方法了解审核工程预算的步骤四、审查施工图预算的内容第二节园林工程竣工结算掌握竣工结算的作用掌握竣工结算的计价形式掌握竣工结算的竣工资料掌握编制内容及方法第三节园林工程竣工决算掌握竣工决算的作用掌握竣工决算的主要内容第六章园林工程预算经济管理第一节园林工程经济资料的管理了解经济资料管理的内容了解现场经济签证办理的方式第二节加入WTO后园林工程预算的发展趋势了解我国园林工程造价管理的现状了解我国园林工程造价管理的发展趋势掌握我国园林工程造价管理的对策第二部分园林工程施工组织管理第七章园林工程施工概述第一节园林工程概述了解园林工程的特征了解园林工程的种类第二节园林工程施工程序了解园林工程项目建议书阶段了解园林工程项目可行性研究报告阶段了解园林工程项目的设计工作阶段了解建设准备阶段掌握园林工程项目的建设实施阶段掌握园林工程项目的竣工验收阶段掌握园林工程项目的后评价阶段第八章园林建设工程的招标与投标第一节园林工程项目承包活动概述了解工程项目承包的概念和内容了解园林工程项目承包商及其分类与企业资质等级第二节园林工程施工招标了解园林工程招标、投标概述了解招投标的园林工程建设项目了解园林工程施工招标应具备的条件了解园林工程的招标方式了解园林工程招标程序了解园林工程的招标工作机构了解园林工程招标的标底和招标文件了解园林工程招标的开标、评标和议标第三节园林工程施工投标掌握园林工程投标工作机构和投标程序掌握园林工程投标资格预审掌握园林工程投标前的准备工作掌握园林工程招标标书的编制和报送第九章园林工程施工合同的管理体系第一节园林工程施工合同概述了解园林工程施工合同的概念、作用了解园林工程施工合同的特点第二节园林工程施工合同的签订了解签订园林工程施工合同应具备的条件了解签订园林工程施工合同应遵守的原则了解签订园林工程施工合同的程序了解园林工程施工合同的示范文本第三节园林工程施工合同的履行、变更、转让、和终止了解园林工程施工合同的履行了解园林工程施工合同的变更了解园林工程施工合同的转让了解园林工程施工合同的权利义务终止第四节园林工程施工合同的管理了解园林工程施工合同管理的目的及任务了解园林工程施工合同管理的方法和手段第十章园林工程施工组织设计第一节园林工程施工组织设计的作用、分类及原则了解园林工程施工组织设计的作用了解园林工程施工组织设计的分类掌握园林工程施工组织设计的原则掌握园林工程施工的准备工作第二节园林工程施工组织设计的编制程序掌握园林工程施工组织设计编制的依据掌握园林工程施工组织设计编制程序掌握园林工程施工组织设计的主要内容第三节园林工程施工组织设计编制的方法掌握条形图计划技术与网络图计划技术掌握条形图法掌握网络图法第十一章园林工程施工管理第一节园林工程施工管理概要掌握园林工程施工管理的任务与作用掌握园林工程施工管理的主要内容掌握施工准备工作的实施掌握竣工验收工作第二节园林工程施工现场管理掌握园林工程的组织施工掌握园林工程施工总平面图的管理掌握施工过程中的检查工作掌握施工调度工作第三节园林工程的施工基层管理了解园林工程施工作业计划的编制了解园林工程的施工任务单的管理了解园林工程的技术管理了解园林工程质量检验与评定了解园林工程的安全生产与事故处理第十二章园林建设工程的施工监理第一节园林工程建设监理概述了解园林工程建设监理的特点了解园林工程建设监理的性质了解园林工程建设监理的内容了解园林工程建设监理过程中应遵循的原则了解园林工程建设监理单位的资质等级及业务范围了解园林工程监理单位与工程建设各方的关系第二节园林工程建设监理业务的委托了解园林工程监理业务委托的形式了解园林工程监理业务委托的程序第三节园林建设项目实施准备阶段的监理第四节园林建设工程施工阶段的监理了解园林工程监理工程师对施工图的管理了解园林工程监理工程师对施工组织设计的审查了解园林工程质量监理了解园林工程进度监理了解园林工程投资监理了解园林工程施工安全控制第十三章园林工程竣工验收与养护期管理第一节园林工程竣工验收概述了解园林工程竣工验收的概念和作用了解园林工程竣工验收的依据和标准第二节园林工程竣工验收的准备工作了解承接施工单位的准备工作了解监理工程师的准备工作第三节竣工验收程序了解竣工项目的预验收了解工程质量验收方法第四节园林工程项目的交接了解工程移交了解技术资料的移交第五节园林工程的回访、养护及保修保活了解回访的组织与安排了解保修保活的范围和时间了解经济责任了解养护、保修、保活期的管理二、教学要求本课程内容丰富,在教学中对重点内容以课堂讲授、实例练习为主。
河北省园林绿化工程消耗量定额工程量计算规则及章节说明第一章绿化工程计算规则:一、绿地整理:1、伐树、挖树根应区分树干胸径不同,按数量以“株”计算。
2、砍挖灌木丛应区分从高不同,按数量以“丛”计算。
3、挖竹根应区分胸径或根盘丛径不同,按数量以“株”或“丛”计算。
4、挖芦苇根、清除草皮,按面积以“平方米”计算。
5、整理绿化用地按设计图示尺寸以“平方米”计算。
6、原土过筛按体积以“立方米”计算。
7、屋顶花园基底处理按设计图示尺寸分做法以“平方米”计算。
8、软式透水管区分规格以“延长米”计算。
9、滤水层回填陶粒、卵石、轻质土壤,以“立方米”计算;土工布过滤层,塑料格栅,按设计尺寸以“平方米”计算。
二、栽植花木:花木根据设计图示要求的种类、规格分别以“株”、“丛”、“米”、“平方米”、“盆”计算。
1、乔木按带土球与裸跟分别区分土球直径和胸径按数量以“株”计算。
2、散生竹应区分胸径不同,按数量以“株”计算。
丛生竹应区分跟盘丛径不同,按数量以“丛”计算。
3、棕榈类应区分土球直径不同,按数量以“株”计算。
4、灌木按带土球与裸跟分别区分土球直径和冠丛高度按数量以“株”计算。
5、双排以内绿篱,区分单、双排及绿篱高度按设计尺寸以“延长米”计算;双排以上视作片植,片植绿篱应区分绿篱高度,按设计尺寸以“平方米”计算。
6、攀缘植物应区分地径不同,按数量以“株”计算。
7、色带应区分种植密度不同,按设计尺寸以“平方米”计算。
8、露地花卉应区分花卉种类及艺术造型,按设计图示尺寸,以“平方米”计算。
盆花摆设应区分盆径尺寸及艺术造型,按数量以“盆”计算。
9、水生植物区分塘植与盆植按“株/丛”计算。
10、草皮按设计图示尺寸以“平方米”计算。
11、喷播植草区分喷播坡度、坡长,按喷播面积以“平方米”计算。
12、乔木与灌木假植应分别区分胸径和冠丛高度按数量以“株”计算。
13、树木支撑应区分支撑材料及支撑要求以“株”计算。
14、草绳绕树干应区分胸径不同,按缠绕树干的高度以“延长米”计算。
园林绿化工程量计算方法1.工程范围划定:首先确定工程范围,包括需要进行绿化改造的区域和具体要进行的绿化工作,如栽植树木、铺设草坪、建造花坛等。
2.工程图纸分析:仔细分析工程图纸,了解项目的要求和具体细节,包括施工图纸、植物栽培技术图纸等。
根据图纸中的标注和尺寸,确定相关的计算指标。
3.计算单位确定:确定计算的单位,如树木以颗为单位、草坪以平方米为单位、花坛以米为单位等。
4.计算公式应用:根据工程范围和图纸信息,应用相应的计算公式进行计算。
例如,树木的根数可以根据绿化密度和树木种植间距进行计算;草坪的面积可以根据长、宽和图纸中的边距进行计算。
5.植物数量计算:根据图纸中的标注和绿化要求,计算所需植物的数量。
可以根据绿化密度、种植间距、行列间距等指标进行计算。
6.施工材料计算:除了植物数量,还需要计算所需的施工材料,如土壤、石子、草种等。
根据工程图纸及所需质量和面积,计算所需材料的用量。
7.人工工时计算:根据工程量和施工进度,计算所需的人工工时。
根据工程施工难度、工艺流程,确定相应的工时标准进行计算。
8.设备使用计算:根据工程的特点和施工要求,确定所需的施工设备,如挖掘机、喷灌设备等,并根据工程量及设备效率进行计算。
9.汇总与检查:将各项计算结果进行汇总,进行检查和比对。
确保计算准确无误,符合实际需要。
园林绿化工程量计算是一个综合性的过程,需要结合工程要求、图纸信息和实际情况进行合理的计算。
在进行计算时,要注意各项指标的准确性和合理性,确保计算结果的可行性。
同时,需要根据实际情况进行适当调整和修正,保证计算结果与实际施工一致。
第章园林工程量计算方法-V1第章园林工程量计算方法园林工程是指对城市、农村、公园、景区等地区进行规划、设计、建设与维护的工程。
在园林工程中,工程量计算是一项至关重要的工作,因为这直接关系到工程的预算、进度和施工质量。
而在进行园林工程量计算时,我们需要了解和掌握一些方法和技巧。
一、工程量计算的前提条件在进行工程量计算之前,需要将建筑设计图纸和规格书等相关资料仔细研究和理解。
只有确保对这些资料理解透彻,才能保证计算出来的数量和质量正确。
二、工程量计算的方法(一)面积法面积法是一种比较简单的计量方法,它实用于建筑面积较大、平面布局比较规整的园林设计,如公园、广场、街道等。
应用这种方法计算时,需要按照图纸绘制合理的分区,并标注每个区域的具体面积,以此计算出所涉及到的土方、石方和混凝土用量等。
在实际应用中,还可以利用自动测量仪器和计算机辅助计算,提高计量准确度。
(二)长度法长度法适用于街道园林工程计量,如街道绿化带、人行道、游步道等。
利用长度法计算时,需要按照图纸对街道进行分段,并测量分段长度,据此计算土方、石方、混凝土等的用量。
(三)体积法体积法是一种较为复杂的计量方法,适用于水池、花坛等设计,因为这些设计形状不规则,需要利用体积法计算。
在进行体积量计算时,需要首先测量出物体的高、宽、深,并计算出物体的体积,将物体的体积乘以密度即可。
需要注意的是,计算体积时,应根据实际情况考虑物体的厚度和重量等因素,以确保计算结果的准确性。
三、工程量计算的注意事项(一)计算精度要求高园林工程量计算的精度要求很高,因为这直接关系到工程的成败、预算和进度。
因此,在进行工程量计算时,要尽可能减少计算误差,确保计算结果的准确性。
(二)熟悉有关规范标准工程量计算需要熟悉有关规范标准,例如建筑规范、土方计算等,这些标准是保证计算结果正确的依据。
(三)合理施工方案合理的施工方案有助于保证工程质量和计算准确度,因此在进行工程量计算时,需要充分考虑其施工方案和计划,避免出现不必要的浪费和损失。
