施工组织设计说明一、项目概况本项目为一座高层住宅楼的施工工程,位于某市某区,总建筑面积约为X平方米。
本项目的施工组织设计旨在确保施工过程的顺利进行,保证工程质量和安全,并最大限度地减少对周边环境的影响。
二、施工组织机构1. 项目经理办公室项目经理办公室负责项目整体的组织和管理,包括施工进度的控制、质量的监督、安全的管理等。
2. 技术部技术部负责施工技术的研究和应用,提供技术支持和指导,确保施工过程中的技术要求得到满足。
3. 质量部质量部负责施工过程中的质量控制和质量检查,确保工程质量符合相关标准和规范。
4. 安全部安全部负责施工现场的安全管理,制定安全措施和应急预案,确保施工过程中的安全。
5. 供应部供应部负责施工材料和设备的采购和供应,确保施工过程中的物资供应充足。
三、施工组织流程1. 前期准备阶段在施工前,项目经理办公室与相关部门共同制定施工计划和施工方案,确定施工的时间节点和工期,并组织开展必要的前期准备工作,包括场地清理、材料准备、人员调配等。
2. 施工准备阶段在施工前,技术部、质量部和安全部共同制定详细的施工组织设计方案,包括施工工艺、施工方法、施工顺序等,并进行相应的技术交底和安全教育,确保施工人员具备必要的技能和安全意识。
3. 施工实施阶段根据施工组织设计方案,按照施工顺序和工艺要求,进行施工作业。
施工过程中,质量部进行质量检查,安全部进行安全监督,技术部提供技术支持,供应部保证物资供应。
4. 施工验收阶段施工完成后,进行施工验收,质量部对工程质量进行检查,技术部对施工工艺进行评估,确保工程质量符合相关标准和规范。
四、施工组织措施1. 施工场地管理严格按照相关规定进行施工场地的规划和管理,确保施工现场的整洁、安全。
2. 施工人员管理制定施工人员管理制度,包括人员的招聘、培训、考核等,确保施工人员具备必要的技能和素质。
3. 施工安全管理制定施工安全管理制度,包括安全措施的制定和实施,安全教育的开展,安全事故的预防和应急处理等。
公路工程施工准备一、施工现场准备施工单位开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作:三、技术准备(一)熟悉图纸资料和有关文件施工单位接受工程任务后,应全面熟悉施工图纸、资料和有关文件,参加业主工程主管部门或者建设单位组织的设计交底和图纸会审并作好记录。
(1) 设计图纸是施工的依据,施工单位和全体施工人员必须按图施工,未经业主和监理工程师允许,施工单位和施工人员无权修改设计图纸,更不能没有设计图纸就擅自施工。
(2)施工单位应组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或者发现差错应在设计交底和图纸会审中提出,请上级赋予解答.(3)设计交底和图纸会审中,着重要解决以下几个问题:1 .设计依据与施工现场的实际情况是否一致。
2.设计中所提出的工程材料、施工工艺的特殊要求,施工单位能否实现和解决.3.设计能否满足工程质量及安全要求,是否符合国家和有关规范、标准.4.施工图纸中土建及其它专业(水、电、通信、供油等)的相互之间有无矛盾, 图纸及说明是否齐全。
5.图纸上的尺寸、高程、轴线、预留孔(洞)、预埋件和工程量的计算有无差错、遗漏和矛盾。
(二)施工组织设计根据设计文件、现场条件,各单位工程的施工程序及相互关系,工期要求以及有关定额等编制施工组织设计。
施工总平面图是施工组织设计中的重要组成部份,实践证明:其布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量,乃至与当地关系等方面都会产生很大的影响, 因此,必须做好该项工作。
施工总平面的布局应符合下列要求:(1)应与现场的地物地貌相结合,做到布局合理、工程量少、便于施工及使用.(2)各项暂时工程设施应尽可能与永久工程相结合,尽量不占或者少占耕地,不应早占或者占而不用,以便减少投资和节约用地。
(3)暂时排水、防洪设施,不得伤害邻近的永久性建(构)筑物的地基与基础、挖(填)方区边坡以及当地的农田、水利设施等。
施工组织设计说明一、项目背景本项目是位于某市市中心的一座高层住宅建筑项目,总建筑面积约为10万平方米,共有30层,地下2层。
项目旨在满足该地区居民对高品质住宅的需求,提供舒适、安全的居住环境。
二、施工组织设计目标1. 确保工程质量:通过合理的施工组织设计,确保施工过程中的质量控制,保证建筑结构的安全可靠,满足相关法规和标准要求。
2. 提高施工效率:合理安排施工流程,优化资源配置,提高施工效率,保证项目按时完成。
3. 保障施工安全:制定详细的安全管理措施,加强对施工人员的培训和监督,确保施工过程中的安全。
三、施工组织设计内容1. 施工流程安排:a. 地基处理:根据地质勘察报告,采取合适的地基处理措施,包括挖掘、回填、加固等。
b. 主体结构施工:按照设计图纸和施工方案进行主体结构的施工,包括混凝土浇筑、钢筋绑扎、模板搭设等。
c. 安装工程施工:安装电气、给排水、空调等设备,确保设备的正常运行。
d. 室内装修:进行室内墙面、地面、天花板等装修工程,包括涂料涂装、瓷砖铺贴、木工制作等。
e. 硬装工程:进行门窗安装、卫浴设备安装、厨房设备安装等硬装工程。
f. 环境治理:进行垃圾清理、道路清扫、绿化等环境治理工作。
2. 资源配置:a. 人力资源:根据施工进度和工种需求,合理配置施工人员,包括项目经理、工程师、技术工人等。
b. 物资资源:根据施工计划,提前储备所需的建筑材料、设备和机械,并进行合理的调度和管理。
c. 技术资源:配备专业的技术人员,提供技术指导和技术支持,确保施工过程中的技术要求得到满足。
3. 安全管理:a. 制定施工安全管理制度:明确责任分工,规范施工人员的行为,加强对施工安全的管理。
b. 安全培训和教育:对施工人员进行安全培训,提高其安全意识和应急处理能力。
c. 安全检查和监督:定期进行安全检查,发现问题及时整改,确保施工现场的安全。
d. 安全防护设施:设置安全警示标志、安全网、防护栏等安全设施,保障施工人员的人身安全。

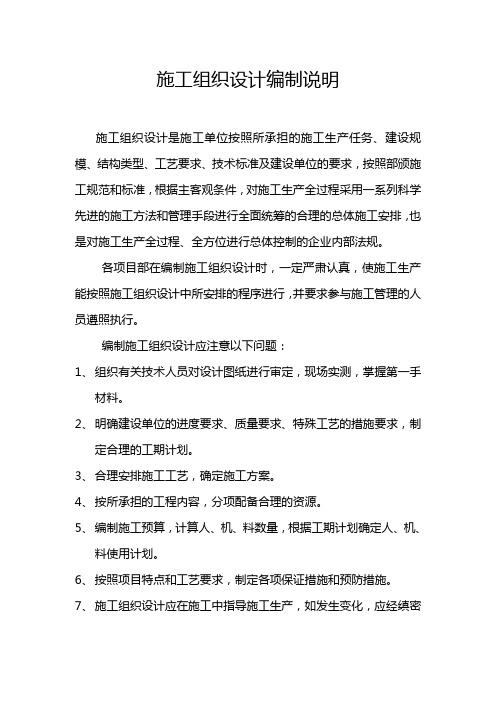

施工组织设计编制说明施工组织设计是施工单位按照所承担的施工生产任务、建设规模、结构类型、工艺要求、技术标准及建设单位的要求,按照部颁施工规范和标准,根据主客观条件,对施工生产全过程采用一系列科学先进的施工方法和管理手段进行全面统筹的合理的总体施工安排,也是对施工生产全过程、全方位进行总体控制的企业内部法规。
各项目部在编制施工组织设计时,一定严肃认真,使施工生产能按照施工组织设计中所安排的程序进行,并要求参与施工管理的人员遵照执行。
编制施工组织设计应注意以下问题:1、组织有关技术人员对设计图纸进行审定,现场实测,掌握第一手材料。
2、明确建设单位的进度要求、质量要求、特殊工艺的措施要求,制定合理的工期计划。
3、合理安排施工工艺,确定施工方案。
4、按所承担的工程内容,分项配备合理的资源。
5、编制施工预算,计算人、机、料数量,根据工期计划确定人、机、料使用计划。
6、按照项目特点和工艺要求,制定各项保证措施和预防措施。
7、施工组织设计应在施工中指导施工生产,如发生变化,应经缜密研究后形成补充文件。
8、施工期间各项目部要按施工组织设计来进行施工安排,工程处按施工组织设计来检查工作,如发现哪个项目部存在问题不报告者,将追究其责任,严肃处理。
9、各项目要统筹考虑各方面的因素进行编制,使施工组织设计具有可行性和操作性。
解释权:工程科2003年12月2日⨯⨯公路⨯⨯段第⨯⨯合同段K⨯⨯+⨯⨯⨯-- K⨯⨯+⨯⨯⨯二OO四年施工组织设计目录第一部分工程概况第二部分编制依据第三部分指导思想和目标第四部分施工组织第五部分工期控制第六部分工程施工计划第七部分路基填筑料场、预制厂及各类拌合厂、站建设第八部分施工方法及工艺措施第九部分工程质量管理第十部分重点过程(技术难点或特殊过程)的施工方案第十一部分工程进度保证措施第十二部分文明施工规划第十三部分安全保证措施第十四部分环境、文物及其他设施保护措施第一部分工程概况⨯⨯单位承建⨯⨯⨯公路,迄止桩号,公路工程属⨯⨯⨯项目,分几个阶段设计。
第一章编制说明1.1编制说明本施工组织设计在编制过程中,充分考虑了本工程的施工特点及相应的施工规范要求和我公司内部管理规章制度,本着优化施工方案、强化质量管理、合理安排工期、合理降低资源消耗的原则,编制了本工程的施工组织设计。
在为本工程制定管理目标的同时也充分考虑了现场条件和建设单位的要求,并在施工方案中充分体现新技术、新工艺、新方法、新材料,确保优质高效的完成本工程的施工任务。
为建设单位服务是我们的工作中心,按期保质交付产品是我们的宗旨,建设单位所想是我们的工作目标.公司管理方针:本施组在编制工程中,得到了甲方、监理及分包各方的大力支持,在此表示最诚挚的谢意。
本施工组织设计重点突出了施工组织、施工方案、技术措施、力争施工组织周到严谨,施工管理严格细致,责任落实,确保本工程所定的质量、工期、安全、文明施工和科学管理等目标实现。
1.2编制依据本设计为衡水市尚都花苑建筑工程施工组织设计,作为指导施工的重要文件,其编制依据主要有:1。
2。
1依据衡水市尚都花苑建筑工程结构施工图1。
2。
2主要规程、规范1.2.3图集过梁图集选用《02系列结构标准设计图集》02G05 1。
2.4主要法规1。
2。
5其他衡水衡房勘察有限公司提供《尚都花苑2、3、4、地基岩土工程勘察报告》衡水北方工程设计研究院验线测量成果报告书衡水市2003概算定额公司管理手册管理体系程序文件依据GB/T19001—2000—ISO9001:2000质量管理体系,GB/T24001—1996环境管理体系及GB/T28001-2001职业健康安全管理体系的标准,程序文件、作业指导书,依据工程的特点、施工现场的环境及客观自然条件。
第二章工程概况工程名称:衡水市尚都花苑4#-6#建筑工程2。
1、总体概述总况:建筑面积1236.348㎡,总建筑面积为8654.436㎡,共七层,总高度18。
6m,建筑耐火等级为2级,抗震设防烈度为七度,丙类建筑,,建筑耐久年限为50年.建筑物应按建筑图中注明的功能使用,未经技术鉴定或设计许可,不得改变结构的用途和使用环境.本工程砌体施工质量控制等级为B级,地基基础设计等级为丙级。
施工组织设计说明一、引言施工组织设计是指在工程项目实施过程中,根据工程的特点和要求,对施工过程进行合理规划和组织安排的一项工作。
本文旨在详细说明施工组织设计的内容和要求,以确保工程项目的顺利进行。
二、项目概况本项目为一座高层建筑工程,总建筑面积约为XXX平方米。
工程包括主体结构施工、装饰装修施工、给排水工程施工等多个施工分项。
施工期限为XX个月,总投资额为XXX万元。
三、施工组织设计内容1. 工程施工总体安排根据工程的施工特点和要求,制定合理的施工总体安排,包括各施工分项的时间节点、施工顺序、施工方法等。
同时,要考虑到施工过程中可能出现的风险和变化,制定相应的应急预案。
2. 施工人员组织与管理根据施工工序的不同,确定所需的施工人员数量和职责分工。
合理安排施工人员的工作时间和休息时间,确保施工人员的身体健康和工作效率。
同时,建立健全的施工人员管理制度,包括考勤制度、安全教育培训等。
3. 施工设备和材料管理根据施工进度和施工方法,确定所需的施工设备和材料,并进行合理的调配和管理。
确保施工设备的正常运行和材料的供应充足,避免因设备故障或材料短缺而延误工期。
4. 安全生产管理制定详细的安全生产管理措施,包括施工现场的安全防护措施、施工人员的安全培训等。
建立健全的安全生产责任制,明确各相关人员的安全责任和义务。
定期进行安全巡查和隐患排查,及时采取措施消除安全隐患。
5. 质量控制与检验制定详细的质量控制方案,包括施工过程中的关键工序、关键节点的质量控制要求。
建立健全的质量检验制度,对施工过程进行全面监控和检查,确保工程质量符合相关标准和规范。
6. 环境保护与卫生管理制定环境保护和卫生管理方案,包括施工现场的噪音、粉尘、废水等污染物的控制措施。
建立健全的垃圾分类处理制度,确保施工过程中产生的废弃物得到妥善处理,不对周边环境造成污染。
7. 施工进度控制与调整制定详细的施工进度计划,包括各施工分项的工期、工序安排等。
工程施工组织说明一、编制依据本工程施工组织说明是根据合同要求、施工图纸、现行国家建筑安装工程施工验收规范、技术规程及标准,以及施工现场的实际情况编制的。
在编制过程中,我们充分考虑了工程的特点、施工进度计划、工程质量要求、安全管理、环境保护和文明施工等方面的因素。
二、工程概况1. 工程名称:XXXX工程施工项目2. 工程地点:XXXX3. 工程性质:公共建筑4. 结构类型:框架结构5. 建筑层数:地上XX层,地下XX层6. 建筑面积:XX平方米三、施工部署1. 施工管理目标(1)确保工程质量达到设计要求和现行国家验收标准。
(2)保证工程安全,避免重大安全事故的发生。
(3)确保工程进度按合同要求顺利推进。
(4)做好环境保护和文明施工,降低施工对周边环境的影响。
2. 施工组织管理机构(1)施工现场设立项目经理部,负责工程的全面管理。
(2)设立质量检验部门,负责工程质量的检查和验收。
(3)设立安全管理部门,负责工程安全的管理和监督。
(4)设立进度控制部门,负责工程进度的计划和控制。
(5)设立材料设备部门,负责材料的采购和设备的租赁。
(6)设立施工队伍管理部门,负责施工队伍的培训和管理。
3. 施工组织机构的运行(1)项目经理部负责协调和解决施工现场的各类问题,确保工程顺利进行。
(2)各部门按照职责分工,相互配合,共同推进工程施工。
(3)定期召开施工现场会议,及时了解工程进展情况,研究解决存在的问题。
(4)加强施工现场的信息化管理,提高施工管理的效率。
四、施工进度规划与措施1. 施工进度规划布置根据合同要求和工程特点,编制详细的施工进度计划,明确各阶段的施工内容、施工顺序和完成时间。
2. 工期保证措施(1)合理组织施工,优化施工流程,提高施工效率。
(2)加强施工现场的资源配置,确保施工所需人力、材料和设备的及时供应。
(3)加强施工进度监控,及时发现和解决影响工期的因素。
(4)做好施工协调工作,加强与业主、设计方、监理方等单位的沟通和协作。
表1 施工组织设计的文字说明第一章编制依据、原则及指导思想第一节编制依据一、旦八至义正公路工程招标文件、标前会议及补遗书。
二、设计院提供的旦八至义正公路工程设计资料、图纸、地质报告及参考资料。
三、交通部颁布的“设计规范”、“施工技术规范”及“质量验收评定标准”。
四、国家有关法规及政策。
五、施工现场勘察所获得的资料。
六、我单位施工实力、技术装备和类似工程施工经验。
第二节编制原则一、根据工程实际情况,合理安排施工方案与施工顺序。
二、制定切实可行的施工方案,采用新工艺、新材料、新技术、新设备,确保工程质量。
三、合理布置施工平面,尽量减少工程消耗,降低生产成本。
四、采用平行流水作业及均衡施工方法,运用网络计划技术控制施工进度,保证施工工期。
第三节指导思想为确保优质、安全、按期完成本标段的工程施工,制定施工组织设计编制指导思想如下:一、人员与施工队伍:经理部由具有丰富工程施工经验的年富力强的中青年组成坚强有力的领导班子。
施工队伍调集具有类似工程施工经验的专业队伍,根据本项目施工要求组织专业化施工。
二、施工组织:采用先进的网络管理技术,统筹计划,合理安排,组织分段、分工序平行流水作业,均衡生产,保证业主要求的工期。
三、机械设备:采用先进的机械设备,科学配置生产要素,组建功能匹配、良性循环的施工程序,充分发挥机械设备的生产能力。
四、施工工艺:根据工程特点,采用先进的、成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工。
五、质量控制:进一步推进全面质量管理,严格按照ISO9000标准质量体系进行质量程序控制,对施工现场实施动态管理和严密监控,上道工序必须为下道工序服务,质量具有优先否决权。
六、安全控制:贯彻“安全第一、预防为主”的方针,坚持“安全为了生产、生产必须安全”的原则,做到思想保证、组织保证和技术保证,建立安全组织保证体系,落实安全责任考核制,确保施工中人身及设备安全。
七、环保文明施工:建立健全环境保护体系,制定防止和减轻污水、大气污染,保护生态环境的环保措施,加强施工现场管理,场容场貌管理,做到物流有序,环境整洁,文明生产。
施工组织设计说明一、项目概况本项目为某城市新建的大型商业综合体,总建筑面积约10万平方米,包括商业中心、办公楼、停车场等多个功能区域。
施工组织设计旨在合理安排施工工序和资源,确保施工进度和质量。
二、施工组织原则1. 安全第一:施工过程中,必须严格遵守国家安全生产法律法规,制定完善的安全管理制度,确保施工期间无安全事故发生。
2. 环保优先:采取环保措施,减少施工对环境的影响,合理利用资源,提高能源利用效率。
3. 经济合理:合理安排施工工序和资源,控制施工成本,提高经济效益。
4. 质量保证:严格按照相关规范和标准进行施工,确保施工质量符合设计要求。
三、施工组织方案1. 施工工序安排根据项目实际情况,制定详细的施工工序安排,包括地基处理、主体结构施工、装饰装修、设备安装等。
每个工序的开始和结束时间、所需人力、材料和设备等都需要详细列出。
2. 人力资源安排根据施工工序安排,合理安排人力资源。
确定各个工序所需的人员数量和技术要求,确保施工过程中有足够的人力保障。
3. 材料和设备采购根据施工工序安排,制定材料和设备采购计划。
明确所需材料的规格、数量和供应商,确保材料的质量和供应的及时性。
对设备的采购也要进行详细规划,包括设备的型号、数量和安装时间等。
4. 安全管理措施制定详细的安全管理措施,包括施工现场的安全防护、施工人员的安全培训、安全检查和事故应急预案等。
确保施工期间的安全。
5. 环保措施制定环保措施,包括施工过程中的噪音、粉尘、废水和废弃物的处理等。
采取有效措施减少对环境的影响。
6. 施工质量控制制定施工质量控制措施,包括施工过程中的质量检查、验收标准和质量记录等。
确保施工质量符合设计要求。
四、施工进度计划根据施工组织方案,制定详细的施工进度计划。
明确每个工序的开始和结束时间,确定关键工序和节点,确保施工进度的合理安排。
五、资源保障根据施工工序的需要,合理安排材料和设备的供应,确保施工过程中的资源供应的及时性和稳定性。
施工组织设计说明一、项目概况本项目位于某市某区,总建筑面积约为X万平方米,包括X栋建筑物。
本施工组织设计说明旨在确保施工过程的顺利进行,保障工程质量和安全。
二、施工组织设计原则1. 安全第一:施工过程中,必须严格遵守相关安全规范和操作规程,确保工人和现场人员的人身安全。
2. 质量优先:施工过程中,必须严格按照设计图纸和相关规范要求进行施工,确保工程质量达到设计要求。
3. 环境保护:施工过程中,必须合理利用资源,减少对环境的污染,保护生态环境。
4. 进度控制:施工过程中,必须按照合同约定的工期进行施工,合理安排施工进度,确保按时完成工程。
三、施工组织设计内容1. 施工人员组织结构本项目施工人员组织结构包括总监、项目经理、施工员、安全员、质检员等。
每个职位的职责和权限必须明确,确保施工过程中各项工作的顺利进行。
2. 施工流程安排根据工程的特点和施工进度要求,制定详细的施工流程安排,包括土方开挖、基础施工、主体结构施工、装饰装修等各个施工阶段的具体工作内容和时间节点。
3. 施工设备和材料准备根据施工流程安排,制定相应的施工设备和材料准备计划,确保施工所需的设备和材料及时到位,以保证施工进度的顺利进行。
4. 安全措施制定详细的安全措施和应急预案,包括安全教育培训、施工现场的安全防护措施、施工过程中的危险源控制等,确保施工过程中的安全。
5. 质量控制制定详细的质量控制计划,包括施工过程中的质量检查、验收标准、质量纠正措施等,确保工程质量符合设计要求。
6. 环境保护措施制定详细的环境保护措施,包括施工过程中的噪音、粉尘、废水等的控制措施,确保施工对周边环境的影响最小化。
7. 施工进度管理建立施工进度管理体系,包括编制施工进度计划、监控施工进度、及时调整施工计划等,确保按时完成工程。
8. 组织协调与沟通建立良好的组织协调和沟通机制,保持与业主、监理单位、设计单位等的密切联系,及时解决施工过程中的问题,确保施工顺利进行。
施工组织设说明范本(doc 37页)部门: xxx时间: xxx整理范文,仅供参考,勿作商业用途施工组织设计一、工程概况1、本项目位于巴彦淖尔市临河区白脑包镇境内。
路线名称为白脑包建设至新利村通村公路改建工程,全长8.601公里。
该项目建成后将进一步加强白脑包与周边地区的联系,改善交通条件,对沿线人民生活质量和生活水平的提高有积极地作用。
涵洞6道,其中改建盖板涵1道。
2、本项目位于巴彦淖尔市临河区干召庙境内,路线名称为永丰至临白路通村公路改建工程,全长4.404公里。
新建圆管涵4道。
二、采用的规范(1)《沥青路面施工及验收规范》GB50092-96(2)《公路土工合成材料应用技术规范》JTJ1019-98(3)《公路沥青路面施工技术规范》JTG F40-2004(4)《公路路面基层施工技术规范》JTJ 034-2000(5)《公路水泥混凝土路面施工设计规范》JTGF 30-2003三、自然地理概况本工程为临河区乡村道路改建工程,属黄河冲湖积平原,地势平坦开阔,地貌类型单一,由西南向东北略微倾斜,海拔高度为1209-1045m。
地表坡度为0.15~0.18‰。
地表岩性主要为粉土、砂粘土及粉砂。
在地质构造上属于内陆断陷盆地,第四纪河湖相沉积巨厚,一般在1000米左右,整个河套平原基本上为冲积物、冲洪积物及风积物所覆盖。
在工程地质勘察钻探的深度内,地层主要由粉土层和砂类土层组成,承载力为90~220kPa。
但局部存在振动液化现象,液化等级为轻微。
巴彦淖尔市地处中纬度地区,远离海洋,属中温带大陆性气候,冬季寒冷而漫长,夏季炎热干燥,光照充足,蒸发强烈,风多雨少,年平均气温6.8℃。
年均降雨量140多毫米,年均蒸发量为2410.88毫米。
公路自然区划为Ⅵ区(西北干旱区)。
最大冻深1.33米,无霜期140天左右。
年均日照3100小时。
巴彦淖尔市是多风地区。
河套平原年平均风速3米/秒。
巴彦淖尔地区地下水的补给主要靠引黄灌溉入渗,其次是大气降水的影响,地下水流向大致与地势相同,由西南流向东北。
在灌渠附近值秋季浇灌水期间,地下水普遍被抬高,使地下水位埋深大面积小于1米,当关闸停灌时,水位便逐渐下降。
四、纵断设计道路纵断面设计标高为路中心标高。
考虑道路排水因素,道路在纵断面上均以微小纵坡连续。
五、路基路面结构设计1、路基:路基宽为7.5米,路基边坡采用1∶1.5。
2、路面:路面宽4.5米,土路肩为2*1.0米,全线行车道路拱横坡采用1.5﹪,土路肩路拱横坡采用2.0﹪。
路面结构采用4.0厘米沥青混凝土AC-13型面层,15厘米水泥稳定级配砂砾基层,(5∶95),30厘米天然级配砂砾垫层路面总厚度为49cm,路缘石为25#混凝土,尺寸为40cm×27.5cm×10cm。
六、施工注意事项:(1)施工时应严格遵照施工操作规程执行。
(2)施工时注意保护地下管线及两侧人行道上的树木。
七、预计工期1、预计合同工期为90天。
八、施工组织总体布置(一)施工组织与布置1、施工组织机构本合同工程量大,施工工期紧,为了在合同工期内优质高效地完成合同段的全部工程任务,我公司组织挑选了精兵强将组建了项目部。
该项目部将通过科学管理、周密计划,加强现场调度,按各分项工程施工工期的要求,充分合理投入施工设备和人员,以确保合同工期的实现。
本标段项目经理部,将在公司的直接领导下负责组织施工。
项目经理部职能为:按照合同规定对其承担的全部工程项目按计划有序的进行施工组织,尤其是对制约工期的重点工程及技术复杂的工程进行有效控制,横向负责对外与业主、监理工程师、设计单位及地方政府保持紧密联系,及时通报工程进展情况,勾通有关事宜,使之形成良好的外部施工条件,纵向对项目经理部有关部门、项目分部、材料厂、预制厂进行有效和及时的指挥、调度,确保对工程进度、工程质量和工程成本的有效控制。
贯彻实施公司质量方针和质量目标,确立项目质量目标,授法定代表委托向顾客做出质量承诺,对工程质量终身负责。
项目经理部下设:工程技术部、质检部、综合管理部、财务核算部、中心试验室。
工程技术部:在总工程师领导下,全面负责施工组织及工程技术监理(包括测量工作管理和试验工作管理),对工程质量进度进行控制和监督,并且做工程进度计量,接受监理工程师的指导指令。
质检部:全面负责该项目的质量自检工作。
对各项工程从开工准备到工程施工的各道工序至该项目工程完工交验及竣工文件编制期间的各个环节进行自审与自检,并配合监理工程师及时做好质量缺陷和质量事故的处理工作。
材料供应部:负责材料的采购。
保管和发放使用等。
综合管理部:负责文件的收发,行政后勤管理,协调地方关系,征地拆迁事宜。
负责施工生产安全,环境保护,交通管理及综合治理等事项。
财务核算部:负责财务管理,成本核算。
技术负责人:苏海亮,施工员6人,质检负责人:王丽测量负责人: 谢伟健,试验负责人:王丽,安全员:王军孙海涛(附:施工组织机构体系)2、测量及试验仪器已进场机械设备 14 台(套);已进场路基试验仪器设备5(套)并已全部鉴定。
(一)、已进场机械设备清单(二)、已进场测量仪器(三)、已进场试验仪器清单试验仪器设备清单路基工程施工方案一、施工计划安排(一)各分项工程的施工顺序为保证工程按期限完成,路基工程,路面结构层,采用平行流水作业,即路基工程施工成型一段,经检验合格后就开始其上整平层及路面基层的施工,路面下面作业层成型一段经检验合格后,就开始其上作业层的施工。
施工安排以上一作业层的进度不影响后序工作的展开为妥。
二、主要工程项目施工工艺和施工方法(一)路基土石方工程1、路基填前的准备工作1.1施工测量1.1.1在开工之前,现场恢复固定路线,其内容包括导线、中线及高程的复测,水准点复查与增设,控制点的栓桩等。
1.1.2对所有的测量进行认真记录,并整理所有资料、将整理好的资料在路基填筑前报驻地监理办公室,以便得到复核批复。
1.1.3在未取得监理工程师签认的测量成果之前,不能进行施工,如遇非适用材料,应予挖除,在挖除之前对非适用材料的范围应进行测量,经监理工程师批准后方可施工,并在开挖完成后及回填之前重新进行测量。
1.1.4施工放样按设计要求,现场放出路基边缘,护坡道,借土场,弃土场等具体位置,标明其轮廓,提请监理工程师检查批准。
2、路基填筑的程序及方法原地面处理—推土机平整—洒水—碾压—检验合格—拉运土方(挖掘机或装载机装土、大型自卸车运输)—推土机配合平地机平整—洒水(使含水量达到最佳含水量)—压实—检验合格后—进行下层填筑。
2.1原地面处理2.1.1清除路基施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下15CM内的草根、草皮和表土,对妨碍视线,影响行车的树木、灌木丛等,均应在施工前进行砍伐或移植并清理。
2.1.2除取土场外,树根坑、障碍物及建筑物移去后的坑穴,用合适的材料回填至周围标高并压实,压实度达到招标文件或监理工程师所要求的标准。
2.2挖运填筑土石方2.2.1利用挖方或借土填筑路堤,要不含有腐殖土、树根、泥草或其它有害物质,土的技术指标应满足《技术规范》的要求。
2.2.2挖方主要采用挖掘机挖掘,人工配合装载机、推土机整修。
2.2.3借土场选择经监理工程师同意的合格土场,借土场全部采取挖掘机挖装土,自卸汽车运输。
按照所需松铺厚度根据计算测量,划段分车数卸土。
2.3平整土石方土石方的整平分两步进行,首先用推土机将大堆土石推平,再用平地机扫要求的松铺厚度进行精平,精平时应做成一定的拱度。
2.4洒水根据土石方的含水量及天所情况,确定洒水量,使土石方的含水量达到最佳含水量要求。
2.5路基压实2.5.1路基工程开工前,根据不同土质、地段分别做不小于100米长的试验段,以确定出最佳压实机械组合、压实遍数以及没填方材料的松铺厚度。
以指导整个路基填方施工。
2.5.2为了保证在整个深度内压实度处处均匀,除了松铺厚度均匀一致,材料满足规范要求外,压路机的行车速度要均匀一致,只有这样控制施工,检测出来的压实度才能具有一定的代表性及其真实性。
2.5.3在施工过程中,每层都要进行压实度试验,检验满足规范及《监理实施细则》中的要求,并经监理工程师同意签认后,方能进行下一层的施工。
2.6路基填筑除遵循上述施工程序外,还要做好以下几点:2.6.1任何靠压实设备无法压碎的硬质材料,应予以清除或破碎,使其最大尺寸不超过10CM,并使大粒径均匀分布,达到压实度要求。
2.6.2填土路堤分段施工时,其交接年不在同一时间填筑则先填段应按1:1.5坡度分层,留台阶;分两段同时施工时,要分层相互交叠衔接,其搭接长度不小于2米。
2.7路床精平2.7.1当路堤填筑接近于路床标高时,要逐步控制填土厚度,并使顶面最后一层的压实厚度不小于8CM。
2.7.2精平时采用平地机精平,光轮振动压路机压实,反复进行,直到检测数据全部满足《技术规范》及《监理实施细则》中的要求为止。
2.7.3所有路基填方要每填3层进行一次恢复中线和全面精确测量。
以保证填土厚度及线位准确。
2.8路基土石方施工工艺框图详见图1(二)、路基涵洞工程施工方案及方法1、基础工程的施工1.1基坑开挖基坑开挖前,通知监理工程师,以便检查、测量基础平面位置和现场地面标高,在未完成检查、测量及监理工程师未批准之前不得开挖。
为便于开挖后的检查校核,将基础轴线控制桩固定在基坑之外。
基坑开挖前先做好地面排水,在基坑顶缘四周向外设排水沟,并在适当距离设置截水沟。
基坑开挖采取机械和人工开挖相结合的施工方法,具体方法为用挖掘机开挖至设计标高约30cm时,立即停止挖掘机作业,待基础浇筑前再采用人工清除虚土并挖除至设计标高并整修基坑,以保证地基土不受影响。
对于地质情况不良的基坑的开挖,采取放坡线、用挡板支撑的方法来确保边坡的稳定。
对有可能渗水的基坑做好基坑排水准备工作。
挖基废方采用挖掘机直接装车,自卸汽车拉运至指定弃土场内的方法进行处理。
1.2砂砾回填基坑开挖后,按设计文件要求,若需进行砂砾回填,则在监理工程师验完基底标高后,立即进行回填。
砂砾回填分层进行,每一层填完后,用小型机具夯实,控制好每一层的压实度,确保地基承载力。
1.3模板的安装及支护砼基础模板采用组合钢模板,模板采用支架固定。
1.4砼基础浇筑和养生1.4.1砼的拌制:集中拌和,拌制砼配料时,各种衡器保持准确。
对骨料的含水率经常进行检测,雨天施工增加测定次数,据以调整骨料和水的用量。
放入拌和机内的第一盘砼材料应含有适量的水泥、砂和水,以覆盖拌和筒的内壁而不降低拌和物所需的含浆量。
每一工作班正式称量前,对计量设备进行重点校核。
计量器具定期检定,经大修、中修或迁移至新的地点后,也应进行检定。
检查砼拌和物均匀性时,在搅拌机的卸料过程中,从卸料流的1/4至3/4之间部位,采取试样,进行试验。
