监理工作交底内容
- 格式:docx
- 大小:13.62 KB
- 文档页数:8
监理工作的技术交底要点1. 项目背景和目标在进行监理工作的技术交底之前,首先需要了解项目的背景和目标。
包括项目的类型、规模、投资等方面的基本情况。
同时要明确项目的目标,如质量、进度、安全等方面的目标要求。
2. 施工图纸和设计文件施工图纸和设计文件是监理工作的重要依据,要点之一就是要强调监理工作人员要熟悉施工图纸和设计文件的内容。
在交底中,可以逐一介绍各个专业的图纸和文件,包括结构、给排水、电气、暖通等。
3. 工程质量标准工程质量标准是评判工程质量的依据,因此要在技术交底中详细介绍工程质量标准,包括国家标准和项目特殊要求。
同时要强调质量控制的重要性,并讲述监理工作在质量控制方面的职责。
4. 施工工艺和施工方法在技术交底中,工程施工工艺和施工方法是重要内容。
监理工作人员需要了解项目的施工工艺和施工方法,对施工过程中存在的问题进行指导和解决。
同时要强调安全施工,保证施工人员和设备的安全。
5. 施工进度计划施工进度计划是项目进度控制的重要工具,监理工作人员需要详细了解施工进度计划的编制和执行。
在技术交底中,要强调进度的重要性,并指导施工方如何按照进度计划进行施工,确保工程的按时完成。
6. 施工材料和设备的验收施工材料和设备的验收是确保工程质量的重要环节。
监理工作人员需要了解验收的具体要求和步骤,并在技术交底中指导施工方进行验收工作。
强调验收的重要性,以保证工程施工材料和设备的合格率。
7. 施工现场管理施工现场管理是保证工程施工顺利进行的关键。
监理工作人员需要在技术交底中强调现场管理的重要性,并指导施工方如何进行现场管理工作。
包括施工组织、安全文明施工、质量管控等方面。
8. 质量检测和质量验收质量检测和质量验收是评估工程质量的重要环节。
监理工作人员需要了解质量检测和质量验收的具体要求和方法,并在技术交底中指导施工方进行相应的工作。
9. 工程变更和设计变更管理工程变更和设计变更是项目实施过程中常见的情况。
监理工作人员需要了解变更管理的相关规定和流程,并在技术交底中指导施工方如何进行变更管理,以确保工程的正常进行。
监理工作交底记录监理工作交底书一、项目监理组织机构我监理公司受建设单位的授权和委托,对本工程施工阶段的工程建设进行监理;根据本工程的具体情况,我司成立了项目监理机构,实行总监理工程师负责制,由张奕同志担任总监理工程师,各专业人员配套齐全,监理项目部将根据工程进度及时安排各专业监理工程师和监理员进驻施工现场并调整监理人员;二、监理工作职责受建设单位的授权与委托,根据我司与建设单位签定的委托监理合同,依据国家建设工程监理规范以及有关的法律、法规,我司的主要职责是:1)对工程建设实施监督管理,通过采取质量控制、造价控制、进度控制、合同和信息管理等措施,督促和检查施工合同的履行情况;2)遵循公正、独立、自主的原则开展监理工作,维护建设单位和承包单位的合法权益;3)为更加有效地对本工程质量、进度、造价实施监理,我司根据有关合同、法律、法规,针对工程特点,编制本监理交底书,明确监理职责和权限、监理工作流程、监理工作内容等,承包单位有责任按本监理交底书配合我司工作,并将本监理交底及其要点传达到相关单位,以确保监理工作顺利进行;三、监理工作依据1.本项目委托监理合同、施工合同、招投标文件及其它合同性文件;2.建设工程监理规范、强制性标准条文、现行施工规范、质量检验评定标准及其它技术性标准条文;3.建筑法、建设工程质量管理条例及其它与建设工程有关的国家及地方法律、法规; 4.已批准的项目文件、设计施工图、图纸会审及交底会议纪要、工程变更文件等; 5.其他相关技术文件及管理办法; 四、监理工作流程五、监理工作内容监理的工程质量控制目标是达到合同要求的质量等级;施工单位必须健全质量保证体系和技术管理体系,安全生产体系,监理将审查现场管理人员的数量和资质;材料设备进场验收1.所有用于工程的原材料、构配件、设备进场时必须报验,未经监理签字认可不得使用;2.进场的材料必须提供生产厂家相关资质,出具出厂合格证、质保书、检验报告,部分须提供型式试验报告等,并根据轨道招标文的技术要求进场检查检验;进口材料提供报关单、商品检验单、以及质量证明文件需译为中文;3.规范规定的必须取样复试的各类施工材料,进场后必须立即向监理报验并提交有关资料,由监理监督、现场取样后送有相应资质的检测单位检验,检验合格后方可使用;4.施工单位对材料,半成品构件未做任何检验而擅自用于工程的,其一切后果和责任由施工单位承担;5.所有材料取样送样送检必须有监理全程跟踪,见证签字,并应做好记录,未经监理见证的试验不予认可;施工单位取样员负责材料取样、送检、试块制作、试验记录等,当监理认为该人员不称职时,施工单位应重新安排专人负责;6.检测不合格的材料/构配件/设备,施工方应安排专职人员进行现场监护,严格按规范要求办理退场手续,退场时需供应方、施工方、监理共同见证下进行,甲供材料须通知业主代表;7.依据江苏省有关规定做好材料登记台帐;质量控制1.监理人员将采用巡视、旁站、抽查、检测等方法检查施工单位施工质量情况,并及时以口头指令、联系单、通知单、备忘录等形式指出施工中存在的与设计不符或不满足施工规范要求等问题,施工单位应及时按监理要求进行整改并满足相关要求,对拒不整改的项目,监理将认可工程质量并不予签认工程量,并向建设单位汇报;2.施工单位必须严格按国家有关规范、规定、标准和正确的设计图纸施工,不得擅自更改设计和降低质量标准;所有设计变更需由设计院书面通知并得到建设单位签字同意;同时,施工单位有责任不断地深化设计图纸,及时发现图纸中存在的问题特别是各专业衔接方面的问题,并以书面形式提交监理,由业主相关部门联系设计院解决;3.所有施工工序含隐蔽工程,未经监理验收、签字认可,不得进入下道工序或隐蔽;工序报验时应提交相关施工资料;工序报验按应有关规定的时限申请和签署验收意见;4.施工单位必须对施工质量负全责,当监理对某个部位的施工质量有怀疑,要求检查或认为必须返工时,施工单位必须认真配合;5.对于必须持上岗证的管理人员项目经理、施工员、质量员、材料员、安全员等和特殊工种如测量人员、电工、电焊工等必须向监理提供有关证件的复印件并加盖项目部章;6.施工单位应有夏季、冬季施工质量保证措施,编制专项施工方案;进度控制监理的进度控制目标是达到合同要求的工期;施工单位投标书中承诺的施工人员数量、施工机械数量须全部到位;承包单位应编制总体进度计划,并根据工程进度编制月、周进度计划,总进度、月进度计划应填报工程进度计划报审表报监理审核,应根据工程形象进度及时对进度计划进行调整,按进度计划投入足够的人力、物力,并将周计划、月进度计划与总体计划进度对照,监理将核查施工单位实际进度情况及与计划进度的对比情况;如有偏差应及时要求施工单位采取有效措施纠正偏差;施工单位必须服从监理有关进度的指令要求;同时应落实好冬季、雨季施工进度保证措施;总进度计划应于工程开工之前与施工组织设计同时报审,月进度计划于每月20日之前报审,周进度计划应于每期监理例会前一天报审;现场安全文明施工施工单位须应当建立健康安全生产保证体系制定、完善安全生产规章制度和操作规程;对现场施工人员进行三级安全教育和考试、安全技术交底,组织专项安全培训;现场安全施工必须遵守施工现场临时用电安全技术规范、建筑施工高处作业安全技术规范、建筑机械使用安全技术规程等有关安全施工规范,遵守建筑工程施工安全标准有关要求以及无锡市有关文明工地管理要求;施工单位应向监理提交电工、电焊工、架子工、司索指挥、吊车司机等特殊操作工种上岗证,进场大型机械应办理进场报验手续;现场施工设备必须定期进行检查,确保安全运转;在现场巡查时发现有不安全隐患或发生安全事故,监理有权要求停工整顿,报业主代表;如施工单位拒不整改,由总监理工程师上报业主和上级主管部门;施工单位应定期不定期地组织对施工现场、员工宿舍等进行安全、文明、卫生检查,并参加监理、业主组织的定期或专项检查,每周进行1次例行安全检查,每月底进行安全大检查;对检查中提出的问题,必须按限时要求进行整改 ,并提交整改报告,如整改不及时或不到位,将根据进行相应经济处罚或月进度款拒签;资料管理施工单位应建立收发文制度,并应统一使用业主所发示范表格;监理将使用监理工程师联系单、通知单、备忘录等文件督促施工单位解决施工进度、施工质量、安全文明施工等方面的问题;施工单位报验时至少一式四份,监理签字后保留一份;报验资料应与工程进度同步进行;往来文件应分类登记、签收;施工单位每周应编制周报;周报应综合现场的施工人员和机具投入情况、进度状况、质量状况、安全文明施工情况等,于每周例会前抄报业主、监理;施工单位发出的资料须落实加盖项目章包括复印件;工地监理例会制度本工程监理例会每周召开一次,暂定于每周四下午14:00召开;会议内容主要是汇报工程施工情况,检查工程质量、进度及投资、安全文明控制情况,处理存在问题,制定下周的工作安排,与会单位应将会议讨论的内容落实到位;会议流程是首先由承包单位汇报上周进度计划的完成情况、人员、材料、机械、质量、安全等方面的情况,下周进度计划及工作安排,上次监理例会所提问题的执行情况,需建设监理单位解决配合之事宜;接着是监理单位对工程质量、安全、进度等进行评价及提出要求;最后是建设单位意见及要求;监理例会纪要由监理单位整理,经各单位会签后发放;。
监理交底制度监理交底制度是指在建设工程施工过程中,监理人员向施工单位交底工程质量、安全、进度等相关事项的制度。
通过监理交底,可以确保施工单位了解并遵守相关规定,提高工程质量,确保工程安全,保证工程进度的顺利进行。
一、交底内容1. 工程质量交底:(1) 交底施工单位应了解并遵守相关的工程质量标准和规范,确保施工质量符合要求。
(2) 交底施工单位应了解并遵守相关的施工工艺和施工方法,确保施工过程中不出现质量问题。
(3) 交底施工单位应了解并遵守相关的施工材料要求,确保使用符合标准的材料。
2. 工程安全交底:(1) 交底施工单位应了解并遵守相关的安全生产法律法规,确保施工过程中的安全。
(2) 交底施工单位应了解并遵守相关的安全操作规程,确保施工人员的安全。
(3) 交底施工单位应了解并遵守相关的安全防护措施,确保工地周边环境的安全。
3. 工程进度交底:(1) 交底施工单位应了解并遵守相关的工程进度计划,确保按时完成施工任务。
(2) 交底施工单位应了解并遵守相关的工程进度控制措施,确保施工进度的顺利推进。
(3) 交底施工单位应了解并遵守相关的工程进度报告要求,确保及时向监理报告工程进展情况。
二、交底方式1. 书面交底:(1) 交底施工单位应编写交底文件,详细说明工程质量、安全、进度等相关事项。
(2) 交底文件应包括交底内容、交底时间、交底地点等必要信息。
(3) 交底文件应由施工单位负责人签字确认,并交由监理人员进行审核。
2. 口头交底:(1) 交底施工单位应安排专人进行口头交底,确保交底内容被准确理解和接受。
(2) 口头交底应在相关人员面前进行,并记录交底时间、地点、参与人员等必要信息。
(3) 口头交底结束后,应由施工单位负责人签字确认,并交由监理人员进行记录。
三、交底记录1. 书面记录:(1) 监理人员应及时将交底文件和口头交底记录整理成书面记录。
(2) 书面记录应包括交底内容、交底时间、交底地点、参与人员等必要信息。
监理交底制度一、背景介绍监理交底制度是指在工程建设过程中,监理单位与施工单位之间进行交底的一种制度。
交底是指监理单位向施工单位详细说明工程项目的施工要求、质量标准、安全措施等内容,并要求施工单位严格按照要求进行施工。
监理交底制度的目的是确保施工单位对工程项目的要求有清晰的认识,提高施工质量,保障工程的安全和可靠性。
二、监理交底制度的内容1. 交底时间和地点:监理单位与施工单位协商确定交底时间和地点,确保双方能够及时参加交底会议。
2. 交底人员:监理单位派遣专业人员进行交底,包括监理工程师、质量工程师等。
施工单位派遣相关负责人参加交底会议。
3. 交底内容:(1) 工程项目的施工要求:详细说明工程项目的施工方法、工艺流程、施工顺序等内容,确保施工单位对工程项目的施工要求有清晰的认识。
(2) 质量标准:明确工程项目的质量标准,包括材料的选择、施工质量要求等,确保施工单位按照标准进行施工。
(3) 安全措施:说明工程项目的安全要求,包括施工现场的安全管理、施工过程中的安全措施等,确保施工单位能够保障工程的安全。
(4) 进度计划:交底会议上,监理单位与施工单位协商确定工程项目的进度计划,确保工程按照计划进行。
(5) 风险提示:对工程项目可能存在的风险进行提示,包括施工过程中可能遇到的困难、风险等,提醒施工单位做好应对措施。
(6) 其他相关事项:根据工程项目的具体情况,交底会议上还可以讨论其他相关事项,确保双方对工程项目有全面的了解。
三、监理交底制度的执行流程1. 确定交底时间和地点:监理单位与施工单位协商确定交底时间和地点,并提前通知参会人员。
2. 交底会议:在交底会议上,监理单位详细说明工程项目的施工要求、质量标准、安全措施等内容,并与施工单位进行讨论和沟通。
3. 交底记录:交底会议结束后,监理单位将交底内容整理成交底记录,包括交底的时间、地点、参会人员、交底内容等,并将交底记录发送给施工单位。
4. 施工单位的确认:施工单位收到交底记录后,确认已经理解并接受交底内容,并在交底记录上签字确认。
监理工作交底一、概述监理工作交底是指建设项目的监理人员与承包商在合同履行前,就双方应从事的工作进行沟通、协商,明确监理人员的权责、承包商的义务,约定监理工作及监理验收等事项的过程。
监理工作交底是保证建设项目工程质量、加强工程监理、防范工程事故的重要环节,是确保建设项目顺利进行、合同得到充分履行的前提条件。
二、监理工作交底的重要性建设工程监理人员作为合同履行的代表,其监理工作的质量直接影响工程建设的安全、质量和进度。
因此,监理工作交底是保证工程建设质量和工程安全的必要步骤。
正确的监理工作交底能够使监理人员在履行监理职责时尽职尽责,承包商也能够充分了解监理人员的监理职责和工作内容,提高整个工程管理的水平。
监理工作交底可以促进监理人员与承包商之间的沟通和合作,共同推进工程建设。
三、监理工作交底的基本内容1.监理人员的基本职责:监理人员作为建设工程的质量管理和工程进度控制的代表,应秉承诚信、公正、专业的原则,保证工程建设质量和工期的安全、高效、协调。
监理人员应履行的工作任务主要包括:对工程质量进行监督和检查,对技术规范和施工图纸进行审查,对工程合同的相关条款执行情况进行监督和检查,对施工现场进行巡查和指导,对施工监理日志进行填写,编制施工现场监理报告等。
2.工程验收的基本要求:工程验收是监理工作的重要环节,要求各参与方对工程建设质量进行检查和确认,确保工程达到验收标准。
其中验收的重点主要包括:人员及工具设备、材料使用及验收、基础工程建设、主体建筑物结构和装修、管道与通风设施、设备安装、维护和操作等方面。
3.监理人员和承包商的权力、义务:监理人员和承包商之间应确定各自的职责、权力、义务,并在合同中加以明确,以确保监理工作和工程建设的质量和进度得到严格控制和有效运作。
监理人员应对承包商的施工计划、施工方案和施工进度进行审核和验收,同时还要对承包商的人员、器械和材料、施工现场、机具的管理和使用情况进行检查和监督。
监理交底的内容监理交底是指监理工程师与施工单位在建筑工程施工前的沟通与协商,确定施工方在建筑工程施工过程中应当遵守的规定和要求的过程。
国家对建筑工程施工过程中的监理进行了严格规定,要求监理工程师在监理交底的过程中必须明确相关要求,确保在工程建设过程中的质量、安全、进度、成本等方面能够得到保证。
本文将介绍监理交底的主要内容。
1. 建设方案的审核在监理交底过程中,监理工程师应对施工单位提交的建设方案进行审核。
其中建设方案应包括设计文件、施工图和技术规范等各种文件。
监理工程师应仔细评估建设方案,对其合理性、可行性和适用性进行评估,并提出可能存在的问题和风险,并要求施工单位进行必要的补充或修改。
2. 工程施工方案的编制根据建设方案,施工单位应编制施工方案,并提交给监理工程师进行审核。
施工方案中应包含施工的具体计划、工艺流程、施工方法、安全措施等内容。
监理工程师应对施工方案进行审核,并要求施工单位进行必要的补充或修改。
监理工程师还需要对施工方案进行动态跟踪,确保施工过程中的各项要求得到了充分的落实。
3. 施工材料的质量检查在监理交底的过程中,监理工程师应对施工单位采购的材料进行质量检验。
检验包括对材料的环境保护性、物理性质、化学组成和安全性等方面进行检查,并对其质量进行评估。
监理工程师应根据对施工材料的检测结果,对施工单位采购的材料做出建议,确保材料的质量符合国家有关标准和规范要求。
4. 工程质量检查在建筑工程施工过程中,监理工程师应根据国家规定和有关规范要求,对工程质量进行检查。
检查内容包括对构件、结构和设备等方面进行检查,尤其需要注意关键构件和关键部位的质量控制。
监理工程师应对发现的问题及时发出整改通知书,催促施工单位进行纠正,并对工程质量检查结果进行记录,以便于监理工程师及时地进行跟踪和分析。
5. 工程进度跟踪监理工程师应对建筑工程施工过程中的进度进行跟踪。
监理工程师要求施工单位提供详细的进度计划,并在施工过程中对进度进行监督。
监理交底制度一、背景介绍监理交底制度是指在建造工程施工过程中,监理人员向施工单位进行交底,明确工程质量、安全、进度等方面的要求和措施。
通过监理交底,可以确保施工单位充分了解工程要求,提高工程质量,保障施工安全,促进工程进度。
二、交底内容1. 工程质量要求:监理人员应向施工单位交底工程质量标准、验收标准、工序要求等内容,确保施工单位了解工程质量标准,并按照标准进行施工。
2. 安全措施:监理人员应向施工单位交底施工现场的安全措施、安全防护措施、应急预案等内容,确保施工单位落实安全措施,预防事故发生。
3. 进度要求:监理人员应向施工单位交底工程的总体进度要求、关键节点、工期限制等内容,确保施工单位合理安排施工进度,保证工程按时完成。
三、交底方式1. 书面交底:监理人员可以通过书面形式向施工单位交底,包括工程交底会议记要、交底通知书等。
书面交底可以确保交底内容准确无误,方便施工单位查阅。
2. 口头交底:监理人员可以通过口头形式向施工单位交底,包括现场交底会议、个别交底等。
口头交底可以及时解答施工单位的疑问,加强双方的沟通与理解。
四、交底流程1. 确定交底时间:监理人员应提前与施工单位商议确定交底时间,确保双方都能参加交底会议或者接受交底内容。
2. 准备交底材料:监理人员应提前准备好交底所需的文件、图纸、标准等材料,确保交底内容完整。
3. 进行交底会议:监理人员与施工单位进行交底会议,详细介绍交底内容,解答施工单位的疑问,确保施工单位对交底内容有清晰的理解。
4. 确认交底内容:监理人员与施工单位确认交底内容,可以通过签字确认或者交底会议记要等形式,确保交底内容得到双方认可。
5. 监督执行:监理人员应监督施工单位按照交底内容进行施工,及时发现问题并进行整改。
五、交底记录监理交底应进行记录,包括交底会议记要、交底通知书、交底确认单等。
交底记录应详细记录交底时间、地点、参预人员、交底内容等信息,方便后续查阅和追责。
监理工程合同交底的主要内容监理工程合同交底是在工程项目启动前,由监理单位组织的一次重要会议,旨在明确监理工程的范围、任务、责任、权益等事项,确保各参建方对工程监理的理解和执行一致。
以下是监理工程合同交底的主要内容:一、工程概况1. 工程名称、地点、规模和性质:介绍工程项目的基本信息,包括工程名称、建设地点、工程规模和工程性质等。
2. 工程目标:明确工程项目的质量、安全、进度和投资控制等目标。
3. 工程参建方:介绍工程项目的各方参与者,包括业主、设计单位、施工单位、监理单位等。
二、监理范围和任务1. 监理范围:明确监理单位负责的工程范围,包括土建、安装、装修、调试等各个阶段。
2. 监理任务:阐述监理单位在工程项目中的主要任务,如质量控制、进度控制、投资控制、安全管理、合同管理等。
3. 监理工作内容:详细说明监理单位需要开展的具体工作,如图纸会审、设计交底、施工方案审查、现场检查、材料验收、工程变更处理等。
三、监理责任和权益1. 监理责任:强调监理单位在工程项目中的责任,如保证工程质量、安全、进度和投资控制等目标的实现。
2. 监理权益:明确监理单位在工程项目中享有的权益,如对施工单位的监督权、建议权、制止权等。
3. 监理纪律:要求监理单位遵守职业道德,公正、独立、客观地进行监理工作,维护业主和施工单位的合法权益。
四、合同条款和规定1. 合同条款:详细解读工程监理合同的各项条款,包括合同的生效、履行、变更、解除和终止等。
2. 合同规定:阐述工程监理合同中的各项规定,如工期、质量、造价、安全等控制目标,以及合同双方的义务和责任。
3. 违约责任:明确合同违约的情形和责任,包括违约金的支付、合同解除、赔偿损失等。
五、工程质量和安全管理1. 工程质量要求:详细说明工程项目的质量标准和要求,如国家和行业标准、设计文件等。
2. 安全管理要求:阐述工程项目的安全管理要求,如施工现场的安全防护、施工机械的安全使用、施工现场的交通管理等。

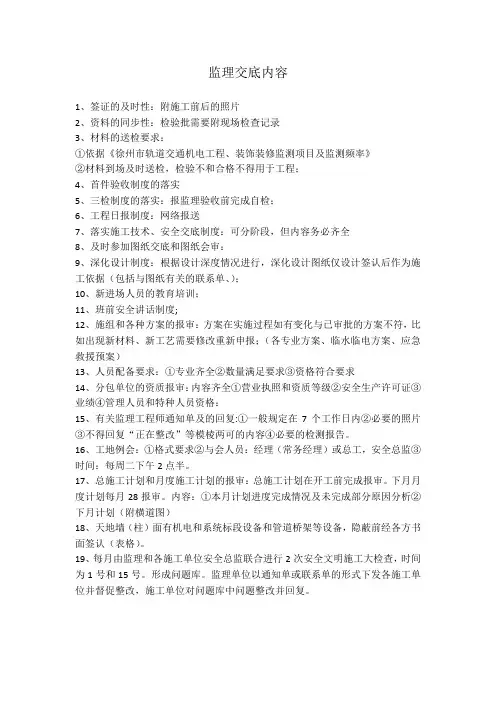

监理交底内容1、签证的及时性:附施工前后的照片2、资料的同步性:检验批需要附现场检查记录3、材料的送检要求:①依据《徐州市轨道交通机电工程、装饰装修监测项目及监测频率》②材料到场及时送检,检验不和合格不得用于工程;4、首件验收制度的落实5、三检制度的落实:报监理验收前完成自检;6、工程日报制度:网络报送7、落实施工技术、安全交底制度:可分阶段,但内容务必齐全8、及时参加图纸交底和图纸会审:9、深化设计制度:根据设计深度情况进行,深化设计图纸仅设计签认后作为施工依据(包括与图纸有关的联系单、);10、新进场人员的教育培训;11、班前安全讲话制度;12、施组和各种方案的报审:方案在实施过程如有变化与已审批的方案不符,比如出现新材料、新工艺需要修改重新申报;(各专业方案、临水临电方案、应急救援预案)13、人员配备要求:①专业齐全②数量满足要求③资格符合要求14、分包单位的资质报审:内容齐全①营业执照和资质等级②安全生产许可证③业绩④管理人员和特种人员资格:15、有关监理工程师通知单及的回复:①一般规定在7个工作日内②必要的照片③不得回复“正在整改”等模棱两可的内容④必要的检测报告。
16、工地例会:①格式要求②与会人员:经理(常务经理)或总工,安全总监③时间:每周二下午2点半。
17、总施工计划和月度施工计划的报审:总施工计划在开工前完成报审。
下月月度计划每月28报审。
内容:①本月计划进度完成情况及未完成部分原因分析②下月计划(附横道图)18、天地墙(柱)面有机电和系统标段设备和管道桥架等设备,隐蔽前经各方书面签认(表格)。
19、每月由监理和各施工单位安全总监联合进行2次安全文明施工大检查,时间为1号和15号。
形成问题库。
监理单位以通知单或联系单的形式下发各施工单位并督促整改,施工单位对问题库中问题整改并回复。
监理规划交底监理规划交底是指在建筑工程施工过程中,监理工程师向施工单位进行工程计划、施工方案、质量控制和安全措施等方面的详细交底,以确保施工单位能够准确理解和遵守监理要求,保证工程质量和安全。
一、交底内容1. 工程计划交底监理工程师应向施工单位详细介绍工程进度计划,包括工期安排、施工工序、关键节点等。
同时,要与施工单位沟通并确认施工进度计划的合理性和可行性,确保施工进度符合监理要求。
2. 施工方案交底监理工程师应向施工单位详细介绍施工方案,包括施工方法、施工工艺、材料选用等。
同时,要与施工单位沟通并确认施工方案的合理性和可行性,确保施工过程中的质量控制和安全措施得以有效实施。
3. 质量控制交底监理工程师应向施工单位详细介绍质量控制要求,包括施工过程中的检测、试验、验收等环节。
同时,要与施工单位沟通并确认质量控制措施的可行性和有效性,确保工程质量符合监理要求。
4. 安全措施交底监理工程师应向施工单位详细介绍安全措施要求,包括施工过程中的安全防护、事故预防等。
同时,要与施工单位沟通并确认安全措施的合理性和有效性,确保施工过程中的安全风险得到有效控制。
二、交底方式1. 会议交底监理工程师可以组织会议形式进行交底,邀请施工单位的相关人员参加。
会议内容应清晰明确,交底内容要点逐一讲解,并留出时间回答施工单位的问题,确保施工单位完全理解监理要求。
2. 文件交底监理工程师可以编写详细的交底文件,将交底内容以书面形式传达给施工单位。
交底文件应包括工程计划、施工方案、质量控制要求、安全措施等内容,以便施工单位进行参考和遵守。
3. 现场交底监理工程师可以亲自到施工现场进行交底,通过现场示范和讲解的方式,直观地向施工单位展示监理要求。
现场交底可以更加直观地传达信息,同时可以及时解答施工单位的疑问。
三、交底要求1. 清晰明确交底内容应清晰明确,避免模糊不清或含糊其辞的表达。
监理工程师要使用简明扼要的语言,将重点内容准确传达给施工单位。
