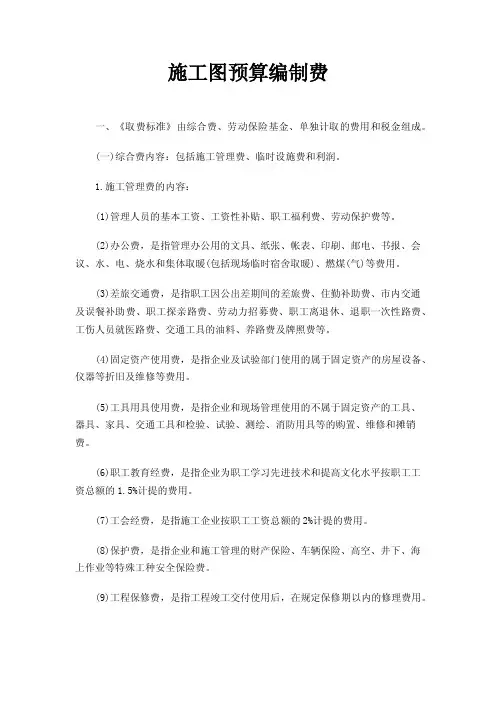

施工图预算编制费一、《取费标准》由综合费、劳动保险基金、单独计取的费用和税金组成。
(一)综合费内容:包括施工管理费、临时设施费和利润。
1.施工管理费的内容:(1)管理人员的基本工资、工资性补贴、职工福利费、劳动保护费等。
(2)办公费,是指管理办公用的文具、纸张、帐表、印刷、邮电、书报、会议、水、电、烧水和集体取暖(包括现场临时宿舍取暖)、燃煤(气)等费用。
(3)差旅交通费,是指职工因公出差期间的差旅费、住勤补助费、市内交通及误餐补助费、职工探亲路费、劳动力招募费、职工离退休、退职一次性路费、工伤人员就医路费、交通工具的油料、养路费及牌照费等。
(4)固定资产使用费,是指企业及试验部门使用的属于固定资产的房屋设备、仪器等折旧及维修等费用。
(5)工具用具使用费,是指企业和现场管理使用的不属于固定资产的工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。
(6)职工教育经费,是指企业为职工学习先进技术和提高文化水平按职工工资总额的1.5%计提的费用。
(7)工会经费,是指施工企业按职工工资总额的2%计提的费用。
(8)保护费,是指企业和施工管理的财产保险、车辆保险、高空、井下、海上作业等特殊工种安全保险费。
(9)工程保修费,是指工程竣工交付使用后,在规定保修期以内的修理费用。
(10)职工养老保险费及待业保险费,是指职工退休养老金的积累以及按规定标准计提的职工待业保险费。
(11)财务费用,是指企业为筹集资金而发生的各项费用,包括企业经营期间发生的短期贷款利息净支出,汇兑净损失,调剂外汇手续费、金融机构手续费,以及企业筹集资金发生的其他财务费用。
(12)企业税金,是指企业按规定交纳的房产税、车船使用税、土地使用税、印花税以及土地使用费。
(13)其他,包括技术转让费、技术开发费、业务招待费、排污费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费以及按有权部门规定支付的上级管理费、定额编制管理费和劳动定额测定费、防洪保安资金。
建设工程施工图预算编制包括哪些内容一、施工图预算文件的组成1.施工图预算由建设项目总预算、单项工程综合预算和单位工程预算组成。
2.建设项目的总预算由单项工的综合预算汇总而成,单项工程的综合预算由组成本单项工程的各单位的项目预算汇总而成。
3.单位工程预算包括建设工程预算和设备安装工程预算。
根据建设项目的实际情况,施工图预算可以采用三级预算或二级预算的形式编制。
三级预算编制:当建设项目有多个单项工程时,应当采用三级预算编制形式,三级预算编制形式由建设项目总预算、单项工程综合预算和单位工程预算组成。
三级预算编制形式的工程预算文件包括:封面、签署页和目录、编制说明、总预算表、综合预算表、单位工程预算表、附件等。
二级预算编制:建设项目只有一个单项工程时,应当采用二级预算编制形式,二级预算编制形式由建设项目总预算和单位工程预算组成。
二级预算编制形式的工程预算文件包括:封面、签署页和目录、编制说明、总预算表、单位工程预算表、附件等。
二、施工图预算内容施工图预算内容因预算文件而异,建设项目总预算是反映建设项目在施工图设计阶段投资总额的造价文件,是施工图预算文件的主要组成部分。
它由构成建设项目的各个单项工程的综合预算和相关费用组成。
具体包括:建筑安装工程费、设备及工器具购置费、其它工程建设费用、预备费、建设期利息和铺底流动资金,施工图总预算应控制在批准的设计总概预算投资范围内。
单项工程综合预算是反映施工图设计阶段单项工程(设计单位)造价的文件。
它是总预算的组成部分,由构成单项工程的各单位工程的施工图预算组成。
它编制的费用项目是各单项工程的建筑安装工程费、设备和工器具购置费和工程建设其他费用总和。

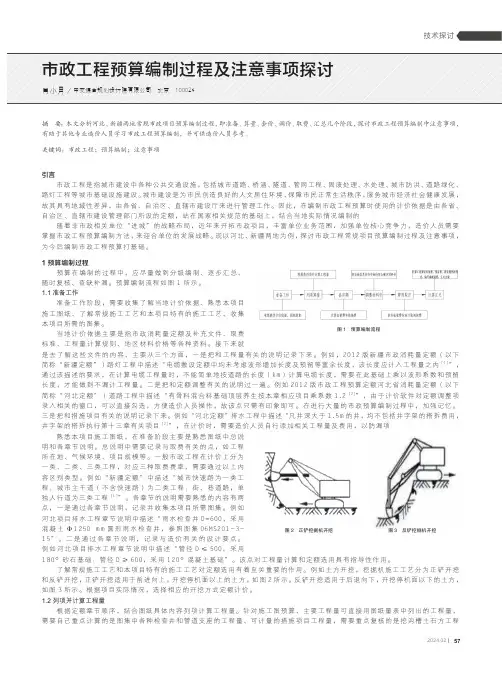

572024.02 |关的说明记录下来。
例如,2012版新疆市政消耗量定额(以下形增加长度及预留等富余长度,该长度应计入工程量之内[1]”,度(k m )计算电缆长度,需要在此基础上乘以波形系数和预留一遍。
例如2012版市政工程预算定额河北省消耗量定额(以下按本章相应项目乘系数1.2 [2]”,由于计价软件对定额调整项有印象即可。
在进行大量的市政预算编制过程中,加强记忆。
程中描述“凡井深大于1.5m 的井,均不包括井字架的搭拆费用,员自行添加相关工程量及费用,以防漏项180°砂石基础;管径D ≥600,采用120°混凝土基础”。
该点对工程量计算和定额选用具有指导性作用。
了解常规施工工艺和本项目特有的施工工艺对定额选用有着至关重要的作用。
例如土方开挖,挖掘机施工工艺分为正铲开挖和反铲开挖,正铲开挖适用于前进向上,开挖停机面以上的土方,如图2所示。
反铲开挖适用于后退向下,开挖停机面以下的土方,如图3所示。
根据项目实际情况,选择相应的开挖方式定额计价。
1.2 列项并计算工程量根据定额章节顺序,结合图纸具体内容列项计算工程量。
针对施工图预算,主要工程量可直接用图纸量表中列出的工程量,需要自己重点计算的是图集中各种检查井和管道支座的工程量、可计量的措施项目工程量,需要重点复核的是挖沟槽土石方工程图1 预算编制流程图2 正铲挖掘机开挖图3 反铲挖掘机开挖量。
可计量的措施项目有脚手架、模板及支架、垂直运输、超高施工增加费、大型机械进出场及安拆费、施工排水及降水费。
根据相关工程量计算规则和定额给定的计量单位,计算以上工程量。
例如脚手架,在防护工程中使用的脚手架按防护坡面垂直投影面积计算,检查井中使用的脚手架根据井深按座计算。
在复核挖沟槽土石方工程量时,先要对所有土石方工程量进行划分,如“新疆定额”中描述“沟槽、基坑、平整场地和一般土方的划分:底宽7m以内,底长大于底宽3倍以上按沟槽计算;底长小于底宽3倍以内按基坑计算,其中基坑底面积在150m2以内执行基坑定额。
市政工程预算编制和控制措施摘要:工程预算编制是施工活动中不可缺少的重要环节。
它不仅是项目实施决策的重要工具,也是投资规划和项目成本分析的前提。
并且在建筑单位、建设单位等相关方面发挥着重要作用。
同时,也直接关系到各方的利益。
正确编制工程预算对业主和施工方的决策起着不可替代的作用。
文章主要介绍项目预算成本的制备研究趋势,国内外提出了影响因素的准备项目预算成本和预算成本的制备中存在的问题,并探讨如何提高预算质量的制备成本,有效控制项目成本,确保预算编制。
关键词:预算编制;市政工程;编制质量引言随着我国当前经济发展水平的不断加快,建筑行业的发展质量逐渐提升,而为了解决建筑行业施工期间的高投资、高成本产生的一系列问题,必须要落实好造价管控。
这其中工程预算是最常规的成本管理方案之一,将工程预算作为工程造价管理的首要环节,落实好预算体系以及全过程造价管控的有机结合,能够有效实现成本控制。
这其中必须要定位造价管理中存在的主要问题,以问题的成因作为主要依据,进行全方位探讨,才可以有效提升造价管控的科学性和有效性。
1工程造价预算概述建筑工程中,工程造价预算的准确性直接影响建筑施工单位的经济效益。
由于建筑施工项目通常具有建筑规模大、投资比例高、建筑周期长以及工作量大等特点,因此整个项目的工程造价预算包含了诸多复杂的内容、计价范围及计价项目。
为了确保市政施工单位的经济效益,必须严格审核工程造价预算内容,结合项目工程的实际情况、工程范围、设计图纸、合同要求、规范和计量标准等内容,对所在项目的工程造价进行认真、细致且准确的编制及审核,同时注重过程管理,查找其中可能存在的问题,有助于建设单位合理控制施工成本,提高项目施工收益。
2市政工程预算编制的现状2.1材料价格虚高随着建材市场的发展,建材市场呈现出多元化的良好趋势,但也带来了虚高价的现象。
在工程项目的间接造价预算中,由于采用直接工程造价的计算方法,工程造价失控。
前期编制项目预算时,只有有限数量的材料可以按底价定价,差价不能用于间接成本的计算,但在工程实际施工过程中,将涉及多达数百种材料。

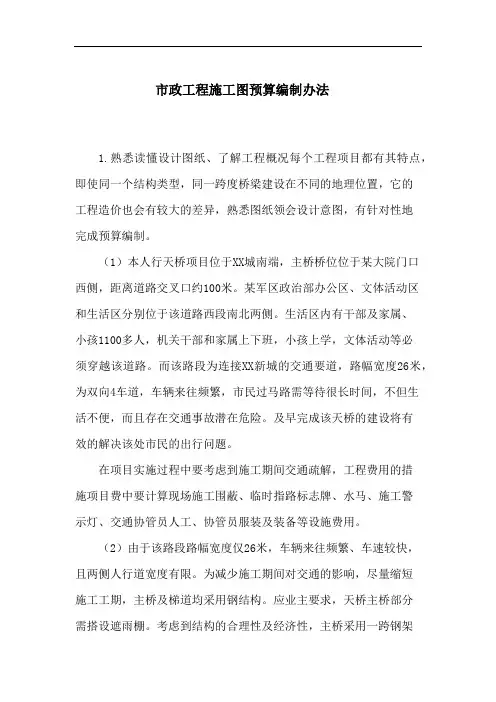

市政工程施工图预算编制办法1.熟悉读懂设计图纸、了解工程概况每个工程项目都有其特点,即使同一个结构类型,同一跨度桥梁建设在不同的地理位置,它的工程造价也会有较大的差异,熟悉图纸领会设计意图,有针对性地完成预算编制。
(1)本人行天桥项目位于XX城南端,主桥桥位位于某大院门口西侧,距离道路交叉口约100米。
某军区政治部办公区、文体活动区和生活区分别位于该道路西段南北两侧。
生活区内有干部及家属、小孩1100多人,机关干部和家属上下班,小孩上学,文体活动等必须穿越该道路。
而该路段为连接XX新城的交通要道,路幅宽度26米,为双向4车道,车辆来往频繁,市民过马路需等待很长时间,不但生活不便,而且存在交通事故潜在危险。
及早完成该天桥的建设将有效的解决该处市民的出行问题。
在项目实施过程中要考虑到施工期间交通疏解,工程费用的措施项目费中要计算现场施工围蔽、临时指路标志牌、水马、施工警示灯、交通协管员人工、协管员服装及装备等设施费用。
(2)由于该路段路幅宽度仅26米,车辆来往频繁、车速较快,且两侧人行道宽度有限。
为减少施工期间对交通的影响,尽量缩短施工工期,主桥及梯道均采用钢结构。
应业主要求,天桥主桥部分需搭设遮雨棚。
考虑到结构的合理性及经济性,主桥采用一跨钢架梁,断面为空间五边形,采用这样的结构形式使得上部雨棚构造能与主桥桁架有机结合为一整体。
主桥跨径为20.3m,梯道垂直主桥布置在人行道内沿车行道一侧。
梯道采用钢箱梁结构,主桥两端支承在梯道牛腿上。
在初步设计阶段,主桥的结构形式与钢箱梁结构做了经济性对比,同一跨度的钢桁架结构相对于钢箱梁结构来说,其用钢量较少,成本低,稳固性能好,装卸运输方便,而且架设速度快,可以保证五羊新城繁华路段中断交通的时间最短,减少因施工给城市交通带来的压力,保证车辆的正常运营。
2.核定工程量工程量的复核,是提高预算编制质量保障的必要工作,工程数量是编制预算的基础资料,各个工程数量是否准确,直接影响到预算文件的编制质量,反复阅读设计图纸至对设计人的设计意图了解透彻,是编制好施工图预算的第一步。
施工图预算概述及施工图预算的编制在上一期的文章中小编有为大家分享到关于《市政工程设计概算——设计概算的审查》,有兴趣的朋友可以前往回顾。
本期更新丨施工图预算概述及施工图预算的编制•第一节施工图预算概述一、施工圈预算的概念施工图预算是在设计的施工图完成以后,以施工图为依据,根据预算定额、费用标准以及工程所在地区的人工、材料、施工机械设备台班的预算价格编制的,是确定预算造价的文件,二、施工图预算的作用施工图预算的作用主要有:(1)施工图预算是工程实行招标、投标的重要依据.(2)施工图预算是签订建设工程施工合同的重要依据.(3)施工图预算是办理工程财务拨款、工程贷款和工程结算的依据。
4)施工图预算是施工单位进行人工和材料准备、编制施工进度计划、控制工程成本的依据.(5)施工图预算是落实或调整年度进度计划和投资计划的依据.(6)施工图预算是施工企业降低工程成本、实行经济核算的依据。
•施工图预算的编制一、施工图预算编制的依据(1)施工图纸及其说明.施工图纸及其说明是编制施工图预算的主要对象和依据。
施工图纸必须经建设、设计、施工单位共同会审确定后,才能作为编制的依据.(2)预算定额或单位估价表。
预算定额或单位估价表是编制预算的基础资料,施工图预算项目的划分、工程量计算等都必须以预算定额为依据.(3)工程是计算规则。
与《全国统一市政工程预算定额》配套执行的“工程量计算规则”是计算工程盆、套用定额单价的必备依据。
(4)批准的初步设计及设计概算等有关文件。
我国基本建设预算制度决定了经批准的初步设计、设计概算是编制施工图预算的依据。
0592建研家2122398(5)费用定额及取费标准。
费用定额及取费标准是计取各项应取费用的标准.目前各省、市、自治区都制定了费用定额及取费标准,编制施工图预算时.应按工程所在地的规定执行。
(6)地区人工工资、材料及机械台班预算价格。
预算定额的工资标准仅限定额编制时的工资水平,在实际编制预算时应结合当时、当地的相应工资单价调整。
