高大模板方案编制注意要点
- 格式:doc
- 大小:39.50 KB
- 文档页数:4

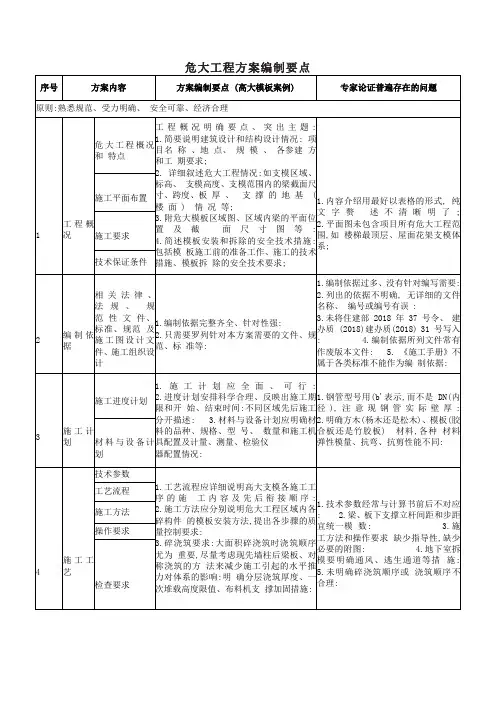

只需要罗列针对本方案需要的文件、规1.编制依据过多、没有针对编写需要:
2.列出的依据不明确, 无详细的文件名称、编号或编号有误:
3.未将住建部 2018 年 37 号令、建办质 (2018)建办质(2018) 31 号写入:
4.编制依据所列文件常有作废版本文件:
5. 《施工手册》不属于各类标准不能作为编制依据:
要说明不同施工阶段所需专职生产管理各工种人员数量、最好以图表统计1.缺少特种作业人员相关证书:
2.特种作业人员数量明显不足:
附1.安全计算包括梁板支撑系统的主要结构
强度和截面特征及各项荷载设计值及荷
载组合:2.梁、板模板支撑系统强度和刚
度计算,立杆稳定性计算: 3.立杆基础
承载力计算:4.附图包含立杆、纵横向水
平杆布置图、支撑系统立面图、剖面图、
水平和竖向剪刀撑布置图、梁板支模大
样、结构拉结大样及其他各节点大样图:
计算书里各参数信息与正文技术参数
描述不
计算书各参数要跟现场实际情况相符
: 3.
对地质勘查报
承载力特征值乘以折减。

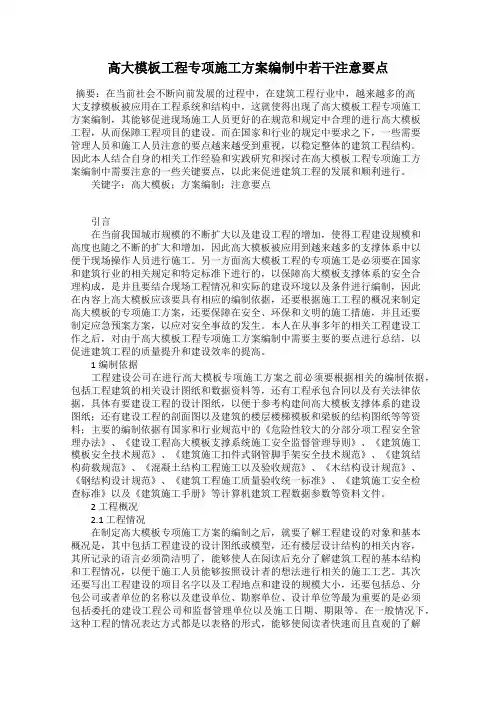

高大模板工程方案设计与施工要点摘要:随着建筑的多样化需求,会场、仓库、多功能场所等对高大空间的需求越来越高,这些高大空间在施工过程中必然要使用高大模板支撑体系。
本文从工程实例出发,针对工程施工过程中高大模板施工方案设计及施工过程中的要点把控进行分析探讨。
关键词:高大模板;施工方案;施工管理近年来,随着人民生活水平的提高,人民对美好生活的需求不断提高,大空间的集体活动场所需求越来越多。
由于大空间的建筑自身有自重重、跨度大、高度高的特性,为了实现结构的安全稳定可靠,必须施工方案设计的源头抓起,同时在施工过程管理严格把控。

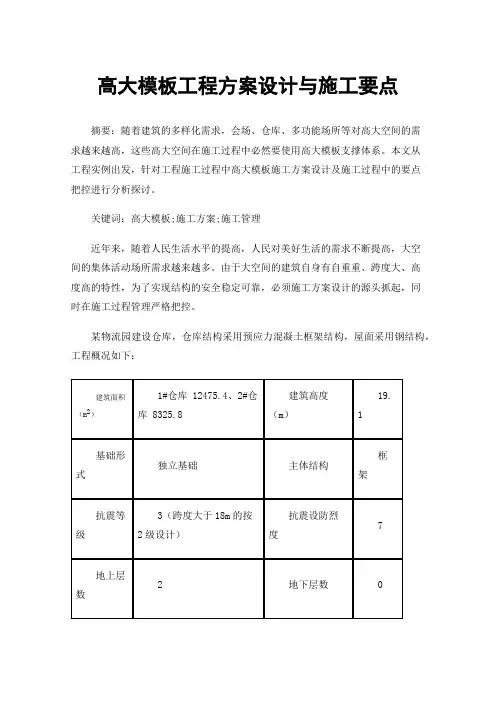

某物流园建设仓库,仓库结构采用预应力混凝土框架结构,屋面采用钢结构,工程概况如下:模板层结构情况:1 模板支撑方案设计本例模板支撑高度未达到8m ,但搭设跨度超过18m ,集中线荷载大于20kN/m ,属于典型的高大模板支撑,根据《危险性较大的分部分项工程安全管理办法》(住建部的建质[2009]87号文)规定,属于超过一定规模的危险性较大的分部分项工程,应编制专项施工方案并经专家论证后实施。
本工程由于主梁尺寸较大造成集中线荷载过大,最大跨度梁也均为主梁,在方案设计过程中以满足主梁支撑为首要目标。
本工程主要使用材料为方木、钢管、胶合板、螺杆、可调托座,根据本工程主梁参数,在安全稳定的基础上,结合施工现场实际情况,选用主梁支撑方案如下:梁侧:梁底支撑 梁侧支撑模板支撑体系是一个临时性支撑体系,体系的强度、刚度及稳定性都有相应要求,能够承担主体结构重量及施工荷载。
参考本项目使用建筑材料标准取值计算相应荷载取值如下:通过软件导入荷载参数对整体支撑方案强度、刚度及稳定性验算,模板支撑体系中板材、方木、钢管、可调托座、立柱地基基础进行承载力验算,均能满足要求。
设计方案是否可靠主要因素是荷载取值,考虑工程实际及施工过程中材料的磨损及偏差,本例荷载取值较为保守,本例重点为主梁集中线荷载超限,在确定主梁支撑系统后根据主梁支撑方案选定适配的次梁支撑方案、板支撑方案。

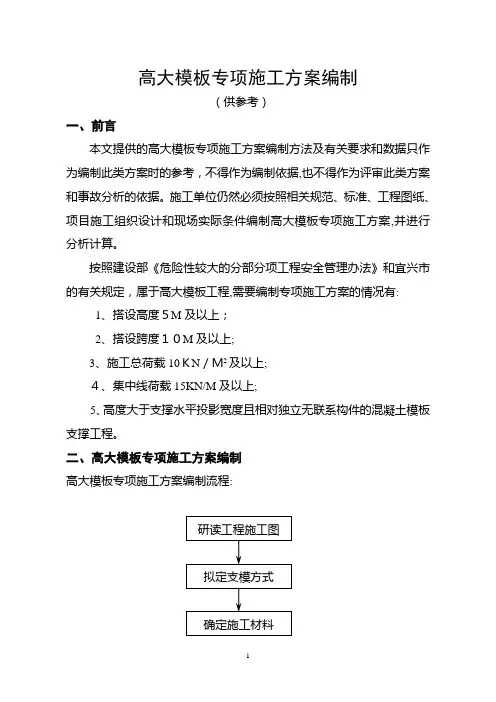

高大模板专项施工方案编制(供参考)一、前言本文提供的高大模板专项施工方案编制方法及有关要求和数据只作为编制此类方案时的参考,不得作为编制依据,也不得作为评审此类方案和事故分析的依据。
施工单位仍然必须按照相关规范、标准、工程图纸、项目施工组织设计和现场实际条件编制高大模板专项施工方案,并进行分析计算。
按照建设部《危险性较大的分部分项工程安全管理办法》和宜兴市的有关规定,属于高大模板工程,需要编制专项施工方案的情况有:1、搭设高度5M及以上;2、搭设跨度10M及以上;3、施工总荷载10KN/M2及以上;4、集中线荷载15KN/M及以上;5、高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
二、高大模板专项施工方案编制高大模板专项施工方案编制流程:(一)、研读工程施工图重点是了解待施工部位工程情况,包括各类结构尺寸、层高等。
了解下部地基或楼面承载能力。
了解上部结构尺寸,目的是上部结构施工时的支撑压力向下传递时,本层支撑是否能满足安全要求。
还应了解是否有混凝土支墩或较重的埋件等在支模时需考虑的特殊荷载。
(二)、拟定支模方式主要是确定采用什么样的支模形式,如采用的是扣件钢管架、门架、碗扣架等等。
(三)、确定材料规格主要是确定面板、方木、钢管材料规格。
(四)、模板支撑体系初步设计根据梁、板布置、尺寸、支模区域平面形状,初步规划出模板支撑体系的平面布置,主要是立杆的平面布置。
在进行支撑体系平面布置设计时应注意:a、梁和板模板的立杆,其纵横向间距应相等和成倍数。
当梁的截面尺寸比较小时,其模板立杆可与板模板立杆间距相等;当梁的截面尺寸较小时,梁下模板支撑立杆应加密,其间距可与板下模板立杆间距成倍数关系,有利于水平杆拉通和水平剪刀撑设置。
b、梁两侧的立杆与梁边缘的距离宜在250~400MM。
c、梁下模板支撑形式,不宜过多,可将梁分为大、中、小三类,每类梁宜采用相同或近似的支撑形式(包括尺寸)。
下表提供的梁、板模板支撑参数可供模板支撑体系初步设计时参考。
高大模板专项方案编制要点说明为增强项目部在高大模板专项方案编制时的规范性、可行性,减少往返修改的占用时间,现将方案编制中的几个重点内容予以说明,期望编制人员在方案策划之初就能够予以重视和执行,提高工作效率。
一、工程概况1、高大模板各部位所在楼层位置、层高、板厚、梁截面、柱距与梁板跨度、满堂支撑架高宽比、立杆支承面的楼板、底板等结构情况(包括厚度、混凝土强度、设计承载力、是否存在后浇带等情况一并说明)。
以上情况应在方案中集中描述,保持全文一致。
2、高大模板各部位的梁板的布置与截面尺寸应在各部位的平面图、立面图中标识。
对于通高、天井、临边等高大模板部位,宜结合剖面图、大样图等说明其与相邻周边中间层的结构梁板的关系、与临边防护的关系。
二、模板构造说明应对涉及的梁、板、墙柱结构进行分类,并对每一类梁、板、墙柱的模板构造布置方式进行说明,要求详细具体,并通过支架立杆的平面、立面图、剖面图、剪刀撑布置图和立杆顶部、底部节点大样图、抱柱等固结点大样图来进一步说明。
例如以某工程为例:布置方式:1、本工程最大支模高度为5.7m,支撑系统采用Φ48.3×3.6(验算取Φ48×3.0)钢管扣件搭设,步距不大于1800,18厚胶合板,小楞40×80木方(验算取35×70)。
2、梁下木方平行于梁截面布置,板下及正对梁下的立杆顶均为双钢管主楞,可调托撑节点;梁两侧梁板共用的立杆于梁下采用单钢管主楞和双扣件节点(扣件拧紧力矩、抗滑移扣件上的下顶紧程度均全部检查,且上下扣件间隙≤2mm)。
3、梁下横向两根外侧立杆间距=梁宽+600,横向立杆中间间距=(梁宽+600mm)÷(梁下每排立杆根数-1),梁下立杆沿梁长方向纵距≤900(除另有说明者以外)。
4、梁板支撑系统具体做法如下:①梁1(截面积S≤0.21㎡):梁底木方间距≤250,梁下每排设3根承重立杆, 立杆沿梁长方向纵距为900, 以300×650梁为验算对象。
深基坑工程、高大模板专项施工方案编制指南一、引言深基坑工程和高大模板是建筑施工中常见的工程类型,具有工程难度高、风险大等特点。
为了保障施工安全和工程质量,编制专项施工方案显得尤为重要。
本指南旨在指导工程师和施工队制定深基坑工程、高大模板专项施工方案,确保施工进度和质量。
二、前期准备工作1. 踏勘勘察在编制专项施工方案前,必须对工程现场进行详细的勘察和测量,了解地质情况、土层情况以及原有建筑结构等,为后续施工提供准确数据和信息。
2. 技术方案设计在获得勘察数据后,需要由专业的设计团队进行深基坑工程和高大模板的技术方案设计,包括支护结构、施工工艺、设备选型等内容。
这些设计方案将为后续的专项施工方案制定提供基础。
三、专项施工方案编制步骤1. 安全风险评估在编制专项施工方案时,首先要对工程施工中可能出现的安全风险进行评估。
评估内容包括地质灾害、塌方风险、工地安全等情况,以制定相应措施进行安全防范。
2. 施工工艺与方法选择根据技术方案设计,结合实际工程情况,选择适合的施工工艺和方法。
这包括土方开挖、支护结构施工、模板搭设等工序的安排和流程。
3. 施工组织设计在专项施工方案中,要明确施工的组织架构和责任分工。
确定施工队伍的配置、领导人员和各岗位人员的责任、协作关系等。
确保施工作业有序进行。
4. 施工设备选型及使用管理根据施工工艺和方法选择适合的施工设备,并进行合理配置和管理。
保证设备的正常运转和施工效率,确保施工进度。
5. 质量控制和监督在专项施工方案中要明确质量控制的措施和监督方法。
包括对施工材料、工艺流程和成品进行质量检查和验收,保证施工质量达标。
四、专项施工方案的调整与更新在施工过程中,可能会出现各种不可预测的情况,需要根据实际情况随时对专项施工方案进行调整和更新。
施工负责人和监理单位应密切配合,及时解决问题,确保工程顺利进行。
五、总结深基坑工程、高大模板的施工是一项复杂而艰巨的任务,需要充分的准备和周密的计划。
高大模板方案编制注意事项(专家论证关注点)
高大模板方案编制注意事项
(专家论证关注点)
1、首道防护网设置不宜过高,一般在第一步位置处,高度不超过2m,最上步设置1道防护网,共两道。
2、模板设计参数宜取整。
3、超跨梁(>18m)起拱值宜量化。
4、剪刀撑设置:超高梁板宜参照JGJ 162-2008《建筑施工模板安全技术规范》,超重、超跨梁板宜参照JGJ 130-2011《建筑施工模板安全技术规范》中加强型。
5、GB 50666-2011《混凝土结构工程施工规范》4.4.8规定:竖向剪刀撑的间距不宜大于5m,水平剪刀撑间距不宜大于6m。
6、连墙件特别是临时部位宜按每步设置。
7、布料机定点布置在非高大模板支撑区域,布料机位置外延1m 支撑架立杆成倍加密。
8、高大模板混凝土浇筑顺序从非高大模板区域向高大模板区域推进,悬挑板凝土浇筑时应从挑板根部向端部,大跨度梁混凝土浇筑时应从两端支座向中间。
9、进度计划应按高大模板区域分开编制。
10、梁分类表中应包含梁最大跨度。
梁底次龙骨间距和梁底小横杆间距应分两列。
11、高大模板支撑架所在区域楼板厚度和混凝土强度应在高大模板区域位置图中说明。

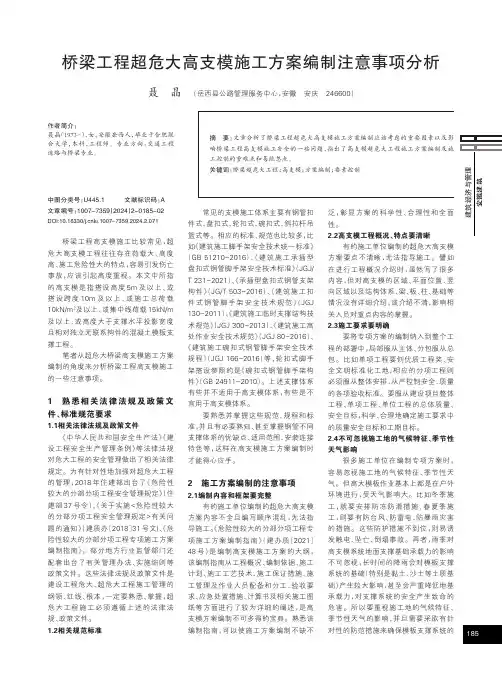

安徽建筑中图分类号:U445.1文献标识码:A文章编号:1007-7359(2024)2-0185-02DOI:10.16330/ki.1007-7359.2024.2.071桥梁工程高支模施工比较常见,超危大高支模工程往往存在荷载大、高度高、施工危险性大的特点,容易引发伤亡事故,应该引起高度重视。
本文中所指的高支模是指搭设高度5m 及以上、或搭设跨度10m 及以上、或施工总荷载10kN/m ²及以上、或集中线荷载15kN/m 及以上、或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
笔者从超危大桥梁高支模施工方案编制的角度来分析桥梁工程高支模施工的一些注意事项。
1熟悉相关法律法规及政策文件、标准规范要求1.1相关法律法规及政策文件《中华人民共和国安全生产法》《建设工程安全生产管理条例》等法律法规对危大工程的安全管理做出了相关法律规定。
为有针对性地加强对超危大工程的管理,2018年住建部出台了《危险性较大的分部分项工程安全管理规定》(住建部37号令)、《关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》(建质办〔2018〕31号文)、《危险性较大的分部分项工程专项施工方案编制指南》。
部分地方行业监管部门还配套出台了有关管理办法、实施细则等政策文件。
这些法律法规及政策文件是建设工程危大、超危大工程施工管理的纲领、红线、根本,一定要熟悉、掌握,超危大工程施工必须遵循上述的法律法规、政策文件。
1.2相关规范标准常见的支模施工体系主要有钢管扣件式、盘扣式、轮扣式、碗扣式、斜拉杆吊篮式等。
相应的标准、规范也比较多,比如《建筑施工脚手架安全技术统一标准》(GB 51210-2016)、《建筑施工承插型盘扣式钢管脚手架安全技术标准》(JGJ/T 231-2021)、《承插型盘扣式钢管支架构件》(JG/T 503-2016)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)、《建筑施工临时支撑结构技术规范》(JGJ 300-2013)、《建筑施工高处作业安全技术规范》(JGJ 80-2016)、《建筑施工碗扣式钢管脚手架安全技术规程》(JGJ 166-2016)等,轮扣式脚手架搭设参照的是《碗扣式钢管脚手架构件》(GB 24911-2010)。
关于建设工程高大模板工程的重点难点分析及监理控制措施一、高大模板工程的重点难点分析1、施工中弹性失稳较难察觉高支模发生的垮塌亊故很多,钢管脚手架弹性失稳是常见主要原因之一。
由于整体支撑系统在施工时,结构梁柱砼未浇灌,支撑系统缺少主体结构在水平方向的受力约束作用。
在施工过程中,施工荷载属于活荷载,较大的施工荷载对局部杆件形成的压应力容易造成高支模局部杆件先超越弹性范围失稳。
而变形往往是细微的、渐进的,肉眼检查不容易发现,从而连带整体出现弹性失稳。
2、搭设过程随意变动由于施工荷载大,高支模脚手架支撑方案中主柱、横杆和斜撑一般都比较密,给施工搭设带来困难。
加上搭设作业人员未有高度重视。
因此,实际搭设中存在局部遗漏支撑杆件、搭设间距和步距偏大、杆件连接(尤其是上中下水平安全杆:扫地杆、中部加强拉杆、封顶杆)不规范、扣件扭矩不符合要求、单扣代双扣、上下托安装不全、未安装底座等随意变动情况。
3、支模搭架资料配件质量要求严格按照现行规范要求,对于钢管脚手架(3号钢直径Φ48mm壁厚3.5mm,直径Φ51mm壁厚3mm,)、门式脚手架所使用的材料,材质和规格厚度都有明确要求。
施工中容易出现采用其他规格厚度材质的情况。
有些虽然采用了合格的材料,但材料的新旧不一,混乱使用。
有些材料出现明显锈蚀、弯曲、变形、半损坏和完全损坏的状况。
二、监理控制措施1、专家论证高支模施工方案编制完成后,施工单位应组织很多于5人的专家组和相关单位,对方案进行专项论证,由专家组出具书面论证意见,施工单位按专家论证意见修改方案,并经总监审批后实施。
2、严格审核专项安全方案对于施工方案中的专项安全方案,要进行严格审核。
包括安全组织机构、内容和针对性、安全措施、应急救援预案等。
3、施工过程旁站监督控制(1)搭设(及拆除)前,施工单位应作好安全技术交底、质量技术交底工作。
(2)搭设过程中,应检查支撑系统的各个部位是否按照方案施工。
重点是立杆间距、水平杆步距、底座、下托、扫地杆、中部加强拉杆、剪刀撑、连墙件、封顶杆、单扣件、双扣件等的安装质量和安装顺序。
37高大模板工程施工方案方案编制人:(签名实名制)时间审核人:时间审定人:时间公司名称XX年XX月XX日目录1.编制说明及编制依据 (2)2.工程概况 (2)3.支撑系统设计 (1)4.施工部署 (3)5. 高大支模施工 (6)6. 施工安全管理 (10)7.质量保证措施 (14)8.监控措施 (15)9.应急预案 (17)11.验算书 (22)12.附图 (59)1.编制说明及编制依据编制依据主要应列出编制施工组织设计时依据的工程设计资料、合同承诺以及法律法规等,可参考以下条目:●工程项目施工图:包括与高支模相关的楼层梁板结构图、建筑剖面图等;●《建筑施工模板安全技术规范》JGJ162-2008●《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 J84-2001(2002版);(扣件式钢管脚手架支撑体系)●《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000 J43-2001(2000版);(门式钢管脚手架支撑体系)●《建筑结构荷载规范》(GB5009-2001);●《混凝土结构工程施工及验收规范》(GB50204-92);●《木结构设计规范》(GB50005-2003);●《钢结构设计规范》(GB50017-2003);●《建筑工程施工质量验收统一标准》(GB50300-2001);●参考资料:如《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社等。
2.工程概况2.1工程概况工程概况表2.2高大模板区域以下图中,阴影部分范围为超高、超大、超重模板支撑区域。
XXXX高大模板工程施工方案4该区域内梁和楼板支撑基本情况如下2.3本工程高大模板特点本项目1轴至7轴交A轴至E轴之间屋面结构层高为12.10,且B轴、C轴、D轴、2轴、3轴、4轴、5轴上大梁WKL8(5) 450×1700、WKL12(4) 450×1700、WKL16(4) 450×1700、WKL30(6) 450×1700、WKL4(4) 450×1700、WKL27(5) 450×1600、KL11a(3) 450×1600;截面尺寸为450×1700或450×1600;其中WKL4(4) 450×1700、WKL12(4) 450×1700、WKL16(4) 450×1700跨度为18.3米。
混凝土高支模安全专项施工方案编制要点及应注意的问题一、有关混凝土高支模的相关法规、规范、规程简介:(一)有关混凝土高支模的安全管理法规文件:1.《建设工程安全生产管理条例》中华人民共和国国务院令第393号2003.11.12发布,2004.2.1起施行。
明确规定:施工单位对达到一定规模的危险性较大的分部分项工程编制专项施工方案,对高大模板工程等还应当组织专家进行论证、审查。
规模标准由国务院建设行政主管部门会同国务院其他有关部门制定。
2.《危险性较大分部分项工程安全管理办法》建质【2009】87号2009.5.13发布并施行。
相比较2004.12.1发布的建质【2004】213号文:(1)提出了“超过一定规模的危险性较大分部分项工程”的概念,比“213号文”规定的范围具体、细化、可操作。
(2)明确规定:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程需要编制安全专项施工方案;(3)明确规定:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上的混凝土模板支撑工程需要组织专家论证。
参考:(4)增加了安全专项施工方案编制内容的相关要求。
(是对危大方案的统一要求)(5)增加了“超过一定规模的危险性较大分部分项工程”的论证程序、论证专家及参加论证会人员、论证内容的相关要求。
3.《建设工程高大模板支撑系统施工安全监督管理导则》建质【2009】254号2009.10.26发布并施行。
(1)本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统,与“87号文”专家论证范围吻合。
(2)在“87号文”的基础上对“高大模板支撑系统”的“验收管理”、“施工管理”、“监督管理”等方面提出了具体要求,特别是对“施工管理”中的搭设、使用与检查、混凝土浇筑、拆除等方面都做出了明确规定。
高大模板支撑系统(扣件式钢管支撑架)专项施工方案编制及审核要点高大模板支撑系统的坍塌是典型的平安高发事故之一,属于施工现场的平安重大危急源。
国家建设主管部门为规范和加强对高大模板支撑系统施工平安的监督管理,制定了相关导则文件及技术规范,从模板支撑的设计、施工、验收等均作出明确规定,所以在施工过程中应赐予高度重视。
通过工程实践,对高大模板支撑系统专项方案的编制和审核留意点进行阐述。
高大模板支撑系统在住建部的《建设工程高大模板支撑系统施工平安监督管理导则》(建质254号文)中定义为建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载15kN/m2,或集中线荷载20kN/m的模板支撑系统。
而在住建部《危急性较大的分部分项工程平安管理方法》(建质87号文)中归集到了超过肯定规模的危急性较大的分部分项工程范围。
该两部文件对方案的编制和审核均提出了详细要求,首先明确专项施工方案应当包括编制说明及依据、工程概况、施工方案、施工工艺技术、施工平安保证措施、劳动力方案、计算书及相关图纸等七个方面的内容;然后强调专项方案应先由施工单位技术部门组织本单位施工技术、平安、质量等部门的专业技术人员进行审核,经施工单位技术负责人签字后,再根据相关规定组织专家论证。
这足以说明白专项方案编制和审核的重要性。
1.工程概况某工程为高层建筑综合体,呈“品”字型布置,由1、2、3号楼组成。
高大模板支撑系统中的各种状况在该工程中均有涉及,其中模板支撑高度超过8m的构件共17处,而支撑高度最大的为1号楼屋面的一块梁板结构,支撑高度为23.85m;搭设跨度超过18m的梁共66根,跨度最大的在3号楼五层预应力梁(截面尺寸400×1000),净跨度达到24.5 m;集中线荷载20kN/m的框梁共84根,集中线荷载最大在裙房一层屋面的两道框架梁(截面尺寸1200×3800)。
2.高支模支撑架的计算要点2.1钢管参数的确定尽管在新的《建筑施工扣件式钢管脚手架平安技术规范》(JGJ 130-2022)中取消了φ51×3.0钢管,将原规范(JGJ 130-2022)中φ48×3.5的脚手架用钢管改为φ48.3×3.6,但是目前受建筑市场行情的影响,φ48×3.5的标准钢管购置和租赁是比较困难的,φ48.3×3.6的钢管更不多见,市场上多为壁厚2.8~3.0mm不等的φ48钢管。
高大模板方案规范规定和编制要点(2020版)1、首道防护网设置不宜过高,一般在第一步位置处,高度不超过2m,最上步设置1道防护网,共两道。
2、模板设计参数宜取整。
3、梁起拱值宜量化。
JGJ 162-2008《建筑施工模板安全技术规范》6.1.2.5现浇摸钢筋混凝土梁、板,当跨度大于4m时,模板应起拱,当设计无具体要求时,起拱高度宜为全跨长度的1/1000~3/1000。
(条文说明:钢模板可取偏小值1/1000~2/1000,木模板可取偏大值1.5/1000~3/1000)。
GB 50666-2011《混凝土结构工程施工规范》4.4.6 对跨度不小于4m的梁、板,其模板施工起拱高度宜为梁、板跨度的1/1000~3/1000,起拱不得减少构件的截面高度。
4、剪刀撑设置:超高梁板宜参照JGJ 162-2008《建筑施工模板安全技术规范》、JGJ 130-2011《建筑施工扣件式钢管脚手架安全技术规范》、GB 51210-2016《建筑施工脚手架安全技术统一标准》、GB 50666-2011《混凝土结构工程施工规范》、JGJ 300-2013《建筑施工临时支撑结构技术规范》,超重、超跨梁板宜参照JGJ 130-2011《建筑施工扣件式钢管脚手架安全技术规范》中加强型。
5、GB 50666-2011《混凝土结构工程施工规范》4.4.8.5采用扣件式钢管作高大模板支架时,宜设置中部纵向或横向的竖向剪刀撑,剪刀撑的间距不宜大于5m宜大于JGJ 130 -2011《建筑施工扣件式钢管脚手架安全技术规范》6.9.3普通型:架体外侧周边及内部纵、横向每5~8m,由底至顶设置连续竖向剪刀撑,剪刀撑宽度5~8m,竖向剪刀撑顶部交点平面应设置连续水平剪刀撑,当支撑高度超过8m,或施工总荷载大于15KN/m2或集中荷载大于20KN/m的支撑架,扫地杆的设置层应设置水平剪刀撑,水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过8m。
高大模板工程专项施工方案编制中若干注意要点刘 健1,2,丁其祥3(1.浙江省台州市椒江区建筑工程质量安全监督站,浙江台州 318000;2.椒江区建筑工程管理处,浙江台州 318000;3.方远建设集团股份有限公司,浙江台州 318000) 【摘要】结合施工实践,对“危大工程”中高大模板工程专项施工方案编制过程中容易忽视的问题,提出了若干注意要点,对类似工程具有一定的借鉴意义。
【关键词】高大模板;方案编制;安全管控 【中图分类号】 TU714;TU974 【文献标志码】 A 【文章编号】 1671-3702(2019)02-0063-030 引 言为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,住建部下发了《危险性较大的分部分项工程安全管理规定》(住建部令第 37 号)和《住房城乡建设部办公厅关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》(建办质[2018]31 号)等有关文件,对高大模板支撑系统等七大类“危大工程”明确了管理要求,严格“危大工程”安全管控流程,切实加强“危大工程”安全管理。
现结合笔者平时参加“危大工作者简介:刘健,男,高级工程师,研究方向为建筑工程监督管理。
程”专项施工方案论证及施工实践总结,对高大模板支撑系统专项施工方案编制提出若干注意要点(专项施工方案验算应符合有关规范标准,不在本次论述范围),供大家参考[1]。
1 系统设计[2]1.1 立杆基础一般传力到地下室底板,常规底板较厚,可不做承载力验算;如传力到楼板,补充楼板相关计算;如立杆立在回填土上,对于软土地区,一般采取分层回填碾压密实后浇筑不小于 100~150 mm 厚 C20 混凝土,作为立杆基础,特别注意边梁立杆基础经常是在室外,也应按Some Important Points of Preparation of Special Construction Plansof High and Large Formwork EngineeringLIU Jian1,2,DING Qixiang3(1.Jiaojiang District Construction Project Quality and Safety Supervision Station of Taizhou City in Zhejiang,Taizhou Zhejiang 318000,China;2. Jiaojiang District Construction Engineering Management Office,Taizhou Zhejiang 318000,China;3.Fangyuan Construction Group Co.,Ltd.,Taizhou Zhejiang 318000,China) Abstract:Combined with the construction practice,this paper puts forward some key points of attention to the problems that are easy to be ignored in the compilation of the special construction scheme of the tall formwork project of the“dangerous big project”,which has certain reference significance for similar projects. Keywords:tall template;programming;security controls- 63 -上述要求回填密实,做好面层,范围延伸最外排立杆外不小于 1 m,同时外侧做好排水沟,各方做好隐蔽验收记录;针对地基承载力特别差区域,为提高安全度,立杆基础除上述处理外,增加地基简易承载力检测,事先预判承载力是否达到设计要求,同时在高支模架搭设完成后,选取代表性区块根据 JGJ/T 194-2009《钢管满堂支架预压技术规程》要求,采用现场钢筋、模板等既有材料结合施工荷载要求进行堆载预压;各种立杆基础应结合计算,明确高大支模架浇筑完成后达到设计强度前以下部位保留几层不拆等具体措施。

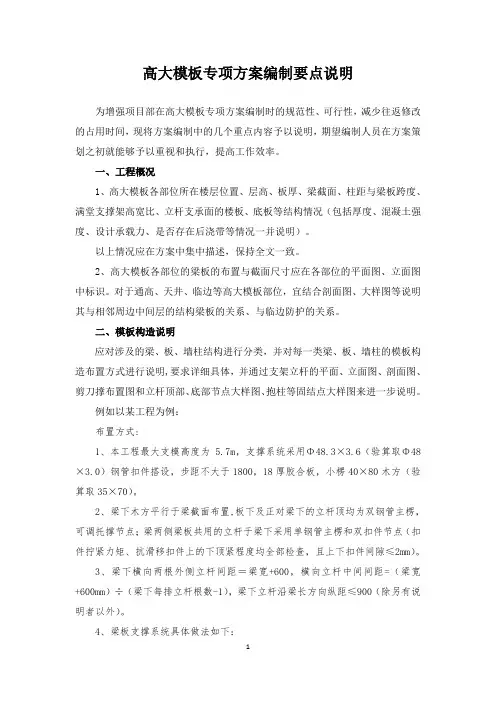

高大模板专项方案编制要点说明
为增强项目部在高大模板专项方案编制时的规范性、可行性,减少往返修改的占用时间,现将方案编制中的几个重点内容予以说明,期望编制人员在方案策划之初就能够予以重视和执行,提高工作效率。
一、工程概况
1、高大模板各部位所在楼层位置、层高、板厚、梁截面、柱距与梁板跨度、满堂支撑架高宽比、立杆支承面的楼板、底板等结构情况(包括厚度、混凝土强度、设计承载力、是否存在后浇带等情况一并说明)。
以上情况应在方案中集中描述,保持全文一致。
2、高大模板各部位的梁板的布置与截面尺寸应在各部位的平面图、立面图中标识。
对于通高、天井、临边等高大模板部位,宜结合剖面图、大样图等说明其与相邻周边中间层的结构梁板的关系、与临边防护的关系。
二、模板构造说明
应对涉及的梁、板、墙柱结构进行分类,并对每一类梁、板、墙柱的模板构造布置方式进行说明,要求详细具体,并通过支架立杆的平面、立面图、剖面图、剪刀撑布置图和立杆顶部、底部节点大样图、抱柱等固结点大样图来进一步说明。
例如以某工程为例:
布置方式:
1、本工程最大支模高度为 5.7m,支撑系统采用Φ48.3×3.6(验算取Φ48×3.0)钢管扣件搭设,步距不大于1800,18厚胶合板,小楞40×80木方(验算取35×70)。
2、梁下木方平行于梁截面布置,板下及正对梁下的立杆顶均为双钢管主楞,可调托撑节点;梁两侧梁板共用的立杆于梁下采用单钢管主楞和双扣件节点(扣件拧紧力矩、抗滑移扣件上的下顶紧程度均全部检查,且上下扣件间隙≤2mm)。
3、梁下横向两根外侧立杆间距=梁宽+600,横向立杆中间间距=(梁宽+600mm)÷(梁下每排立杆根数-1),梁下立杆沿梁长方向纵距≤900(除另有说明者以外)。
4、梁板支撑系统具体做法如下:
①梁1(截面积S≤0.21㎡):梁底木方间距≤250,梁下每排设3根承重立杆, 立杆沿梁长方向纵距为900, 以300×650梁为验算对象。
②梁2(截面积0.21㎡<S≤0.24㎡):梁底木方间距≤200,梁下每排设3根承重立杆,立杆沿梁长方向纵距为450,以200×1200梁为验算对象。
③板下(≤160 mm厚):立杆纵、横向间距900,板底次楞40×80方木@300,主楞双钢管,可调支撑托节点。
④柱、墙及梁高≥700梁的侧模:竖向次楞方木≤200,双钢管主楞(含柱箍)水平布置,竖向间距400;Φ12普通对拉螺栓,竖向间距≤400,水平间距≤400。
5、通用构造措施:
①梁板下立杆间距均应成整倍数,并应相互双向拉通连接紧固,遇已浇筑的墙柱等竖向构件及周边楼层边梁板时,均采用水平钢管抱箍抱柱或拉结、顶紧形成固结点,其竖向间距≤3m、水平间距≤6m;扫地杆距地≤200。
②支架外围周圈、内部双方向每4米及大梁两侧均应设置竖向连续剪刀撑,扫地杆层、最顶部水平杆层均应设置水平连续剪刀撑。
③立杆均采取对接接长方式并按规范要求错开布置,高支模部位的墙柱模板支撑互成整体。
④混凝土浇筑设备与混凝土输送管道均另设置支撑加强。
⑤高支模施工区设上下通道、安全平网防护及操作层、防跌层。
当因结构特点或施工工艺安排出现支撑系统的布置方式、基本假定与文字说明与上述分类不同的特例情况时,应对方案做进一步完善;计算书应按JGJ130-2011新规范要求验算。
三、主要编制依据
现将以下常用的规范列明如下,便于方案编制时采用。
《建筑结构荷载规范》GB50009-2012
《混凝土结构设计规范》GB50010-2010
《混凝土结构工程施工质量验收规范》GB 50204-2002(2011年版)
《建筑工程施工质量验收统一标准》GB 50300-2013
《施工现场临时用电安全技术规范》JGJ 46-2005
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011
《建筑施工模板安全技术规范》JGJ 162-2008
《建筑施工安全检查标准》JGJ59--2011
《建筑施工高处作业安全技术规范》JGJ80--91
《木结构设计规范》(GB50005——2003)
《混凝土结构工程施工规范》(GB50666——2011)
《木结构工程施工质量验收规范》(GB50206——2012)
《建筑施工安全技术统一规范》(GB50870——2013)
《建筑机械使用安全技术规程》(JGJ33——2012)
《建筑施工临时支撑结构技术规范》(JGJ300——2013)
《关于进一步加强房屋市政工程脚手架支撑体系使用的钢管扣件等构配
件管理的通知》(粤建质函【2011】796号)
危险性较大的分部分项工程安全管理办法[建质[2009]87号文]
建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号文)本工程施工图纸、施工合同及施工组织设计等
项目部所采用的施工计算软件。
四、计算要点说明
1、模板构造布置方式在进行软件计算时,要首先考虑布置方式的可施工性,即:尽管验算结果满足要求但是工人施工难度大、或者无法施工的情况也不能作为方案结果;
2、应根据模板支架搭设参数和构件分类选择代表性构件的最不利工况进行验算。
3、对于计算软件建议进行及时更新,对于计算书的具体内容应进行必要的审核,避免异常数据和结果或明显的错误,也建议在有条件的情况下,采用其他软件对结果进行复核。
4、计算书中的材料参数,考虑到现场材料的不确定性,适当采用缩小尺寸计算。
五、需完善事项
1、鉴于混凝土浇筑施工对模板支撑体系的影响较大,方案需对混凝土浇筑
进行必要说明,介绍高大模板部位混凝土浇筑的具体流程,应有具体的浇筑设备、浇筑路线、浇筑方法、浇筑速度等的统筹安排,确保浇筑过程中支撑系统受力均匀。
例如:
当采用布料机作为浇筑设备时,应满足《建筑机械使用安全技术规程》JGJ 33-2012第8.10节的相关条文规定。
比如:混凝土浇筑设备与管道均另搭设支撑架,不与模板支架相连等。
2、完善应急救援预案与监测监控措施,应有监测点设置布置图;监测方法、周期、允许变形值、报警值等监测指标;明确监测仪器设备的名称、型号、精度等级;明确检测人员、结果反馈与响应流程、管理制度等。
以上要点请项目部方案编制人员在编制方案时予以充分吸收,提高方案编制的效率。
技术研发中心
二〇一四年八月二十八日。
