施工升降机回顶方案
- 格式:docx
- 大小:63.35 KB
- 文档页数:12
、工程概况 (2)1建筑概况: (2)2、结构概况: (3)二、编制依据3三、施工升降机位置平面及高度设置4四、施工方案6a)材料要求6b)搭设方法7五、安全技术措施7六、安全、文明施工要求 ....................................................................8七、应急预案9c)组长职责织机构及职责9d).................................................................................................................................................... 预防与预警11 e).................................................................................................................................................... 应急处置11 f)应急物资与装备保障.. (12)八、................................................... 施工升降机基础(地下室负一层)板回顶计算书12a)计算依据 ........................................................... 错误!未定义书签。
九、施工升降机基础顶板回顶布置图 (16)施工升降机基础回顶施工方案亠、工程概况2.1工程简介增城市挂绿水湖综合整治工程罗岗村安置新社区(二区)建设工程项目位于市增城市副中心核心区挂绿水湖新城。
本工程总建筑面积182828川。
包括一层地下室、12栋高层、111栋底层及配套商业。
目录施工升降机基础回顶施工方案一、工程概况工程简介增城市挂绿水湖综合整治工程罗岗村安置新社区(二区)建设工程项目位于广州市增城市副中心核心区挂绿水湖新城。
本工程总建筑面积182828㎡。
包括一层地下室、12栋高层、111栋底层及配套商业。
框剪结构。
建设单位: 广州聚晟投资有限公司设计单位: 广东海外建筑设计院有限公司监理单位: 广州高新工程顾问有限公司承包单位: 鞍钢建设集团有限公司1、建筑概况:增城区挂绿湖水利综合整治工程罗岗村安置新社区(二区)建设工程总建筑面积为 183070m2,拟建场地位于广东省广州市增城区挂绿湖旁,拟建为12栋小高层建筑、111栋低层建筑、8栋商业用房及一栋社区服务中心用房,详见下表:建筑物情况详见下表:2、结构概况:、本工程基础设计为无梁式筏板基础,东西向长度119m,南北向长度108m。
基础承台尺寸编号JC1-500:1000(长)*1000(宽)*800(高);JC2-500:2500(长)*1000(宽)*1600(高);JC3-500:2655(长)*2299(宽)*1300(高);JC4-500:2500(长)*2500(宽)*1300(高);JC5-500:3122(长)*3122(宽)*1200(高);JC3b-500:4000(长)*1000(宽)*1600(高);JC4b-500:2500(长)*4000(宽)*1200(高);JC8-500:5643(长)*3121(宽)*1200(高);JC11-500: 7950(长)*3650(宽)*1200(高); JC1a-400: 800(长)*800(宽)*800(高); JC1b-1200: 1800(长)*2300(宽)*1000(高); JC2a-400: 2000(长)*800(宽)*1100(高); JC2a-1200: 4800(长)*1800(宽)*1200(高);底板厚为400/1000㎜,顶板厚度180mm,人防顶板厚度250mm。
施工升降机基础施工方案编制人员:编制时间:审核人员:审核时间:目录1、编制依据 (3)2、总体概况 (3)2.1工程概况 (3)2.2升降机概况及定位 (4)3﹑升降机型号及参数一览表(SC200/200中速施工电梯) (4)4、施工准备 (5)5、施工方法 (5)5.1、升降机基础施工 (5)5.2、升降机基础钢筋绑扎 (6)5.3、混凝土工程 (6)5.5、其他 (7)6、升降机基础底部回顶 (7)6.1升降机基础技术要求 (7)6.2顶板支撑架搭设与拆除要求 (8)7、升降机的沉降﹑垂直度测定 (10)8、安全注意事项 (10)1、编制依据2、总体概况2.1工程概况序号项目内容面积3 建筑层数地上主楼11层,配楼4层地下地下3层4建筑高度(m)±0.000相当于绝对标高+47.75室内外高差0.3 檐高主楼49.7配楼21.22.2升降机概况及定位根据垂直运输的需要,施工现场配备两台SC200/200施工升降机,具体定位见下图。
1#施工升降机2#施工升降机3﹑升降机型号及参数一览表(SC200/200中速施工电梯)项目单位数据项目单位数据额定载重量㎏1×2000 防护等级/ IP55 额定安装载重量㎏1×1000 额定电流 A 3×3×334、施工准备1.选择具有租赁资质及拆装资质的单位负责升降机的租赁及拆装。
2.分包单位确定后应要求其申报企业营业执照、资质证书及安全生产许可证(拆装单位)、现场主要负责人名单及相关岗位证书。
并将上述资料报监理审批。
3.与分包单位间除签订租赁、拆装合同外,还应签订安全协议,明确双方安全生产责任与义务。
4.要求升降机租赁单位提供升降机基础配筋图,所提供的资料应加盖公单并有交人员签字。
5.技术员编制施工技术交底、安全交底,正式施工前向班组进行现场交底。
6.钢筋原材进场后进行复试,合格后方可使用。
5、施工方法5.1、升降机基础施工根据材料运输范围、基础尺寸及结构形式与升降机租赁单位共同确定升降机位置,并绘制升降机基础平面布置图。
施工升降机回顶方案1.项目背景2.工程进展3.技术难点4.安全措施5.未来展望1.项目背景XXX工程是一项大型建筑工程,位于中国的城市中心。
该项目旨在建造一座高层建筑,以满足城市的发展需求。
该建筑将成为该城市的标志性建筑之一,并对城市的发展产生重大影响。
2.工程进展目前,该工程已经进展到了建筑的主体结构阶段。
在过去的几个月里,工程团队一直在进行建筑结构的设计和施工。
他们已经成功地完成了建筑的地基和框架结构。
现在,他们正在进行建筑外墙和内部装修的工作。
3.技术难点该工程面临的主要技术难点是建筑的高度和结构复杂性。
由于建筑高度的限制,建筑团队必须采用先进的建筑技术来确保建筑的结构稳定和安全。
此外,建筑的结构复杂性也增加了施工的难度。
因此,建筑团队必须精心设计和施工,以确保建筑的质量和安全性。
4.安全措施为确保工程的安全性,建筑团队采取了一系列安全措施。
首先,他们在施工现场设置了严格的安全标准和规定,以保护工人和观众的安全。
此外,他们还采用了先进的安全设备和技术,如安全网和安全带,以确保工人的安全。
5.未来展望随着工程的不断推进,建筑团队对未来的展望非常乐观。
他们相信,这座建筑将成为城市的一张名片,并对城市的发展产生积极的影响。
他们也相信,他们的努力和技术将使这座建筑成为一项成功的工程。
1.工程概况1.1 工程概况本文介绍了一项施工升降机的基础设计和安装锚固方案,该工程位于某城市的建筑工地上。
1.2 施工电梯概况施工电梯是一种用于建筑工地上运输人员和物品的设备。
本工程所使用的施工升降机是一种常见的施工电梯类型。
2.编制依据本工程的基础设计和安装锚固方案依据国家相关标准和规定进行编制,包括《建筑施工升降机安装与使用规范》等。
3.基础设计及要求3.1 设备概述施工升降机是一种用于建筑工地上运输人员和物品的设备,由电动机、减速器、传动机构、导轨、平台等组成。
3.2 基础设计基础设计应满足施工升降机的安全稳定运行要求,考虑地基承载力、地质条件、周边环境等因素。

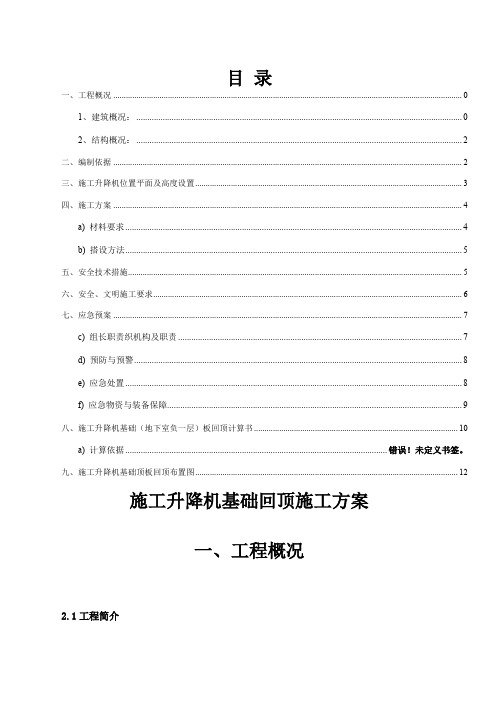

目录一、工程概况 01、建筑概况: 02、结构概况: (2)二、编制依据 (2)三、施工升降机位置平面及高度设置 (3)四、施工方案 (4)a) 材料要求 (4)b) 搭设方法 (5)五、安全技术措施 (5)六、安全、文明施工要求 (6)七、应急预案 (7)c) 组长职责织机构及职责 (7)d) 预防与预警 (8)e) 应急处置 (8)f) 应急物资与装备保障 (9)八、施工升降机基础(地下室负一层)板回顶计算书 (10)a) 计算依据....................................................................................................................... 错误!未定义书签。
九、施工升降机基础顶板回顶布置图 (12)施工升降机基础回顶施工方案一、工程概况2.1工程简介增城市挂绿水湖综合整治工程罗岗村安置新社区(二区)建设工程项目位于广州市增城市副中心核心区挂绿水湖新城。
本工程总建筑面积182828㎡。
包括一层地下室、12栋高层、111栋底层及配套商业。
框剪结构。
建设单位: 广州聚晟投资有限公司设计单位: 广东海外建筑设计院有限公司监理单位: 广州高新工程顾问有限公司承包单位: 鞍钢建设集团有限公司1、建筑概况:增城区挂绿湖水利综合整治工程罗岗村安置新社区(二区)建设工程总建筑面积为183070m2,拟建场地位于广东省广州市增城区挂绿湖旁,拟建为12栋小高层建筑、111栋低层建筑、8栋商业用房及一栋社区服务中心用房,详见下表:建筑物情况详见下表:2.1、本工程基础设计为无梁式筏板基础,东西向长度119m,南北向长度108m。
基础承台尺寸编号JC1-500:1000(长)*1000(宽)*800(高);JC2-500:2500(长)*1000(宽)*1600(高);JC3-500:2655(长)*2299(宽)*1300(高);JC4-500:2500(长)*2500(宽)*1300(高);JC5-500:3122(长)*3122(宽)*1200(高);JC3b-500:4000(长)*1000(宽)*1600(高);JC4b-500:2500(长)*4000(宽)*1200(高);JC8-500:5643(长)*3121(宽)*1200(高);JC11-500: 7950(长)*3650(宽)*1200(高); JC1a-400: 800(长)*800(宽)*800(高); JC1b-1200: 1800(长)*2300(宽)*1000(高); JC2a-400: 2000(长)*800(宽)*1100(高); JC2a-1200: 4800(长)*1800(宽)*1200(高);底板厚为400/1000㎜,顶板厚度180mm,人防顶板厚度250mm。
成都市气象监测预警中心工程施工升降机基础回顶施工方案编制人: ________审核人: _________审批人: _________Xlll X Hoton GROUP I<||1>血睹隼团四川鸿腾建设集团有限公司/■II、HotonGFJOUP目录1 工程概况 (1)1.1 参建设单位 (1)1.2 地理位置 (1)1.3 高层结构建筑概况 (1)2 编制依据 (1)3 施工升降机平面及高度设置 (1)4 施工方案 (2)4.1 材料要求 (3)4.2 搭设方法 (4)5 安全技术措施 (4)6 安全、文明施工要求 (5)7 应急预案 (5)7.1 事故类型和危害程度分析 (5)7.2 应急处置基本原则 (6)7.3 组长职责织机构及职责 (6)7.4 预防与预警 (7)7.5 应急救援的培训与演练 (7)7.6 应急处置 (8)7.7 应急物资与装备保障 (8)8 施工升降机基础计算书 (9)8.1 计算依据 (9)8.2 参数信息 (9)8.3 基础承载计算 (10)8.4 地下室顶板结构验算 (10)8.5 梁板下钢管结构验算 (13)施工升降机基础回顶施工方案1工程概况1.1参建设单位建设单位:成都市气象局代理业主:成都市小城镇投资有限公司设计单位:中国建筑西南设计研究院有限公司过控单位:四川川咨建设工程咨询有限责任公司监理单位:成都建设城建工程咨询管理有限公司施工单位:四川鸿腾建设集团有限公司1.2 地理位置“成都市气象监测预警中心”工程位于成都市温江区万春镇长石社区四、六、七组。
1.3高层结构建筑概况结构类型、层数及建筑面积:2编制依据本方案主要依据施工图纸及以下规范及参考文献编制:A. 《施工升降机》(GB/T 10054-2005)B. 《施工升降机安全规则》(GB10055-2007C. 《建筑地基基础设计规范》(GB50007-2011D. 《混凝土结构设计规范》(GB 50010-2010)3施工升降机平面及高度设置根据本工程实际情况以及建筑物总平面布置。
目录1。
工程概况11.1工程概况11。
2施工电梯概况22.编制依据33。
基础设计及要求33.1设备概述33。
2基础设计43。
3基础的确定43.4基础的验收要求54。
安装锚固方案54。
1前期准备54.2施工升降机的安装64。
3技术要求75.施工升降机基础回顶措施76。
计算书及相关图纸86。
1计算书86。
1施工升降机安装位置121.工程概况1。
1工程概况1。
2施工电梯概况本工程15#、16#、17#楼为高层现浇框支剪力墙结构.建筑物抗震设防烈度为7度,本工程±0.000的相对标高相当于绝对标高92。
000m;地基与基础工程,采用Φ400GFC复合桩承载,桩长为19m,桩顶为现浇钢筋混凝土筏板基础。
本工程在主体结构施工和二次结构施工插入时,根据现场实际进度情况安装室外施工升降机,设计基础回顶措施。
根据施工现场的场地情况及建筑物的平面位置,垂直运输机械采用SCD200/200施工升降机5台(其中6#楼1台,5#、7#楼各2台).5#、6#、7#楼施工升降机安装高度均为105米,各栋施工电梯安装位置如下:1、编号为1#施工电梯安装于5#楼建筑物5—Y~5—c轴/5— 1轴之间。
2、编号为2#施工电梯安装于5#楼建筑物5—F~5—K轴/5-1轴之间.3、编号为3#施工电梯安装于6#楼建筑物6-D~1/6—F轴/6—1轴之间。
4、编号为4#施工电梯安装于7#楼建筑物7-4~7—7轴/7—H轴之间。
5、编号为5#施工电梯安装于7#楼建筑物7-16~7-18轴/7-H轴之间。
22.编制依据3。
基础设计及要求3。
1设备概述33.2基础设计根据“高层建筑施工手册”中施工电梯的基础的构造做法,结合广东佛山市南海裕华建筑机械有限公司提供的使用说明书中的SCD200/200型双笼施工电梯的基础技术,电梯基础选型如下:1、配双层加强钢筋网格,采用Ф12@200.2、基础尺寸为4100×5600×300mm。
成都市气象监测预警中心工程施降机基础回顶施工方案编制人: ________审核人: _________审批人: _________四川鸿腾建设集团有限公司1工程概况 (1)1.1参建设单位 (1)1.2地理位置 (1)1.3高层结构建筑概况 (1)2编制依据 (1)3施工升降机平面及高度设置 (1)4施工方案 (2)4.1材料要求 (2)4.2搭设方法 (2)5安全技术措施 (3)6安全、文明施工要求 (4)7应急预案 (4)7.1事故类型和危害程度分析 (4)7.2应急处置基本原则 (4)7.3组长职责织机构及职责 (5)7.4预防与预警 (5)7.5应急救援的培训与演练 (6)7.6应急处置 (6)7.7应急物资与装备保障 (7)8施工升降机基础计算书....................................8.1计算依据 (7)8.2参数信息 (7)8.3基础承载计算 (8)8.4地下室顶板结构验算 (8)8.5梁板下钢管结构验算 (10)施工升降机基础回顶施工方案1工程概况1.1参建设单位建设单位:成都市气象局代理业主:成都市小城镇投资有限公司设计单位:中国建筑西南设计研究院有限公司过控单位:四川川咨建设工程咨询有限责任公司监理单位:成都建设城建工程咨询管理有限公司施工单位:四川鸿腾建设集团有限公司1.2地理位置“成都市气象监测预警中心”工程位于成都市温江区万春镇长石社区四、六、七组。
1.3高层结构建筑概况结构类型、层数及建筑面积:2编制依据本方案主要依据施工图纸及以下规范及参考文献编制:A.《施工升降机》(GB/T 10054-2005)B.《施工升降机安全规则》(GB10055-2007C.《建筑地基基础设计规范》(GB50007-2011D.《混凝土结构设计规范》(GB 50010-2010)3施工升降机平面及高度设置根据本工程实际情况以及建筑物总平面布置。
按照施工需要,设置一台施工升降机,基础设置在一层,设置于D-F交⑩-?轴为中心的(地下室顶板)板上,具体位置详见平面布置示意图。
施工升降机基础回顶施工方案工程概况本文介绍的是成都市气象监测预警中心工程施工方案。
该工程由XXX承建。
参建单位除了承建单位,该工程还有其他参建单位,包括设计单位、监理单位等。
地理位置该工程位于成都市某区,具体位置是xx路xx号。
高层结构建筑概况该工程是一座高层建筑,共有x层,主要用于气象监测和预警。
建筑面积为xxxx平方米。
在施工过程中,将采用先进的建筑技术和设备,确保工程质量和安全。
安全技术措施为确保工程施工过程中的安全,必须采取一系列的安全技术措施。
首先,在施工前必须对施工现场进行全面的安全检查,发现并消除潜在的安全隐患。
其次,必须制定详细的安全施工方案,并在施工现场进行宣讲,确保所有参与施工的人员都了解并遵守安全规定。
另外,要加强对现场工人的安全教育,提高他们的安全意识,避免因为疏忽大意而导致事故的发生。
安全、文明施工要求在工程施工过程中,必须严格遵守安全、文明施工要求。
首先,要确保施工现场的秩序和安全,保证施工人员的人身安全。
其次,要做好环保工作,防止施工过程中对环境造成污染。
另外,要注意施工噪音和振动的控制,避免对周围居民造成影响。
应急预案在工程施工过程中,必须制定应急预案,以便在事故发生时能够快速、有效地进行处置。
应急预案应包括应急组织机构、应急处置流程、应急物资储备等内容。
同时,应急预案必须不断完善和更新,以适应不同情况下的应急需要。
事故类型和危害程度分析在制定应急预案时,必须对可能发生的事故类型和危害程度进行分析,以便制定出相应的应急措施。
事故类型包括火灾、爆炸、坍塌等,危害程度则包括人员伤亡、财产损失等。
基于对事故类型和危害程度的分析,应急预案应包括不同情况下的应急措施和应急处置流程。
应急处置基本原则在事故发生时,应急处置必须遵循以下基本原则:第一时间进行应急处置,尽可能减少人员伤亡和财产损失;采取科学合理的处置措施,避免事故扩大化;加强与相关部门的协调配合,形成合力,共同应对事故。

目录1.工程概况 (1)1.1工程概况 (1)1.2施工电梯概况 (1)2.编制依据 (2)3.基础设计及要求 (2)3.1设备概述 (2)3.2基础设计 (3)3.3基础的确定 (3)3.4基础的验收要求 (4)4. 安装锚固方案 (4)4.1前期准备 (4)4.2施工升降机的安装 (5)4.3技术要求 (5)5.施工升降机基础回顶措施 (6)6.计算书及相关图纸 (6)6.1计算书 (6)6.1施工升降机安装位置 (11)1.工程概况1.1工程概况序号项目内容1 工程名称2 工程地址3 建设单位4 设计单位5 监理公司6 勘察单位7 质量监督8 施工总包1.2施工电梯概况本工程15#、16#、17#楼为高层现浇框支剪力墙结构。
建筑物抗震设防烈度为7度,本工程±0.000的相对标高相当于绝对标高92.000m;地基与基础工程,采用Φ400GFC复合桩承载,桩长为19m,桩顶为现浇钢筋混凝土筏板基础。
本工程在主体结构施工和二次结构施工插入时,根据现场实际进度情况安装室外施工升降机,设计基础回顶措施。
根据施工现场的场地情况及建筑物的平面位置,垂直运输机械采用SCD200/200施工升降机5台(其中6#楼1台,5#、7#楼各2台)。
5#、6#、7#楼施工升降机安装高度均为105米,各栋施工电梯安装位置如下:1、编号为1#施工电梯安装于5#楼建筑物5-Y~5-c轴/5- 1轴之间。
2、编号为2#施工电梯安装于5#楼建筑物5-F~5-K轴/5-1轴之间。
3、编号为3#施工电梯安装于6#楼建筑物6-D~1/6-F轴/6-1轴之间。
4、编号为4#施工电梯安装于7#楼建筑物7-4~7-7轴/7-H轴之间。
5、编号为5#施工电梯安装于7#楼建筑物7-16~7-18轴/7-H轴之间。
2.编制依据序号名称1 结构施工图、建筑施工图;2 施工组织设计3 施工升降机GB/T10054-20054 施工升降机安全规则GB10055-20075 混凝土结构设计规范GB50010-20106 建筑地基基础工程施工质量验收规范GB50202-20027 建筑机械使用安全技术规程JGJ33-20018 《建筑地基基础设计规范》GB50007-20119 安达SC200/200TD型施工升降机使用说明书10 其它国家相关法律法规及规范要求3.基础设计及要求3.1设备概述施工升降机型号SCD200/200 吊笼形式双吊笼架设总高度(m) 105 标准节长度(m) 1.508 底笼长(m) 4.5 底笼宽(m) 3标准节重(kg) 180 对重重量(kg) 1000单个吊笼重(kg) 2000 吊笼载重(kg) 2000外笼重(kg) 1480 其他配件总重量(kg) 2003.2基础设计根据“高层建筑施工手册”中施工电梯的基础的构造做法,结合广东佛山市南海裕华建筑机械有限公司提供的使用说明书中的SCD200/200型双笼施工电梯的基础技术,电梯基础选型如下:1、配双层加强钢筋网格,采用Ф12@200.2、基础尺寸为4100×5600×300mm。
3、基础砼标号采用C30。
4、基础预埋件必须牢固固定在基础加强筋上,同时埋好接地装置。
施工顺序按施工平面布置确定基础位置——基础地板加固——支设模板——绑扎钢筋——安放预埋螺栓及电梯底盘(要求位置准确,标高和平整度符合要求)——浇筑砼——拆模、养护。
3.3基础的确定1、基础厚度为300mm,配双层加强钢筋网格,钢筋直径Ф12,网格间距200mm。
2、浇筑前预埋好4根M22底脚螺栓。
3、基础预埋件必须牢固地固定在基础加强筋上。
4、基础平面度为1/1000,地脚螺栓中心距最大允许偏差±5mm。
5、回填土时必须夯实,保证强度。
6、基础平面必须保证排水良好。
7、制作基础时必须同时埋好接地装置。
8、同时还必须符合当地有关安全法规。
9、详细做法见后附图。
3.4基础的验收要求1、升降机基础按使用说明书中的标准要求制作安装,预埋框必须用水平仪调平并与基础钢筋连接。
2、防雷接地装置的埋设与主体结构的接地装置连通。
3、预埋框四个基准点平整度(水平高差)≤L×1/1000(L为两点间的距离,单位为米)。
4、基础验收资料必须经技术负责人、监理公司签字认可。
5、只有当基础达到设计强度并满足设计要求后才能进行下一道工序操作,禁止使用不合格产品。
4.安装锚固方案4.1前期准备1、将基础方案做好,保证基础的水平及各项使用要求;2、保持施工升降机的进场道路通畅,并有足够的停放设备空间;3、确保安装地点满足安全检查机构所规定的要求,且已获得安装许可。
安装工地应配备一个专用电源箱,供电熔断器的电流为升降机额定电流的1.5~2倍,升降机工作电源电压值上下波动不得超过5%;4、升降机的专用电源箱应直接从工地变电室引入电源,距离最好不超过30米,一般每个吊笼需配置一根大于4×25mm的铜芯电缆,如距离过长,应适当增加电缆的截面积;5、专用配电箱内每一吊笼均用一开关控制,电源箱需采用冲击波无动作型漏电保护开关。
6、用接地电阻测试仪测量升降机钢结构及电器设备金属外壳的接地电阻,不得大于4Ω。
用500兆欧表测量电动机及电器元件的对地绝缘电阻应不小于1MΩ;7、准备好停层附件,如支架、安全栏杆等;8、确定附墙方案,按需要准备好预埋件或固定件,并提前在符合附墙要求的附。
4.2施工升降机的安装1、把基础表面清扫干净;2、将基础底座安装在基础平台上,用水平尺检查水平,并填实基础,检查基础底座中心到附墙点的距离;3、按此顺序上三个标准节;4、安装吊笼;5、接通电源,对设备进行检测;6、应用小辈杆进行标准节安装;7、安装到高度后,安装各项限位,并进行调试; 8、安装外笼后,对设备试运行良好后,方可投入使用。
4.3技术要求1、每安装一道附墙架,应用经纬仪测量其垂直度;2、附墙架允许的最大水平偏角为±;3、齿轮和齿条的啮合侧隙应为0.2~0.7mm ,靠背轮和齿条背间隙为0.5mm ;4、各滚轮与标准节间隙为0.5mm ;5、每隔6m 安装一道护线杆;6、安装对重时应保证对重与滑道间隙为0.5mm ;107、上极限碰铁应安装在吊笼越过上平台150mm处,下极限碰铁应安装在吊笼满载下行时自动停止在碰到缓冲簧100~200mm处;8、必须保证极限开关触柄与上下极限碰铁的距离,在极限开关断开时,触柄距碰铁0.5~2mm内。

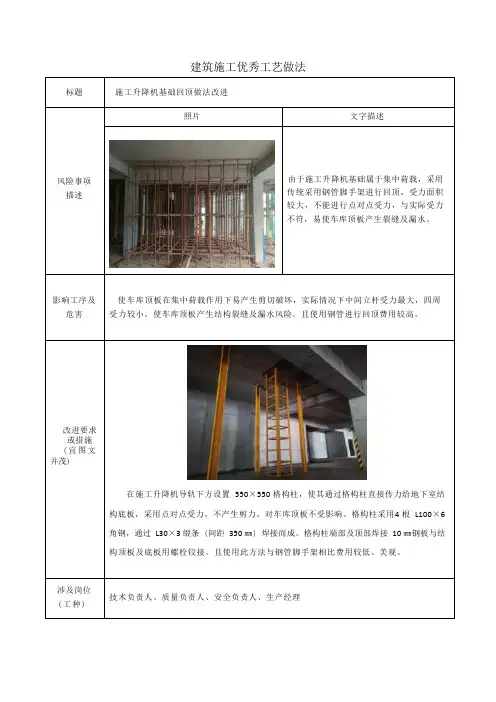

5.施工升降机基础回顶措施在-1.65m标高车库顶板下,采用盘扣式钢管支撑架进行回顶,构造要求如下表:支撑类型盘扣式钢管支撑架支撑高度h0(m) 4.8支撑钢管类型Φ48×3.5立杆纵向间距la(m) 0.6立杆纵向间距lb(m) 0.6 立杆水平杆步距h(m),顶部段、非顶部段0.6、1.2 剪刀撑设置类型普通型6.计算书及相关图纸6.1计算书施工升降机计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005-20036、《钢结构设计规范》GB50017-20037、《砌体结构设计规范》GB50003-20118、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)9、《施工升降机》(GB/T 10054-2005)一、参数信息1.施工升降机基本参数施工升降机型号SCD200/200 吊笼形式双吊笼架设总高度(m) 105 标准节长度(m) 1.508 底笼长(m) 4.5 底笼宽(m) 3标准节重(kg) 180 对重重量(kg) 1000 单个吊笼重(kg) 2000 吊笼载重(kg) 2000 外笼重(kg) 1480 其他配件总重量(kg) 2002.楼板参数基础混凝土强度等级C30 楼板长(m) 4.2楼板宽(m) 3.8 楼板厚(m) 0.25 楼板混凝土轴心抗压强度f c(N/mm2) 14.3楼板混凝土轴心抗拉强度f t(N/mm2)1.43梁宽(m) 0.95 梁高(m) 0.5板中底部短向配筋HRB40012@200板边上部短向配筋HRB40012@200板中底部长向配筋HRB40012@200板边上部长向配筋HRB40012@200梁截面底部纵筋11×HRB400 25 梁中箍筋配置HRB400 10@200箍筋肢数 4 施工升降机基础长度l(m) 4施工升降机基础宽度d(m) 4 施工升降机基础厚度h(m) 0.43.荷载参数:施工荷载(kN/m2) 3 施工升降机动力系数n 1二、基础承载计算导轨架重(共需70节标准节,标准节重180kg):180kg×70=12600kg,施工升降机自重标准值:P k=((2000×2+1480+1000×2+200+12600)+2000×2)×10/1000=242.8kN;施工升降机自重:P=(1.2×(2000×2+1480+1000×2+200+12600)+1.4×2000×2)×10/1000=299.36kN;施工升降机基础自重:P j=1.2×l×d×h×25=1.2×4×4×0.4×25=192KNP=n×(P+ P j)=1×(299.36+192)=491.36kN三、梁板下钢管结构验算支撑类型盘扣式钢管支撑架支撑高度h0(m) 4.8支撑钢管类型Φ48×3.5立杆纵向间距la(m) 0.6立杆纵向间距lb(m) 0.6 立杆水平杆步距h(m),顶部段、非顶部段0.6、1.2 剪刀撑设置类型普通型顶部立杆计算长度系数μ1 2.5非顶部立杆计算长度系数μ2 2.1 可调托座承载力容许值[N](kN)30立杆抗压强度设计值[f](N/mm2) 205立杆伸出顶层水平杆中心线至支撑点的长度a(m)0.2立柱截面回转半径i(mm) 15.8 立柱截面面积A(mm2) 489 楼板均布荷载:q=P/(l ×d )=491.36/(4×4)=30.71kN/m2设梁板下Φ48×3.5mm钢管@0.6m×0.6m 支承上部施工升降机荷重,混凝土结构自重由结构自身承担,则:N=(N GK+1.4×N QK)×la×lb=(30.71+1.4×3)×0.6×0.6=12.568kN1、可调托座承载力验算【N】=30 ≥N=12.568kN满足要求!2、立杆稳定性验算顶部立杆段:λ=l0/i=kμ1(h+2a)/i= 1×2.5×(0.6+2×0.2)/0.0158 =158.228 ≤[λ]=210满足要求!非顶部立杆段:λ=l0/i=kμ2h/i= 1×2.1×1.2/0.0158 =159.494 ≤[λ]=210满足要求!顶部立杆段:λ1=l0/i=kμ1(h+2a)/i= 1.155×2.5×(0.6+2×0.2)/0.0158=182.753非顶部立杆段:λ2=l0/i=kμ2h/i= 1.155×2.1×1.2/0.0158 =184.215取λ=184.215 ,查规范JGJ130-2011附表A.0.6,取φ=0.211f=N/(φA)= 12568/(0.211×489)=121.808N/mm2≤ [f]=205N/mm2满足要求!梁板下的钢管结构满足要求!配筋如下图所示:配筋示意图支撑如下图所示:支撑立面图6.1施工升降机安装位置15#楼施工电梯位置16#楼施工电梯位置17#楼施工电梯位置。
