明渠施工设计方案
- 格式:doc
- 大小:184.50 KB
- 文档页数:32

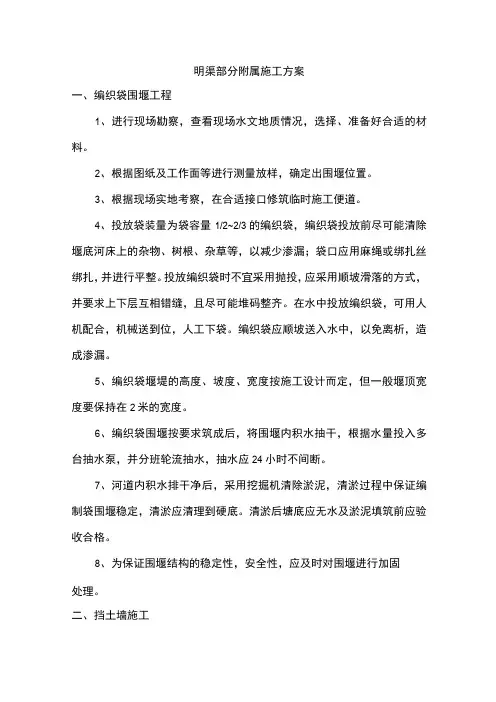

明渠部分附属施工方案一、编织袋围堰工程1、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料。
2、根据图纸及工作面等进行测量放样,确定出围堰位置。
3、根据现场实地考察,在合适接口修筑临时施工便道。
4、投放袋装量为袋容量1/2~2/3的编织袋,编织袋投放前尽可能清除堰底河床上的杂物、树根、杂草等,以减少渗漏;袋口应用麻绳或绑扎丝绑扎,并进行平整。
投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,并要求上下层互相错缝,且尽可能堆码整齐。
在水中投放编织袋,可用人机配合,机械送到位,人工下袋。
编织袋应顺坡送入水中,以免离析,造成渗漏。
5、编织袋堰堤的高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在2米的宽度。
6、编织袋围堰按要求筑成后,将围堰内积水抽干,根据水量投入多台抽水泵,并分班轮流抽水,抽水应24小时不间断。
7、河道内积水排干净后,采用挖掘机清除淤泥,清淤过程中保证编制袋围堰稳定,清淤应清理到硬底。
清淤后塘底应无水及淤泥填筑前应验收合格。
8、为保证围堰结构的稳定性,安全性,应及时对围堰进行加固处理。
二、挡土墙施工1、基础开挖基础采用挖掘机结合人工开挖的方法,并设置排水沟,每隔30~50M设集水井,排水沟设1%的坡度,集中流中向集水井。
基础开挖完成后,必须经晒干、压实,并测量土基密实度,符合设计要求后,方能进行下道工序施工,否则,必须征得设计单位同意方能进入下道工序。
2、垫层施工垫层施工必须满足设计要求,并经夯实后方能进行下道工序施工夯实前采用人工夯实和机械夯实等方法。
3、C15砼挡墙1)对基础进行精确中线放样,并在纵横轴线上引出控制桩,控制钢筋绑扎和模板定位,严格控制好各部分顶面标高。
2)模板拼装时严格按照设计图纸尺寸作业,垂直度、轴线偏差、标高均应满足技术规范规定。
模板支撑系统均采用钢管,保证模板支撑系统牢固可靠,无侧移跑模、下沉等现象发生。
墙身模板安装时,必须保证模板及支架具有足够的强度、刚度和稳定性,能可靠的承受施工过程中可能产生的各种荷载,保证台身的形状、尺寸准确,确保模板表面光滑平整,使成型后的台身表面平整,线条挺直。
第1篇一、工程概况明渠工程是一项重要的水利工程,其主要功能是输水、排洪、灌溉等。
本工程位于XX地区,总长度XX公里,设计流量XX立方米/秒。
工程包括渠首、渠道、渠末等主要部分,涉及土方开挖、渠道衬砌、渠系建筑物、机电安装等多个分部工程。
二、施工组织设计1. 施工组织机构成立明渠工程施工指挥部,下设工程部、技术部、物资部、财务部、安全质量部等职能部门。
各职能部门职责明确,确保工程顺利实施。
2. 施工进度计划根据工程特点,制定详细的施工进度计划,确保各分部工程按期完成。
三、施工方案1. 渠首工程(1)土方开挖:采用机械开挖,挖掘机、自卸汽车配合,确保开挖质量。
(2)混凝土浇筑:采用泵送混凝土,模板采用钢模板,确保混凝土质量。
(3)启闭机安装:选用符合设计要求的启闭机,确保启闭机运行稳定。
2. 渠道工程(1)土方开挖:采用机械开挖,挖掘机、自卸汽车配合,确保开挖质量。
(2)渠道衬砌:采用现浇混凝土衬砌,模板采用钢模板,混凝土强度等级不低于C25。
(3)渠道边坡处理:采用喷播草籽,加强边坡植被恢复。
3. 渠系建筑物(1)桥梁工程:采用预制钢筋混凝土结构,确保桥梁质量。
(2)涵洞工程:采用现浇混凝土结构,涵洞直径根据设计流量确定。
(3)渡槽工程:采用预制钢筋混凝土结构,确保渡槽质量。
4. 机电安装(1)水泵房:采用现浇混凝土结构,水泵选用符合设计要求的型号。
(2)电气设备:选用符合国家标准的电气设备,确保设备运行稳定。
(3)自动化控制系统:采用PLC控制系统,实现自动化管理。
四、施工质量控制1. 质量管理体系建立完善的质量管理体系,确保工程质量。
2. 质量控制措施(1)原材料质量控制:对原材料进行严格检验,确保原材料质量符合设计要求。
(2)施工过程控制:加强施工过程中的质量控制,确保施工质量。
(3)成品保护:对已完成的工程进行成品保护,防止损坏。
五、施工安全措施1. 安全管理体系建立完善的安全管理体系,确保施工安全。
明渠导流施工方案明渠导流施工方案一、施工目标本方案旨在解决明渠导流中水流过大时可能引发的溢流、浸泡等问题,保障明渠导流工程的安全和稳定运行。
二、施工内容1. 清理明渠对明渠进行彻底清理,清除明渠内的杂草、垃圾等杂物,确保明渠通畅。
2. 加固明渠底在明渠底部进行加固,使用高强度水泥浆进行注浆处理,增加明渠的承重能力。
3. 加固明渠壁对明渠的墙壁进行加固处理,采用钢筋混凝土进行衬砌,提高明渠的抗压能力。
4. 设置排水孔在明渠内适当位置设置排水孔,用于排除明渠内部的积水,防止溢流和浸泡现象的发生。
5. 安装导流闸门在明渠入口处安装导流闸门,用于控制明渠导流的流量,防止水流过大造成的溢流问题。
三、施工步骤1. 制定详细的施工计划,确定施工的时间和工序,并通知相关人员参与施工。
2. 对明渠进行清理,清除明渠内的杂物和垃圾,确保明渠通畅。
3. 在明渠底部进行加固处理,使用高强度水泥浆进行注浆,增加明渠的承重能力。
4. 对明渠墙壁进行加固处理,采用钢筋混凝土进行衬砌,提高明渠的抗压能力。
5. 在明渠内适当位置设置排水孔,用于排除明渠积水。
6. 在明渠入口处安装导流闸门,用于控制明渠导流的流量。
7. 完成施工后,进行试水验收,确保明渠导流工程的安全和稳定运行。
四、施工时间本施工方案的施工时间预计为5个工作日,具体工期根据施工进度和实际情况进行调整。
五、施工要求1. 施工人员必须具备相关的安全防护知识和技能,严格按照安全操作规程进行施工。
2. 施工现场必须设置合适的安全警示标识,并配备专人负责安全监督。
3. 施工期间需做好周边环境的保护工作,不得对周边建筑物和道路产生影响。
4. 施工完毕后,对施工现场进行清理,恢复原状。
六、施工风险及防范措施1. 高水位风险:施工期间可能遇到水位上升的情况,需提前作好水位监测,并采取防水措施。
2. 坍塌风险:在明渠加固过程中,可能会发生坍塌,施工人员需严格按照相关规范进行操作,保证施工的安全。

工程输水明渠施工方案设计一、工程概述工程名称:某某市输水明渠施工工程地点:某某市某某区工程规模:总长XX公里工程内容:施工一条输水明渠,用于解决某某区地区的用水问题。
二、施工前期准备1. 工程测量在施工前期,需要对输水明渠的线路进行测量,确定地形地貌和建筑物的情况,为后续的设计和施工提供基本数据。
2. 土地征用在施工过程中,需要征用一定面积的土地用于施工场地、材料堆放及临时生活设施建设。
3. 设计方案制定输水明渠的具体设计方案,包括明渠的路线、断面、施工工艺、施工周期和材料使用等。
4. 资金筹措就施工需要的资金进行融资筹措,确保施工所需的资金得到保障。
5. 人员配备确定施工所需人员的配备,包括项目经理、工程师、技术人员、施工人员等,确保施工过程中的有效管理和技术支持。
三、明渠施工方案设计1. 路线选择根据前期测量的数据和现场实际情况,确定输水明渠的路线,尽量选择平坦地带,避开地质灾害和重要建筑物。
2. 施工工艺根据输水明渠的设计要求,确定施工工艺,包括挖土、铺砌、检验和封闭等工序,确保施工质量和进度。
3. 材料选择根据明渠的设计要求,选择适合的材料,包括砖石、混凝土、涂料和防渗材料等,确保施工质量和使用寿命。
4. 施工周期根据输水明渠的长度和工程量,制定详细的施工计划和进度表,确保施工周期的合理安排和施工进度的有效控制。
5. 施工设备根据明渠的规模和设计要求,配备适合的施工设备,包括挖掘机、运输车辆、护坡设备和安全设施等,确保施工过程的安全和高效。
四、施工组织实施1. 施工前期准备组织各项准备工作,包括施工人员安排、施工设备调配、工程材料采购等,确保施工能够顺利进行。
2. 现场施工按照设计方案和施工计划进行现场施工,包括挖土、铺砌、浇筑、检验等工序,确保施工质量和进度。
3. 安全管理加强现场安全管理,制定安全规章制度,配备安全设施和安全员,确保施工过程中的安全生产。
4. 质量管理加强现场质量管理,制定施工规范和验收标准,加强现场监督和质量检查,确保输水明渠的施工质量达到设计要求。
明渠整治工程施工方案主要包括以下几个方面:一、工程概况明渠整治工程是指对渠道进行清淤、加固、整治,以提高渠道的排水、输水能力和保护渠道周边生态环境。
本工程位于我国某地区,主要包括渠道清淤、渠道加固、渠道整治、生态环境修复等内容。
工程规模长约2公里,宽约20米,总面积约为4万平方米。
二、施工准备1. 组织施工队伍:根据工程规模和施工内容,组织具有相关资质和经验的施工队伍,确保施工顺利进行。
2. 准备施工材料:根据设计要求,提前准备所需的整治材料,如石料、混凝土、钢筋等。
3. 施工设备:根据施工需要,配置足够的施工设备,如挖掘机、装载机、推土机、混凝土搅拌车、输送泵等。
4. 技术交底:组织施工人员学习设计文件和技术规范,确保施工人员了解工程要求和技术标准。
5. 施工现场准备:清理渠道内的杂物,设置施工围挡和安全标志,确保施工安全。
三、施工流程1. 渠道清淤:采用挖掘机、推土机等设备,对渠道内的淤泥、杂物进行清理,确保渠道畅通。
2. 渠道加固:对渠道进行加固处理,包括砌筑石墙、混凝土浇筑等,提高渠道的稳定性。
3. 渠道整治:对渠道进行整治,包括调整渠道走向、拓宽渠道断面、设置缓冲带等,提高渠道的排水、输水能力。
4. 生态环境修复:对渠道周边的生态环境进行修复,包括绿化、湿地建设等,改善生态环境。
5. 施工验收:工程完成后,组织相关单位进行验收,确保工程质量达到设计要求。
四、施工措施1. 质量控制:严格把控施工质量,确保工程质量达到设计要求。
2. 安全措施:设置安全标志,加强施工现场安全管理,防止安全事故发生。
3. 环境保护:施工过程中,注意保护渠道周边生态环境,减少对环境的影响。
4. 进度控制:合理安排施工进度,确保工程按时完成。
五、施工组织和管理1. 建立健全项目管理体系,明确各岗位职责,确保项目顺利推进。
2. 定期召开施工会议,协调解决施工中遇到的问题。
3. 加强施工现场巡查,确保施工安全、质量、进度等方面的要求得到落实。
明渠施工方案(二)引言概述:明渠施工是一项重要的水利工程项目,其施工方案对于确保工程质量和提高施工效率至关重要。
本文将详细介绍明渠施工方案的具体内容,包括现场准备、施工流程、施工技术要点、质量控制以及环境保护等。
正文内容:一、现场准备1.1 确定施工区域范围,进行场地勘察和土地清理工作1.2 准备必要的施工设备和工具,包括挖掘机、运输车辆、水泥搅拌站等1.3 提供施工所需的水源和电源,确保施工期间的供应二、施工流程2.1 清理施工区域,并进行地面平整处理,确保施工基础的稳定2.2 根据设计要求,在施工区域划定明渠的形状和规格2.3 进行明渠的开挖工作,采取合适的挖掘机或人工挖掘方法2.4 安装明渠的支护结构,例如防护网、钢丝网等2.5 进行明渠的填土工作,并进行合理的压实处理三、施工技术要点3.1 合理选择施工方法,根据地质条件和工程要求进行施工3.2 控制施工过程中的水分含量,保证土壤的稳定性3.3 控制渠底的坡度和水流速度,防止水流冲刷渠底3.4 定期清理渠道,防止淤泥和杂草的堆积3.5 加强施工现场的安全管理,确保工人的人身安全四、质量控制4.1 规范明渠施工的施工工艺和操作规范4.2 进行施工过程的实时监测和记录,确保施工的质量和安全4.3 做好施工中的质量验收工作,对施工成果进行检查和评估4.4 对施工中存在的问题进行及时整改和处理,确保质量问题得到解决4.5 做好施工后的维护工作,确保明渠的长期可持续使用五、环境保护5.1 严格遵守环保法律法规,做好施工前、施工中和施工后的环境保护工作5.2 合理使用施工材料,减少对环境的污染5.3 做好渠道周边生态环境的保护工作,防止施工对生态环境的破坏5.4 做好施工现场的垃圾处理和废水处理工作5.5 加强环境监测,及时发现和处理环境问题总结:明渠施工方案是确保明渠工程质量和施工效率的重要保障,通过现场准备、施工流程、施工技术要点、质量控制以及环境保护等方面的全面考虑,可以有效地实施明渠施工工作。
明渠工程施工方案主要包括工程概况、施工安排、施工准备、施工方法及工艺、施工进度计划、质量保证措施、安全施工保证措施等内容。
以下是一篇明渠工程施工方案的范例:一、工程概况本工程为某市供水工程的一部分,主要包括新建一条全长为5000米的明渠,渠道宽度为20米,渠道深度为3米,渠道两侧采用浆砌石衬砌。
工程区域内地势较为平坦,土质为黏土,地下水位较高。
二、施工安排1. 施工前期:进行现场踏勘,了解地形地貌、地质条件、交通状况等,制定详细的施工组织设计。
2. 施工阶段:渠道开挖、渠道衬砌、渠道排水、渠道绿化等。
3. 施工后期:进行工程验收、资料归档、工程移交等。
三、施工准备1. 人员组织:成立项目经理部,明确各岗位职责,配置足够的技术和管理人员。
2. 材料准备:根据施工图纸和工程量清单,提前采购合格的建筑材料,包括浆砌石料、砂、石子、水泥等。
3. 设备准备:根据施工需要,配置足够的施工设备,包括挖掘机、装载机、浆砌石机械、排水设备等。
4. 施工图纸及技术规范:熟悉施工图纸和相关的技术规范,确保施工过程中符合设计要求。
四、施工方法及工艺1. 渠道开挖:采用挖掘机进行开挖,人工进行修整,确保渠道底面平整、线条顺直。
2. 渠道衬砌:采用浆砌石进行衬砌,衬砌厚度为20cm。
施工过程中要注意浆砌石的饱满度、结石厚度、搭接长度等,确保衬砌质量。
3. 渠道排水:在渠道两侧设置排水沟,采用混凝土排水管进行排水,确保渠道内水位控制在合理范围内。
4. 渠道绿化:在渠道两侧进行绿化,种植乔木、灌木、草本植物等,美化环境。
五、施工进度计划根据工程总量和施工要求,制定详细的施工进度计划,确保工程按时完成。
六、质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,确保施工质量符合设计要求。
3. 定期对施工人员进行技术培训,提高施工技能。
4. 加强质量检测,对关键部位进行验收,确保工程质量。
七、安全施工保证措施1. 制定详细的安全施工方案,明确安全责任。
明渠施工方案明渠施工方案一、工程概述本方案旨在对明渠进行施工,确保明渠的正常运行和水流畅通,具体工程包括对明渠进行清淤、疏浚、修复和加固等。
二、施工内容1. 清淤:使用挖掘机和铲车等工具清除明渠中的泥沙和杂物,保持明渠的通畅。
2. 疏浚:通过施工人员手工清理明渠内壁的淤泥,恢复明渠的断面和流量。
3. 修复:检测明渠是否存在破损、裂缝等问题,如有问题,及时进行修补,以确保明渠的完整性。
4. 加固:根据明渠的实际情况,采取适当的加固措施,如加设防渗墙、加固边坡等,以提高明渠的稳定性和抗冲刷能力。
三、施工步骤1. 施工准备:调集施工所需设备和材料,并组织施工人员进行安全培训,明确各项施工注意事项。
2. 清淤:启动挖掘机和铲车等设备,清除明渠内的泥沙和杂物,确保明渠的通畅。
3. 疏浚:施工人员下到明渠内部,进行手工清理明渠内壁的淤泥,恢复明渠的断面和流量。
4. 修复:对明渠进行全面检测,发现破损、裂缝等问题时,及时进行修补,确保明渠的完整性。
5. 加固:根据明渠的实际情况,采取相应的加固措施,如加设防渗墙、加固边坡等,提高明渠的稳定性和抗冲刷能力。
6. 清理场地:清除施工期间产生的垃圾和废弃物,并进行整理,恢复场地的整洁。
四、施工安全措施1. 施工前,必须对施工现场进行详细的安全检查,并设置明显的警示标志,以防止施工人员和周围人员进入危险区域。
2. 施工人员必须穿戴好安全装备,如安全帽、防护手套、防护鞋等,并接受相应的安全培训。
3. 使用挖掘机和铲车等大型机械设备时,必须经过专业人员指导和操作,并注意设备的维护和保养。
4. 施工现场必须保持整洁有序,材料和设备要摆放整齐,不得乱堆乱放,以防止材料和设备的滑落和坠落事故。
5. 施工期间,必须有专人负责监督施工现场,及时发现和解决问题,确保施工的顺利进行。
五、施工时间和工期本次明渠施工计划从XX年XX月XX日开始,预计工期为XX天。
六、施工结果预期通过本次明渠施工,预计可以将明渠的通畅程度和水流速度得到明显提升,保证明渠的正常运行和水流畅通,有效防止明渠因淤积和损坏带来的水患和灾害。
明渠整治工程施工方案一、工程概况为有效治理水资源利用不当、水土流失问题,改善水系生态环境,提高水资源利用效率,拟对某地区的明渠进行整治工程。
该项目总长度约为10公里,治理范围涵盖了多个农田和村庄。
二、工程目标1. 提高水资源利用效率,减少水资源浪费;2. 防止明渠漏水、坍塌等安全隐患;3. 改善水系生态环境,促进植被生长;4. 降低水土流失率,改善农田生产环境;三、工程内容1. 明渠整治工程的具体内容包括:清淤、疏浚、修复渠道、加固边坡、设置涵洞等;2. 清淤:对明渠进行清淤处理,清除底泥和杂草,保证明渠通畅;3. 疏浚:清理明渠内的堆积物,保证水流畅通;4. 修复渠道:修复明渠的漏损和裂缝,确保明渠不漏水;5. 加固边坡:对明渠两侧的边坡进行加固,防止坍塌;6. 设置涵洞:通过设置涵洞,实现道路和明渠的交叉通行。
四、施工技术1. 清淤技术:采用挖掘机和铲斗进行清淤作业,将明渠内的泥沙和杂草清除干净;2. 疏浚技术:使用各类清淤工具,如水泥刀、清淤机等,对明渠内的堆积物进行清理;3. 修复渠道技术:采用水泥砂浆或水泥胶进行渗漏处理,对漏损处进行修复;4. 加固边坡技术:利用防渗膜、钢筋等材料对明渠两侧的边坡进行加固处理;5. 设置涵洞技术:根据实际情况选择合适的涵洞类型和规格,确保安全通行。
五、施工步骤1. 实地勘察:对明渠整治范围进行勘察,确定具体施工方案;2. 准备材料:准备清淤、疏浚、修复等所需材料和设备;3. 施工准备:设置施工标志牌、施工围挡等;4. 清淤疏浚:先对明渠进行清淤疏浚工作,确保渠道畅通;5. 修复渠道:修复漏损和裂缝处,保证明渠不漏水;6. 加固边坡:进行边坡加固工作,防止坍塌;7. 设置涵洞:根据实际情况设置涵洞,确保交通畅通;8. 完工验收:对整治后的明渠进行验收,确保工程质量符合要求。
六、安全保障1. 加强施工现场安全管理,确保施工人员和设备安全;2. 严格执行施工组织方案,避免施工期间发生安全事故;3. 对施工人员进行安全教育培训,增强安全意识;4. 配备必要的安全设施和器材,如安全帽、安全绳等。
4 2明渠工程施工方案一、工程背景4 2明渠工程位于某某地区,总长1000米,渠底宽度为2m,渠顶宽度为4m,渠深为1m,工程预算1000万元,工程等级为Ⅲ级。
该工程的建设意义和效益显著,可提高灌溉效率,保障农田水源供给。
二、施工准备1.施工前的环境调查施工前必须依据当地环保和水利部门的相关规定进行调查和评估,了解当地地质、气候、水文情况,为施工方案的制定提供依据。
2.施工前的勘察设计对工程施工区域进行详细勘察和设计,确定明渠工程的定位、线路、渠床形状和渠道水流方向等关键参数。
3.施工前的物资准备准备相关的施工机械设备、工程材料和劳务人员,确保施工的顺利进行。
三、施工方案1. 渠道开挖根据设计要求,进行渠道开挖,并对渠底、渠坡、渠壁进行修整,确保渠道的平整和稳固。
2. 渠道护底在渠底的基础上铺设一层过滤层,以保护渠底免受水流侵蚀,提高渠底的使用寿命。
3. 渠道护坡在渠道的两侧进行护坡,以防止渠壁受到侵蚀和冲刷,同时确保渠道的稳定和安全。
4. 渠道护顶在渠道的顶部进行相应的护顶处理,以确保渠道顶部的平整和稳固,同时加固渠道的结构。
5. 渠道防渗根据工程设计要求,对渠道进行防渗处理,采取相应的措施防止渠道的渗漏。
6. 渠道排水为了避免渠道内积水影响使用,需要对渠道进行排水处理,确保渠道内部畅通。
7. 渠道养护在渠道施工结束后,需要对渠道进行相应的养护,包括保养、清理和维护,以保证渠道的正常使用和服务寿命。
四、安全保障1.施工安全在施工过程中,必须严格遵守相关的安全生产法规,建立健全安全管理体系,确保施工操作人员的安全。
2.环境保护在施工过程中,必须严格遵守环保法规,减少对周边环境的污染,保护当地生态环境。
3.质量保证在施工过程中,必须严格遵守相关的施工技术标准和质量要求,确保工程的质量。
五、监测评估在施工过程中,需要对施工过程和施工质量进行监测评估,及时发现问题并进行调整和改进,确保工程施工的安全质量。
明渠施工方案明渠施工是一种常用的水利工程施工方式,主要用于流域内的排水、蓄水和灌溉等工程。
下面是一份明渠施工方案,具体如下:一、工程概况明渠施工地点位于XX地区XX河段,施工内容为新建一条长XX公里的明渠。
明渠的主要用途是用于排水和灌溉,具体设计参数如下:- 渠道截面形状:梯形- 渠底宽度:XX米- 渠顶宽度:XX米- 渠深:XX米- 最大设计流量:XX立方米/秒二、施工工艺流程1. 移除现场杂物和植被:由于施工地点通常是一片开阔空地,所以需要移除现场的杂草和植被,以便后续工作的进行。
2. 挖掘渠道:按照设计要求,使用挖掘机等大型施工机械挖掘渠道。
挖掘过程中要保持渠道的纵横坡,确保设计要求的施工精度。
3. 清理渠底:挖掘完成后要对渠底进行清理,确保渠道底部平整,无杂物和尖锐物体,以减小水流阻力。
4. 铺设渠底防渗层:根据设计要求,在渠底铺设防渗层,可以使用HDPE材料等,以防止水渗漏。
5. 浇筑渠道墙壁:在渠道两侧浇筑混凝土墙壁,保证渠道的稳定性。
墙壁的高度和厚度要符合设计要求,并且要进行加固处理。
6. 抹平渠道墙壁:使用抹光机或手工工具对渠道墙壁进行抹平和修整,保证其表面光滑,以减小水流阻力。
7. 安装渠道边坡及护坡:在渠道两侧修整边坡,根据设计要求进行坡角施工,然后进行植被覆盖或搭设护坡结构。
8. 渠道检验和验收:完成施工后,对渠道进行检验和验收,确保渠道的质量和安全。
三、施工注意事项1. 施工过程中要严格按照设计要求进行,确保渠道的几何形状、尺寸和深度达到设计要求。
2. 施工人员要具备相关的施工经验和技能,并且要熟悉使用施工机械设备。
3. 渠道施工要考虑沉降和坍塌等地质灾害因素,加强监测和防范措施。
4. 施工现场要注意安全,确保员工的人身安全,严禁乱堆放材料和设备。
5. 施工过程中要加强沟通和协调,与设计、监理等相关方保持良好的沟通,及时解决问题。
以上是一份明渠施工方案,希望能对您有所帮助。
第1篇一、工程概况本项目为一座明渠工程,主要用于灌溉、排涝和景观绿化。
明渠全长约5公里,起点位于XX镇,终点位于XX镇,沿途穿越XX村、XX村等地。
工程包括渠道开挖、渠底铺砌、渠道两侧绿化带建设等主要内容。
二、施工准备1. 组织机构成立项目施工领导小组,负责工程的全面管理。
下设工程技术组、质量安全组、材料供应组、施工监理组等,明确各组成员职责。
2. 人员培训对施工人员进行专业培训,确保其掌握施工技能和安全知识。
3. 材料设备根据设计要求,准备足够的施工材料,如混凝土、砂石、钢筋等,并确保设备齐全,如挖掘机、推土机、混凝土搅拌车等。
4. 测量放样根据设计图纸,进行现场测量放样,确定渠道的走向和尺寸。
三、施工工艺1. 渠道开挖采用挖掘机进行渠道开挖,确保渠道底宽和深度符合设计要求。
开挖过程中,注意边坡稳定,防止塌方。
2. 渠底铺砌渠底铺砌采用混凝土预制板,确保渠道的稳定性和耐久性。
具体步骤如下:- 清理渠底,去除杂物和松散土层;- 浇筑混凝土基础,确保平整;- 预制板安装,注意缝隙处理;- 混凝土浇筑,封闭缝隙。
3. 渠道两侧绿化带建设- 挖掘绿化带沟槽,宽度、深度符合设计要求;- 回填土壤,确保土壤压实;- 种植绿化植物,如乔木、灌木、地被等。
四、质量控制1. 原材料质量控制严格检查原材料的质量,确保符合国家标准。
2. 施工过程控制加强施工过程中的质量控制,确保每道工序符合设计要求。
3. 质量检验定期进行质量检验,发现问题及时整改。
五、安全管理1. 安全教育对施工人员进行安全教育,提高安全意识。
2. 安全措施- 施工现场设置安全警示标志;- 施工人员佩戴安全帽、安全带等防护用品;- 严格执行操作规程,防止事故发生。
六、环境保护1. 噪声控制限制施工机械的作业时间,降低噪声污染。
2. 粉尘控制采取洒水降尘等措施,减少粉尘排放。
3. 废水处理施工废水经处理后达标排放。
七、施工进度根据工程量,制定合理的施工进度计划,确保工程按期完成。
第1篇一、工程概况项目名称:XX明渠整治工程建设地点:XX市XX区建设内容及规模:本工程主要对XX明渠进行整治,包括渠道清淤、岸坡加固、生态修复、景观提升等,旨在改善明渠水质,提升城市生态环境。
二、施工准备1. 组织准备:成立项目施工管理团队,明确各岗位职责,确保施工过程中的协调与沟通。
2. 技术准备:根据设计图纸和相关技术规范,编制详细的施工方案,明确施工工艺、施工流程和质量标准。
3. 物资准备:提前采购施工所需的材料、设备,确保材料质量符合要求,设备性能稳定。
4. 人员准备:对施工人员进行专业技能培训,确保施工人员具备相应的施工技能和安全意识。
三、施工方案1. 渠道清淤:- 采用机械清淤和人工清淤相结合的方式,清除渠道内的淤泥和杂物。
- 清淤过程中,注意保护周边生态环境,尽量减少对周边居民的影响。
2. 岸坡加固:- 根据实际情况,选择合适的岸坡加固材料,如生态石笼、植被护坡等。
- 采用分层压实、边坡平整的方法,确保岸坡稳定。
3. 生态修复:- 在渠道两侧种植绿化植物,增加绿化覆盖率,改善生态环境。
- 修复受损植被,提高植被恢复速度。
4. 景观提升:- 设计美观、实用的景观设施,如亲水平台、休息亭等。
- 利用自然景观元素,打造具有地域特色的明渠景观。
四、施工进度安排1. 施工准备阶段:1个月2. 渠道清淤阶段:2个月3. 岸坡加固阶段:1个月4. 生态修复阶段:2个月5. 景观提升阶段:1个月总计:7个月五、质量保证措施1. 严格执行国家和地方相关法律法规,确保工程质量。
2. 严格控制材料质量,确保施工材料符合设计要求。
3. 加强施工过程中的质量检查,及时发现并解决质量问题。
4. 建立质量责任制,确保工程质量得到有效保障。
六、安全文明施工措施1. 严格执行安全生产法规,确保施工安全。
2. 加强施工现场安全管理,定期开展安全教育培训。
3. 落实文明施工措施,减少施工对周边环境的影响。
4. 做好施工垃圾处理,确保施工现场整洁有序。
明渠工程施工方案一、工程概况明渠工程是城市给排水系统中的重要组成部分,其主要作用是收集和排放城市雨水、工业废水、生活污水等。
本工程明渠全长为XX米,宽度为XX米,深度为XX米,采用混凝土浇筑结构,设计流量为XX立方米/秒。
二、施工准备1. 技术准备:熟悉设计图纸和相关技术规范,组织技术人员进行施工方案的编制和交底。
2. 施工现场准备:清除施工场地内的障碍物,平整场地,设置临时排水设施,确保施工场地干燥。
3. 材料准备:根据施工图纸和工程量清单,提前做好原材料的采购和进场验收工作,确保原材料质量符合设计要求。
4. 设备准备:根据施工需要,配置足够的施工机械和设备,并对设备进行调试和维护,确保设备正常运行。
三、施工流程1. 土方开挖:按照设计图纸要求进行土方开挖,采用自卸汽车将挖出的土方运离施工现场。
在开挖过程中,要注意边坡的稳定,防止坍塌事故的发生。
2. 基础处理:对开挖出的基础进行处理,清除杂物,平整基础面,验收合格后进行下一步施工。
3. 模板制作与安装:根据设计图纸要求,制作混凝土浇筑用的模板,模板要求平整、牢固、接缝严密。
模板安装后进行验收,合格后进行混凝土浇筑。
4. 混凝土浇筑:采用现场搅拌的混凝土进行浇筑,注意控制混凝土的配合比和坍落度。
混凝土浇筑过程中,要注意振捣密实,防止蜂窝麻面现象的发生。
5. 养护:混凝土浇筑完成后,及时进行养护,覆盖湿草袋,定期浇水,保持湿润,养护时间不少于XX天。
6. 渠底清理:养护期满后,对渠底进行清理,清除杂物,验收合格后进行下一步施工。
7. 防水层施工:根据设计要求,进行防水层施工,确保防水层施工质量。
8. 混凝土面层施工:在防水层验收合格后,进行混凝土面层施工,注意控制混凝土的配合比和坍落度,振捣密实,养护期满后进行验收。
四、质量保证措施1. 严格把控原材料的质量,原材料必须经过复试合格后方可使用。
2. 加强施工过程中的质量控制,严格按照施工方案和施工工艺进行施工。
明渠修筑施工方案设计明渠修筑施工方案设计篇一沟槽开挖前应了解土质、地下水等情况。
查清地下埋设的管道、电缆或有毒气体的位置、深度、走向,并要加设标记,设置护栏。
工程实施前施工人员必须向操作工人详细交底。
其内容包括:地下设施情况、危险性、安全措施、操作方法和施工过程中的安全注意事项等。
在现场通道附近挖土时,要设护栏及警示标志,夜间应设红色警示灯。
沟槽边上0.8m以内不准堆料或停放车辆设备。
挖土时要从上而下顺序作业,严禁掏洞挖土。
机械挖运、土方时应有专人指挥。
开挖沟槽要按照土质情况进行放坡或支护。
挖槽深度超过1.5m不加支撑时,应按市政工程安全操作规程的土方放坡规定,确定放坡坡度。
在开挖沟槽过程中,沟槽底部应保证平整,并清除所有松散或凸起的石块,再在其上铺设砂垫层或支模浇筑砼垫层。
若遇松软土质、淤泥等不良地基时,根据具体情况并取得业主和设计单位同意后,采用碎石垫层、灰土垫层等进行换填土或其它措施处理后再设砂垫层或支模浇筑砼垫层。
开挖过程中遇到地下管线复杂及地基土质较差时,可采用直槽密支撑的开挖方式,分段施工,并做好土方调配。
经土方平衡后多余土方外运,其余土方内转、回填的原则。
沟槽成型后,需进行严格的验槽,即要有足够的操作宽度,也要保证地基的承载力要求,杜绝超挖。
验槽后填制好相应的记录。
经监理工程师验收合格后,方可进行下道工序的施工。
开挖时应做好排水措施,防止槽底受水浸泡。
2、支撑水平间距1.2m,垂直间距0.9m;3、直槽支撑不能作为作业人员的上下沟槽的楼梯;5、支撑、倒撑、拆撑必须由有实践经验的工人进行操作,有经验的施工人员监护指导。
雨天施工时要做到:1、随时了解气象资料,做好临时防雨设施的储备,如雨棚、草袋、防滑跳板等。
2、检查施工排水设备的工作状况、供电线路等的安全状况。
加固临时线路,电线距离地面高度应在3m以上。
4、打好深井或沟槽排水井,保证沟槽边坡稳定,防止沟槽内积水;明渠修筑施工方案设计篇二全玻璃幕墙的安装施工是一项多工种联合施工,不仅工序复杂,操作也要求十分精细。
目录第一章工程概况一、工程概况本标段工程按原设计起止桩号为K27+020至K29+止,但根据现场实际情况设计改线后的本标段工程起止桩号为K26+至K29+止,其中明渠全长1469.88米;其中明渠段分布情况:二、本施工方案总体目标1、工期目标计划于2010年6月1日开工,全部工程项目在2010年03月20日完成,总工期约290天;2、质量目标认真贯彻本公司“依靠科技、规范管理、质量保证、顾客满意”的质量方针,加强全面质量管理,树立精品意识,按ISO9002质量体系组织施工,本合同全部工程达到:一次验收合格率100%,优良率达到75%以上;工程总体质量达到国家和部颁合格标准,争创优良工程;原材料、半成品检测试验合格率100%,杜绝不合格品进入工地;3、安全目标严格执行国家、行业颁布的有关安全生产法规、施工安全规则,建立安全保证体系;坚持“安全第一,预防为主”的原则,落实安全生产逐级负责制,完善各项规章制度,强化组织管理,控制和消灭施工中的惯性事故;做到:1“三无”:无工伤死亡和重伤事故,无交通死亡事故,无爆炸、火灾、洪灾事故;2“一杜绝”:杜绝机械设备重大安全事故;3“一控”:控制年负伤频率在行业标准以下;4“三消灭”:消灭违章指挥,消灭违章操作,消灭惯性事故;4、环保及文明施工目标项目施工同时、同步设计和实施环保措施,确保施工现场各项环保指标满足国家、行业和地方环保条例和标准以及设计的要求;工地做到整洁有序、施工标志齐全美观;第二章本工程重点、难点分析一、本工程的难点、重点分析本明渠工程施工的重、难点之一:是明渠开挖,进度的快慢直接关系到后续工作的施工;受雨季的影响较大,易阻挡施工,施工进场道路至渣场道路,一下雨容易造成路面滑,车辆无法通过;重、难点之二:武华3渡槽尾端渠道工程中没有现有交通,必须新修临时道路,新修临时道路全部需要横跨鱼池、农田;重、难点之三:渠线开挖中天然气管道50米范围内禁止放炮、房屋建筑50米范围内禁止放炮,根据2010年3月2日重庆市超高压局领导现场指出铁塔200米范围内禁止放炮作业;拟采取的措施:1、明渠开挖采取分段进行作业,增加人员、机具、设备人员投入;合理布置施工作业面,对于受雨季影响的施工作业区暂停施工,进行影响较小的进行施工;2、对于武华3渡槽尾端渠道进场道路,在渠道开挖的同时,对该段进场道路进行填筑,填筑材料采用渠道开挖出来的石渣料进行回填,工程完工结束后,该段填筑的回填料二次转运至渣场;3、对于渠线开挖中天然气管道、房屋建筑、高压线范围内,采取机械凿岩机开挖,禁止放炮作业;第三章施工总体布置一、施工总布置的条件及原则1、施工总布置的条件本工程的施工总布置利用及考虑以下条件:1现有场内、外交通运输条件;2水电、地方材料供应条件;3按现场规划业主已审核批准的施工场地;4充分考虑施工时的等其他条件;2、施工总布置原则1合理利用业主提供的永久和临时土地征用场地;2场地划分和布置符合“有利生产、方便生活、易于管理、经济合理”的原则,并符合国家有关安全、防火、卫生和环保等规定;3一切临时建筑物和施工设施的布置,满足主体工程施工要求,互相协调、避免干扰,尤其不能影响主体工程的施工和运行;4主要的施工设备、施工工厂的防洪标准与工程规模相适应;5充分考虑现场现有公路、电力等设施;3、场内、外交通1场外交通本标段工程渠道走向基本与武华水库至长虹公路机耕道平行,故对外运输主要使用该条公路;2场内运输道路场内材料运输和渣部分道路采用渠道作为运输道路,材料运至主干道后二次转运至施工作业区;4、施工风、水、电及通讯1施工供风本工程明渠段供风的主要目的是石方开挖;根据开挖钻爆强度和施工总进度的计划安排,计划配备3台3m3柴油移动式空压机,均匀分布;2供水1供水项目本工程施工用水主要为石方开挖、砌体、砼浇筑、养护提供水源;2供水水源点解决的方法一:在附近的水源点或打水井抽引至施工作业区,并修建蓄水池蓄水,蓄水池蓄水量为10m3;解决的方法二:拟采油桶装水,二次转运至施工现场;3施工供电1供电范围供电范围:石方开挖、砼浇筑、砌筑等;2供电电源本工程施工电源共两处,施工电源点的变压器容量为30KVA,该变压器功率根本满足不了需要要求,通过计算必须采用80KVA变压器才能满足要求;考虑到明渠工程不是固定作业,减少临时设施的搭设时间,所以增加投入采用柴油发电机解决施工用电;柴油发电机的好处在于可以随时进行移动;4施工通讯1场内施工通讯本工程由于施工区域较为分散,场内施工通讯配置主要采用2对无线电对讲机,供内部现场指挥调度;5、砼及砂浆拌和系统1砼拌和系统的布置1布置依据根据现场实际情况约束、现场施工条件的影响、现场施工工作量的大小进行布置;2砼生产系统布置明渠工程主要砼量是底板砼及预制盖板砼,砂浆用量主要用于渠道侧墙砌体、排水沟砌体、渠道内抹面;根据现场施工的特点,结合施工区地形,明渠采用现场拌和,移动式拌和站拌料,可以满足需要;2砼拌和质量控制程序1砼生产严格按施工规范要求拌制,防止骨料混堆;2定期检查系统衡量部件、严格按试验室配合比配料拌和砼;第四章施工方案规划一、施工方案规划本标段工程隧洞进出口均需要穿越公路,为了在明渠施工时不影响隧洞工程施工,故明渠段总体施工规划如下:第一步,在明渠之前先进行隧洞出口段的公路改道,将此段公路改道,改道所需土石料,采用隧洞出口洞顶的覆盖层,填筑改道公路,当填筑公路土石料不足时,采取挖掘渐变段土石方进行填筑;第二步,公路改道完成后,立即进行隧洞出口渐变段及29涵洞工程的沟槽土石开挖,该段开挖完成后立即进行侧墙及顶板的施工,完成后待养护期到达后立即回填,这样隧洞工程可以正常掘进;第三步,进行对隧洞出口段至武华3渡槽段的明渠开挖,目的在于其一,等该段基本开挖成型后,再进行26+至隧洞进口段和隧洞进口段土石方开挖应该段从表面上看基本全部是砂岩,利用此段开挖处的能利用的块石,运至已开挖成型的其他明渠段作为挡土墙块石用;其二,利用武华2渡槽至3渡槽开挖出来的土石料,填筑武华尾端渠道的进场道路;第四步,待尾端渠道进场道路修通后,在进行渠道尾端开挖、渠道衬砌;第五章劳动力配备计划一、劳动力投入计划1、岗位设置计划1劳动力安排计划基于岗位的设置,而岗位的设置基于工程范围、工程内容、施工区域的划分;2劳动力岗位包括施工管理岗位和直接从事施工的一线工人;一线工人依据专业特征和工程量设置各专业工种和辅助工种岗位;3进场劳动力的安排,按照“双向选择,择优聘用”的原则在公司内择优选配;管理人员则按照专业对口、擅长管理、经验丰富、作业过硬,并具有奉献精神的原则择优选派;4主要的技术工人则按照工种配套、技术精良、经验丰富、持证上岗的办法择优选配,组成本工程高素质的施工队伍;2、明渠施工队伍配置本标段工程计划配置2个施工作业队伍;劳动力配置计划表详见附表劳动力计划表;劳动力计划表单位:人三、施工机械设备计划1、机械设备进场方案1施工机械设备分为长期使用设备和临时使用设备,可根据施工现场的实际和需求陆续进场和退场,并保证不误施工;2所有进场的施工机械设备都必须确保其完好率达100%,待维修设备一律不得进场;3所有施工设备进场后都应进行维修保养新购设备除外,外刷油漆,统一编号;4优化配置施工机械设备,并实行统一管理;2、施工机械设备管理及维修保养1施工机械设备实行统一管理,统一调度、调配使用,设备调度由材料设备组执行;2机械设备推行使用、维修、保养一条龙责任制,并建立维修保养制度,实行谁使用,谁维修,谁保养,推行定期维修和例行保修;3实行机械设备不含工具专人负责制,定人、定设备、定责任、定维修保养;3、施工机械设备投入计划表主要施工设备表第六章工程进度计划与措施一、编制依据与原则1、编制依据1本标段施工总进度计划,按照业主规定的工期要求进行编制;2主要施工程序及施工方法、我公司同类工程的施工经验;2、编制原则在施工期季节性较强,受水情、气象影响较大等施工条件下,根据本合同工程的施工特点,施工总进度计划的编制应遵循“科学、高效、安全、优质”的原则,统筹安排各分项工程的进度,尽量作到均衡、连续有节奏地施工,全面响应合同文件和建设单位提出的有关工程进度的要求;1按照招标文件规定的主要工程施工程序及控制工期要求,做好施工总体规划,科学合理地安排施工程序及其施工进度,确保节点工期及合同总工期如期地完成;2组织配套机械化施工作业,提高施工生产效率,加快工程施工进度;3采用适合施工强度指标排定施工日程,对不可预见因素留有余地,并在施工中力求实现均衡生产;4进度计划编制中充分考虑各施工部位的相互干扰,合理制定工期,确保施工安全;3、工期计划计划2010年6月01日开工,2011年3月20日完工;二、施工总进度安排本明渠工程关键项目土石方开挖及砌体砌筑工程;1、土石方开挖计划在2010年6月01日开始施工,2010年10月30日完成;2、边坡防护处理计划于2010年8月1日开工,2010年11月30日完成;3、浆砌块石侧墙计划于2010年8月1日开工,2011年1月15日前全部完成;4、C15砼底板计划2010年9月1日开工,2011年1月30日完成;5、M10水泥砂浆抹面计划2010年10月01日开工,2010年2月20日完成;6、土石方回填计划2010年9月1日开工,2011年1月30日完成;7、C20砼盖板安装计划2010年11月1日开工,2011年3月20日完成;其他工程项目可根据施工具休情况,均衡穿插进行施工;具体施工进度安排,详见明渠工程施工进度计划横道图;三、工期保证措施为保证工期目标的实现,采取各种有效的措施,对施工全过程的进度实施管理,确保控制性工期目标的实现;1、组织保证措施项目部应建立进度实施和保证机构,制定进度管理工作制度,并建立工期目标体系;1进度实施和保证机构设置①建立以项目经理为首的施工进度协调小组,对工程项目施工进度进行监督和协调,及时控制和解决施工过程中的关键问题;②设置专职调度员,负责生产调度,进行进度控制;③在施工基层组织,包括物资设备组、施工队和施工班组,设置兼职调度员,在专职调度员领导下做好调度工作;2主要岗位和部门的工期保证职责①项目经理为工期保证的最终负责人,领导和协调项目部人员进行施工,保证进度如期完成;审查进度计划,检查工程进度,解决施工过程的关键问题,并对人、财、物进行调度;②专职调度员在项目经理的领导下,进行生产调度,严格贯彻执行生产计划,组织合理均衡的施工,并负责细化进度,检查施工进展情况,督促作业计划的完成;③工程技术组在项目总工程师的领导下,制定进度计划和确保工期的技术组织措施,积极推广应用“四新”技术,为工期保证提供技术上的支持;同时负责按施工进度计划组织施工生产,保证进度计划的实现;④物资设备组保证设备按时进场并投入生产,并负责机械设备的维护、保养,使之处于较佳状态;保证材料供应,按材料计划采购材料并运输进场;⑤财务计划组在项目经理的领导下管好用好工程资金,进行良好的资金运作,组织充足的资金,保证项目工期计划所急需资金的供应;3建立进度管理制度①施工现场施工管理实施办法含施工调度工作细则;②施工计划编制和实施办法;③技术经济承包制实施办法;④施工进度检查;⑤关于施工进度协调会的规定等;4建立工期控制目标体系根据本工程的施工特点,将总进度控制计划层层分解,分别确定各分部工程工期目标、各施工阶段工期目标,形成目标框架体系,为计划编制和施工调度工作提供依据;2、赶工措施①增加人员、机械、材料的投入,压缩后续工序持续时间;②采用新技术,进行合理的施工工序组织,从而改变工序逻辑关系,减少关键线路上的工程项目;3、资源配备措施1劳动力组织根据工程施工进度计划和工程项目情况包括工作内容、工程量等编制劳动力计划,责成项目部劳务部门按此计划组织劳动力进场,特殊工种人员须持证上岗,人员进场前先进行培训教育,采取赶工措施须增加人员投入时可部分利用当地劳力;同时建立考核奖罚制度,加强劳动纪律,开展劳动竞赛;并在施工中不断优化劳力组合,提高劳动生产率;2机械设备的配置按照工程施工进度计划进行机械设备需用量计算,然后根据各项目施工时间编制机械设备使用计划,报送单位总部核准,按时按量组织机械设备进场;应注意机械设备的选择与配套,以充分利用机械设备效能;施工时应合理安排机械作业,使之发挥较高的使用效率,同时备足备用品和备件,另外要加强机械设备的维修与保养,使之处于良好状态;具体机械设备管理由物资科负责;3材料的采购与供应首先编制好材料的使用计划,由物资设备组据此进行采购,必须保证按质按量供应;为此,应深入调查料源情况,制定多项采购方案进行比较,最后确定采购方案,并确定一个候选方案以防万一,确定后与所选供应商按材料使用计划必须考虑一定储备量,签订供应合同,由物资设备组监督合同的执行,切实保证材料供应;对于不合格品的材料,要及时清理、隔离、封存,并有详细记录;即时上报,采取措施进行处理,杜绝不合格材料用到施工现场;若有问题及时反馈,严禁发生停工待料的现象,同时施工现场应及早做好各类材料堆场和仓库,以便前期储备部分材料;4资金保证措施项目部应搞好资金运作,多方面筹措资金,保证资金供应,以利工期目标实现;在项目部资金供应不足时,应保证材料价款和员工工资的发放,其余款项如总部管理费、核定利润、劳动保险等费用暂缓提取,以保证工程施工顺利进行;4、信息管理措施1进度控制文件进度控制文件的管理是项目管理有关各方执行进度方面文件的过程;通过文件,监理工程师获得信息,下发各类指示,并及时处理存在问题,协调各方的关系,保证工程顺利进行;主要包括以下文件:①合同文件;进度计划及其他工作计划;②现场进度管理性文件:包括信函、现场指令、现场通知书、现场批准书、会议记录等;2信息系统建立项目部应依据项目管理机构的组成建立监测、分析、调整、反馈进度实施过程的信息系统,包括由上而下的信息流动程序和由下而上的信息反馈程序,并建立一整套信息管理工作制度,以保证信息流动的畅通;3信息管理信息管理是通过有效的逐级信息分配,应用图表和指令作为载体,上级通过指令对下级发布信息,下级则用图表向上级汇报;另外由合同管理科专人负责与监理、业主的往来信息;项目部各部门、班组等及主要管理人员应将所属进度信息及时反馈,并通过召开进度协调会议等措施进行信息分配,以利加强进度动态管理;第七章施工方案一、施工顺序施工测量→土石方开挖→边坡防护处理→浆砌块石侧墙→土石回填→C15砼底板浇筑→M10水泥砂浆抹面→排水沟砌筑→C20砼预制盖板安装;二、施工测量工程施工测量是建设工程产品由设计转化为实物的第一步,施工测量的好坏,直接影响工程的综合质量,并且制约着施工过程中有关工序的质量和进度;因此,工程测量控制是工程施工质量控制中非常重要的工作,它是施工阶段的一项重要内容;1、测量准备工作1在施工前,根据业主单位提供的平面控制网点和高程控制网点,校测其基本控制点和基线的测量精度,复核其资料和数据的准确性;并及时在施工现场适当的位置上布置施工测量导线,埋设测量控制桩,将建设单位提供的水准点、坐标控制点做上醒目的标记,组织测量人员将其引置到施工现场,复测校核,并将校核所测成果整理后报监理工程师审查,以便施工时准确、快速地进行施工放样工作;2现场的基准点和施工放线应具有书面的计算书,且应经测量专业监理工程师复核签字认可后方可投入工程使用;3施工前与监理工程师一起对原始地形进行复测,将复测结果上报监理工程师,以便计量时使用;4安排测量放样人员进行放样,并预先在标段两端插好断面交会桩;2、土石方开挖测量放样1施工放样采用全站仪,2C值误差小于30″,垂直度指针误差小于1′;2利用指定的轴线交点作控制点,采用极坐标法进行放样,桩位方向误差应小于5mm;3利用S3型水准仪测定标高,误差不大于3mm;4土方削坡要求平面位置中误差在±30mm、高程误差在±30mm以内;3、渠道施工的测量与放样1渠道中心线的测定,采用以下两种方法:①在规划设计阶段已有渠堤中心线的地区,可利用已有中心桩进行加密;中心桩间距在直线段为30-50m,曲线段为10-30m;②在原有中心桩已被破坏的地区,应根据中心桩的设计数据,利用布设的施工导线或原有的控制点、图根点重新进行放样或加密,其点位达到误差应不大于20mm;2施工放样①在拟建水工建筑物的地段应埋设固定标志,作为施工放样的控制点,点位误差仅需满足建筑物的相对精度要求即可;②渠道中心桩确定后,应立即施测渠道纵、横断面,其技术要求应符合下表的规定;渠道纵横断面技术要求③渠道纵断面施测长度与渠长相应,横断面施测长度,在挖方区应超过两侧坡顶3-5m,填方区应超过外坡脚3—5m;在拟建水工建筑物的地区还要根据水工建筑物的施工和设计要求,加测纵、横断面;④渠道的边桩放样,是将设计横断面与地形横断面的交点标定在实地上,以供开挖之用;边桩放样点的点位中误差相对于断面中心桩不超过100mm;4、测量技术复核及质量保证措施为了保证工程质量,防止因测量放线的差错造成损失,必须在整个施工的各阶段和各主要部位做好复检验线工作,由专门设立的复检测量组承担,具体工作事项包括:1验线工作应积极主动,真正做到防患于未然;2验线的依据要原始、正确、有效,主要是设计图纸、变更洽商和起测点位如红线桩、水准点及已知数据如坐标、标高应为原始资料;3验线使用的仪器和钢尺,要经质量技术监督局检验合格后方能使用;4验线精度符合规范要求;5必须专人验线,以确保工程质量;5、测量点线的保护和竣工测量1测量点线的保护施工过程中负责保护好测量基本控制点,提防基线的永久埋石、标架、水准点及自行增设的控制网点,使之容易进入和通视;2竣工测量当各项工程完工后,向监理工程师或工程竣工验收委员会上报,提供测量记录,并配合有关部门进行复核,在整个工程完工后,进行资料汇总,做好竣工验收测量资料;三、土石方开挖1、土方开挖①开挖的分层结合场区的道路布置,将基础进行分层开挖,自上而下进行,分层厚度结合地形地质条件的变化,先挖土方,后再挖基岩;开挖方向自渠道沿线进行;②开挖程序施工准备包括原地形测量、高程测量放线→地表覆盖层清理→石方钻爆开挖→石渣的挖装和运输;2、石方施工方法①地表清理及土方明挖场地清理包括被清理和表土清挖;植被清理主要采用挖掘机辅以人工对开挖工程区域内的树根杂草、垃圾、废渣以及监理人员指定的地点进行堆放;清理范围超出开挖边界线5m范围;对清理的有用树木、树根等交归业主,对其杂草、垃圾等按监理人指定地点进行焚烧,不能焚烧的进行掩埋处理;表土的清挖表土系指腐植土,对表土采用挖掘机辅以人工开挖,人工运至弃料场堆放,以备工程施工后,用于植被恢复和绿化用;②石方开挖覆盖层开挖结束后,露出基岩,建基面以上需开挖的岩石,根据图纸和文件要求,开挖至设计边线;首先采用YT24手风钻钻孔,用3m3/min,移动式空压机供风,进行钻孔爆破;爆破采用2岩石硝胺炸药;基面有水时,采用乳化炸药,微差爆破网路起爆;爆破后,采用挖掘机除渣、对有用的块石堆积备用;采用预裂爆破和松动爆破方式施工,布置孔径36mm、孔距:1.0m、排距:-0.8m、孔深:-1.5m、钻孔角度:65°-70°,炸药单耗:-0.4kgm3;③基岩保护层开挖建基面边坡保护层采用预裂爆破,预裂爆破钻孔要严格控制钻孔质量,相邻孔间的岩面不平整不大于150cm,孔壁表面不出现爆破裂隙或将原有裂隙扩大现象;爆孔保存率控制在有关规范要求标准内;边坡手风钻进行预裂钻孔爆破,2硝石或乳化炸药,间隔装药,导爆索起爆;钻爆参数:孔径36mm、孔距60-80cm、炸药线装密度200-250g/m,角度平行边坡设计坡度;基础保护层厚度为0.5m,水平基础面采用浅孔小炮分层开挖;手风钻钻孔,火花起爆;按照规范要求,分三层钻爆开挖;最后一层钻爆清除以后,用撬棍、风镐、清除松动或尖角、不允许有欠挖;④建基面的清理根据设计图纸要求挖至设计高程后,把表面的尘土浮渣清理干净,并把表面积水排除清理干净;建基面岩石的完整性和力学强度满足施工图纸规定要求;⑤建基面保护建基面开挖出来完后,需经验收合格后,方能进行下一道工序;3、渠道开挖爆破控制1爆破试验为做好爆破工作,在开挖主体工程石方爆破时,选择场地进行生产性爆破试验,Φ36mm孔径的有关孔距、排距、炸药单耗、线装药密度等参数,然后在大规模的土石方。
一、工程概况本工程位于某城市某区域,主要针对明渠进行疏浚施工。
该明渠全长2.5公里,设计宽度为30米,设计深度为4米。
近年来,由于泥沙淤积,明渠水深逐渐下降,影响了周边居民的正常生活和排水。
为确保明渠的正常运行,提高排水能力,特制定本施工方案。
二、施工方法1. 施工设备(1)挖泥船:采用绞吸式挖泥船,具有高效、环保、自动化等优点。
(2)泥驳:采用自卸式泥驳,用于装载挖泥船挖取的泥沙。
(3)运输车辆:采用自卸汽车,用于将泥沙运输至指定堆场。
2. 施工工艺(1)测量放样:首先进行测量放样,确定疏浚范围和深度。
(2)开槽:挖泥船在疏浚范围内开槽,深度按照设计要求进行。
(3)挖泥:挖泥船在开好的槽内进行挖泥作业,将泥沙装载至泥驳。
(4)运输:泥驳将装载的泥沙运输至指定堆场。
(5)堆场处理:对运输至堆场的泥沙进行分类处理,合理利用。
三、施工组织1. 施工队伍(1)项目经理部:负责整个工程的施工组织、协调和管理工作。
(2)施工班组:负责具体施工任务的实施。
2. 施工进度(1)施工前准备:15天(2)疏浚施工:60天(3)堆场处理:15天(4)施工验收:10天四、安全措施1. 人员安全:加强安全教育,提高安全意识;严格执行操作规程,确保人员安全。
2. 设备安全:定期检查设备,确保设备正常运行;严格执行设备操作规程,防止设备故障。
3. 环境保护:采用环保型挖泥船,减少对水环境的影响;对运输过程中的泥沙进行覆盖,防止扬尘污染。
4. 防汛措施:加强汛期施工管理,做好排水设施,确保施工安全。
五、施工质量1. 施工前对施工人员进行技术交底,确保施工质量。
2. 严格执行施工规范和设计要求,确保工程质量。
3. 施工过程中加强质量监控,及时发现和处理质量问题。
4. 施工完成后,组织相关单位进行验收,确保工程质量达到设计要求。
六、总结本施工方案针对明渠疏浚工程,结合工程实际情况,制定了合理的施工方法、组织措施和安全措施。
通过精心组织、严格管理,确保工程顺利进行,为周边居民创造一个良好的生活环境。
导流明渠施工方案导流明渠施工方案一、工程概况导流明渠工程是为了将河流或洪水引导到指定地点而建设的人工渠道。
它具有提高水利设施和防灾减灾能力的重要作用。
本工程计划在某河流附近建设一条导流明渠,全长1000米,宽10米,深2米。
本施工方案将详细介绍导流明渠的施工工艺和注意事项。
二、施工工艺1. 地面清理与测量首先,需要将施工区域的地表清理干净,确保没有杂物和障碍物。
然后,利用仪器对导流明渠的标高和线路进行测量。
测量结果将作为后续施工的依据。
2. 挖掘明渠根据测量结果,在施工区域标定明渠的起点和终点,并且在明渠的两侧开挖出一条浅沟。
接下来,使用挖掘机沿着浅沟的方向逐步挖掘明渠的主体部分。
挖掘时要注意确保明渠的宽度和深度符合设计要求,并且地面的倾斜度能够合理引导水流。
3. 加固明渠明渠挖掘完毕后,需要对明渠进行加固以保证其稳定性和耐久性。
首先,用喷枪将明渠内外的表面进行清洗,去除泥沙和碎石。
然后,在明渠底部和两侧的斜面上喷涂一层聚合物防水涂料,以防止渗漏。
最后,再在明渠内侧和外侧施工方向上分别铺设一层2-3厘米厚的防渗土,以加强明渠的稳定性。
4. 接水口和出水口工程为了引导水流进入明渠,在明渠的起点设置接水口,通常可以使用泵站或者开挖一个短暂的分水道来实现。
另外,在明渠的终点设置出水口,以将水流重新引导到原本的河流中。
5. 环境恢复工程施工结束后,需要对施工区域进行环境恢复。
包括清理施工现场的杂物和渣土,填平挖掘过的沟渠,对明渠加固处的搅拌站址进行清理和恢复,并修复施工区域周边的绿化景观等。
三、安全注意事项1. 施工人员必须佩戴好安全帽、工作服和防滑鞋,严禁穿拖鞋等不适宜劳动的鞋类。
2. 在施工现场设置明显的安全提示标志,禁止外人进入施工区域。
3. 施工过程中,要根据实际情况采取相应的防护措施,如挖掘明渠时需要设置挖掘挡土墙。
4. 在施工过程中保持与施工相关的水流流量和水位稳定,以减少施工意外发生的可能性。
排水明渠施工设计方案1. 项目概述本文档旨在提供一份排水明渠施工设计方案,用于指导排水明渠施工的具体操作。
2. 施工准备在进行排水明渠施工之前,需要进行以下准备工作:- 现场勘测:对施工区域进行详细的测量和勘测,确定施工所需的尺寸和材料。
- 资源准备:准备所需的人力、机械设备和材料,确保能够按计划进行施工。
- 安全措施:制定安全计划,确保施工过程中的安全和防护措施。
3. 施工步骤排水明渠施工的具体步骤如下:1. 清理和平整施工区域:清除施工区域内的杂物和障碍物,并确保施工区域平整。
2. 基础施工:根据设计要求,进行明渠基础的施工,包括挖掘、填充和夯实等操作。
3. 立柱或支架的施工:根据设计要求,安装必要的立柱或支架,用于支撑明渠的结构。
4. 壁堵施工:根据设计要求,进行明渠壁堵的施工,包括混凝土浇筑和抹灰等操作。
5. 透水层施工:根据设计要求,在明渠底部进行透水层的施工,确保排水畅通。
6. 排水系统的安装:根据设计要求,安装排水系统,包括排水管道和水泵等设备。
7. 完善施工细节:对施工过程中的细节进行检查和完善,确保施工质量和安全。
8. 清理施工遗留物:清理施工现场,保持环境整洁。
4. 施工质量控制为确保施工质量,应采取以下质量控制措施:- 施工现场巡检:定期对施工现场进行巡检,确保施工过程符合设计要求和施工规范。
- 材料检验:对采购的材料进行检验,确保其符合相关标准和规范。
- 施工记录和报告:详细记录施工过程和施工质量,及时汇报施工情况和质量问题。
- 施工质量评估:定期对施工质量进行评估和检测,及时发现和解决质量问题。
5. 安全措施在施工过程中,应严格遵守相关的安全规定和措施,确保施工安全,包括:- 安全培训:对施工人员进行必要的安全培训,提高安全意识和防护能力。
- 安全设施:设置必要的安全设施,如警示牌、防护栏等,确保施工现场的安全。
- 安全检查和监督:定期进行安全检查和监督,及时发现和解决存在的安全隐患。
长宁县东山水库灌区工程明渠工程施工方案河南水建集团有限公司二O一六年八月目录第一章施工总体规划1.1编制原则及编制依据1.2遵照执行的标准1.3工程概况第二章施工资源配置2.1人员配置2.2材料供应2.3设备、仪器配置第三章、施工程序及施工进度计划3.1施工进度计划3.2工期保证措施3.3施工进度监控措施第四章、主体工程施工方案4.1施工工序4.2施工测量4.3工程施工第五章施工平面布置图及说明5.1 总布置的原则第六章施工期排水与度汛6.1 施工期排水措施6.2 施工期防洪与度汛第七章施工质量保证体系7.1 质量保证体系7.2 质量管理措施7.3开挖爆破质量控制措施7.4 喷锚支护施工质量控制措施7.5混凝土浇筑施工质量控制措施7.6竣工文件资料准备及工程移交7.7 质量回访及保修第一章施工总体规划1.1编制原则及编制依据1.1.1编制原则1、执行国家有关法律、法规和政策;2、结合实际,因地制宜,力求工程与自然环境和谐;3、统筹安排、综合平衡、妥善协调各分部、分项工程的施工;4、合理推广新技术、新材料、新工艺和新设备。
1.1.2编制依据1、业主提供的《武都引水第二期灌区工程长宁县东山水库灌区工程招标文件》、《工程施工设计图纸》、施工合同、投标标书等文件;2、工程所在地区有关基本建设的法规、条例和地方政府对工程建设的要求;3、国家各有关部门对工程建设期间有关要求和批复;4、工程所在地区的自然条件、施工电源、水源、水文及水质、交通、环境保护等现状和近期发展规划;5、施工各种原材料试验、混凝土配合比试验、岩土物理力学试验等成果;6、工程有关工艺试验和生产性试验成果;7、业主和设计提供的勘测、设计成果;8、本项目工程特点、场地布置规划;9、现场调查及勘察情况和基础资料;10、本公司所承担类似工程的施工经验及所具备的技术、机械、资金等实力条件。
1.2遵照执行的标准、规程和规范本标段工程明渠专项施工方案编制主要引用的标准、规程和规范见表1-1(不限于)遵照执行的主要行业技术标准表:1、水电工程施工组织设计规范DL/T5397-20072、水电水利工程施工测量规范DL/T5173-20034、水利水电工程施工地质规程DL/T5109-19995、灌溉与排水工程设计规范GB50288-996、水利水电工程爆破施工技术规范DL/T5135-20017、混凝土面板堆石坝接缝止水技术规范DL/T5115-20088、水电水利工程砂石加工系统设计导则DL/T5098-19999、水工混凝土施工规范DL/T5144-200110、水工混凝土钢筋施工规范DL/T169-200211、水利水电工程施工安全防护设施技术规范DL5162-200212水利水电工程施工质量检验与评定规程SL176--200713、水利水电工程施工通用安全技术规程DL398-200714、水利水电工程施工作业人员安全操作规程SL401-200715、水利水电建筑工程验收规程SL223-200816、水利水电工程施工质量检验与评定规程SL176-200717、混凝土拌和用水标准JGJ63-200618、水利工程建设项目施工监理规范SL288-200319、水利水电工程单元工程施工质量验收评定标准1.3工程概况东山水库灌区工程设计渠长共8209.52m,其中明渠长5314.53m,渠系建筑物渡槽6座,总长1219m;隧洞5座,总长720m;倒虹管2座,长955.99m山溪涵洞7座、山溪渡槽5座,放水洞25座,机耕桥5座,人行桥12座,取水码头12座,公路桥2座,分水闸4座,泄水闸3座,节制闸7座,退水闸1座。
东山水库灌区工程建设涉及到长宁县的三个乡镇(长宁镇,开佛镇,梅白乡)六个村(三村,八一村,星月村,龙君村,元田村,会贤村)。
其中;长宁镇设计渠道长度3400m,主要涉及三村和八一村共2个村;工程主要建筑物涉及隧洞5座,渡槽3座,倒虹管1座,。
开佛镇设计渠道长度4350m,主要涉及星月、龙君、元田等3个村;工程主要涉及渠系建筑物,渡槽3座,倒虹管1座,;梅白乡设计的渠道长度488.86m,工程主要涉及渠系建筑物,和桥倒虹管1座。
东山水库灌区工程共分4级流量段:第1段:起始段~马鞍支渠,设计流1.50m3/s,加大流量1.875m3/s;第2段:马鞍支渠~谢家支渠,设计流量1.00m3/s,加大流量1.25m3/s;第3段:谢家支渠~开佛支渠,设计流量0.70m3/s,加大流量0.91m3/s;第4段:开佛支渠~东山左干渠渠末端,设计流量0.60m3/s,加大流量0.78m3/s。
本工程明渠设计为梯形断面,渠道底坡为1:2000,渠道防渗选用C20砼衬砌。
第二章施工资源配置2.1人员配置结合本分部工程施工特点、工作内容、工程所处地理位置及地形、地势状况,同时考虑到工程量大小和工程进度安排等情况,拟安排施工作业组2.2材料供应2.2.1混凝土及砂浆材料供应结合总体施工需要,混凝土及砂浆采用集中拌制,滚筒式混凝土运输车运输,少量砂浆及砼采用现场临时搅拌机拌制。
2.2.2其它材料供应水泥:宜宾红师水泥。
石粉:在宜宾江安采购。
砂石:在宜宾市长宁镇采购。
钢筋:在宜宾市钢材市场采购。
2.2.3材料供应计划根据招标文件提供的图纸和设计工程量,计算出本明渠分部工程主要材料需求量。
主材,砂石料按照提前半个月备料。
各项材料供应均结合施工进度计划进行编制。
2.3设备、仪器配置所有计划设备仪器均在施工前15日内进场。
详见:《现场施工设备仪器进场报验单》。
第三章、施工程序及施工进度计划3.1施工进度计划1、计划工期:180天。
3、开工时间:监理签发分部开工令之日起,计划2016年9月21日开工;4、完工时间:2017年3月20日。
详见下图:《长宁县东山水库灌区工程明渠分部工程施工进度计划横道图》。
3.2工期保证措施3.2.1工期保证方案科学合理地安排施工工序和施工时间,并在实施中及时调整进度计划,加强施工现场的组织管理和协调工作;保证技术、人、材、物、机供给;积极推广“四新”技术和建立竞争机制。
《工期保证方案框架图》见下。
3.2.2保证工期的组织措施1、发挥优势,全力保障施工生产我公司非常重视本标段工程的施工。
在队伍组织上,将发挥我公司技术优势,一方面抽调善打硬仗、技术过硬的项目管理及技术人员负责组织工程实施;另一方面,保证各种物资、设备按时足额到位;同时搞好工作和生活及环境建设,全方位保障施工生产。
2、加强网络计划管理对重点、难点和控制工期的工程,应用网络技术,抓住关键线路,优先重点安排;计划工期做到日保旬,旬保月,确保按期完成施工任务;尽可能做到多工序同步施工、平行作业,控制作业循环时间,合理安排作业层次,减少交叉和环境的影响。
在施工工期管理上,有针对性的对各阶段目标管理实现责任制,分工负责,一个目标一个目标地抓落实,从每时每日抓起,分目标保总目标,确保总目标的实现。
3、科学组织,加强协作随着施工情况的不断变化,及时分析控制工期的关键线路,合理调剂人力、物资、资金和机械配置,使施工进度紧跟计划;加强调度统计工作,减少各工序之间的衔接时间,避免窝工现象的发生;协调好各处室和各作业班组之间的工作,加强施工配合,减少施工浪费。
4、抓好资金管理,按时发放民工工资管好、用好工程资金,专款专用,确保流动资金的投入,为本工程提供强有力的资金保证;保证按时足额发放民工工资,不拖欠和克扣民工工资。
5、搞好对外关系,确保施工顺利进行在施工中切实理顺与业主、监理人、地方以及其他施工单位的工作关系,确保施工工作顺利进行。
6、加强人员配置,发挥人才优势在人员配置上,我公司抽调了理论和实践经验丰富、业务能力强、综合素质高的技术、管理人员及具有丰富经验的施工技术人员,组建技术密集型施工队伍,确保从施工管理到施工过程都能顺利进行。
7、科学配置生产要素对各工序施工设备进行理论分析,保证施工机械配置的先进性、科学性,充分发挥施工机械的整体性能,使施工机械配置形成系统,按系统工程理论组织管理,发挥系统整体优势,保证施工进度。
按照施工进度计划要求,及时做好各种物质的保障供应工作。
为了保证供给,确保不因材料影响工期。
3.2.3保证工期的技术措施1、优化实施阶段的施工组织设计,编制科学的施工方案,是保证工程顺利开展的关键。
2、对施工中各种可能发生的各种问题和风险进行分析规避,制定预案,做到“分析在前,估计充分,预案有效,规避得力”。
3、在整个施工过程中,做到“时间用足,空间占满,平行流水,立体交叉”。
4、发挥机械作业优势。
针对本工程特点,在明渠分部工程施工中,渠道开挖采用大斗容的挖掘机和装载机及大吨位的自卸汽车,砼采用强制集中拌和站和大容量的运输车,等等。
3.3施工进度监控措施3.3.1监控原则事先预控,动态管理,措施有效,履行合同。
3.3.2进度监控的基本程序进度监控基本程序图:3.3.3进度监控方法1、投资指标控制法根据本合同工程总投资计划,编制与施工进度相对应的逐月投资安排计划,比较每月实际完成与计划完成的差距,分析原因,采取相应的对策,从宏观控制到微观控制,并绘制投资控制曲线。
2、形象进度监控法对本分部工程编制旬、月、季施工形象进度计划,在施工中及时掌握实际情况,找出差距,分析原因、部位,采取相应对策,监理工程管理曲线。
3、单项进度指标监控法及时统计实际进度指标,与总进度计划指标进行比较。
当发现实际指标低于计划时,采取调整工序、增加投入等相应措施,确保分部进度指标的实现,实现日保旬,旬保月,月保季;从微观控制到宏观控制。
4、关键线路监控法根据进度计划网络图,明确关键线路,在施工组织上,狠抓关键工序,并根据工程进展变化,实行动态管理,实时调整网络图,明确不同阶段的关键工序,采取有效对策。
关键线路分层次,关键工序保关键点,关键点保关键线路,关键线路保总工期。
第四章、主体工程施工方案4.1施工工序测量控制放样→机械开挖土石方及回填碾压→修坡测量检查→山溪涵洞和放水洞施工→渠道边坡砼衬护(模板)→渠沿砼浇筑(模板)→渠底砼浇筑→人行桥和机耕桥施工→挡土墙及护坡工程→渠顶道路施工→平台及场地修整。
4.2施工测量1)测量准备1人员准备测量队队长及主测人员必须符合组织机构报审文件,持证上岗,精通水准及全站仪操作,了解水工测量技术要求。
针对本项目施工特点,选派了符合组织机构报审文件具有资质、技术精湛、年富力强的专业测量工程师1名负责现场施工测量。
2)仪器准备为达到施工测量规范精度和提高测量工作的效率,避免影响施工质量和进度,项目部配备了较为先进、精度高的测量仪器。
3)施工区域内平面、高程控制起算点复测进场后,我公司根据业主和设计、监理交付的施工区域平面、高程起算控制点,由项目部组织相关测量人员,根据监理要求,高程控制点按三等水准测量进行附合测量,闭合差=n3;平面控制点采用光电测距附合导线测量,方位角闭合差=n5,进行及时复测,并将复测成果报送监理审核批准。
