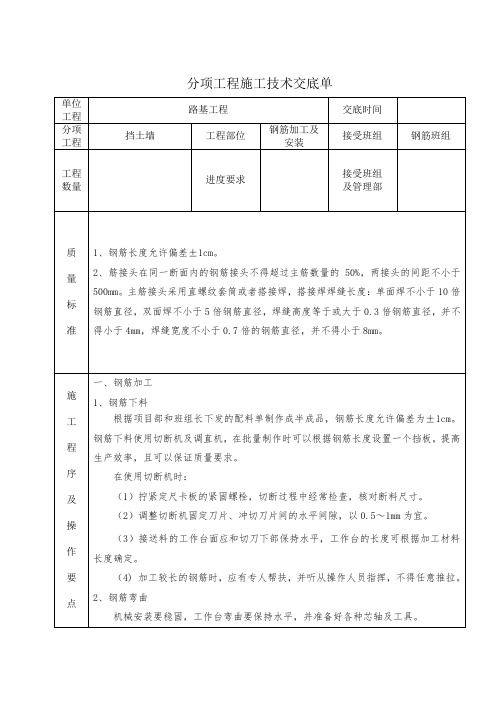

分项工程施工技术交底单(三级)
- 格式:doc
- 大小:46.50 KB
- 文档页数:2
分项工程施工安全技术交底单(三级)单位工程分项工程工程数目xxx 特大桥交底时间墩柱系梁工程工程部位墩柱、系梁接受班组下构一队560 根进度要求2018.3 ~工程部管理部一、施工准备工作工程技术人员对施工图纸进行复核计算(包含墩柱中心桩位、高程和坐标)。
经审查无误后才进行现场施工。
系梁基坑依据要求回填后平坦压实,合理堆放资料和机具,保证大型起重、砼泵车及运输机械的停放。
墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛办理,调直承台预留钢筋。
利用全站仪正确立出墩柱的中心标高、中轴线、周围边线及支立模板边施线,并加防备桩以备墩柱中心复位用。
依据测出的墩周线,复测墩柱底标高,工采纳高标号沙浆在墩柱外边线抹带并利用水平尺找平,使带高一致,以利支模。
墩身施工前,应付其施工范围内基础顶面的混凝土进行凿毛办理,并将技表面松懈层、石屑等清理洁净;对分节段施工的墩身,其接缝亦应作同样的术凿毛和洁净办理。
施工时采纳定型钢模。
上一节段施工时,已浇节段的混凝交土强度应不低于。
二、施工丈量底量组复核墩柱中心地点坐标,桩顶凿毛后即可进行丈量放样,同一桥墩两个墩柱一次性放样以保证其横向处在同一轴线上,保证地点正确,同时对基础进行复测。
丈量时( 1)定出墩身纵、横轴线及基线;(2)测出墩身中心线并对各拐点复核;( 3)检查墩身平面地点及顶标高;(4)钢尺复核。
三、施工工艺流程丈量放线→搭设脚手架→钢筋制安→模板安装→浇筑混凝土→保养。
先施工中系梁以下部分,再搭设支架施工中系梁,而后施工墩柱上半部分。
墩身施工时,人员上下的上下通道采纳爬梯,为了保证爬梯的稳固,每4.5 米高与墩身加固一次,以利于施工和检查人员上下行走、安全便利,在模板上安装可挪动施工平台,并方便拆掉。
墩墩身身安全通道设置四、墩身钢筋加工安装(2)钢筋接头工艺1、钢筋的加工墩身主筋采纳Φ 28 螺纹钢筋,采纳镦粗直螺纹接头,镦粗直螺纹接头连结履行《镦粗直螺纹钢筋连结接头》(JG 163-2004 )标准,并依据有关规定做好试验查验工作。
交底人:复核人:交底接受人:【班组负责人】图4-1骨架护坡施工工艺流程图5施工步骤编写要点:按照工艺流程编写每个施工步骤作业内容。
主要内容有:作业方法、质量标准、操作要点和业主、质监站、铁路红线等关注的注意事项,并附该施工步骤的标准化图片。
案例:施工步骤一:测量放样与坡面处理作业方法:基槽开挖前,必须对坡面进行复核,必要时必须重新刷坡。
刷坡前,边坡按设计坡度挂线进行修整,刷除加宽的路基,清除坡面浮土及松动石块,并对坡体进整平,经验收合格后,方可放样。
骨架护坡放样完毕后,必须使用石灰将开挖基槽轮廓线撒出来,方便基槽开挖。
质量标准:在满足坡率要求的情况下,采用挂线的方式,检查坡面是否平整。
操作要点:放样和刷坡时,注意路基坡面不通坡率之间的顺接。
注意事项:坡面修整时不得侵入路基本体。
施工步骤二:基槽开挖作业方法:按设计要求挖至设计深度,开挖一段完成一段。
首先进行测量放样,用石灰洒出开挖轮廓线,采用小型挖掘沿石灰轮廓线开挖基槽,基底预留10cm采用人工开挖,基底浮土须全部清理干净,基槽尺寸满足设计要求;基槽开挖完成后,人工修整基底并夯实,自验合格后报检。
质量标准:基槽开挖深度和宽度满足施工要求(包括适当的立模空间)。
原坡面土体不得随意开挖,确保边坡稳定。
操作要点:基槽开挖后,后续施工需快速进行,不宜暴露时间过长。
注意事项:基槽深度和宽度必须满足设计要求,不得欠挖;基槽开挖时应准备防雨布,雨水天气应立即覆盖;雨水天气不宜开挖基槽。
交底人:复核人:交底接受人:【班组负责人】施工步骤三:脚墙施工作业方法:基底经验收合格后安装基础模板,模板采用钢模板,用5cm-10cm方木及钢管进行加固,间距60cm一道,线型顺直美观。
混凝土采用吊车吊送或者溜槽溜送混凝土入模,插入式振捣器振捣。
脚墙混凝土施工完成后分两次进行收面,混凝土浇注完成后及时覆盖洒水养护。
质量标准:基槽开挖浮土需清理干净,结构尺寸满足设计要求。
操作要点:人工清理浮土,防止后期沉降断裂。
施⼯技术交底这样编三级交底内容施⼯技术交底这样编三级交底内容⼀、技术交底的作⽤与分类01什么是施⼯技术交底技术交底是施⼯企业极为重要的⼀项技术管理⼯作,是施⼯⽅案的延续和完善,也是⼯程质量预控的最后⼀道关⼝。
其⽬的是使参与建筑⼯程施⼯的技术⼈员与⼯⼈熟悉和了解所承担的⼯程项⽬的特点、设计意图、技术要求、施⼯⼯艺及应注意的问题。
02技术交底的作⽤使参与施⼯活动的每⼀个技术⼈员,明确本⼯程的特定施⼯条件、施⼯组织、具体技术要求和有针对性的关键技术措施,系统掌握⼯程施⼯过程全貌和施⼯的关键部位。
使参与⼯程施⼯操作每⼀个⼯⼈,通过技术交底,了解⾃⼰所要完成的分部分项⼯程的具体⼯作内容,操作⽅法、施⼯⼯艺、质量标准和安全注意事项等,做到施⼯操作⼈员任务明确,⼼中有数达到有序地施⼯,以减少各种质量通病,提⾼施⼯质量的⽬的。
03施⼯技术交底的分类施⼯组织设计交底:(⼀级)重点和⼤型⼯程施⼯组织设计交底由施⼯企业的技术负责⼈把主要设计要求、施⼯措施以及重要事项对项⽬主要管理⼈员进⾏交底。
(⼆级)其他⼯程施⼯组织设计交底由项⽬技术负责⼈进⾏交底。
专项施⼯⽅案技术交底:由项⽬专业技术负责⼈负责,根据专项施⼯⽅案对专业⼯长进⾏交底。
(三级)分项⼯程施⼯技术交底:由专业⼯长对专业施⼯班组(或专业分包)进⾏交底。
“四新”技术交底:由项⽬技术负责⼈组织有关专业⼈员编制并交底。
设计变更技术交底:设计变更技术交底:由项⽬技术部门根据变更要求,并结合具体施⼯步骤、措施及注意事项等对专业⼯长进⾏交底。
测量⼯程专项交底:由⼯程技术⼈员对测量⼈员进⾏交底。
安全技术交底:负责项⽬管理的技术⼈员应当对有关安全施⼯的技术要求向施⼯作业班组、作业⼈员进⾏交底。
⼆、施⼯技术交底的编制要求必须符合建筑⼯程施⼯规范、技术操作规程、质量验收规范⼯程质量评定标准等相应规定。
必须执⾏国家各项技术标准,包括计量单位和名称。
符合与实现设计施⼯图中的各项技术要求。
一、一级安全技术交底1. 交底内容:(1)工程名称、施工单位、施工内容;(2)施工现场安全管理制度及安全生产责任制;(3)施工现场安全防护设施及安全标志;(4)施工现场临时用电及消防设施;(5)施工现场危险源辨识及预防措施;(6)施工现场应急救援预案。
2. 交底对象:施工单位项目经理、技术负责人、安全员、施工员等。
3. 交底时间:工程开工前及施工过程中。
4. 交底要求:(1)交底内容应全面、准确;(2)交底对象应充分理解交底内容;(3)交底过程中应解答疑问,确保交底效果。
二、二级安全技术交底1. 交底内容:(1)分部分项工程概况;(2)分部分项工程安全风险及预防措施;(3)分部分项工程施工工艺及安全要求;(4)分部分项工程材料、设备安全要求;(5)分部分项工程作业人员安全教育培训。
2. 交底对象:分部分项工程施工班组、作业人员。
3. 交底时间:分部分项工程开工前及施工过程中。
4. 交底要求:(1)交底内容应具体、明确;(2)交底对象应充分理解交底内容,掌握安全操作技能;(3)交底过程中应解答疑问,确保交底效果。
三、三级安全技术交底1. 交底内容:(1)作业岗位安全风险及预防措施;(2)作业岗位安全操作规程;(3)作业岗位安全防护设施及使用方法;(4)作业岗位应急救援措施。
2. 交底对象:作业人员。
3. 交底时间:作业人员上岗前及作业过程中。
4. 交底要求:(1)交底内容应简单、易懂;(2)交底对象应充分理解交底内容,掌握安全操作技能;(3)交底过程中应解答疑问,确保交底效果。
注意事项:1. 三级安全技术交底应逐级进行,确保交底内容全面、准确;2. 交底过程中应做好记录,包括交底时间、交底对象、交底内容等;3. 交底内容应根据工程实际情况进行调整,确保安全交底的有效性;4. 施工过程中,应加强安全技术交底的宣传和培训,提高作业人员的安全意识。
本模板仅供参考,具体内容可根据实际工程情况进行调整。
分部分项工程技术交底表格
分部分项工程技术交底表格
项目名称及
分包公司河南宏盛建筑有限公司负责人贾书宾

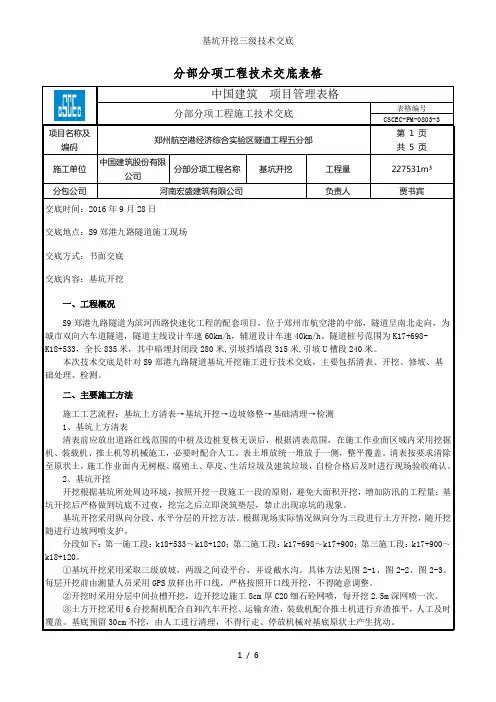

⑤开挖过程中,当基底土层与设计不符时,及时通知责任工程师联系相关单位进行处理。
遇到文物时,立即停止开挖,保护好现场,及时通知有关部门进行处理。
⑥基坑四周及基坑内设置完善通畅的排水系统,保证施工时地表水的及时抽排。
⑦密切观测天气预报,暴雨或大雨来临前,停止开挖,立即对边坡进行覆盖防护。
图2-1 5m以下深基坑断面形式
图2-2 5~9m深基坑断面形式分部分项工程技术交底表格
图2-3 9m以上深基坑断面形式
3、边坡修整
基坑开挖时,沿坡面法向预留50cm厚度不挖,开挖深度达到2.5m后用挖机对边坡进行初步修整成型,然后用人工修整坡面,使坡面顺直、平整、美观。
4、基础清理
人工清理基底预留30cm厚的土层,一次性挖到设计高程,采用水准仪进行高程控制,以防对基底土层的扰动和超挖。
基坑底如出现超挖300mm以内时,应用C20混凝土回填密实。
三、验收标准
分部分项工程技术交底表格
项目名称及
分部分项工程技术交底表格。
一、一级安全交底1. 交底对象:全体施工人员2. 交底内容:(1)我国建筑业安全生产的指导方针:“安全第一,预防为主”。
(2)安全生产的原则:坚持“管生产必须管安全”,讲效益必须讲安全,是生产过程中必须遵循的原则。
(3)必须遵守本公司的一切规章制度和工地守则,以及文明施工守则。
(4)根据历年来工伤事故统计,高处坠落约占40-50%,物体打击约占20%,触电伤亡约占20%,机械损害约占10-20%,坍塌事故约占5-10%。
因此,预防以上几类事故的产生,可以大幅度降低建筑工人的工伤事故率。
(5)提高自我防护意识,做到不损害自己,不损害他人。
3. 交底要求:(1)全体施工人员必须参加一级安全教育,确保安全生产意识深入人心。
(2)认真阅读安全生产规章制度和工地守则,严格遵守各项规定。
(3)提高自我防护意识,做到安全操作,确保自身和他人的生命安全。
二、二级安全交底1. 交底对象:各施工班组2. 交底内容:(1)工程概况及施工方案。
(2)工程项目和分部分项工程的危险部位。
(3)针对危险部位采取的具体防范措施。
(4)作业中应注意的安全事项。
(5)作业人员应遵守的安全操作规程和规范。
3. 交底要求:(1)各施工班组认真组织班组人员参加二级安全教育。
(2)对工程概况、施工方案、危险部位、防范措施等内容进行全面了解。
(3)严格按照安全操作规程和规范进行施工,确保安全生产。
三、三级安全交底1. 交底对象:作业人员2. 交底内容:(1)作业人员的安全责任和注意事项。
(2)具体作业环节的安全操作规程和规范。
(3)安全防护措施的正确操作。
(4)发现事故隐患应采取的措施。
(5)事故发生后应采取的躲避和急救措施。
3. 交底要求:(1)作业人员必须参加三级安全教育,了解自己的安全责任和注意事项。
(2)严格按照安全操作规程和规范进行作业,确保自身和他人的生命安全。
(3)提高安全意识,主动发现和报告事故隐患。
(4)发生事故后,迅速采取应急措施,减少事故损失。
分部、分项工程施工技术交底记录工程名称分部、分项工程名称锚索框格梁施工施工桩号设计要求锚索采用4根直径φ15.2mm、设计长度20.6m,强度1860MPa的高强度低松弛无粘结钢绞线组成注浆采用M30水泥砂浆(水灰比0.4-0.45),注浆压力大于等于0.4-0.6Mpa。
框格梁采用C25钢筋混凝土填充横向肋柱X纵向肋柱为40mmX40mm,配筋见下图:竖向肋柱采用上部6C 22,下部为4C16,箍筋为C 16@200mm横向肋柱采用左部4C 16,右部为6C 22,箍筋为C 16@200mm施工方法 1、锚索框架施工工艺流程锚索框架梁施工工艺流程如下图所示。
2、锚索框格梁施工方法 (1)、 脚手架搭设脚手架搭设场地应平整、结实并设置排水设施,底部清至基岩,确保基础稳定坚固。
脚手架钢管采用φ48x3.5钢管,钢管横向间距1.05m 、纵向间距为1.2m,步距为1.8m 。
脚手架连墙件采用Φ25螺纹钢筋,打入岩层1.0m ,M20砂浆锚固,按两部三跨交错布置。
剪刀撑每隔12~15m 设置一道,剪刀撑应联系3~4根立杆,斜杆与地面夹角为45度至60度;剪刀撑应沿架高连续布置,在相邻两排剪刀撑之间,每隔10~15m 高架设一道长剪刀撑。
剪刀撑的斜杆除两端用旋转扣件与脚手架的立杆或大横杆扣紧外,在其中间应加设2~4个扣节点。
脚手架各杆件连接处相互伸出的端头长度均要大于10cm 以防杆件滑脱。
系统锚杆施工完后,可根据实际情况将脚手架拉结于系统锚杆上。
最下一层纵向连接杆距离地面不大于200mm 。
在施工作业层铺设脚手板,以便于放置锚杆施工机械及施工。
脚手架搭设形式见图4-2图4-2脚手架搭设立面图立杆大横杆爬梯底部竹夹板封闭爬梯扶手管栏杆外侧安全立网封闭爬梯踏步高度h=1.0m1.0爬梯梯梁φ48*3.5mm钢管φ48*3.5mm钢管爬梯扶手立柱22侧立面图40°~50°0.3小横撑的同一节内及设置连墙杆件处的小横杆必须抵紧坡面1.8剪刀撑爬梯立杆1.8≤0.2作业平台防护栏杆纵向扫地杆1.8另见图1.8顶部防护栏杆另见图另见图另见图斜杆1.8横向扫地杆作业平台防护栏杆顶部防护栏杆另见图另见图≤0.20.5φ25mm连墙件,深入岩层1.0m,M20砂浆锚固,按两步三跨交错布置斜撑(与相交横杆采用旋转扣件连接,接点与主节点距离不大于0.15m),由底到顶呈之字形连续布置,两端必须设置,中间每隔6跨设置一道,小横杆,设置斜撑的同一节内及设置连墙杆件处的小横杆必须抵紧坡面1.81.8剪刀撑另见图图4-3 脚手架搭设剖面图图4-4 脚手架安全爬梯剖面图2平面俯视图爬梯转向及休息平台竹夹板满铺爬梯踏步0.60.10.1大横杆小横杆图4-5 脚手架安全爬梯平面图1.0≥0.18作业平台满铺竹夹板挡脚板一块竹夹板通长搭设上栏杆小横杆外立杆大横杆内立杆≥0.1安全网作业平台及防护栏杆搭设详图11扣件图4-6脚手架操作平台架设图一块竹夹板高度1.011安全网外立杆图4-7 作业平台安全防护图脚手架搭设要求如下:1)、在脚手架搭设前,必须先放出锚杆和框格梁的位置,避免与脚手架发生冲突。

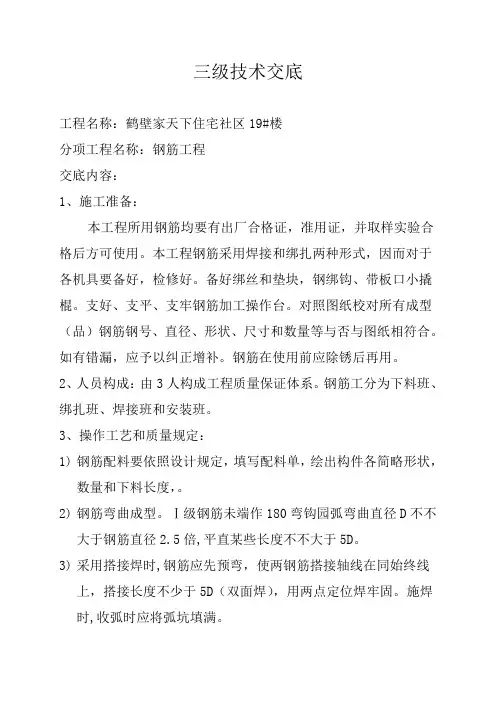

三级技术交底工程名称:鹤壁家天下住宅社区19#楼分项工程名称:钢筋工程交底内容:1、施工准备:本工程所用钢筋均要有出厂合格证,准用证,并取样实验合格后方可使用。
本工程钢筋采用焊接和绑扎两种形式,因而对于各机具要备好,检修好。
备好绑丝和垫块,钢绑钩、带板口小撬棍。
支好、支平、支牢钢筋加工操作台。
对照图纸校对所有成型(品)钢筋钢号、直径、形状、尺寸和数量等与否与图纸相符合。
如有错漏,应予以纠正增补。
钢筋在使用前应除锈后再用。
2、人员构成:由3人构成工程质量保证体系。
钢筋工分为下料班、绑扎班、焊接班和安装班。
3、操作工艺和质量规定:1)钢筋配料要依照设计规定,填写配料单,绘出构件各简略形状,数量和下料长度,。
2)钢筋弯曲成型。
Ⅰ级钢筋未端作180弯钩园弧弯曲直径D不不大于钢筋直径2.5倍,平直某些长度不不大于5D。
3)采用搭接焊时,钢筋应先预弯,使两钢筋搭接轴线在同始终线上,搭接长度不少于5D(双面焊),用两点定位焊牢固。
施焊时,收弧时应将弧坑填满。
4)钢筋绑扎时应注意:搭接长度未端与钢筋弯曲处距离,不得不大于10D(D为钢筋直径)接头不适当位于构件最大弯矩处,搭接处应互相错开,且同一截面内受拉区不不不大于25%,受压区不不不大于50%,搭接处应在中心和两端用铁丝绑牢。
5)钢筋保护层厚度:基本:35mm 梁柱25mm≥100mm板为15mm <100mm板为10mm6)钢筋工程属于隐蔽工程,在浇筑砼前,务必做好隐检查收工作,并做好隐检查收签证工作。
7)钢筋施工要符合抗震规范规定,在施工过程中要与模板工程互相配合进行,以保证工程质量和施工进度。
8)质量规定:钢筋网片架绑扎和焊接质量应符合如下规定:A绑扎,卸扣,松扣数量不超过绑扎扣数20%,且不适当集中。
B焊接,骨架无漏焊,开焊。
容许偏差项目:网长度,宽度:±10mm网眼尺寸:焊接:±10mm 绑扎:±20mm骨架宽度、高度:±5mm骨架长度:±10mm受力筋间距:±10mm受力筋排距:±5mm箍筋、构造筋:焊接±10mm绑扎±20mm钢筋弯起点位移:±20mm受力钢筋保护层:基本:±10mm梁柱:±20mm板:±3mm4、安全交底1)绑扎(或安装钢筋)时注意不要将钢筋集中堆放在模板或架手架某一部位。
一、前言为确保工程项目施工安全,预防安全事故的发生,根据我国相关法律法规和安全生产要求,特制定本三级安全技术交底模板。
本模板适用于各类工程项目施工过程中的安全技术交底工作。
二、三级安全技术交底1. 一级安全技术交底(1)交底对象:项目经理、技术负责人、各施工班组负责人。
(2)交底内容:1)项目概况及安全生产目标;2)施工过程中存在的危险源及可能发生的事故;3)预防事故发生的措施及应急预案;4)施工过程中应遵守的安全操作规程;5)施工过程中应佩戴的个人防护用品;6)施工现场安全管理制度及责任制。
(3)交底方式:召开安全技术交底会议,以书面形式记录交底内容。
2. 二级安全技术交底(1)交底对象:施工班组全体成员。
(2)交底内容:1)本分项工程概况及安全生产目标;2)本分项工程存在的危险源及可能发生的事故;3)预防事故发生的措施及应急预案;4)本分项工程的安全操作规程;5)本分项工程应佩戴的个人防护用品;6)本分项工程施工现场安全管理制度及责任制。
(3)交底方式:召开安全技术交底会议,以书面形式记录交底内容。
3. 三级安全技术交底(1)交底对象:作业班组全体成员。
(2)交底内容:1)本岗位工作内容及职责;2)本岗位存在的危险源及可能发生的事故;3)预防事故发生的措施及应急预案;4)本岗位的安全操作规程;5)本岗位应佩戴的个人防护用品;6)本岗位施工过程中应遵守的安全管理制度及责任制。
(3)交底方式:以口头形式进行交底,并做好记录。
三、安全技术交底实施要求1. 各级安全技术交底应按时进行,确保施工人员充分了解施工过程中的安全风险和预防措施。
2. 交底内容应具体、明确,针对性强,便于施工人员理解和执行。
3. 施工单位应建立健全安全技术交底制度,对安全技术交底工作进行全面监督和管理。
4. 施工人员应认真参加安全技术交底,并做好记录,确保安全技术措施落实到位。
5. 施工过程中,如遇特殊情况或风险,应及时调整安全技术措施,并重新进行安全技术交底。
技术交底记录工程名称迪臣世博广场3#楼分项工程一层混凝土浇筑交底人接交人年月日交底内容:1、砼工程质量标准为达到工程质量优良标准,在砼的选择、浇注、养护过程中,一定要严格按照设计和施工规范的要求认真操作,确保砼密实,表面平整光滑、板条顺直、几何尺寸准确无误、色泽一致、无明显气泡,达到“外美内坚耐久”的质量要求。
2、采用泵送砼(砼所用的一切材料应符合设计及规范要求),用地泵输送到施工现场,送至指定区域。
3、砼浇筑安排各区流水段,砼浇筑采用“薄层浇筑、循序退打”施工工艺进行。
3.1砼表面处理:在砼初凝前,按初步标高进行拍打,振实后用长木杆抹平。
赶开表面泌水,清除浮浆;用木抹板、搓毛,以闭合表面干缩裂缝。
3.2柱混凝土浇筑浇筑时底部先铺3-5㎝厚同强度的水泥砂浆,保证接头质量,柱子根部不烂根及麻面,柱拆模后立即包裹塑料布、草袋进行养护。
3.3 梁板混凝土浇筑梁板浇筑时,沿次梁方向开始到板底时与梁板一起浇筑向前进行。
浇筑与振捣紧密配合振实,最后用长木抹子抹平。
在浇筑混凝土时一次性浇筑完毕整体性最好,但因其它原因需要留施工缝应当按规范进行,在次梁跨度的中间1/3范围内。
3.4 楼梯混凝土浇筑楼梯浇筑自下而上,先振实底板混凝土,再用木抹子将踏步表面抹平。
施工缝应留在楼梯段的1/3处或打起三步。
3.5 后浇带混凝土浇筑先把后浇带处的松动石子除去清理干净,充分湿润24小时然后再浇筑,后浇带根据交底内容:设计要求砼待两侧砼浇筑完毕,强度达到100%后,再进行后浇带的砼浇筑,在浇筑时砼标号应提高一个等级,配置适量的加强钢筋,且应掺入适量膨胀剂,以减少砼温度变化对结构的影响等。
4、砼振捣砼振捣选用50振捣棒30的作配合,附着式振捣器和平板振捣器、柱采用垂直拖振,随浇随振捣,振捣棒快速插至底部,稍作停留,慢慢向上拔,上下略为抽动至表面翻浆无气泡为准,间距约40㎝,浇筑上层砼时要插入下层5㎝,捣实抹平为标准5、砼养护柱梁板砼浇筑12小时内开始洒水养护,根据天气情况间距2-6小时一次,持续7天,梁板拆除后立即刷养护剂养护持续7天。
混凝土工程三级技术交底一、施工要点1、搅拌要求搅拌混凝土前,加水空转数分钟将集水倒净,使拌筒充分湿润,搅拌第一盘时,考虑到筒壁上的砂浆损失,石子应尽量按规定的数量减半。
搅拌好的混凝土应做到卸尽,在全部混凝土卸出之前不得再投入拌合料,更不得采取边出料边进料的方法。
2、材料配合比首次使用的混凝土配合必应进行开盘鉴定,开始生产适应至少留置一组标准养护试件,作为验证配合比的依据。
混凝土拌制前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比。
拌制时,严格掌握混凝土材料配合比,实行盘盘过磅,专人计量。
混凝土原材料按重量计的允许偏差,如下表:3、装料顺序石子水泥砂子,每盘装实数量不得超过拌筒标准的10%。
4、搅拌时间从原材料全部投入算起,至混凝土拌合后卸出时止,所经历时间叫搅拌时间,通常不应小于2分钟。
二、混凝土运输混凝土在运输过程中,做到不分层、不离析、不漏浆,砼运至灌筑地点时,应具有规定的坍落度。
如运至灌筑的地点时,发现有离析或初凝现象,必须在灌筑前进行二次搅拌均匀后,方可入模,对已初凝的混凝土应作为废品不得用于工程中。
运输混凝土应使用不漏浆、不吸水的容器,使用前必须用水湿润,运送过程中还应经常清理容器内粘附着的硬化砼残渣,容器装料要适当,以免过满溢出,用小推车运料时,要低于上平面50-100㎜。
三、运输时间混凝土应以最短的时间从搅拌地点运致浇筑地点,且不得超过5分钟。
四、混凝土振捣振动器的操作要做到,快插慢拨,快插是为了防止先将表面砼振实,而与下面混凝土发生分层,离析现象。
慢拨是为了使砼能填满振动棒抽出时所造成的空洞,在振动过程中,宜将振动捧上下略为抽动,以使上下振捣均匀。
混凝土分层浇筑时,每层混凝土厚度不应超过棒长的1.25倍,在振捣上一层时,应插入下层5㎝左右,以消除两层间的接缝,同时在振捣上层混凝土时,要在下层混凝土初凝前进行。
振动器插点要均匀排列,可采用“行列式”或“交错式”的次序移动,不应混用,以免造成漏振,每次移动位置的距离不应大于振动棒作用的1.5R倍,一般振动棒的作用半径为30-40㎝。
临颍县廉租房安居小区3#楼一级技术交底河南中汇建设工程有限公司一级技术交底为确保该工程项目质量目标的实现,圆满地完成工程施工任务,要求项目部在施工中认真执行“安全第一,质量第一”的指导方针,认真理解和学习有可能在施工中遇到的难题、图纸中的疑点及主要的施工程序和方法与施工规范要求,作好二、三级技术交底工作,因此,作如下交底:一、工程概况本工程是临颍县廉租房安居小区3#楼建设项目,由临颍县政府投资建设的,本工程自2009年10月24日正式开工,2010年7月24日竣工,合同工期270天.本工程为临颍县廉租房安居小区3#楼,位于临颖县一环路,建筑面积5824.85㎡,总高度18.6米,东西长108。
28米,南北宽10。
2米,呈“一”字型布置。
室内外高差为0.30M,本工程质量要求高、工期短,因此,要求工程开始就要严格建立质量保证体系,加强施工现场质量管理,严把质量、安全关,确保工程在安全的前提下达到优良标准。
二、人力安排公司任命具有国家一级项目经理资质的贾三萍同志负责组建该工程项目部,根据施工技术难度和质量要求,完善质量保证体系:李国生为施工技术负责人,黄亚伟为技术负责人,石瑞丹为质检员,罗洪涛为材料员,王贵甫为安全员,各管理人员各尽其责,认真配合搞好施工工作。
三、施工机械该工程安排400L搅拌机一台,砂浆搅拌机一台,电锯、电刨各一台、钢筋切断机、成型机以及电焊机,振动棒2条,平板振动器1台,各种机械在施工期间应定期保养维修,确保机械正常使用。
四、材料供应材料采购根据公司程序文件要求,材料产地确定前应对该材料供应商进行评审,调查业绩,是否为准用证产品;材料进厂前,要求材料员作好产品验证工作,认真按规范要求核对产品质量证明文件,各项要求合格后,材料方可进场;进场后要分类堆放,并进行复试,合格后方可使用;砂、石必须作筛分析试验,砼、砂浆在施工前作好配合比试验,施工中严格按施工配合比计量施工。
五、主要施工方法和顺序整个施工过程中,应严格按设计要求和施工验收规范施工,施工前作好主导工程和难点工程的详细技术交底,做到技术交底能指导工程施工;砼工程作为主导工序,是整个工程的命脉,其质量的好坏直接影响着整个工程质量,所以,要有详尽的施工方法和质量保证措施,确保砼从内部到外观质量的实现;施工中若发现有异常现象及时向上级主管部门反映,并会同其协商处理。
什么是三级技术交底,三级具体指哪三级?三级质量检查制度是指通过自检、互检和专检相结合的方式对工程质量进行检查。
每个级别都设立专职质量检查工程师和质检员,持证上岗,对施工过程的质量实施检查控制。
自检是作业组织和作业人员的自我质量检验,互检是相同工种相同施工条件的作业组织和作业人员,在实施同意施工任务时相互的质量检验。
专检则是由专职质量管理人员进行例行专业检查。
三检制度是指操作工人进行自检、互检和交接检。
施工队长领导班组工人进行自检,操作工人在施工过程中,按施工技术交底及有关规范要求,随时进行自我检查并整改的过程。
同班组操作工人在操作过程中,按技术交底及有关规范要求,随时进行他人质量检查并整改,检查组织由班组长领导。
上道工序的施工班组完工后下一道工序将继续操作的施工班组进行交接检查验收,交接检由项目工程师组织。
三级技术交底制度是指在单位工程施工组织设计经批准后,由项目技术负责人主持向项目全体工程技术和管理人员进行施工组织设计交底。
交底参加人员也可扩大到班组长,视具体情况确定。
专业队技术员对班组技术交底是各级技术交底的关键,必须向班组长和有关人员反复细致地进行。
班组长应结合承担的具体任务向班组成员交待清楚施工任务、关键部位、质量要求、操作要点、分工及配合、安全等事项。
三级技术交底分为项目总工对工程部长技术交底、工程部长对项目部施工员技术交底、施工员对班组技术交底三个阶段。
技术交底必须在项目开工前、施工图纸会审之后进行。
在技术交底前,项目建设单位负责组织图纸会审,项目建设单位董事长、总经理、主管副总经理、总工程师及主要工程技术人员要认真审核弄懂施工图设计图纸,了解初步设计图纸和开工报告的具体内容。
技术交底是一个分为项目技术交底、标段技术交底和班组技术交底三个阶段的过程。
这个过程必须在项目开工前和施工图纸会审之后进行。
在技术交底之前,项目建设单位必须组织图纸会审,由项目建设单位董事长、总经理、主管副总经理、总工程师以及主要工程技术人员认真审核施工图设计图纸,并了解初步设计图纸和工可报告的具体内容。
