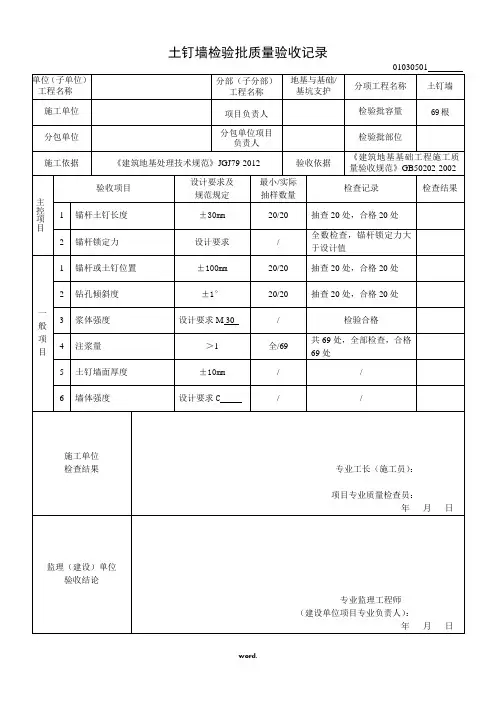

土钉墙首件工程验收记录表
- 格式:docx
- 大小:19.93 KB
- 文档页数:2
1.
2.1.
2.
3.
4.
5.
6.每段支护体施工完后,检查坡顶或坡面位移,坡顶沉降及周围环境变化,如有异样情况应采 取措施,恢复正常后方可继续施工。
墙体强度:符合设计要求。
取样检验。
检查试验报告。
施工前检查降水系统确保正常工作,挖掘机、钻机、压浆泵、搅拌机等能正常运转。
施工中检查锚杆或土钉位置,钻孔直径、深度及角度,锚杆或土钉插入长度,注浆配比、压 力及注浆量,喷锚墙面厚度及强度、锚杆或土钉应力等。
钻孔倾斜度:±1°。
测钻机倾角。
浆体强度:符合设计要求。
取样检验,检查试验报告。
注浆量:实际注浆量大于理论计算量。
检查计量数据。
土钉墙面厚度:±10mm。
尺量检查。
符合设计要求。
一般项目:
锚杆或土钉位置:±100mm。
尺量检查。
锚杆土钉长度:±30mm。
尺量检查。
锚杆锁定力:符合设计要求。
现场抽样实测,检查检测报告。
说 明
GD24010206
主控项目:。

土钉墙检验批质量验收记录一、项目概述土钉墙工程是一种常见的地质灾害治理和土地利用开发工程,其施工质量对于项目的长期稳定运行至关重要。
本文档旨在记录土钉墙的质量验收情况,以确保工程质量满足设计和规范要求。
二、验收内容及标准1. 材料验收:包括土钉、钢筋、水泥、砂浆等材料的质量合格证明和抽样检测报告。
2. 施工工艺验收:包括土钉墙的钻孔、装钢筋、喷射砂浆等工序的合格验收记录。
3. 现场质量验收:包括土钉墙结构的垂直度、水平度、面板连接等方面的验收标准。
三、质量验收记录1. 材料验收记录:a)土钉:每批次土钉要提供生产厂家的质量合格证明,并进行现场抽样检测取样,检测项目包括抗拉强度、抗腐蚀性等。
b)钢筋:每批次钢筋要提供生产厂家的质量合格证明,检查钢筋的型号、直径、表面是否有锈蚀等。
c)水泥:每批次水泥要提供生产厂家的质量合格证明,检查水泥的标号、塑料度、凝结时间等。
d)砂浆:每批次砂浆要提供生产厂家的质量合格证明,检查砂浆的配合比、强度等。
2. 施工工艺验收记录:a)土钉钻孔:记录土钉钻孔的深度、直径、孔距,检查钻孔是否垂直,孔壁是否有松动现象。
b)装钢筋:记录钢筋的长度、直径、间距,检查钢筋是否满足设计要求,并进行必要的锚固处理。
c)喷射砂浆:记录喷射砂浆的厚度、质量,检查砂浆的附着力和表面光滑度等。
3. 现场质量验收记录:a)垂直度:测量土钉墙的垂直度,记录每个埋深段的偏差,并与设计要求进行对比。
b)水平度:测量土钉墙的水平度,记录每个水平段的偏差,并与设计要求进行对比。
c)面板连接:检查土钉墙面板之间的连接情况,包括连接件的安装情况、紧固件的使用等。
四、质量问题及整改措施在质量验收过程中,如发现不符合设计和规范要求的情况,应及时记录问题,并提出整改措施。
整改措施应包括具体的修复方法和验收标准,以确保问题能够得到有效解决。
五、验收结果根据以上的质量验收记录和整改措施,评估土钉墙工程的质量状况。
若所有验收项目均符合设计和规范要求,则验收结果为合格;若存在问题,并经整改后满足要求,则验收结果为合格;若存在问题且无法整改或整改后仍不符合要求,则验收结果为不合格,需进行进一步处理。
