村内道路硬化施工设计方案技术标
- 格式:doc
- 大小:90.50 KB
- 文档页数:17
乡村路面硬化工程施工方案一、工程概况乡村路面硬化工程是为了改善农村道路状况,提高农民出行的安全性和便利性,促进农村经济发展和农村旅游的发展而进行的一项重要工程。
本次乡村路面硬化工程位于某某乡,涉及某村至某村的40公里农村道路。
二、工程设计1. 设计要求本次乡村路面硬化工程的设计要求包括路面荷载能力、路面平整度、路面抗滑能力、路面防水排水性能等。
根据乡村道路的实际情况和使用需求,设计了路面结构和材料。
2. 路面结构设计根据农村道路的特点和使用要求,本次乡村路面硬化工程采用了三层沥青路面结构,包括基层、粗砾层和面层。
其中,基层采用了碎石、碎砖等材料进行填筑,粗砾层采用了砾石和碎矿渣料进行填筑,面层采用了优质沥青混凝土进行铺设。
3. 路面材料选择路面材料的选择是保证道路使用寿命和使用性能的关键。
为了确保路面的平整度、耐磨性和抗滑性,本次乡村路面硬化工程选择了优质的碎石、砾石和碎矿渣料作为路基填料,选择了优质的沥青混凝土作为路面面层。
三、施工准备1. 施工前的勘察和设计审核在进行乡村路面硬化工程施工之前,需要做好相应的勘察和设计工作。
施工单位应根据设计要求,对道路线路和地形进行勘察,并提交勘察报告和设计方案,经相关部门审核批准后,方可施工。
2. 施工前的材料准备在进行乡村路面硬化工程施工之前,需要做好相应的材料准备工作。
施工单位应购买和储备好所需要的碎石、砾石、碎矿渣料和沥青混凝土等路面材料,并进行质量检测和验收。
3. 施工前的机械设备准备在进行乡村路面硬化工程施工之前,需要做好相应的机械设备准备工作。
施工单位应配备好挖掘机、推土机、压路机、摊铺机等施工机械设备,并进行质量检测和维护保养。
四、施工工艺1. 路基填筑根据设计要求和勘察情况,施工单位应按照路基填筑工艺要求,利用挖掘机和推土机对路基进行填筑和夯实,确保路基的平整度和稳定性。
2. 粗砾层铺设在路基填筑完成后,施工单位应按照设计要求和工艺要求,利用压路机对路基进行夯实,然后铺设砾石和碎矿渣料,进行平整和压实,确保粗砾层的稳定性和承载能力。
季山官庄村内道路硬化项目施工组织设计技术标季山官庄村内道路硬化项目部XXX年XXX月目录第一章:施工程序总体设想,施工阶段划分第二章:施工进度计划和各阶段进度的保证措施第三章:劳动力和材料投入计划及其保证措施第四章:机械设备投入计划第五章:施工平面布置和临时设施布置第六章:关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案第七章:安全文明施工和风险防范措施第八章:质量保证第一章施工阶段划分一、施工阶段划分第一阶段:道路平整施工阶段,主要采用挖掘机开挖土方,推土机平整碾压.第二阶段:混凝土道路施工阶段,主要完成混凝土路面的施工.第二章施工进度计划和各阶段进度的保证措施一、施工进度安排本工程做出以下施工进度计划安排:开工准备2012。
10。
27—-2012。
10.29道路平整碾压2012。
10。
27——2012。
11。
19混凝土道路浇筑2012.10.28——2012.11.20完工清理2012.11。
20——2012。
11。
21二、各阶段的进度保证措施合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排。
各种材料保证及时充分供应,各种周转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行.针对关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅.合理划分工段,尽量减少不同单位间的交叉施工,给各施工队统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件。
制订物资材料进场计划,组织好材料供应,确保材料供应准确及时。
组织好设备供应,抓好进入现场设备的管理、保护,组织好材料的接收和复验。
强化现场管理,及时协调组织工序中间交接,使现场施工组织、工序搭接最佳化,保证工期关键节点的按期实现;加强质量管理,在质量创优的同时,以优良的质量来避免工程的返工对施工工期造成的延误;加强施工安全管理,杜绝重大安全事故的发生,就是对施工按序进行,工期按期完成的保证。
村里道路硬化工程方案模板一、工程概况1.1 项目名称:村里道路硬化工程1.2 项目地点:某省某市某县某乡村1.3 项目范围:该项目包括某乡村内的村级主干道路硬化工程。
1.4 项目概况:该项目是为了提高乡村内道路交通条件,促进农村经济发展和改善农民生活而进行的硬化工程。
1.5 项目性质:此次硬化工程属于农村基础设施建设项目。
1.6 项目建设单位:某乡村委员会1.7 项目施工单位:某地道路建设公司1.8 项目总经费:预算总经费500万元。
二、工程内容及要求2.1 工程内容:本次硬化工程将对某乡村内的主干道进行路面硬化和排水系统改造,同时设置必要的交通标志和标线。
2.2 工程要求:路面硬化的材料要求耐用、抗压、防滑,排水系统要设置到位,确保道路畅通,同时加强交通标志和标线设置,保障行车安全。
2.3 工程性质:该项目为基础设施建设项目,需要严格按照国家相关建设规范和标准进行设计施工。
三、工程设计方案3.1 工程分期:本次道路硬化工程分为两期进行,第一期工程范围涵盖乡村内主要干道,第二期工程将在第一期工程完工后进行,重点对辅助道路进行硬化工程。
3.2 设计标准:本次硬化工程将按照《公路工程技术规范》和《农村公路工程设计规范》的相关规定进行设计。
3.3 设计方案:路面硬化工程将采用沥青混凝土铺筑,设置适当的排水系统,包括排水沟和雨水篦子。
同时对道路两侧的交通标志和标线进行规范设置,确保行车安全。
3.4 设计要求:路面硬化工程应保证路面平整、无裂缝、无积水,排水系统应设置合理,能够有效排除雨水,交通标志和标线应按照国家相关标准设置。
四、施工方案4.1 施工单位:本次硬化工程的施工单位为某地道路建设公司,施工单位责任重大,需具备一定的施工经验和资质。
4.2 施工组织:施工单位应组织专业人员进行施工,并配合乡村委员会进行工程进度和质量的监督管理。
4.3 施工要求:施工单位及其施工人员应具备相应资质和经验,保证施工过程中严格按照设计要求和施工程序进行,确保施工安全和质量。
农村硬化道路施工设计方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (2)1.3 道路硬化标准及要求 (4)二、工程概况 (5)2.1 工程背景 (5)2.2 工程地点 (6)2.3 工程规模 (7)2.4 工程投资 (8)三、设计原则与要求 (9)3.1 设计原则 (10)3.2 设计要求 (11)四、道路路线设计 (12)4.1 路线走向 (13)4.2 路线平面图 (14)4.3 路线纵断面图 (15)4.4 路线横断面图 (16)五、道路结构设计 (17)5.1 基层设计 (18)5.2 面层设计 (20)5.3 排水设计 (21)5.4 照明设计 (23)六、施工方案 (24)6.1 施工材料选择 (25)6.2 施工方法 (26)6.3 施工进度安排 (27)6.4 施工质量控制 (28)七、环境保护与安全措施 (29)7.1 环境保护措施 (30)7.2 安全生产措施 (31)八、工程验收与维护 (32)8.1 工程验收标准 (33)8.2 工程维护计划 (34)一、前言随着我国新农村建设的不断推进,农村道路硬化已成为改善农村交通状况、提升村民生活品质的重要举措。
本设计方案旨在针对农村地区道路硬化的需求,制定科学、合理、可行的施工方案,以提高农村道路通行能力,确保道路安全性与耐久性,进而促进农村地区的经济与社会发展。
本次设计方案充分考虑了当地实际情况,包括地理环境、气候条件、交通流量、经济状况等多方面因素,以确保施工方案的实用性、可操作性和可持续性。
在接下来的设计过程中,我们将对农村硬化道路的施工材料、工艺、技术标准等进行详细阐述,以期实现高质量的农村道路硬化工程。
1.1 编制目的本次农村硬化道路施工设计方案旨在满足农村地区道路硬化需求,改善农村交通条件,促进农村经济发展和民生改善。
通过科学合理的规划与设计,我们力求构建一条安全、耐用、美观的农村硬化道路,为农村居民提供便捷、舒适的出行环境,同时为农村地区的经济社会腾飞奠定坚实基础。
乡村道路硬化施工方案乡村道路硬化施工方案一、项目概况本项目是对某乡村道路进行硬化施工,道路全长1000米,宽度为3米。
目前该道路为土质路面,因交通量逐渐增大,需要进行硬化施工,以提高交通效率和乡村经济发展水平。
二、施工设计1. 道路硬化材料选择: 根据道路使用情况和经济预算,选择耐磨损、抗压强度高的水泥砼作为道路硬化材料。
2. 路基处理: 充分研究土质路基情况,挖掉松软杂质土层,保留稳定的基础土层,用压实机进行路基压实处理,保证路基稳定性。
3. 路面施工: 先进行碎石铺垫,厚度为15cm,用压实机进行压实;然后进行水泥砼铺装,厚度为10cm,用振动路机进行表面压实,确保路面平整度和硬度。
4. 排水设计: 在道路两侧设置雨水排水沟,并进行合理坡度设计,排水沟内部用砖石垫砌,保证排水通畅。
5. 路缘石设置: 在道路两侧设置水泥路缘石,高度为15cm,用于标识道路边界和保护路面。
三、施工步骤1. 清理道路: 清理道路上的杂物和障碍物,确保施工区域干净整洁。
2. 进行路基处理: 挖掉松软杂质土层,压实路基土层,保证路基稳定。
3. 碎石铺垫: 将碎石铺垫在路基上,用压实机进行压实。
4. 水泥砼铺装: 将水泥砼铺装在碎石层上,用振动路机进行表面压实。
5. 设置排水沟和路缘石: 在道路两侧设置排水沟和水泥路缘石,保证排水通畅和道路边界标识。
6. 进行最后的整体清理: 清理施工现场和道路上的杂物和残留物。
四、施工措施1. 施工安全措施: 制定施工安全规程,设置警示标识,保证施工过程中不发生安全事故。
2. 环境保护: 施工过程中应采取措施防止对周边环境造成污染,减少噪音和粉尘的产生。
3. 交通安全保障: 在施工期间设置交通警示标志和施工警示牌,确保施工区域和交通车辆分隔开,并指挥交通车辆绕行。
五、预算及进度1. 预算: 根据工程量和市场行情估算的预算为XX万元。
2. 进度计划: 预计施工周期为XX天,具体进度要根据实际情况来调整。
白柳镇白桑园村一组生产道路建设项目施工方案鼎铭工程有限责任公司二零一六年七月五日第一章编制依据及工程概况第二章施工部署第三章施工方案及技术措施第四章确保工程质量措施第五章安全生产目标及保证措施第六章进度计划保证措施第七章冬雨季施工安排及施工技术措施第八章文明施工及环境保护第一章编制依据及工程概况一、编制依据《省农村公路技术标准》《公路工程路线设计规》《公路路面基层施工技术规》《公路路基设计规》《公路水泥混凝土路面设计规》二、工程概况本工程共一条生产道路,限额设计,总长度1700米。
项目起点位于白公路王享民家门口,终点位于朱家岭,道路纵坡均以现状生产道路及周边村庄房屋为控制高程。
第二章施工部署1、组织施工人员和管理人员,认真学习施工图、设计文件、技术规,配合设计单位进行施工图的设计交底和现场交底,掌握施工要求、质量标准,仔细地勘察现场和周围环境,了解本工程的地质、水文、气象等情况,核实现有的劳动力、机具设备,进行施工动员,编写更符合实际的施工计划。
2、为方便施工,合理平面布置,准备临时工棚、材料堆场、水泥仓库、临时办公室等。
3、了解施工现场的给水、供电及场外运输路线等情况。
施工临时用水、用电尽量利用沿线供电、供水设施。
生活用水及施工用水采用自来水。
对全体参加施工人员进行用水、用电的安全教育。
4、施工前对埋设在地下的自来水管线、电缆管线等作出标志,防止施工中出现漏水、漏电现象。
当施工挖方周围在危险建筑物附近时,对欲倾倒物要加以支撑或拆除。
5、对水准点、电线杆等重要位置要设置安全防护围栏。
对需要迁移的设施应督促有关单位尽快迁移,以确保施工安全。
恢复道路设计中线,对道路中线的各点进行复测,确认无误后进入施工测量;设置施工控制边线桩,由道路中心线测出道路宽度,在道路边线外0.5〜1.0m 两侧,以距离5m、10m或15m钉木桩。
复测临时水准点,测出道路中心高程,标于边桩上,以利于准确施工。
6、交通运输路线必须断交通时,应事先向有关部门申报,并做好断行、绕行准备。
道路硬化工程施工组织设计技术标一、综合说明本工程施工组织设计及主要技术措施是根据南陵县柏林村许八路道路硬化工程施工招标文件、施工图纸以及国家现行技术规范、规程等有关规定,结合本工程实际情况编制的。
工程项目名称: 南陵县柏林村许八路道路硬化工程工程地址: 南陵县籍山镇投标单位: 南陵县籍山镇人民政府工程质量:合格施工工期:30天二、工程概况1、工程简介本工程位于籍山镇,共有6条路,对原路基进行处理后铺设20公分C25混凝土,刻防滑槽,割伸缩缝。
2、主要作法及工程数量(1)1号路①硬化面积:663平方米(2)2号路①硬化面积:7777平方米(3)3号路①硬化面积645平方米(4)4号路①硬化面积:1440平方米(5)5号路①硬化面积:114平方米 (6)6号路①硬化面积:54平方米三、施工部署针对工程特点,我们将该工程列为公司重点工程,集中最优秀的道路专业管理人才,组建强有力的施工班子,选派高素质的劳务人员,按照公司《施工项目管理规程》的要求,以高度负责的态度和科学严密的施工技术措施,严格控制,精心组织,科学施工,确保工程各项指标的完成。
具体施工部署如下:1、施工安排的要点本工程处于场区,人、车流量大,交通混乱,施工难度较大,因此具体施工时将安全问题放在第一位,将整个工程的准备工作、路基平整碾压、水泥路面作为施工重点。
2、项目管理机构组成(1)建立项目管理组织机构,本项目的管理组织机构见下图:总经理项目经理 技术负责人(2)岗位人员职责该工程实行项目经理负责制,公司委派一批具有丰富技术员 施工员 施工队长 机械队长 安全员 试验员材料员 质检员道路施工经验和较高技术水平的管理人员组成项目经理部,各类人员在施工中统一指挥,各负其责,分工不分家,以确保工程质量和工期,项目经理部人员组成情况详见商务标书。
3、劳动力安排本工程所有分项工程均由我单位独立完成,不对外分包。
现场施工时,根据工程计划的安排,选派高素质的施工队伍,保证劳动力供应,具体劳动计划详见下表:劳动力计划表工种按工程施工阶段投入劳动力情况封道排水土石方整路基砼面层侧石竣工清理土石方工20 20壮工12 15 20 10 12瓦工10 4 16 8挖掘机司机 1 2 2推土机司机 2 2装载机司机 2 4 4 4 1 1运输车司机 2 3 12 12 4 2平地机司机 2 2压路机司机 3 3 3摊铺机司机 2电工 1 1 1 1 2 1搅拌机组操作工 2拟投入主要施工机械设备表序号机械或设备名称型号规格数量产地制造年份额定功率KW生产能力用于施工部位备注1 运输车辆斯太尔 6 青岛2004 2472 15方全程2 挖掘机PC270 1 山推2005 640 1.2方路基3 装载机5T 2 常林2005 560 5方全程4 钢轮压道机21T 1 常林2004 全程5 振动压路机18T 1 常林2003 128 全程6 推土机D85 1 山推2000 220 路基7 平地机 1 中国2006 路基8 洒水车8方 2 中国1997 200 8方全程9 吊车25T 1 泰安2000 206 排水10 砼搅拌机组MWB300I 1 泰安2003 88 250T/H 拌合11 砼摊铺机A型 1 秦皇岛2005 16.5 面层12 振动棒 4 中国2006 面层14 发电机组 1 徐州1999 30 全程序号名称数量 6 砼试模3套1 水准仪2台7 小台称1台2 经纬仪1台8 天平2台3 3米平尺6根9 EDTA滴定仪1套4 钢尺6块10 塌落度筒2套5 灌砂法试验仪1套11 取芯机1台6、材料供应本工程施工所需的各种材料,我们均有固定的合格供方,采购材料时,我们从合格供方中选择质优价廉的材料,保证满足本工程施工需求。
村通村公路路面硬化工程施工方案一、工程概述本工程是针对某村通村公路路面进行硬化工程施工,通过对路面进行改造提升乡村通行能力和交通安全。
本文档旨在详细介绍村通村公路路面硬化工程的施工方案。
二、工程目标本工程的目标是改善村通村公路的通行条件,提升交通效率,增加村民出行便利性,提高交通安全性能。
具体包括以下几个方面: 1. 路面硬化:通过铺设道路基层、中层和面层,将原本的土路改造为硬化路面,提高路面承载能力。
2. 排水系统改造:对路面的排水系统进行改造,确保雨水及时排除,避免路面积水。
3.交通标线划设:根据路宽和交通流量,合理设置车道线、中心线、边线等交通标线,提供明确的行车引导。
三、施工内容1. 路面硬化1.确定路面硬化的路段和施工范围。
2.清理路面,清除草丛、杂物等障碍物。
3.进行路面平整,修补路面坑洞和裂缝。
4.铺设路面基层:采用适当的材料进行基层铺设,保证基层的平整度和稳定性。
5.铺设路面中层:将砾石铺设在基层之上,进行压实处理。
6.铺设路面面层:选择适宜的沥青材料进行铺设,并进行压实、养护,确保路面的平整和耐久性。
2. 排水系统改造1.检查原有排水系统的情况,确定需要改造的部分。
2.清理排水管道,确保通畅。
3.铺设新的排水管道,同时设置检查井和排水口。
4.进行排水管道的试压和验收,确保排水系统的正常运行。
3. 交通标线划设1.根据道路的宽度确定车道线的设置,包括车道线、中心线、边线等。
2.使用合适的材料和标线机进行标线划设,确保标线质量和持久性。
3.设置交通标志,根据需要设置限速标志、禁止超车标志等。
四、施工流程1.准备工作:确定施工范围,招标选取施工单位,准备材料和设备等。
2.路面硬化施工:先进行路面平整和坑洞修补。
然后按照基层、中层和面层的顺序进行铺设和压实。
3.排水系统改造:先清理排水管道,然后铺设新的排水管道并进行试压和验收。
4.交通标线划设:根据设计方案进行标线划设,包括车道线、中心线和边线等。

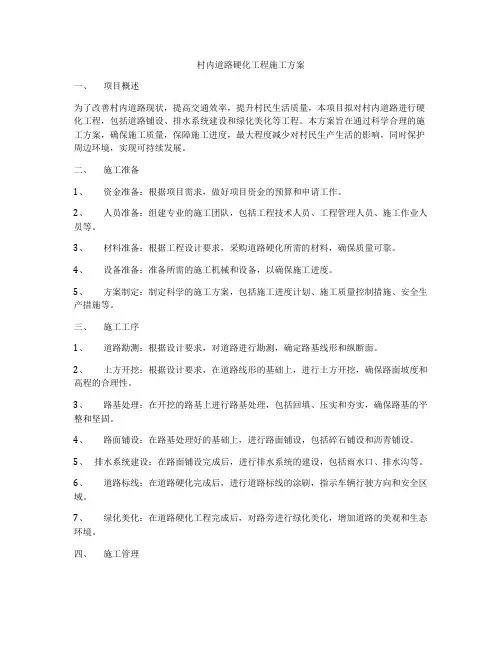

村内道路硬化工程施工方案一、项目概述为了改善村内道路现状,提高交通效率,提升村民生活质量,本项目拟对村内道路进行硬化工程,包括道路铺设、排水系统建设和绿化美化等工程。
本方案旨在通过科学合理的施工方案,确保施工质量,保障施工进度,最大程度减少对村民生产生活的影响,同时保护周边环境,实现可持续发展。
二、施工准备1、资金准备:根据项目需求,做好项目资金的预算和申请工作。
2、人员准备:组建专业的施工团队,包括工程技术人员、工程管理人员、施工作业人员等。
3、材料准备:根据工程设计要求,采购道路硬化所需的材料,确保质量可靠。
4、设备准备:准备所需的施工机械和设备,以确保施工进度。
5、方案制定:制定科学的施工方案,包括施工进度计划、施工质量控制措施、安全生产措施等。
三、施工工序1、道路勘测:根据设计要求,对道路进行勘测,确定路基线形和纵断面。
2、土方开挖:根据设计要求,在道路线形的基础上,进行土方开挖,确保路面坡度和高程的合理性。
3、路基处理:在开挖的路基上进行路基处理,包括回填、压实和夯实,确保路基的平整和坚固。
4、路面铺设:在路基处理好的基础上,进行路面铺设,包括碎石铺设和沥青铺设。
5、排水系统建设:在路面铺设完成后,进行排水系统的建设,包括雨水口、排水沟等。
6、道路标线:在道路硬化完成后,进行道路标线的涂刷,指示车辆行驶方向和安全区域。
7、绿化美化:在道路硬化工程完成后,对路旁进行绿化美化,增加道路的美观和生态环境。
四、施工管理1、工地管理:根据安全生产要求,建立科学的工地管理制度,确保施工现场的安全和整洁。
2、质量管控:严格控制施工过程的质量,对施工工序和材料进行检查,确保施工质量符合设计要求。
3、进度控制:根据施工计划,密切关注施工进度,及时调整施工进度,保障施工质量和进度。
4、安全管理:建立完善的安全管理制度,对施工现场进行定期检查和安全教育,确保施工过程的安全。
五、环保措施1、废弃物处理:对施工中产生的废弃物进行合理处理,包括垃圾分类、废弃土方、废旧设备等。
农村村组道路硬化(水泥混凝土路面硬化)工程施工方案目录(一)总体施工组织布置及规划 (2)(二)重点、关键和难点工程的施工方案 (10)(三)工期关键线路图及保证措施 (35)(四)关键工程质量保证措施 (39)(五)安全保证措施 (43)(六)环境保护、水土保持、文明施工、文物保护保证措施 (46)(七)项目风险预测与防范、事故应急预案 (53)(八)其他应说明的事项 (57)附表一施工总体计划表 (59)附表二分项工程进度率计划(斜率图) (60)附表三工程管理曲线 (61)附表四分项工程生产率和施工周期表 (62)附表五施工总平面图 (63)附表六劳动力计划表 (66)附表七临时占地计划表 (67)附表八外供电力需求计划表 (68)(一)总体施工组织布置及规划一、施工总平面布置施工总平面设计充分利用沿线地形地物,尽可能少占用耕地、菜地,服从于方便施工为原则,施工总平面设计布置图详见施工组织设计附表五施工平面图。
1 驻地建设驻地建设将充分考虑保护生态环境,严格遵守环保规定,并采取有效措施,避免环境污染;体现以人为本精神和文明施工的原则,办公区和生活区功能分明、整洁有序;办公和生活用房均采用制式活动板房。
施工期间使用计算机进行进度、质量、计量支付等工程管理工作,配备足够数量的计算机,硬件和软件满足施工管理的需要。
①项目经理部是整个工程项目实施的指挥中心。
为方便工程管理及与各施工队联系,项目经理部设于位置见附表七临时占地计划表。
②施工队既是施工现场的管理机构,又是施工作业层,所有参工人员必须昼夜在作业现场,经现场考察,施工队驻地选址见附表七临时占地计划表。
2 库房根据施工现场条件,拟将施工机械停放场分别设于相应施工队驻地附近,材料储存库设于各相关工区生活驻地附近。
3 资源供应①供水根据招标文件及现场考察,项目区水资源丰富,沿线所经各村庄,水质良好,无污染,拟就近抽取,可满足工程及生活用水需要。
②供电根据本工程的实际需要和现场考察,沿线电力供应良好。

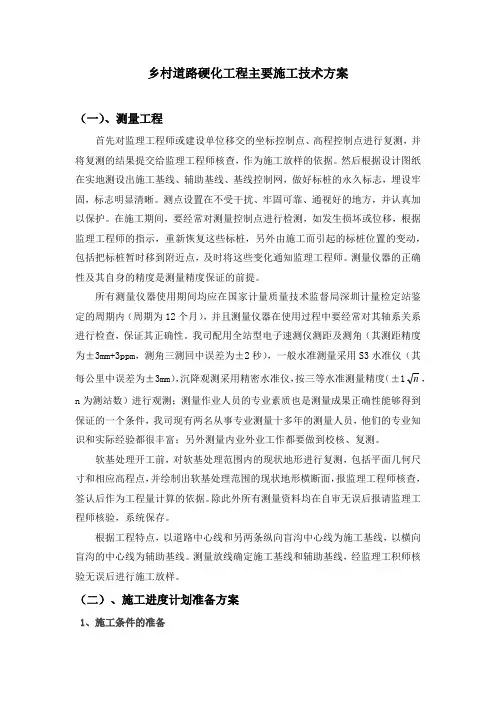

乡村道路硬化工程主要施工技术方案(一)、测量工程首先对监理工程师或建设单位移交的坐标控制点、高程控制点进行复测,并将复测的结果提交给监理工程师核查,作为施工放样的依据。
然后根据设计图纸在实地测设出施工基线、辅助基线、基线控制网,做好标桩的永久标志,埋设牢固,标志明显清晰。
测点设置在不受干扰、牢固可靠、通视好的地方,并认真加以保护。
在施工期间,要经常对测量控制点进行检测,如发生损坏或位移,根据监理工程师的指示,重新恢复这些标桩,另外由施工而引起的标桩位置的变动,包括把标桩暂时移到附近点,及时将这些变化通知监理工程师。
测量仪器的正确性及其自身的精度是测量精度保证的前提。
所有测量仪器使用期间均应在国家计量质量技术监督局深圳计量检定站鉴定的周期内(周期为12个月),并且测量仪器在使用过程中要经常对其轴系关系进行检查,保证其正确性。
我司配用全站型电子速测仪测距及测角(其测距精度为±3mm+3ppm,测角三测回中误差为±2秒),一般水准测量采用S3水准仪(其每公里中误差为±3mm),沉降观测采用精密水准仪,按三等水准测量精度(±1n,n为测站数)进行观测;测量作业人员的专业素质也是测量成果正确性能够得到保证的一个条件,我司现有两名从事专业测量十多年的测量人员,他们的专业知识和实际经验都很丰富;另外测量内业外业工作都要做到校核、复测。
软基处理开工前,对软基处理范围内的现状地形进行复测,包括平面几何尺寸和相应高程点,并绘制出软基处理范围的现状地形横断面,报监理工程师核查,签认后作为工程量计算的依据。
除此外所有测量资料均在自审无误后报请监理工程师核验,系统保存。
根据工程特点,以道路中心线和另两条纵向盲沟中心线为施工基线,以横向盲沟的中心线为辅助基线。
测量放线确定施工基线和辅助基线,经监理工积师核验无误后进行施工放样。
(二)、施工进度计划准备方案1、施工条件的准备1.1 临时用水、电的接入与施工项目组在工程开工前应仔细核算临时用水、用电量,根据总图及管网综合图确定水(电)接入点、用水(电)点、管路(线)走向、铺设方式;其水、电布置应避免与未来建筑物、地下地上管线、场地整平等干涉。
硬化路工程施工组织设计编制日期:2017年 3月20 日目录第一章总体施工组织布置及规划第二章主要工程项目的施工方案、方法与技术措施第三章工期的保证体系及保证措施第四章工程质量管理体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护保证体系及保证措施第八章项目风险预测与防范,事故应急预案第九章临时便道、临时便桥的施工组织方案附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章总体施工组织布置及规划一、编制依据(一)硬化路工程施工图纸(二)硬化路工程招标公告(三)施工技术、环保、安全质量验收规范、标准、法规文件。
(四)结合我单位历年来有关类似工程施工经验、施工方法、施工资源、施工装备能力和管理水平。
二、编制原则(一)确保实现招标文件所要求的工期、质量、安全、环保目标。
(二)充分考虑本工程的特点、重点及施工难点。
施工组织设计以确保现况道路畅通、交通安全、现况管线安全为原则,尽量减少对现况交通的干扰,保证交通线路的安全通畅;采用成熟、可靠、先进、有效的施工方法,技术措施。
(三)充分发挥企业技术实力、施工机械设备配套能力及项目管理优势。
(四)以总体施工部署、施工进度安排、主要施工项目及关键工序的施工方案和技术保证措施为本施工组织设计的重点内容。
(五)采用新技术、新工艺,提高工程质量,降低施工成本。
三、工程概况(一)项目名称:某硬化路工程(二)建设地点:澄迈县(三)建设单位:交通运输局(四)计划工期:180日历天。
(五)质量要求:一次性验收合格。
(六)合同段投标内容:合同段范围内的路基、路面、桥涵、排水及安全设施等。
(七)工程简介:硬化路工程涉及九段施工公路,采用四级公路标准,设计速度20 公里/小时,路基宽4.5-6 米,路面宽3.5 米,水泥砼路面,路面结构层:20cm 厚水泥混凝土面层+15cm 厚级配碎石基层。
农村道路硬化施工方案农村道路硬化施工方案(一):农村道路硬化工程施工组织设计第一章:工程概况1、乡间道路铺设工程面积为4800 m2o2、本公路具体结构为:天然砂砾基层压实厚度30cm;面层为20cm厚水泥混疑土路面,采用普通硅酸盐水泥。
主要工程量:第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15 %。
(2)无职业病发生,并符合国家职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保40天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
具体任务划分:。
表34、技术工种及劳动力组织计划:项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制〈劳动力计划》,包括劳力人数、工程技术要求,进点时间等。
农村道路硬化工程施工设计方案一、项目概述二、工程内容1.道路现状调查:对农村道路进行详细调查和测量,包括道路宽度、路面情况、道路等级等。
2.路基处理:检查并清理道路两侧的边坡,确保路基整齐平坦。
如有必要,进行路基填方和夯实。
3.路面材料选择:根据当地的实际情况和交通需要,选择适合的路面材料,常用的有水泥、沥青、碎石等。
在选择路面材料时要考虑到其耐久性、抗滑性和抗冲击性。
4.路面结构设计:根据交通流量和道路类型,设计合适的路面结构,包括路基、基层、面层等。
路基通常使用灰土等材料,基层可以使用沥青混凝土或水泥混凝土,面层可以使用沥青面层或水泥路面。
5.设备和材料准备:根据设计要求,准备所需的施工设备和材料,如挖掘机、摊铺机、砂石、水泥、沥青等。
6.施工过程:根据设计要求进行施工,包括挖掘路基、填方、夯实、铺设基层和面层等步骤。
在施工过程中要严格控制施工质量,确保每个环节都符合设计要求。
7.道路标线和标志:在路面施工完毕后,对道路进行标线和标志,提高交通安全性。
三、施工安全措施1.安全标识:施工现场要设置明显的安全标识,包括警示牌、施工区域标志等,提醒过往车辆和行人注意安全。
2.交通管制:在施工期间,要进行交通管制,保障施工的安全顺利进行。
必要时可以设置临时交通标志、警示灯等。
3.安全设施:在施工现场设置安全设施,如护栏、警示线等,避免施工过程中产生的风险和危险。
四、施工质量控制1.监测和检查:在施工过程中进行监测和检查,对路基和路面的质量进行把关。
如有不符合设计要求的情况,及时整改。
2.施工人员培训:对施工人员进行必要的培训,确保施工人员熟悉并正确执行施工规范和技术要求。
3.质量验收:施工结束后进行质量验收,确保工程质量符合设计要求和相关标准。
五、环境保护措施1.渣土处理:对施工中产生的渣土进行集中处理,防止对周边环境造成污染。
2.沥青和水泥的贮存:对沥青和水泥等材料进行妥善贮存,防止材料的挥发和飞扬对环境造成影响。
第一章:工程概况1、本工程为江陵县白马寺金渡村道路建设项目,乡村公路铺设工程面积为17093㎡,总路长为4573.014米。
2、本公路结构为:面层为20CM厚水泥混疑土路面。
3、主要工程量:第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保90天完成全部合同工程容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
具体任务划分:。
表 34、技术工种及劳动力组织计划:项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》,包括劳力人数、工程技术要求,进点时间等。
乡村道路硬化工程施工组织设计第一章综合说明1.1 编制依据1.1.1Ⅰ施工招标文件及图纸。
1.1.2 补充通知及图纸、变更资料。
1.1.3 通过对施工现场的踏勘和调查所获取的资料。
1.1.4 国家及行业规、规程、技术标准:《水利水电建设工程验收规程》SL223-1999;《建筑地基基础工程施工质量验收规》GB50202-2002;《水利水电工程施工组织设计规》SL303-2004;《建筑工程质量检验评定标准》GBJ301-88;《水工混凝土施工规》DL/T5144-2001;《公路桥涵地基与基础设计规》JTJ024-85《建筑地基基础设计规》GB50007-2002;《建筑地基处理技术规》JGJ79-2002;《土工实验规程》SD237-1999;《土工合成材料测试规程》SL/T235-1999;《水利水电工程土工合成材料应用技术规》SL/T225-98;《混凝土结构工程施工质量验收规》GB50204-2002;《混凝土质量控制标准》GB50164-92;《硅酸盐水泥、普通硅酸盐水泥》GB175-1999;《混凝土强度检验评定标准》GBJ107-87;《混凝土拌和用水标准》JGJ63-89;《水利水电工程施工测量规》SL52-93;《建筑地面工程施工质量验收规》GB50209-2002;《普通混凝土用砂质量标准及检验方法》JGJ52-92;1.1.5 本单位现有技术能力、机械设备、施工管理水平及多年来参加水利工程建设所积累的施工经验。
1.1.6公司《工程质量及检测手册》。
1.2 编制原则1.2.1 充分遵守合同条款的原则规定;1.2.2 坚持实事、精心组织、科学施工的原则;1.2.3 本着少占地,少扰民,保护环境,文明施工,建设让人民放心工程的原则。
1.3 编制容施工组织设计分别对工程施工条件、施工布置、施工计划安排、施工组织和资源配置、主要工序施工方案、施工组织机构、质量管理体系与措施、安全管理体系与措施、文明施工、环境保护、水土保持等进行了详细的阐述。
贡山县2021年丙中洛镇扶贫开发整乡推进甲生村重丁至东风、重丁至石门新村新开挖过来工程施工组织设计施工单位:西康路桥工程XX公司编制时间:2021 年7月25日目录第一章前言一、对本工程施工工期的承诺二、质量目标三、文明施工四、平安施工五、人员、机械设备落实承诺六、工程保修承诺及具体措施七、比照选文件及合同条款确实认第二章工程概况第一节工程简况一、概述二、工程概况第二节工程主要容及主要工程量一、工程主要工作容二、主要工作量第三节工程重、难点分析及对策一、如何确保工程质量到达业主的质量标准,是本工程施工重点二、主要对策措施三、质量要求高,文明施工同样很重要四、施工期间的交通疏导工作非常重要第三章施工准备方案及交通疏导方案第一节施工准备方案一、思想发动二、技术准备三、施工现场准备四、地下管线摸查第二节交通疏导方案一、交通疏导方案二、具体措施第四章施工组织机构第一节施工组织机构一、主要负责人及各部门职责第五章主要分项工程的施工方法第一节综合机械化施工方案第二节测量控制一、测量工作程序二、控制系统的建立三、放线控制四、放线方法及施工工艺流程图第三节土方挖填工程一、土方开挖第六章施工资源供给方案第一节劳动力方案、资金及施工用水、用电量方案一、劳动力需用量第二节施工主要机具及检测设备方案第三节材料控制方案第七章施工平面总布置第一节布置的根本原那么第二节施工规划及布置一、施工总平面布置的容二、施工场地的规划与布置第三节施工水电方案一、现场用水的保证措施二、现场临时用电保证措施第八章质量、平安保证措施第一节质量保证一、质量管理二、质量保证第二节本工程质量总目标第三节企业质量保证体系一、实现质量目标的技术措施二、主要分项工程施工质量保证措施三、质量保证承诺第五节平安保证措施一、组织机构二、施工平安措施三、制度保证第九章文明施工及环境保护措施第一节文明施工第一章前言我司将抽调精兵强将组建管理班子,组织技术素质高、能打硬仗的劳务队伍进场,运用先进、成熟的施工工艺,科学合理的管理方法,按“质量、平安、工期、文明〞四个一流的要求建立本工程,特重承诺如下:一、对本工程施工工期的承诺根据比选文件要求,本工程总工期为180日历天,将制定详细的施工方案和施工进度方案,确保工程在规定的时间完成比选围全部施工任务——本工程方案开工日期为2021 年7月21日,竣工日期为2021年1月30日,施工总工期为180日历天。
季山官庄村道路硬化项目施工组织设计技术标季山官庄村道路硬化项目部XXX年XXX月目录第一章:施工程序总体设想,施工阶段划分第二章:施工进度计划和各阶段进度的保证措施第三章:劳动力和材料投入计划及其保证措施第四章:机械设备投入计划第五章:施工平面布置和临时设施布置第六章:关键施工技术、工艺及工程项目实施的重点、难点分析和解决案第七章:安全文明施工和风险防措施第八章: 质量保证第一章施工阶段划分一、施工阶段划分第一阶段:道路平整施工阶段,主要采用挖掘机开挖土,推土机平整碾压。
第二阶段:混凝土道路施工阶段,主要完成混凝土路面的施工。
第二章施工进度计划和各阶段进度的保证措施一、施工进度安排本工程做出以下施工进度计划安排:开工准备2012.10.27——2012.10.29道路平整碾压2012.10.27——2012.11.19混凝土道路浇筑2012.10.28——2012.11.20完工清理2012.11.20——2012.11.21二、各阶段的进度保证措施合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排。
各种材料保证及时充分供应,各种转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行。
针对关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅。
合理划分工段,尽量减少不同单位间的交叉施工,给各施工队统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件。
制订物资材料进场计划,组织好材料供应,确保材料供应准确及时。
组织好设备供应,抓好进入现场设备的管理、保护,组织好材料的接收和复验。
强化现场管理,及时协调组织工序中间交接,使现场施工组织、工序搭接最佳化,保证工期关键节点的按期实现;加强质量管理,在质量创优的同时,以优良的质量来避免工程的返工对施工工期造成的延误;加强施工安全管理,杜绝重大安全事故的发生,就是对施工按序进行,工期按期完成的保证。
第三章劳动力和材料投入计划及其保证措施一、劳动力投入计划根据工程规模,结构特点和复杂程度,遵循合理分工与密切协作的原则,组织高效率的施工队伍。
做好职工入场教育工作,按照开工日期和劳动力需要量计划,分别组织特殊工种工人分批进场,安排好职工生活,并进行安全、防火、文明施工和遵纪守法教育,使职工格遵守上级颁发的各项规章制度。
对特殊工种进行上岗前的培训,无上岗证者禁进入现场施工。
劳动力使用本公司专业施工队。
本工程计划投入的工种主要有混凝土工、模板工、各种施工机械操作人员等。
劳动力具体安排详见《劳动力计划表》二、材料投入计划我公司设立一个账户,确保专款专用,禁违规挪作他用。
项目部设置材料采购人员,将根据施工进度计划的需要提前进料,具体的数量以及用量分配详见下表。
三、材料运输机械设备和转材料,根据具体情况,由汽车运至施工现场。
主要工程材料如水泥等由厂家或供应商组织汽车运输,或自行组织运输,运至施工现场。
砂、碎等地材料由生产料场组织用汽车运至现场。
四、材料投入保证措施总则:保证施工过程中各阶段的产品质量始终处于受控制状态。
①原材料的检验和试验②混凝土检验对混凝土进行试块的制作、养护及技术规规定的各项试验,并及时将试验报告上报监理。
搅拌混凝土质量由混凝土配比单、抽样试块、抽检记录和试块送检报告共同组成控制质量的依据。
③模板检验总则:控制模板的拼制质量,确保构件外型尺寸及表面质量。
第四章机械设备投入计划合理配置资源是搞好工程的重要环节,工程前期准备工作中必须高度重视。
在保证质量满足工程进度要求的前提下,选择资源,确定资源的数量及组合。
施工过程中还要做好优化及动态控制,根据本项目的工作容、工作特点及进度计划配置材料、机械设备。
本工程中拟投入的机械设备主要有:挖掘机、推土机、装载机、蛙式打夯机、混凝土搅拌机、压路机、机动翻斗车、潜水泵、振动梁、振动器等。
拟投入的检测仪器主要有:经纬仪、水准仪、击实仪、土壤含水量测定仪、烘箱、天平、环刀、混凝土坍落度筒、混凝土试模等。
第五章施工平面布置和临时设施布置一、施工场地布置工程临时设施在能满足施工管理和施工进度的前提下,所有临时设施设在施工现场附近的村庄。
同时遵守有关规要求,尽可能地少占用土地面积。
二、临时房屋建筑项目部临时房屋建筑计划设置在施工现场附近的村庄。
三、施工道路本工程对外交通条件较优越,根据施工实际需要修建临时施工道路。
四、材料堆放场材料堆放场布置在施工现场一侧不影响正常施工的位置。
五、施工供水施工用水采用抽取地下水的式解决。
生活用水可打井或者使用附近村民的水源。
六、施工供电施工用电可在工地就近利用较近的电源。
同时准备一台柴油发电机作为备用电源。
七、砼拌和站、砂浆拌和站及砂料场砼拌和站、砂浆拌和站及砂料场布置在施工现场一侧不影响正常施工的位置。
第六章关键施工技术、工艺及工程项目实施的重点、难点分析和解决案第一节道路平整一、施工法土地不平整处采用74KW推土机推土整平,坑塘填平采用挖掘机开挖、推土机回填。
二、道路平整施工安排配备齐全的场地平整工程施工机械设备和充足的人员,在保证质量的前提下,加快进度,争取工期,以保证工程的全面展开。
1、场地平整工程施工案根据设计意图与现场勘查了解施工现场条件及围的环境,确定土最佳调配案,充分发挥我公司技术力量、土施工机械的施工能力,拟定施工案,确定工期指标、劳动力指标、主要材料消耗指标、成本指标编制详细具有针对性地施工组织设计。
(1)施工准备熟悉工程环境,工程开工前,施工人员应对施工现场地形,地物进行详细的查勘。
初步了解所在位置及围环境,初步确定跨越线路的措施。
设置安全标志,施工现场道路交层处、行人较多处,转弯处及道路条件较差处等树立警示标志。
在施工现场设置醒目的警示标志,确保施工现场的安全生产。
编制实施性施工组织设计,总体进度计划和月进度计划。
并报批。
开工报告,上述各项条件具备后,即可按照程序向监理工程师提交开工报告。
开工报告的容根据有关规定及现场监理的要求办理。
(2)场地清理进场后现场实测清表工作量,按照程序报业主批准后可进行清表工作。
场地清理采用人工配合机械进行,被清理的土地段和取土场,不得有不符合要求的树根、腐植、淤泥等杂物。
清理开挖工程区域的全部树木、树根、杂草、垃圾、废渣等其他障碍物。
主体工程施工场地清理,延伸至离施工详图所示最大开挖边界至少5米的水平距离。
尽最大可能地保护清理区域围以外的天然植被和农作物。
清基应彻底清除沟渠以及地面的草皮、腐殖土、垃圾及隐藏的暗管、砖等。
土场地清理完毕后,采用机械翻土。
土地深翻采用挖掘机、装载机等机械进行作业。
坑塘填平采用挖掘机开挖、推土机回填。
场地交界区表面清理过后,将土区表面翻土。
(3)施工测量接受检查控制点:开工前在监理工程师的组织下,对沿线控制点的点位进行交桩,然后根据控制点成果一览表中的数据认真检查控制点,现场控制点不能满足施工测量需要时,经监理工程师批准再加密或补测控制点。
放样及检查:放样前计算逐桩坐标并与设计核对,核对无误后,据此放养,并抽样检查,检查不合格分析找出原因,检查合格进行下一步工作。
a水平测量将测量资料递交给监理工程师复核,批准后可进入下一步工作;b逐桩进行水平测量,测出地面高程,并标明桩点高度。
(4)开挖渣料的利用渣料应首先专用于本工程永久和临时工程的填筑及场地平整等。
各个建筑物基坑开挖土应堆放在基坑围,以利回填。
临时工程拆除料、工程弃土应利用借土坑或低洼处,弃土要整平。
排水沟开挖土可就近堆存于渠道两侧,施工结束后就地整平以利复耕或植树。
(5)弃渣处理弃土就近填筑路基,并整平压实。
弃渣应按批准的土开挖施工措施计划指定的地点有序堆存,防止雨水冲刷流失,危及施工区及边地区安全。
第二节道路碾压一、路基碾压道路施工前使用推土机清除表层土。
路基平整格按照设计断面及高程要求,防止欠挖、超挖,路基土平整的同时,使用履带拖拉机对基底进行压实,干容重不得低于设计值。
路基横坡同路面,施工中不能让路基积水。
选用的机具设备主要有挖掘机、推土机、振动碾、蛙式打夯机以及配套自卸汽车等。
用装载机或自卸汽车将回填土运到回填现场,利用推土机或结合人工整平的法,地势比较宽阔的地利用履带式拖拉机等机械压实,局部压实不到的地利用蛙式打夯机或人工打夯夯实。
并进行击实试验,确定最优含水量、最大干密度;通过土料夯压试验,选择确定铺土式、铺土厚度、碾压机械的种类及重量、碾压遍数、填筑含水量、压实土的干密度等试验参数;并检查压实土层之间以及本身的结构状况。
压实前,根据碾压机械、回填料的性质等进行碾压实验,确定最优含水量、铺料厚度和碾压遍数,压实度满足设计要求。
第三节模板工程一、工作容本工程模板工程主要指道路的模板材料供应、设计、制作、运输、安装及拆除等全部作业。
二、材料要求1、组合钢模板面板厚度不小于3mm,钢板面尽可能光滑,不允有凹坑、皱折或其他表面缺陷。
2、支架尽量选用钢材,如钢管、槽钢等,应具有足够的承载能力。
3、连接工具蝶型扣件、3型扣件等。
三、主要机具1、主要工具水平尺、钢尺、钢卷尺、墨斗、撬杠、起子、扳手等。
四、作业条件1、根据建筑物工程的结构形式和特点及现场施工条件编制模板支设案。
2、备齐模板连接件及支撑工具,运进现场进行维修,按区段编号,模板表面涂刷好脱模剂,分规格整齐堆放。
3、根据模板设计图,放好轴线和模板边线,定好水平控制标高。
五、模板安装及模板拆除1、模板安装模板安装主要包括模板的选型、清理、运输、涂脱模剂、拼装就位及支撑固定、校核等工序。
选型:根据配模设计,选择该部位使用的各型号模板,并确保数量充足,型号准确。
选择:对型号正确的模板,还要在质量上预以选择,以防旧模、已损坏的模板等运至现场被使用。
清理:对选出的合格模板进行人工清理,达到表面光洁、边无附着物等使用要求。
运输:将合格的半成品模板,人工运至使用现场就近存放,装运卸过程中,防模板发生人工损坏,要轻拿轻放。
涂脱模剂:安装前,对该部位的模板逐块采用监理工程师同意的有效、无污染脱模剂,人工均匀涂刷后使用。
脱模剂采用矿物油类防锈保护涂料。
2、模板拆除模板拆除根据时限确定拆模时间,同时按照正常的拆模顺序拆模。
拆模时限除按设计规定外,还应根据气温情况及混凝土强度情况确定:非承重侧面模板,须在混凝土强度达到2.5Mpa且保证混凝土表面及棱角不因拆模而损伤时可拆除。
拆模时间的确定主要是由混凝土强度决定的,但在实际工作中主要是按浇筑后的时间决定拆模时间,经试验后将强度时间折算成天数(或小时),以便决定各部位混凝土的拆模时间。
拆除后的模板马上分类清理并按规划存放,以备再次使用。
六、施工质量控制法1、检查模板制作是否满足设计建筑物的结构外形尺寸要求,并详细记录模板制作偏差。
