村内道路硬化施工组织设计与对策技术标
- 格式:doc
- 大小:90.00 KB
- 文档页数:17
季山官庄村道路硬化项目施工组织设计技术标季山官庄村道路硬化项目部XXX年XXX月目录第一章:施工程序总体设想,施工阶段划分第二章:施工进度计划和各阶段进度的保证措施第三章:劳动力和材料投入计划及其保证措施第四章:机械设备投入计划第五章:施工平面布置和临时设施布置第六章:关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案第七章:安全文明施工和风险防措施第八章: 质量保证第一章施工阶段划分一、施工阶段划分第一阶段:道路平整施工阶段,主要采用挖掘机开挖土方,推土机平整碾压。
第二阶段:混凝土道路施工阶段,主要完成混凝土路面的施工。
第二章施工进度计划和各阶段进度的保证措施一、施工进度安排本工程做出以下施工进度计划安排:开工准备2012.10.27——2012.10.29道路平整碾压2012.10.27——2012.11.19混凝土道路浇筑2012.10.28——2012.11.20完工清理2012.11.20——2012.11.21二、各阶段的进度保证措施合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排。
各种材料保证及时充分供应,各种周转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行。
针对关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅。
合理划分工段,尽量减少不同单位间的交叉施工,给各施工队统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件。
制订物资材料进场计划,组织好材料供应,确保材料供应准确及时。
组织好设备供应,抓好进入现场设备的管理、保护,组织好材料的接收和复验。
强化现场管理,及时协调组织工序中间交接,使现场施工组织、工序搭接最佳化,保证工期关键节点的按期实现;加强质量管理,在质量创优的同时,以优良的质量来避免工程的返工对施工工期造成的延误;加强施工安全管理,杜绝重大安全事故的发生,就是对施工按序进行,工期按期完成的保证。
瑶头村道路硬化施工组织设计目录第一章、编制依据第二章、工程概况第三章、主要分部分项工程施工方法第四章、拟投入本工程的主要施工机械设备表、主要施工机械进场计划第五章、劳动力安排计划第六章、质量保证措施第七章、工期保证措施第八章、安全生产保证措施第九章、文明施工保证措施第十章、工程质量回访及保修措施第十一章、施工总平面布置图第十二章、附表及其它证件第一章、编制依据1、凡与本工程有关的国家及行业现行施工标准、施工规范以及省市相关部门发布的各项技术验收标准以及相关规定等,均适用于本工程,且以最新颁布的为准:1.1《建筑工程施工质量验收统一标准》(GB50300-2001)1.2《建筑装饰装修工程质量验收规范》(GB50210-2001)1.3《建筑地基基础工程施工质量验收规范》(GB50202-2002)1.4《混凝土结构工程施工质量验收规范》(GB50204-2002)1.5《屋面工程质量验收规范》(GB50207-2002)1.6《地下防水工程质量验收规范》(GB50208-2002)1.7《建筑地面工程施工质量验收规范》(GB50209-2002)1.8《钢结构工程施工质量验收规范》(GB 50205-2001)1.9《建筑钢结构焊接技术规程》(JGJ81-2002、J218-2002)1.10《钢结构高强度螺栓连接的设计施工及验收规程》(JGJ82-91)1.11《钢结构防火涂料应用技术规程》(CECS 24:1990)1.12《冷弯薄壁型钢结构技术规范》(GB50018-2002)1.13《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)1.14《给水排水管道工程施工及验收规范》(GB50268-2008)1.15《建筑电气工程施工质量验收规范》(GB50303-2002)1.16《建筑工程质量检验评定标准》(GB50301-2002)1.17《通风与空调工程施工质量验收规范》(GB50243-2002)1.18《建筑采暖卫生与煤气工程质量检验评定标准》(GB50302-2002)1.19《地下工程防水技术规范》(GB50108-2001)1.20《建筑与建筑群综合布线系统工程验收规范》(GB/T50312-2000)1.21《火灾自动报警系统施工及验收规范》(GB50166-2007)1.22《自动喷水灭火系统施工及验收规范》(GB50261-2005)1.23《电气装置安装工程电气设备交接试验标准》(GB50150-2006)1.24《综合布线系统工程验收规范》(GB50312—2007)1.25《给水排水构筑物施工及验收规范》(GB50141-2008)2、建设工程项目管理标准规范2.1《建设工程监理规范》(GB50319-2000)2.2《建设工程文件归档整理规范》(GB/T50328-2001)2.3《建设工程项目管理规范》(GB/T50326-2001)2.4《建设工程安全生产管理条例》(国务院393号令)2.5《房屋建筑和市政基础设施工程施工分包管理办法》(建设部124号令)第二章、工程概况1、瑶头村道路工程约为4501平方米。
农村道路硬化工程施工组织设计农村道路硬化工程施工组织设计一、概述农村道路硬化工程是一项涉及民生的重要工程,旨在提高农村交通基础设施水平,促进农村经济发展和农民生活改善。
本文将阐述农村道路硬化工程施工组织设计的要点和方法,包括工程概况、施工方案、施工安全、施工质量以及施工组织设计的重要性等方面。
二、工程概况农村道路硬化工程主要包括道路新建和旧路改造两种类型。
工程涉及的道路长度、路面宽度、交通流量等具体情况因地制宜,需根据当地实际情况进行调查和分析,确定合理的工程方案。
三、施工方案1、设计前期调研:在工程设计前期,需要对农村道路的现状进行全面调查和分析,了解道路的交通流量、路况、地质和水文等情况,为施工方案的设计提供可靠依据。
2、施工方案制订:根据前期调研结果,制定具体的施工方案,包括路面结构层设计、材料选择、施工工艺等。
同时,还需考虑工程对周边环境的影响,采取相应的环保措施。
3、施工过程管控:在施工过程中,加强对施工质量、进度、安全的管控,确保工程按期高质量完成。
同时,密切与当地村民沟通,及时解决相关问题,确保工程施工顺利进行。
4、验收:在工程验收阶段,严格按照相关标准和规范进行验收,确保工程质量符合要求。
同时,收集整理工程资料,为工程结算和后期维护提供依据。
四、施工安全1、人员安全:为确保施工人员的安全,需提供安全培训,提高员工的安全意识和操作技能。
同时,配备齐全的安全防护设备,确保员工在施工过程中的人身安全。
2、环境保护:在施工过程中,应采取有效措施,防止施工对周边环境的污染和破坏。
例如,加强扬尘控制、减少噪音等措施。
3、交通安全:在道路施工过程中,需采取有效措施,确保交通安全。
例如,设置交通警示标志、路面维护等措施。
五、施工质量1、材料控制:确保施工材料符合相关标准和规范,保证工程质量。
对原材料的采购、检验、储存等环节进行严格控制。
2、施工工艺:采用先进的施工工艺和技术,提高施工质量和效率。
乡村道路硬化工程施工组织设计一、前言随着农村经济的发展,乡村道路的改造和硬化已成为促进乡村经济发展和农民生产生活的重要推动力。
本文旨在从施工组织设计的角度,探讨乡村道路硬化工程施工需要注意的问题。
二、项目概况1. 项目名称本项目为XX乡道路硬化工程。
2. 项目地点本项目所在地为XX乡,涉及XX村至XX村道路的硬化工程。
3. 项目目的本项目旨在提高乡村交通基础设施的标准,改善农村居民通行条件,促进乡村经济发展。
4. 项目施工内容本项目施工内容包括道路硬化工程、排水工程、路面标线和路边护栏。
5. 项目预算本项目总预算为XX万元。
三、施工组织设计1. 动员组织本项目的动员组织工作应按照相关规定执行。
具体包括人员动员、物资准备、车辆调度和施工安排等。
2. 硬化材料和机械设备准备为确保施工质量和进度,应提前准备好道路硬化所需的材料和机械设备,并定期检查和维护,确保施工安全。
3. 施工人员安排本项目所需施工人员应根据工作量和施工阶段合理安排,确保施工进度和质量。
4. 交通管制在施工过程中,应对相关车辆和行人进行交通管制,尽量减少交通对施工的影响。
5. 建立扬尘控制措施由于施工过程中会产生大量扬尘,应建立有效的扬尘控制措施,减少对周边环境和居民健康的影响。
6. 安全管理本项目的安全管理应严格按照相关规定执行,加强现场安全巡查和隐患排查,确保施工安全。
7. 完工验收在施工完成后,应按照相关要求进行完工验收,确保工程质量符合要求。
四、乡村道路硬化工程的施工组织设计是保证工程顺利完成的重要环节,需要充分考虑项目特点和现实问题,合理规划和实施各项工作。
通过本文的探讨,相信有助于提高乡村道路硬化工程施工的质量和效率,促进农村经济发展和农民生产生活的改善。
技术标一、综合说明本工程施工组织设计及主要技术措施是根据南陵县柏林村许八路道路硬化工程施工招标文件、施工图纸以及国家现行技术规范、规程等有关规定,结合本工程实际情况编制的。
工程项目名称: 南陵县柏林村许八路道路硬化工程工程地址: 南陵县籍山镇投标单位: 南陵县籍山镇人民政府工程质量:合格施工工期:30天二、工程概况1、工程简介本工程位于籍山镇,共有6条路,对原路基进行处理后铺设20公分C25混凝土,刻防滑槽,割伸缩缝。
2、主要作法及工程数量(1)1号路①硬化面积:663平方米(2)2号路①硬化面积:7777平方米(3)3号路①硬化面积645平方米(4)4号路①硬化面积:1440平方米(5)5号路①硬化面积:114平方米(6)6号路①硬化面积:54平方米三、施工部署针对工程特点,我们将该工程列为公司重点工程,集中最优秀的道路专业管理人才,组建强有力的施工班子,选派高素质的劳务人员,按照公司《施工项目管理规程》的要求,以高度负责的态度和科学严密的施工技术措施,严格控制,精心组织,科学施工,确保工程各项指标的完成。
具体施工部署如下:1、施工安排的要点本工程处于场区,人、车流量大,交通混乱,施工难度较大,因此具体施工时将安全问题放在第一位,将整个工程的准备工作、路基平整碾压、水泥路面作为施工重点。
2、项目管理机构组成(1)建立项目管理组织机构,本项目的管理组织机构见下图:项目经理部人员组成情况详见商务标书。
3、劳动力安排本工程所有分项工程均由我单位独立完成,不对外分包。
现场施工时,根据工程计划的安排,选派高素质的施工队伍,保证劳动力供应,具体劳动计划详见下表:劳动力计划表拟投入主要施工机械设备表6、材料供应本工程施工所需的各种材料,我们均有固定的合格供方,采购材料时,我们从合格供方中选择质优价廉的材料,保证满足本工程施工需求。
7、资金安排准备资金60万元,以满足工程开工后的备料等各种费用,确保按时开工,工程顺利实施。

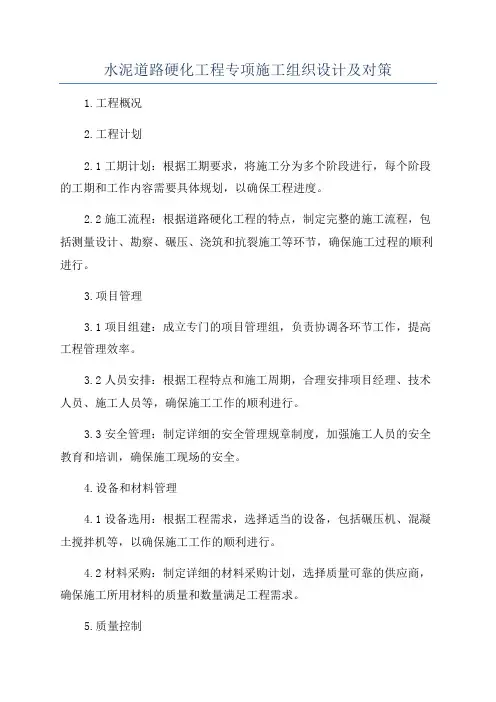

水泥道路硬化工程专项施工组织设计及对策1.工程概况2.工程计划2.1工期计划:根据工期要求,将施工分为多个阶段进行,每个阶段的工期和工作内容需要具体规划,以确保工程进度。
2.2施工流程:根据道路硬化工程的特点,制定完整的施工流程,包括测量设计、勘察、碾压、浇筑和抗裂施工等环节,确保施工过程的顺利进行。
3.项目管理3.1项目组建:成立专门的项目管理组,负责协调各环节工作,提高工程管理效率。
3.2人员安排:根据工程特点和施工周期,合理安排项目经理、技术人员、施工人员等,确保施工工作的顺利进行。
3.3安全管理:制定详细的安全管理规章制度,加强施工人员的安全教育和培训,确保施工现场的安全。
4.设备和材料管理4.1设备选用:根据工程需求,选择适当的设备,包括碾压机、混凝土搅拌机等,以确保施工工作的顺利进行。
4.2材料采购:制定详细的材料采购计划,选择质量可靠的供应商,确保施工所用材料的质量和数量满足工程需求。
5.质量控制5.1施工技术要求:制定详细的施工技术规范,明确施工过程中的技术要求,以确保施工质量。
5.2质量检验:设立质量检验组,对施工过程进行全程监控和检测,及时发现和解决质量问题,确保工程质量达标。
6.环境保护6.1施工影响评价:在施工前进行环境影响评估,对施工可能产生的环境影响进行评估和预测。
6.2环境保护措施:制定详细的环境保护措施,包括扬尘控制、噪音防护等,减少对周围环境的影响。
7.风险管理7.1分析风险:对施工过程中可能出现的各种风险进行分析,制定相应的应对措施。
7.2应急预案:制定详细的应急预案,明确各种突发情况下的应对措施,以确保施工过程的安全。
以上是水泥道路硬化工程专项施工组织设计及对策的简要内容。
具体的施工组织设计和对策需要根据实际情况进行详细规划和制定。
在实际施工过程中,要密切配合监理单位、业主方以及相关部门,确保工程按时、高质量完成。
同时,要随时关注施工现场的安全和环境问题,及时进行整改和改进,确保施工过程的安全和环境标准的达标。
道路硬化工程施工组织设计一、工程概述道路硬化工程是提高道路使用性能、延长道路使用寿命的重要措施。
本工程位于某城市,主要包括道路铺设、排水系统改造、交通设施安装等工程。
工程全长约2公里,宽度约为15米,采用双向四车道布置。
道路硬化材料主要为沥青混凝土,排水系统采用地下排水管道。
二、施工目标1. 确保工程质量:严格按照国家相关规范和标准进行施工,确保道路硬化工程质量达到优良水平。
2. 保证工程进度:合理安排施工计划,确保工程按时完成。
3. 确保施工安全:加强施工现场安全管理,确保施工人员生命安全和工程质量。
4. 降低环境影响:采取有效措施,减少施工过程中的噪音、粉尘、废水等对周围环境的影响。
三、施工组织设计1. 施工平面布置:根据工程规模和施工需求,合理规划施工现场,明确各施工区域的功能和位置,确保施工顺利进行。
2. 施工顺序:道路硬化工程施工应遵循先地下后地上的原则,先进行排水管道施工,再进行道路铺设。
3. 施工工艺及技术措施:(1)排水管道施工:采用挖掘机进行开挖,人工进行管道安装和连接,回填土采用压路机进行压实。
(2)道路铺设:先进行基层施工,再进行面层施工。
基层施工采用摊铺机进行沥青混凝土摊铺,面层施工采用沥青混凝土搅拌设备进行搅拌和摊铺。
4. 施工机械设备:根据施工需求,配置合适的挖掘机、摊铺机、压路机、搅拌设备等机械设备。
5. 施工人员安排:根据工程量和施工进度,合理配置施工人员,确保各施工环节顺利进行。
6. 质量控制:设立质量管理小组,对施工过程进行质量监控,确保工程质量达到优良水平。
7. 安全生产:制定施工现场安全生产管理制度,加强施工现场安全管理,定期进行安全培训和检查。
8. 环境保护:制定环境保护措施,对施工过程中的噪音、粉尘、废水等进行治理,减少对周围环境的影响。
四、工程进度计划根据工程量和施工条件,制定详细的工程进度计划,明确各施工环节的完成时间,确保工程按时完成。
五、工程验收工程完成后,组织相关单位进行验收,确保工程质量达到优良水平。
目录第一章:综合说明第二章:施工进度计划第三章:施工进度、施工工期保证措施第四章:主要施工机器、设备第五章:主要工序的施工方法和施工措施第六章:工程质量保证措施第七章:各工序的协调措施第八章:冬、雨季施工措施第九章:施工安全保证措施第十章:现场文明施工的费用投入和措施第十一章:施工现场环保费用投入和措施第十二章:施工现场维护措施第十三章:工程交验后服务措施第一章、综合说明一、基本情况:工程名称:村道路硬化工程建设单位:村建设地点:村内主干道路投标工期:28日历天二、工程概况:村道路硬化工程,主要施工内容是:村内主干道路1500米,路宽4米,硬化厚度0.2米,路面现浇混凝土配合比为C20;三、施工部署1、项目部、材料场的建立和布置1项目部的建立:经现场勘查,我们计划租用当地民用房作为项目部;项目经理全面负责本工程全过程管理;材料场计划建立在项目部附近,采用运输车辆运送材料;项目部内设置经理室、综合办公室等;墙面悬挂进度计划和人员安排表;项目部办公配备复印机、传真机、办公电话、电脑、打印机、宽带等;2生活、办公用电引用附近低压照明电源,安置安全用电设备,由专人进行安全用电管理;生活用水引用临近自来水管线;3场外运输借用已有道路,开工前与相关部门协调,经许可后方可使用,并在施工过程中负责维护现场周围的交通疏导工作和道路清理及防扬尘工作;完工后恢复该道路的使用功能,满足当地要求;4项目班子的配备:本工程项目管理工作由项目经理负责项目整体管理,项目总工负责技术,各部室人员负责日常项目管理工作;2、工程测量由项目总工组织、测量主管负责工程测量工作,作好控制点测设与复核、使用和保护工作;测量主管组织测量人员对该工程的水准点、导线点进行认真复核工作,并且及时将复核结果上报监理单位进行审批,审批通过后方可用于施工;水准点采用精度高的Na2水准仪加密,在加密过程中沿主线每200m处稳固的混凝土基础上加设一加密水准点,并且在该点处用红油漆做明显标记,统一编号;布设附合水准路线,检测水准点的闭合差在12√LmmL以km为单位时,可将误差平均分配到各点,当经反复检测闭合差始终超限时,要及时把复测结果上报监理和勘测单位进行分析研究,找出原因并尽快进行现场调整以便施工;进行平面控制点复核时,使用Sokkia SET2130R全站仪进行复测,在复测过程中同时布设导线控制网,控制点的角度闭合差在±16√nn为测点数以内,坐标相对闭合差在±1/10000以内时可进行平差,当经反复检测闭合差始终超限时,及时把复测结果上报勘测单位进行分析研究,找出原因并尽快进行现场调整以便后面施工;控制点加密复核所用加密点全部布设在稳固不易破坏的地方,如果点位布设在基础不稳固的地方,使用带预埋钢筋头钢筋头顶部锯成十字混凝土桩进行埋设,并且埋设稳固,待点位稳定不沉降后方可使用;3、设计交底:项目总工组织各作业队技术人员认真研究施工图纸和施工现场,在业主指定时间内做好设计文件的技术交底工作,作好设计交底记录;4、技术交底:工程开工前,项目总工组织所有技术人员进行工程技术交底,针对该工程特点、施工工艺、施工方法、质量控制方法、检测项目和频率等内容向各个部门和施工队进行技术交底,掌握施工特点、技术难点和施工重点,并且作好技术交底记录;5、工程材料供应计划本工程所用工程原材料、成品和半成品均由上级单位物资部门统一采购,原材料进场必须同时具备产品出厂合格证书和产品质量检验证书;进场后由试验部门进行批量抽检,抽检结果合格后方能用于施工,否则增加抽检频率进行复检,复检合格后可用于现场施工,否则清除出场;需要监理进行抽检的原材料按照监理要求现场取样,并且在监理监督下送质检部门或者监理试验室进行试验,待检验结果出来并且确认原材料质量合格后方可继续用于施工现场,检验结果不符合质量要求的,按照监理要求加大抽检频率送检,检测结果符合质量要求,用于施工现场;检测结果不符合质量要求,坚决清除出场,以保证工程质量;第二章、施工进度计划施工进度计划表附后第三章:施工进度、施工工期保证措施本工程总工期28天,工期较紧;按期甚至提前完成工程是承包商的基本职责,我公司一贯以重合同、守信用受到多家业主的称赞和奖励;我们有保证工期的有效措施和实现提前完成工期的人力和设备;一、从组织管理上保证工期1、本工程实行项目法施工,根据本项工程分项的特点,我单位将组织充足精干人员,调集精良设备于本工程项目之中,并成立由主管生产的负责人为总调度,由施工经验丰富的人员担任生产指挥的调度员,加强施工现场的协调和指导;由各作业队主管生产的负责人任调度员,以各施工队为生产实施单位,形成一个从上而下的主管施工进度的组织体系;2、建立以项目经理为核心的责、权、利体系,定岗、定人、授权,各负其责;3、各施工队应坚持每天一次的生产布置会,做到当天的问题不留到第二天,并让每个生产者清楚第二天的工作,及时安排布置;4、项目经理每周定期召开一次由各施工队负责人参加的生产调度会,及时协调各队伍之间的生产关系,合理调配机械设备、物资和人力,及时解决施工生产中出现的问题,并积极参与协调好工程施工外部的关系;5、每月召开由项目经理或主管生产的负责人主持的生产调度会,总结施工进度情况,安排以后施工生产工作;及时解决工程施工内部矛盾,及时协调各队伍之间的生产关系,对施工机械设备、生产物资和劳动力安排计划;并对资金进行合理分配,保证施工进度计划的落实和完成;6、建立严格的工程施工日志制度,每日详细记录工程进度、质量、工程洽商等问题,以及施工过程中必须记录的有关问题;7、各级领导必须“干一观二计划三”,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地进行;对于影响工程总进度的关键项目、关键工序,主要领导者和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难关,以确保工程总进度计划的实现;8、建立奖罚严明的经济责任制,每星期进行一次总结,对提前完成任务的相关责任人进行奖励;未能按时完成任务的按拖延的天数进行罚款,谁拖延谁受罚;采取有效措施,激发广大职工的工作热情和创造性,提高劳动效率,确保工期的实现;二、从计划安排上保证工期1、在工程开工前,严格按照工程施工承包合同的总工期要求,制定工程总进度计划,并对其科学性和合理性,以及能否满足合同工期的要求等问题,进行认真审查;2、在工程施工总进度计划的控制下,坚持逐周、逐月编制出具体施工计划和工作安排;3、制定周密详细的施工周计划,抓住关键工序,对影响到总工期的工序和作业给予人力和物力的充分保证,确保总进度计划的顺利完成;4、对生产要素认真进行优化组合、动态管理;灵活机动地对人员、设备、物资进行调度安排,及时组织施工所需的人员、物资进场,保障后勤供应,满足施工需要,保证连续施工作业;5、缩短进场后的筹备时间,边筹备、边施工;全线施工,多头并进;6、工程计划执行过程中,如发现未能按期完成计划的情况时,必须及时检查分析原因,立即采取有效的措施,调整下周的工作计划,使上周延误的工期在下周赶回来,在整个工程的实施过程中,坚持“以日保周,以周保月”的进度保证方针,实行“雪天的损失晴天补,白天的损失晚上补,本周的损失下周补,本月的损失下月补”的补赶意外耽误工期的措施,确保工期进度计划的实现;三、从资源上保证工期1、将该工程作为我公司的重点工程,该工程所需的机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证;同时成立一个施工经验丰富、组织管理能力强,机构行使合理的项目领导班子,配备一批优秀的技术骨干、生产骨干和性能卓越、状况良好的施工机械、组成一个高素质、高效率的施工队伍;2、制定严格的材料供应计划,根据现场的施工进度情况,保证各施工段材料的及时供应,杜绝停工待料的情况的出现以免耽误工期;四、从技术上保证工期1、由项目部经理全面负责该项目的施工技术管理,负责制定施工方案,编制施工工艺,及时解决施工中出现的问题,以方案指导施工,防止盲目施工出现返工现象而影响工期;2、实行图纸会审制度,在工程开工前已由项目经理组织有关技术人员进行设计图纸会审,并及时向业主和监理工程师提出施工图纸、技术规范和其他技术文件中的错误和不足之处,使工程能顺利进行;3、采用新技术、新工艺,新材料、新方法,尽量压缩工序时间,安排好供需衔接,统一调度指挥,使工程有条不紊地进行施工;4、实行技术交底制度,施工技术人员在施工前认真做好详细的技术交底;五、其它保证进度的措施1、关心员工的生活,根据不同的气候条件、施工强度相应调剂员工的饮食,加强饮食卫生管理,减少疾病;保证各个员工以健康的体魄,充沛体力,良好的精神状况投入施工中;现场设立医务室,定期做好饮食卫生的消毒工作,防止恶性传染病的发生而影响施工;2、做好冬季、夜间施工的措施和周密的准备工作以及防洪抗灾等保证工作,确保施工顺利进行;第四章、主要施工机器、设备主要施工机器、设备表第五章、主要工序的施工方法和施工措施一、土方工程1、土方开挖挖掘包括所有挖土方,按图纸所示或工程师指示,在划定的界线内进行挖掘;所有弃土的清除、运输、适当利用和处理,都要依图纸上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施;土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运到填筑地段作填料,或者运往弃土点;开挖方式应根据地段的深度和纵向长度,以及地形、土质、土方调配情况和开挖机械设备的因素确定,于加快施工进度和提高工作效率;2、土方回填在填筑前首先对原有地面进行清理,对于存在的不平之处应首先予以整平,然后进行碾压填筑碾压达到规范要求的压实度;对于需要填筑的地段坡度较大时应首先从低处填起分层填筑,并应在原有坡面上修筑台阶以利新旧土的结合,台阶宽度应在设计要求范围内,厚度应根据分层填筑的厚度加以确定;摊铺:按规定厚度进行摊铺,一般情况如果用推土机进行摊铺虚铺系数一般为~,如果用平地机进行摊铺虚铺系数一般为~,由于土质不同应根据实际情况确定虚铺系数;整平:当一段落50米以上由推土机摊平并经复测符合要求;在平整时注意纵坡和横坡,尤其是在夏季施工时,横坡应该适当加大以利于排水;碾压:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:压路机碾压轮重叠轮宽的1/3~1/2;碾压遍数,震动压路机碾压6~8遍,一般就可达到压实度要求;压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差;一般光轮静压压路机的最佳速度为2~5公里/小时,震动压路机为3~6公里/小时;所以各种压路机械的最大速度不应超过4公里/小时;影响压实效果的主要因素是含水量,土的类别、性质以及压实功能;在施工现场因为已经有标准击实,填土类别和标准填料基本一致,因此影响压实效果的因素主要是含水量;根据现场施工经验,在压实前最好实测填料的含水量,经验证明土壤的实际含水量在最佳含水量的正负2%~5%进行碾压时效果最好;如果填料含水量过大,碾压遍数再多也达不到标准;因此在实测含水量的基础上,如果含水量过大,应考虑将土摊开晾晒待接近最佳含水量时再进行碾压,否则将出现因含水量过大碾压达不到标准或出现软弹现象;现场实测含水量的简单办法为酒精燃烧法;3、人工回填夯实零星回填工程量均采用人工回填,并采用蛙式打夯机进行夯实;二、砼工程1、施工前准备施工前应由试验室对进场各种原材料按规定取样抽检,进行砼试配及外加剂的掺量和品种试验,同时还要作好模板、支撑、传力杆支架、钢筋加工及行夯制作等各种材料工具的准备工作;2、模板搭设及现浇砼模板采用槽钢与木条拼接,定型三角支架固定钢模,采用对接方木和镙钉锚为整体;砼集中搅拌,采用自卸汽车运往摊铺点;砼入模前,浇水湿润基层,禁止使用已初凝砼;振捣采用平析振捣器为主,辅以插入式振捣器,弥补平板式振捣不易震动的砼部位;传力杆支架采用工具支托架,铁丝绑扎,按规定位置准确安装,不得左右或上下倾斜,严禁振动;拉杆、传力杆端头应派专人用砂轮仔细磨平整,并派专人涂刷沥青,保证涂刷厚度满足2mm;行夯提浆后,要求表面平坦、密实、不落砂,无抹痕、砂眼和龟裂等现象,严禁洒水洒水泥;为防止做面时受雨水或暴晒影响,搭设防雨、防晒棚;抹面工作完成后,用手在砼表面轻按,当表面轻微沾手时,立即进行压纹,压纹时,要求采用压纹机进行压纹,以使压出符合规定的纹路;3、切缝、灌缝伸缝、缩缝应采用切缝机进行切缝;切缝时间根据当时的施工温度、湿度、日瘟差,找出适当的切缝时间以不破坏边角为宜,以切割机进行切缝;灌缝时避免砂子或其它杂物掉入缝内,采取切缝后用草绳塞入缝中,灌缝之前用铁钩清除杂物,然后用空压机将缝内尘土吹干净立即灌缝;灌缝材料应符合设计要求;4、养生:a、成品表面洒水养生,保持7天表面湿润;如遇炎热天气,来不及洒水时,可使用草帘覆盖成品表面;养生结束后,必须将覆盖物清除干净;b、养生期间禁止车辆通行,并派专人进行交通管制;检验与验收:对已完成的水泥稳定土层和砼面层在自检合格的基础上报监理工程师抽检合格后方可进行下一步工序施工;5、质量要求:a、混和料配比必须准确;b、拌和必须均匀;c、严格掌握基层厚度和高程,其路拱横坡应与面层一致;四、施工方案保证措施1、施工前组织项目所有技术人员进行图纸的会审,仔细分析和确定各单位、分部、分项工程的施工方法;2、各分项工程施工前,组织召开技术会议,进行技术交底;3、现场施工过程中,安排专人现场指导施工,严格按照制定的施工方法进行施工;如遇特殊情况需要进行施工方法的调整时,应暂时停止现场施工,及时与项目总工汇报,另行制定施工方案;4、各工序的施工严格按照计划安排进行施工;5、协调好各部位的施工顺序,作到各部位之间相互协调,互不干扰;6、设置各种交通设施标志及各种警示标志,保证周围交通的安全和交通畅通不间断;7、工程中各工序实行流水施工,前道工序为后续工序创造工作条件、工作面与工作空间,使紧后工序能够尽快插入施工;后续工序开始施工前,紧前工序与后续工序操作者进行交接,以利于成品保护;第六章、工程质量保证措施工程项目的质量保证体系是以保证和提高工程项目质量为目标,把质量管理的各阶段、各环节的质量职能组织起来,形成一个既有明确的任务,职责,又能互相协调、互相促进的系统,使质量管理工作制度化、标准化;认真执行贯彻“按照法律、法规要求,为社会建设优质工程;增强顾客满意程度,为用户提供优良服务;持续改进不断发展,为企业树立优秀形象;”的质量方针;一、工程质量目标自定质量目标:工程和服务领先于同行业;工程质量目标:达到国家质量验收规范合格标准;二、质量保证体系建立完善的施工质量网络,严格按照ISO9001质量管理体系的程序要求进行项目质量管理,明确岗位,做到人尽其责;根据每项工程质量要求,引用公司质量手册程序文件中的适用部分,编制该项工程的质量计划;确定和配备必需的控制手段、过程、设备、工艺装备及符合要求数量的开发、生产、检验、管理人员;确保研制、生产过程、安装、服务、检查和试验程序与有关文件的相容性;三、质量保证措施1、从组织机构上保证质量建立以公司为首的核心层,项目部为实施层的全面质量管理网络体系,对本工程实行全面质量管理;重点落实专职质量员,加强对本工程的质量进行全面的管理,督促和检查,对质量控制的重点部位设置质量管理点;建立健全质量保证组织体系,建立以项目经理为组长,项目总工程师为副组长,质检工程师和试验工程师为组员的创优小组;形成以项目总工程师为质量总负责、质检和试验工程师专职监察的内部质量检查和监理工程师的质量监控相统一的组织保证机构,落实各项施工工序、工艺负责人和技术负责人的质量责任制,做到上道工序不优,下道工序不开工,分层把关,层层负责;同时加强对各班组之间及同外协单位的配合协调;2、从制度上保证质量由项目总工程师组织各专业工程师,按照ISO9001质量体系、技术规范及操作规程,组织相关人员进行图纸会审、技术交底,加强施工监控,特别是对工程关键技术和难点部位提出超前预防措施和处理质量事故中的技术问题;同时按照各专业的各种操作规程和条例,加强对全体施工人员的质量意识教育,提高施工人员的质量意识,使全体施工人员养成严格执行质检制度的自觉性;实行工程技术人员和质检人员跟班作业的制度,发现问题及时解决,并逐级报告;实行工程技术人员和质检人员对所承担的施工、质检负责的制度,以确保工程质量目标的实现;本标段的质量管理制度按以下几方面执行:1建立健全质量管理系统,落实质量责任制明确本工程项目经理部各有关职能部门、人员在保证和提高工程质量中所承担的任务、职责和权限;①项目经理是工程质量的第一责任者,要坚持“质量第一”的方针,通过严格的质量管理工作,确保工程质量目标的实现,向业主交付符合质量标准和合同规定的工程;②项目总工负责组织编制工程质量计划,组织相关人员进行图纸会审、技术交底,加强施工监控,负责对工程关键技术和难点部位提出超前预防措施和处理质量事故中的技术问题;③质量主管负责组织物资、试验人员对工程原材料,半成品和成品的检测,并及时提供质量合格证明;负责组织工程施工质量检测和隐蔽工程验收;④施工主管负责编制施工计划安排,合理进行施工布署和安排,处理常规技术问题;检查生产工作时坚持把质量放在首位;2施工准备阶段质量控制①针对本工程质量目标和施工特点,对全体人员进行质量教育,提高全员质量意识;②认真做好各项技术准备,针对本工程设计意图进行图纸会审制定施工组织设计、技术交底;组织相关人员加深对本工程施工质量规范标准全面而准确的认识;③做好物资、设备准备;编制物资、设备进场计划落实,保证机械设备的完好;特别重视质量检测仪器的采购和鉴定;以确保施工质量检测的准确性;④施工现场准备;做好测量放线工作,划出施工范围;协助业主完成地下障碍管线的查检和改迁工作;做好施工现场平面布置及水、电、施工路的准备工作;制定好交通疏导方案和文明施工措施;3施工过程质量控制①做好原材料进场检验工作;对采购的原材料必须具有质量证明,并由实验员对原材料进行抽样检测和实验;复试合格后,方可使用;对复试后不合格材料,可以采取做好明确标识,并隔离存放或由物资负责人组织更换的措施,以保证原材料进场质量;②加强检测试验工作;a、项目经理部质量员、试验、测量人员,应依据施工方案或合同规定的规范标准要求对每道工序实施检验和实验,做好验证记录;b、由项目经理部质量主管组织有关人员进行隐蔽工程的自检,在合格的基础上,由质量主管通知业主或其代表参加隐蔽工程验收;c、执行验证的人员均有“质量否决权”,并有权向项目总工,项目经理汇报;对不合格品执行公司有关“不合格品控制”文件;③、加强测量与监测控制;a、测量员必须坚持双检复核,通过自检和互检,制定协同完成施工全过程的测量任务;b、测量人员必须对测量成果认真记录计算,并对设置的控制点做好保护工作,定期对测量仪器进行校验和维护保养;④、加强技术人员施工中的指导和检查,使施工过程完全受控;a、由项目总工领导下的相关技术人员必须履行设计交底、图纸会审、技术交底的有关规定,认真做好记录;b、施工人员严格按照施工方案制定的施工措施方法操作,操作班组执行自检和互检;c、质量主管组织质量员、试验员、测量员进行工序交接和隐检,做到不合格品的工序不转序,并按规定认真记录;⑤、加强对关键工序的管理;各分项工程、各工序施工前应做好一切准备工作,包括施工人员、机械设备、原材料的准备,施工计划和实施方案的制定,施工中应严格按照设计图纸、技术规范及有关规定进行把关,对本是对工程质量通病易发病进行事先预防,通过采取合理措施将质量工程关键技术和难点部位由项目总工组织人员提出超前预防措施;特别问题消灭在萌芽状态;4建立质量检查监督制度工程质量实行两级检查,三方监督,即在班组自检的基础上现场质量员与施工员负责复检,公司抽检和定期质量大检查,工程质量由建设单位,监理公司和我公司三方监督;3、从施工管理上保证质量建立以项目经理为首的施工现场质量管理网络,配备专职质量员进行对工程质量全方位的管理和检查;同时加强对各班组之间及同外协单位的配合和协调;实行岗位责任制,任务落实到班组及个人,对各自所承担的施工任务的工程质量负责,严格执行公司制订的质量奖惩制度,对违反操作规程和有关规定,工程质量不符合技术规范和施工设计要求的施工,除坚决返工外,还要追究当事人的责任,对严格按照技术规范、操作规程和有关规定施工,工程质量优良的给予奖励,质检人员有权保证各项规程和制度的贯彻。
道路硬化工程施工方案及技术措施道路硬化工程施工方案及技术措施一、引言随着社会经济的发展和城市化进程的加速,道路交通在日常生活中扮演着越来越重要的角色。
为了提高道路的舒适度和安全性,道路硬化工程逐渐成为了城市建设的重要组成部分。
本文将探讨道路硬化工程施工方案及技术措施,以期为相关工程提供参考和借鉴。
二、道路硬化工程施工方案1、设计方案在道路硬化工程中,设计方案是至关重要的环节。
首先,需要根据道路的使用年限、交通量、环境条件等因素制定合理的设计方案。
同时,需要考虑道路的排水系统、地下管线等因素,确保工程的整体性和协调性。
2、施工流程道路硬化工程的施工流程一般包括以下步骤:(1)施工准备:包括现场清理、测量放线、材料准备等;(2)路基处理:根据设计要求对路基进行整平、压实等处理;(3)路面硬化:按照设计要求进行路面铺筑、压实等施工;(4)路面养护:对硬化的路面进行养护,确保路面质量。
3、安全措施道路硬化工程施工过程中,需要采取一系列安全措施,确保施工安全:(1)设立安全管理制度,加强员工安全教育;(2)现场设置安全警示标志,确保施工安全;(3)合理安排施工时间,避免夜间施工;(4)配备安全防护设备,降低安全风险。
三、道路硬化工程技术措施1、地基处理地基处理是道路硬化的基础,需要根据地质条件和设计要求进行地基处理。
常用的地基处理方法包括置换、夯实、注浆等。
2、路面材料选择路面材料的选择直接影响到道路的质量和使用寿命。
根据不同的设计要求和环境条件,选择合适的路面材料,如水泥混凝土、沥青混凝土等。
3、压实及养护在路面铺筑完成后,需要进行压实及养护。
压实可以确保路面的平整度和强度,而养护可以保证路面的质量。
压实和养护是道路硬化工程的关键环节,需要严格控制施工质量。
四、总结与展望道路硬化工程施工方案及技术措施是确保工程质量的关键。
通过科学合理的设计方案、严谨的施工流程和安全措施,以及有效的技术措施,可以确保道路硬化工程的质量和安全。
硬化道路建设工程施工组织设计目录第一章总体施工组织布置及规划一、编制依据二、编制原则三、工程概况四、部署原则五、组织机构六、施工总平面布置第二章施工方案与技术措施一、道路工程二、桥涵工程三、排水防护工程四、交叉工程五、交通安全设施工程第三章施工进度计划与措施一、工期目标二、工期保证措施三、工期奖罚措施第四章质量管理体系与措施一、质量创优目标二、质量保证体系及质量目标的实现三、质量保证总体措施四、分项工程质量保证措施五、原材料质量保证措施六、成品保护措施第五章安全管理体系与措施一、安全施工管理目标二、安全保证体系三、安全措施第六章环境保护体系与措施一、环境保护措施二、水土保持措施第七章文明施工、文物保护保证体系及保证措施一、文明体系二、文明施工保证措施三、文物保护措施第八章项目风险预测与防范,事故应急预案一、项目风险预测与防范二、事故应急预案第九章其他说明第一章总体施工组织布置及规划一、编制依据1.业主与我单位招标文件、设计图纸。
2.现场踏勘、调查所掌握的第一手资料。
3.我单位现有技术力量、队伍素质、机械装备、财务实力和组织协调能力及多年来在类似工程施工中积累的丰富施工经验。
二、编制原则1.遵循设计图纸、施工规范、规程、验收标准的原则。
在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。
2.坚持实事求是的原则。
在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排生产,确保优质高效完成本合同段建设任务。
3.坚持施工全过程严格管理的原则。
在各道工序施工中认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理。
4.坚持专业化作业与综合管理相结合的原则。
在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并采取综合管理手段合理配置,以达到整体优化目的。
三、工程概况1、项目名称:某村2019年硬化道路建设工程2、工程概况:施工图纸内的硬化道路等工程3、施工工期:120日历天。

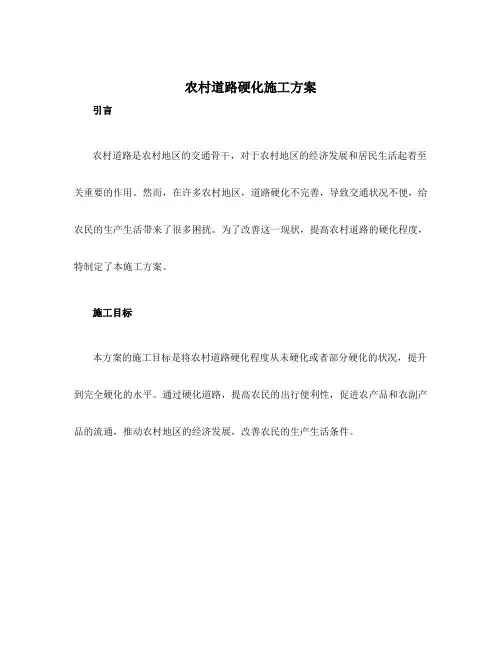

农村道路硬化施工方案引言农村道路是农村地区的交通骨干,对于农村地区的经济发展和居民生活起着至关重要的作用。
然而,在许多农村地区,道路硬化不完善,导致交通状况不便,给农民的生产生活带来了很多困扰。
为了改善这一现状,提高农村道路的硬化程度,特制定了本施工方案。
施工目标本方案的施工目标是将农村道路硬化程度从未硬化或者部分硬化的状况,提升到完全硬化的水平。
通过硬化道路,提高农民的出行便利性,促进农产品和农副产品的流通,推动农村地区的经济发展,改善农民的生产生活条件。
施工内容1. 道路预处理在施工前,需要对道路进行预处理,以确保施工效果的持久和提高工程质量。
预处理包括以下步骤: - 清理道路表面垃圾和杂草; - 清理道路两侧的水沟和排水设施,并进行修复; - 对道路面进行修补、填洞和平整。
2. 道路底基处理道路底基处理是农村道路硬化的关键步骤之一,它决定了道路的整体质量和使用寿命。
底基处理的主要内容包括以下几个方面: - 选择合适的底基材料,如碎石、砂石等; - 对底基材料进行层压,确保底基的均匀和稳定性; - 考虑到农村地区的特殊气候和使用环境,进行适当的防渗和防冻处理。
3. 道路面层施工道路面层施工是道路硬化的最后一步,也是最直观的一步。
道路面层的施工有以下几个关键点: - 选择合适的路面材料,如沥青、水泥等; - 进行道路面层的铺设和压实,确保道路的平整度和耐久性; - 对新铺设的道路面层进行养护和修复,以提高道路使用寿命。
施工方法本施工方案采用传统的农村道路硬化施工方法,主要包括人工作业和机械作业两种方式。
1. 人工作业人工作业是指通过人工劳动完成施工任务。
主要包括以下几个方面: - 清理道路垃圾和杂草; - 手工修补和填洞; - 人工层压底基材料; - 手工铺设道路面层和压实。
2. 机械作业机械作业是指使用机械设备完成施工任务。
主要包括以下几个方面: - 使用挖掘机清理道路垃圾和杂草; - 使用压路机进行底基材料的层压; - 使用铺面机进行道路面层的铺设; - 使用压路机对道路面层进行压实。
村通村公路路面硬化工程施工方案一、工程概述本工程是针对某村通村公路路面进行硬化工程施工,通过对路面进行改造提升乡村通行能力和交通安全。
本文档旨在详细介绍村通村公路路面硬化工程的施工方案。
二、工程目标本工程的目标是改善村通村公路的通行条件,提升交通效率,增加村民出行便利性,提高交通安全性能。
具体包括以下几个方面: 1. 路面硬化:通过铺设道路基层、中层和面层,将原本的土路改造为硬化路面,提高路面承载能力。
2. 排水系统改造:对路面的排水系统进行改造,确保雨水及时排除,避免路面积水。
3.交通标线划设:根据路宽和交通流量,合理设置车道线、中心线、边线等交通标线,提供明确的行车引导。
三、施工内容1. 路面硬化1.确定路面硬化的路段和施工范围。
2.清理路面,清除草丛、杂物等障碍物。
3.进行路面平整,修补路面坑洞和裂缝。
4.铺设路面基层:采用适当的材料进行基层铺设,保证基层的平整度和稳定性。
5.铺设路面中层:将砾石铺设在基层之上,进行压实处理。
6.铺设路面面层:选择适宜的沥青材料进行铺设,并进行压实、养护,确保路面的平整和耐久性。
2. 排水系统改造1.检查原有排水系统的情况,确定需要改造的部分。
2.清理排水管道,确保通畅。
3.铺设新的排水管道,同时设置检查井和排水口。
4.进行排水管道的试压和验收,确保排水系统的正常运行。
3. 交通标线划设1.根据道路的宽度确定车道线的设置,包括车道线、中心线、边线等。
2.使用合适的材料和标线机进行标线划设,确保标线质量和持久性。
3.设置交通标志,根据需要设置限速标志、禁止超车标志等。
四、施工流程1.准备工作:确定施工范围,招标选取施工单位,准备材料和设备等。
2.路面硬化施工:先进行路面平整和坑洞修补。
然后按照基层、中层和面层的顺序进行铺设和压实。
3.排水系统改造:先清理排水管道,然后铺设新的排水管道并进行试压和验收。
4.交通标线划设:根据设计方案进行标线划设,包括车道线、中心线和边线等。
乡村道路硬化工程施工组织设计1.项目概述乡村道路硬化工程是指对农村地区现有的土路进行改造,以提高道路的通行能力和安全性。
本项目的目标是在指定的乡村地区硬化路面,改善农村交通条件,促进农村地区经济的发展。
工程总面积约为XXXX平方米,总工期预计为X个月。
2.施工组织机构为了确保工程的顺利进行,将成立以下组织机构:(1)项目经理组织:负责工程总体规划、协调各个部门和任务的实施。
(2)技术组织:负责工程设计和技术支持。
(3)物资采购组织:负责采购工程所需材料和设备。
(4)施工管理组织:负责施工现场的管理和工人的安全。
3.施工方法本工程的施工方法主要包括以下几个方面:(1)道路界址测量与放样:根据设计要求,确定道路的界址,并对其进行放样。
(2)场地准备:清理道路周围的杂草、树木和其他障碍物,为施工做好准备。
(3)路基处理:对现有土路进行开挖,清理松散土壤,并采用加固措施,如填土加固和填石加固。
(4)路面硬化:在路基上铺设砂石层和沥青层,形成均匀、平整的路面。
(5)路肩施工:在道路两侧设置路肩,以提高道路的安全性。
(6)交通标志和护栏安装:根据交通需求,在道路两侧设置交通标志和护栏,保证交通安全。
4.施工流程(1)道路界址测量与放样:由测量组进行测量工作,确定道路的界址,并进行放样。
(2)场地准备:清理施工区域的杂草、树木和其他障碍物。
(3)路基处理:由挖掘组进行路基开挖和清理工作,同时进行填土加固和填石加固。
(4)路面硬化:由路面铺设组进行砂石层和沥青层的铺设工作,形成均匀、平整的路面。
(5)路肩施工:由路肩施工组进行路肩的施工工作。
(6)交通标志和护栏安装:由设施安装组进行交通标志和护栏的安装工作。
5.工程进度计划和资源配置为确保工程按时完成,需要制定详细的工程进度计划,并合理配置资源。
根据工期和施工方法,可制定出如下示意图:施工方法,施工人员,工期(天-----------------------------------------------示意图6,交通标志和护栏安装,安装人员,106.施工安全措施在工程施工中,应始终将安全放在首位,采取相应的安全措施。
第一章:工程概况1.xxx人民政府乡间道路铺设工程面积为4800㎡.2.本公路具体结构为:天然砂砾基层压实厚度30CM;面层为20CM厚水泥混疑土路面,采用普通硅酸盐水泥.主要工程量:本工程主要工程量见表序号工程项目单位数量备注一土基1 挖运土方m3 27002 压实路基m25400二路面1 砼面层厚200 M248002 300厚天然砂砾M25400第二章:工程管理目标1.质量目标本工程施工严格按国家现行施工规范施工 .按市政工程质量验收标准进行分项.分部.单位工程地质量控制以及质量评定;接受业主.监理工程师和市政工程质量监督站地监督检查.工程质量满足如下要求:道路工程质量目标确保:优良2.环境目标资源.能源消耗量实现定额要求.污水.淤泥.固废.废气排放量符合国家有关法律法规及业主有关规定要求.有噪声地机械避开在夜间施工,噪声符合有关法律法规要求.控制施工现场.便道.通畅,无扬尘污染.3.职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求.4.工期目标计划开工日期:确保40天完成全部合同内工程内容.第三章施工总体布置1.施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目地施工生产.安全质量管理;项目总工(技术负责人)一人,负责项目地施工技术管理工作.项目经理部下设工程部.物资设备部.安质部.计财部等管理职能部门.作业层为三个专业施工队担负相应地施工任务.2.施工段落划分:本工程工期较短,项目任务分散.本工程施工首先集中组织一切力量先将路基上地垃圾淤泥清除掉,尽快将全线土基面层清整出来.将全线分成一个流水作业面.施工组织机构图3.施工作业层(队伍):公司技术管理部门项目经理项目副经理总工程师办公室工程技术部物资设备部务财部安全质量部试验室路基施工队砼路面施工队结合本工程施工特点按专业分为路基施工队.路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分.统一指挥.独立施工.相互协调,共同创建一流服务,奉献精品工程.具体任务划分:.表 3 组织名称划分项目范围路基施工队路槽开挖.路基层施工碾压路面施工队砼路面浇筑.养护4.技术工种及劳动力组织计划:项目经理部根据现场施工条件.工程量.施工计划.进度控制等,编制《劳动力计划》,包括劳力人数.工程技术要求,进点时间等.进入现场所有劳动力接受项目经理部地统一管理,统一指挥.劳力进场后,统一组织培训后再上岗.特殊工种一律持证上岗.经理部根据施工需要,统筹安排现场地劳力,本着需则进,完则退地原则,现场不留闲人,杜绝人为窝工现象,同时尽量减少人员频繁调动.做好劳动卫生和劳动保护工作,确保施工人员身体健康,合理安排施工人员,加强劳动保护,做好劳动卫生教育及身体检查,建立健全医疗保障措施,制定饮食卫生及营养方案,注意地方病防治.技术工种及劳动力组织计划见下表:序号工种(职务)人数备注序号工种(职务)人数备注1 项目经理 1 11 司机122 总工 1 12 木工 43 现场副经理 1 13 瓦工104 技术人员 2 14 电工 25 试验员 2 15 电焊工6 安质检员 1 16 机工 47 物设员 1 17 混凝土工308 计财人员 1 18 普工20资料员.核91 19算员10 测量工 2 205施工机械设备机具计划:合理调配成套地专业化施工机械设备是保证正常施工地重要因素,施工中根据工程需求,首先做好机械设备地选型和配件供应工作,并对工程机械设备进行动态调配.机械设备地管理(1)建立机械设备管理保障体系经理部设物资设备部,全面负责标段内地机械设备管理和设备维修,配备专业技术人员.项目队配备机械技术员,负责施工机械地维修保养工作.(2)制定机械设备保养和检查制度制定施工机械设备地保养规程.安全操作规程,实行“定机.定人.谁使用谁保管谁保养”制度,操作人员相对稳定,并监督实施,使设备管理有序,维修保养到位.定期组织机械设备检查,每日施工前和收工后对机械设备例查,对机械设备地状况.性能及各项指标进行核对,不合格地机械设备不得进入施工现场.每月对机械设备地使用管理情况进行评比,表扬先进,促进落后.以完善地机械设备管理和维修保养保证机械设备效率地充分发挥.(3)加强设备维修保养管理加强施工现场机械设备地保养,安排机械设备地维修保养计划,定期对机械设备进行维修保养.成立机械设备应急修理小组,随时维修出现故障地机械.坚持“养修并重.预防为主”地原则,在停工期间,组织维修人员对每台设备进行维修保养.(4)建立完善地资源保障系统根据标段内所有地机械设备型号规格,储备充足地常用机械配件及附属油料(润滑油.润滑脂.液压油.防冻液等).与机械设备生产厂家和附属油料生产厂家签订供货合同,保证机械配件和附属油料满足机械维修保养地需要.(5)坚持正确地使用方法选择业务技术好.责任心强地操作人员,组织学习机械设备地操作知识.技术,严格遵守机械设备地操作规程,以正确地使用方法保证机械设备地良好运转.主要工程机械设备配置计划详见下表技术状序号设备名称型号规格单位数量备注态1 推土机120KW 台2 完好履带式挖掘2WY100-1.0 1m3 台 1 完好机3 平地机PY160B 台 1 完好4 装载机ZL120 台 2 完好5 自卸翻斗车 4.5T 台6 完好6 振动压路机ZL16B 台 2 完好砼搅拌机7QW500 台 3 完好(强制式)8 洒水车CA-10 台 1 完好9 电动打夯机台 2 完好测量设备及管理配备满足工程施工要求地测量设备,并建立相应地测量设备台帐,按照测量设备控制程序对进场地测量设备进行管理.此项工作由经理部地计量管理人员负责.主要工程试验设备.测量仪器配置计划.工程试验主要委托市公路工程中心试验室负责,经理部设工地实验室配备专业试验检测人员两名,持证上岗,并保证人员地相对固定.负责原材料试验检验.砼及砂浆配合比地设计选定,对项目队试验检测组地试验项目进行复核检查.项目队设试验检测组,配备常规试验检测仪器设备,负责工地常规试验检测,对工程实施过程中地数据进行监测记录.试件制作.养护及路基密实度检测等.主要工程试验设备.测量仪器配置计划详见表03-4测量设备地配置见一览表序名称规格型号单位数量备注号1 经纬仪台 12 水准仪台 23 托盘天平付 14 坍落度筒个 15 环刀个 66 钢尺50m 把 17 塔尺把 28 花杆根 39 砼试模550*550 组 46施工平面布置:熟悉拟建工程地平面位置.规模.埋深.建筑物高度及施工现场条件和施工可利用地现场外部可能提供地施工资源,以便对施工现场地“三通一平”现场临时设施地搭设及地下障碍物地拆除等做出科学合理地安排.负责施工现场准备地施工人员要深入了解工程情况.熟悉拟建工程地平面位置.规模.埋深.建筑物高度及施工现场条件和施工可利用地现场外部可能提供地施工资源,以便对施工现场地“三通一平”现场临时设施地搭设及地下障碍物地拆除等做出科学合理地安排.施工现场地供电用水施工前与建设单位协商,确认所需水.电线路从施工地外部接至协议约定地点,并采取保证施期间连续供水.电地措施.施工队在施工现场就近租用民房设置临时房屋.7施工准备:开工前进行现场调查,核实施工设计及工程地质情况,进行设计图纸审核.请业主和设计单位进行施工设计交底,把握设计意图,明确设计要求,澄清疑点,做到心中有数.并对现场实际情况对电线杆和路基建筑物作好详细地调查工作,有影响道路施工地提前汇报.经理部内部逐级做好施工技术交底工作,明确各个岗位及人员职责.工地专职试验员,作好开工前地各项试验准备工作.8与建设方和建设方代表地协调:及时主动向建设方和建设方代表通报工作情况,并与建设方和建设方代表协商工作事项,商定议事规则及程序确定例会制度,同时还要协助建设方办理开工前地各项审批手续及落实现场施工条件,并与建设方商定施工场地.临时设施地总体规划方案.9与供应商地协调:施工前对大宗材料地采购方式,供应渠道做出妥当地安排.选择和落实不同材料地采购供应模式,做好进货计划并及时与供货商联系确认供货时间和均衡供货方案,以达到“确保质量.满足需要.降低成本”地原则.10工程测量:施工测量是工程施工地基础性工作,项目经理部组织由专业测量人员组成地工地测量组,对基准点进行系统复核,引测控制桩,为道路定位放线及施工过程控制.沉降观测打好基础,施工测量地成果应作为竣工资料归档管理并报监理工程师审查.施工测量仪器应按计量法标准进行计量管理,并附有按期检定地合格标识和使用标识,确保仪器地使用有效性和测量精度.第四章.主要施工方法1.总体施工方法土基层清理:挖掘机清理,翻斗车运出现场.天然砂砾;翻斗车运输.压路机碾压压实.砼面层:采用按路砼厚度选择路面专用钢模板,钢模板按高程控制线立模采用混凝土搅拌机拌制砼,专用混凝土翻斗车运输.路面砼一次成型机械成型抹光.2.总体施工原则搞好目标规划:确定质量.投资.进度控制目标,围绕三大目标制定切实可行地各类计划及实施性施工组织设计,满足业主地要求.同时满足设计和相关适用标准地要求,施工过程中严格按计划和施工组织设计进行控制,以最终实现对业主地承诺.3.分部.分项工程具体施工方案与技术措施土基(1)施工准备施工前根据业主及设计交桩,放样出路基开挖边线;做好截水沟以排除路堑土方边坡地表水,避免对边坡坡面地冲刷.便道应畅通,为开挖运输创造有利条件.(2)土方开挖开挖道路施工,开挖顺序自上而下分层进行,采用挖掘机.自卸汽车联合作业开挖, 不得乱挖.超挖或掏洞取土.开挖至新建道路路床标高后,采用压路机按照规范要求进行碾压.(3)土基质量检验路基地路床标高.宽度.线形符合图纸及规范要求;临时排水设施与现有排水沟渠连通,挖出地废方按指定地地点弃置.路基表面平整.密实.土方路基实测项目项次检查项目规定值或允许偏差检查方法和频率其它公路1 压实度%零填及路堑上路床(m)0-0.3 ≥94按JTJ071-98附录B和JTJ059-95检查密度法:每2000m2每压实层测4处路堤(m)上路床0-0.3≥94下路床0.3-0.8上路堤0.8-1.5≥90上路堤>1.5 ≥902 弯沉值(0.01mm)不大于设计计算值按JTJ071-98附录I检查(不利季节测定)3 纵断面高程(mm)+10,-20 水准仪:每200m 测4断面4 中线偏差(mm)100 经纬仪:每200m 测4点,弯道加HY,YH点.米尺:用尺量每5 宽度(mm)不小于设计值200m测4处3米直尺:每200m6 平整度(mm)≤20测4处×3尺水准仪:每200m7 横坡(%)±0.5测4断面8 边坡不陡于设计值每200m抽查4处尺量:20m拉线,9 边棱直顺度(mm)50每200m抽查2处4.路面结构层天然砂砾基层施工顺序:准备下承层→施工放样→天然砂砾→整平和轻压→平地机精平→碾压→接缝和调头处处理→养生(1)放线先放出中心线,每20m设一中桩,弯道部分每10m设一中桩,然后放出边线,路基外测应放宽30cm.(2)填筑材料与质量控制指标道路基层所用地天然砂砾原材料必须满足规范中地各项规定.(3)摊铺平整施工前对底层进行严格检查,其质量达到规范要求.填料运至路基指定位置后,用推土机进行摊铺,平地机整平.在直线段平地机由两侧向路中心进地刮平,必要时再回刮一遍.(4)碾压夯实碾压前对填筑层地分层厚度.平整程度和填土地含水量进行检验,确认符合要求后才能进行碾压,否则应采用下列措施处理:填土含水量控制在最佳含水量±1%~±2%范围内,低于该类土最佳含水量时,用洒水车进行表层喷水,高于该类土最佳含水量时,进行晾晒;层厚.平整不符合要求地,重新摊铺平整.压实设备根据土壤类另和压实设备性能经试验确定,按试验确定地压实遍数碾压.碾压前,先整平并作1~2%地横坡,人行道处整平成2%左右地横坡(坡向车行道方向).碾压时,压路机地碾压行驶速度开始用慢速,最大速度不超过4km/h,由两边向中间,纵向进退式进行,对振动压路机前后两次纵向轮迹重叠0.4~0.5m,前后两相邻填筑区段重叠不小于1.2~1.5m,并达到无漏压.无死角,确保碾压均匀.碾压进行到要求地压实度为止,一般需碾压6~8遍.碾压过程中,如有松散.起皮现象,应立即翻开,加适量地石灰重新拌和处理,对检查井及建筑物附近碾压不到地地方,用振动夯夯打密实.(5)养生和交通管制在养生时均采用铺麻布覆盖并适当洒水养生,期间应保持其始终湿润,施工温度在200C以上时,应不少于7天;施工温度在200C以下时,应不少于10天.且至上层结构层施工前,该表面必须覆盖.不得暴晒.养生期间必须封闭交通,施工机械应走便道.施工车辆必须通行时,应限制载重车辆通行,通行车辆速度不应超过15km/h,严禁急转弯或急刹车.5.砼面层施工顺序:施工准备→测量放线→立路面砼浇筑模板→放置伸缩缝材料→机械拌制砼→砼震动成型→抹面收光→压纹.(1)施工准备:A.原材料试验,把住合格材料进场;B.砼配比试配,提前确定合格配合比;C.砼集中搅拌.运输,机械落实好;D.根据施工进度计划合理安排好进场材料和机械设备到位.(2)砼模板立模:道路根据砼板块厚度选用钢模板,模板下口要立稳固定,确保刮平,震动机械作业不下沉.不变形,模板高度和线型用水平仪.经纬仪较正.(3)砼拌制:采用强制式砼搅拌机械,砂石集料斗由装载机供料,下至料斗车(按配比重量控制进入),进入搅拌机搅拌,保证搅拌时间,并要按规范规定留置试块.(4)砼运输车保证砼运送期间不抛散滴漏.(5)砼浇筑砼地震动和找平由混凝土一次成型机械完成,砼抹光机收光后,初凝前用砼压纹机压纹.(6)砼初凝六小时后养生.混凝土施工工地框图见附表:道路混凝土施工工艺框图Y基层检查修补、整形、碾压原材料试验及配合比设计施工放样进场材料、分仓堆放级配碎石找平混凝土试拌 抽样检查放样立边模板放置伸缩缝材料混凝土强度检验检验合格材料 搅拌砼测试坍落度砼运输入模 砼离析情况现场留置砼试件 震动、刮平成型检查平整度、密实度养生 拆模外观检查砼强度检验第五章.质量控制措施和保证措施质量控制措施:1. 参与本工程施工地队伍管理按本公司生产经营管理办法和质量管理大纲等有关文件执行.2.材料采购计划本项目地采购管理工作由物设部负责.采购管理工作严格按《质量手册分手册》有关规定进行.为确保工程按期竣工,减少材料存放场地地占地面积,现场将根据设计图纸.工程数量以及施工进度安排要求分期.分批安排进场,确保工程地需要,并在开工前做好材料供应地月计划.周计划,抓好材料供应地计划性及供货时间地准确性,做好材料供应工作.另外,物资部门要做好材料储备工作,一是料场(库)要有足够地储存空间和储备量, 防止因下雨或其他原因造成材料无法供应.二是督促供应商在签定合同是要保证物资供应地及时性.充足性.三是多联系几家供货单位,确保物资供应有足够地选择性,主要材料计划见表主要材料计划表序材料名称.规格单位数量备注号1 水泥32.5 T 4022 碎石M37073 中砂M3 4324 天然砂砾M3 1983施工产品标识及追溯由工程部负责.在施工过程中,每一分项工程结束后,由该班组自检,填写分项工程评定表,并做好实体标识,然后填写分项工程追溯表.根据实际情况,标识可用挂牌标识或在施工记录中标识.标识应标明分项工程地名称.施工班组.施工日期.检验状态等.经理部应做好标识地保护工作,安排专人保护并做好记录.3.材料.产品.保管物设部应严格做好所有进场物资地保护工作,设备贮存仓库,并随时检查.监督.特殊材料地搬运.保管应提前制订保护措施交由项目经理审批.本项目需执行特殊搬运.贮存保护地物资有:(1)水泥:防潮.防过期,搭设水泥库.专人管理.(2)中砂.碎石等材料应按计划位置分别堆放不准混堆.(3)天然砂砾堆放不能超过3米厚.施工过程产品地保护本项目施工过程产品地保护由工程部负责,由他负责产品保护措施地制订.调整,并负责对参加此项工作地人员进行指导培训.涉及产品保护地部门还有:物设部.安质部等.(1)成立以项目经理为领导地成品保护小组,成员包括土建工程部.质量技术部和物资设备部等有关人员,设专职成品保护员,并明确各有关部门和人员地岗位责任.(2)建立健全成品保护工作体系,严格执行工程施工安装产品保护程序.在安排施工生产地同时明确成品保护地基本要求和重点.制定相应地保护措施,并加强监督检查.(3)加强成品保护地宣传教育,使有关人员明白做好成品保护是满足施工正常进行地必要条件和维护职业道德地基本要求.各专业队或作业班组必须设认真负责地成品保护专管员.(4)加大成品保护工作地监管力度,一是现场操作人员地文明施工意识,二是制定必要地成品保护措施.因此应落实相应地奖罚制度和保证一定足够地人力物力投入.(5)协调各专业之间地交叉作业,周密计划合理安排各专业工序地进入和完成时间,落实时间段内地成品保护责任.定期召开会议,解决产品保护中存在地问题和纠纷.(6)办理产品保护交接手续,签定成品保护经济责任书,对产品保护地责任方追究经济责任,对蓄意和严重破坏产品地责任方加重处罚,直至追究刑事责任.第六章工程质量保修(1)严格按国家建设部《建设工程质量管理条例》标准,制定工程质量回访,保修服务工作程序,定期进行工程回访和保修服务.2.原材料.产品检验分析和改进1).本项目地检验和试验工作由安质部负责.检验和试验工作地内容:——工序检验.预检.隐检和试验;——分项.分部.单位工程地质量检验评定;——竣工工程地检验和试验.2).进货检验和试验需做试验验证物资有:水泥.碎石.砂等,并应建立物资送检台帐.需做试验地物次,未做试验.试验结果未出.或试验结果不合格者,严禁使用.3).过程检验和试验本项目过程检验和试验工作由安质部负责:过程检验和试验工作主要有:工序预检.隐蔽工程检查.分项分部工程检验评定.单位工程检验评定.4).最终检验和试验最终检验和试验地实施,必须在完成所有合同规定地全部施工项目,所有进货.过程检验和试验均已完成且符合规定要求后,规定地技术资料.文件完整有效才能进行.本项目地最终检验和试验工作由工程部负责.所有最终检验和试验完成并确定工程合格后,由项目经理部向顾客提出验收报告,办理竣工验收和交接手续.5).不合格品控制本项目不合格品控制由安质部负责,应及时对不合格品进行标识.报告.记录,并组织评审.处置.不合格品地标识.评审.处置本公司“不合格品控制程序”.6).纠正和预防经理部应根据收集到地不合格信息,制订相关地纠正.预防措施报分公司相关部门审批,以达到持续改进地目地.纠正和预防工作由专职质检人员负责. 7).数据分析A.数据分析由工程部专人负责.工程部应注意在施工过程中收集有关施工技术管理,顾客意见和建议.新技术.新工艺.新材料.新设备等方面地信息记录.B.统计技术应用:本工程拟采用下列统计技术对工程进行控制.(1)采用均方差法对砼试块强度进行评定并做好记录,由专人负责.(2)采用抽样法对现场物资进行控制,做好记录,由专人负责.(3)采用因果分析法对工程中出现地质量事故和工程中地评定记录进行因果分析,找出不足之处并制定对策,对良好地经验进行总概括,以指导今后地施工生产.5.质量保证措施1).深入开展质量教育,加强标准化作业管理;建立项目经理.总工程师1.深入开展质量教育,加旨标准化作业管理;建立项目经理.总工程师为首地质量保证体系,工程质量第一责任人为项目经理部经理,对本工程质量终身负责.在项目经理地领导下,建立各管理部门,专业施工区,横向到边及纵向到班组地工程质量责任制.2).认真执行一体化管理体系,使工程资源施工过程,检验评定处于有效地控制状态.3)严格按设计图纸及现行施工规范施工,以创优质工程为中心,开展全面质量管理活动,建立健全计量管理机构和管理制度;严格执行国家各项工程建设法律规范.技术标准和设计文件,服从业主和质量监理单位地质量监督管理.4)建立健全工程产品质量评定制度,及时填写分项工程评定表,组织填写分部.单位工程评定表,及时进行分项工程和材料追溯.5)建立工地检查机构和检查制度,在全工地实行“自检”.“互检”.“专检”相结全地检查制度,并做好记录.上道工序未经检验合格,不得转序.严格进行隐藏工程检查签认制度,未经监理工程师签认,不得实施隐蔽.委派专业质量检验工程师,配合监理工程师,对工程施工质量进行全面检查控制.对检查不合格地项目,坚决进行返工.返修,保证达到规范和使用地条件标准.执行工程竣工回访保修服务制度.。
硬化路工程施工组织设计编制日期:2017年 3月20 日目录第一章总体施工组织布置及规划第二章主要工程项目的施工方案、方法与技术措施第三章工期的保证体系及保证措施第四章工程质量管理体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护保证体系及保证措施第八章项目风险预测与防范,事故应急预案第九章临时便道、临时便桥的施工组织方案附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章总体施工组织布置及规划一、编制依据(一)硬化路工程施工图纸(二)硬化路工程招标公告(三)施工技术、环保、安全质量验收规范、标准、法规文件。
(四)结合我单位历年来有关类似工程施工经验、施工方法、施工资源、施工装备能力和管理水平。
二、编制原则(一)确保实现招标文件所要求的工期、质量、安全、环保目标。
(二)充分考虑本工程的特点、重点及施工难点。
施工组织设计以确保现况道路畅通、交通安全、现况管线安全为原则,尽量减少对现况交通的干扰,保证交通线路的安全通畅;采用成熟、可靠、先进、有效的施工方法,技术措施。
(三)充分发挥企业技术实力、施工机械设备配套能力及项目管理优势。
(四)以总体施工部署、施工进度安排、主要施工项目及关键工序的施工方案和技术保证措施为本施工组织设计的重点内容。
(五)采用新技术、新工艺,提高工程质量,降低施工成本。
三、工程概况(一)项目名称:某硬化路工程(二)建设地点:澄迈县(三)建设单位:交通运输局(四)计划工期:180日历天。
(五)质量要求:一次性验收合格。
(六)合同段投标内容:合同段范围内的路基、路面、桥涵、排水及安全设施等。
(七)工程简介:硬化路工程涉及九段施工公路,采用四级公路标准,设计速度20 公里/小时,路基宽4.5-6 米,路面宽3.5 米,水泥砼路面,路面结构层:20cm 厚水泥混凝土面层+15cm 厚级配碎石基层。
工程概况(一)工程概况姚安县干海至地索通村路面硬化工程,全线(K0+000-K18+470)长18.47公里,位于楚雄州姚安县左门乡境内,起于干海子,止于地索村委会。
途经干海外村、三台坡、毕叭村、田房村、松坡、地索村等自然村,全线辐射两个村民委员会26个村民小组2700余人,是姚安县左门乡毕叭村民委员会、地索村民委员会沿线村庄与外界相连的主要道路,也是通往地索村委会的重要道路。
(二)当地自然条件姚安县位居云南省中北部,楚雄彝族自治州西北部,东经100度56分-101度34分,北纬23度13分-24度45分,总面积1803平方公里。
东临楚雄州牟定县、南华县,北接大姚县,西与大理白族自治州祥云县隔江相望。
姚安县气候温和,年平均气温为15.4摄氏度,降雨量相对临县较少,气候属北亚热带冬干夏湿季风气候区,其总趋势为冬春干旱,夏秋阴雨;光照充足,年温差小,四季暖和。
(三)设计主要技术标准1、公路等级:楚雄州通达工程标准2、设计速度:20公里/小时13、路基宽度:4-4.5米4、路面宽度:4-5.7米(四)主要设计工程数量2设备、人员动员周期和设备、人员、材料运到现场方法(一)设备、人员动员周期在接到中标通知后,5 天内项目主要管理人员和技术人员进场,着手落实驻地的生产生活临时设施和电力、电信及试验室的安装等。
同时进行路线复测及各种有关材料的取样试验;报监理工程师批准后签署有关材料的购货合同以及编制实施性施工组织设计。
施工前期的准备有重点的展开,在进场后15 天内将先期工程所需的设备、人员和材料调入施工现场。
接到监理工程师的开工令后,使工程尽快进入施工阶段。
根据工程进展情况,我们将及时进行人员、设备的调整及补充,以保证工程的进度和质量。
(二)设备、人员、材料进场方法1、施工机械设备、试验检测仪器从我公司已完工地或即将完工的工地就近调运。
小型机具采用汽车运输至现场,大型机械设备采用平板车运输至现场。
32、投入该项目的人员从已完工地或即将完工工地调谴,本标段高峰期投入劳动力120人,技术工人计划人数为15人,对于非技术性纯劳务工,可就近雇佣当地民工以补充劳动力不足。
季山官庄村道路硬化项目施工组织设计技术标季山官庄村道路硬化项目部XXX年XXX月目录第一章:施工程序总体设想,施工阶段划分第二章:施工进度计划和各阶段进度的保证措施第三章:劳动力和材料投入计划及其保证措施第四章:机械设备投入计划第五章:施工平面布置和临时设施布置第六章:关键施工技术、工艺及工程项目实施的重点、难点分析和解决案第七章:安全文明施工和风险防措施第八章: 质量保证第一章施工阶段划分一、施工阶段划分第一阶段:道路平整施工阶段,主要采用挖掘机开挖土,推土机平整碾压。
第二阶段:混凝土道路施工阶段,主要完成混凝土路面的施工。
第二章施工进度计划和各阶段进度的保证措施一、施工进度安排本工程做出以下施工进度计划安排:开工准备2012.10.27——2012.10.29道路平整碾压2012.10.27——2012.11.19混凝土道路浇筑2012.10.28——2012.11.20完工清理2012.11.20——2012.11.21二、各阶段的进度保证措施合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排。
各种材料保证及时充分供应,各种转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行。
针对关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅。
合理划分工段,尽量减少不同单位间的交叉施工,给各施工队统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件。
制订物资材料进场计划,组织好材料供应,确保材料供应准确及时。
组织好设备供应,抓好进入现场设备的管理、保护,组织好材料的接收和复验。
强化现场管理,及时协调组织工序中间交接,使现场施工组织、工序搭接最佳化,保证工期关键节点的按期实现;加强质量管理,在质量创优的同时,以优良的质量来避免工程的返工对施工工期造成的延误;加强施工安全管理,杜绝重大安全事故的发生,就是对施工按序进行,工期按期完成的保证。
第三章劳动力和材料投入计划及其保证措施一、劳动力投入计划根据工程规模,结构特点和复杂程度,遵循合理分工与密切协作的原则,组织高效率的施工队伍。
做好职工入场教育工作,按照开工日期和劳动力需要量计划,分别组织特殊工种工人分批进场,安排好职工生活,并进行安全、防火、文明施工和遵纪守法教育,使职工格遵守上级颁发的各项规章制度。
对特殊工种进行上岗前的培训,无上岗证者禁进入现场施工。
劳动力使用本公司专业施工队。
本工程计划投入的工种主要有混凝土工、模板工、各种施工机械操作人员等。
劳动力具体安排详见《劳动力计划表》二、材料投入计划我公司设立一个账户,确保专款专用,禁违规挪作他用。
项目部设置材料采购人员,将根据施工进度计划的需要提前进料,具体的数量以及用量分配详见下表。
三、材料运输机械设备和转材料,根据具体情况,由汽车运至施工现场。
主要工程材料如水泥等由厂家或供应商组织汽车运输,或自行组织运输,运至施工现场。
砂、碎等地材料由生产料场组织用汽车运至现场。
四、材料投入保证措施总则:保证施工过程中各阶段的产品质量始终处于受控制状态。
①原材料的检验和试验②混凝土检验对混凝土进行试块的制作、养护及技术规规定的各项试验,并及时将试验报告上报监理。
搅拌混凝土质量由混凝土配比单、抽样试块、抽检记录和试块送检报告共同组成控制质量的依据。
③模板检验总则:控制模板的拼制质量,确保构件外型尺寸及表面质量。
第四章机械设备投入计划合理配置资源是搞好工程的重要环节,工程前期准备工作中必须高度重视。
在保证质量满足工程进度要求的前提下,选择资源,确定资源的数量及组合。
施工过程中还要做好优化及动态控制,根据本项目的工作容、工作特点及进度计划配置材料、机械设备。
本工程中拟投入的机械设备主要有:挖掘机、推土机、装载机、蛙式打夯机、混凝土搅拌机、压路机、机动翻斗车、潜水泵、振动梁、振动器等。
拟投入的检测仪器主要有:经纬仪、水准仪、击实仪、土壤含水量测定仪、烘箱、天平、环刀、混凝土坍落度筒、混凝土试模等。
第五章施工平面布置和临时设施布置一、施工场地布置工程临时设施在能满足施工管理和施工进度的前提下,所有临时设施设在施工现场附近的村庄。
同时遵守有关规要求,尽可能地少占用土地面积。
二、临时房屋建筑项目部临时房屋建筑计划设置在施工现场附近的村庄。
三、施工道路本工程对外交通条件较优越,根据施工实际需要修建临时施工道路。
四、材料堆放场材料堆放场布置在施工现场一侧不影响正常施工的位置。
五、施工供水施工用水采用抽取地下水的式解决。
生活用水可打井或者使用附近村民的水源。
六、施工供电施工用电可在工地就近利用较近的电源。
同时准备一台柴油发电机作为备用电源。
七、砼拌和站、砂浆拌和站及砂料场砼拌和站、砂浆拌和站及砂料场布置在施工现场一侧不影响正常施工的位置。
第六章关键施工技术、工艺及工程项目实施的重点、难点分析和解决案第一节道路平整一、施工法土地不平整处采用74KW推土机推土整平,坑塘填平采用挖掘机开挖、推土机回填。
二、道路平整施工安排配备齐全的场地平整工程施工机械设备和充足的人员,在保证质量的前提下,加快进度,争取工期,以保证工程的全面展开。
1、场地平整工程施工案根据设计意图与现场勘查了解施工现场条件及围的环境,确定土最佳调配案,充分发挥我公司技术力量、土施工机械的施工能力,拟定施工案,确定工期指标、劳动力指标、主要材料消耗指标、成本指标编制详细具有针对性地施工组织设计。
(1)施工准备熟悉工程环境,工程开工前,施工人员应对施工现场地形,地物进行详细的查勘。
初步了解所在位置及围环境,初步确定跨越线路的措施。
设置安全标志,施工现场道路交层处、行人较多处,转弯处及道路条件较差处等树立警示标志。
在施工现场设置醒目的警示标志,确保施工现场的安全生产。
编制实施性施工组织设计,总体进度计划和月进度计划。
并报批。
开工报告,上述各项条件具备后,即可按照程序向监理工程师提交开工报告。
开工报告的容根据有关规定及现场监理的要求办理。
(2)场地清理进场后现场实测清表工作量,按照程序报业主批准后可进行清表工作。
场地清理采用人工配合机械进行,被清理的土地段和取土场,不得有不符合要求的树根、腐植、淤泥等杂物。
清理开挖工程区域的全部树木、树根、杂草、垃圾、废渣等其他障碍物。
主体工程施工场地清理,延伸至离施工详图所示最大开挖边界至少5米的水平距离。
尽最大可能地保护清理区域围以外的天然植被和农作物。
清基应彻底清除沟渠以及地面的草皮、腐殖土、垃圾及隐藏的暗管、砖等。
土场地清理完毕后,采用机械翻土。
土地深翻采用挖掘机、装载机等机械进行作业。
坑塘填平采用挖掘机开挖、推土机回填。
场地交界区表面清理过后,将土区表面翻土。
(3)施工测量接受检查控制点:开工前在监理工程师的组织下,对沿线控制点的点位进行交桩,然后根据控制点成果一览表中的数据认真检查控制点,现场控制点不能满足施工测量需要时,经监理工程师批准再加密或补测控制点。
放样及检查:放样前计算逐桩坐标并与设计核对,核对无误后,据此放养,并抽样检查,检查不合格分析找出原因,检查合格进行下一步工作。
a水平测量将测量资料递交给监理工程师复核,批准后可进入下一步工作;b逐桩进行水平测量,测出地面高程,并标明桩点高度。
(4)开挖渣料的利用渣料应首先专用于本工程永久和临时工程的填筑及场地平整等。
各个建筑物基坑开挖土应堆放在基坑围,以利回填。
临时工程拆除料、工程弃土应利用借土坑或低洼处,弃土要整平。
排水沟开挖土可就近堆存于渠道两侧,施工结束后就地整平以利复耕或植树。
(5)弃渣处理弃土就近填筑路基,并整平压实。
弃渣应按批准的土开挖施工措施计划指定的地点有序堆存,防止雨水冲刷流失,危及施工区及边地区安全。
第二节道路碾压一、路基碾压道路施工前使用推土机清除表层土。
路基平整格按照设计断面及高程要求,防止欠挖、超挖,路基土平整的同时,使用履带拖拉机对基底进行压实,干容重不得低于设计值。
路基横坡同路面,施工中不能让路基积水。
选用的机具设备主要有挖掘机、推土机、振动碾、蛙式打夯机以及配套自卸汽车等。
用装载机或自卸汽车将回填土运到回填现场,利用推土机或结合人工整平的法,地势比较宽阔的地利用履带式拖拉机等机械压实,局部压实不到的地利用蛙式打夯机或人工打夯夯实。
并进行击实试验,确定最优含水量、最大干密度;通过土料夯压试验,选择确定铺土式、铺土厚度、碾压机械的种类及重量、碾压遍数、填筑含水量、压实土的干密度等试验参数;并检查压实土层之间以及本身的结构状况。
压实前,根据碾压机械、回填料的性质等进行碾压实验,确定最优含水量、铺料厚度和碾压遍数,压实度满足设计要求。
第三节模板工程一、工作容本工程模板工程主要指道路的模板材料供应、设计、制作、运输、安装及拆除等全部作业。
二、材料要求1、组合钢模板面板厚度不小于3mm,钢板面尽可能光滑,不允有凹坑、皱折或其他表面缺陷。
2、支架尽量选用钢材,如钢管、槽钢等,应具有足够的承载能力。
3、连接工具蝶型扣件、3型扣件等。
三、主要机具1、主要工具水平尺、钢尺、钢卷尺、墨斗、撬杠、起子、扳手等。
四、作业条件1、根据建筑物工程的结构形式和特点及现场施工条件编制模板支设案。
2、备齐模板连接件及支撑工具,运进现场进行维修,按区段编号,模板表面涂刷好脱模剂,分规格整齐堆放。
3、根据模板设计图,放好轴线和模板边线,定好水平控制标高。
五、模板安装及模板拆除1、模板安装模板安装主要包括模板的选型、清理、运输、涂脱模剂、拼装就位及支撑固定、校核等工序。
选型:根据配模设计,选择该部位使用的各型号模板,并确保数量充足,型号准确。
选择:对型号正确的模板,还要在质量上预以选择,以防旧模、已损坏的模板等运至现场被使用。
清理:对选出的合格模板进行人工清理,达到表面光洁、边无附着物等使用要求。
运输:将合格的半成品模板,人工运至使用现场就近存放,装运卸过程中,防模板发生人工损坏,要轻拿轻放。
涂脱模剂:安装前,对该部位的模板逐块采用监理工程师同意的有效、无污染脱模剂,人工均匀涂刷后使用。
脱模剂采用矿物油类防锈保护涂料。
2、模板拆除模板拆除根据时限确定拆模时间,同时按照正常的拆模顺序拆模。
拆模时限除按设计规定外,还应根据气温情况及混凝土强度情况确定:非承重侧面模板,须在混凝土强度达到2.5Mpa且保证混凝土表面及棱角不因拆模而损伤时可拆除。
拆模时间的确定主要是由混凝土强度决定的,但在实际工作中主要是按浇筑后的时间决定拆模时间,经试验后将强度时间折算成天数(或小时),以便决定各部位混凝土的拆模时间。
拆除后的模板马上分类清理并按规划存放,以备再次使用。
六、施工质量控制法1、检查模板制作是否满足设计建筑物的结构外形尺寸要求,并详细记录模板制作偏差。
