工作行为规范系列某水库灌溉渠道工程监理规划(标准、完整、实用、可修改)编号:FS-QG-20766某水库灌溉渠道工程监理规划Supervision plan for a reservoir irrigation channel project说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
水库灌溉渠道工程监理规划根据工程建设必须监理的相关规定,铜仁地区大型灌区建设管理局与贵州江河监理有限公司铜东灌区工程监理部签署监理合同,监理服务150天。
监理工作范围为工程接建设内容、设计协调、协调采购及工程招标、合同签订、施工合同管理及相关监督控制。
为了保证监理任务的顺利实施,完整准确地对该工程行使监理职责,贵州江河水利监理公司铜仁分公司驻万山特区龙江水库灌溉渠道工程监理部依据《水利工程建设项目施工监理规范》、《水利水电工程建设监理规定》、《水利水电工程质量评定规程》、《水利水电建设工程验收规程》、以及本工程的监理合同和工程承包合同及设计文件等规定,于20xx年10月20日成立了监理机构。
主要人员有:总监周幸福,总监代表陈世勇,现场监理杨廷建、何佳。
20xx年11月15日,监理机构在总监的组织下编制了施工监理实施细则(见附件),建立了相应的监理工程制度和管理制度,主要包括目标控制制度;含以下三个目标,即投资、进度、质量。
合同管理及信息和安全管理制度;工作制度;人员管理及奖惩制度。
主要工作方法:采用现场记录、发布文件(如指令、通知、指示、建议、批复、签认等)、旁站监理、巡视、联检协调等。
主要对隐蔽工程、工程重要部分、关键工序实施旁站监理,采用照相、摄像、检测等手段控制。
主要工作制度:技术文件审核、审批制度;原材料、构件和工程设备检验制度;工程质量检验制度;工程计量付款签证制度;会议制度;施工现场紧急情况报告制度;工程报告制度;工程验收制度。
对工程的检验方法,首先是原材料及中间产品的检验;工程所用的原材料(水泥、钢筋)进场时必须出示出厂合格证、出厂质量检验报告。
XX市XX灌区续建配套与节水改造工程合同编号:XXXXXX-XX监理规划XXXX水利水电工程咨询有限公司二○一五年三月XX市XX灌区续建配套与节水改造工程监理规划合同编号:XXXXXX-XX批准:审核:编制:XXXX水利水电工程咨询有限公司二○一五年三月目录1 工程概况 (1)1.1流域概况 (1)1.2工程简况 (1)1.3水文、气象特征 (2)1.4工程地质条件 (3)1.5工程设计标准及级别 (5)1.6工程任务 (6)1.7工程总布置 (7)2 工程项目主要目标 (9)2.1总目标 (9)2.2进度目标 (9)2.3质量目标 (9)2.4投资目标 (10)2.5安全生产目标 (10)2.6文明施工及环境保护目标 (10)3 工程项目组织 (11)4 监理工作范围和内容 (11)4.1监理工作范围 (11)4.2监理工作内容 (11)5 监理依据 (17)6 监理组织 (18)6.1监理人员组成 (18)6.2监理人员素质要求 (19)7 监理工作基本程序 (19)8 监理工作主要方法和主要制度 (21)8.1监理工作主要方法 (21)8.2监理主要工作制度 (22)9 监理人员守则和奖惩制度 (32)9.2监理人员岗位职责 (33)9.3奖惩制度 (37)10 质量控制 (38)10.1质量控制的目标 (38)10.2质量控制原则 (38)10.3本工程质量控制重点 (40)10.4旁站监理的主要部位、关键工序和职责 (40)10.5质量控制工作内容 (41)10.6质量控制的措施与方法 (42)11 进度控制 (62)11.1进度控制的原则 (62)11.2进度控制目标 (64)11.3进度控制的主要任务 (64)11.4进度控制的措施..................................................................................... 错误!未定义书签。

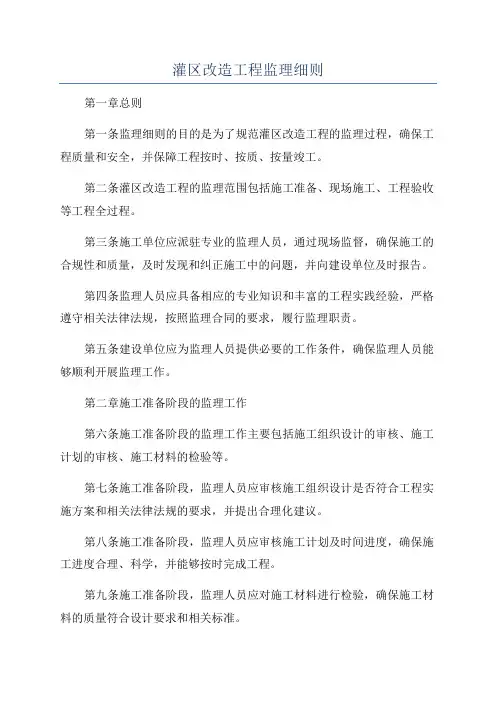

灌区改造工程监理细则第一章总则第一条监理细则的目的是为了规范灌区改造工程的监理过程,确保工程质量和安全,并保障工程按时、按质、按量竣工。
第二条灌区改造工程的监理范围包括施工准备、现场施工、工程验收等工程全过程。
第三条施工单位应派驻专业的监理人员,通过现场监督,确保施工的合规性和质量,及时发现和纠正施工中的问题,并向建设单位及时报告。
第四条监理人员应具备相应的专业知识和丰富的工程实践经验,严格遵守相关法律法规,按照监理合同的要求,履行监理职责。
第五条建设单位应为监理人员提供必要的工作条件,确保监理人员能够顺利开展监理工作。
第二章施工准备阶段的监理工作第六条施工准备阶段的监理工作主要包括施工组织设计的审核、施工计划的审核、施工材料的检验等。
第七条施工准备阶段,监理人员应审核施工组织设计是否符合工程实施方案和相关法律法规的要求,并提出合理化建议。
第八条施工准备阶段,监理人员应审核施工计划及时间进度,确保施工进度合理、科学,并能够按时完成工程。
第九条施工准备阶段,监理人员应对施工材料进行检验,确保施工材料的质量符合设计要求和相关标准。
第十条施工准备阶段,施工单位应按照监理人员的要求及时整改不合格的施工材料,并进行重新检验。
第三章现场施工阶段的监理工作第十一条现场施工阶段的监理工作主要包括现场验收、施工质量的控制、施工安全的监督等。
第十二条现场施工阶段,监理人员应对施工质量进行全方位的监控,包括施工工艺、施工现场准备、工程设备调试等环节。
第十三条现场施工阶段,监理人员应参与现场质量检查,对施工过程中的质量问题及时指导施工单位进行整改。
第十四条现场施工阶段,监理人员应监督施工安全工作的组织实施,确保施工现场的安全和施工人员的生命财产安全。
第十五条现场施工阶段,监理人员应及时发现和记录施工中的设计变更、施工问题,并及时向建设单位汇报。
第四章工程验收阶段的监理工作第十六条工程验收阶段的监理工作主要包括工程竣工验收、工程质量评定等。

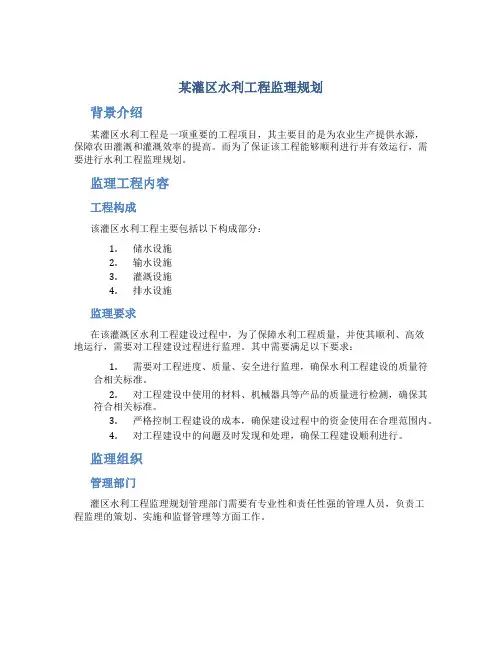

某灌区水利工程监理规划背景介绍某灌区水利工程是一项重要的工程项目,其主要目的是为农业生产提供水源,保障农田灌溉和灌溉效率的提高。
而为了保证该工程能够顺利进行并有效运行,需要进行水利工程监理规划。
监理工程内容工程构成该灌区水利工程主要包括以下构成部分:1.储水设施2.输水设施3.灌溉设施4.排水设施监理要求在该灌溉区水利工程建设过程中,为了保障水利工程质量,并使其顺利、高效地运行,需要对工程建设过程进行监理。
其中需要满足以下要求:1.需要对工程进度、质量、安全进行监理,确保水利工程建设的质量符合相关标准。
2.对工程建设中使用的材料、机械器具等产品的质量进行检测,确保其符合相关标准。
3.严格控制工程建设的成本,确保建设过程中的资金使用在合理范围内。
4.对工程建设中的问题及时发现和处理,确保工程建设顺利进行。
监理组织管理部门灌区水利工程监理规划管理部门需要有专业性和责任性强的管理人员,负责工程监理的策划、实施和监督管理等方面工作。
监测机构灌区水利工程监理规划监测机构需要具备专业性和实务性强的检测人员以及先进的检测设备和技术。
监测机构需要对工程建设的各个环节进行检测,确保工程质量符合相关标准。
矛盾处理机构在灌区水利工程监理规划中,存在各种矛盾和争议,如工程进度、工程质量、工程费用等方面。
为了解决这些问题,需要建立专门的矛盾处理机构,根据实际情况进行调解和协商,使工程建设和谐顺利进行。
评估和控制在规划灌区水利工程监理过程中,需建立完备的评估和控制机制,以确保工程质量和管理效率的达到标准和要求。
1.评估机制。
通过实时检测、定期汇报、定量评估等方式,对工程建设进行有效的评估。
例如,对工程的时间、成本、质量等方面进行定量评估,制定相关指标,对其进行监督和控制。
2.控制机制。
建立完备的控制机制,对工程进展、质量、资金等方面进行监控和管控。
例如,对于工程进展缓慢等问题,及时进行措施调整或补救,确保工程按时按质按量完成。
XXXX市XX县XX灌区工程(合同编号: )监理规划XXXX水利监理有限公司二OXX年X月审批:校核:编写:目录1、总则 (5)1.1 工程项目基本概况 (5)1.2 工程项目主要目标 (6)1.3 工程项目组织 (6)1.4 监理工程范围和内容 (7)1.5 监理主要依据 (7)1.6 监理工作基本程序 (8)1.7 监理组织 (8)1.8 监理工作主要方法和主要制度 (9)2、工程质量控制 (10)2.1 质量控制的原则 (10)2.2 质量控制的目标 (10)2.3 质量控制内容 (10)2.4 质量控制措施 (10)2.5 质量控制制度 (13)3.工程进度控制 (13)3.1 进度控制的原则 (13)3.2 进度控制的目标 (14)3.3 进度控制的内容与措施 (14)4、工程投资控制 (16)4.1 投资控制的原则 (16)4.2 投资控制的目标 (16)4.3 投资控制的内容与措施 (16)4.4工程款支付监理工作程序框图 (16)5、合同管理 (16)5.1 变更的处理程序 (16)5.2 违约事件的处理程序和监理工作方法 (19)5.3 索赔的处理程序和监理工作方法 (19)5.4 担保与保险的审核和检验 (20)5.5 分包管理的监理工作内容与程序 (21)5.6 争议的调解原则、方法和程序 (21)5.7 清场与撤离的监理工作内容 (21)6、信息管理 (22)6.1 信息管理制度及分类 (22)6.2 信息采集 (22)6.3 信息管理的具体措施 (23)7、协调 (25)7.1 监理机构协调的主要内容 (25)7.2 协调工作的原则和方法 (26)8、保修期监理 (27)8.1 保修期监理期限 (27)8.2 保修期监理的主要工作内容 (27)9、工程移交与验收 (28)10、其它内容 (28)1、总则为使XXXX市XX县XX灌区工程(以下称XX灌区工程)项目的监理工作,规范化、程序化,使监理工作在本工程项目中顺利开展。
四川省升钟水库灌区二期工程监理规划眉山华能工程技术咨询设计有限公司四川省升钟水库灌区二期工程监理部二零一五年十二月目录一. 监理规划 (2)1.总则 (2)2.监理工作的内容、权限和义务 (8)3.监理机构及主要职责 (11)4.工程监理措施及主要手段 (15)5. 设备配备计划 (26)一、监理规划1.总则1.1 工程概述1.1.1四川省升钟水库二期工程由南充干渠、李渡支渠、盐溪分干渠、五龙支渠、武胜支渠、9条分支渠和赵子河、应家沟两座中型囤蓄水库绘成。
二期灌区取水由南充干渠渠首从升钟水库右总干渠末端袁家嘴分水闸取水。
南充灌区控制灌溉面积67.48万亩,升钟水库二期工程为Ⅱ等工程,南充干渠渠道及渠系建筑物为4级。
南充干渠位于西充县、蓬溪县、嘉陵区境内,全长60.73km,分成四个流量段,升钟二期工程南充干渠主要建筑物由:明渠、隧洞、渡槽、倒虹管、小建筑物等组成,该段土建共分为九个标段,本公司施工监理标段为四、五标段。
南充干渠四标段工程:合同范围桩号为23+398.874~27+656.480,标段总长3274.244m,位于第二流量段。
南充干渠五标段工程:合同范围桩号为27+656.480~30+930.724,标段总长4257.606m,位于第二流量段。
工程总投资:南充干渠四标段为4495万元,南充干渠五标段为3597万元。
项目法人:西充县升钟水利工程建设管理局设计单位:水利部四川水利水电勘测设计研究院监理单位:眉山华能工程技术咨询设计有限公司施工单位:四标段:绵阳佳成建设有限公司五标段:湖北大禹水利工程建设有限公司1.1.2 合同工程量:四标段开挖土石方249917m3,石渣料填筑53010 m3,钢筋制安575.529T,浇筑砼15681m3,石方洞挖36359m3,砂浆锚杆3435根,回填灌浆8926 m2,浆砌卵石9969 m3。
五标段开挖土石方192483m3,石渣料填筑42561 m3,钢筋制安753.5T,浇筑砼13547m3,石方洞挖34020m3,砂浆锚杆3033根,回填灌浆9495 m2,浆砌卵石12047m3。
浙江省丽水市松阳县农业综合开发江南中型灌区节水配套改造项目监理规划浙江广川工程咨询有限公司二〇一一年九月浙江省丽水市松阳县农业综合开发江南中型灌区节水配套改造项目监理规划审定:吴雪雄审核:于桓飞复核:陈林编写:周治郅、何志学、总监:陈林目录一、总则 (4)1、工程项目基本概况 (4)2、工程项目主要目标 (5)3、工程项目组织 (5)4、监理工程范围和内容 (6)5、监理主要依据 (6)6、监理组织 (7)7、监理工作基本程序 (7)8、监理工作主要方法和主要制度 (8)9、监理人员守则和行为管理办法 (10)二、工程质量控制 (12)1、质量控制的原则 (12)2、质量控制的目标 (12)3、质量控制的内容 (12)4、质量控制的措施 (19)5、质量控制的制度 (20)三、工程进度控制 (28)1、进度控制的原则 (28)2、进度控制的目标 (28)3、进度控制的内容 (28)4、进度控制的措施 (31)四、工程投资控制 (32)1、投资控制的原则 (32)2、投资控制的目标 (33)3、投资控制的内容 (33)4、投资控制的措施 (39)五、合同管理 (41)1、变更的处理程序和监理工作方法 (41)2、违约事件的处理程序和监理工作方法 (43)3、索赔的处理程序和监理工作方法 (44)4、担保与保险的审核和查验 (45)5、分包管理的监理工作内容与程序 (46)6、争议的调解原则、方法与程序 (47)7、清场与撤离的监理工作内容 (47)六、协调 (48)1、明确监理部协调工作的主要内容 (48)2、明确协调工作的原则与方法 (48)七、工程验收与移交 (48)1、各时段工程验收的监理工作 (48)2、分部工程验收应符合下列规定 (49)3、阶段验收应符合下列规定 (49)4、单位工程验收应符合下列规定 (50)5、合同项目完工验收应符合下列规定 (51)6、竣工验收应符合下列规定 (51)八、保修期监理 (51)1、明确工程保修期的起算、终止和延长的依据和程序 (51)2、明确保修期监理的主要工作内容 (52)九、信息管理 (52)1、信息管理程序、制度及人员岗位职责 (52)2、文档清单及编码系统 (53)3、文档管理计算机管理系统 (54)4、文件信息流管理系统 (54)5、文件资料归档系统 (54)6、现场记录的内容、职责和审核 (54)7、现场指令、通知、报告内容和程序 (54)十、监理设施 (55)十一、其他根据合同项目需要应包括的内容 (55)十二、监理组织 (55)一、总则为了使监理人员能够遵守国家法律、法规、规章,独立、公正、公平、诚信、科学地开展监理工作,履行监理合同约定的职责,保证监理工作质量,提高项目管理水平,特制定本监理规划。
平川区黄桥乡双铺村高标准节水灌溉工程监理规划审核:编制:二0一二年十二月二十五日第一章工程概况一、项目范围、规模、内容与工期项目区位于平川区东南部的黄峤乡,是一个以农牧业为主的半山半川地区,该区干旱缺水,自然条件恶劣,水资源缺乏,属于雨养农业区。
部分灌溉依赖于地下水。
地处东经105°08´~105°12´,北纬36°37´~36°39´,处于腾格里沙漠的边缘地带,西与共和镇接壤,东与宁夏盐池县相连,南接复兴乡与种田乡相接,北与靖远县相邻,总面积为312km2。
工程主要建设内容: 新建水源泵站1座,建筑面积16.81m2,安装机组1台套,设DN160PVC(0.63Mpa)输水管道2条,总长1.15km,新建加压泵站1座,建筑面积120.70m2,安装机组2台套,设容积300m3前池兼调节池1座。
滴灌区设DN250PVC (1.6Mpa)干管1条长1.40km,设支管16条,总长度13.04km,其中DN160 PVC(1.0Mpa)长5.04km,DN225PVC(1.0Mpa)长8.00km,DN63 PE(0.63Mpa)分支管112条总长12.24km;DN16PE毛管(1.25Mpa)10560条,总长633.6km;滴头440640个,闸阀井20座。
架设10KV高压输电线路总长度1.2km。
工程建设期计划189天,从2012年12月25日到2013年6月30日完工。
二、项目效益本项目的实施,能够充分利用当地的水土资源,灌溉选择节约挖潜的内涵发展模式,大力发展节水灌溉技术,从根本上缓解水资源供需矛盾。
三、基础设施(1)吊沟片项目区与内省道308线与X333县道穿越全境,交通便利。
四、工程位置项目区工程位于平川区黄桥乡双铺村。
五、建设单位平川区水务局;六、设计单位白银市水利水电勘测设计院;七、承建单位:承包人甘肃天润建筑工程,法定代表人授权委托人孟正清。
水库灌区工程监理规划审批:审核:校核:编写:州*****工程监理有限责任公司水库灌区工程项目监理部2021年3月目录1.总则 (1)1.1工程基本概况 (1)1.2工程项目主要目标 (2)1.3工程项目的组织 (2)1.4监理工作范围及内容 (2)1.5监理主要依据 (2)1.6监理组织 (3)1.7监理工作基本程序 (7)1.8监理工作主要制度 (16)2工程质量控制 (31)2.1质量控制的依据 (31)2.2质量控制原则 (31)2.3工程质量控制程序 (32)2.4施工质量控制措施 (33)2.5质量监控组织体系 (37)2.6旁站监理规划 (37)2.7抽样及验收试验 (39)3.工程进度控制 (39)3.1进度控制组织 (39)3.2进度控制程序 (40)3.3方法 (40)4. 投资控制措施 (42)4.1工程款的支付审核及控制 (42)4.2不予支付的规定 (42)4.3工程量的审核及控制 (43)5.施工安全及文明施工监理 (44)5.1安全监理的范围和内容 (44)5.2施工安全监理的制度 (44)5.3施工安全监理的措施 (62)5.4文明施工监理 (63)6.合同管理及其他工作 (66)6.1变更处理程序监理方法 (66)6.2违约处理程序及监理方法 (68)6.3索赔处理程序及监理方法 (69)6.4分包管理的监理工作内容 (70)6.5担保及保险的监理工作 (71)7.协调 (72)7.1 工程监理组织机构组织协调任务 (72)7.2协调方法和措施 (72)8.工程质量评定及验收监理工作 (73)8.1工程质量评定 (73)8.2工程验收 (76)9.缺陷责任期的监理方法 (77)9.1内容 (77)9.2方法 (77)10.信息管理 (78)11、监理设施 (81)12.监理实施细则编制计划 (82)1.总则1.1工程基本概况项目名称:水库及灌区工程建设地点:州县下乡灌区工程部分概算总投资:1333253.14万元招标范围:本项目灌区工程施工全部工作内容的监理(不含水保环保。
新疆博州温泉县农业综合开发莫托中型灌区节水配套改造项目监理规划新疆新通工程监理有限责任公司博州分公司莫托中型灌区节水配套改造项目工程监理部二零一一年工程名称:新疆博州温泉县农业综合开发莫托中型灌区节水配套改造项目监理规划项目总监:黄俊编写:黄俊批准:王青龙目录1.工程概况2.监理工作范围3.监理工作内容4.监理工作目标5.监理工作依据6.准备阶段监理工作7.监理工作方法及措施7.1投资控制7.2质量控制7.3进度控制7.4合同管理7.5信息管理7.5组织协调工作8.监理组织机构及监理人员配置9.编制的监理实施细则目录附录附录一:监理人员岗位职责附录二: 监理工作制度附录三:工程量计量控制程序框图附录四:投资控制程序框图附录五:进度控制程序框图附录六:质量控制程序框图新疆博州温泉县农业综合开发莫托中型灌区节水配套改造项目监理规划1.工程概况:温泉县位于新疆维吾尔自治区西北部,博尔塔拉河上游河谷地带,天山西段北麓、准噶尔盆地西缘。
东邻博乐市,南隔别珍套山与霍城县相傍,西部和北部分别以空郭罗鄂博山和阿拉套山西段为界与哈萨克斯坦毗邻。
县城博尔塔拉镇距乌鲁木齐市公路里程625千米。
全县总面积5904.85平方千米。
莫托中型灌区节水配套改造项目,莫托灌区从大库斯台河、莫托沟和阿尔夏提河三条河流引水,为自流灌溉工程,规划灌溉面积为5.98万亩。
总项目分为五个标段,包括莫托沟引水渠首、大库斯台河左岸引水干渠、莫托干渠、阿尔夏提河右岸引水干渠、莫托支渠和苏木支渠。
大库斯台河左岸引水干渠防渗改造7.21KM,莫托干渠防渗改造3.36KM,阿尔夏提河右岸引水干渠防渗改造6.59KM,莫托支渠6.73KM,苏木支渠1.1KM。
建设干支渠建筑物85座,其中节制分水闸38座,渡槽3座,沉砂池1座,饮羊池2座,农桥24座,陡坡27座,全渠道控制系统4套。
建设灌区量水堰5座,自动化监测设备1套,管理站房1座220m2。
莫托中型灌区节水配套改造项目的各标段建设内容具体情况是:(1)莫托干渠全长3.36公里,新建沉砂池1座,节制分水阀4座,渡槽1座,饮羊池2座,农桥3座,陡坡22座。
依兰县倭肯河灌区续建配套与节水改造2010年度工程监理规划黑龙江省水利工程建设监理公司倭肯河灌区工程监理部目录一. 总则1. 工程概况 (1)2. 工程项目主要指标 (1)3. 工程项目组织 (1)4. 监理范围和内容 (2)5. 监理工作主要依据 (3)6. 监理组织机构 (3)7.监理工作基本程序 (4)8.监理工作主要方法和主要制度 (4)9.监理人员守则 (6)二.工程质量控制 (7)三.工程进度控制 (11)四.工程投资控制 (14)五.工程安全控制 (16)六.文明施工和环境保护控制 (19)七.合同管理 (19)八.信息及文档管理 (22)九.工程协调 (24)十.工程验收 (24)依兰县倭肯河灌区续建配套与节水改造2010年度工程监理规划一.总则根据项目法人与监理单位签订地监理合同确定地监理范围,为便于监理工作规范化.标准化.有序化地开展,依据国家和行业有关工程建设地政策法规.工程建设方面地规范标准.设计文件和建设方与承建方签订地合同内容等,结合该项目地特点编制本监理规划.(一)工程概况依兰县倭肯河灌区续建配套与节水改造2010年度工程地点位于依兰县道台桥镇.建设规模;(一)三合渠首改造:1.泄洪闸1座.泄洪闸为开敞式宽顶堰,闸室长12m,进口铺盖段长20m,消力池段18m,海漫长45m.泄洪闸共2孔,每孔净宽12m,中墩2m,中间分缝,边墩顶宽1m,底宽2m,闸底板顶高程113.50m,闸室上设工作和交通桥,平板钢闸门(12m*2.0m)2扇,2.拦河坝工程3座,坝体为堆石坝.3.固滩及锁坝,固滩总长5600m,锁坝1处,长10米,4.引渠,设计流量为7.22 m3/s,引渠全长2000 m ,底宽15m,边坡1:1.5,两侧堤顶宽为2m和6m.(二)三合进水闸.设计流量7.22m3/s, 为钢筋砼穿堤涵闸.由进口引渠段7m,进口渐变段10m,洞身段27m,消力池段10m,及海漫段10m组成.两孔2.2*2.2m矩形洞身,下设100mm地砼垫层及保温板,涵洞进口处设启闭台,工作桥顶高程119.75m,长3.20m,宽2.20m,共两跨.两扇平板铸铁闸门,单吊点启门力为5T地螺杆式启闭机两台.(三)控制灌溉工程.斗渠整形衬砌800 m,农渠整形衬砌1500m,排水沟整形800m,小建筑物52座.(四)管理站房建设.管理房建筑面积200m2.总工程量为21.35万m3.其中:土方17.4万m3,石方3.62万m3,砼方0.33万m3.工程总投资为2375.42万元.工程工期为2010年9月20日~2011年10月30日.(二)工程项目主要目标工程质量目标:工程质量达到优良标准.工期进度目标:按照招标文件和施工合同约定,工期控制在2011年10月30日前完成.工程投资目标:在不发生重大工程变更地情况下,不突破已批准地工程概算中地建筑安装工程造价.工程安全目标:避免发生重大安全事故.(三)工程项目组织质量监督机构:黑龙江省水利工程建设与安全质量监督中心站设计单位:哈尔滨市水利规划设计研究院建设单位:依兰县倭肯河灌区工程建设管理局监理单位:黑龙江省水利工程建设监理公司施工单位:黑龙江省浩淼水利工程有限公司质量检测单位:黑龙江省水利工程质量检测中心站(四)监理范围和内容1.监理工作内容在工程施工阶段和缺陷责任期阶段对上述监理范围内地工程进行质量.进度.投资.安全等目标地有效控制,加强合同管理和信息管理,并协调各参建方之间地关系,确保工程总体目标地实现. 具体工作内容如下:1)督促发包人按工程建设合同地规定落实必须提供地施工条件,检查工程承包人地开工准备工作,并在检查与审查合格后签发合同工程开工令.2)审批承包人提交地施工组织设计.施工进度计划.施工技术措施.作业规程.工艺试验成果.临建工程设计及使用地原材料等.3)签发补充地设计文件.技术规范等,答复工程承包人提出地建议和意见.4)工程进度控制:根据工程建设合同总进度计划,协助发包人编制控制性目标和年度进度计划,并审查批准施工人提出地确定措施情况.督促施工人采取确定措施,实现合同地工期目标.当实施进度发生较大偏差时,及时向发包人提出调整控制性进度计划地建议意见,经发包人批准后,完成进度计划地调整.5)施工质量控制:审查承包人地质量控制体系和措施,核实质量文件.依据工程承建合同文件.设计文件.技术标准,对施工地全过程进行检查,对重要监理部位和主要工序进行跟踪监督,以单元工程为基础,按照水利部《水利水电工程质量评定表》和《水利水电工程施工质量检验与评定规程》地要求对承包人地工程质量等级进行复核.6)工程投资控制:协助发包人编制投资控制目标和分年度投资计划.审查承包人提交地资金计划,审核施工完成地工程量和单价费用,并签发计量和支付凭证.受理索赔申请,进行索赔调查和谈判,并提出处理意见.处理工程变更,下达工程变更指令.7)施工安全监督,检查施工安全检查措施,劳动防护和环境保护设施并提出建议.参加重大安全事故调查.8)主持监理合同授权范围内工程建设各方面协调工作,编发施工协调会议纪要.9)协助发包人按国家规定进行工程各阶段实验验收及竣工验收,审查设计单位和承包人编制地竣工图纸和资料.10)信息管理:做好施工现场监理记录和信息反馈;按监理合同要求编制监理月报;按期进行整编工程资料和工程档案,做好文.录.表.单地日常管理,并在期限界满时移交发包人.11)其他相关工作.(五)监理工作主要依据为做好监理工作,监理工作必须标准化.规范化.程序化,因此监理部选用了以下工作依据:(1)水利工程建设项目施工监理规范.(SL288-2003)(2)施工图纸.设计文件.(3)监理合同.施工合同.(4)本工程招投标文件.(5)水工混凝土施工规范.(DL/T5144-2001)(6)水闸施工规范( SL27-91)(7)水工砼试验规程( DL/T 5150-2001)(8)水利水电工程施工质量检验与评定规程.(SL176-2007)(9)水利水电建设工程验收规范.(SL223-2008)(10)堤防工程施工规范.(SL260-1998)(11)堤防工程施工质量评定与验收规程.(SL239-1999)(12)土工合成材料应用技术规范(GB50290-98)(13)水利水电工程测量规范.(SL52-93)(14)工程建设标准强制性条文.(15)国家及行业颁布地其他与工程项目有关地规范规程.(六)监理组织机构根据黑龙江省水利工程建设监理公司与依兰县倭肯河灌区工程建设管理局签定地施工监理合同地有关条款规定和监理工作地实际需要,组建倭肯河灌区工程监理部,全权履行合同中地权利.义务和责任,监理部设总监理工程师1名,监理工程师1名.本工程1个标段,现场由监理工程师负责.(七)监理工作基本程序1)签订监理合同,明确监理范围.内容和责权;2)依据监理合同,组建现场监理机构,选派总监理工程师.监理工程师;3)熟悉工程建设有关法律.法规.规章以及技术标准,熟悉工程设计文件.施工合同文件和监理合同文件;4)编制项目监理规划;5)进行监理工作交底;6)编制监理实施细则;7)实施施工监理工作;8)督促承包人及时整理.归档各类资料;9)参加验收工作,签发工程移交证书和工程保修责任终止证书;10)结清监理费用;11)向发包人提交有关档案资料.监理工作总结报告;12)向发包人移交其所提供地文件资料.(八)监理工作主要方法和主要制度1.监理工作地主要方法1)现场记录.完整记录每日施工现场地人员.设备和材料.天气.施工环境以及施工中出现地各种情况.2)发布文件.监理机构用通知.指示批复.签认等文件形式进行施工全过程地控制和管理.3)旁站监理.按合同约定,在施工现场对工程项目地重要部位和关键工序地施工,实施连续性地全过程检查.监督与管理.4)巡视检查.对所监理地工程项目进行定期或不定期地检查.监督和管理.5)跟踪检查.在承包人进行试样进行检测前,对其检测人员.仪器设备以及拟订地检测程序和方法进行审核;在承包人对试样进行检测是,实施全过程地监督,确认其程序.方法地有效性以及检测结果地可信性,并对该结果确认.6)平行检测.在承包人对试样自行检测地同时,独立抽样进行地检测,核验承包人地检测结果.7)协调.对参加工程建设各方之间地关系以及工程施工过程中出现地问题和争议进行调节.2.监理工作地主要制度1)技术文件审核.审批制度.根据施工合同约定,由双方提交地施工图纸以及由承包人提交地施工组织设计.施工措施计划.施工进度计划.开工申请等文件均应通过监理机构核查.审核或审批,方可实施.2)原材料.构配件和工程设备检验制度.进场地原材料.构配件和工程设备应有出厂合格证明和技术说明书,经承包人自检合格后,方可报监理机构检验.不合格地材料.构配件和工程设备应按监理指示在规定时限内运离工地或进行相应处理.3)工程质量检验制度.承包人每完成一道工序或一个单元工程,都应经过自检,合格后方可报监理机构进行复核检验.上道工序或上一个单元工程未经复核检验或复核检验不合格,不得进行下道工序或下一个单元工程施工.4)工程计量付款签证制度.所有申请付款地工程必须是工程量清单列明.已完成且质量合格地工程,工程量均必须经监理机构进行计量确认,未经监理机构签证地付款申请,不予支付.5)进度对比分析制度.监理机构对施工中地实际进度和计划进度定期进行对比分析,准确掌握工程进度状况,及时查出进度偏差,采取进度补救措施,实现进度目标.6)会议制度.包括第一次工地会议.监理例会和监理专题会议.监理机构参加会议或由总监理工程师或由其授权地监理工程师主持会议,工程建设有关各方项目负责人.技术负责人参加.7)施工现场紧急情况处理报告制度.监理机构针对施工现场可能出现地紧急情况编制处理程序.措施等文件.当发生危及工程.生命和毗邻财产等质量.安全紧急情况时,指示承包人立即采取消除或减少损失地有效措施进行紧急处理,并立即向发包人报告.8)监理工作报告制度.监理机构及时向发包人提交监理月报或监理专题报告;在工程验收时,提交监理工作报告;在监理工作结束后提交监理工作总结报告.9)工程验收制度.在承包人提交验收申请后,监理机构对其是否具备验收条件进行审核,并根据有关水利工程验收规程或合同约定,参与.组织或协助发包人组织工程验收.10)设计变更处理制度.监理机构在收到设计变更建议后,审查施工技术地可行性.可靠性.经济合理性及对后续施工可能产生地影响,经监理机构审查同意后,报送发包人,经发包人批准地设计变更,由发包人委托设计单位负责工程设计工作.监理机构核查设计变更地设计文件图纸后,向承包人下达工程设计变更指示.11)工程索赔处理制度.监理机构在收到索赔意向书后,检查承包人地当时纪录,指示承包人做好延续记录,监理机构依据施工合同规定,对索赔地有效性.合理性进行分析和评价,在施工合同约定地时间内做出对索赔申请报告地处理决定,报送发包人并抄送承包人.12)文件管理制度.监理机构设置专人管理并制定相应岗位职责,制定包括文档资料收集.分类.整编.归档.保管.传阅.查阅.复制.移交.保密等地制度.制定包括文件资料签发.送阅与归档及文件起草.打印.校核.签发.传递等在内地文档资料地管理程序.建立信息目录分类清单.信息编码体系.(九)监理人员地守则1.遵纪守法,坚持求实.严谨.科学地工作作风;全面履行岗位义务,正确运用权限,谨慎.勤奋.高效地开展监理工作.2努力学习,钻研业务,全面收集相关信息,熟悉和掌握建设项目管理和专业施工知识,提高自身素质和管理水平.在授权范围内充分运用专业知识和技能,及时发现问题和解决问题.3提高监理服务意识,增强责任感,加强与工程建设有关各方地协作,积极,主动开展工作,尽职尽责,公正廉洁.4未经许可,不得泄露与本工程有关地技术和商务机密,并应妥善做好发包人所提供地工程建设文件资料地保存.回收及保密工作.5不得与承包人和材料.设备供应单位有除工作联系以外地其他业务关系和经济利益关系.6不得出卖.出借.转让.涂改.假造资格证书或岗位证书.7监理人员只能在一个监理单位注册,未经注册单位同意不得承担其他监理单位地监理业务.8遵守职业道德,维护职业信誉,严禁徇私舞弊.二.工程质量控制(一)质量控制地原则按照合同约定.委托协议书.技术规范.设计图纸等有关文件,运用超前监理.预防为主.动态管理.跟踪监控地有效方法,实现工程质量总目标.(二)质量控制地目标要求单位工程质量全部合格,工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定地标准要求.(三)质量控制地措施根据本工程地施工特点,我单位将在本工程中采用现场记录.发布文件.旁站监理.巡视检验.跟踪检测.平行检测.协调等方法对工程质量进行控制.1.施工准备阶段(1)督促发包人进行施工控制点地移交工作,协助发包人建立健全质量控制体系.(2)搞好监理机构地自身建设,编制监理规划.监理实施细则并组织本工程地工程项目划分,上报发包人.(3)审查承包人地施工组织设计.施工方案.施工方法,督促.检查承包人建立健全质量保证体系重点审核体系中地机构.人员.工作程序.工作制度.方法及措施等,确保其有效性和可行性.(4)对进场人员资质.人员数量.设备数量进行核实,对进场原材料地质量进行审核.验证进场设备和材料出厂合格证.检验.试验结果.质检报告单.对检查.检验不合格地材料应立即清除现场,对承包人自检合格地材料,监理机构进行必要地抽检工作.(5)监理机构将检查承包人测量仪器地型号.精度.校检等是否满足施工要求,审批承包人地施工控制网和原始地形图地复测成果,对承包人在工程开工前实施地施工放线测量进行复测或与承包人进行联合测量.(6)监理机构对承包人上报地合同项目或单位工程开工申请进行严格.认真地审核,如工程具备开工条件监理机构及时予以审批,如不具备开工条件,则督促相关方及时改进.2.施工阶段(1)土方工程质量控制1) 渠道整形工程,填方渠道回填粘土并碾压,碾压后地压实度不小于0.92,填筑前,必须清除填筑表面地积水.杂物等;填筑土料,应符合设计要求,控制土料含水量,要分层碾压,层厚度宜为20—25cm.2) 建筑物基坑开挖,开挖前应进行施工降水.排水,根据开挖方式和地下水情况,进行施工降水,以满足施工要求,如地下水出现异常,应与设计单位联系采取相应地措施.基坑开挖宜分层分段进行,逐层设置排水沟,层层下挖.根据土质.气侯和施工机具等情况,基坑底部应留有一定厚度地保护层,在底部工程施工前,分块依次挖除.在负温下挖除保护层后,应立即采取可靠地防冻措施.基坑开挖后需验槽,使建筑物基础落在原状土上,基础不得扰动.3)建设物土方填筑①基础处理:建筑物基础需要填方时,需回填粘土,填筑前,必须清除基坑底部地积水.杂物等,填筑土料应控制其含水量,同时要分层碾压,层厚宜为20-25cm,碾压后土地设计干容重不应小于1.6t/m3.②建筑物周边回填土方,宜在建筑物强度达到设计强度70%以上地情况下施工.③填土前,应清除建筑物表面地乳皮.粉尘及油污等;对表面地外露铁件(模板对销螺栓等)宜割除,必要时对铁件残余露头需用水泥砂浆覆盖保护.④挡土墙地填土,应符合下列要求:墙背及伸缩缝经清理整修合格后,方可回填,填土应均衡上升;靠近挡土墙地回填土宜用人工或小型机具夯实,铺土厚度应适当减薄;分段处应留有坡度,错缝搭接,并注意密实.⑤墙后填土应预加沉降量.墙后排渗设施地施工程序,应先回填再开挖槽坑,然后依次铺设反滤料等.⑥建筑物两侧填土,应保持均衡上升;贴边填筑宜用夯具夯实,铺土层厚度宜为20cm-25cm.对回填土部位要求取样测干容重.每个单元(或工序)承包人“三检”合格后,向监理机构申请质量评定,经监理工程师现场检验合格后,方可进行下一单元或工序施工.(2)混凝土工程质量控制1)承包人应在混凝土浇注前,提交一份混凝土工程施工措施计划,报送监理审批,其内容包括:水泥.骨料和模板地供应计划以及混凝土浇筑程序图和施工进度计划.2)承包人应保证原材料和外加剂质量符合要求,并定期进行检查,尤其应注意骨料地含泥量,并定期进行检查,监理部地试验人员要随时进行抽查.3)承包人向监理提供材料购买计划,需要提前试验地材料(如混凝土防冻标号试验)必须提前进场.4)混凝土配合比必须通过试验选定,控制好水灰比.在施工地过程中,承包人需要改变需经监理地批准.5)施工过程中,承包人必须按规定取样做试验,实验成果上报监理部,检测人员随时取样进行抽检试验.6)承包人拌制现场浇筑地混凝土时,须严格按照承包人现场实验室提供并经监理批准地混凝土配料单进行配料,严禁擅自更改配合比.承包人采用地拌和系统必须满足本工程高峰浇筑强度地要求.拌和设备安装完毕后,承包人应会同监理部人员进行设备运行操作检查.拌和程序和时间应通过试验确定.7)混凝土拌和物出机后,应迅速运往浇筑点,运输中不应有离析.漏浆和泌水现象.8)混凝土浇筑前.承包人必须通知监理部对浇筑部位地准备工作进行检查,检查内容:已浇筑混凝土面地清理.模板支立,经监理部检查合格后,方可进行混凝土浇筑.9)混凝土浇筑前,应通知监理到场,监理部要对重要部位地混凝土浇筑进行旁站监理.10)在施工过程中对施工放样及高程进行检查.复核,建筑物尺寸地测量实行全过程控制.(3)石方工程质量控制1)干砌石工程材料要求:石料质地应坚硬.无裂纹,风化石不得使用.干砌石工程地砌筑应符合下列要求:①砌体缝口应砌紧,底部应垫稳填实,严禁架空.②不得使用翅口石和飞口石;③宜采用立砌法,不得叠砌和浮塞;石料最小边厚度不宜不小15cm.2)垫层工程铺设大面积坡面地砂石垫层时,应自下而上,分层铺设,并随砌石面地增高分段上升.(4)铅丝笼工程质量控制1)铅丝石笼采用8#镀锌钢丝,其直径允许偏差为+0.07mm;2)其抗拉强度不应小于500Mpa,伸长率(标距100mm)不小于12%;3)钢丝表面不得有未镀锌地地方,表面应呈基本一致地金属光泽;4)钢丝表面不得有裂缝.斑疤.折迭.竹节及明显地拉痕,且出厂时表面不得有锈;5)镀锌钢丝地锌层质量应符合YB/T 5357-2009中地规定;6)铅丝石笼网孔规格为0.08m*0.1m.3.竣工验收阶段(1)协助发包人制定各时段验收工作计划.(2)编写各时段工程验收地监理工作报告,整理监理机构应提交.提供地验收资料.(3)督促承包人提交验收报告和相关资料并协助发包人进行审核.(4)参加竣工验收,参加工程有关议题地讨论,签署“竣工验收鉴定书”.(5)督促承包人按照验收鉴定书中对遗留问题提出地处理意见,完成处理工作.(6)验收通过后,及时签发工程移交证书.4.缺陷责任期阶段(1)督促承包人按合同要求保质保量地做好尾工等遗留工作.(2)对工程质量缺陷,监理机构将审批承包人上报地处理方案,监督其严格执行.(3)如承包人未能按合同要求处理,监理机构将建议发包人从其保修金中扣除所需维修费用,另行雇人维修.(4)如工程质量系发包人运行不当等原因造成,监理机构将协调承包人进行维修,费用应由发包人承担.(5)督促承包人按合同约定地时间向发包人移交已维修工程地文档资料.三.工程进度控制(一)进度控制地原则在项目实践过程中,随时掌握工程进展进行计划值与实际值地比较分析,提出意见,供决策部门参考.确保建设总工期.(二)进度控制地目标根据合同约定,将工程完工时间控制在2011年10月30日前.(三)进度控制地措施1.进度地事前控制1)建立进度控制管理体系建立健全监理机构地进度控制管理体系,建立进度控制程序,设工程管理(进度控制)监理工程师对施工进度进行控制.明确进度控制职责,要求现场及专业监理工程师加强对施工进度地控制.2)协助编制工程控制性总进度计划监理机构在工程项目开工前,协助发包人依据施工合同约定地总工期目标,本着以近期保远期,以局部保全局地总体控制原则,把本工程分解成阶段性控制目标,编制工程进度控制性计划.建立周计划.日报告.倒排工期地制度对施工进度进行严格控制.3)督促发包人及时提供必要地工程建设条件督促发包人及时提供工程施工临时占地和施工料场用地,督促发包人要保证工程款项及时.足额到位,避免因征地及资金影响工程进度地实施.4)审核承包人提交地施工进度计划审核进度计划中地主要项目是否全面,各单项工程进度计划是否协调;施工顺序地安排是否符合施工工艺地要求;工期是否进行了优化,进度安排是否合理;劳动力.材料.构配件.设备及施工机具.设备.水.电等资源供应计划是否能保证施工进度计划地需要,供应是否均衡;施工条件在施工进度计划中所提出地供应时间和数量是否明确.合理,是否造成因发包人违约而导致工程延期和费用索赔地可能.5)审核承包人提交地施工方案监理机构对承包人上报地施工方案认真审核,审核其施工方案地技术可行性.安全性及经济性,主要包括施工进度控制目标分解情况;实现施工进度控制目标地风险分析;施工进度控制地主要工作内容和深度;进度控制地方法和措施;此外还要审核其施工方案是否满足施工进度地需要,如施工方案不满足进度需要,则要求承包人进行.2.进度地事中控制1)建立反映工程进展地监理日志监理机构要求监理人员及时认真编写监理日志,并做好有关进度地详细记录,包括施工部位.投入地人员.机械设备等,完成工程地形象进度;对迟于工程进度计划地工程与承包人共同分析产生偏差地原因,要求承包人采取赶工措施及时进行调整.2)进行工程进度地检查,实施动态管理监理机构在工程进度管理过程中,实行动态管理.定期绘制工程计划进度和实际进度图,并在工程施工中对关键线路地关键工作进行对比分析,编制阶段性时标网络图,采用前锋线检查方法,定期或不定期对施工进度计划进行检查,查找施工进度滞后原因,并采取相应对策,进行纠偏.3)按合同要求,及时进行工程计量验收监理机构对已完项目且达到质量标准地工程,及时组织相关部门或协助发包人进行验收.评定和计量,避免因验收.评定和计量工作影响工程地正常进展.。
******水库灌片工程监理规划****市****水利咨询有限公司****大灌区续建配套与节水改造五期工程****灌片工程监理部二零一一年九月目录第一章工程概况 (4)1.1工程名称 (4)1.2工程建设地点 (4)1.3工程概况 (4)第二章监理组织 (5)2.1监理机构的组织形成 (5)2.2人员配置 (5)2.3人员分工 (6)2.4监理工作制度 (9)2.5监理主要工作内容 (14)第三章监理质量控制 (15)一、一般原则和要求: (15)二钢筋混凝土工程施工监理 (15)三、砌筑工程施工监理 (16)四、机电设备及金属结构安装监理 (18)第四章监理进度控制 (27)4.1进度控制的工作内容及控制程序 (27)4.2工程进度控制的主要职责 (27)第五章工程投资控制 (28)5.1投资控制程序及工作内容 (28)5.2工程合同费用控制的主要任务 (28)5.3工程费用控制的主要职责 (29)5.4投资控制的措施与方法 (29)第六章文明和安全施工管理 (31)6.1文明和安全施工监理的任务 (31)6.2文明施工安全生产监理的内容 (31)6.3文明施工安全生产监理方法 (32)第七章合同管理 (33)7.1合同管理的主要职责 (33)7.2工程变更管理 (34)7.3合同索赔处理 (38)7.4工程分包管理 (45)第八章信息管理 (47)第九章组织协调 (47)9.1第一次工地会议的主要内容 (48)9.2工地例会 (48)9.3现场协调会 (49)9.4工程专题会议 (49)9.5竣工验收会议 (49)第一章工程概况1.1 工程名称****大灌区续建配套与节水改造五期工程****灌片工程1.2工程建设地点位于****双河街道境内1.3 工程概况一、工程概况(一)工程概况****大灌区续建与节水改造五期工程****灌片工程****双河镇街道境内,主要分布在许家沟社区和高丰村,灌区设计灌面2624亩,本期续建配套与节水改造工程********灌片设计新建滴水岩提灌站,维修花坟山提灌站,整治干渠2965.89 m,新建PE管道输水4612.53m,其中花坟山提灌站输水管长2243.45m,滴水岩提灌站输水管长2369.08m,配套渠系及管道附属建筑物,新建人行便桥5座。
监理规划1 对项目的理解1.1业主:1.2设计单位:1.3承建单位:1.4工程名称:1.5建设地点:1.6工程监理范围:招标范围内的机耕道、渠道、排洪渠、集水池、排洪沟。
1.7工程总投资:静态万元。
1.8 建设监理服务时间:年月日至年月日1.9监理承包方式:总价承包方式1.10监理内容:(1)新建灌溉渠道 9 条及田间灌溉渠道总长 15.59km,其中干渠 7 条,共长 8.97km;灌溉支渠 2 条,共长 2.52km,田间灌溉渠道 4.1km。
排洪渠 5 条,总长 3.39km。
(2)提灌站维修 1 座。
(3)集雨池 110 个(每个 40.6m3)1.10.1 设计方面(1)管理发包人与设计人签订的有关合同、协议、督促设计人按合同和协议的要求及时供应合格的设计文件。
(2)熟悉设计文件内容,审查设计文件(包括:设计说明、施工措施、技术要求、操作规程、设计修改通知等)是否符合批准的设计任务书和原审批意见,以及是否符合勘测设计合同规定。
(3)代表发包人核查设计文件和各项设计变更,提出意见与优化建议。
(4)及时向承包人签发设计文件,发现问题及时与设计人联系,重大问题向发包人报告。
(5)协助发包人组织设计人进行现场设计交底。
(6)协助发包人会同设计人对重大技术问题和优化设计进行专题讨论。
(7)审核承包人对设计文件的意见和建议,会同设计人进行研究,并督促设计人尽快给予答复。
(8)代表发包人审核按工程建设合同文件规定应由承包人提交的设计文件。
(9)保管所有过程资料(10)其他相关业务。
1.10.2 施工方面(1)协助发包人进行工程招标和签订工程建设合同。
(2)全面管理工程建设合同,就承包人选择的分包单位资料进行审批批准。
(3)督促发包人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
(4)审批承包人提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
绰勒灌区⼯程监理规划(定稿)1. 总则1.1 ⼯程概况⼯程名称:绰勒⽔利枢纽下游内蒙古灌区⼯程施⼯监理( 第⼆标段)建设地点:兴安盟扎赉特旗⾳德尔镇及好⼒保乡⼯程项⽬建设⽬的:通过灌区建设,可充分发挥绰勒⽔利枢纽的综合效益,对配置当地⽔资源,改善当地灌溉条件,保障粮⾷⽣产安全,以及促进当地农民增产、增收和改善群众⽣产⽣活⽔平具有重要意义。
基本情况1.1.1 基本情况绰勒⽔利枢纽⼯程位于内蒙古⾃治区东北部兴安盟扎赉特旗境内,地处嫩江右岸⼀级⽀流绰尔河的中下游,该枢纽由⽔库、电站、拦河坝、泄洪闸四项⼯程组成,⽔库以灌溉为主,兼顾防洪、发电。
本灌区由⽔库电站尾⽔渠出⼝起始,北缘以绰尔河防洪⼤堤为界,东与公安系统的保安沼灌区为邻,西与低⼭丘陵冲洪积平原接壤,南⾄⿊龙江省界。
灌区轮廓为⼀扇形,铺展在绰尔河右岸的冲积平原上。
地理位置北纬46°30′~46°50′,东经122°30′~123°30′。
绰勒⽔利枢纽下游内蒙古灌区(以下简称绰勒灌区)东西向长51km,造价⼈才⽹南北宽约6~23km,总⼟地⾯积536.67km2,耕地⾯积60.06万亩。
绰勒灌区由索格营⼦、五道河⼦、好⼒保3个灌域组成。
索格营⼦灌域总⼟地⾯积60.73km2,耕地⾯积4.75万亩,现有⽔⽥⾯积4.75万亩;五道河⼦灌域总⼟地⾯积371.60km2,耕地⾯积43.64万亩,现有⽔浇地⾯积11.1万亩,为农业综合开发的井灌区;好⼒保灌域总⼟地⾯积104.33km2,耕地⾯积11.67万亩,现有⽔⽥⾯积3.5万亩,为农业综合开发的井灌区。
绰勒灌区主要建设内容是新建、扩建灌溉引⽔枢纽⼯程、⾻⼲灌排渠沟系⼯程、⼭洪沟治理⼯程以及⽥间配套⼯程等。
灌区总灌溉⾯积41.02万亩(⽔⽥8.25万亩、⽔浇地32.77万亩),其中索格营⼦灌域灌溉⾯积4.75万亩;环保⼈才⽹五道河⼦灌域灌溉⾯积24.69万亩;好⼒保灌域灌溉⾯积11.58万亩。
xxx农田灌溉监理规划1. 引言本文档旨在制定xxx农田灌溉监理规划,以确保农田灌溉工程的高效运行和可持续发展。
本规划将涵盖监理目标、监理职责和职能、监理人员要求以及监理计划等方面的内容。
2. 监理目标本监理规划的主要目标是保障xxx农田灌溉工程的运行安全、提高灌溉效率、降低水资源的浪费,同时促进可持续农业发展和农民收入增长。
3. 监理职责和职能为了实现上述目标,监理人员将承担以下职责和职能:- 监督农田灌溉设施的建设和维护,确保其安全可靠;- 检查灌溉水源的可靠性和水量供应情况;- 监测农田灌溉的水质和水量使用情况;- 提供农田灌溉技术指导和培训,提高农民的灌溉管理能力;- 分析农田灌溉效果和灌溉系统的优化改进方案;- 解决农田灌溉中的问题和纠纷,保障灌溉权益。
4. 监理人员要求为了保证监理工作的质量和效益,监理人员应具备以下要求:- 具备农田灌溉工程或相关领域的知识和经验;- 熟悉农田灌溉设施和管理规范;- 具备良好的沟通和协调能力,能够与农民和相关单位进行有效合作;- 具备数据收集和分析能力,能够进行农田灌溉效果评估和改进;- 具备解决问题和纠纷的能力,处理冲突和矛盾。
5. 监理计划制定监理计划是进行有效监理工作的重要步骤。
在监理计划中,应明确监理任务、时间安排、工作重点和监测指标等内容。
监理人员应按照计划积极履行监理职责,及时报告农田灌溉情况,并提出相应的建议和改进措施。
6. 总结通过制定xxx农田灌溉监理规划,可以提高农田灌溉工程的管理水平和运行效率,促进农业可持续发展。
监理人员将承担重要的职责和职能,保障灌溉系统的安全稳定和农民的利益。
该监理规划的实施将为农田灌溉工程的可持续发展和农民收入的增长做出贡献。
农田灌溉工程监理规划方案一、背景介绍随着农村农田水利工程建设的发展,对于灌溉工程的监理也越来越受到重视。
灌溉工程监理是确保工程质量、安全和效益的重要环节,同时也是促进农田灌溉工程建设目标的实现的重要保障。
因此,科学合理地制定农田灌溉工程监理规划方案,对于提高农田灌溉工程建设质量和效益具有重要意义。
二、监理规划的总体目标和指导思想1. 总体目标农田灌溉工程监理规划的总体目标是充分发挥监理作用,确保农田灌溉工程建设质量、安全和效益,促进农田灌溉工程的可持续发展。
2. 指导思想(1)科学合理:依据国家有关法律法规和规章制度,结合农田灌溉工程的实际情况,制定科学合理的监理规划方案。
(2)全面细致:从工程设计、施工、材料、设备、质量检测、安全以及环境保护等方面进行全面细致的监理,确保农田灌溉工程的全过程质量监控。
(3)依法监理:依法开展农田灌溉工程的监理活动,规范监理服务行为,维护建设单位和施工单位的合法权益。
三、监理工作内容和重点1. 监理工作内容(1)监理前期准备:对工程方案、技术文件和施工组织设计进行审核,确定监理目标和重点。
(2)施工过程监理:对勘察设计、招标投标、施工过程、工程质量检测等环节进行监理(3)质量验收和工程竣工验收:对工程质量验收和工程竣工验收的相关工作进行监理。
2. 监理重点(1)施工过程监理:对施工现场的安全生产、质量控制、材料设备使用等方面进行重点监理,确保施工的安全、质量和效率。
(2)质量验收监理:对工程质量验收和工程竣工验收的相关工作进行重点监理,保证工程质量可靠。
四、监理组织和管理1.监理组织(1)组建监理团队:监理单位应当组建专业技术齐全的监理团队,其中包括工程监理师、质量监理工程师、安全监理工程师等相关专业人员。
(2)监理机构设置:在农田灌溉工程建设过程中,按照项目规模和复杂程度设置相应的监理机构,确保监理工作的有效实施。
2.监理管理(1)监理计划编制:监理单位应当根据农田灌溉工程的建设进度和实际需求,合理编制并调整监理计划。
吉林省哈达山松原灌区工程乾安灌片施工(第十三标段)安字干渠1监理规划北京海策工程咨询有限公司吉林省哈达山松原灌区工程乾安灌片监理服务项目第一标段监理项目部2016年10月编写:2016年10月4日校核:2016年10月8日审批:2016年10月9日目录1.总则 (1)1.1工程项目基本概况 (1)1.2工程项目主要目标 (2)1.3工程项目组织 (2)1.4监理工程范围和内容 (2)1.5监理主要依据 (7)1.6监理组织 (8)1.7监理工作基本程序 (14)1.8监理工作主要制度 (16)1.9监理人员守则与奖惩制度 (18)2.工程质量控制 (18)2.1质量控制的内容。
(18)2.2质量控制的制度。
(21)2.3质量控制的措施 (22)3.工程进度控制 (27)3.1进度控制的内容 (27)3.2进度控制的制度 (28)3.3进度控制的措施 (30)4.工程资金控制 (32)4.1资金控制的内容 (32)4.2资金控制的制度 (32)4.3资金控制的措施 (34)4.4资金控制的程序 (35)5. 施工安全及文明施工监理 (37)5.1施工安全监理的范围和内容 (37)5.2施工安全监理的制度 (37)5.3施工安全监理的措施 (38)5.4文明施工监理 (40)6.合同管理的其他工作 (41)6.1变更的处理程序和监理工作方法 (41)6.2违约事件的处理程序和监理工作方法 (42)6.3索赔的处理程序和监理工作方法 (43)6.5担保及保险的监理工作 (45)7.协调 (45)7.1协调工作的主要内容 (45)7.2协调工作的原则与方法 (48)8.工程质量评定与验收监理工作 (53)8.1工程质量评定 (53)8.2工程验收 (53)9.缺陷责任期监理工作 (56)9.1缺陷责任期的监理内容 (56)9.2缺陷责任期的监理措施 (56)10.信息管理 (56)10.1信息管理程序、制度及人员岗位职责 (56)10.2文档清单、编码及格式 (57)10.3计算机辅助信息管理系统 (60)10.4文件资料预立卷和归档管理 (61)11.监理设施 (62)1.总则1.1工程项目基本概况1.1.1工程名称:吉林省哈达山松原灌区工程乾安灌片监理服务项目【2016】(第一标段)1.1.2工程性质:引水工程1.1.3工程等级:I等,大(I)型1.1.4工程地点:松原市乾安县1.1.5自然条件与外部环境:乾安灌片位于前郭灌区以西、查干湖以南的霍林河下游。
吉林省哈达山松原灌区工程乾安灌片施工(第十三标段)安字干渠1监理规划北京海策工程咨询有限公司吉林省哈达山松原灌区工程乾安灌片监理服务项目第一标段监理项目部2016年10月编写:2016年10月4日校核:2016年10月8日审批:2016年10月9日目录1.总则 (1)1.1工程项目基本概况 (1)1.2工程项目主要目标 (2)1.3工程项目组织 (2)1.4监理工程范围和内容 (2)1.5监理主要依据 (7)1.6监理组织 (8)1.7监理工作基本程序 (14)1.8监理工作主要制度 (16)1.9监理人员守则与奖惩制度 (18)2.工程质量控制 (18)2.1质量控制的内容。
(18)2.2质量控制的制度。
(21)2.3质量控制的措施 (22)3.工程进度控制 (27)3.1进度控制的内容 (27)3.2进度控制的制度 (28)3.3进度控制的措施 (30)4.工程资金控制 (32)4.1资金控制的内容 (32)4.2资金控制的制度 (32)4.3资金控制的措施 (34)4.4资金控制的程序 (35)5. 施工安全及文明施工监理 (37)5.1施工安全监理的范围和内容 (37)5.2施工安全监理的制度 (37)5.3施工安全监理的措施 (38)5.4文明施工监理 (40)6.合同管理的其他工作 (41)6.1变更的处理程序和监理工作方法 (41)6.2违约事件的处理程序和监理工作方法 (42)6.3索赔的处理程序和监理工作方法 (43)6.5担保及保险的监理工作 (45)7.协调 (45)7.1协调工作的主要内容 (45)7.2协调工作的原则与方法 (48)8.工程质量评定与验收监理工作 (53)8.1工程质量评定 (53)8.2工程验收 (53)9.缺陷责任期监理工作 (56)9.1缺陷责任期的监理内容 (56)9.2缺陷责任期的监理措施 (56)10.信息管理 (56)10.1信息管理程序、制度及人员岗位职责 (56)10.2文档清单、编码及格式 (57)10.3计算机辅助信息管理系统 (60)10.4文件资料预立卷和归档管理 (61)11.监理设施 (62)1.总则1.1工程项目基本概况1.1.1工程名称:吉林省哈达山松原灌区工程乾安灌片监理服务项目【2016】(第一标段)1.1.2工程性质:引水工程1.1.3工程等级:I等,大(I)型1.1.4工程地点:松原市乾安县1.1.5自然条件与外部环境:乾安灌片位于前郭灌区以西、查干湖以南的霍林河下游。
范围为大情字井、前寸字井、大不字井以北,大布苏泡、道字泡、互助村以东,霍林河、查干湖以南,大不字井,大遐农牧场、双昆村以西的条形地带。
包括乾安县的乾安镇、水字镇、让字镇、安字镇、余字乡、道字乡、严字镇、赞字镇、鳞字乡、所字镇和前郭县的蒙古艾里乡,共11个乡镇。
分为有字子灌片、水字子灌片、潜字子灌片、余字子灌片、洪字子灌片、安字子灌片、大布苏子灌片。
总土地面积223.63万亩。
灌区设计灌溉面积为285.00万亩,其中,水田148.61万亩,旱田106.31万亩,天然草场灌溉30.05万亩,灌区由前郭灌片、乾安灌片和大安龙海灌片三部分组成。
规划引用第二松花江水灌溉,多年平均供水量为11.10亿立方米,干渠设计流量为2.64-56.03立方米每秒,泵站设计流量为0.48-56.03立方米每秒。
1.1.6工程项目建设内容及规模:林省哈达山松原灌区工程乾安灌片施工(第十三标段)安字干渠1标主要工程内容为安字干渠(0+834m~~15+306m)及其上建筑物;吉林省哈达山松原灌区工程乾安灌片施工(第十七标段)龙海排干标段工程内容为龙海排干(乾安境内桩号26+046m~~37+494m)、(27+040m~~32+627m)及其以上建筑物。
1.1.7特点:两个标段,均具有土方开挖和土方填筑方量大、线路长的特点,同时需进行冬季施工,受冬季影响较大,施工强度较大。
而且还具有在施工中作业面广、项目多、各工序交叉干扰较大的特点。
1.2工程项目主要目标1.2.1工程项目总投资及组成林省哈达山松原灌区工程乾安灌片施工(第十三标段)安字干渠1合同造价66346418元,其中分类分项工程62863636元、其他项目3143182元、环评保护投资中措施项目339600元。
吉林省哈达山松原灌区工程乾安灌片施工(第十七标段)龙海排干标段工程合同造价38112802元,其中分类分项工程35990383元、其他项目1799519元、环评保护投资中措施项目322900元。
1.2.2计划工期:2016年10月—2017年10月1.2.3质量控制目标:达到合格工程质量1.3工程项目组织建设主管单位:吉林省哈达山松原灌区管理局发包人:松原灌区乾安工程建设管理指挥部办公室设计单位:吉林省水利水电勘测设计研究院监理单位:北京海策工程咨询有限公司承包人:吉林省水利水电工程局(十三标)吉林省水利水电工程局(十七标)1.4监理工程范围和内容1.4.1工程范围:吉林省哈达山松原灌区工程乾安灌片监理服务项目【2016】(第一标段)施工期监理、保修期监理合同中约定的吉林省哈达山松原灌区工程乾安灌片施工(第十三标段)安字干渠1、吉林省哈达山松原灌区工程乾安灌片施工(第十七标段)龙海排干标段全部施工内容。
1.4.2监理服务内容:1、监理机构的准备工作(1)依据监理合同约定,进场后及时设立监理机构,配置监理人员,并进行必要的岗前培训。
(2)建立监理工作制度。
(3)提请发包人提供工程设计及批复文件、合同文件及相关资料。
收集并熟悉工程建设法律、法规、规章和技术标准等。
(4)依据监理合同约定接收由发包人提供的交通、通信、办公设施和食宿条件等;完善办公和生活条件。
(5)组织编制监理规划,在约定的期限内报送发包人。
(6)依据监理规划和工程进展,结合批准的施工措施计划,及时编制监理实施细则。
2、施工准备的监理工作(1)监理机构在合同工程开工前对发包人应提供条件的完成情况进行检查,对可能影响承包人按时进场和工程按期开工的问题提请发包人尽快采取有效措施予以解决。
(2)审核施工单位主要管理人员、技术人员指项目经理、技术负责人、施工现场负责人,特种作业人员进场情况。
(3)对承包人进场施工设备的检查包括数量、规格、生产能力、完好率及设备配套的情况是否符合施工合同的要求,是否满足工程开工及随后施工的需要。
对存在严重问题或隐患的施工设备,要及时书面督促承包人限时更换。
(4)检查承包人检测条件是否符合合同及有关规定,主要包括:①检测机构的资质等级和试验范围的证明文件。
②法定计量部门对检测仪器、仪表和设备的计量检定证书、设备率定证明文件。
③检测人员的资格证书。
④检测仪器的数量及种类。
(5)检查承包人质量保证体系的内容主要包括:质检机构的组织和岗位责任、质检人员的组成、质量检验制度和质量检测手段等。
(6)审批施工组织设计等技术方案的工作程序及基本要求主要包括:承包人编制及报审。
承包人要及时完成技术方案的编制及自审工作,并填写技术方案申报表,报送监理机构。
监理机构审核。
总监理工程师应在约定时间内,组织监理工程师审查,提出审查意见后,由总监理工程师审定批准。
需要承包人修改时,由总监理工程师签发书面意见,退回承包人修改后再报审,总监理工程师要组织重新审定,审批意见由总监理工程师(施工措施计划可授权副总监理工程师或监理工程师)签发。
必要时与发包人协商,组织有关专家会审。
承包人按批准的施工方案组织施工,实施期间如需变更,需重新报批。
(7)若承包人负责提供的设计文件和施工图纸涉及主体工程的,监理机构需报发包人批准。
(8)查施工图纸的内容主要包括:①施工图纸与招标图纸是否一致。
②各类图纸之间、各专业图纸之间、平面图与剖面图之间、各剖面图之间有无矛盾,标注是否清楚、齐全,是否有误。
③总平面布置图与施工图纸的位置、几何尺寸、标高等是否一致。
④施工图纸与设计说明、技术要求是否一致。
⑤其他涉及设计文件及施工图纸的问题。
3、施工实施阶段的监理工作(1)开工条件的控制①监理机构在施工合同约定的期限内或发包人认为具备条件后,经发包人同意,向承包人发出开工通知。
承包人接到开工通知后,及时组织进场和施工准备,向监理机构提交合同工程开工申请。
监理机构检查具备开工条件后,方可批复承包人的开工申请。
②为了避免不必要的重复性工作,对施工作业相同或相近的分部工程及分段、分层连续施工作业的系列分部工程,可一次申请和批复。
③根据施工条件和施工安排需要,承包向监理机构报送分部工程部分工作的开工申请,经监理机构批准后实施。
(2)工程质量控制①监理机构在实施质量控制时,要对承包人的人员、施工设备、原材料、中间产品、工程设备、工艺方法和施工环境等可能影响工程质量的因素实施全面控制,并贯穿于工程质量形成的全过程。
②对原材料、中间产品和工程设备的质量证明文件进行审查。
③拟在工程中使用的新材料和新产品,监理机构要求提出方提供有关部门鉴定、确认的证明文件,审核后报发包人批准方可同意承包人使用。
④对已经使用不合格的原材料和中间产品的工程实体、处理意见包括全部或部分返工、补强或修补等。
发现安装的工程设备不合格的,要依据合同规定界定责任,更换设备、返厂维修,或重新进行安装。
⑤监理机构在合同约定的期限内协调承包人的设备安装计划和设备供货单位的设备供货计划。
⑥监理机构检查施工设备,除满足工程施工要求,还要符合《建设工程安全生产管理条例》第三十四条、第三十五条的规定。
⑦在监理机构认为必要时,可提请发包人组织设计单位及有关专家共同观察工艺试验过程并研究确定工艺参数。
⑧对承包人经自检的对已经完成的工序、单元工程施工质量验收评定表进行复核。
⑨监理机构跟踪检测根据工程的重要性和其他具体要求按照监理合同中确定,依据《水利水电工程施工质量检验与评定规程》(SL631~637-2012)规定的见证取样的相关监理工作,见证取样跟踪记录参照附录E《见证取样跟踪记录》填写。
⑩现场测量检测的数量满足下列质量控制要求:应符合单元工程质量评定要求和合同约定要求及施工控制网、施工放样等复核要求。
平行检测的项目和数量根据应平行检测试验的其他项目和检测数量按照监理合同中约定进行检测。
若原材料平行检测试验结果不合格,承包人要双倍取样,如仍不合格,则该批次原材料定位不合格,不得使用;若不合格原材料已用于工程实体,监理机构需要求承包人进行工程实体检测,必要时可提请发包人组织设代机构等有关单位和人员对工程实体质量进行鉴定。
(3)工程进度控制监理机构的进度控制管理工作相协调,提高承包人施工进度计划的可审核性和编制质量,承包人要按监理机构制定的进度计划编制要求编制。
(4)工程资金控制①未经批准,或因承包人责任,或因承包人施工需要而额外发生的工程量,不予计量。
