深基坑土方开挖遇流砂的处理措施
砂土,在降低地下水位时,坑下土就会形成流动状态,随着地下水流入基坑,这种现象就叫做流砂。
流砂一旦出现,地下水就会完全丧失承载力,致使施工条件恶化,严重的还会引起塌方,因此本文通过工程实例分析总结深基坑开挖过程中遇到流砂后的应对措施,进而进行处理控制,保证基坑的安全。
关键词】深基坑;流砂;措施
1.工程概况
太原万国城MOMA酒店、公寓、商业用房项目地处太原市长风西街与新晋祠路交叉口东南角,场地地貌单元属汾河西岸河漫滩。
本工程基础埋深11.2m,基坑西侧8米为宽4米的水渠,基坑北侧2米为业主售楼及办公场所。
本工程实测地下水位位于自然地表下3.80m~4.10m之间,上部粉细砂、细中砂层地下水为潜水,水流流向由西向东,主要受大气降水及侧向迳流补给;下部中粗砂、细中砂层为微承压水,主要受侧向迳流补给。
2.基坑支护及降水井设计概况
为确保基坑北侧业主售楼处、办公场所及西侧坑边树木,在基坑的北侧和西侧采用深层搅拌桩止水帷幕+混凝土灌注桩+一排预应力锚杆进行支护,基坑南侧和东侧采用土钉墙支护。
基坑北侧、西侧深层搅拌桩止水,东侧、南侧采用封闭式布置降水。
【专业知识】水利工程出现流砂、管涌时的处理方法【学员问题】水利工程出现流砂、管涌时的处理方法?【解答】1、基坑出现流砂时的应急措施在开挖过程中,如果出现流砂,要立刻停止开挖,并用土回填,不然就放入水,使水位超过地下水浸润线,基坑周边的二级或三级井点要闭合。
为了避免流砂的出现,要保证二级或三级井点要进行一段时间,因为井点的功能是使深坑周边的地下水浸润线逐渐下降。
2、基础出现管涌时的处理方法(1)集水井强排法。
在基坑底标高在不透水层之下,并且坑底标高于待挖土体中的地下水浸润线标高低的情况下,可以采用集水井强排法。
当基坑出现管涌的原因是地下承压水的作用,要在第一时间内用细石或绿豆砂将涌口堵住,并且将坑内的水排出,对坑中土进行抢挖。
等到挖土到坑底标高后,用土将集水井覆盖,改用潜水泵排水,并设置盲沟使管涌的流水沿盲沟流入集水井。
集水井的直径是600800mm,材质是铁或塑料。
当坑内的水位在基坑底设计标高之下时,要浇筑混凝土垫层,并用钢板将集水井口封实,将水泵的出水管引出基坑。
待垫层混凝土凝固之后,可以进行基坑中钢筋混凝土施工。
(2)深井降水法。
如果在开挖基坑时出现管涌现象,要立马停止开挖,并且要用土方回填超过地下承压水头。
打深井要采用钻孔下套的方法,深井的深度要控制在不透水层以下2~3m的范围内。
深井的作用是抽水,使基坑部位的地下承压水头降低到坑底标高以下0.5m.深井的数量没有固定的限制,但有计算的标准,其中会涉及到基坑大小、压水头的高度以及承压水土层的渗透系数等因素。
(3)注浆法。
注浆法是在开挖基坑中局部深坑时,出现管涌但承压水头较低的情况下使用的。
起先,要立马停止开挖,并要对深挖的局部进行回填,回填的高度要在承压水头之上,并用土体覆盖流砂、管涌点。
接着是采用注浆法对土体进行加固,浆液中的水泥采用425号普通硅酸盐水泥,外加剂则要根据具体情况而定,水灰比的范围是1:1~0.8:1,水玻璃浓度大约在3040.Be之间,模数为2.4~2.8,水泥一水玻璃浆配比为1:1.因为这种方案应用于突发事件,所以最好避免使用大型设备。
一、预案背景深沟槽施工过程中,由于地质条件复杂,地下水位较高,可能导致流砂现象的发生。
流砂会对施工安全造成严重威胁,甚至可能引发坍塌事故。
为有效预防和应对深沟槽流砂事故,特制定本应急预案。
二、预案目标1. 最大限度地减少流砂事故对人员、设备、财产的损害。
2. 确保事故发生后能够迅速、有序地进行救援和恢复工作。
3. 提高施工人员的安全意识和应急处置能力。
三、组织机构及职责1. 应急指挥部(1)指挥长:由项目经理担任,负责全面协调和指挥应急工作。
(2)副指挥长:由项目副经理担任,协助指挥长开展工作。
(3)成员:由技术负责人、安全员、施工员等组成,负责具体实施应急措施。
2. 应急救援小组(1)救援组长:由技术负责人担任,负责组织救援工作。
(2)成员:由安全员、施工员、工程技术人员等组成,负责现场救援、疏散、警戒等工作。
3. 后勤保障小组(1)组长:由安全员担任,负责物资保障、通讯联络等工作。
(2)成员:由施工员、材料员等组成,负责应急物资的准备和调配。
四、应急处置措施1. 事故预警(1)加强对地质条件的勘察,确保施工安全。
(2)密切关注地下水位变化,发现异常情况及时报告。
2. 事故发生(1)立即启动应急预案,通知相关人员。
(2)应急救援小组迅速到达现场,开展救援工作。
(3)对受困人员进行疏散,确保人员安全。
(4)采取措施防止流砂扩散,如设置警戒线、加固围堰等。
(5)及时报告上级主管部门,请求支援。
3. 事故救援(1)根据现场情况,采取有效措施控制流砂,如调整施工方案、降低地下水位等。
(2)对受困人员进行救治,确保生命安全。
(3)对事故现场进行清理,防止次生灾害发生。
4. 事故善后处理(1)对事故原因进行调查分析,制定整改措施。
(2)对受影响的人员、设备、财产进行评估和赔偿。
(3)总结事故教训,完善应急预案。
五、应急培训与演练1. 定期开展应急培训,提高施工人员的安全意识和应急处置能力。
2. 组织应急演练,检验应急预案的可行性和有效性。

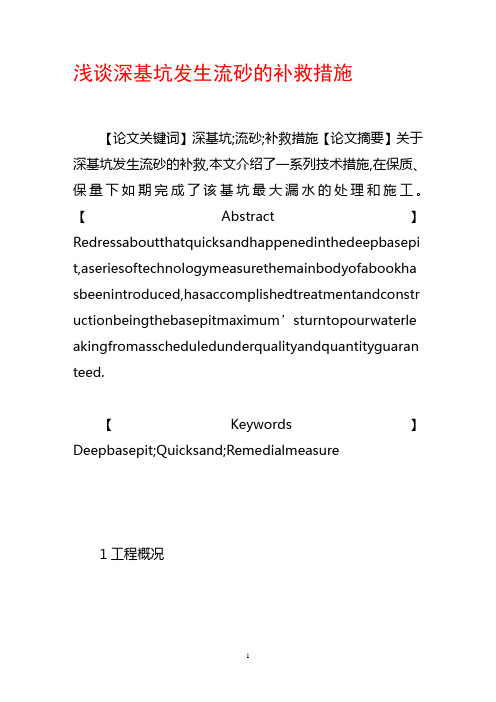

浅谈深基坑发生流砂的补救措施【论文关键词】深基坑;流砂;补救措施【论文摘要】关于深基坑发生流砂的补救,本文介绍了一系列技术措施,在保质、保量下如期完成了该基坑最大漏水的处理和施工。
【Abstract】Redressaboutthatquicksandhappenedinthedeepbasepit,as eriesoftechnologymeasurethemainbodyofabookhasbeenint roduced,hasaccomplishedtreatmentandconstructionbeing thebasepitmaximum’sturntopourwaterleakingfromassche duledunderqualityandquantityguaranteed.【Keywords】Deepbasepit;Quicksand;Remedialmeasure 1工程概况安徽省宿州市浍水河二期调水集水廊道工程,该工程三面环水,主体工程为242m长地下廊道,该廊道位于地下7.75~10.5m,廊道东端的吸水室基坑位于地下11.90m,是宿州市基坑深度较大的工程之一。
工程基坑底的标高为-11.80m,而河中水位高水位标高为-2.30m,即高水位时管涌点水压约9.50m。
基坑所处地层自上而下,依次为耕殖土0.7m、轻严粘土1.3m、细砂3.2m、中砂2.8m、粗砂约3.5m、强风化岩层等。
为充分利用浍水河水,在距基坑下游1000m处同时开工建设一临时挡土坝用以蓄水,将水引至一期调水泵站进行不间断抽水。
2施工方案先择本工程基坑开挖较深,原设计采用12m深的深井降水井位布臵不合理、深度浅、施工工艺不科学,致使深井降水措施失败,当挖至4.5m深时,基坑东南侧、北侧、西侧涌水量相当大,出现流砂达22处之多。
经会同多位水利专家商讨对策,主要考虑以下三步施工:2.1先沿远离施工区的河西岸边开挖导流明渠,然后在距廊道中心上、下游各300m处筑两道围堰,利用铺塑明渠减弱河中明水渗水量,减小水头差。
关于基坑挖土施工时遇到流沙的防治方法1、流砂成因基坑挖土至地下水位以下,当土质为细砂土或粉砂土的情况下,往往会出现一种称为“流砂”的现象,即土颗粒不断地从基坑边或基坑底部冒出的现象。
一旦出现流砂,土体边挖边冒流砂,土完全丧失承载力,至使施工条件恶化,基坑难以挖到设计深度。
严重时会引起基坑边坡塌方临近建筑因地基被掏空而出现开裂下沉、倾斜,甚至倒塌。
流砂现象产生的原因是水在土中渗流所产生的动水压力对土体作用的结果。
动水压力GD的大小与水力坡度成正比,即水位差愈大,渗透路径L愈短,则GD 愈大。
当动水压力大于土的浮重度时,土颗粒处于悬浮状态,土颗粒往往会随渗流的水一起流动,涌入基坑内,形成流砂。
细颗粒、松散、饱和的非粘性土特别容易发生流砂现象。
2、防治方法由于产生流砂的主要原因是动水压力的大小和方向。
当动水压力方向向上且足够大时,土颗粒被带出而形成为流砂,而动水压力方向向下时,如发生土颗粒的流动,其方向向下,使土体稳定。
因此,在基坑开挖中,防治流砂应从“治水”着手。
防治流砂的基本原则是减少或平衡动水压力;设法使动水压力方向向下;截断地下水流。
其具体措施有:(1)枯水期施工法枯水期地下水位较低,基坑内外水位差小,动水压力小,就不易产生流砂。
(2)抢挖并抛大石块法分段抢挖土方,使挖土速度超过冒砂速度,在挖至标高后立即铺竹、芦席,(也可就地取材用废旧模板铺在流沙表面)并抛大石块,块石的大面应向下,平放。
抛石的厚度一般≥300~500mm,以平衡动水压力,将流砂压住。
此法适用于治理局部的或轻微的流砂。
(3)设止水帷幕法将连续的止水支护结构(如连续板桩、深层搅拌桩、密排灌注桩等)打入基坑底面以下一定深度,形成封闭的止水帷幕,从而使地下水只能从支护结构下端向基坑渗流,增加地下水从坑外流入基坑内的渗流路径,减小水力坡度,从而减小动水压力,防止流砂产生。
(4)冻结法将出现流砂区域的土进行冻结,阻止地下水的渗流,以防止流砂发生。
基坑流沙处理方法
基坑流沙是指在基坑中,由于土壤的松软和水分的存在,土壤流动并造成基坑塌陷的现象。
基坑流沙不仅会给基坑施工带来不便,还会导致基坑围护结构的破坏,给施工进度和质量带来影响。
处理基坑流沙的方法一般有以下几种:
1. 排水降水位法:通过及时排水,降低基坑中的水位,减少土壤流动性,从而减少流沙的产生和输送。
2. 围护加固法:在土壤裸露面周围建立围护结构,如护坡、挡土墙等,以增加土体的稳定性和抵抗土壤流动的能力。
3. 夹层处理法:在流沙层和稳定土层之间设置夹层,可采用夹层注浆或夹层植筋等方法,以提高土层的整体稳定性,阻止土壤流动。
4. 掺砂固结法:向流沙中注入固结剂,如水泥、石灰等,通过与土壤反应形成固体骨架,增加土体的强度和抵抗土壤流动的能力。
5. 地下水位维持法:通过维持基坑水位与地下水位平衡,控制基坑中的水分含量,减少土壤流动性。
需要根据实际情况和地质条件选择合适的处理方法,并进行合理的施工参数和方案设计,以保证基坑施工的安全和顺利进行。
第1篇一、前言流砂施工是指在软土地基中,由于地下水位高、土质松散等原因,使得土壤颗粒在施工过程中发生流动,严重影响施工质量和进度。
为了确保工程的安全、顺利进行,特制定本流砂施工方案。
二、工程概况1. 工程名称:XX桥梁工程2. 工程地点:XX省XX市3. 工程规模:全长XX公里,宽XX米,共XX跨4. 施工单位:XX集团有限公司5. 施工时间:XX年XX月XX日至XX年XX月XX日三、施工准备1. 技术准备(1)组织施工技术人员进行现场勘查,了解地质情况,确定施工方案。
(2)对施工人员进行技术培训,确保施工人员掌握流砂施工的相关技术。
(3)编制详细的施工组织设计,明确施工工艺、施工流程、质量控制点等。
2. 材料准备(1)水泥、砂、石子等原材料应符合国家标准,并经过严格检验。
(2)混凝土、砂浆等配合比应经过试验确定,确保强度和耐久性。
(3)钢筋、模板、架设材料等应满足设计要求,并进行检查。
3. 机械设备准备(1)挖掘机、装载机、平板车等机械设备应满足施工需求。
(2)混凝土搅拌站、砂浆搅拌站等设备应满足生产需求。
(3)其他辅助设备,如水泵、发电机等应准备充足。
四、施工工艺1. 基础处理(1)降低地下水位:采用降水井、井点降水等方法,将地下水位降至基底以下。
(2)加固地基:采用砂桩、预压法、固结法等方法加固地基。
2. 施工流程(1)开挖:根据设计要求,采用挖掘机进行开挖,确保开挖深度和宽度符合设计要求。
(2)清基:清除基底杂物,平整基底。
(3)垫层:铺设垫层,确保垫层厚度和密实度符合设计要求。
(4)基础施工:根据设计要求,采用钢筋混凝土结构进行基础施工。
(5)模板安装:安装模板,确保模板牢固、平整。
(6)钢筋绑扎:绑扎钢筋,确保钢筋间距、位置符合设计要求。
(7)混凝土浇筑:采用混凝土搅拌车运输混凝土,确保混凝土质量。
(8)养护:混凝土浇筑完成后,进行养护,确保混凝土强度和耐久性。
3. 质量控制(1)原材料检验:对水泥、砂、石子等原材料进行检验,确保符合国家标准。
一、编制依据1. 《建筑工程安全生产管理条例》2. 《建筑基坑支护技术规范》3. 《建筑工程质量验收规范》4. 工程地质勘察报告5. 设计图纸及相关资料二、工程概况1. 工程名称:XX项目基坑流砂专项施工方案2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,基坑深度XX米4. 工程特点:地质条件复杂,流砂现象严重三、施工工艺及措施1. 施工准备(1)施工人员:组织专业施工队伍,配备足够的技术人员和操作人员。
(2)施工材料:根据工程需要,采购质量合格的土工布、砂袋、钢筋、水泥等材料。
(3)施工设备:准备挖掘机、搅拌机、装载机、运输车辆等设备。
2. 施工工艺(1)围堰施工:采用土工布、砂袋围堰,确保围堰严密、牢固。
(2)降水施工:采用井点降水或轻型井点降水,降低地下水位,防止流砂现象。
(3)土方开挖:分层开挖,每层厚度控制在0.5~1.0米,及时清理开挖面,防止土体坍塌。
(4)支护结构施工:根据地质条件和设计要求,采用合适的支护结构,如锚杆支护、土钉墙支护等。
(5)施工监测:对围堰、降水、土方开挖、支护结构等进行实时监测,确保施工安全。
3. 特殊处理措施(1)对于流砂严重的区域,采用围堰+井点降水的方式,降低地下水位,减少流砂现象。
(2)对于土体松散、易坍塌的区域,采用土钉墙支护,提高土体稳定性。
(3)对于支护结构,采用加筋、加厚等措施,提高支护结构的承载能力。
四、施工安全管理1. 施工现场安全管理制度:严格执行施工现场安全管理制度,确保施工安全。
2. 施工人员安全教育培训:对施工人员进行安全教育培训,提高安全意识。
3. 施工现场安全防护:设置安全防护设施,如围栏、警示标志等,防止安全事故发生。
4. 施工现场应急救援:制定应急救援预案,确保在发生安全事故时能够及时有效地进行处置。
五、施工进度保证措施1. 制定详细的施工进度计划,明确各阶段施工任务和时间节点。
2. 合理安排施工人员、设备、材料,确保施工进度。
深基坑北侧流砂处理方案
工程概况:
大庆万达广场住宅区深基坑土方施工至-8.5m标高时,深区基坑北侧出现大规模流沙现象,钢板桩后侧土方被水掏空,大量的流砂随水流进基坑,且持续不间断在发展,出水点标高在-7.5~-8.0米之间,根据流出的砂子判断,此层水在地质报告第四层和第五层之间的滞水,但不排除管道漏水可能。
为了控制流砂现象,防止因流砂掏空基坑外侧的土方而导致土体失控,经研究制定采取如下措施:
(1)在北侧钢板桩之间采用填充砂袋的方法,砂袋的外侧用40厚木板作为挡板从基底至自然地面
砂袋子
(2)集中优势兵力,加大机械化作业。
快速施工,将距钢板桩 3.5米范围的土方挖至设计标高,机械作业人工配合清底,快速形成此范围的垫层砼。
(3)此部分砼采用C20(提高一级标号),砼内掺入超早强减水剂。
(4)为了防止意外(如管道断裂、地下涌水)发生。
在基础大脚的外侧通长砌筑370mm宽、1.5m,高度的挡水墙,水泥砂浆为M10每间隔15米设一集水坑,集水坑的几何尺寸为1.5×1.5×1.8m。
a
(5)为了防止雨水冲刷深浅基坑土壁,深浅基坑的土壁全部采用彩条布进行遮挡,同时在钢板桩的外侧设环形排水沟,沟深700mm,沟宽上口1.0m、下口0.8m,150mm厚钢筋砼排水沟。
(6)深基坑北侧钢板桩,由于受地下管道塌陷漏水长期浸泡及冲刷,钢板桩后部已大多数被掏空,为了深基坑土体的稳定,拟采取以下措施予以加固:
钢板桩
A、分层从基底码双排或多排砂袋,袋口向里层土压实。
B、为了防止砂从砂袋的缝隙中流出,在砂袋外侧满挂双层密目网。
C、在每层砂袋上干铺一层干水泥以阻止砂子外漏。
D、出水口处用砂袋尽量压实,无法填充的部位采用干拌1:2水泥砂浆填充。
E、为了防止钢板桩向里侧倾倒,在钢板桩外侧建设招待所一侧路边设臵10个地锚墩,几何尺寸1000×1000×1500mm,用5分钢丝绳拉住钢板桩,增加安全成份。
