第章工程总体概述及项目特点重点难点分析
- 格式:docx
- 大小:40.81 KB
- 文档页数:33
第一章工程总体概述及项目特点、重点、难点分析一、工程概况1、工程基本情况工程名称:重庆江北国际机场东航站区及第三跑道建设工程新建T3A 航站楼、综合交通枢纽和ITC大楼消防工程二标段工程地点:重庆江北国际机场招标人:重庆机场集团有限公司招标代理单位:新华招标有限公司2、项目概况2.1 新建综合交通枢纽概况新建综合交通枢纽:本建筑为多层建筑,地上部分耐火等级为贰级,地下室耐火等级为壹级。
综合交通枢纽工程建筑面积约34万平方米,包含停车楼及地面交通枢纽、城铁机场站、轨道10号线机场T3A航站楼站、轨道交通换乘大厅以及员工值班用房和食堂。
其中停车楼及地面交通枢纽工程层数为地上三层地下两层(不包括城铁、地铁部分);城际铁路机场段全长约4.5公里,设T3航站楼站,共地下三层;轨道10号线机场段设T3航站楼站,为地下岛式车站,位于城铁T3航站楼站之上;轨道交通换乘大厅包含换乘大厅、换乘通道和设备用房。
2.2新建ITC大楼概况新建ITC大楼设计耐火等级为壹级。
大楼为机场的信息中心,总建筑面积为1.5万平方米,地下一层,地上六层。
3、投标范围按照招标文件及设计图纸的要求完成重庆江北国际机场新建综合交通枢纽和ITC大楼的消防工程,消防工程包括消火栓系统、消防喷淋系统、消防水炮系统、气体灭火系统、泡沫灭火系统、消防报警系统(包括大空间报警系统)、防火剩余电流动作报警系统(或电气火灾监控系统)和集中控制型消防应急灯系统,所承担工程的深化设计、设备采购、包装、运输、保管、布线、安装、综合调试、配合调试、验收等施工内容。
4、工期4.1总工期计划开工日期:2015年1月20日计划竣工日期:2015年12月31日总工期:346日历天4.2节点工期吊顶和墙内主要管线敷设完成:2015年3月31日;消防工程末端点位安装完成:2015年8月31日;消防工程自身联动调试完毕具备接受消防检测单位验收条件:2015年10月31日;消防工程专项验收且合格:2015年11月30日。
可编辑修改精选全文完整版第一章总体概述:施工组织总体设想、方案针对性及施工段划分第一节施工组织总体设想一、工程概况1、工程名称:江苏食品药品职业技术学院大学生活动中心幕墙工程2、工程地点:淮安市枚乘路4号校区内3、质量目标:合格,符合国家质量验收标准4、工程规模:本次招标工程总投资约2400万元5、要求工期:200日历天。
二、工程特点难点该工程包括玻璃幕墙工程、铝单板幕墙工程及金属屋面工程,工程质量要求达到国家合格标准以上。
施工承包形式:包工、包料、包工期、包质量、包安全。
本标段工程工作量大,施工工期较短,需全面铺开进行施工;施工现场环境相对较为复杂,施工存在一定的难度。
但我公司将发挥专业施工队伍的优势,以优秀的管理和一流的施工技术,合理地进行施工部署,加强管理,确保工程的按期、优质完成。
三、施工部署1、认真贯彻执行国家及部颁有关基本建设的技术规范、规程。
遵循设计单位技术文件上的质量要求,实施质量控制及检验。
2、统筹全局、集中力量、保证重点、组织好与有关单位的协作、分期分批配套地组织施工。
3、做好整体施工部署和分部施工方案,合理安排施工顺序、组织平行流水立体交差作业,充分利用空间和时间发挥作业面的使用效益。
4、坚持“百年大计,质量第一”确保安全施工,贯彻执行各项规章制度。
5、因地制宜、就地取材、厉行节约、采取革新、改造、挖潜措施、减少投资、降低成本。
强化现场科学管理、创安全、文明样板工地。
6、做好人力、物力的综合平衡调度,做好雨季施工安排,确保均衡施工,按时完成工期。
7、合理紧凑的安排好施工现场平面布局,尽量压缩施工临时用地。
8、贯彻执行国家,地区对环保、劳动安全、工业卫生、计量、消防的有关规定和标准。
第二节方案针对性对于本工程的特点和要求,我公司也认识到该工程的重要性和影响力,对工程的实施进行了认真的分析考虑研究,制定出解决施工中的难点、重点和解决的方法及实施的有利措施,要严格遵守建设单位各项制度规定同建设单位与监理密切搞好协调与配合,随施工的需要,加大机械设备人力安排的投入在项目管理上实行规范化的项目负责制,根据施工项目特殊性和重要性,组建了强有力的项目经理以及管理人员的施工项目部。
第一章总体概述1.1综合说明1.1.1工程概况沪蓉国道主干线是交通部规划的“五纵七横”国道主干线中的“一横”,它东起上海,经南京、合肥、武汉、重庆至成都。
重庆境内起点位于重庆市与湖北利川市交界的分水岭,接沪蓉国道主干线湖北恩施至利川段终点,经石柱、忠县、垫江在川渝交界处的明月山与四川境内的邻水至垫江公路终点相接,路线总长约155.5km。
本合同段为B8合同段,位于石柱县境内,起止桩号K31+020~K38+480,路线全长7.46km。
本合同路段计算行车速度80km/h;路基宽24.5m,路基长5.36km;中桥75m/1座、大桥2023m/7座;涵洞及通道10道。
公路改线1.897km/3处,河流改道286m/2处。
⑴气象与水文地质、地震概况属中亚热带湿润季风气候,气候适宜,四季分明。
气候特点:春早,升温快,但不稳定,有寒潮;夏长,多伏旱;秋短,有低温,多绵雨;冬迟,无严寒,少雨,有霜雪。
全年平均气温在16.4℃之间,最高气温40.2℃,最低气温-4.7℃;年均降雨量1052.7mm,主要集中在4~6月份。
工程区内地下水丰富,水质对砼无腐蚀性。
地震基本烈度为Ⅵ度区。
⑵主要建筑材料及风水电供应本合同段主要建筑材料需要量如表1-1。
表1-1 B8合同段主要建筑材料需要量表序号名称单位数量备注1 钢筋t 74172 钢绞线t 5863 水泥t 786004 石灰t 14215 硝铵炸药t 1056 柴油t 1377 碎石m32260198 中粗砂m3369649 砂m310489810 砂砾石m31308011 片块石m322358012 土工格栅m26041513 土工布m241166具体如下:片(块)石,本合同段片(块)石用量22.5万m3,沿线择优选用。
表1-2 B8合同段片块石需要量表序号工程项目(部位)质量要求用量(万m3)采集方式备注1 砌体片块石(含片石砼中片石)匀质、不易风化、无裂隙、标号不低于MU3012.5线内择优选用线外开采2 三背回填片块石 5 部分利用开挖料3 换填用片石 5 部分利用开挖料合计22.5砂和碎石,从考察结果看,石柱境内龙河砂量小质差,不能满足工程和施工需要。
第一章、总体概述:施工组织总体设想、方案针对性及施工标段划分一、总体设想本工程质量标准符合《建设工程施工质量验收统一标准》要求。
因施工量大面广、工期短,文明施工、环境保护及安全管理与安全防护的难度极负挑战性,如果能中标承建此工程,不仅是我公司的荣誉,更能充分发挥本公司资金、技术、管理优势,实现我公司为客户提供一流服务的第一宗旨。
我们将以此工程为契机,精心组织、精心施工,创精品工程,为我公司进一步拓宽建筑市场提供更为可信的资历。
二、工程施工目标(1)工程质量目标①严格按设计图纸及国家规范要求施工,确保一次性验收合格.②创建无质量通病工程,控制质量通病的发生频率,创业主满意工程。
(2)施工工期目标确保工程工期目标:在规定的工期内如期竣工。
本工程施工总工期50日历天。
(3)施工安全目标①安全设施齐全,符合安全、文明标准化工地的标准要求。
②杜绝重大伤亡事故;轻伤事故频率控制在千分之一以内;杜绝高空坠物事故;杜绝中毒、火灾等事故:杜绝交通事故。
③高标准运行安全保证体系,按国家强制性标准执行。
(4)文明施工与环境保护目标①文明施工目标:施工现场内外整洁,道路通畅,无污染源,物料堆放有序,施工人员衣容整洁,讲文明、讲正气。
②环境保护目标:工地内外道路整洁通畅,不堵塞交通不妨碍工地外道路的正常交通秩序,无污染现象;工地外貌整洁,无污染源,文明施工标语得当,任何施工或工地内生活污水,均需经处理排入市环保部门允许管道;杜绝鼠害、寄生虫等在工地滋生;施工垃圾及时清理,运输至市环保部门允许堆放地点区域;施工噪音必须符合市环保部门及建设方的要求。
(5)科技进步目标①本工程的成功实施,关键之一在于科学合理的施工技术的采用,严谨合理的管理措施的实施。
②中国已加入WT0,建筑装饰市场纯劳务性质上的“体力、速度”上的竞争已不再是发展主流,而通过使用“新技术、新材料、新工艺、新设备”四新技术,促进企业科技进步,提高企业的科技含量,适应日益变化的竞争环境,才是建筑装饰市场竞争发展的潮流和方向。
第一章工程总体概述第一节编制依据本着我公司一贯认真负责,精益求精的宗旨,清溪镇长山头污水处理厂截污主干管工程施工组织设计由我司派该项目的项目经理带领具有丰富施工经验和管理经验的工程技术人员,在充分理解招标文件和设计图纸,通过现场细致的踏勘,结合我司实际编制而成。
编写依据:结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明五大目标进行控制;针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工;积极推行ISO9001质量管理体系;高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工;在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。
主要内容包括:工程概况、施工顺序安排与总体部署、前期准备工作、施工组织机构及人员、总平面布置、机械和材料的质量控制、进度计划及工期保证措施、质量目标设计与质量保证措施、主要施工方法及技术措施、工程项目重点和难点分析及解决方案、环保措施、安全文明施工措施等。
一.工程招标图纸、招标文件1、清溪镇长山头污水处理厂截污主干管工程招标文件;2、清溪镇长山头污水处理厂截污主干管工程施工图设计(由长沙市规划设计院有限责任公司及广州市设计院设计);二.本工程采用的施工及验收规范、标准《建筑工程施工现场供电安全标准》(GB50149-93)《施工现场临时用电安全技术规范》(GBJ46-88)《埋地给水排水玻璃钢纤维增强热固性树脂夹砂管道工程施工及验收规程》(CECSl29:2001);《混凝土和钢筋混凝土排水管》(CB/T11836-1997);《给水排水管道工程施工及验收规范》(GB50268-97);《市政排水管渠工程质量检验评定标准》(CJJ3-90);《城市工程管线综合规划规范》(GB50289-98)《公路土工合成材料应用技术规范》(JTJ/T 019-98)《地基和基础工程施工质量验收规范》(GB50202-2002)《混凝土工程施工质量验收规范》(GB50204-2002)《砌体工程施工及验收规范》(GB50203-2002) 《工程测量规范及技术说明》(GB50026—93)《建筑基坑支护技术规程》(JGJ120-99)《建筑地基处理技术规范》(JGJ79-2002)《钢筋焊接及验收规程》(JGJ18-2003)《东莞市清溪镇长山头污处处理厂配套截污主干管网地下管线探测成果》以上规范以现行规范为准。
某工程总体概述及项目特点重点难点分析一、工程总体概述某工程项目位于城市核心区域,占地面积约为xx亩,总建筑面积约为xx万平方米。
项目主要包括住宅楼、商业楼、办公楼、配套设施等。
项目旨在为市民提供一个集居住、办公、购物、休闲于一体的综合性生活空间,提高城市居民的生活质量,促进区域经济发展。
二、项目特点1. 地理位置优越:项目位于城市核心区域,周边交通便利,地铁、公交等公共交通设施完善,方便市民出行。
2. 功能齐全:项目内设有住宅楼、商业楼、办公楼等多种功能区域,满足不同人群的需求。
3. 绿色环保:项目在设计过程中充分考虑环保因素,采用绿色建筑材料,节能降耗,提高资源利用率。
4. 人性化设计:项目在规划设计时充分考虑人性化需求,提供宽敞明亮的居住环境,丰富的配套设施,打造宜居社区。
5. 智能化管理:项目采用先进的智能化管理系统,实现对项目的全方位、实时监控,提高管理效率。
三、重点难点分析1. 土地征收与拆迁:由于项目位于城市核心区域,土地征收与拆迁工作较为复杂,涉及多个部门和利益方的协调与沟通。
2. 施工安全与质量:项目规模较大,施工过程中需确保安全生产,同时保证工程质量,防止出现安全事故和质量问题。
3. 资金筹措与使用:项目投资较大,资金筹措和使用需要合理安排,确保项目顺利进行。
4. 环境保护与治理:项目建设过程中需严格遵守环保法规,加强环境保护与治理,减少对周边环境的影响。
5. 项目管理与协调:项目涉及多个部门和单位,项目管理与协调工作较为繁重,需要建立高效的项目管理团队,确保项目按期完成。
6. 市场推广与销售:项目建成后需进行市场推广与销售,如何吸引客户购买,提高项目的销售率是一个重要的问题。
....................工程施工组织设计编制:×××审核:×××审批:××××××××××××公司二〇一五年九月一日....................工程施工组织设计第一章总体概述一、综合说明十分感谢发包人对我公司的充分信任和大力支持,使我公司能荣幸地参加该工程的投标活动。
通过认真阅读和研究招标文件及有关图纸资料和工程量清单,分析了各种影响施工的因素和工程的特点、难点后,我们有充分的信心保证优质、按期、安全完成本工程招标文件规定的总承包范围内的施工承包任务,在经历了紧张、认真的编算工作后,我公司已完成了该工程招标文件所规定的全部内容。
(一)指导思想1、充分认识和理解本工程施工的重要性和紧迫性,竭尽全力、严格、周密、科学、精心地组织施工,以确保工程优质、如期、安全地建成。
2、认真阅读和深入领会招标文件和设计图纸的内涵,并坚决贯彻到施工组织设计和工程施工的全过程中去。
3、坚决服从业主的统一指挥。
在上级主管单位、业主单位、监理单位、设计单位的共同监督和指导下,充分发挥自身的主动性和积极性、充分发挥自身的优势和特长,一切从实际出发,与业主等单位同心协力、共同努力,踏踏实实地把本工程建设成业主满意、人民放心的优质工程。
我们将组建一个高效务实的施工管理机构,集中管理、统一调度,配备适宜的施工机械,采用科学的施工方法,依靠丰富的实践经验,确保本工程目标的实现。
(二)我公司中标承建本工程的优势一旦我公司中标,对承建本工程我们具有极大的信心和诚意,对与业主的合作我们充满诚挚的意愿。
中标承建该工程我们具有以下优势:1、组织优势中标后拟投入本工程施工队伍,是一支在市政工程施工方面较为优秀的施工队伍,该队伍曾施工过城市道路、市政公路路基工程、小区组团综合市政工程、市政引水工程、市政污水处理工程、政污水管道工程等一系列较为复杂,施工难度较大,技术含量较高工程,具有丰富的道路、排水结构工程施工经验和施工现场组织能力,曾多次受到上级主管部门、建设单位、质量监督部门及监理单位的好评,是一支敢于吃苦耐劳、勇于创新、综合实力较强、施工现场办公自动化较高的施工队伍。
第一章总体概述:施工组织总体设想、方案针对性及施工标段划分本章阐述,主要内容如下:1、施工组织总体设想:本次投标项目-南京青奥中心双塔楼及裙房工程-写字楼办公区室内装修工程工期紧,标准高。
本章节重点阐述了项目整体概况、项目特点及难点分析、针对项目特性,我司拟考虑的管理组织设想。
2、方案的针对性:针对本项目标准严,质量要求高,管理难度大等方面,主要从项目管理的组织、施工前期全面准备、实行“样板先行”管控制度、各项施工管理控制程序等各方面阐述了如何有针对性解决施工过程中各环节存在的难点,保障项目方案切实可行。
3、施工标段划分:我司拟将该工程划分四个施工区采用平行施工,公共施工区划分两个施工段流水施工,办公区每个施工区划分三个施工段流水施工。
目录第一章总体概述:施工组织总体设想、方案针对性及施工标段划分一、施工组织总体设想(一)、工程概况(二)、主要区域饰面用材(三)、施工组织总体设想二、方案的针对性(一)、建立项目组织管理机构(二)、施工准备工作(三)、样板先行制度(四)、施工管理控制三、施工标段划分一、施工组织总体设想(一)、工程概况南京青奥中心位于南京市建邺区江山大街北侧,金沙江东路南侧,扬子江大道东南侧,燕山路南延段西侧,南京青奥中心总建筑面积约为49万平方米,总投资约40亿元。
地上总建筑面积36。
7万平方米,地下总建筑面积11.4万平方米,绿化面积30000平方米。
南京青奥中心建成后首先用于南京青奥会会议中心及接待酒店使用。
区内按照使用功能不同可以分为会议中心、高星级酒店、商业办公建筑:6层会议中心建筑面积约8万平方米,其中包括专用会议室7700平方米、多功能区6000平方米、通用会议区14000平方米、会前服务区20000平方米、配套服务区33000平方米。
高星级酒店和商业办公建筑地上建筑面积约16万平方米,酒店内设置中、西餐厅及1000张床位的酒店客房.本次招标为南京青奥中心双塔楼及裙楼工程-写字楼办公区室内装修工程标段,楼层为6~35F及一二层办公大堂,共涉及到29个楼层的室内装修;涵盖酒店办公大堂、咖啡厅、标准层的办公区域、公共走道、茶水间、卫生间等:成品、半成品外委加工工期较长的材料较多,如石材饰板、木饰板、木饰门、玻璃饰板、隔板及门、不锈钢饰线、地毯等。
第一章总体概述1.1 工程概况1.1.1 工程内容⑴项目名称:****新区污水处理厂厂内工程⑵建设单位:**污水处理厂建设工程指挥部⑶设计单位:⑷建设地点:**市****⑸工程规模:厂内主要建、构筑及附属设施土建均按10万吨/日规模设计施工,设备按一期工程规模5万吨/日安装。
本工程为****污水处理厂,占地面积57664.99平方米,位于**市**九乡河以西,**铁路以南,狮子山以北。
本次厂区内工程具体施工内容为厂区内的14个单项工程,主要为建、构筑物。
主要工程内容如表1.1.1-1所列:表1.1.1-1 主要建、构筑物一览表实用文档实用文档本工程包括厂内污水预处理系统、污水生化处理系统、污泥处理系统、厂区动力系统(包括变配电系统)、自动控制监测仪表系统、厂区总平面及配套设施(含前期三通一平和实用文档厂区绿化)等1.1.2 施工条件环境特征及现场施工条件(1)地形、地貌情况场地地貌单元属阶地,发育有坳沟亚地貌。
(2)场地岩土层描述:①~1杂填土:杂色,松散,由粉质粘土混大量碎砖、碎石填积。
厚度04~0.7m。
①~2a淤泥:灰黑色,流塑,主要分布在水塘底部,层厚0.5~0.7m。
①~2素填土:褐灰~灰黄色,软~可塑,由粉质粘土填积。
夹植物根及少量碎石,层顶埋深0.0~0.8m,层厚0.3~2.9m。
②~1粉质粘土:灰黄色,软~可塑,切面稍有光滑,干强度、韧性中等偏低,层顶埋深3.2~9m,层厚0.4~10m。
②~2淤泥质粉质粘土~粉质粘土:灰色,流~软塑,切面稍有光滑,干强度、韧性低,层顶埋深2.3~7.9m,层厚0.4~3.6m。
②~3粉质粘土:绿灰~灰色,软~可塑,西南部该层底部混少量风化岩石碎块及粗砂实用文档颗粒,切面稍有光滑,干强度、韧性中等偏低,层顶埋深4.7~17.1m,层厚0.4~6.7m。
③~1粉质粘土:黄褐~褐黄色,可塑,局部软塑,切面稍有光滑,干强度、韧性中等,层顶埋深1.8~12.9m,层厚0.5~10.8m。

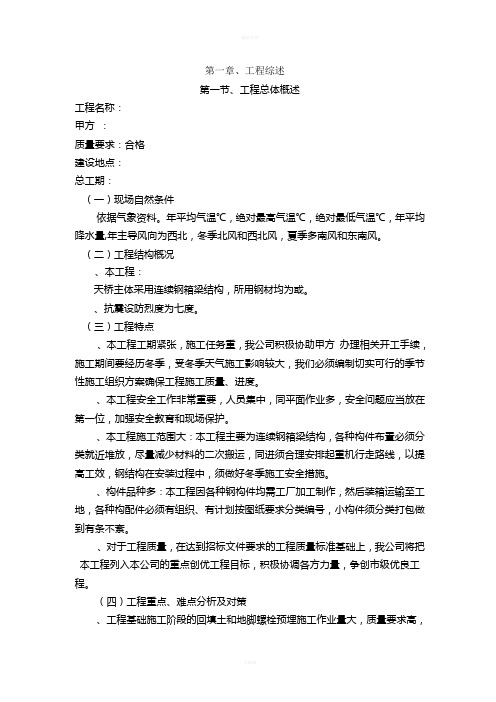

第一章、工程综述第一节、工程总体概述工程名称:甲方:质量要求:合格建设地点:总工期:(一)现场自然条件依据气象资料。
年平均气温℃,绝对最高气温℃,绝对最低气温℃,年平均降水量,年主导风向为西北,冬季北风和西北风,夏季多南风和东南风。
(二)工程结构概况、本工程:天桥主体采用连续钢箱梁结构,所用钢材均为或。
、抗震设防烈度为七度。
(三)工程特点、本工程工期紧张,施工任务重,我公司积极协助甲方办理相关开工手续,施工期间要经历冬季,受冬季天气施工影响较大,我们必须编制切实可行的季节性施工组织方案确保工程施工质量、进度。
、本工程安全工作非常重要,人员集中,同平面作业多,安全问题应当放在第一位,加强安全教育和现场保护。
、本工程施工范围大:本工程主要为连续钢箱梁结构,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好冬季施工安全措施。
、构件品种多:本工程因各种钢构件均需工厂加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
、对于工程质量,在达到招标文件要求的工程质量标准基础上,我公司将把本工程列入本公司的重点创优工程目标,积极协调各方力量,争创市级优良工程。
(四)工程重点、难点分析及对策、工程基础施工阶段的回填土和地脚螺栓预埋施工作业量大,质量要求高,须满足工程使用功能的要求。
、本工程为主桥箱型截面梁,由于箱型截面梁宽度比较宽,长度比较长,运输方面难运输,并且加工难度大。
针对此问题,我方特制定了如下加工方案:()在加工厂内将钢构件进行整体组装分段运输到施工现场。
()将采购的原材料进行抛丸及打砂处理完毕后,进行防腐处理。
将小构件下料完毕后,进行以上同样步骤处理。
()由于箱梁比较重。
需在场地上搭设米高的操作平台,以便人员对箱梁底部进行组装调平及焊接。
()先在操作平台上铺设底板,再将腹板、横隔板等构件组装上。
第一章总体概述第一节工程概况工程名称:×××体育馆、档案馆中央空调及部分电气安装建设单位:×××城建重点工程指挥部工程地点:×××开发区本次机电安装工程招标内容包括:1 中央空调系统包括空调风机系统、空调排风系统、空调排烟系统、空调水系统安装四个分部分项工程。
2 部分电气安装包括空调电气系统、消防部分电气系统、部分建筑电气系统安装三个分部分项工程。
第二节施工组织总体设想1.组织管理(1)公司将全面负责协调工程质量、进度、安全及文明施工等工作。
(2)我们上达公司领导,下至基层施工技术人员,对建好该工程有足够信心,也予以充分重视。
为此,由公司主要领导组成该工程指挥组,每半月在现场召开办公会议,解决、协调、平衡工程进展过程中有关技术、资金、劳动力、机械等方面的问题,确保该工程施工快速优质顺利进行。
2. 质量管理2.1 牢固树立“质量第一求效益,用户至上创信誉”的精神,正确处理好“质量、工期、成本、安全”四者关系。
2.2 坚持“三级监控,五步到位”的质量控制标准,消灭返工现象,以工作质量保证产品质量。
三级监控项目经理部技术监控→公司技术质量部门的质量监控→业主现场分管人员监控。
五步到位在分项施工中,管理人员做到:操作要点交底到位;上、下工序交接到位;上、下班交接到位;关键部位的检查、验收到位;各种材料和加工件进场验收到位。
3. 技术方案领先依靠和动用我公司在类似本工程中的成熟经验充分发挥广大工程技术人员及施工管理人员的聪明才智,不断运用新工艺、新技术优化施工方案,对各种经过实践确定的施工方案严格执行,充分发挥技术工作在施工管理中的先进和指导作用。
4. 落实各项经济责任制对工程管理人员加强定岗、定职教育、制定严格的奖罚制度,加强每个管理人员的工作责任感,消除各种可能发生不良后果的隐患。
5. 严格控制计划以总承包合同确认的总工期及总承包部控制计划为依据,做好各种工作及各工序间的施工搭接和施工协调工作,加强动态控制和计划调整。
第一章、工程综述第一节、工程总体概述工程名称:建设单位:质量要求:合格建设地点:总工期:(一)现场自然条件依据气象资料。
年平均气温12.8℃,绝对最高气温35.2℃,绝对最低气温-13.2℃,年平均降水量774.8mm,年主导风向为西北,冬季北风和西北风,夏季多南风和东南风。
(二)工程结构概况1、本工程:天桥主体采用连续钢箱梁结构,所用钢材均为Q235C或Q235B。
2、抗震设防烈度为七度。
(三)工程特点1、本工程工期紧张,施工任务重,我公司积极协助建设单位办理相关开工手续,施工期间要经历冬季,受冬季天气施工影响较大,我们必须编制切实可行的季节性施工方案确保工程施工质量、工程进度。
2、本工程安全工作非常重要,人员集中,同平面作业多,安全问题应当放在第一位,加强安全教育和现场保护。
3、本工程施工范围大:本工程主要为连续钢箱梁结构,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好冬季施工安全措施。
4、构件品种多:本工程因各种钢构件均需工厂加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
5、对于工程质量,在达到招标文件要求的工程质量标准基础上,我公司将把本工程列入本公司的重点创优工程目标,积极协调各方力量,争创市级优良工程。
(四)工程重点、难点分析及对策1、工程基础施工阶段的回填土和地脚螺栓预埋施工作业量大,质量要求高,须满足工程使用功能的要求。
2、本工程为主桥箱型截面梁,由于箱型截面梁宽度比较宽,长度比较长,运输方面难运输,并且加工难度大;针对此问题,我方特制定了如下加工方案:(1)在加工厂内将钢构件进行整体组装分段运输到施工现场;(2)将采购的原材料进行抛丸及打砂处理完毕后,进行防腐处理;将小构件下料完毕后,进行以上同样步骤处理。
(3)由于箱梁比较重。
需在场地上搭设1.5米高的操作平台,以便人员对箱梁底部进行组装调平及焊接。
第四章工程特点、重点、难点及解决方案一、工程装修档次高整个建筑物由综合楼和连接原住院楼的联廊组成。
整体外观方正肃穆,庄严大气,予人以恢弘仰视的第一视觉印象。
室内装修要求档次高,尤其洁净手术室吊顶是成套装置顶棚,将光带、集中送风装置、烟感报警装置、云台、无影灯安装架、背景音箱等按照一定要求综合排列。
解决方案:11></a>.本工程内装修由业主另行招标。
室内外精装修在主体施工阶段,提前制定装修设计方案、装修样板间的确定、各种材料的确认以及货源组织。
2.装修施工与水电安装互相交叉,在制定施工作业计划时,必须互相协调,重点考虑施工顺序,避免下道工序施工时将上道工序已施工的成品破坏或污染。
每个分项工程施工前,各专业必须进行成品保护交底,认真贯彻落实各项成品保护措施和制度。
二、机电系统复杂本工程为医疗综合楼,规模大,是一个多学科、多专业的综合体,机电系统复杂。
除了各种普通民用建筑的管道电气系统外,还有各种医用电气管道系统,其中垂直交通共设8 部电梯,还有蒸汽系统、医用气体系统。
手术部、ICU 等有洁净要求的房间采用净化空调,其中洁净手术室洁净等级达到100 级。
因此建筑物内部各种管线密集,给主体施工和安装工程都带来一定难度。
解决方案:1.总承包单位必须根据各专业特点,在专业管线多的地方做出设备管线排列图,编制机电各专业的施工进度计划,并细化到每日、每周、每月、每季,安排正确的施工次序,以此尽量缩短机电专业施工时间,为精装创造有利条件,为工程整体提前竣工打下良好基础。
2.合理安排施工进程,尽量利用结构施工阶段的塔吊进行各种机电设备的吊装,减少工程措施费。
3.后期联合调试涉及众多专业承包商,将由总承包商负责组织协调,成立联动调试指挥部,指挥部下设各专业调试小组,资源保障小组负责人员及仪器仪表调配,应急小组负责紧急事件的处理,并制定详尽的联动调试方案。
三、工程质量要求高本工程要求质量标准为国家施工验收规范合格标准,质量目标为争创“海河杯”。
第1章总体概述1.1工程概况工程概况一览表序号项目内容1标段名称XXXXXXXXXXXXX系统采购及安装2招标人XXXXXXXXXXXXXXXX3建设地点XXXXXXXXXXXXXXXXXXXXXXXXX4工期50日历天5质量及验收标准合格1.1.1工程特点难点以及主要对策该工程为XXXXXXXXXXXXX系统采购及安装工程,工程质量要求:合格。
施工承包形式:包工、包料、包工期、包质量、包安全。
本标段工程工作量大,施工工期较短,需全面铺开进行施工;施工现场环境相对较为复杂,施工存在一定的难度。
但我司将发挥专业施工队伍的优势,以优秀的管理和一流的施工技术,合理地进行施工部署,加强管理,确保工程的按期、优质完成。
本工程专业配套工程较多、分包单位多,多专业、多工种施工时均需相应作业面,交叉作业、立体作业情况多,易产生矛盾,给施工的管理增加了难度。
组织好机电内部各专业施工人员按工序流程交叉施工,特别是施工高峰阶段协调配合好内外部各专业施工人员间的穿插施工、流程作业将成为本工程施工管理的重点和难点。
主要对策1、若我公司中标承建,我们将珍惜这一历史机遇,将工程列为公司重点工程,派遣在工程的施工管理中具有丰富的施工经验、服务态度良好、勤奋实干的项目班子,投入足够的技术力量和装备,采用先进的施工工艺,尽量采用住房与城乡建设部十项新技术,严格的科学管理,精心组织,精心施工,确保不因管理问题影响工期、质量等指标的完成。
2、聘请专业的智能化设计或咨询机构,参与二次深化设计或提供项目咨询服务,协调配合完成工程设计。
需求的提出应细化与全面,方案和图纸设计应细化推敲,并注意加强施工的组织和质量的控制,使项目少留遗憾。
少走弯路,多出精彩。
3、我公司将把现场各专业的协调、配合作为重点管理目标落实,施工准备阶段就应用BIM技术深化重点位置(管线交叉密集区域及设备机房)的综合管线图,提前将各种错漏碰缺问题解决掉,尽量减少施工阶段各专业间的影响。
目录第一章、工程总体概述 (1)第一节编制说明、编制依据与编制原则 (1)第二节工程概况 . (3)第三节工程特点、重点及难点分析 (10)第二章、总体施工部署及规划方案 (12)第一节施工组织机构 . (12)第二节施工整体部署 . (16)第三章、施工现场平面布置和临时设施、临时道路布置 (23)第一节施工现场平面布置 (23)第二节、临时设施 . (26)第四章、工程施工进度总计划和保证措施 . (27)第一节施工进度计划 . (27)第二节施工进度保证措施 (28)第五章、资源配备计划 (32)第六章、施工方案及技术措施 (36)第一节降水工程施工 . (36)第二节调蓄池明挖基坑施工 (43)第三节、进出水管道工程施工方案 (70)开挖放坡尺寸图 (75)第四节道路工程施工 . (90)第七章、质量管理体系及保证措施与创优计划. (107)第八章、施工安全管理体系与措施计划 (118)第九章环保管理体系与措施 (126)第十章、确保文明施工保证体系及措施 (134)第十一章、施工场地治安保卫管理计划 (139)第十二章、减少噪音、降低环境污染及保护措施. (141)第十三章、冬雨季施工方案 (145)第十五章、成品保护和工程保修工作的管理措施和承诺 (151)第十七章、紧急情况的处理措施、预案以及抵抗风险的措施 (155)第十八章、与发包人、监理及设计人的配合. (162)附表一:拟投入本工程的主要施工设备表. (165)附表二:拟配备本标段的试验和检测仪器设备表 . (167)附表三:计划开竣工日期和施工进度网格图. (169)附表四:现场平面布置图 (170)第一章、工程总体概述第一节编制说明、编制依据与编制原则一、编制说明我公司经过认真研究招标文件和施工图纸,仔细考察工程现场,针对工程所处位置的交通状况、地上地下综合管线进行调查并结合我们以往工程中的施工经验和施工工艺技术,组织了本工程项目经理及主要项目管理人员编制本施工组织设计。
