7屋面排气孔暗埋施工工法
- 格式:doc
- 大小:413.50 KB
- 文档页数:31

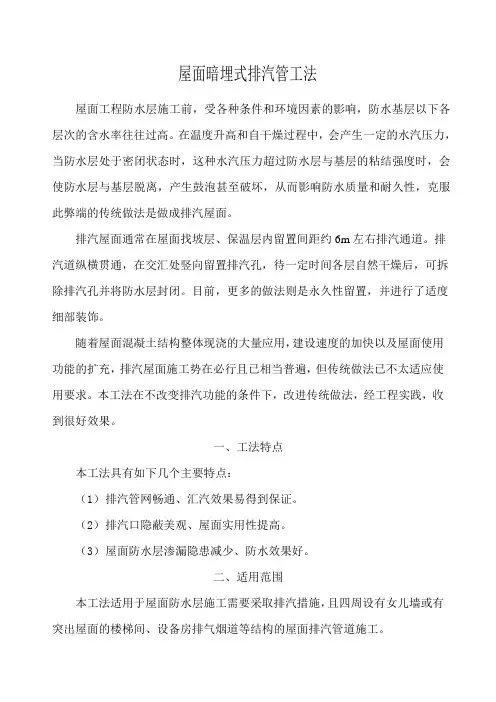

屋面暗埋式排汽管工法屋面工程防水层施工前,受各种条件和环境因素的影响,防水基层以下各层次的含水率往往过高。
在温度升高和自干燥过程中,会产生一定的水汽压力,当防水层处于密闭状态时,这种水汽压力超过防水层与基层的粘结强度时,会使防水层与基层脱离,产生鼓泡甚至破坏,从而影响防水质量和耐久性,克服此弊端的传统做法是做成排汽屋面。
排汽屋面通常在屋面找坡层、保温层内留置间距约6m左右排汽通道。
排汽道纵横贯通,在交汇处竖向留置排汽孔,待一定时间各层自然干燥后,可拆除排汽孔并将防水层封闭。
目前,更多的做法则是永久性留置,并进行了适度细部装饰。
随着屋面混凝土结构整体现浇的大量应用,建设速度的加快以及屋面使用功能的扩充,排汽屋面施工势在必行且已相当普遍,但传统做法已不太适应使用要求。
本工法在不改变排汽功能的条件下,改进传统做法,经工程实践,收到很好效果。
一、工法特点本工法具有如下几个主要特点:(1)排汽管网畅通、汇汽效果易得到保证。
(2)排汽口隐蔽美观、屋面实用性提高。
(3)屋面防水层渗漏隐患减少、防水效果好。
二、适用范围本工法适用于屋面防水层施工需要采取排汽措施,且四周设有女儿墙或有突出屋面的楼梯间、设备房排气烟道等结构的屋面排汽管道施工。
三、工艺原理所谓暗埋式排汽管是指排汽屋面的排汽管暗埋于防水层下,通过暗设在女儿墙或突出屋面结构的墙体上排汽管道系统。
它利用排汽管网内压力相等,管网内外存在压力差即可排汽的原理,改变传统排汽屋面在屋面上均匀设置排汽孔的做法,将排汽口永久性隐蔽设置。
暗埋式排汽管在屋面上不留设排汽孔,减少屋面障碍物,增加实用性、美观性,可以克服传统排气屋面排汽孔易被碰撞受损形成渗漏的弊端,保证屋面排汽通畅,保证屋面防水效果。
四、施工工艺流程及要点(一)工艺流程施工前准备墙内预埋排汽管UPVC塑料排汽管加工基层上弹出排汽管位置线找坡层、保温层施工排汽管网敷设找平层施工防水层施工出汽口细部装饰。
(二)操作要点1.按屋面图纸及设计要求画出排汽道施工布置图,排汽道纵横间距不大于6m ,以5m左右为宜,排汽道应纵横贯通,与墙上预留排汽管连通。
屋面排气施工工艺屋面排气孔施工方案屋面排汽措施专项方案一、施工准备:1、材料准备及机具准备:1.1PVC塑料管及弯头,一般直径宜为50mm,弯头为180°。
1.2铁抹子,钢卷尺,墨斗,线等。
2作业条件2.1保温层、找平层已经施工完成。
2.2排汽通道位置已经确定并已放出位置线,明确排汽孔个数和位置。
二、操作工艺1、工艺流程:弹线→标出排汽通道、孔位置→安装排汽管→排汽孔道处理2、弹线:根据屋面的尺寸,确定排汽管道位置,排汽管道间距一般为6m×6m,屋面面积每36m2宜设置一个排汽孔,最大间距不宜超过6m。
排汽管道尽量设在屋脊处。
排汽孔宜设在屋面高点处。
3、排气管道在找坡层(珍珠岩层面)铺设。
4、安装排汽管:排汽管宜选用直径50mm的PVC塑料管,表面钻间距100mm*40mm孔洞。
纵横交错铺设,间距不大于6m,按事先放好的位置线铺设并预留排气孔位置。
排汽孔做成一头90度(埋入珍珠岩层一侧)一头180度(露在外面一侧),在砌筑屋面女儿墙时,按应有排汽孔的位置预留60*80线槽,将两侧带弯头的排汽管埋入墙内,外部做抹灰封堵处理。
下部90度弯头与排汽管道相连接,其管页脚内容2屋面排气孔施工方案子高度应不小于建筑完成面+300mm,满足卷材泛水高度要求。
3、质量请求:1、排汽孔道必须纵横贯通,且与排汽孔相连接。
上表面平整度用2m靠尺检查应不大于5 mm。
2、排汽孔纵横应在一条直线上,拉线检查允许误差不应大于20mm。
排汽孔出防水层高度不应小于300mm,最大误差不应超过20mm。
弯头不应漏设。
四、质量控制关键点排汽管下部的孔洞应与排汽管道连通,包管潮汽顺利排出。
五、成品防护:1、防水层施工时注意喷灯的利用,不克不及烤坏排汽孔,造成梗塞或排汽不畅。
2、排汽孔施工完成后,要对下道工序操作人员进行交底,施工时注意防止碰、磕排汽管,弯头应粘结牢固,防止脱落。
远通建工集团盛世嘉华项目部。
屋面排汽孔预埋入女儿墙施工工法屋面排汽孔预埋入女儿墙施工工法一、前言屋面排汽孔预埋入女儿墙施工工法是在建筑屋面和女儿墙之间预埋排汽孔,以实现屋面排水并排除积水,同时提高施工效率和施工质量的一种工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点1. 解决屋面排水问题:通过在女儿墙预埋排汽孔,可以有效排除屋面积水,防止雨水倒灌,提高屋面排水能力。
2. 提高施工效率:排汽孔预埋于女儿墙上,可以减少屋面施工阶段的手工操作,提高施工效率。
3. 保证施工质量:预埋排汽孔可以对屋面排水进行规范,确保屋面排水顺畅,避免水损和漏水问题。
4. 提高屋面防水性能:通过此工法,可以增加屋面的防水层,增加屋面的防水性能和使用寿命。
三、适应范围该工法适用于各类建筑屋面的排水工程,特别是对于屋面积水问题较为严重的地区和建筑,效果更加明显。
适用的建筑类型包括住宅、商业建筑、工业建筑等。
四、工艺原理该工法通过预埋排汽孔,实现对屋面排水的控制。
排汽孔的位置和数量根据屋面的坡度、面积和水流量确定。
通过排汽孔,屋面的积水可以顺利排出,避免水损和渗漏问题。
五、施工工艺1. 设计排汽孔的位置和数量;2. 预埋排汽孔:在女儿墙上预留合适大小的孔洞,并放置排汽孔管道;3. 安装防水层:在女儿墙上进行防水处理,确保排汽孔的密封性;4. 安装排汽孔盖板:将排汽孔盖板安装在预埋的排汽孔上;5. 进行屋面施工。
六、劳动组织根据工艺原理和施工工艺,施工队需要具备屋面施工人员、女儿墙施工人员、防水施工人员等。
七、机具设备施工过程中需要使用的机具设备包括:挖孔机、排汽孔管道、封胶剂、防水材料、排汽孔盖板等。
八、质量控制施工过程需要严格按照设计要求进行,包括排汽孔位置和数量、防水层的施工质量、排汽孔的密封性以及其它工艺要求等。
进行相关的质量检测和验收,确保施工质量符合设计要求。

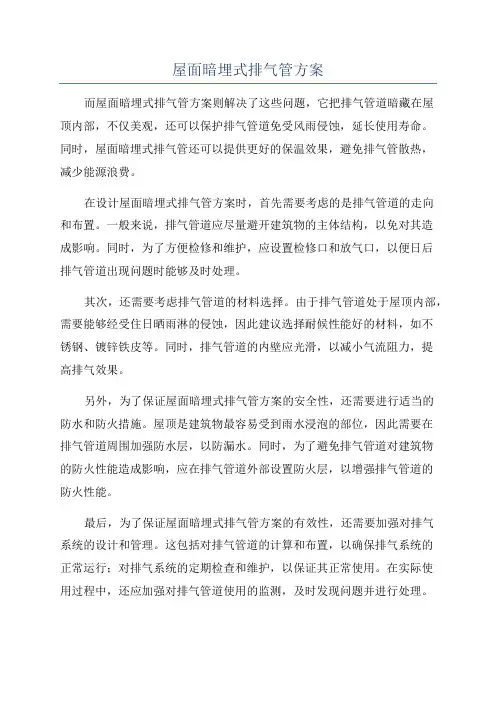

屋面暗埋式排气管方案而屋面暗埋式排气管方案则解决了这些问题,它把排气管道暗藏在屋顶内部,不仅美观,还可以保护排气管道免受风雨侵蚀,延长使用寿命。
同时,屋面暗埋式排气管还可以提供更好的保温效果,避免排气管散热,减少能源浪费。
在设计屋面暗埋式排气管方案时,首先需要考虑的是排气管道的走向和布置。
一般来说,排气管道应尽量避开建筑物的主体结构,以免对其造成影响。
同时,为了方便检修和维护,应设置检修口和放气口,以便日后排气管道出现问题时能够及时处理。
其次,还需要考虑排气管道的材料选择。
由于排气管道处于屋顶内部,需要能够经受住日晒雨淋的侵蚀,因此建议选择耐候性能好的材料,如不锈钢、镀锌铁皮等。
同时,排气管道的内壁应光滑,以减小气流阻力,提高排气效果。
另外,为了保证屋面暗埋式排气管方案的安全性,还需要进行适当的防水和防火措施。
屋顶是建筑物最容易受到雨水浸泡的部位,因此需要在排气管道周围加强防水层,以防漏水。
同时,为了避免排气管道对建筑物的防火性能造成影响,应在排气管道外部设置防火层,以增强排气管道的防火性能。
最后,为了保证屋面暗埋式排气管方案的有效性,还需要加强对排气系统的设计和管理。
这包括对排气管道的计算和布置,以确保排气系统的正常运行;对排气系统的定期检查和维护,以保证其正常使用。
在实际使用过程中,还应加强对排气管道使用的监测,及时发现问题并进行处理。
总之,屋面暗埋式排气管方案可以有效解决传统排气管道对建筑物外观造型的影响问题,提供更好的保温效果,并提高排气系统的安全性。
在实际使用过程中,需要进行适当的设计和管理,以确保其正常运行。
同时,对于屋面暗埋式排气管方案的选择和使用应根据具体场所的实际情况进行合理的考虑和规划。

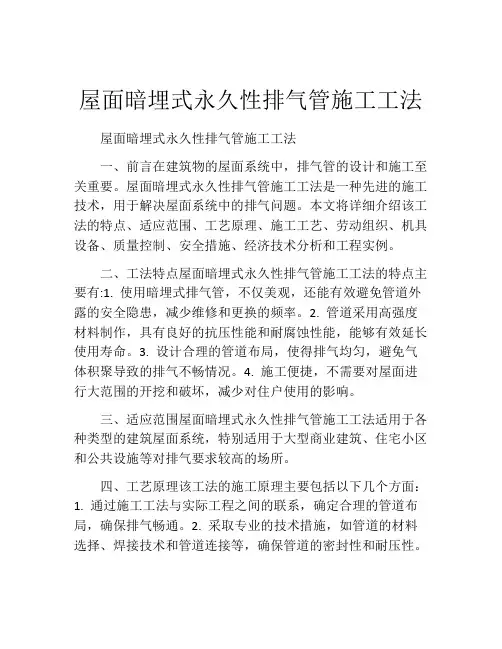

屋面暗埋式永久性排气管施工工法屋面暗埋式永久性排气管施工工法一、前言屋面暗埋式永久性排气管施工工法是一种能够有效解决建筑物屋面排气问题的技术。
通过采取特定的施工工艺和使用相应的机具设备,可以将排气管暗埋在屋面内部,确保排气效果良好,并且美观耐用。
该工法在实际工程中具有较广泛的应用,并且经过科学验证,具有可靠性和可行性。
二、工法特点1. 永久性:该工法采用的排气管是经过特殊处理的耐久材料制成,具有较长的使用寿命,能够在长期使用中保持良好的排气效果。
2. 隐蔽性:排气管被暗埋在屋面内部,完全不影响建筑物的外观和美观度。
排气口被隐藏在屋面的特定位置,不会给建筑物的整体观感带来负面影响。
3. 排气效果好:通过科学计算和实际测试,排气管的尺寸和数量能够满足建筑物内部通风要求,确保排气效果良好,帮助室内保持良好的空气质量。
4. 抗风压性能优越:排气管采用了特殊的设计和材料,具有良好的抗风压能力,即使在强风的情况下,仍然能够正常排气,不会造成损坏或影响使用。
三、适应范围屋面暗埋式永久性排气管施工工法适用于各类建筑物的屋面排气问题。
包括住宅楼、商业建筑、办公楼、工业厂房等。
无论是平屋面还是倾斜屋面,均可以采用该工法进行排气管的施工,以满足不同建筑物的需求。
四、工艺原理该工法的工艺原理是通过排气管的设置和设计,从建筑物内部排气到屋面外部。
排气管的数量和尺寸根据建筑物的需求进行合理确定,保障排气量符合要求。
为了确保排气效果良好,施工过程需要采取一系列的技术措施,如确定合理的排气口位置、安装固定支架、连接排气管等。
五、施工工艺1. 施工准备:确定施工范围,制定施工计划,检查施工材料和机具设备的准备情况。
2. 排气口设计:根据建筑物内部通风需求,确定排气口的数量和位置,制定布置方案。
3. 排气管制作:根据排气口位置,制作排气管的长度和连接件,确保其质量合格。
4. 排气管安装:根据布置方案,将排气管暗埋在屋面内部并固定。
屋面暗埋式排汽管施工工法1、前言屋面工程防水层施工前,受各种条件和环境因素的影响,防水基层以下各层次的含水率往往高于9%。
如果屋面含水率过高,在温度升高和自干燥过程中,会产生一定的水汽压力,当防水层处于密闭状态时,这种水汽压力超过防水层与基层的粘结强度时,会使防水层与基层脱离,产生鼓泡甚至破坏,从而影响防水质量和耐久性,为避免这种情况的发生,在建项目传统做法是做成排汽屋面。
排汽管通常设置在屋面找坡层、保温层内。
排汽道纵横贯通,在交汇处竖向留置排汽孔,待一定时间各层自然干燥后,可拆除排汽孔并将防水层封闭。
目前,更多的做法则是永久性留置,并进行了适度细部装饰。
随着屋面混凝土结构整体现浇的大量应用,建设速度的加快以及屋面使用功能的扩充,排汽屋面施工势在必行且已相当普遍,但传统做法已不太适应使用要求。
本工法在不改变排汽功能的条件下,改进传统做法,经工程实践,收到很好效果。
2、工法特点本工法具有如下几个主要特点:(1)排汽管网畅通、汇汽效果易得到保证。
(2)上人屋面实用性提高,保证上人屋面的使用功能,不影响上人屋面的美观。
(3)屋面防水层渗漏隐患减少、防水效果好。
3、适用范围本工法适用于屋面防水层位于找坡层和保温层上部,防水卷材施工需要采取排汽措施,且屋面有突出屋面的电梯机房、楼梯间、设备房或排气烟道等结构的屋面排汽管道施工。
4、工艺原理所谓暗埋式排汽管是指排汽屋面的排汽管暗埋于防水层下,通过预留在出屋面的排烟道和设备房等突出屋面结构的墙体上排汽管道系统。
它利用排汽管网内压力相等,管网内外存在压力差即可排汽的原理,改变传统排汽屋面在屋面上均匀设置排汽孔的做法,将排汽口永久性隐蔽设置。
暗埋式排汽管在屋面上不留设排汽孔,减少屋面障碍物,增加屋面的实用性、美观性,克服传统排气屋面排汽孔易被碰撞受损形成渗漏的弊端,保证屋面排汽通畅,保证屋面防水效果。
5、施工工艺流程及操作要点5.1施工工艺流程施工前准备→楼梯间或排烟道等预埋排汽管→PVC塑料排汽管加工→基层上弹出排汽管位置线→找坡层、保温层施工→排汽管网敷设→找平层施工→防水层施工→出汽口细部处理。

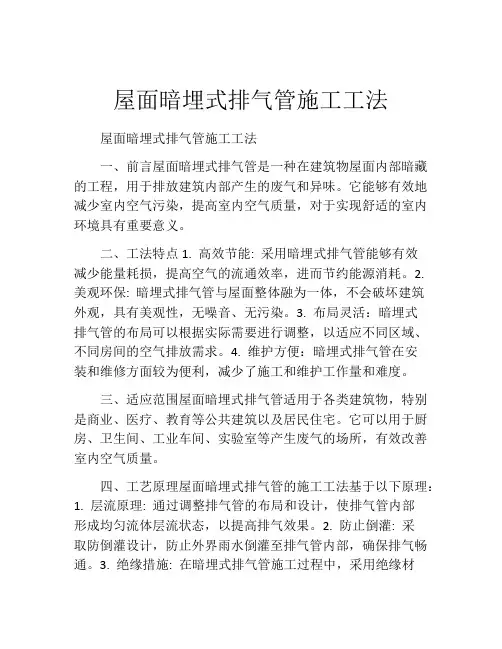

屋面暗埋式排气管施工工法屋面暗埋式排气管施工工法一、前言屋面暗埋式排气管是一种在建筑物屋面内部暗藏的工程,用于排放建筑内部产生的废气和异味。
它能够有效地减少室内空气污染,提高室内空气质量,对于实现舒适的室内环境具有重要意义。
二、工法特点1. 高效节能: 采用暗埋式排气管能够有效减少能量耗损,提高空气的流通效率,进而节约能源消耗。
2. 美观环保: 暗埋式排气管与屋面整体融为一体,不会破坏建筑外观,具有美观性,无噪音、无污染。
3. 布局灵活:暗埋式排气管的布局可以根据实际需要进行调整,以适应不同区域、不同房间的空气排放需求。
4. 维护方便:暗埋式排气管在安装和维修方面较为便利,减少了施工和维护工作量和难度。
三、适应范围屋面暗埋式排气管适用于各类建筑物,特别是商业、医疗、教育等公共建筑以及居民住宅。
它可以用于厨房、卫生间、工业车间、实验室等产生废气的场所,有效改善室内空气质量。
四、工艺原理屋面暗埋式排气管的施工工法基于以下原理:1. 层流原理: 通过调整排气管的布局和设计,使排气管内部形成均匀流体层流状态,以提高排气效果。
2. 防止倒灌: 采取防倒灌设计,防止外界雨水倒灌至排气管内部,确保排气畅通。
3. 绝缘措施: 在暗埋式排气管施工过程中,采用绝缘材料填充排气管,以降低排气管对建筑物的热传导影响。
4. 排气口设计: 根据建筑物的布局和使用需求,合理设计排气口的数量和位置,以保证整体排气效果。
5. 材料选择: 选用耐高温和耐腐蚀的材料,确保排气管的稳定性和持久性。
五、施工工艺1. 施工前准备: 根据设计要求,制定施工方案,并进行现场勘察,了解需排出的废气类型和数量。
2.排气管铺设: 按照设计要求进行排气管的预埋和敷设,需要注意排气管的坡度和水平度,确保排气流畅。
3. 排气管连接:使用专用连接件连接排气管的端部,确保连接紧密,无泄漏。
4. 绝缘材料填充: 在排气管周围填充绝缘材料,避免热桥效应,减少热量传导。

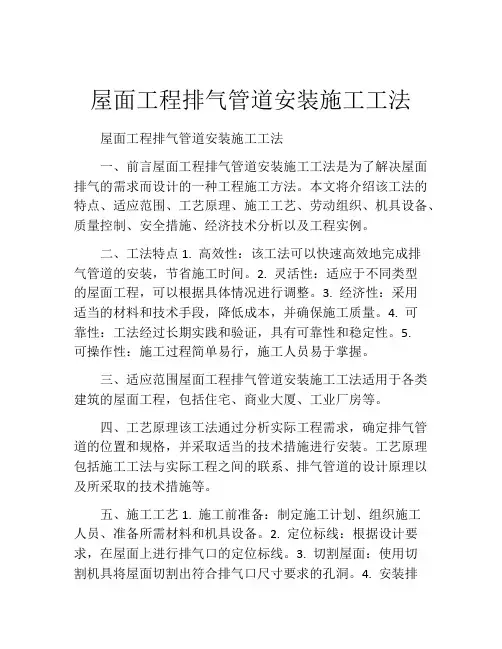

屋面工程排气管道安装施工工法屋面工程排气管道安装施工工法一、前言屋面工程排气管道安装施工工法是为了解决屋面排气的需求而设计的一种工程施工方法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点1. 高效性:该工法可以快速高效地完成排气管道的安装,节省施工时间。
2. 灵活性:适应于不同类型的屋面工程,可以根据具体情况进行调整。
3. 经济性:采用适当的材料和技术手段,降低成本,并确保施工质量。
4. 可靠性:工法经过长期实践和验证,具有可靠性和稳定性。
5.可操作性:施工过程简单易行,施工人员易于掌握。
三、适应范围屋面工程排气管道安装施工工法适用于各类建筑的屋面工程,包括住宅、商业大厦、工业厂房等。
四、工艺原理该工法通过分析实际工程需求,确定排气管道的位置和规格,并采取适当的技术措施进行安装。
工艺原理包括施工工法与实际工程之间的联系、排气管道的设计原理以及所采取的技术措施等。
五、施工工艺1. 施工前准备:制定施工计划、组织施工人员、准备所需材料和机具设备。
2. 定位标线:根据设计要求,在屋面上进行排气口的定位标线。
3. 切割屋面:使用切割机具将屋面切割出符合排气口尺寸要求的孔洞。
4. 安装排气管道:将排气管道从下方引入孔洞,进行连接和固定。
5.密封处理:将排气管道与屋面进行密封处理,确保无渗漏现象。
6. 管道连接:根据设计要求,连接排气管道与其他管道或设备。
7. 完工验收:对排气管道及其连接部位进行检查,确保施工质量符合要求。
六、劳动组织根据具体工程规模和施工要求,合理组织施工人员,并制定详细的施工组织计划,确保施工效率和质量。
七、机具设备1. 切割机具:用于切割屋面,如电动切割机、手持切割机等。
2. 排气管道安装工具:包括扳手、螺丝刀、焊接工具等。
3. 密封材料:如密封胶、胶带等。
4. 安全设备:如安全帽、防护眼镜、手套等。

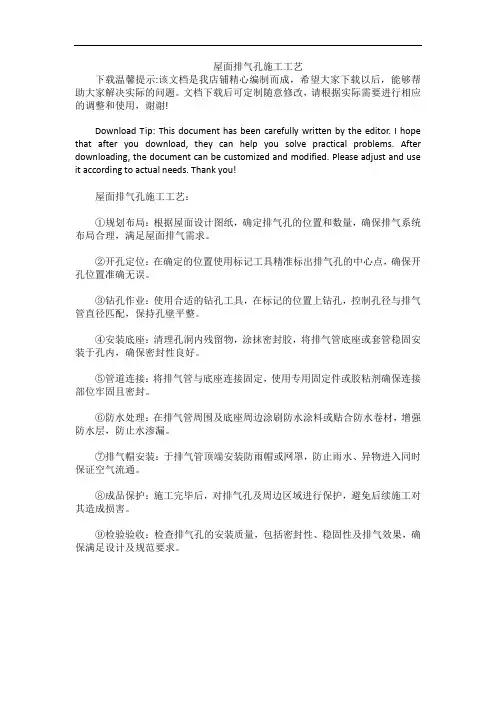

屋面排气孔施工工艺下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!屋面排气孔施工工艺:①规划布局:根据屋面设计图纸,确定排气孔的位置和数量,确保排气系统布局合理,满足屋面排气需求。
②开孔定位:在确定的位置使用标记工具精准标出排气孔的中心点,确保开孔位置准确无误。
③钻孔作业:使用合适的钻孔工具,在标记的位置上钻孔,控制孔径与排气管直径匹配,保持孔壁平整。
④安装底座:清理孔洞内残留物,涂抹密封胶,将排气管底座或套管稳固安装于孔内,确保密封性良好。
⑤管道连接:将排气管与底座连接固定,使用专用固定件或胶粘剂确保连接部位牢固且密封。
⑥防水处理:在排气管周围及底座周边涂刷防水涂料或贴合防水卷材,增强防水层,防止水渗漏。
⑦排气帽安装:于排气管顶端安装防雨帽或网罩,防止雨水、异物进入同时保证空气流通。
⑧成品保护:施工完毕后,对排气孔及周边区域进行保护,避免后续施工对其造成损害。
⑨检验验收:检查排气孔的安装质量,包括密封性、稳固性及排气效果,确保满足设计及规范要求。

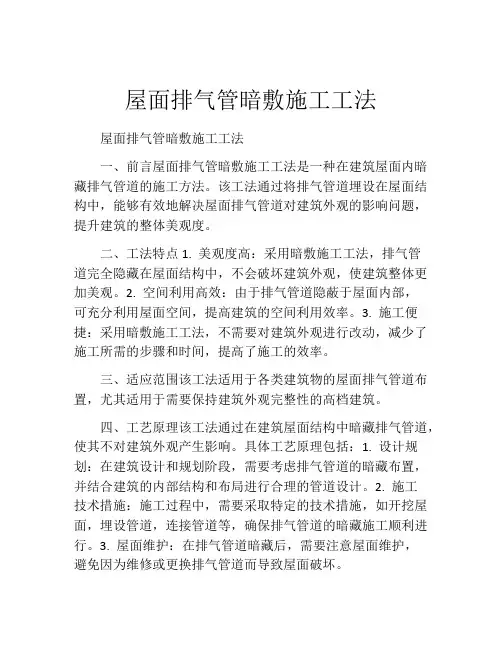

屋面排气管暗敷施工工法屋面排气管暗敷施工工法一、前言屋面排气管暗敷施工工法是一种在建筑屋面内暗藏排气管道的施工方法。
该工法通过将排气管道埋设在屋面结构中,能够有效地解决屋面排气管道对建筑外观的影响问题,提升建筑的整体美观度。
二、工法特点1. 美观度高:采用暗敷施工工法,排气管道完全隐藏在屋面结构中,不会破坏建筑外观,使建筑整体更加美观。
2. 空间利用高效:由于排气管道隐蔽于屋面内部,可充分利用屋面空间,提高建筑的空间利用效率。
3. 施工便捷:采用暗敷施工工法,不需要对建筑外观进行改动,减少了施工所需的步骤和时间,提高了施工的效率。
三、适应范围该工法适用于各类建筑物的屋面排气管道布置,尤其适用于需要保持建筑外观完整性的高档建筑。
四、工艺原理该工法通过在建筑屋面结构中暗藏排气管道,使其不对建筑外观产生影响。
具体工艺原理包括:1. 设计规划:在建筑设计和规划阶段,需要考虑排气管道的暗藏布置,并结合建筑的内部结构和布局进行合理的管道设计。
2. 施工技术措施:施工过程中,需要采取特定的技术措施,如开挖屋面,埋设管道,连接管道等,确保排气管道的暗藏施工顺利进行。
3. 屋面维护:在排气管道暗藏后,需要注意屋面维护,避免因为维修或更换排气管道而导致屋面破坏。
五、施工工艺1. 工作准备:包括制定施工计划,购买施工材料和机具设备,确保施工所需一切准备就绪。
2. 屋面开挖:根据设计要求和建筑结构,对屋面进行开挖,为管道的安装创造条件。
3. 管道安装:将排气管道依据设计要求埋设在屋面内,通过连接件将各个排气管道连接起来。
4. 屋面修复:将开挖的屋面部分进行修复,确保屋面的完整性。
5. 质量检查:对已安装的排气管道进行检查,确保其质量符合要求。
6. 完工验收:经过施工人员和专业验收人员的验收,确认工程完工。
六、劳动组织施工过程中需要组织开展的劳动力有建筑工人、管道安装工以及其他辅助人员。
七、机具设备施工过程中所需的机具设备包括:挖掘机、起重机、焊接设备、连接件等。

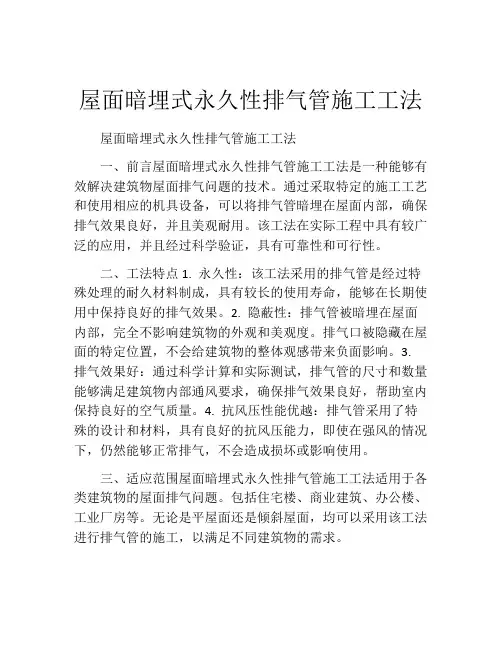

屋面暗埋式永久性排气管施工工法屋面暗埋式永久性排气管施工工法一、前言在建筑物的屋面系统中,排气管的设计和施工至关重要。
屋面暗埋式永久性排气管施工工法是一种先进的施工技术,用于解决屋面系统中的排气问题。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点屋面暗埋式永久性排气管施工工法的特点主要有:1. 使用暗埋式排气管,不仅美观,还能有效避免管道外露的安全隐患,减少维修和更换的频率。
2. 管道采用高强度材料制作,具有良好的抗压性能和耐腐蚀性能,能够有效延长使用寿命。
3. 设计合理的管道布局,使得排气均匀,避免气体积聚导致的排气不畅情况。
4. 施工便捷,不需要对屋面进行大范围的开挖和破坏,减少对住户使用的影响。
三、适应范围屋面暗埋式永久性排气管施工工法适用于各种类型的建筑屋面系统,特别适用于大型商业建筑、住宅小区和公共设施等对排气要求较高的场所。
四、工艺原理该工法的施工原理主要包括以下几个方面:1. 通过施工工法与实际工程之间的联系,确定合理的管道布局,确保排气畅通。
2. 采取专业的技术措施,如管道的材料选择、焊接技术和管道连接等,确保管道的密封性和耐压性。
3. 通过施工工法中的施工过程,如管道的铺设、固定和封堵等,确保施工质量和效果。
五、施工工艺屋面暗埋式永久性排气管施工工艺主要包括以下几个阶段:1. 施工前的准备工作,包括施工方案的制定、材料和机具设备的准备。
2. 屋面现场的清理和准备,确保施工区域的安全和整洁。
3. 按照设计方案进行排气管道的布置和定位。
4. 进行管道的铺设和固定,采用适当的材料和技术措施,确保施工质量。
5. 进行管道的封堵和密封处理,确保排气通畅和气密性。
6. 进行管道的测试和试运行,确保施工质量符合要求。
六、劳动组织屋面暗埋式永久性排气管施工工法的劳动组织需要合理安排工人的数量,确保施工进度和质量。
屋面排气孔施工方案屋顶排气施工方案为了方便施工、排列准确、高度统一,本工程采用了直径为40毫米的UPVC管,具有胶接施工方便、容易固定、不易位移等特点。
在屋顶采用1:8水泥膨胀珍珠岩找坡层时,设置排气管道和排气孔,以充分排出找坡层内的水分,确保屋顶防水层的质量。
一、屋顶排气孔的作用排气孔主要用于排放保温层下的水汽。
如果保温层和找平层不干燥或干燥困难,铺贴卷材时应留置排气孔,使卷材层下的潮气排出,这种做法称为排气屋顶。
如果不留置排气孔,层的潮气就会密闭在卷材防水层下,一旦气温较高(尤其在炎热的夏季),潮气蒸发,体积膨胀,卷材就会出现起鼓现象,引起卷材防水层水层的开裂、破损,造成屋顶渗漏。
二、屋顶排气孔的设置和做法一)屋顶排气孔的设置1.确定排气孔的位置,使其纵横交错、相互贯通。
2.在铺设找坡层前,先用直径为25毫米的PVC管按6*6的间距,且不大于36平方米,设置排气管道。
PVC管按5厘米间距打8毫米孔径的孔洞,然后再铺设水泥膨胀珍珠岩找坡层。
3.根据找坡层厚度确定排气孔立管打孔的高度。
4.排气管打孔孔径按10毫米打孔,排气管底部四个方向与排气管道连接。
5.排气管与屋顶板采用管卡固定,固定后在排气管道上用纤维网布覆盖,防止堵塞。
6.回填后在排气道碎石上方采用油毛毡,将碎石覆盖每边伸出碎石100毫米,在铺砂浆找平层。
二)屋顶排气孔的做法1.对需要铺设排气管道的屋顶,排气管道设置在保温层中,再穿过保温层的管道上打排气孔,排气孔呈梅花状分布。
2.排气管道外壁包裹一层玻璃布,防止保温层中的颗粒堵塞排气孔。
3.根据屋顶的情况布置排气管道,排气管道要纵横贯通,在保温层内形成有效的排气网。
4.在排气管道上设置排气出口,排气出口与大气相通,在每36平方米的范围内设置一个出气口。
在排气管出口处要做防水处理,防水层高度不低于300毫米。
排气孔根部进行装饰。
三、施工要点1.排气道应纵横贯通,不得堵塞,并应与大气连通的排气孔相连。
屋顶排气工程施工方案一、施工前准备工作1、安全措施在进行屋顶排气工程施工前,必须要做好相关的安全措施。
工地周边需设置围栏,避免无关人员闯入施工现场。
施工人员需穿戴符合规定的安全防护装备,如安全帽、安全鞋、安全带等。
同时,对施工现场进行安全检查,排除隐患,确保施工安全。
2、人员配备根据屋顶排气工程的施工要求,合理配置施工人员。
包括项目经理、施工队长、电工、钳工等专业施工人员,具有相关施工工作经验和技能。
3、材料准备在施工前需要做好排气工程所需材料的准备工作。
包括风机、排气管道、连接件、固定支架等,确保施工过程中材料及时供应。
4、施工方案制定根据实际情况,制定详细的施工方案。
包括施工流程、施工步骤、安全措施、质量要求等内容,确保施工过程有序进行。
二、施工流程及方法1、测量定位在进行排气工程施工前,首先需要对屋顶进行测量定位。
确定风机的安装位置、排气管道的走向和长度。
2、准备基础设施根据测量结果,对风机的安装位置进行基础设施准备。
确保基础牢固、平整,能够承受风机的重量。
3、安装风机将风机按照预定位置进行安装,固定螺栓,并连接电源线,保证风机正常使用。
4、安装排气管道根据实际情况,确定排气管道的走向和长度。
然后进行排气管道的安装,确保连接牢固、无漏气现象。
5、安装支架对排气管道进行支架的安装,保证其稳固可靠。
6、接通电源在排气工程施工完成后,对安装的风机进行电源接通,进行试运行,确保排气系统正常运行。
7、检查验收对屋顶排气系统进行全面检查,确保工程质量符合要求。
对验收合格的项目进行竣工验收,并出具施工报告。
三、安全措施1、施工现场要进行安全巡视,对可能存在的安全隐患及时消除。
2、施工人员要严格遵守作业规程,穿戴安全防护用具,确保自身安全。
3、对施工现场进行专人管理,保持施工现场的整洁,避免发生意外事故。
4、对高空作业的施工人员进行岗前培训,掌握高空作业的特殊技能。
5、在施工现场设置警示标志,提示周围人员注意安全,避免施工区域形成安全隐患。
一种屋面暗埋排气系统方法
一种屋面暗埋排气系统方法是在屋顶建造一个隐蔽的导气通道,用于排除屋内的废气和烟雾。
具体步骤如下:
1. 根据建筑设计要求和实际使用情况,确定排气通道的位置和尺寸。
通常,排气通道会位于屋顶中央位置或靠近烟囱或抽油烟机位置。
2. 在屋顶上开挖一个适当大小的孔洞,以便安装排气通道。
孔洞的大小和形状应根据排气通道的尺寸来确定。
3. 安装排气通道。
通常,排气通道由金属或塑料管道制成,具有耐高温和耐腐蚀的特性。
通道应与屋顶完全密封连接,以防止漏气。
4. 在通道内安装排气风机。
排气风机旨在增加排气通道的抽风能力,确保废气和烟雾能够快速有效地排出。
5. 将排气通道连接到室内的源头设备,例如厨房抽油烟机或浴室排气扇。
确保连接密封良好,以防止气体泄漏。
6. 在通道末端设置一个排气口,以便废气和烟雾可以被安全地释放到室外。
排气口通常位于屋顶的边缘位置,以便废气远离人群和窗户。
7. 定期维护和清洁排气系统,以确保其正常运行。
这包括清理排气通道和风机,以去除积尘和其他堵塞物。
通过采用这种屋面暗埋排气系统方法,可以有效地排除屋内产生的废气和烟雾,提高室内空气质量,保障人们的健康和安全。
屋顶排气孔施工方案1. 引言屋顶排气孔是在建筑物屋顶上安装的通风装置,用于排除屋顶下的湿气、热量和有害气体,保持建筑物内部的空气流通。
本文档将介绍屋顶排气孔的施工方案,包括材料准备、工具选择、施工步骤等。
2. 材料准备在进行屋顶排气孔的施工前,需要准备以下材料: - 排气孔材料:可以选择铝合金、塑料或不锈钢等材质,根据实际需要选择适合的材料。
- 螺丝和螺母:用于固定排气孔材料。
- 防水胶:用于在安装排气孔时防止雨水渗入建筑物内部。
- 密封胶条:用于确保排气孔与屋顶之间的密封性,防止漏水问题。
3. 工具选择为了顺利完成屋顶排气孔的施工,需要准备以下工具: - 锤子和螺丝刀:用于拆卸原有的屋顶材料。
- 手钻:用于在屋顶上钻孔以安装排气孔。
- 切割工具:根据所选材料类型选择适当的切割工具,例如锯子或剪刀。
- 胶枪:用于将防水胶和密封胶条涂抹在相应的位置。
- 测量工具:用于测量排气孔的大小和位置。
4. 施工步骤4.1. 准备工作1.确定需要安装排气孔的位置,通常应选择在屋顶最高点或有房屋结构支持的位置。
使用测量工具标记出孔的位置和大小。
2.在屋顶上用锤子和螺丝刀拆除原有的屋顶材料,并清理孔的周围区域。
4.2. 安装排气孔1.将排气孔材料放置在已经清理好的孔口上,确保与屋顶紧密贴合。
2.使用螺丝和螺母将排气孔固定在屋顶上,确保稳固无松动。
3.使用胶枪将防水胶涂抹在排气孔的周围,以确保雨水不会渗入建筑物内部。
4.在排气孔的边缘处使用密封胶条,确保与屋顶的密封性。
4.3. 检查和测试1.完成排气孔的安装后,对整个过程进行检查,确保排气孔牢固固定且与屋顶完全贴合。
2.使用水桶或水管进行测试,浇水到排气孔周围,检查是否存在漏水问题。
5. 安全注意事项在进行屋顶排气孔的施工时,需要注意以下安全事项:- 使用适当的安全装备,如手套、护目镜和安全帽。
- 在屋顶上行走时要格外小心,确保脚下稳固。
- 确保工具的正常工作状态,避免发生意外伤害。
山东省省级工法工法名称屋面排气管暗埋施工工法申报单位中启胶建集团有限公司申报地区青岛市二〇一四年六月申报材料目录1省级工法申报书 (1)2工法内容材料 (10)3工程应用证明 (19)4经济效益证明 (23)5技术评审证书 (27)1省级工法申报书省级工法申报书工法名称屋面排气管暗埋施工工法申报单位中启胶建集团有限公司申报地区青岛市申报时间2014年6月20日2工法内容材料目录1前言 (12)2工法特点 (12)3适用范围 (12)4工艺原理 (13)5施工工艺流程及操作要点 (13)6设备及材料 (13)7质量控制 (16)8安全措施 (13)9环保要求 (17)10 效益分析 (17)屋面暗埋式排气屋面施工工法完成单位:中启胶建集团有限公司1前言教授花园三期小高层项目74#楼、75#楼采用了屋面暗埋式排气孔施工工法,达到安全可靠、高效节约的目的。
中启胶建集团有限公司在承建该工程的施工实践过程中,经过与工程设计单位的密切合作,完善支护体系的设计,制定实施施工方案和工艺操作规程。
在完成了工程的施工以后,通过科学地总结和提炼形成了本工法。
2工法特点本工法设计合理、施工方便、投入成本低且使用效果好,实用性价值高,将排气管暗埋在找坡层找且其排气出口通过女儿墙、烟道、气道等与外界相通,省去了二次拆除排气孔的不便,且提高了防水质量,同时屋面看不到外漏排气管,屋面的整体效果美观。
3适用范围本工法适用于屋面防水层施工需要采取排气措施,且周围设有女儿墙或者突出屋面楼梯间、设备房排气烟道等结构的屋面排气管道施工。
4工艺原理暗埋式排气管是指排气屋面的排气管暗埋于防水层下,通过暗埋于女儿墙或突出屋面结构的墙体上的排气管道系统,利用管内外压力差即可排气的原理,改变了传统排气屋面在屋面上均匀设置排气孔的做法,讲排气孔设置成隐蔽式,不在屋面上设置排气孔,减少了屋面障碍物,增加实用性和美观性,保证屋面排气通畅,保证屋面防水效果。
