乔木支撑杆安装过程标准
- 格式:ppt
- 大小:9.00 MB
- 文档页数:16
园林树木树干支撑的方法与施工在园林树木移栽完成后,由于根系尚未扎深扎实、覆土松软,极易摇晃摆动,甚至倒伏,需要做好树体支撑。
尤其是树干高大、树冠冠幅大的树木,在遭遇强风时,树木发生摇摆晃动明显,严重时甚至被风吹倒。
新栽树木发生晃动或者倒伏后12345笔者在长时间的园林工作过程中也遇见了较多的树干支撑保护现场,其支撑方式多种多样,其所用材料五花八门,其所起支撑作用参差不齐。
以上所列举的一些支撑方式中:有的是北方地区常用的,有的是南方地区常用的;一些支撑看起来漂亮、美观,一些支撑粗糙、简陋,一部分支撑作用较好,一部分支撑作用极差。
在当今的园林树木移栽养护过程中,人们对于树木支撑的意识比较强,树木种植后都会选择以上所列举的或者与之类似的支撑方式,但是大部分树木支撑后所起到的支持、保护作用非常有限,甚至会对园林树木造成伤害,对园林树木的成活与存活产生较大影响。
通过长时间的观察与总结,笔者认为在现今园林树木树干支撑保护过程中主要存在以下问题:123点,也最容易出现问题,对树木正常生长存活造成极大影响。
树干与支撑材料两者强度均较大,且接触受力面积较小,局部面积压力过大。
极小的外力加持导致两者产生较大的摩擦力,轻者损伤树木表皮,重者导致树干四周树皮截断,树木衰弱死亡。
应先在树干上的支撑部位处用麻布片或无纺布包裹几圈,保护干皮,也可采用“树干橡胶保护软垫”进行隔离,防止干皮受损。
4、支撑美观效果太差:树干支撑的美观被人们所不重视,殊不知“支撑美观也是景观”,城市园林树木种植更大程度上追求的是树木本身景观观赏价值,粗糙简陋的支撑会拉低园林树木景观观赏价值,相反漂亮美观的支撑对于树木景观观赏价值具有明显的提升效果,可以说是两者相得益彰。
5。
建议1234支撑品种:杉木、桉树、竹子、钢管杉木撑尺寸标准:桉树撑尺寸标准:除杉木撑外都不能带树皮竹杆尺寸标准:(小规格苗木,或不受大风影响的平缓的区域,可优先选用于成本较低的竹杆)镀锌钢管:在风口或边坡上种植大型苗木(胸径30cm,高度超过8米)常见支撑方法扁担撑:胸径(地径)7cm以下小乔或灌木的用竹子做扁担撑或杉木撑锯下来的小出口那头做扁担撑。
园林树木树干支撑的方法与施工对于园林树木树干支撑,目前最常见的主要有以下几种方式:1、标杆式扶桩支撑:在与常年风向一致的区域可以实施,在来风方向垂直地面打桩,然后将树干与桩体捆绑扎牢;2、扁担式扶架支撑:在与常年风向垂直的位置打桩,要求垂直地面、树干两侧各一根桩体,桩体上部用横的木桩连接,然后将横木桩与树干捆绑固定;3、三角形支撑:三根木桩均匀分布在树干周围,木桩上部与树干捆绑扎牢,木桩下部紧密接触地表避免陷入;4、连排网格形支撑:多用于大面积、同树种乔木移植地,可用横杆将相邻树木连接固定起来,形成网格状,增加树体固定程度;5、井字形支撑:也叫四角支撑,在树干四周均匀固定四根木桩,顶部向树干倾斜,然后在支柱上部用短木棒两两连接木桩,合围形成四边形,与树干固定即可。
笔者在长时间的园林工作过程中也遇见了较多的树干支撑保护现场,其支撑方式多种多样,其所用材料五花八门,其所起支撑作用参差不齐。
以上所列举的一些支撑方式中:有的是北方地区常用的,有的是南方地区常用的;一些支撑看起来漂亮、美观,一些支撑粗糙、简陋,一部分支撑作用较好,一部分支撑作用极差。
在当今的园林树木移栽养护过程中,人们对于树木支撑的意识比较强,树木种植后都会选择以上所列举的或者与之类似的支撑方式,但是大部分树木支撑后所起到的支持、保护作用非常有限,甚至会对园林树木造成伤害,对园林树木的成活与存活产生较大影响。
通过长时间的观察与总结,笔者认为在现今园林树木树干支撑保护过程中主要存在以下问题:1、支撑损伤树体、树皮:在部分园林施工工地现场,由于施工工期、成本预算、技术水平等多方面因素的影响,导致对园林树木进行树干支撑保护时,大量选择铁钉、铆钉、铁丝等直接将支撑杆与树干牢牢固定起来。
这样简单粗暴的支撑方式首先会对树体造成直接机械损伤;再者,支撑完成后长时间无人去除树体内铁钉、铆钉等,导致氧化产生铁锈,严重危害树木主干,干皮坏死,脱落;另外,支撑完成后树木受大风等外力摇晃时,铁钉、铁丝等会进一步损伤树皮、树体。
木质栏杆预制及安装施工方案及工艺方法1.引言本文档提供了一种木质栏杆预制及安装施工方案及工艺方法,以指导相关施工人员进行栏杆的预制和安装工作。
2.预制过程2.1 材料选择在预制栏杆之前,需要选择合适的木材作为材料。
建议选择坚固、耐久的木材,例如橡木、松木或者红木等。
2.2 设计与测量在进行预制前,必须进行栏杆的设计和测量工作。
根据实际安装位置的尺寸要求,设计合适的栏杆形状和高度,并进行详细的测量。
2.3 切割和组装根据设计和测量结果,将选购的木材进行切割,并按照预定的栏杆形状和高度进行组装。
确保栏杆的接口平整牢固,无松动。
2.4 表面处理完成栏杆的切割和组装后,进行表面处理。
可以选择上漆、打磨或者其他合适的方式,以保护木材并使其更美观耐用。
2.5 质量检验对预制的栏杆进行质量检验,确保各个方面都符合相关标准和要求。
检查栏杆的稳固性、表面质量等,确保能够顺利安装和使用。
3.安装施工3.1 安装位置确定根据设计和测量结果,确定栏杆的安装位置。
使用相关工具和设备,确保栏杆能够稳固地安装在合适的位置。
3.2 固定安装将预制好的栏杆按照设计要求固定在安装位置上。
使用适当的螺丝、支架或者其他工具,确保栏杆稳固牢固。
3.3 检查和调整完成安装后,对栏杆进行检查和调整,确保安装质量和效果。
检查栏杆的平整度、垂直度等,进行必要的调整和修复。
3.4 清洁和保养完成安装后,对栏杆进行清洁和保养工作。
定期清洁栏杆的表面,并做好保养工作,以延长栏杆的使用寿命。
4.安全注意事项在进行栏杆预制和安装施工时,需要注意以下安全事项:佩戴适当的个人防护装备,如手套、护目镜等。
遵守工作场所的安全规定和操作规程。
确保使用的工具和设备处于良好的工作状态。
遵循木材加工和安装的相关规范和标准。
5.结论本文档提供了木质栏杆预制及安装施工方案及工艺方法,以帮助施工人员进行栏杆预制和安装工作。
在进行施工过程中,务必遵守相关安全规定,并保证预制和安装的质量符合标准和要求。
拉条、撑杆安装措施《拉条、撑杆安装措施》一、拉条、撑杆安装的重要性拉条和撑杆在很多建筑结构或者设备安装中起着至关重要的作用。
就好比一个人的骨骼需要韧带和肌肉的辅助支撑一样,拉条和撑杆能为整个结构提供额外的稳定性。
如果没有正确安装拉条和撑杆,结构可能会在受到外力,比如风、震动或者自身重量分布不均的时候,出现变形甚至坍塌的危险。
这就像搭积木,如果没有一些小棍来固定,稍微一碰就散架了,所以拉条和撑杆的安装措施必须严谨对待。
二、安装前的准备措施1. 材料检查- 首先呢,我们得检查拉条和撑杆的材料。
就像买菜要挑新鲜的一样,拉条和撑杆的材料必须是质量合格的。
看看拉条有没有弯曲变形,撑杆的壁厚是否均匀。
如果拉条弯得像麻花一样,那肯定是不能用的。
这时候就得像挑苹果一样,把那些有“瑕疵”的材料挑出来,不然安装上去就会成为隐患,到时候出了问题,可就像房子的根基不稳一样,麻烦大了。
- 还要检查材料的规格是否符合设计要求。
比如说,设计要求拉条直径是10毫米,你要是拿个8毫米的去安装,那就像小马拉大车,根本起不到应有的作用。
2. 工具准备- 安装拉条和撑杆需要一些专门的工具。
比如扳手、螺丝刀(如果有螺丝连接部分的话)、测量工具像卷尺等。
扳手得是合适尺寸的,不能拿着个大扳手去拧小螺母,就像拿着大锤去敲小钉子,根本没法操作。
而且工具要提前检查一下有没有损坏,要是扳手的开口都变形了,还怎么去拧螺母呢?这就好比战士上战场,武器都不好使,还怎么打胜仗。
3. 现场清理- 在安装之前,要把安装现场清理干净。
想象一下,如果安装现场到处都是建筑垃圾或者杂物,就像在布满石头的地里种庄稼一样,不仅操作不方便,还可能会影响拉条和撑杆的安装精度。
把那些砖头、木屑等杂物都清理掉,给拉条和撑杆的安装创造一个“干净整洁”的环境。
三、拉条安装措施1. 定位- 拉条安装的第一步是定位。
这就像是给拉条找个合适的“家”。
根据设计图纸,确定拉条在结构上的安装位置。
园林树木树干支撑的方法与施工对于园林树木树干支撑,目前最常见的主要有以下几种方式:1、标杆式扶桩支撑:在与常年风向一致的区域可以实施,在来风方向垂直地面打桩,然后将树干与桩体捆绑扎牢;2、扁担式扶架支撑:在与常年风向垂直的位置打桩,要求垂直地面、树干两侧各一根桩体,桩体上部用横的木桩连接,然后将横木桩与树干捆绑固定;3、三角形支撑:三根木桩均匀分布在树干周围,木桩上部与树干捆绑扎牢,木桩下部紧密接触地表避免陷入;4、连排网格形支撑:多用于大面积、同树种乔木移植地,可用横杆将相邻树木连接固定起来,形成网格状,增加树体固定程度;5、井字形支撑:也叫四角支撑,在树干四周均匀固定四根木桩,顶部向树干倾斜,然后在支柱上部用短木棒两两连接木桩,合围形成四边形,与树干固定即可。
笔者在长时间的园林工作过程中也遇见了较多的树干支撑保护现场,其支撑方式多种多样,其所用材料五花八门,其所起支撑作用参差不齐。
以上所列举的一些支撑方式中:有的是北方地区常用的,有的是南方地区常用的;一些支撑看起来漂亮、美观,一些支撑粗糙、简陋,一部分支撑作用较好,一部分支撑作用极差。
在当今的园林树木移栽养护过程中,人们对于树木支撑的意识比较强,树木种植后都会选择以上所列举的或者与之类似的支撑方式,但是大部分树木支撑后所起到的支持、保护作用非常有限,甚至会对园林树木造成伤害,对园林树木的成活与存活产生较大影响。
通过长时间的观察与总结,笔者认为在现今园林树木树干支撑保护过程中主要存在以下问题:1、支撑损伤树体、树皮:在部分园林施工工地现场,由于施工工期、成本预算、技术水平等多方面因素的影响,导致对园林树木进行树干支撑保护时,大量选择铁钉、铆钉、铁丝等直接将支撑杆与树干牢牢固定起来。
这样简单粗暴的支撑方式首先会对树体造成直接机械损伤;再者,支撑完成后长时间无人去除树体内铁钉、铆钉等,导致氧化产生铁锈,严重危害树木主干,干皮坏死,脱落;另外,支撑完成后树木受大风等外力摇晃时,铁钉、铁丝等会进一步损伤树皮、树体。

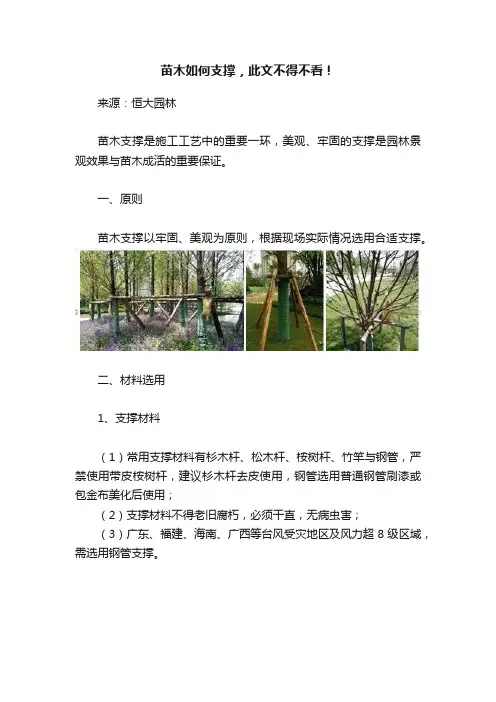

苗木如何支撑,此文不得不看!来源:恒大园林苗木支撑是施工工艺中的重要一环,美观、牢固的支撑是园林景观效果与苗木成活的重要保证。
一、原则苗木支撑以牢固、美观为原则,根据现场实际情况选用合适支撑。
二、材料选用1、支撑材料(1)常用支撑材料有杉木杆、松木杆、桉树杆、竹竿与钢管,严禁使用带皮桉树杆,建议杉木杆去皮使用,钢管选用普通钢管刷漆或包金布美化后使用;(2)支撑材料不得老旧腐朽,必须干直,无病虫害;(3)广东、福建、海南、广西等台风受灾地区及风力超8级区域,需选用钢管支撑。
刷漆处理后钢管效果未处理支撑效果2、材料采购(1)所有施工项目需要进场前30天提交申请,杉木杆、钢管由集团统购,其他材料由分公司自行采购;(2)现场需准备常用绑扎材料,如扎蔑、铁丝(12-14号)垫衬物,选用钢管支撑的还需准备扣件,若无,需同支撑杆一同提交申请。
三、支撑选用与标准1、不同情景下支撑的选用(1)树池统一采用四角支撑,可根据实际情况加横杆进行加固,湖边大型树池苗木,在不影响行人走动和景观的情况下,可拉线辅助,并做警示标志。
(2)行道树统一采用四角支撑,支撑杆方向需保持一致,打开角度、支撑高度相同。
(3)片植苗木可根据苗木大小及片植情况,选用网状支撑,并在内部增加支撑杆,竹林选用细竹竿网状支撑。
(4)组团组团内苗木可根据苗木大小、高度采用“n”字型支撑、三角支撑、四角支撑,其中胸径小于25cm时宜采用三角支撑,胸径大于等于25cm时,宜采用四角支撑,超大树可采用“井”字型四角支撑或多角支撑,必要时拉线辅助。
2、规格选用(1)高度,三角或四角支撑的支撑点宜在树高的1/3-2/3处;(2)角度,三角支撑一般倾斜角度未45°-60°,以45°为宜,四角支撑支撑杆与树干夹角35°-40°;(3)方向,三角支撑一根支撑杆须在主风向位,方形树池各支撑杆须分布在各直角位,树阵、树池、行道树支撑方向须相同。
园林树木树干支撑的方法与施工WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】园林树木树干支撑的方法与施工对于园林树木树干支撑,目前最常见的主要有以下几种方式:1、标杆式扶桩支撑:在与常年风向一致的区域可以实施,在来风方向垂直地面打桩,然后将树干与桩体捆绑扎牢;2、扁担式扶架支撑:在与常年风向垂直的位置打桩,要求垂直地面、树干两侧各一根桩体,桩体上部用横的木桩连接,然后将横木桩与树干捆绑固定;3、三角形支撑:三根木桩均匀分布在树干周围,木桩上部与树干捆绑扎牢,木桩下部紧密接触地表避免陷入;4、连排网格形支撑:多用于大面积、同树种乔木移植地,可用横杆将相邻树木连接固定起来,形成网格状,增加树体固定程度;5、井字形支撑:也叫四角支撑,在树干四周均匀固定四根木桩,顶部向树干倾斜,然后在支柱上部用短木棒两两连接木桩,合围形成四边形,与树干固定即可。
笔者在长时间的园林工作过程中也遇见了较多的树干支撑保护现场,其支撑方式多种多样,其所用材料五花八门,其所起支撑作用参差不齐。
以上所列举的一些支撑方式中:有的是北方地区常用的,有的是南方地区常用的;一些支撑看起来漂亮、美观,一些支撑粗糙、简陋,一部分支撑作用较好,一部分支撑作用极差。
在当今的园林树木移栽养护过程中,人们对于树木支撑的意识比较强,树木种植后都会选择以上所列举的或者与之类似的支撑方式,但是大部分树木支撑后所起到的支持、保护作用非常有限,甚至会对园林树木造成伤害,对园林树木的成活与存活产生较大影响。
通过长时间的观察与总结,笔者认为在现今园林树木树干支撑保护过程中主要存在以下问题:1、支撑损伤树体、树皮:在部分园林施工工地现场,由于施工工期、成本预算、技术水平等多方面因素的影响,导致对园林树木进行树干支撑保护时,大量选择铁钉、铆钉、铁丝等直接将支撑杆与树干牢牢固定起来。
这样简单粗暴的支撑方式首先会对树体造成直接机械损伤;再者,支撑完成后长时间无人去除树体内铁钉、铆钉等,导致氧化产生铁锈,严重危害树木主干,干皮坏死,脱落;另外,支撑完成后树木受大风等外力摇晃时,铁钉、铁丝等会进一步损伤树皮、树体。
一、材料要求
本工程乔灌木支撑采用杉木杆进行支撑,杉木杆应满足顺直,直径40mm-50mm,长度应满足3000mm。
10号铅丝应满足表面无锈蚀。
草绳应满足无霉变。
二、主要机具
主要施工工具:铁钳、手锯。
三、施工准备:
确保苗木在支撑前种植顺直,不倾斜。
四、操作工艺

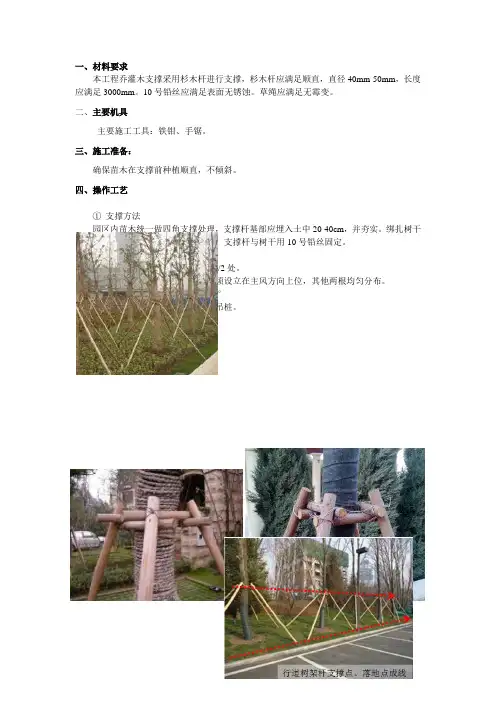

①支撑方法
园区内苗木统一做四角支撑处理,支撑杆基部应埋入土中20-40cm,并夯实。
绑扎树干处应夹垫透气的草绳,以防磨损树干。
支撑杆与树干用10号铅丝固定。
②支撑的标准要求
支撑高度:支撑点在树高的1/3-1/2处。
支撑杆设置方向:一根支撑杆必须设立在主风方向上位,其他两根均匀分布。
支撑杆倾斜角度:倾斜角度为45°
支撑杆要设置牢固,不偏斜、不吊桩。
参考图片见附件
五、质量标准
架杆标准,四点支护,架杆高度需
保持一致。
园林树木树干支撑的方法与施工对于园林树木树干支撑,目前最常见的主要有以下几种方式:1、标杆式扶桩支撑:在与常年风向一致的区域可以实施,在来风方向垂直地面打桩,然后将树干与桩体捆绑扎牢;2、扁担式扶架支撑:在与常年风向垂直的位置打桩,要求垂直地面、树干两侧各一根桩体,桩体上部用横的木桩连接,然后将横木桩与树干捆绑固定;3、三角形支撑:三根木桩均匀分布在树干周围,木桩上部与树干捆绑扎牢,木桩下部紧密接触地表避免陷入;4、连排网格形支撑:多用于大面积、同树种乔木移植地,可用横杆将相邻树木连接固定起来,形成网格状,增加树体固定程度;5、井字形支撑:也叫四角支撑,在树干四周均匀固定四根木桩,顶部向树干倾斜,然后在支柱上部用短木棒两两连接木桩,合围形成四边形,与树干固定即可。
笔者在长时间的园林工作过程中也遇见了较多的树干支撑保护现场,其支撑方式多种多样,其所用材料五花八门,其所起支撑作用参差不齐。
以上所列举的一些支撑方式中:有的是北方地区常用的,有的是南方地区常用的;一些支撑看起来漂亮、美观,一些支撑粗糙、简陋,一部分支撑作用较好,一部分支撑作用极差。
在当今的园林树木移栽养护过程中,人们对于树木支撑的意识比较强,树木种植后都会选择以上所列举的或者与之类似的支撑方式,但是大部分树木支撑后所起到的支持、保护作用非常有限,甚至会对园林树木造成伤害,对园林树木的成活与存活产生较大影响。
通过长时间的观察与总结,笔者认为在现今园林树木树干支撑保护过程中主要存在以下问题:1、支撑损伤树体、树皮:在部分园林施工工地现场,由于施工工期、成本预算、技术水平等多方面因素的影响,导致对园林树木进行树干支撑保护时,大量选择铁钉、铆钉、铁丝等直接将支撑杆与树干牢牢固定起来。
这样简单粗暴的支撑方式首先会对树体造成直接机械损伤;再者,支撑完成后长时间无人去除树体内铁钉、铆钉等,导致氧化产生铁锈,严重危害树木主干,干皮坏死,脱落;另外,支撑完成后树木受大风等外力摇晃时,铁钉、铁丝等会进一步损伤树皮、树体。
安装撑杆步骤一、准备材料:1.引擎盖撑杆下支架1个。
2.机盖上固定支架1个。
机盖上孔径是8mm,螺杆直径8mm,选一即可。
德国进口的机盖上部称杆固定螺丝3引擎盖撑杆产地:中国铁杆 315N 价格低廉5.304不锈钢防退螺丝1个(法兰螺母)。
按图购买,该螺帽安装方便,并且可以防止日后使用中螺丝松动。
普通螺母二、安装示意图1.安装撑杆上支点:去掉机盖上左边4个隔音棉卡扣。
球头垫上一个喷过漆垫片(球头已有垫片的不需要),从正面放入球头螺杆,后面螺杆上垫上垫片,拧上防退螺帽,从外面拧紧球头。
注意:在发动机上垫上布一块,防止拆除时卡子掉落到发动机内部。
螺丝安装示意图黑色代表支架,红色代表车壳,蓝色代表防退螺帽,紫色代表垫片。
上面螺丝安装具体步骤:先用食指中指,从图上红线指向的地方插入,保证手指尖能摸到那个眼。
然后用指尖按住垫片,推入到位,插入球头后面螺杆。
用中指,食指夹住螺帽,伸入,在外面拧球头,挂上几丝后里面手就可以松开,用一个手指压住螺帽,外面用手拧紧螺丝,在用工具(13号扳手)拧紧螺丝就可以了,用这个螺帽就可以在外面越拧越紧,这就是为什么选这种螺帽。
注意:一定要小心,垫片螺帽不慎掉了就麻烦了。
2,安装撑杆下支点:先拉出减震台前的胶条,拉起网格,拧下螺丝(工具T30)。
打磨掉刚才拧下螺丝下面的螺帽。
(去掉螺丝在打磨,这个螺丝一会还要用)注意:这个螺帽要尽量磨干净,后装支架尽量与上部贴合。
确定下支架安装位置:从刚才那个螺丝孔对准支架上的螺帽。
观察支架下支点和减震壁是否贴合,支架下角会与防冻液水壶支架冲突,量好位置,取下支架修整,将支架碰住部分切除,并在图上所标位置打一个圆孔。
切除是因为昊锐的防冻液水壶低,水壶支架也低,明锐水壶支架高,与支架碰住。
圆孔转眼是为了后面焊接更加牢固、方便。
取下昊锐支架,对下支点贴合减震壁部位、要焊接的地方的用铁片刮掉原车车漆。
再次安装昊锐支架,拉起分隔中中间黑色铁片,有小木棒支起,拧上螺丝。
木质栏杆制作与安装工程施工方案1. 项目背景本项目旨在制作和安装木质栏杆,为场地提供美观和安全的边界。
木质栏杆既能够美化环境,又能提供稳定和可靠的支撑,同时符合相关的安全标准。
本文档详细描述了该工程的施工方案。
2. 施工原材料- 原木:选择具有良好质量和外观的防腐木,并确保其与环境的协调性;- 铁件:使用优质的铁件作为栏杆的连接和支撑,确保结构的稳定性;- 工具:准备适当的工具,如电钻、手锯、锤子、螺丝刀等。
3. 施工步骤3.1. 施工准备阶段在施工前,需要进行以下准备工作:- 确定栏杆的设计方案和样式;- 测量场地尺寸和栏杆的长度;- 购买所需的原材料,并进行检查和处理;- 准备施工所需的工具和设备;- 确保施工人员的安全,包括佩戴防护设备和采取相应的安全措施。
3.2. 栏杆制作阶段根据设计方案和场地尺寸,按照以下步骤制作栏杆:- 使用电钻和螺丝刀,将铁件固定在需要安装栏杆的位置;- 根据场地尺寸和设计需求,将原木锯成合适的长度;- 使用手锯或电锯将原木切割成所需形状,并进行必要的修整和打磨;- 将修整好的原木与铁件连接,确保牢固和稳定。
3.3. 栏杆安装阶段安装栏杆的步骤如下:- 使用电钻和螺丝刀,将栏杆固定在预先安装好的铁件上;- 检查栏杆的稳固性和水平度,必要时进行调整;- 确保栏杆的高度符合安全标准,并根据需要进行修正。
4. 安全措施在施工过程中,必须注意以下安全措施:- 施工人员必须佩戴合适的防护设备,如手套、护目镜和安全鞋;- 确保工作区域清洁整齐,避免绊倒和其他安全隐患;- 操作工具时要小心谨慎,防止造成意外伤害;- 高处作业时必须使用适当的扶手和脚手架,确保稳定。
5. 质量控制为确保工程质量,应进行以下质量控制措施:- 检查原材料的质量和外观,确保其符合要求;- 在制作过程中,定期检查栏杆和连接件的稳定性;- 保证栏杆的平整和水平,以便满足设计要求;- 进行最终的检查和测试,确保栏杆的质量达到标准。
恒大园林集团绿化施工支撑规范大树应在苗木浇灌定根水之前,及时架设支撑固定。
为规范全国各项目绿化施工支撑工作,特制定本规范。
一、支撑材料1、支撑杆1)杉木杆、松木杆、桉树杆图1-1 杉木杆图1-2 松木杆图1-3 去皮后的桉木杆(1)尺寸标准表1-1 杉木杆、松木杆、桉树杆尺寸标准(2)质量要求①材料不得老旧腐朽,生产至进货期不超过一年,保障材质和硬度;②材料必须干直,不得为歪曲木材;③因其与苗木直接接触,故不得携带对苗木有危害的病虫害,无虫蛀痕迹;④除杉木外,严禁使用带皮支撑杆。
2)竹杆小规格苗木,或不受大风景响的区域,可优先选用于成本较低的竹杆。
图1-4 竹杆(1)尺寸标准表1-2 竹杆尺寸标准(①竹杆不得老旧腐朽,保障材质和硬度;②竹杆必须干直,不得歪曲;③不得携带对苗木有危害的病虫害,无虫蛀痕迹。
3)镀锌钢管在瞬间风力超过八级的区域,或种植大型苗木(胸径30cm,高度超过8米)时可选用钢管支撑。
图1-5 镀锌钢管(1)尺寸标准表1-3 镀锌钢管尺寸标准(2①钢支撑表面内层镀锌防锈,外层涂绿漆;②必须干直,不得歪曲。
4)新型材料第一类:高脂聚物材料图1-6 高脂聚物材料支撑第二类:给力支撑,杆身上部分为木材,下部分为钢铁,用于固定于地下。
图1-7 给力支撑上述新型支撑材料常应于中小乔木。
2、锚桩与支撑杆材质一致,保证美观。
图1-8 锚桩3、绑扎材料常用绑扎材料有:扎篾、铁丝(一般选用12-14号)、麻绳,新型支撑有配套的简易绑扎带。
图1-9 扎篾4、垫衬物垫衬物即支撑杆与苗木接触处起缓冲作用的物品。
常用垫衬物有麻布、无纺布、无纺布+包装棉。
5、连接件镀锌钢管常用脚手架扣件,新型支撑配套使用的有套环、套头。
图1-10 套环图1-11 套头二、支撑方式1、“n”字型1)单“n”字型又称“门”字型、“E”字型支撑,小乔木或灌木可采用“n”字形支撑。
图2-1 单“n”字型为提升单“n”字型支撑力度,可在主风方向增加支撑杆。
模板支撑架的安装标准背景在建筑施工中,模板支撑架是非常重要的工具,它能够支撑模板板面,使得混凝土能够顺利浇注,达到设计要求。
然而,在安装模板支撑架的过程中,可能会存在一些误操作或者安装不当的情况,导致工作安全隐患或者效果不够理想。
因此,了解和掌握模板支撑架的标准安装方法显得尤为重要。
安装标准安装前准备在安装模板支撑架之前,需要做好以下准备工作:•确认模板支撑架的品质和数量,同时检查是否存在损坏,如有损坏应及时更换。
•安装场地要满足安全要求,要平整、干燥、无积水、无杂物等,保证安装工作的稳定性和安全性。
•工人进行安装前,需要进行安全教育和技术培训,熟悉安装细节以及安全要点。
安装步骤第一步:确定支撑架的位置和数量在施工现场确定支撑架的位置和数量时,需要有清晰的蓝图和设计图纸,以及施工的进度和实际状况。
同时,针对不同的板面,需要在计算的基础上进行适当的增加,保证支撑架的承载量和稳定性,确保施工安全和效果。
第二步:搭建支撑架的主骨架在搭建支撑架的主骨架时,需要注意以下几点:•首先,在已确定的位置用地脚钉固定底座,保持其垂直度和平整度。
•把主骨架的立杆按照计算的间距放置,然后固定开搭叉和支撑梁。
•断面为方形或者矩形的立杆,顶部宽度不应小于50mm,用于承载模板和混凝土的重量。
•梁和开搭叉固定应紧密,不分在上下面而保持平行。
以确保模板支撑架的稳定性并提高间距的支配。
第三步:安装补强支撑当主骨架搭建完成之后,需要安装补强支撑来增加整个系统的承载能力。
在安装补强支撑时,需要注意以下几点:•补强支撑物应放在主梁的上部,两者之间应有至少100mm 的间距,补强支写物不得放在主梁的下面。
•补强支撑物的钢材截面尺寸应大于主骨架的钢材截面尺寸,并且连接应远小于剪力的适用范围。
•如果支撑跨度超过了材料规定的范围,需要在斜撑和水平支撑之间添加垂直支撑,确保材料的承载力和稳定性。
第四步:安装模板板面当支撑架和补强支撑搭建完成后,需要安装模板的板面。
栽植乔木施工工艺
栽植乔木施工工艺
1. 准备工作
1.1 确定栽植地点:根据乔木的所需生长条件和栽植计划,确定合适的栽植地点。
1.2 土壤处理:对于土壤肥沃度不够或者排水不良的地方,需要进行土壤处理,包括施肥和改良排水。
2. 栽植孔准备
2.1 栽植孔的大小:根据乔木的根系大小,确定栽植孔的尺寸,普通要比根系稍大。
2.2 栽植孔的深度:根据乔木的根系深度,确定栽植孔的深度,保证树干部份埋在地下。
3. 乔木栽植
3.1 根系处理:修剪乔木的根系,去除受损和过长的根部。
3.2 栽植乔木:将乔木放入栽植孔中,注意树干的垂直和水平。
3.3 填充土壤:用肥沃的土壤填充栽植孔,并轻轻拍实,保证乔木根系的稳固。
4. 园艺支撑
4.1 安装支撑杆:根据乔木的生长情况,在合适的位置插入支撑杆。
4.2 绑扎乔木:用软质绳子将乔木的主干与支撑杆绑扎,保持树干的垂直。
5. 养护和维护
5.1 浇水:定期浇水,保持土壤湿润,特殊是在干旱季节。
5.2 施肥:根据乔木的养分需求,定期施肥,补充土壤养分。
5.3 修剪和疏除:根据乔木的生长情况,定期修剪和疏除枯死、病虫害受损的部份。
6. 监测和记录
6.1 生长监测:定期观察乔木的生长情况,包括树高、叶片生长情况等。
6.2 记录数据:将监测到的数据记录下来,用于后续分析和参考。
附件:
- 栽植乔木施工流程示意图
- 树木生长监测表格
法律名词及注释:
- 栽植:将植物种子、苗木等插入土壤中,使其生长。
- 施工工艺:栽植乔木的具体步骤和操作方法。
