学校建筑给排水工程施工方法
- 格式:docx
- 大小:22.17 KB
- 文档页数:9

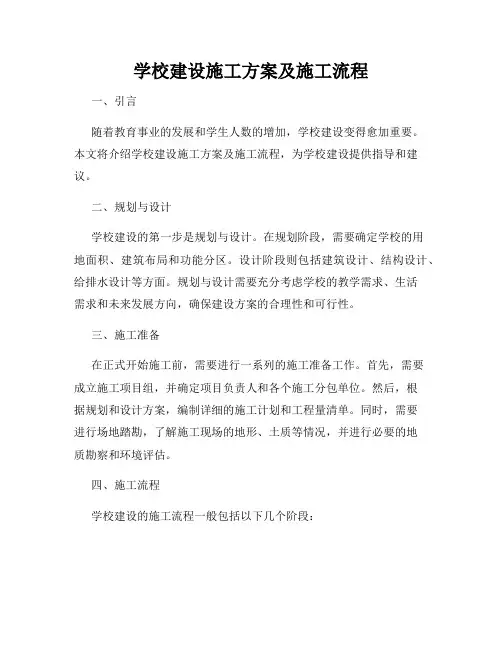

学校建设施工方案及施工流程一、引言随着教育事业的发展和学生人数的增加,学校建设变得愈加重要。
本文将介绍学校建设施工方案及施工流程,为学校建设提供指导和建议。
二、规划与设计学校建设的第一步是规划与设计。
在规划阶段,需要确定学校的用地面积、建筑布局和功能分区。
设计阶段则包括建筑设计、结构设计、给排水设计等方面。
规划与设计需要充分考虑学校的教学需求、生活需求和未来发展方向,确保建设方案的合理性和可行性。
三、施工准备在正式开始施工前,需要进行一系列的施工准备工作。
首先,需要成立施工项目组,并确定项目负责人和各个施工分包单位。
然后,根据规划和设计方案,编制详细的施工计划和工程量清单。
同时,需要进行场地踏勘,了解施工现场的地形、土质等情况,并进行必要的地质勘察和环境评估。
四、施工流程学校建设的施工流程一般包括以下几个阶段:1. 土地平整与基础施工:在施工前期,需要进行场地的土地平整工作,包括清理、填方和边坡处理等。
然后进行基础施工,包括地基处理、基坑开挖和地基基础的浇筑,确保建筑物的稳固性和安全性。
2. 主体结构施工:主体结构施工是整个建设过程的核心,涉及到建筑物的骨架建设。
这包括梁、柱、板、墙等构件的施工,以及混凝土浇筑、钢筋焊接等工序。
3. 室内装饰与设备安装:主体结构完成后,需要进行室内装饰与设备安装。
这包括地面铺设、墙面装饰、天花板安装以及灯具、空调、水电设备的安装等。
4. 绿化与外围工程:在建筑物主体完成后,需要进行绿化和外围工程的施工。
这包括校园绿化、道路修建、围墙安装等工作,为学校提供一个良好的环境。
五、质量控制在整个施工流程中,质量控制是关键的一环。
施工方需建立质量监控体系,严格按照设计规范和标准进行施工,保证施工质量的合格。
同时,进行常规的巡视检查,及时发现和解决施工中存在的问题和隐患。
六、安全管理学校建设的安全管理至关重要。
施工方需要制定详细的安全管理方案,并组织安全教育培训,确保每位参与施工的人员都具备安全意识和技能。
给排水工程施工方案一、项目概况本项目为某城市排水工程的施工方案,旨在改善城市排水系统,减少雨洪对城市交通和居民生活造成的影响。
本项目计划于2022年开始施工,预计工期为18个月,施工范围包括城市主干道及居民区域的排水管道及相关设施。
二、工程内容1. 排水管道的新建和改造本项目将对城市主干道及居民区域的排水管道进行新建和改造,确保排水系统畅通无阻。
具体工程内容包括:- 新建排水管道:在城市主干道和居民区域新建排水管道,以增加排水能力。
- 改造老旧排水管道:对老旧排水管道进行加固和重新设计,以提高排水效率。
- 排水井的清理和维护:清理和维护排水井,确保排水系统正常运行。
2. 水利设施的更新本项目将对城市的水利设施进行更新,以提高排水系统的效率和可靠性。
具体工程内容包括:- 更新水泵和阀门:更新水泵和阀门,确保排水系统的正常运行。
- 安装监测设备:在排水管道和水利设施上安装监测设备,以监测排水系统的运行状态,及时发现问题。
三、施工方案1. 施工准备- 制定详细的施工计划和施工方案,确保施工过程顺利进行。
- 准备施工所需的人员和设备,确保施工进度。
- 对施工现场进行清理和整理,以确保施工安全。
2. 施工流程- 首先进行排水管道的勘察和设计,确定新建和改造部分的具体方案。
- 开始排水管道的施工,按照设计图纸进行开挖、敷设管道和填埋工作。
- 进行水利设施的更新工作,包括更新水泵和阀门,安装监测设备等。
- 在施工过程中,根据实际情况及时调整工程进度和施工方案,确保施工质量。
3. 施工组织- 设立施工指挥部,负责统筹协调施工工作。
- 设立安全监督组,负责监督施工现场的安全情况。
- 设立质量监督组,负责监督施工质量。
四、安全保障1. 安全措施- 严格遵守施工安全规定,确保施工现场的安全。
- 指定专人负责排水管道施工现场的安全监管。
- 定期进行施工现场的安全检查,及时发现和排除安全隐患。
2. 应急措施- 制定应急预案,对施工中可能发生的事故进行预案,并定期组织演练。
给排水管道工程施工标准做法排水管道工程施工标准是指在建筑物内部或外部的排水系统中,进行管道铺设、连接和安装等工作的标准规范。
以下是排水管道工程施工的一般标准做法:1.施工前准备1.1建立施工组织架构,明确施工队伍和责任分工。
1.2制定施工方案和施工计划。
1.3调查勘察地质环境,确定管道路径和埋深,预防地质灾害。
1.4购买和检查施工所需的材料和设备,确保质量和数量。
1.5安排劳动力和工具,保证施工的连续性。
2.管道铺设2.1根据设计要求和施工方案,进行管道的铺设和连接。
2.2保证管道的平直、水平和垂直,避免出现扭曲、偏移和倾斜。
2.3采用合适的方法和设备进行管道的固定和支撑,保证其稳定性和安全性。
2.4管道的连接采用合适的材料和方法,确保连接牢固、密封和耐久。
2.5定期进行管道的水压试验,确保管道系统的质量和可靠性。
3.排水设备安装3.1根据设计要求和施工方案,安装各类排水设备,如下水道、排水管、井盖等。
3.2确保排水设备与排水管道的连接紧密,避免渗漏和异味。
3.3安装排水设备前,进行设备的验收,确保质量和性能符合要求。
3.4排水设备的安装位置和高度应符合设计要求和使用的功能需求。
3.5安装所有设备前,应进行试运行和调试,确保设备的正常工作。
4.施工质量控制4.1严格按照相关规范和标准进行施工,确保施工质量符合要求。
4.2进行定期的现场巡视和质量检查,及时发现和解决施工中的质量问题。
4.3对施工过程中出现的质量问题和隐患,及时采取纠正措施,保证工程质量。
4.4施工完成后,进行工程清理和整理,确保施工现场的整洁和安全。
4.5进行施工记录和资料整理,包括施工日志、质量检查记录和施工图纸等。
5.安全施工5.1制定安全施工计划和安全操作规程,确保施工过程中的安全性。
5.2指定专人负责施工现场的安全管理,包括安全巡视、安全教育和事故防范等。
5.3严格按规定使用个人防护装备,如安全帽、手套、安全鞋等。
5.4定期检查和维护施工设备,确保设备的安全性和可靠性。
学校工程测量施工方案及施工方法一、施工方案1.编制施工方案过程制定施工方案是为了保障施工的顺利进行,确保工程按时、按质、按量完成。
编制施工方案的过程主要包括以下步骤:(1)研究工程技术要求及设计文件,了解施工条件和要求。
(2)对施工区域进行细致勘测,收集基础资料。
(3)绘制施工图纸,明确各施工步骤和施工工序。
(4)编制施工进度计划,确定施工周期和分期工序。
(5)确定施工人员、设备和材料,并编制相应的经济预算。
(6)编制施工安全措施和环境保护方案。
(7)绘制施工组织、危险源分析图,制定施工管理计划。
2.施工方案的内容(1)技术安全方案:包括施工过程中的安全控制措施、安全风险评估和应对策略。
(2)施工组织设计:包括工地布置图、临时设施布置、人员管理和安排等。
(3)施工进度控制:根据施工图纸和工程量计算,确定施工的时间进度和工序顺序。
(4)材料和设备使用方案:确定所需材料和设备的品种、规格、用量和使用方式。
(5)环境保护方案:明确施工过程中的环境保护措施,包括噪声、污染物处理等。
二、施工方法1.地基工程施工方法(1)现场拓展:根据工程不同部位的要求,进行土方开挖、填筑和夯实等工作。
(2)基坑开挖:按照设计要求进行基坑的开挖,同时进行支护工作。
(3)地基处理:对于薄弱地基,采取加固措施,如灌浆、混喷桩等。
(4)地基处理完毕后,进行基础工程的施工,包括浇筑混凝土和铺设配筋。
2.建筑物施工方法(1)框架结构:先施工柱子和梁,然后进行框架的组装和安装。
(2)砌体结构:将砖块按照设计要求进行砌筑,并进行砌筑的外墙保护层。
(3)屋面施工:根据设计要求进行屋面的防水处理,并安装屋面瓦片。
(4)地面处理:根据设计要求进行地面的铺装和装饰。
3.给排水工程施工方法(1)给水工程:进行给水管线的敷设和连接的工作,并进行试压和消毒等。
(2)排水工程:进行污水管线和雨水管线的敷设和连接的工作,并进行检测和排气等。
(3)水泵房建设:根据设计要求进行水泵房设备的安装和调试。

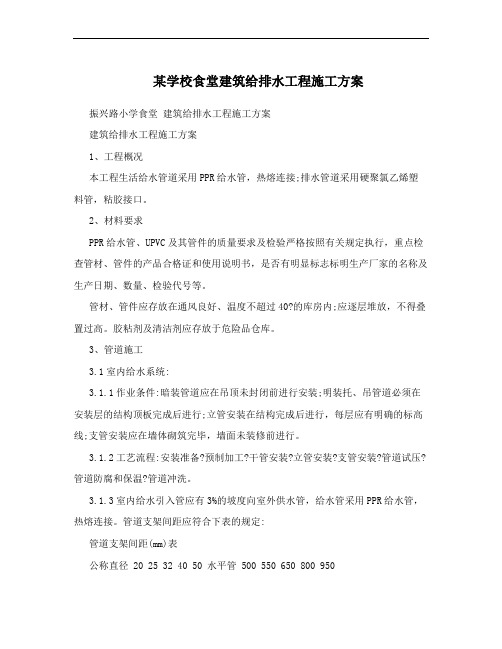

某学校食堂建筑给排水工程施工方案振兴路小学食堂建筑给排水工程施工方案建筑给排水工程施工方案1、工程概况本工程生活给水管道采用PPR给水管,热熔连接;排水管道采用硬聚氯乙烯塑料管,粘胶接口。
2、材料要求PPR给水管、UPVC及其管件的质量要求及检验严格按照有关规定执行,重点检查管材、管件的产品合格证和使用说明书,是否有明显标志标明生产厂家的名称及生产日期、数量、检验代号等。
管材、管件应存放在通风良好、温度不超过40?的库房内;应逐层堆放,不得叠置过高。
胶粘剂及清洁剂应存放于危险品仓库。
3、管道施工3.1室内给水系统:3.1.1作业条件:暗装管道应在吊顶未封闭前进行安装;明装托、吊管道必须在安装层的结构顶板完成后进行;立管安装在结构完成后进行,每层应有明确的标高线;支管安装应在墙体砌筑完毕,墙面未装修前进行。
3.1.2工艺流程:安装准备?预制加工?干管安装?立管安装?支管安装?管道试压?管道防腐和保温?管道冲洗。
3.1.3室内给水引入管应有3%的坡度向室外供水管,给水管采用PPR给水管,热熔连接。
管道支架间距应符合下表的规定:管道支架间距(mm)表公称直径 20 25 32 40 50 水平管 500 550 650 800 950立管 900 1000 1200 1400 1600室内排水管采用UPVC硬聚氯乙烯排水管,粘接。
排水排出管穿越基础及承重墙时,应预留孔洞。
管道支架间距应符合下表的规定:- 1 -振兴路小学食堂建筑给排水工程施工方案管道支架间距(mm)表公称直径 40 50 75 110 160 水平管 0.4 0.5 0.75 1.1 1.6立管 1.5 2.0 2.0 2.0给水管道上的阀门:管径小于或等于50mm时,宜采用截止阀;管径大于50mm宜采用闸阀。
阀门安装前应做耐压强度试验,试验收以每批(同牌号、同规格、同型号)数量中抽查10%,且不小于1个,如有漏、裂不合格的应再抽查20%,仍有不合格的则须逐个试验。

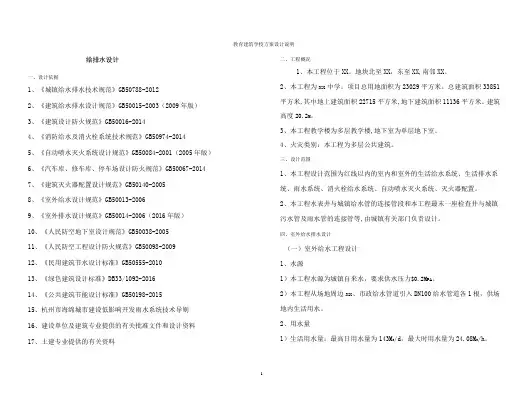

教育建筑学校方案设计说明给排水设计一、设计依据1、《城镇给水排水技术规范》GB50788-20122、《建筑给水排水设计规范》GB50015-2003(2009年版)3、《建筑设计防火规范》GB50016-20144、《消防给水及消火栓系统技术规范》GB50974-20145、《自动喷水灭火系统设计规范》GB50084-2001(2005年版)6、《汽车库、修车库、停车场设计防火规范》GB50067-20147、《建筑灭火器配置设计规范》GB50140-20058、《室外给水设计规范》GB50013-20069、《室外排水设计规范》GB50014-2006(2016年版)10、《人民防空地下室设计规范》GB50038-200511、《人民防空工程设计防火规范》GB50098-200912、《民用建筑节水设计标准》GB50555-201013、《绿色建筑设计标准》DB33/1092-201614、《公共建筑节能设计标准》GB50198-201515、杭州市海绵城市建设低影响开发雨水系统技术导则16、建设单位及建筑专业提供的有关批准文件和设计资料17、土建专业提供的有关资料二、工程概况1、本工程位于XX。
地块北至XX,东至XX,南邻XX。
2、本工程为xx中学。
项目总用地面积为23029平方米。
总建筑面积33851平方米,其中地上建筑面积22715平方米,地下建筑面积11136平方米。
建筑高度20.2M。
3、本工程教学楼为多层教学楼,地下室为单层地下室。
4、火灾类别:本工程为多层公共建筑。
三、设计范围1、本工程设计范围为红线以内的室内和室外的生活给水系统、生活排水系统、雨水系统、消火栓给水系统、自动喷水灭火系统、灭火器配置。
2、本工程水表井与城镇给水管的连接管段和本工程最末一座检查井与城镇污水管及雨水管的连接管等,由城镇有关部门负责设计。
四、室外给水排水设计(一)室外给水工程设计1、水源1)本工程水源为城镇自来水,要求供水压力$0.2M PA。
学校公寓给排水施工组织设计编制人:审核人:编制单位:编制日期:目录第一章、编制依据 (2)第二章、工程概况 (2)第三章、施工准备与施工部署 (4)第一节. 项目管理策划 (4)第二节. 施工部署及施工准备 (5)第四章、主要施工方法及措施 (7)第一节、主要施工方法 (8)第二节、冬期施工措施 (18)第三节、交叉配合施工措施 (19)第六章、成品保护 (21)第一节总则 (22)第二节成品保护主要措施 (22)第七章、保证质量措施 (24)第一节、总则 (24)第二节、文件资料和质量记录管理 (25)第三节、过程控制 (25)第八章、安全生产措施及规定 (29)第一节、安全方针、目标 (29)第二节、安全管理 (29)第九章、消防保卫措施 (31)第十章、文明及环境保护措施 (32)第一章、编制依据1、*******学院学生公寓工程给排水、暖通图纸010-1-13\010-1-142、现行国家施工及验收规范和质量检验评定标准《采暖与卫生工程施工及验收规范》GB50242-2002《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T 29-98《建筑工程施工质量验收统一标准》GB50300-2001《建筑安装分项工程施工工艺规程》DBJ01-26-963、中建一局集团《工程项目安全生产标准》一九九六年四月第二章、工程概况本工程为北京某学院学生公寓工程,位于北京市门头沟区北京某学院内,建筑面积约11000m2,框架结构,建筑高度21m,地上六层1、给、排水系统给水水源直接引自院区内给水管网,室外管网直接供给,进户管压0.4Mpa,给水管道采用内筋嵌入式衬塑钢管。
排水系统为污废水合流制,排水管道地上部分采用硬聚氯乙烯PVC-U管,地下部分采用机制排水铸铁管。
室内消火栓给水系统由院区内给水管网直接供给,进户压力要求为0.45Mpa,消防水量分别为5L/S和25L/S。
室内消火栓系统成环状布置,两路进水,管径DN100。

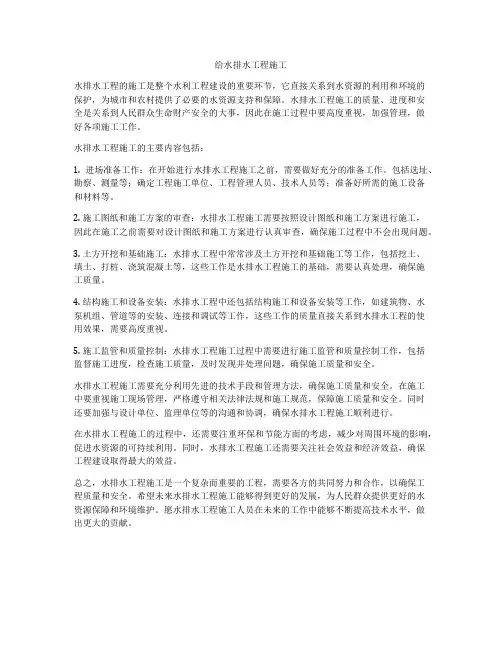

给水排水工程施工水排水工程的施工是整个水利工程建设的重要环节,它直接关系到水资源的利用和环境的保护,为城市和农村提供了必要的水资源支持和保障。
水排水工程施工的质量、进度和安全是关系到人民群众生命财产安全的大事,因此在施工过程中要高度重视,加强管理,做好各项施工工作。
水排水工程施工的主要内容包括:1. 进场准备工作:在开始进行水排水工程施工之前,需要做好充分的准备工作。
包括选址、勘察、测量等;确定工程施工单位、工程管理人员、技术人员等;准备好所需的施工设备和材料等。
2. 施工图纸和施工方案的审查:水排水工程施工需要按照设计图纸和施工方案进行施工,因此在施工之前需要对设计图纸和施工方案进行认真审查,确保施工过程中不会出现问题。
3. 土方开挖和基础施工:水排水工程中常常涉及土方开挖和基础施工等工作,包括挖土、填土、打桩、浇筑混凝土等,这些工作是水排水工程施工的基础,需要认真处理,确保施工质量。
4. 结构施工和设备安装:水排水工程中还包括结构施工和设备安装等工作,如建筑物、水泵机组、管道等的安装、连接和调试等工作,这些工作的质量直接关系到水排水工程的使用效果,需要高度重视。
5. 施工监管和质量控制:水排水工程施工过程中需要进行施工监管和质量控制工作,包括监督施工进度,检查施工质量,及时发现并处理问题,确保施工质量和安全。
水排水工程施工需要充分利用先进的技术手段和管理方法,确保施工质量和安全。
在施工中要重视施工现场管理,严格遵守相关法律法规和施工规范,保障施工质量和安全。
同时还要加强与设计单位、监理单位等的沟通和协调,确保水排水工程施工顺利进行。
在水排水工程施工的过程中,还需要注重环保和节能方面的考虑,减少对周围环境的影响,促进水资源的可持续利用。
同时,水排水工程施工还需要关注社会效益和经济效益,确保工程建设取得最大的效益。
总之,水排水工程施工是一个复杂而重要的工程,需要各方的共同努力和合作,以确保工程质量和安全。
给排水专项施工方案
目录
1.1 施工前准备工作
1.1.1 确定施工范围和施工周期
1.1.2 准备必要的施工设备和材料
1.2 施工过程
1.2.1 清理施工现场
1.2.2 进行排水管道铺设
1.2.3 连接排水管道和检查管道质量
1.3 施工后工作
1.3.1 检测排水系统的正常运行情况
1.3.2 进行清洁消毒工作
1.1 施工前准备工作
在进行排水专项施工之前,首先需要确定施工范围和施工周期。
根据工程要求,准确计算需要进行排水改造的区域,确定施工时间,合理安排施工进度。
同时,还需要准备必要的施工设备和材料。
例如挖掘机、管道连接器、水泥等施工设备和材料,必须提前做好准备,确保施工过程顺利进行。
1.2 施工过程
施工过程中,首先要进行清理施工现场。
清除杂物,确保施工区域干净整洁,为后续施工工作打下基础。
接着进行排水管道铺设工作。
根据施工设计方案,按照一定的规范和要求,进行排水管道的铺设工作,保证管道的连接牢固。
最后,要连接排水管道并检查管道质量。
确保排水管道连接紧密,不漏水,经过质量检验合格后,方可进入下一步工作。
1.3 施工后工作
施工完成后,需要对排水系统进行正常运行情况的检测。
通过放
水试验等方法,检查排水系统是否正常,保证系统运行畅通无阻。
同时,还需要进行清洁消毒工作。
对施工现场进行清洁消毒处理,确保施工完成后环境卫生整洁,达到相关卫生标准。
学校建设项目给排水设计方案1设计依据 (1)2.设计内容 (2)2. 1.给水系统 (2)3. 2.热水及饮水系统 (4)4. 3.排水系统 (5)5. 4.雨水回用系统 (6)6. 5.海绵城市及雨水回用系统 (6)7. 6.管材 (6)8.7.抗震设计要求 (7)9.8.其他 (7)1.设计依据1.建设单位提供的设计任务书;2.建设单位提供的《长沙市望城区中小学设计导则》(试行)2023年12月;3.我院建筑等专业提供的图纸及资料;4.现行的国家设计规范设计:《建筑给水排水设计标准》(GB50015-2019)《室外给水设计标准》(GB50013-2018)《室外排水设计规范》(GB50014-2006)(2016年版)《建筑设计防火规范》(GB5(X)16-2014)(2018年版)《消防给水及消火栓系统技术规范》(GB50974-2014)《自动喷水灭火系统设计规范》(GB50084-2017)《汽车库、修车库、停车场设计防火规范》(GB50067-2014)《气体灭火系统设计规范》(GB50370-2005)《建筑灭火器配置设计规范》(GB50140-2005)《民用建筑节水设计标准》(GB50555-2010)《中小学校设计规范》(GB50099-20U)《民用建筑设计统一标准》(GB50352-2019)《绿色建筑评价标准》(GB/T50378-2019)《城镇给水排水技术规范》(GB50788-2012)《建筑机电工程抗震设计规范》(GB50981-2014)《湖南省绿色建筑评价标准》(DBJ43/T341-2015)《湖南省公共建筑节能设计标准》(DBJ43∕TOo3-2017)7.32设计概述本项目位于长沙市望城区长望路与澳海南路交汇处东北角。
本项目项目总用地面积41647.16m2,可建设用地面积33682.71m2。
总建筑面积30848.78m2,其中,地上建筑面积27138.07m2,地下建筑面积3710.7Im2。
学校建筑给排水工程施工方法1 工程概况给水工程设计:本工程室内给水管材为UPVC 塑料管,粘接连接。
排水工程设计:管内管道为UPVC 塑料管,粘接连接。
室内消防工程设计:室内消防给水系统管材采用镀锌钢管或无缝钢管。
镀锌钢管采用丝扣连接,无缝钢管采用焊接。
内设自动喷淋灭火系统。
2 管道配合一、准备工作:①在工人进场前,暖卫工长应先熟悉现场环境及土建专业的进度安排、施工管理等情况,并拟定一份与现场总进度相互协调的暖卫进度计划。
②工人进场后,暖卫工长应结合本专业和工地实际情况对施工班组作业人员进行质量、安全教育,并及时做好技术交底。
二、预留孔洞及预埋铁件:工艺流程:制作模具--放线标记--安装模具--防腐--复核检查①确定预留孔部位:待工程施工到预留孔部位时,应立即由专人按施工图中给定的管道及设备坐标和标高,在钢筋下方的模板上,标出轴线,量尺测出预留孔洞中心至坐标点处并画出"/字线标记。
要求多次复查以保证位置、标高的准确性。
②安装模具、预埋铁件:位置、标高确定无误后将预制好的模具中心对准标注好的"+"字进行模具固定安装,用钉子钉牢在模板上或用铁丝绑靠在周围钢筋上,无论如何种方法均必须保证临时模具易于拆除。
预埋铁件,首先要确定各种管道干、立、支管采用的支、吊、托架型式,然后找准预埋位置,再用点焊机将铁件点焊在钢筋上。
在浇注混凝土过程中应有专人配合校对,看管模盒、埋件,以免移位,如有移位,及时改正。
③解决障碍:遇有较大的孔洞模具与多根钢筋相碰时,须经土建技术人员核验,采取相应措施后再进行安装固定。
对用砖石砌筑的预留洞,要和土建密切配合,随时检查洞上尺寸,预留出所要求的空隙量。
凡属预制墙板楼板需要剔孔洞,必须在装修或抹灰前剔凿,其直径与管外径的间隙不得超过30mm,遇有剔混凝土楼板肋或断钢筋,也必须预先征得土建的同意,采取相应补救措施后,方可剔凿。
对施工中的管道穿楼板较集中的部位,如卫生间等在施工交底时应画出留洞大样图,以便提高效率。
④防腐:模具安装牢固后,对不拆除的永久性模具应进行防腐(木盒子、钢套管)处理,对临时性的模具应刷隔离剂易于拆除。
⑤人工打孔:当预留孔洞不能适应工程需要时,需要进行机械或手工打孔,尺寸一般比管径大2 倍左右。
用电锤或手锤、錾子剔凿孔洞时,用力要适度,严禁用大锤操作。
四、套管制作、安装:本工程现浇混凝土楼板留洞采用刚性复合套管,混凝土柱留洞采用刚性或柔性复用套管。
套管的数量以首层孔洞数为基数,按10%富余量制作,加工完成后,套筒底壁打磨光滑,且刷沥青油,使用时,外涂机油,缠紧油毡两层,用铅丝绑紧,放至洞位,待混凝土凝结后拔出,用钢刷刷去表面的混凝土渣,涂沥青,以备再用。
①放置套管部位:室内给水、采暖、热水管道,凡穿过楼板、墙体基础等处,必须设置套管。
②根据图纸要求,凡穿外墙、人防墙、水池壁的管道均设刚性防水套管,给排水详见91SB3-36,采暖详见91SBl-22。
③管道穿过问墙、隔墙和楼板处的套管采用钢管套管。
翼环及钢套管加工完成,外壁均刷红丹一遍,埋设的套管内部填满废牛皮纸。
④套管制作:套管管径应比穿墙板的干管、立管管径大1-2 号。
过墙套管长度=墙厚+墙两面抹灰厚度;过楼板套管长度;楼板厚度+板底抹灰厚度十地面抹灰厚+20MM(卫生间50MM)。
套管两端平齐,管内外应刷防锈漆一道。
穿墙面套管两端应与墙面平齐。
穿楼板套管下端应与楼板面平齐,上端高出地面20mm(厨厕间50mm)。
⑤套管安装:应在干、立,支管安装时及时套入,放于指定位置,过楼板处宜用钢筋棍绑以铁线临时固定,待干、立管安装校正无误后调整位置,随后固定。
⑥穿楼板的套管应在套管与管子之间的空隙用油麻和防水油膏填实封闭,穿墙套管可用石棉绳填实。
3 管道安装一、给排水系统:流程:预制一干、立管安装--闭水试压--支管、卫生洁具安装--连接卫生洁具与支管--通水、油漆选材、抽检:材料进场后首先应检查其有无出厂合格证,再检查其材质。
管壁应薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、疙瘩,管件无偏扣、乱扣、丝扣不全等现象。
材料不合格者不得使用。
二、施工方法:a.给排水管道安装:给水管有粘接连接和丝扣连接两种。
丝接部分要求外露丝扣为2-3 扣,并在丝口外露处刷防锈漆。
给排水干管安装:安装前先检查预留洞口,以设计尺寸确定位置,修改洞口。
给水干管安装时一般从总进入口开始操作,总进口端头加临时丝堵以备试压用。
管道预制后、安装前做好防腐,丝扣连接管道抹铅油缠麻,然后用管钳上紧,安装后找直找正;排水干管安装前先按设计标高、坡度做好托、吊架,然后管道安装。
排出管应用两个45 度弯头连接。
排出管安装时,出墙管口堵好,以便做闭水试验。
b.给排水立管安装:给排水立管宜分土立管、支立管分步预制安装。
安装前先检查预留洞口,以设计尺寸确定位置,修改洞口。
安装时,若需打洞,洞口直径不应过大,并且不得随意切断楼板钢筋。
必须切断时,需在立管安装后焊接加固。
立管安装先每层从上至下统一安装卡件,然后安装立管,安装完后用线坠吊直找正。
给水立管每层设管卡,高度距地面1.5m。
排水立管应隔层设检查口,高度距安装地面1m。
立管固定方法如下图。
c.给排水支管安装:给水支管安装前核定各卫生洁具冷热水预留口高度、位置,找平正后栽支管卡件。
水表安装位置上先装连接管,交工前再装上水表。
排水支管先安装管道,调好坡度,再固定卡架。
排水支管一定要按规定的坡度进行安装,不允许有倒坡、平坡的现象。
d.其它:管井内的管道安装顺序为:先里后外,由管井一边向另一边顺序安装。
管井内的冷、热、中水管应在每层加套管,待土建封楼板时,安排人员做相应的配合。
管井内的管道保温与防结露工作待井体装修后统一进行。
给水管道DN≤50mm 时,采用截止阀;DN>50mm 时,采用蝶阀。
给水干管按0.002-0.003 坡度敷设,坡向泄水装置。
排水管坡度应符合施工规范。
坡度过小或倒坡均会影响使用效果。
生活污水管道的坡度:序号管径(MM) 坡度标准坡度最小坡度1 50 0.035 0.0252 75 0.025 0.0153 100 0.02 0.0124 125 0.015 0.015 150 0.01 0.0076 200 0.008 0.005钢管水平安装支架间距,不得大于下表数据:管径mm1520253240507080100150保温管1.5222.533444.56不保温管2.533.544.55666.58给水干管应设托架,立管每层均应设支架;排水横管应设吊架,立管应设固定落地卡,支托吊架埋设平正牢固,与管道接触紧密。
e.卫生洁具安装:本工程卫生洁具包括小便器、蹲便器、台式洗脸盆等。
立管应设固定流程:安装准备--卫生洁具及配件检查--卫生洁具安装--配件预装--卫生洁具稳装--与墙、地缝隙处理--通水试验A.进场检查:卫生洁具进场后一定要进行全面检查,规格、型号必须符合设计要求,并有出厂合格证。
外观应规矩,造型周正,表面光滑、美观、无裂纹,边缘平滑,色调一致。
如有问题决不允许使用。
B.卫生洁具安装:卫生洁具安装高度见表:卫生洁具名称距地面高度(MM)洗脸盆(上边缘)800蹲便器(下边缘)0小便器(下边缘)600(a).小便器安装:(壁挂式)应先检查给、排水预留管口是否在一条垂线上,间距是否一致,如有偏差,及时修改。
小便器稳装时应找平、找正。
小便器与墙面、地缝嵌入白水泥抹平、抹光。
(b).洗脸盆安装:洗脸盆下水口中的溢水口要对准脸盆排水口中的溢水口眼,加上垫好油灰的胶垫,套好眼圈,上根母至松紧适度。
脸盆支架安装要求找平、栽牢。
脸盆安装,要求牢固、水平。
存水弯上、下衔接处应保证严密不漏。
(c).安装要求:卫生洁具的排水口与排水管承口的连接处必须严密不漏。
支托架防腐良好,埋设平整牢固,洁具放置平稳、洁净,支架与洁具接触紧密。
卫生洁具水平度允许偏差不得超过2mm,垂直度不得超过3mm。
(d).注意事项:洁具在搬运和安装时要防止磕碰。
稳装后洁具排水口应用防护品堵好。
为防止丢失、损坏,小配件(如水嘴、阀门、堵链等)应在竣工前统一安装。
洁具安装完毕加以保护,防止洁具瓷面受损。
(e).卫生洁具安装完毕即可进行通水试验。
三、水压试验与闭水试验:本工程试验用水采用临时供水,需电动打压泵2 台,手动打压泵2 台。
a.给水试压首先将入户阀门与各支管阀门关闭,形成闭路后用加压泵向系统供水,满水后加压至1.OMPa,30 分钟压降小于0.05MPa,全面检查无泄漏为合格。
b.排水管满水30 分钟后不渗不漏为合格。
室内雨水管应做闭水试验,注水应满至最高上部雨水斗,30 分钟内不渗不漏为合格。
c.将试验用水及时排至室外。
四、防腐、保温:防腐:a.做防腐前应先对管道除锈,再刷漆。
b.外露镀锌钢管刷银粉两道,焊接钢管及给水铸铁管刷红丹底漆、面漆各两道,给水铸铁管刷面漆两道。
c.埋地给水铸铁管刷冷底子油一道,石油沥青两道,其间包玻璃布一道,埋地排水铸铁管刷冷底子油一道,内外石油沥青两道。
保温:d.热水送回水管保温厚度为30mm,保温材料同上。
e.粘结剂用401#建筑胶水,保温管搭接处用电烙铁走焊一趟即可。
五、系统冲洗:给水管在系统运行前必须用水冲洗,以系统最大设计流量,直到出水的水色和透明度与进水目测一致为合格。
