灰腾梁风电项目进度计划编制
- 格式:ppt
- 大小:444.00 KB
- 文档页数:12

辉腾电力工程施工方案一、项目概况1.1 项目名称:辉腾电力工程1.2 项目地点:中国山东省济南市1.3 项目类型:电力工程建设1.4 项目规模:500KV变电站建设1.5 项目背景:随着经济的快速发展和能源需求的增长,辉腾电力工程得到了政府的支持和重视,为满足当地电力需求和提高能源稳定性,确定了电力工程的建设方案。
二、施工方案总体布局2.1 施工目标:按照国家电网公司规定的施工标准和要求,确保项目质量,保证工程顺利完成。
2.2 施工方式:采用总承包的方式进行施工,由专业的施工团队进行管理和监督。
2.3 施工周期:预计施工周期为12个月。
三、项目技术要求3.1 设备和材料:采用国家标准的设备和材料,确保工程质量和安全。
3.2 技术标准:严格遵守国家电网公司的相关技术标准和规范。
3.3 施工人员:由经验丰富的电力工程施工人员组成的施工团队。
四、施工方案详细计划4.1 前期准备4.1.1 租赁施工场地并搭建施工临时设施。
4.1.2 采购必要的施工设备和材料。
4.1.3 对施工团队进行培训和技术指导。
4.2 地基处理4.2.1 对建设地基进行勘察和测量。
4.2.2 进行地基处理工作,确保设备基础牢固。
4.3 设备安装4.3.1 按照设计图纸进行设备的布置和安装。
4.3.2 保证设备安装的质量和安全。
4.4 电气设备4.4.1 安装电力输配设备和电线电缆。
4.4.2 进行电气接线和调试工作。
4.5 动力系统4.5.1 安装发电机组和变压器。
4.5.2 进行动力系统的调试和运行。
4.6 安全防护4.6.1 进行安全检查和评估工作,并确保安全设施完善。
4.6.2 制定安全生产计划和紧急预案。
4.7 竣工验收4.7.1 进行工程竣工验收和技术检测。
4.7.2 准备相关技术文件和资料,提交相关部门审批。
五、质量控制和安全保障5.1 质量控制5.1.1 严格按照施工图纸和工程规范进行施工。
5.1.2 加强对关键工序和环节的监督和检验。

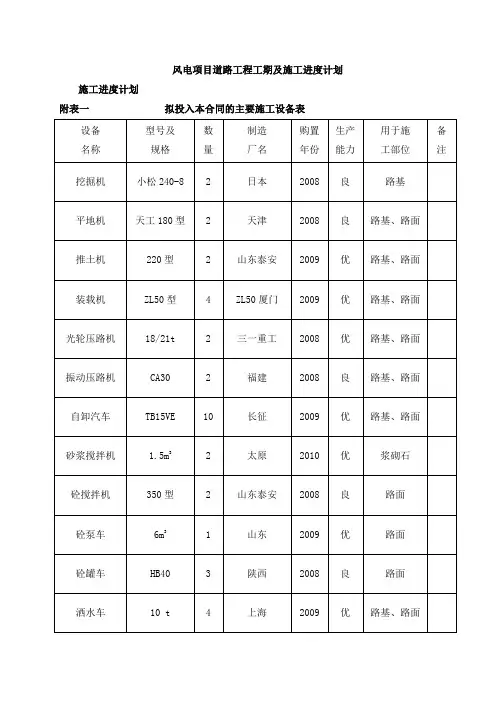

风电项目风机吊装施工工期及施工进度计划方案风机设备安装计划2015年9月24日开工至2015年12月31日竣工。
1.1保证进度计划实现的技术组织措施为保证风电机组安装工程如期完工,我公司将从计划编制、过程控制和管理、加强协调管理等方面采取措施,在保证工程质量的前提下,确保合同工期的如期实现一、快速进场,确保按时开工由于前期土建施工可能比较紧张,为确保开工,所以在投标阶段,我们的施工组织结构、管理人员已基本确定,并参加投标和前期所有规划工作。
一旦中标,我们将立即采取以下措施确保按时开工:我公司立即组织以项目经理为首的主要管理人员开工前7天到达现场,着手进行开工前期的各项准备工作。
组织相关管理技术人员编制现场管理方案,安全文明施工的策划,编写项目的施工组织总设计,满足高标准开工的需要。
二、制定科学、严谨的施工进度计划编制总体网络计划。
由项目经理组织人员根据招标文件、合同及发包人的要求,编制进度计划,该进度加载设备到货计划、图纸交付计划,有明确的工序逻辑关系,通过优化处理和调整,提交发包人、监理审批。
经过发包人监理审批通过后,作为正式合同进度计划。
根据审批的进度计划,计算每道工序的工程量,以及完成工程量,所需各工种的工序点,机械设备台班数,材料的消耗量形成工序资源配置表。
三、进度计划的过程控制建立完善的进度控制体系。
项目经理是具体进度控制责任人,进行施工计划控制与进度检查管理,并纳入发包人和监理采用的分层次计划管理体系中。
技术负责人协助项目经理进行计划控制和进度检查管理,施工班组每天上报进度。
进度计划制定后,各有关有员要做好材料设备供应、图纸供应以及相关协调工作,为作业层创造良好的外部施工环境;作业人员要确保计划的执行,无特殊原因不得拖延。
在计划执行过程中各有关人员要加强检查和监督,保证进度计划有效实施,同时实行经济奖惩制度、开展劳动竞赛等手段强化进度控制。
计划控制程序:控制措施加强施工进度计划检查与监督的力度,施工期间,每天下班前一小时,由项目经理在现场召开各部门碰头会,对当天的工程进度出现的问题,制定解决办法,对第二天的工程进度进行布置。

某风电场工程施工进度计划
第一节工程进度计划说明
本工程计划开工时间为2009年5月5日,计划竣工时间为2009年8月5日。
本项目工程工期紧、单项工程多,工程平面、立体交叉作业多,施工环节环环相扣,需特别注意施工顺序的安排,并在实施过程中,采用一切措施保证实现。
工程施工顺序安排的原则是先道路,后土建;先地下、后地上;先主体、后配套;先结构、后装修。
边进行道路施工,边进行风机基础的施工。
地下工程为先深后浅,由下而上分层依次施工,分区域实施。
并注意高空作业与地面施工顺序的安排;注意季节对建筑工程施工的影响和施工场地的有效利用。
第二节里程碑进度
第三节施工进度计划图
见施工进度计划横道图及网络图。
辉腾锡勒风电场100MW世行项目工程( B1标段:风机安装)施工组织设计2010年1月30日目录第一章编制说明、依据、范围及工程概况 (4)第二章施工部署 (8)一、部署原则二、工程建设目标第三章现场总平面布置 (9)第四章主要机械设备配置及进场计划 (10)一、主要施工机械装备一览表及进场计划第五章劳动力计划 (13)第六章施工管理 (15)一、项目管理机构二、施工各岗位职责及管理制度三、施工技术准备及管理四、物资管理五、建立收发文和资料管理制度六、施工现场周边关系协调第七章施工方法 (23)一、施工机械的选择二、施工顺序三、施工条件准备四、卸车和掏箱第八章分部分项工程及工程重点、难点的施工方法 (25)一、设备吊装吊车的选择二、变频柜安装过程三、底部塔筒的吊装四、第二节塔筒的吊装五、第三、第四节塔筒的吊装六、机舱安装七、转子的安装八、其它工作第九章设备的存放 (32)第十章施工进度网络计划及工期进度保证措施 (33)一、开竣工日期及进度网络计划二、工期进度保证措施1、组织保证措施2、劳动力保证措施3、机械设备保证措施4、周转工具保证措施5、进度计划动态控制措施第十一章保证工程质量管理措施 (37)一、质量保证体系二、质量管理制度第十二章安全生产保护措施 (41)一、安全生产方针及目标二、组织管理三、安全教育四、安全生产技术措施1、安全防护技术措施2、施工机械安全技术措施3、吊装作业安全技术措施第十三章冬雨季施工措施 (46)第十四章环境保护、降低环境污染及噪音措施 (48)第十五章文明施工措施 (51)第十六章消防保卫措施 (53)项目经理及拟投入本工程项目的主要管理人员施工进度网络计划附图一附图二第一章编制说明、依据、范围及工程概况一、编制说明本施工组织设计以为用户提供满意的服务为原则,总结多年来风电工程的经验,着重通过提高施工方案的技术水平和项目实施过程中的管理水平,同时采取先进有效的降低成本措施来降低成本,从而达到降低工程造价的目的,使业主直接受益。
风电场工作计划
工作计划:
1. 确定风电场项目的目标和截止日期。
2. 确定项目所需的资源和预算。
3. 制定项目进度计划,包括关键里程碑和每个阶段的时间表。
4. 将项目分解为更小的任务,并分配给团队成员。
5. 确定团队成员的角色和责任。
6. 建立有效的沟通渠道,以确保团队成员之间的信息交流畅通。
7. 监督项目的进展,确保每个任务按时完成。
8. 定期与团队成员开会,评估项目的进展并解决任何问题或挑战。
9. 监督项目的预算和资源使用情况,确保在预算范围内完成项目。
10. 确保项目符合相关法规和标准,并及时处理任何与法规或
标准相冲突的问题。
11. 协调与供应商和承包商的合作,确保他们按时交付所需的
材料和服务。
12. 进行项目的风险评估,并制定相应的风险管理计划。
13. 确保项目的运营和维护计划得到妥善安排。
14. 监督安全措施的实施,确保项目现场的工作人员和设备安全。
15. 定期向项目干系人和相关方报告项目的进展。
16. 在项目完成后进行总结和评估,以提取经验教训并改进未来的项目管理。
注意:请注意,文中不能有标题相同的文字。
风电场建设进度计划一、项目概况风电场建设是为了利用天然风力资源,以实现清洁能源的生产与利用。
本项目计划建设一个大型风电场,总装机容量为XXX兆瓦,位于XXX地区。
二、前期准备工作1.选址与论证根据风力资源分布和租地条件,我们经过初步筛选,选择了最合适的地点作为风电场的建设地。
同时,我们还进行了详细的风能资源评估和经济效益论证,确保项目的可行性。
三、主要建设内容1.风机购置与安装我们计划购置XXX台风机,并委托专业团队进行安装调试工作。
此外,还将选取合适的风机型号,以达到最佳的发电效率。
2.道路与输电线路建设为了便于运输风机设备和风电场的日常维护管理,我们将进行机组道路和风电场道路的建设。
同时,还将布设输电线路,将风电场的发电产出接入电网。
3.土地平整与基础工程在风电场布局设计完成后,我们将进行土地平整工作,确保基础工程施工的顺利进行。
这包括场内道路、平台和塔基等的施工。
4.环境保护和生态恢复为了保护环境和生态平衡,我们将制定详细的环境保护方案,并在建设过程中严格执行。
同时,还将进行植被恢复和生态修复工作,使风电场与周边环境协调共存。
四、建设进度计划1.前期准备阶段时间:XXXX年X月至XXXX年X月主要任务:选址论证、风能资源评估、经济效益论证等2.土地准备与平整时间:XXXX年X月至XXXX年X月主要任务:土地准备、平整工作、道路建设等3.基础建设阶段时间:XXXX年X月至XXXX年X月主要任务:风机安装、塔基施工、布设输电线路等4.环境保护和生态修复时间:XXXX年X月至XXXX年X月主要任务:环境保护方案执行、植被恢复、生态修复等5.试运行与调试时间:XXXX年X月至XXXX年X月主要任务:风机试运行、系统调试、并网试验等六、总结本风电场建设进度计划合理安排各项工作任务,并根据实际情况进行了时间安排。
我们将严格按照计划的要求,高效推进建设工作,确保风电场的顺利运行。
同时,我们也将注重环境保护和生态修复,为社会的可持续发展做出积极贡献。
风电工程施工进度计划表背景信息本文档旨在制定风电工程施工的进度计划表,以确保工程按时完成。
风电工程是一项复杂而重要的项目,需要合理安排进度,协调各项任务和资源。
目标本计划表的目标是确保风电工程施工按时进行,达到预期的质量要求。
同时,通过合理的资源分配和任务安排,提高工程的效率和可控性。
进度计划阶段一:前期准备时间范围:XX年XX月XX日至XX年XX月XX日主要任务:建立项目组织架构和沟通渠道确定风电项目的施工方案和技术要求采购必要的设备和材料准备施工现场,并进行必要的环境评估和安全措施阶段二:基础施工时间范围:XX年XX月XX日至XX年XX月XX日主要任务:进行土地平整和基础工程建设安装风电机组的基础设施和支架进行电缆敷设和接线工作阶段三:塔筒与机组安装时间范围:XX年XX月XX日至XX年XX月XX日主要任务:安装风电塔筒和机组设备进行机组与电网的连接和测试进行系统调试和性能验证阶段四:环境保护和交付时间范围:XX年XX月XX日至XX年XX月XX日主要任务:进行环境保护和生态恢复措施完成风电工程的验收和交付完善项目文档和报告里程碑里程碑一:完成前期准备工作,建立项目组织架构和沟通渠道。
里程碑二:完成基础施工阶段,包括土地平整、基础设施和支架的安装。
里程碑三:完成塔筒与机组的安装,并进行系统调试和性能验证。
里程碑四:完成环境保护和交付工作,完成风电工程的验收。
资源分配本风电工程施工项目的资源分配如下:人力资源:根据施工任务的需求,合理安排施工人员和管理人员。
设备和机械:采购和租赁所需的施工设备和机械。
材料供应:根据施工计划,准备所需的材料和零部件。
财务预算:根据施工进度计划,合理分配财务资源。
风险应对在风电工程施工过程中,可能会面临以下风险:1.天气因素:恶劣的天气条件可能导致施工延误。
应密切关注天气预报,合理调整施工计划。
2.人力资源:人员调动、技术能力不足等因素可能影响施工进度。
应合理安排人员并进行培训。
风电场工程建设进度节点计划表工程管理要点5.1 安全与职业健康管理要点5。
1.1 安全与职业健康管理目标和指标a)安全与职业健康管理目标1)不发生因工人身死亡事故;2)不发生重大火灾事故;3)不发生重大机械设备损坏事故;4)不发生群伤恶性事故;5)不发生触电伤亡事故;6)杜绝监护失误。
b)安全与职业健康管理指标1)年因工轻伤负伤率<3‰;2)控制违章操作,防止高空坠落;3)加强施工用电管理,完善安全防护设施;4)杜绝发生重大事故;5)新招聘员工100%经三级安全教育考试合格;6)高处作业人员的安全防护用具使用率100%(如安全带等); 7)加强对危险作业的监控,高空作业等实施专项监控;8)重大件吊装或其他危险作业100%制订安全技术措施并办理工作票;9)特种作业人员100%持证上岗;10)按有关法律法规及标准要求进行配备资源和落实防护措施;11)安全管理方案严格实施,在实施期间要进行检查或监测;12)对有可能产生的安全因素进行识别评价,制订相应的管理措施,实施有效控制; 13)最大限度地防止火灾事故发生,火灾事故为“零".5。
1。
2 安全管理机构设置及主要职责a)安全管理体系和组织机构1)安全管理体系本工程有承包人(总承包单位)、设备制造、运输、施工、安装等多个承包商参与工程建设,为确保工程建设安全,总承包项目部将在业主的监督下,对工程安全工作实行统一管理,并要求各承包商必须在各自工作范围,建立各自有效的安全保障体系,按其职能认真做好工程的安全管理工作,保证工程人身和财产安全。
2)总承包项目部安全管理组织机构项目经理是项目安全管理的第一责任人。
安全工程师协助项目经理编制安全计划、监督检查设计、采购、施工、试运行过程中项目安全管理护的法规、法令、程序执行情况。
综合管理部、工程技术部各专责工程师协助项目经理和安全工程师作好施工安全管理工作。
b)安全管理组织机构主要职责1)项目经理为本项目的第一安全责任人,负责制订本工程安全目标,对工程安全生产及安全体系建立、健全负全面的领导责任。
风力发电施工进度计划下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!风力发电是一种利用风能来生产电力的可再生能源技术,近年来受到越来越多国家的重视和推广。
