B匝道桥施工方案

  • 格式:doc
  • 大小:84.50 KB
  • 文档页数:17

下载文档原格式

  / 17
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

荆门市象山大道综合整治工程

B匝道桥施工方案

编制:

审核:

批准:

中交二航局荆门市象山大道综合整治工程项目经理部

二○一六年十月

一、编制依据

1、《荆门市双喜大道(上马墩路~象山大道)工程施工图设计》;

2、《公路工程技术标准》(JTG BO1-2003);

3、《公路桥涵设计通用规范》(JTG D60-2004);

4、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004);

5、《公路桥涵地基及基础设计规范》(JTG D63-2007);

6、《公路交通安全设施设计技术规范》(JTG D81-2006);

7、《混凝土结构工程及验收规范》(GB 50204-2002)

8、《钢筋焊接及验收规范》(JGJ 18-2003)

9、《施工现场临时用电安全技术规范》(JGJ46-2002)

10、《工程测量规范》(JTG 50-2007)

11、《钢筋机械连接通用技术规程》(JGJ 107-2010)

12、招标文件、施工图设计文件中明文规定的技术规范、规定、标准以及有关现行的国家和行业技术规范和标准。

13、参考有关公路桥梁工程施工技术规范及验收标准。

二、编制原则

1、统筹安排,保证重点,科学管理的安排施工进度计划,组织连续均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期。

2、尽量优先采用先进的施工技术和设备,提高机械化,标准化施工作业水平。

3、严格遵守工程规范、规程,确保工程质量和生产安全,做到文明施工。

4、积极推广先进科技成果,因地制宜,扬长避短,不断优化施工方案。

5、实行队级核算,推广增产节约,努力降低成本,提高经济效益。

三、工程概况

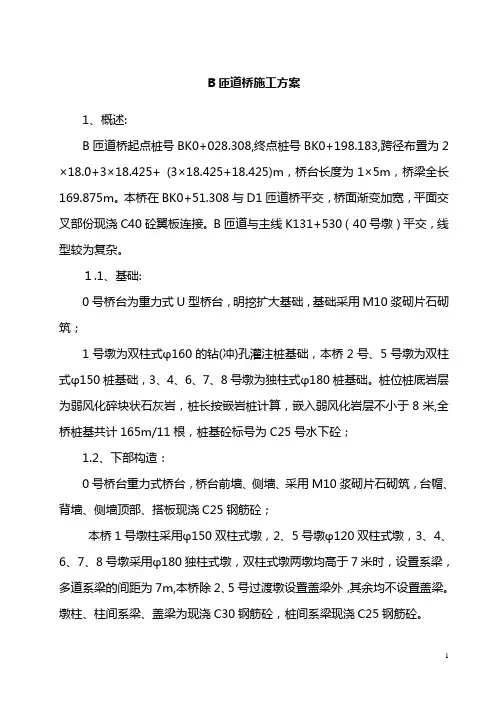

荆门市象山大道综合整治工程B匝道桥起止桩号为BK0+686.85~BK0+964.55,上跨象山大道和天鹅湖,全长277.7米。全桥以4#墩为界分为B1联和B2联,均为钢箱梁。

全桥桩基直径为1.2m共有4根,直径为1.3m共有14根,桩基总长543m;墩柱形式为1.8m×1.3m圆角矩形单根立柱,共计有7根立柱。承台共计8个,扩大基础共计1个。

四、施工准备

开工前,将做好以下各项准备工作:

1、做好施工测量和施工放样工作。

A、施工测量内容包括原地面标高、护筒以及墩柱模板校核、桩顶以及墩柱顶标高等,如发现实际情况与有关设计文件不符,将及时报请监理工程师复查核定。

B、施工放样内容包括桩基以及墩柱中心点、垫石中心点等,现场放样出的桩位点应采取护桩来进行定位,并报请监理工程师检查批准。

2、场地准备

A、钻机就位前需对场地进行整平碾压,对软弱地基,应进行换填压实处理,确保地基承载力满足钻机摆放要求。

B、按施工现场需要修筑便道,施工便道应采取借方填筑,整平压实,确保施工车辆正常通行。

C、选取不妨碍施工的地段开挖泥浆池,并布设彩旗或者围栏、标志标牌等,确保施工安全。

3、做好施工机械的检查、保养和维修工作。

4、针对该桥梁施工的具体情况制定施工安全措施、环境保护措施。

5、选配经验丰富,技术业务精湛,事业心和责任感强的工程师及工作人员,全面负责和加强对该项工程的生产指挥和技术管理工作。

6、调遣专业性强的作业队伍投入施工,确保施工顺利完成。

7、根据施工进度计划,制定材料计划,施工前需要的材料必须按时进场。

五、施工人员及设备配置

1、主要人员配置:

2、主要机械设备配置

六、施工工艺及方法

1、桩基础施工

(1

(2A 、泥浆池开挖、泥浆循环系统设置。

B 、埋设护筒。钢护筒用δ=10mm 厚的钢板制作,其内径大于桩径200mm 。

为增加刚度防止护筒变形,在护筒上、下端外侧各加焊一道加劲板。

护筒埋设采用挖埋法,埋设应准确、稳定,护筒中心与桩位中心的

偏差不大于50mm,垂直度偏差不大于1%,以保证钻机钻头沿着桩位

垂直顺利钻进。

(3)钻孔

摆放好钻机,将钻机锤头中心对准桩位中心点,边往护筒内注入清水边上下提动锤头,直到钻至设计深度。

成孔前必须检查钻头保径装置、钻头直径、钻头磨损情况,施工过程对钻损超标的要及时更换。成孔中必须做好深度、地质、泥浆性能指标等各项记录,以便指导施工。

钻孔过程中根据地质情况控制进尺速度:由硬地层钻到软地层时,可适当加快钻进速度;当软地层变为硬地层时,要减速慢进;对硬塑层采用快速钻进,提高钻进效率;砂层则采用慢转速慢钻进并适当增加泥浆比重和粘度。

在钻进过程中钻机不能产生位移或沉陷,否则应及时处理。因故停钻时,应保持孔内具有规定的水位和要求的泥浆相对密度和粘度。处理孔内事故或因故障停钻时,必须将钻头提出孔外。钻孔进行前,司钻人员必须先熟悉地质状况,钻进过程中应定时测试泥浆指标,从而确定所处地层,调整钻进参数,钻孔作业应分班连续进行,填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。

(4)终孔检验

钻孔达到设计深度后,用检孔器进行检孔。孔径、孔垂直度、孔深检查合格后,立即填写终孔检查证,并报请监理工程师。

(5)清孔

终孔经监理工程师检验认可后,方可进行孔底清理,否则重新进行扫孔。

清孔采用换浆法,钻孔达到设计标高后,停止进尺,将钻头提出,然后注入净化泥浆置换孔内含碴的泥浆,清孔时孔内水位需保持在地下水位以上 1.5~2.0m。严禁用增加深度的方法代替清孔。当从孔内取出泥浆(孔底、孔中、孔口)测试的平均值与注入的净化泥浆相近,测量孔底沉碴厚度符合技术规范要求及设计要求,即停止清孔作业,放入经监理工程师检查合格后的钢筋笼。

清孔结束后,孔底沉碴厚度不得大于100mm采用沉渣厚度的检测仪检测孔底沉渣厚度,该检测仪沉至桩底时,单向板(正常情况下只能向上滑动)受到沉渣的阻力停止下沉,探针在配重棒的作用下继续向下运动,直至遇到坚硬岩层,通

相关主题
