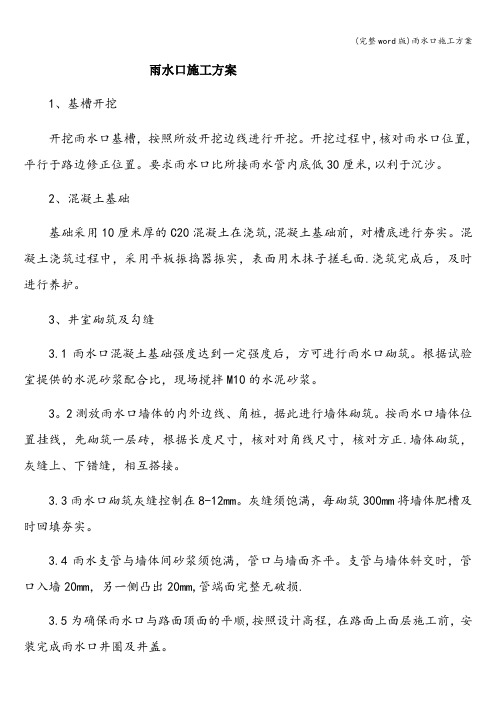

雨水出水口专项施工方案(材料特制)
- 格式:doc
- 大小:98.00 KB
- 文档页数:8

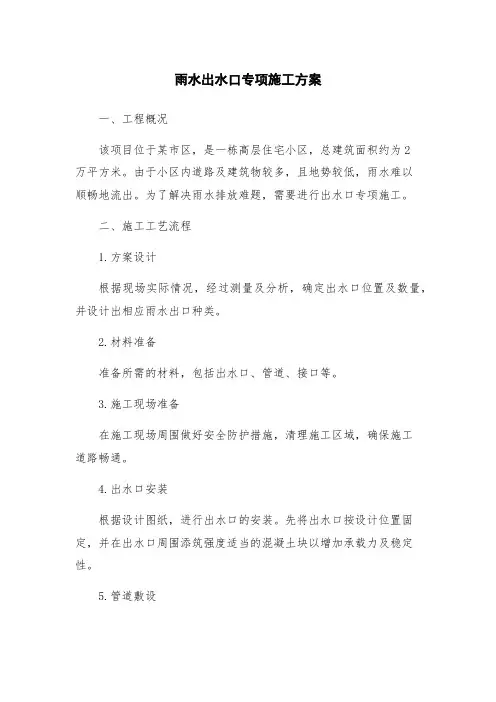

雨水出水口专项施工方案一、工程概况该项目位于某市区,是一栋高层住宅小区,总建筑面积约为2万平方米。
由于小区内道路及建筑物较多,且地势较低,雨水难以顺畅地流出。
为了解决雨水排放难题,需要进行出水口专项施工。
二、施工工艺流程1.方案设计根据现场实际情况,经过测量及分析,确定出水口位置及数量,并设计出相应雨水出口种类。
2.材料准备准备所需的材料,包括出水口、管道、接口等。
3.施工现场准备在施工现场周围做好安全防护措施,清理施工区域,确保施工道路畅通。
4.出水口安装根据设计图纸,进行出水口的安装。
先将出水口按设计位置固定,并在出水口周围添筑强度适当的混凝土块以增加承载力及稳定性。
5.管道敷设按设计图纸要求进行雨水管道敷设。
管道敷设前需检查管道经过的区域是否有其他管线穿越,如有必须与相关单位协商处理。
在敷设过程中,应注意保持管道整齐排列,避免管道弯曲及斜截。
6.接口安装将管道连接管道接口,并严密密封,确保不漏水。
7.试水验收完成施工后进行试水验收,检查管道是否漏水,出水口是否畅通,达到设计要求后方可竣工。
三、质量控制1.施工前准备工作必须与设计图纸一致,现场实际情况符合方案制定标准。
2.材料必须符合建筑材料质量检验标准,并有出厂质量证明文件。
3.施工过程中必须严格按照施工方案进行,确保雨水出口及管道连接牢固,且密封性良好。
4.施工完成后必须进行试水验收,并签订验收单。
四、安全措施1.严格按照施工安排及工艺要求进行施工,确保施工质量。
2.施工现场应设置安全警示标志,构筑防护围栏,确保人员及车辆安全。
3.施工期间应遵守城市环保相关规定,确保不影响周边环境及生态。
4.严格执行相关操作规程,确保施工人员的安全,使用传统的施工设备和器材,以保证其安全可靠,并保证工人人身安全。
五、施工人员及管理1.施工人员必须具备相关从业证明及一定的从业经验,严格执行规范化施工。
2.工程施工质量由专业施工监理人员全程监管、检查并核验,确保重要节点质量。
雨水管出水口施工方案

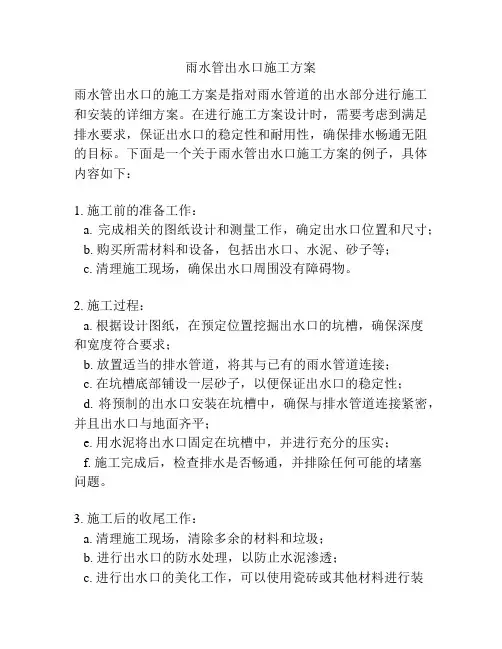

雨水管出水口的施工方案是指对雨水管道的出水部分进行施工和安装的详细方案。
在进行施工方案设计时,需要考虑到满足排水要求,保证出水口的稳定性和耐用性,确保排水畅通无阻的目标。
下面是一个关于雨水管出水口施工方案的例子,具体内容如下:
1. 施工前的准备工作:
a. 完成相关的图纸设计和测量工作,确定出水口位置和尺寸;
b. 购买所需材料和设备,包括出水口、水泥、砂子等;
c. 清理施工现场,确保出水口周围没有障碍物。
2. 施工过程:
a. 根据设计图纸,在预定位置挖掘出水口的坑槽,确保深度
和宽度符合要求;
b. 放置适当的排水管道,将其与已有的雨水管道连接;
c. 在坑槽底部铺设一层砂子,以便保证出水口的稳定性;
d. 将预制的出水口安装在坑槽中,确保与排水管道连接紧密,并且出水口与地面齐平;
e. 用水泥将出水口固定在坑槽中,并进行充分的压实;
f. 施工完成后,检查排水是否畅通,并排除任何可能的堵塞
问题。
3. 施工后的收尾工作:
a. 清理施工现场,清除多余的材料和垃圾;
b. 进行出水口的防水处理,以防止水泥渗透;
c. 进行出水口的美化工作,可以使用瓷砖或其他材料进行装
饰;
d. 做好相应的安全提示标识,以提醒行人注意出水口的存在。
总结:雨水管出水口的施工方案是在施工前做好充分的准备工作,确保材料和设备齐全,然后按照设计要求进行逐步施工,最后进行收尾工作。
施工过程中需要注意施工质量和安全措施,确保出水口的功能完善、稳定并符合美观要求。

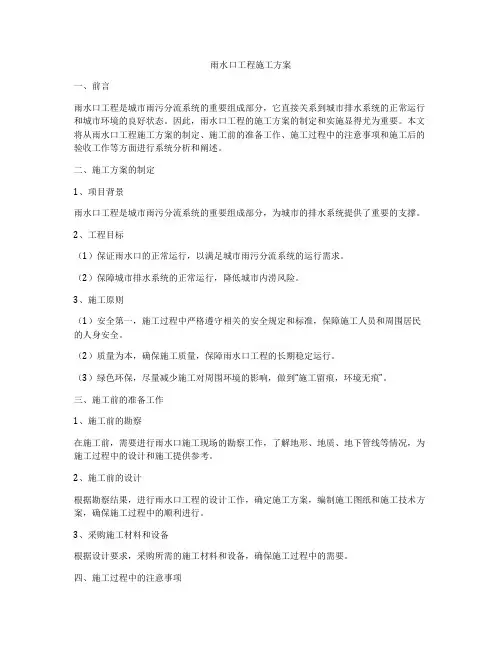

雨水口工程施工方案一、前言雨水口工程是城市雨污分流系统的重要组成部分,它直接关系到城市排水系统的正常运行和城市环境的良好状态。
因此,雨水口工程的施工方案的制定和实施显得尤为重要。
本文将从雨水口工程施工方案的制定、施工前的准备工作、施工过程中的注意事项和施工后的验收工作等方面进行系统分析和阐述。
二、施工方案的制定1、项目背景雨水口工程是城市雨污分流系统的重要组成部分,为城市的排水系统提供了重要的支撑。
2、工程目标(1)保证雨水口的正常运行,以满足城市雨污分流系统的运行需求。
(2)保障城市排水系统的正常运行,降低城市内涝风险。
3、施工原则(1)安全第一,施工过程中严格遵守相关的安全规定和标准,保障施工人员和周围居民的人身安全。
(2)质量为本,确保施工质量,保障雨水口工程的长期稳定运行。
(3)绿色环保,尽量减少施工对周围环境的影响,做到“施工留痕,环境无痕”。
三、施工前的准备工作1、施工前的勘察在施工前,需要进行雨水口施工现场的勘察工作,了解地形、地质、地下管线等情况,为施工过程中的设计和施工提供参考。
2、施工前的设计根据勘察结果,进行雨水口工程的设计工作,确定施工方案,编制施工图纸和施工技术方案,确保施工过程中的顺利进行。
3、采购施工材料和设备根据设计要求,采购所需的施工材料和设备,确保施工过程中的需要。
四、施工过程中的注意事项1、施工现场的布置在施工现场进行安全防护设施的搭建,设置施工标志和警示牌,确保施工现场的安全和秩序。
2、施工人员的技术操作施工过程中,施工人员需严格遵守操作规程,确保施工过程中的安全和质量。
3、施工设备的使用根据施工方案的要求,进行施工设备的使用,保证施工过程的顺利进行。
4、施工过程的质量监控在施工过程中,对关键节点和重要部位进行质量监控,确保施工质量。
五、施工后的验收工作1、施工完成后,进行雨水口工程的验收工作,对施工质量进行检查,确保施工质量符合设计要求。
2、完成竣工图纸和竣工报告,整理施工资料,做好档案管理工作。

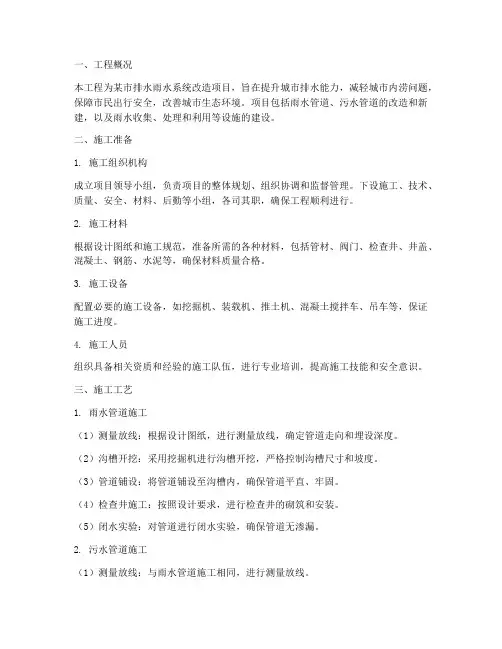

一、工程概况本工程为某市排水雨水系统改造项目,旨在提升城市排水能力,减轻城市内涝问题,保障市民出行安全,改善城市生态环境。
项目包括雨水管道、污水管道的改造和新建,以及雨水收集、处理和利用等设施的建设。
二、施工准备1. 施工组织机构成立项目领导小组,负责项目的整体规划、组织协调和监督管理。
下设施工、技术、质量、安全、材料、后勤等小组,各司其职,确保工程顺利进行。
2. 施工材料根据设计图纸和施工规范,准备所需的各种材料,包括管材、阀门、检查井、井盖、混凝土、钢筋、水泥等,确保材料质量合格。
3. 施工设备配置必要的施工设备,如挖掘机、装载机、推土机、混凝土搅拌车、吊车等,保证施工进度。
4. 施工人员组织具备相关资质和经验的施工队伍,进行专业培训,提高施工技能和安全意识。
三、施工工艺1. 雨水管道施工(1)测量放线:根据设计图纸,进行测量放线,确定管道走向和埋设深度。
(2)沟槽开挖:采用挖掘机进行沟槽开挖,严格控制沟槽尺寸和坡度。
(3)管道铺设:将管道铺设至沟槽内,确保管道平直、牢固。
(4)检查井施工:按照设计要求,进行检查井的砌筑和安装。
(5)闭水实验:对管道进行闭水实验,确保管道无渗漏。
2. 污水管道施工(1)测量放线:与雨水管道施工相同,进行测量放线。
(2)沟槽开挖:与雨水管道施工相同,进行沟槽开挖。
(3)管道铺设:与雨水管道施工相同,将管道铺设至沟槽内。
(4)检查井施工:与雨水管道施工相同,进行检查井的砌筑和安装。
(5)闭水实验:与雨水管道施工相同,对管道进行闭水实验。
3. 雨水收集、处理和利用设施施工(1)雨水收集:按照设计要求,进行雨水收集设施的施工,如雨水花园、蓄水池等。
(2)雨水处理:对收集到的雨水进行处理,达到排放标准。
(3)雨水利用:将处理后的雨水用于绿化灌溉、道路冲洗等。
四、施工质量控制1. 严格按照设计图纸和施工规范进行施工,确保工程质量。
2. 加强材料、设备、施工工艺等方面的质量控制。

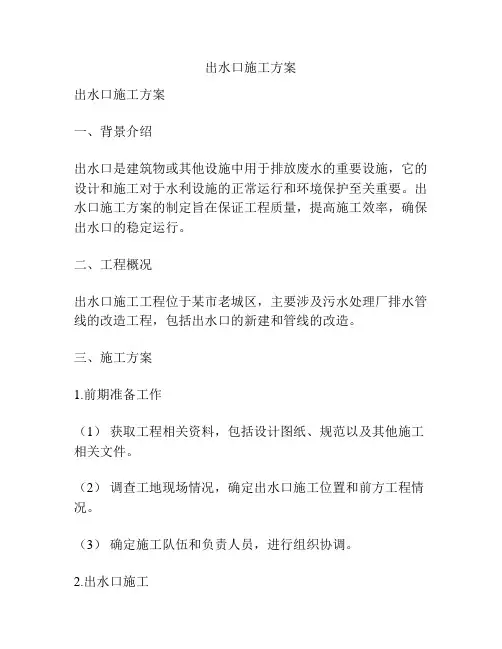

出水口施工方案出水口施工方案一、背景介绍出水口是建筑物或其他设施中用于排放废水的重要设施,它的设计和施工对于水利设施的正常运行和环境保护至关重要。
出水口施工方案的制定旨在保证工程质量,提高施工效率,确保出水口的稳定运行。
二、工程概况出水口施工工程位于某市老城区,主要涉及污水处理厂排水管线的改造工程,包括出水口的新建和管线的改造。
三、施工方案1.前期准备工作(1)获取工程相关资料,包括设计图纸、规范以及其他施工相关文件。
(2)调查工地现场情况,确定出水口施工位置和前方工程情况。
(3)确定施工队伍和负责人员,进行组织协调。
2.出水口施工(1)定位:根据设计图纸,确定出水口的具体位置,并进行测量标定。
(2)挖掘:按照设计要求,在施工现场进行挖掘工作,确保出水口的合适深度和规格。
(3)基础施工:根据地质条件和设计要求,进行基础施工,包括基础填土、浇筑混凝土等工作。
(4)管线布设:根据设计图纸,进行出水口管线的布设,确保管线的合理布局和连接。
(5)设备安装:根据设计要求,安装出水口的相关设备,包括阀门、水泵、检修门等。
(6)排水测试:进行出水口的排水测试,确保设计要求和工程质量。
3.施工安全措施(1)严格遵守劳动安全法和施工现场管理规定,建立安全责任制。
(2)工人必须佩戴个人防护装备,包括头盔、安全鞋等。
(3)施工现场必须设立明显的安全警示标志,确保施工人员的安全。
(4)定期检查施工工艺和设备,确保施工过程中的安全。
四、施工工期根据工程规模和具体情况,出水口施工工期预计为2个月,包括前期准备工作、施工和后期检验等。
五、施工费用根据工程设计和施工工艺,初步估算出水口施工费用约为50万元。
六、质量及效果保证在施工过程中,严格按照设计和施工要求进行施工,确保出水口的质量和效果。
施工结束后,进行验收和检测,确保施工质量符合相关标准和要求。
七、总结此出水口施工方案旨在保证施工过程中的安全和质量,达到预期的效果。
在施工过程中,要密切关注工程进展,及时处理问题,确保工程按时、按质量要求完成。
北翟路(辅助快速路~外环线)新建工程WN匝道配套雨水工程出水口施工方案上海城建(集团)公司2009年9月23日一、工程概况本段雨水工程位于A20与北翟路交叉口东北侧,沿新建WN匝道开挖施工,管线直径在600~1000之间,其中DN600采用雨水管专用塑料管材,DN800~DN1000采用混凝土预制承插管。
本段雨水管线出水口均设置在A20东侧景观河内。
二、围堰施工1.概况:雨水管线出水口流水标高在河道常年水位线以下1米~1.5米之间,出口管埋深3.5米~4米之间,并且该河道淤泥层较厚。
本段管线出水口围堰均采用钢板桩围堰施工。
2.构筑围堰:(1)、围堰钢板桩的施工优点:钢板桩围堰的整体刚度大,防水性能好,在各种土层的河床桥墩基础施工中有广泛的运用。
钢板桩打拔容易,回收率高,可节省现场加工构件,因此有一定的优越性。
(2)、钢板桩围堰的平面及结构形式钢板桩围堰采用矩形(9m×3m),这样占用河道较少。
钢板桩围堰的结构采用双层结构,两层钢板桩之间间距1米,钢板桩顶用D16钢筋@1米焊接加固,中间用草包或麻袋装土填置。
(见钢板桩围堰平面示意图).三、防汛墙拆除1、概况出水口流入河为长宁区景观河道,靠近居民区及公路,该河道的防汛设施很完善。
防汛墙基础为C20混凝土基础,该基础厚0.7,宽1.5。
墙体为干砌片石墙体,墙体顶宽0.7米,底宽1.2米,高2米。
墙顶标高高于河道最高水位0.3~0.5米,墙顶标高为3.5~4之间,基础底标高在0.8~1.3之间。
而新建雨水出水口的基础底标高为0.84,与原有防汛墙冲突。
根据图纸COS00-02(B1)以及图纸指定的九二《上海市排水管道通用图》PT08-02,新建雨水出水口挡图墙长度为0.9+3×2+1+0.2=8.1米,因施工砌筑与操作场地的需要,两边再多拆除0.4米,每个出水口需要拆除河道防汛墙体8.1+0.4×2=8.9米。
1、墙体拆除干砌片石墙体主要采用挖掘机机械拆除,当拆除至要求长度剩余0.5~1米时,采用人工挖掘拆除,以免机械力量过大导致相临不需要拆除的防汛墙墙体松动。

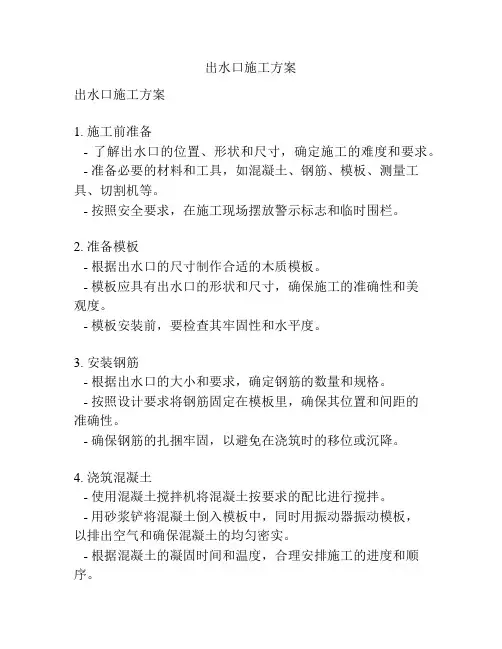

出水口施工方案出水口施工方案1. 施工前准备- 了解出水口的位置、形状和尺寸,确定施工的难度和要求。
- 准备必要的材料和工具,如混凝土、钢筋、模板、测量工具、切割机等。
- 按照安全要求,在施工现场摆放警示标志和临时围栏。
2. 准备模板- 根据出水口的尺寸制作合适的木质模板。
- 模板应具有出水口的形状和尺寸,确保施工的准确性和美观度。
- 模板安装前,要检查其牢固性和水平度。
3. 安装钢筋- 根据出水口的大小和要求,确定钢筋的数量和规格。
- 按照设计要求将钢筋固定在模板里,确保其位置和间距的准确性。
- 确保钢筋的扎捆牢固,以避免在浇筑时的移位或沉降。
4. 浇筑混凝土- 使用混凝土搅拌机将混凝土按要求的配比进行搅拌。
- 用砂浆铲将混凝土倒入模板中,同时用振动器振动模板,以排出空气和确保混凝土的均匀密实。
- 根据混凝土的凝固时间和温度,合理安排施工的进度和顺序。
5. 条理整平- 在混凝土刚浇筑完成后,使用木质抹子将混凝土表面进行整平。
- 确保混凝土表面平整光滑,无明显的凹凸和瑕疵。
- 注意控制抹子的力度和角度,以避免过度压实或损坏混凝土的表面质量。
6. 养护- 在混凝土浇筑完成后,要进行养护,以确保混凝土的强度和耐久性。
- 使用覆盖物(如塑料薄膜)覆盖在混凝土表面,保持湿润状态。
- 根据混凝土的强度发展和养护时间,逐渐去除覆盖物,以使混凝土逐渐适应外界环境。
7. 检查和验收- 在混凝土养护周期结束后,进行出水口的检查和验收。
- 检查出水口的外观质量、尺寸和是否符合设计要求。
- 进行水流测试,确保出水口的流量和水质达到规定的标准。
通过以上的施工方案,可以确保出水口的质量和效果。
在施工中要注重安全、精确和效率,同时遵循相关的法律和环境要求。
在施工过程中遇到问题要及时解决,并严格按照设计要求和施工规范进行操作,以确保施工的顺利进行和出水口的质量。
雨水排水工程专项施工方案1. 项目背景本项目为雨水排水工程,旨在解决城市区域内的雨水积涝问题,确保市民生活和交通的正常进行。
下面是本项目的专项施工方案。
2. 工程概述本工程主要包括以下几个方面:- 建立雨水排水系统:包括雨水管道、收水井和泵站的建设。
- 配套设施建设:包括人行道、排水沟和雨水拦截设施的建设。
- 施工流程安排:包括各项施工任务的顺序和时间安排。
3. 施工方案3.1 建立雨水排水系统- 第一步:进行现场勘测和地质调查,确定雨水管道、收水井和泵站的具体位置和深度。
- 第二步:开挖沟渠,铺设雨水管道,并进行连接和固定。
- 第三步:安装收水井和泵站设备,并与雨水管道进行连接。
- 第四步:进行系统测试和调试,确保雨水排水系统正常运行。
3.2 配套设施建设- 第一步:规划人行道的布局和尺寸,并进行施工准备。
- 第二步:开挖排水沟,确保雨水能顺利流入雨水排水系统。
- 第三步:安装雨水拦截设施,防止杂物进入并堵塞排水管道。
3.3 施工流程安排- 根据工程进度和资源情况,合理安排各项施工任务的顺序和时间。
- 确保施工过程安全可靠,并按照相关法规和标准进行施工。
4. 资源需求本项目所需资源包括人力、物力和财力。
具体需求和预算将根据实际情况进行细化和调整。
5. 施工安全在施工过程中,需要严格按照相关法规和标准进行施工,确保施工安全。
工作人员应接受相关培训,并佩戴必要的个人防护装备。
6. 环保措施在施工过程中,应采取必要的环保措施,防止污染和破坏环境。
确保施工区域的清洁和安全。
以上是本项目的雨水排水工程专项施工方案,希望能够有效解决城市区域内的雨水问题,提升市民的生活质量和交通便利性。

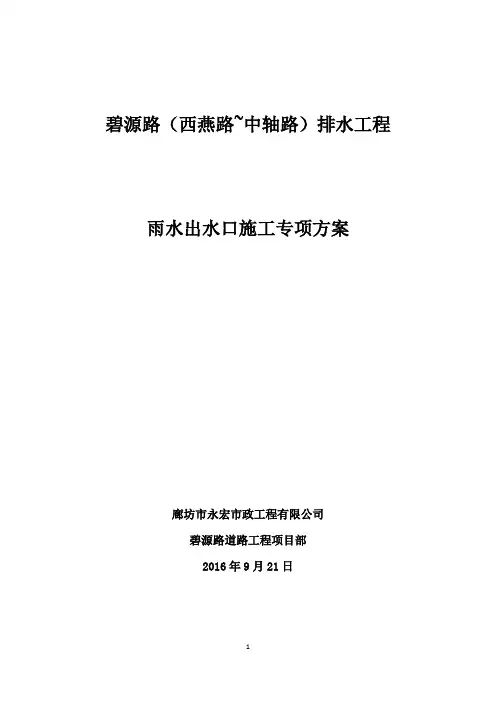

碧源路(西燕路~中轴路)排水工程雨水出水口施工专项方案廊坊市永宏市政工程有限公司碧源路道路工程项目部2016年9月21日一、工程概况1、设计雨水方沟YA1~YA20,东起碧源路与中轴西路交叉路口,起点承接拟建中轴西路雨水方沟WXH=3000mmX2000mm,沟内底高程为14.746m。
YA雨水系统沿碧源路由东向西铺设,沿线间隔一定距离处向道路两侧建设用地预留支线,其中:道路桩号(0+000~0+564.8),WXH=3000mmX2000mm, L=563.4m;规划西燕路~群英总干渠,WXH=3200mmX2200mm,L=179.5m。
2、本工程工程量:八字式矩形管道出水口1座。
3、出水口高程及结构做法⑴出水口内底高程为14.300米,埋深5.88米。
⑵出水口做法:采用图集(09SMS202-1-277~278)出水口基础采用级配砂石基础,厚度不小于300mm底板采用C25混凝土基础,厚度200mm翼墙墙身及基础采用M10水泥砂浆砌筑MU30毛料石。
说明:B=4200mm、Hd=1200mm、L1=7300mm、L2=4540mm、L3=1980mm。
二、施工工期雨水出水口计划施工工期:2016年10月15日~2016年11月14日,共31日历天。
三、地形地貌雨水出水口设置在群英总干渠右岸,周边有30米宽绿化带,总干渠内水位标高为16.300米,水深2.0米,渠底标高14.300米,坡顶高程:20.180米,水面~河道坡顶高度:3.88米;右岸岸坡树木为杨树,胸径250mm。
四、主要施工方案1、施工工艺施工准备→测量放线→围堰施工→施工排水→土方开挖→清理淤泥→降水井施工→清槽、验槽→浆砌石翼墙基础→级配砂石基础→混凝土基础→浆砌石翼墙→帽石施工→清理围堰土方→清理验收。
2、围堰施工碧源路雨水出水口需要占用河道长40米,宽24.7米,面积为40*25.6=1024平方米。
挖顺序、开挖量与回填量的平衡开挖施工。

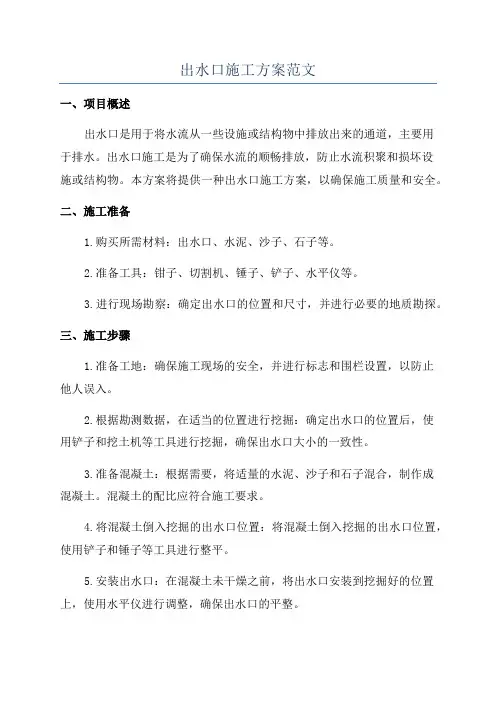

出水口施工方案范文一、项目概述出水口是用于将水流从一些设施或结构物中排放出来的通道,主要用于排水。
出水口施工是为了确保水流的顺畅排放,防止水流积聚和损坏设施或结构物。
本方案将提供一种出水口施工方案,以确保施工质量和安全。
二、施工准备1.购买所需材料:出水口、水泥、沙子、石子等。
2.准备工具:钳子、切割机、锤子、铲子、水平仪等。
3.进行现场勘察:确定出水口的位置和尺寸,并进行必要的地质勘探。
三、施工步骤1.准备工地:确保施工现场的安全,并进行标志和围栏设置,以防止他人误入。
2.根据勘测数据,在适当的位置进行挖掘:确定出水口的位置后,使用铲子和挖土机等工具进行挖掘,确保出水口大小的一致性。
3.准备混凝土:根据需要,将适量的水泥、沙子和石子混合,制作成混凝土。
混凝土的配比应符合施工要求。
4.将混凝土倒入挖掘的出水口位置:将混凝土倒入挖掘的出水口位置,使用铲子和锤子等工具进行整平。
5.安装出水口:在混凝土未干燥之前,将出水口安装到挖掘好的位置上,使用水平仪进行调整,确保出水口的平整。
6.整理施工现场:在出水口的周围清理残留的混凝土和杂物,确保施工现场的整洁。
四、施工质量控制1.准确测量出水口的位置和尺寸,并与勘测数据进行核对。
2.混凝土的配比应符合相关标准和要求。
3.混凝土的浇注应均匀,确保混凝土填满出水口的位置。
4.出水口安装的水平度应使用水平仪进行检测,确保安装的水平平整。
五、安全措施1.施工人员应佩戴安全帽、手套和防护眼镜,确保人身安全。
2.施工现场应设置标志和围栏,以防止他人误入施工区。
3.在混凝土浇注前应进行地质勘察,确保施工安全和稳定。
4.施工过程中应注意挖掘和混凝土预测的坍塌风险,并采取相应的防护措施。
六、技术要求1.出水口的位置和尺寸应准确无误,与勘测数据一致。
2.混凝土的配比应符合相关标准和要求。
3.出水口的安装应水平平整,确保水流畅通。
4.施工现场应整洁有序,无杂物和残留。
七、施工周期及人员安排施工周期根据出水口的数量和规模而定,一般情况下,每个出水口的施工周期为2-3天。

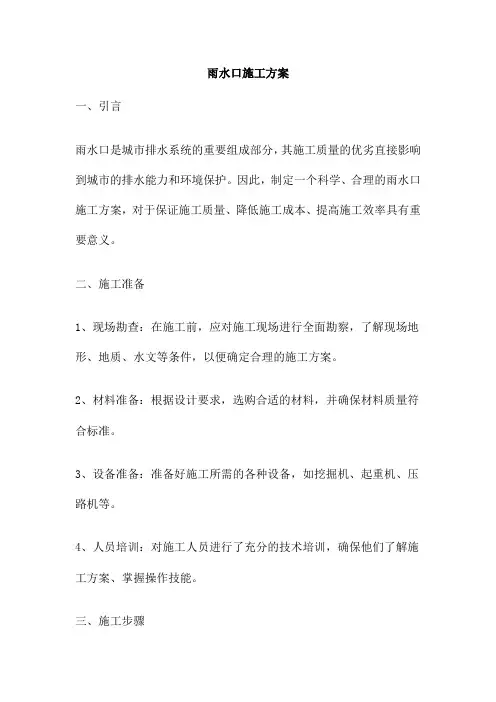

雨水口施工方案一、引言雨水口是城市排水系统的重要组成部分,其施工质量的优劣直接影响到城市的排水能力和环境保护。
因此,制定一个科学、合理的雨水口施工方案,对于保证施工质量、降低施工成本、提高施工效率具有重要意义。
二、施工准备1、现场勘查:在施工前,应对施工现场进行全面勘察,了解现场地形、地质、水文等条件,以便确定合理的施工方案。
2、材料准备:根据设计要求,选购合适的材料,并确保材料质量符合标准。
3、设备准备:准备好施工所需的各种设备,如挖掘机、起重机、压路机等。
4、人员培训:对施工人员进行了充分的技术培训,确保他们了解施工方案、掌握操作技能。
三、施工步骤1、基础处理:根据设计要求,对基础进行平整、夯实,确保基础稳固。
2、雨水口安装:按照设计图纸,将雨水口安装在指定的位置,确保安装质量。
3、回填与夯实:在安装完成后,进行回填并夯实,确保雨水口周围密实。
4、路面恢复:完成回填后,对路面进行恢复,确保路面平整、美观。
四、施工注意事项1、施工过程中,应保证安全施工,遵守相关安全规定。
2、在安装雨水口时,应确保其位置准确、固定牢固。
3、在回填过程中,应保证回填质量,避免出现空洞、不密实等问题。
4、在路面恢复过程中,应保证路面平整、美观,符合设计要求。
五、结论本施工方案旨在为雨水口施工提供科学、合理的指导。
通过严格执行本方案,可以保证施工质量、降低施工成本、提高施工效率。
在施工过程中,应始终注意安全施工、环境保护等方面的问题,确保施工过程的顺利进行。
雨水口施工工艺一、引言雨水口是城市排水系统的重要组成部分,它的施工工艺直接影响到城市的排水能力和环境保护。
因此,本文将详细介绍雨水口的施工工艺,以期为相关施工人员提供参考。
二、雨水口的作用雨水口是城市排水系统的重要组成部分,主要作用是收集路面的雨水,并将其导入雨水管道,以防止路面积水和城市内涝。
三、雨水口的施工工艺1、施工准备在施工前,需要对施工现场进行清理和整平,确保路面无障碍物和凸起,以便于雨水口的施工。
北翟路(辅助快速路~外环线)新建工程WN匝道配套雨水工程出水口施工方案上海城建(集团)公司2009年9月23日一、工程概况本段雨水工程位于A20与北翟路交叉口东北侧,沿新建WN匝道开挖施工,管线直径在600~1000之间,其中DN600采用雨水管专用塑料管材,DN800~DN1000采用混凝土预制承插管。
本段雨水管线出水口均设置在A20东侧景观河内。
二、围堰施工1.概况:雨水管线出水口流水标高在河道常年水位线以下1米~1.5米之间,出口管埋深3.5米~4米之间,并且该河道淤泥层较厚。
本段管线出水口围堰均采用钢板桩围堰施工。
2.构筑围堰:(1)、围堰钢板桩的施工优点:钢板桩围堰的整体刚度大,防水性能好,在各种土层的河床桥墩基础施工中有广泛的运用。
钢板桩打拔容易,回收率高,可节省现场加工构件,因此有一定的优越性。
(2)、钢板桩围堰的平面及结构形式钢板桩围堰采用矩形(9m×3m),这样占用河道较少。
钢板桩围堰的结构采用双层结构,两层钢板桩之间间距1米,钢板桩顶用D16钢筋@1米焊接加固,中间用草包或麻袋装土填置。
(见钢板桩围堰平面示意图).三、防汛墙拆除1、概况出水口流入河为长宁区景观河道,靠近居民区及公路,该河道的防汛设施很完善。
防汛墙基础为C20混凝土基础,该基础厚0.7,宽1.5。
墙体为干砌片石墙体,墙体顶宽0.7米,底宽1.2米,高2米。
墙顶标高高于河道最高水位0.3~0.5米,墙顶标高为3.5~4之间,基础底标高在0.8~1.3之间。
而新建雨水出水口的基础底标高为0.84,与原有防汛墙冲突。
根据图纸COS00-02(B1)以及图纸指定的九二《上海市排水管道通用图》PT08-02,新建雨水出水口挡图墙长度为0.9+3×2+1+0.2=8.1米,因施工砌筑与操作场地的需要,两边再多拆除0.4米,每个出水口需要拆除河道防汛墙体8.1+0.4×2=8.9米。
1、墙体拆除干砌片石墙体主要采用挖掘机机械拆除,当拆除至要求长度剩余0.5~1米时,采用人工挖掘拆除,以免机械力量过大导致相临不需要拆除的防汛墙墙体松动。
排水沟专项施工方案一、工程概述本工程为具体工程名称排水沟施工工程,位于具体位置。
该排水沟主要用于排除雨水和场地内的积水,确保工程区域内的排水畅通,保护建筑物和基础设施的安全。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,明确排水沟的位置、尺寸、坡度等设计要求。
进行现场勘察,了解施工场地的地形、地貌和地下管线等情况。
编制施工技术交底,向施工人员详细说明施工工艺和质量要求。
2、材料准备准备所需的混凝土、砖块、钢筋、砂、石子等材料,并确保材料质量符合要求。
对进场材料进行检验和试验,合格后方可使用。
3、施工机具准备配备挖掘机、装载机、搅拌机、振动棒、平板振动器、模板等施工机具。
对施工机具进行检查和调试,确保其性能良好,能够正常运行。
4、劳动力准备根据施工进度计划,组织足够的施工人员,包括瓦工、钢筋工、混凝土工、普工等。
对施工人员进行技术培训和安全教育,提高其操作技能和安全意识。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定排水沟的中心线和边线。
在施工区域设置控制桩和水准点,以便施工过程中进行测量和复核。
2、沟槽开挖采用挖掘机进行沟槽开挖,按照设计要求控制沟槽的深度、宽度和坡度。
在开挖过程中,注意保护地下管线和周边建筑物,避免造成损坏。
沟槽开挖完成后,进行基底清理和验槽,确保基底承载力符合设计要求。
3、基础施工在基底铺设一层碎石垫层,然后浇筑混凝土基础。
混凝土基础应振捣密实,表面平整,坡度符合设计要求。
4、墙体砌筑采用砖块砌筑排水沟墙体,砌筑时应保证灰缝饱满,墙体垂直平整。
每隔一定距离设置伸缩缝,缝内填充沥青麻丝等防水材料。
5、钢筋绑扎在排水沟墙体中设置钢筋,钢筋的规格、数量和间距应符合设计要求。
钢筋绑扎应牢固,接头位置应符合规范要求。
6、模板安装安装排水沟的模板,模板应支撑牢固,尺寸准确,表面平整。
模板与混凝土接触面应涂刷脱模剂,以便于拆模。
7、混凝土浇筑浇筑排水沟混凝土,混凝土应振捣密实,避免出现蜂窝、麻面等质量缺陷。
第1篇一、工程概况本工程为某市政道路排水雨水工程,主要内容包括雨水管道、检查井、排水泵站等。
工程总长度约为2.5公里,其中雨水管道长度约为2公里,检查井数量约为100座,排水泵站1座。
工程总投资约为XXX万元。
二、施工准备1. 技术准备:组织施工人员学习相关施工图纸、规范及操作规程,确保施工人员熟悉工程内容及施工要求。
2. 材料准备:提前准备所需材料,如管道、检查井、泵站设备等,并确保材料质量符合要求。
3. 机械设备准备:准备挖掘机、装载机、运输车辆、泵车、焊接设备等施工机械设备,确保施工顺利进行。
4. 施工人员准备:组织施工队伍,明确各岗位责任,确保施工人员具备相应的技能和素质。
三、施工方法及工艺1. 雨水管道施工(1)测量放样:根据设计图纸,现场进行测量放样,确定管道中心线及检查井位置。
(2)沟槽开挖:采用挖掘机进行沟槽开挖,确保沟槽尺寸符合设计要求。
(3)管道铺设:将管道按设计要求铺设到沟槽中,采用焊接或法兰连接,确保管道连接牢固。
(4)回填压实:管道铺设完成后,进行回填压实,确保管道稳定。
2. 检查井施工(1)检查井基础:根据设计要求,进行检查井基础施工,确保基础稳定。
(2)检查井安装:将检查井安装到基础上,确保检查井位置准确。
(3)检查井加固:对检查井进行加固处理,确保检查井在施工和使用过程中安全可靠。
3. 排水泵站施工(1)泵站基础:根据设计要求,进行泵站基础施工,确保基础稳定。
(2)泵房及设备安装:将泵房及设备安装到基础上,确保安装位置准确。
(3)电气设备安装:安装电气设备,确保设备运行正常。
四、施工进度安排1. 施工准备阶段:1个月2. 雨水管道施工阶段:3个月3. 检查井施工阶段:1个月4. 排水泵站施工阶段:1个月5. 工程验收阶段:1个月五、质量保证措施1. 严格按照设计图纸及规范要求进行施工,确保工程质量。
2. 加强施工过程中的质量控制,对关键工序进行检测,确保工程质量。
雨水口施工方案1、基槽开挖开挖雨水口基槽,按照所放开挖边线进行开挖。
开挖过程中,核对雨水口位置,平行于路边修正位置。
要求雨水口比所接雨水管内底低30厘米,以利于沉沙。
2、混凝土基础基础采用10厘米厚的C20混凝土在浇筑,混凝土基础前,对槽底进行夯实。
混凝土浇筑过程中,采用平板振捣器振实,表面用木抹子搓毛面.浇筑完成后,及时进行养护。
3、井室砌筑及勾缝3.1雨水口混凝土基础强度达到一定强度后,方可进行雨水口砌筑。
根据试验室提供的水泥砂浆配合比,现场搅拌M10的水泥砂浆。
3。
2测放雨水口墙体的内外边线、角桩,据此进行墙体砌筑。
按雨水口墙体位置挂线,先砌筑一层砖,根据长度尺寸,核对对角线尺寸,核对方正.墙体砌筑,灰缝上、下错缝,相互搭接。
3.3雨水口砌筑灰缝控制在8-12mm。
灰缝须饱满,每砌筑300mm将墙体肥槽及时回填夯实。
3.4雨水支管与墙体间砂浆须饱满,管口与墙面齐平。
支管与墙体斜交时,管口入墙20mm,另一侧凸出20mm,管端面完整无破损.3.5为确保雨水口与路面顶面的平顺,按照设计高程,在路面上面层施工前,安装完成雨水口井圈及井盖。
3.6道路雨水口顶面高程比此处道路路面高程低30mm并设三面沟,便于雨水排入。
3。
7雨水口砌筑完成后,底部用C15混凝土浇筑抹平。
4、井圈及井箅安装雨水口砌筑至规定标高后,应及时安装井圈箅子,按设计高程找平,井圈安装就位后底部铺2厘米厚1:3水泥砂浆嵌牢,井圈安装时,位置要求准确,与雨水口内壁一致,雨箅子与路面平齐或稍低5-30mm,不得突出,核证标高后,雨箅子周围用C20混凝土锁牢,要求安装牢固、平稳。
砌筑井施工方案1、施工准备1.1明挖管道铺设接口强度达到设计强度80%;1.2选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
2、施工方法2。
1井底基础与管道基础同时浇筑。
雨水出水口专项施工方案一、前言随着城市化进程的加快,城市建筑物的水平面不断扩大,雨水排放的压力越来越大,乱排乱倒的现象也愈发明显。
而雨水出水口的专项施工方案,便是一种针对性的解决方案。
本文就分析制定雨水出水口专项施工方案的必要性,阐述具体施工过程、施工时应注意的问题及建议。
二、方案制定的必要性城市的建筑面积不断增加,毫无疑问,排放的雨水问题越来越尖锐。
而雨水排放的关键在于出水口,只有出水口健全,完整,如果出水口状况不佳将会引发水灾、房屋损毁等问题。
而制定雨水出水口专项施工方案,一方面可以保证出水口的顺畅通畅,不会受到其他环境因素的干扰,另一方面,也可以对出水口进行维修、加固、更换等特殊处理,严密维护保护出水口的正常工作。
三、施工方案的具体内容1.施工部位的选定出水口总是由建筑的低洼处形成的,所以防水和抢险的方案就必须在这些地方展开。
在选择出水口位置时,要考虑到排放的雨水的数量,尤其是在大雨以及连续性的降雨期间。
可以利用地形、排水系统等因素来决定出水口位置,选择出水口相对最佳位置,以确保雨水畅通流动。
2.施工方案的编制雨水出水口专项施工方案的编制应严格遵循政府公开的技术规范和相关工程标准。
施工方案应包括出水口的设计尺寸、材料、施工步骤以及施工人员的质量标准等方面内容,以确保铺排工作能够完整实现。
3.材料的选择出水口的施工必须选择最佳材料。
铺排出水口专项施工方案中,必须选用耐水性的材料,如水泥、沥青等。
这样可以预防出现因水流强度过大而导致出水口材料的磨损。
在施工中,还需要考虑到人工因素,选择合适的劳动保护用品,如手套、预防震颤手柄等,防止出现劳动伤害。
4.施工过程(1)清理地面垃圾及杂物遗留。
(2)钦定出水口大小及位置,设计出水口的形状。
(3)进行放线,做好施工标线,确定后施工区域。
(4)进行地面挖掘,在掌握好材料骨架大小的基础上,根据相应的大小和深度,打造出水口能够顺畅排水的构造。
(5)进行铺设水泥砖,垫滩,开挖出水梯形防渗洞。
雨排口施工方案1. 引言本文档旨在提供一个雨排口施工方案的指导,以确保施工过程安全、高效,并达到预期的效果。
针对雨排系统中的雨排口部分进行了详细的说明和步骤安排,以便施工人员能够正确地进行操作。
2. 施工准备在进行雨排口施工前,需要进行以下准备工作:2.1 材料准备•PVC管道及配件•沙土、水泥等施工材料•排水板或排水砖•施工工具包括:锤子、钢丝刷、胶带等•挖掘机或铲土机•工作台•水平仪或测量工具2.3 施工安全考虑•确保施工现场的安全,包括清除杂物、标识危险区域等。
•施工人员需佩戴必要的个人防护装备,如安全帽、手套、安全鞋等。
3. 雨排口施工步骤3.1 确定施工位置根据设计要求,确定雨排口的位置和数量,并在施工现场进行标记。
使用挖掘机或铲土机挖掘与雨排口对应的施工坑,并确保其深度和尺寸符合设计要求。
3.3 安装PVC管道根据设计要求,将PVC管道及配件安装在施工坑内。
确保管道的连接紧密,并使用胶带等材料密封接口,以防止漏水。
3.4 安装排水板或排水砖将排水板或排水砖安装在施工坑底部,以便有效地排水并防止泥沙堵塞。
3.5 固定施工坑在施工坑的四周设置支撑结构,确保施工坑的稳固,并防止坍塌。
3.6 填充施工坑使用沙土或水泥将施工坑填充并均匀地压实,确保施工坑的坚固性。
3.7 检查施工质量使用水平仪等工具检查施工坑是否水平,并确保雨排口的高度、位置符合要求。
3.8 施工现场清理施工完成后,清理施工现场,将多余材料和废弃物进行分类处理。
4. 施工质量控制为确保施工质量,需要进行以下质量控制措施:•施工过程中及施工完成后进行自查和互查,确保施工步骤和质量符合要求。
•定期进行施工现场巡查,检查雨排口的状态和功能是否正常。
5. 风险与安全控制在雨排口施工过程中,需要注意以下风险和安全控制措施:•挖掘施工坑时,需注意周围地下管道和电缆的位置,以防损坏。
•施工现场需设置标识牌和警示线,确保施工区域的安全。
•施工人员需正确佩戴个人防护装备,如安全帽、手套等。
雨水口施工方案1. 简介雨水口是建筑物中排水系统的重要组成部分。
在施工中,如果雨水口的设计和施工不合理,就容易出现雨水倒灌、堵塞等问题,导致房屋内部和外部的水浸现象,给建筑物带来安全隐患和损失。
因此,合理的施工方案显得尤为重要。
本文将从雨水口的设计和施工两个方面,介绍一种合理且实用的雨水口施工方案,以帮助施工人员在实际操作中提高施工效率和质量。
2. 设计方案2.1 雨水口的选材雨水口的选材至关重要。
一般选用铸铁材质,其耐腐蚀性能、密封性能以及承载性能都非常出色。
同时,铸铁材质还具有一定的防火性能,不容易受到外界冲击而发生变形、破裂等现象。
因此,选用铸铁材质是最为合适的。
2.2 雨水口的规格选取在雨水口选取规格方面,一般要根据建筑的大小和周边环境进行选择。
一般建议选择大一些的规格,以增加排水能力和减轻堵塞的可能。
在选择规格的时候还要注意雨水口的出水口高度和周边地面高度的匹配,以保证雨水口能够有效地将雨水排出,并且不被周边地面的水浸污染。
2.3 雨水口的位置设计在雨水口的位置设计方面,应该考虑到雨水的流向和周边环境。
一般建议将雨水口放置在建筑物的低处,以便于与排水管道的连接。
如果建筑物位于低洼地带,需特别注意雨水口位置的高低和周边地面高度的匹配,以免造成雨水倒灌的现象。
2.4 雨水口的密封设计在雨水口的密封设计方面,需要注重细节。
一般情况下,需要利用专业密封材料将雨水口的接缝完全密封,以防止雨水从接口处渗入建筑物内部。
同时,在雨水口的周边区域,还需设置防水材料,以防止地面积水汇入雨水口,产生倒灌现象。
3. 施工方案3.1 施工前准备在施工前,首先需要准备好所需的材料和施工工具,包括铸铁材质的雨水口、密封材料、防水材料、排水管道等。
然后,需要对所选定的施工区域进行验收,确保没有未处理的问题。
最后,在施工之前应当对施工区域做好建筑垃圾的清理工作,以保证施工的顺利进行。
3.2 雨水口的安装在安装雨水口时,先要将雨水口与排水管道连接在一起,然后将雨水口与地面紧密贴合,并利用专业密封材料将雨水口的接缝完全密封。
北翟路(辅助快速路~外环线)新建工程WN匝道配套雨水工程
出
水
口
施
工
方
案
上海城建(集团)公司
2009年9月23日
一、工程概况
本段雨水工程位于A20与北翟路交叉口东北侧,沿新建WN匝道开挖施工,管线直径在600~1000之间,其中DN600采用雨水管专用塑料管材,DN800~DN1000采用混凝土预制承插管。
本段雨水管线出水口均设置在A20东侧景观河内。
二、围堰施工
1.概况:
雨水管线出水口流水标高在河道常年水位线以下1米~1.5米之间,出口管埋深3.5米~4米之间,并且该河道淤泥层较厚。
本段管线出水口围堰均采用钢板桩围堰施工。
2.构筑围堰:
(1)、围堰钢板桩的施工优点:
钢板桩围堰的整体刚度大,防水性能好,在各种土层的河床桥墩基础施工中有广泛的运用。
钢板桩打拔容易,回收率高,可节省现场加工构件,因此有一定的优越性。
(2)、钢板桩围堰的平面及结构形式
钢板桩围堰采用矩形(9m×3m),这样占用河道较少。
钢板桩围堰的结构采用双层结构,两层钢板桩之间间距1米,钢板桩顶用D16钢筋@1米焊接加固,中间用草包或麻袋装土填置。
(见钢板桩围堰平面示意图)
.
围堰
15Φ16@1000
三、防汛墙拆除
1、概况
出水口流入河为长宁区景观河道,靠近居民区及公路,该河道的防汛设施很完善。
防汛墙基础为C20混凝土基础,该基础厚
0.7,宽1.5。
墙体为干砌片石墙体,墙体顶宽0.7米,底宽1.2
米,高2米。
墙顶标高高于河道最高水位0.3~0.5米,墙顶标高为3.5~4之间,基础底标高在0.8~1.3之间。
而新建雨水出水口的基础底标高为0.84,与原有防汛墙冲突。
根据图纸COS00-02(B1)以及图纸指定的九二《上海市排水管道通用图》PT08-02,新建雨水出水口挡图墙长度为0.9+3×2+1+0.2=8.1米,因施工砌筑与操作场地的需要,两边再多拆除
0.4米,每个出水口需要拆除河道防汛墙体8.1+0.4×2=8.9米。
1、墙体拆除
干砌片石墙体主要采用挖掘机机械拆除,当拆除至要求长度剩余0.5~1米时,采用人工挖掘拆除,以免机械力量过大导致相临不需要拆除的防汛墙墙体松动。
2、基础拆除
防汛墙基础为0.7×1.5×8.9米的大体积混凝土,采用机械镐头机破碎,挖掘机清理毛平,人工修整。
四、挡土墙施工
基础开挖到离基底约有5~10cm时,则采用人工修整。
人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报驻地办验收。
钢筋由现场预制。
现场绑扎。
混凝土由搅拌站搅拌,用混凝土罐车运送到施工现场。
浆砌片石由M10砂浆砌筑。
1、清理准备
出水口基础施工先拆除河道原有防汛墙及防汛墙基础,清理淤泥至河床底,然后用砾石砂和块石间距0.5米逐层回填至要求标高,拆除防汛墙和清淤回填的工程量由监理和总承包方现场测量签证。
2、基础施工
(1)、测量
基坑验收合格后,浇筑出水口挡土墙基础垫层,厚10cm,。
