滨江路道路工程八标段软基处理施工方案湖南省第三工程有限公司2016年9月11日目录一、编制依据 1二、工程概况 1三、施工方案 11.软基处理措施 12.软基处理原则 2四、施工流程及工艺 21.施工流程 22.施工工艺 2五、施工机具配置计划 4六、质量保证措施 4七、安全保证措施 51.机械安全防护措施 52.施工人员安全防护措施 5一、编制依据1.《滨江路道路工程(K17+540—K18+857.039)八标段施工图》2.《城镇道路工程施工与质量验收规范》(CJJ1-2008)3.施工现场实际水文地质情况4.我司同类工程的施工经验及现有技术力量二、工程概况九华滨江路八标段位于湘潭经开区,南北走向的城市主干道,北接长沙湘江风光带,南至莲城大桥,为湘潭经开区路网骨架中的景观主干路。
本工程全长1317.039m,道路宽56m。
道路沿线大部分为填方,经过沿河、鱼塘等路段,软弱土基区域34596m2。
本方案适用软弱土基处理段。
三、施工方案1.软基处理措施本工程软弱土基处理采用清淤换填处理措施。
具体如下:填塘段路堤处理措施:排水——清淤——换填。
根据现场实际情况,必要时设置围堰或挡水埂。
清淤后对塘坡面坡度陡于1:5的将坡面开挖成至少1.0m宽,内倾3%的台阶。
地表无积水段处理措施:清淤——换填。
2.软基处理原则为了保证路基工程质量,避免地基承载力不够而引起路基下沉、路面开裂等质量事故,清淤必须彻底。
施工时,应根据现场实际情况,合理确定清淤深度,确保将淤泥全部清除。
换填片石深度需满足设计要求,即换填片石深度不小于80cm,具体以现场实际情况为准。
四、施工流程及工艺1.施工流程2.施工工艺测量放线:根据施工图纸,在坑塘两边,将路基道路中线、路基坡脚线测量好,并打好标志桩。
设置隔离栅、警示牌:为了确保施工安全,设置隔离带、警示牌。
隔离栅采用颜色醒目的警示带设置在作业带两侧,并在隔离带两端设置警示牌。
围堰或挡水埂施工(必要时)河塘水深小于0.5m时,直接用土设置挡水埂;河塘水深超过0.5m(含等于)时,采用土围堰。

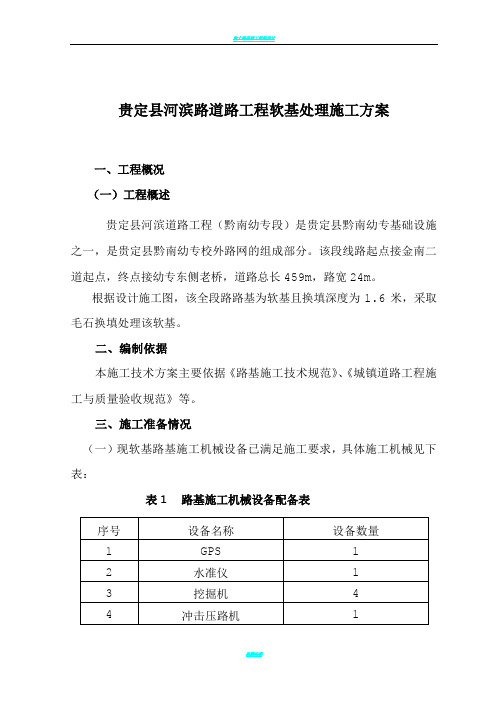

贵定县河滨路道路工程软基处理施工方案一、工程概况(一)工程概述贵定县河滨道路工程(黔南幼专段)是贵定县黔南幼专基础设施之一,是贵定县黔南幼专校外路网的组成部分。
该段线路起点接金南二道起点,终点接幼专东侧老桥,道路总长459m,路宽24m。
根据设计施工图,该全段路路基为软基且换填深度为1.6米,采取毛石换填处理该软基。
二、编制依据本施工技术方案主要依据《路基施工技术规范》、《城镇道路工程施工与质量验收规范》等。
三、施工准备情况(一)现软基路基施工机械设备已满足施工要求,具体施工机械见下表:表1 路基施工机械设备配备表注:其他小型设备均以到场(二)路基施工人员配备表此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,具体见下表:表2 路基施工人员配备表四、施工方案及技术方案本段路基施工2016年5月份进行完成。
施工前先对稻田进行排水处理,排水采用排水沟引流的方法,将稻田中的水排至路基施工范围外。
(一)清淤稻田排水完成后,测量原地面高程,处理面积。
清淤前先用挖掘机将稻田中的淤泥翻晒后挖除,并运至指定位置。
清淤完成后,测量清淤后的基底标高,确定清淤方量。
(二)换填1.施工准备施工前应对换填的范围和深度进行核实,当采用机械挖除换填时,应预留30~50cm的保护层由人工清理。
编制换填软基施工方案,经审批后向操作人员进行技术交底。
收集场地工程地质资料和水文地质资料。
施工前应合理确定填料含水量控制范围、铺料厚度和碾压遍数等参数。
2.测量放样根据现场实际情况,放出软基处理地段各特征点(起点、终点桩号,两侧宽度),并复核处理面积与原地表标高。
画好平面图,经监理工程师认可后,方可进行开挖施工。
3.基底清理(1)施工前应清除坑内浮土、积水和泥浆,基坑边坡必须稳定,防止塌方。
(2)在挖除基础下一定深度内的软弱土层时,应避免坑底原状土层受扰动,为此可保留300~500mm厚土层暂不挖去,待铺填换填料前再挖至换填高程。
广西壮族自治区柳州至武宣高速公路工程K25+480~K25+660软基换填施工方案编制:复核:审核:西部中大建设集团有限公司柳州至武宣高速公路总承包部第一分部二零一二年月日一、编制依据1、《公路软土地基路堤设计与施工技术规范》(JTJ017—96/JTJ033-95);2、《公路路基施工技术规范》(JTGF10-2006);3、《公路工程质量检验评定标准》(JTGF80/1-2004);4、《高速公路标准化管理实施细则》路基施工分册;5、本合同段施工现状及相关水文地质资料.二、工程概况本合同段路线内软土主要分布在山间洼地及水田地段,为长期积水浸泡软化及有机物淤积所致,以淤泥、淤泥质粘土、饱和粘土为主。
软土深度小于3.5米,且分布范围不大.该K25+480~K25+660段属1-9工区,设计长180m,平均处理宽度30m,平均处理深度1.8m,设计挖除不良土9729m3,填料为次坚石。
三、计划施工工期计划施工工期:年月日至年月日. 四、人员、机械、仪器设备情况1、管理人员配备表序号职务姓名备注1 项目经理黄振成工程施工总指挥2 总工程师许先忠负责方案的编写及技术指导2 项目副经理王庆主要负责现场施工机械调度、人员安排、施工前组织召开生产调度会3 工程部长康帅负责施工技术交底,指导施工过程中存在的现场问题4 试验负责人侯兴龙负责软基填筑的检测及实验数据5 安全负责人杨定峰负责安全技术交底,排除现场存在的不确定安全隐患6 测量负责人邰斌负责路基平面位置放样、标高的测量7 质检负责人康帅负责施工工序质量过程控制,每道工序自检合格后向监理工程师报检8 技术负责人罗小彦负责施工过程中的技术控制9 施工负责人金顺磊负责施工过程中的现场控制2、主要机械配置表序号机械名称机械型号单位数量备注1 挖掘机PC220 台 22 推土机山推220 台 23 装载机Z2C50 台 24 洒水车8m3 辆 15 自卸汽车15t 辆 56 压路机LT322S 台 23、仪器设备测量、试验仪器一览表序号设备名称设备型号单位数量备注1 压实度检测设备套 22 徕卡全站仪TPS400 台(套) 13 水准仪DS3 台 24 平整度尺3米直尺把 15 钢卷尺50米把 16 触探仪轻型套 2五、施工准备(一)现场准备1、控制网复测、加密工作已经完成,软基换填段原地面测量复核工作已经完成.2、试验室标准试验成果汇总表。
工程技术交底书
(三级交底)
单位:编号:WDZB-009
子项目名称:
一、施工内容、范围和工程数量
本工程软基处理采用碎石换填的方式进行处理,换填厚度50cm。
施工内容包括围软基挖除,换填碎石,碾压。
碎石换填共6610.04m³。
二、施工步骤及施工工艺
1、施工工艺流程图
2、测量放样
由测量人员进行施工放样,直线段按20m一个断面放出处理宽度边桩,曲线段按10m一个断面放出处理宽度边桩,砸入木桩并绑红布条标记。
施工队安排人员,用线绳将相邻边桩进行连线,顺线绳撒
②施工前需检查好电线及用电设备
③在围蔽施工过程中严禁非施工作业人员进入现场
④特种作业人员必须持证上岗
⑤禁止酒后作业,施工时精力集中严禁打闹
⑥施工人员应做好成品保护,施工时不要破坏和污染成品和半成品
⑦材料须分类摆放整齐,禁止乱堆乱放,做到每道工序工完料清。
碎石换填断面示意图
编制:复核:审核:日期:。

贵定县河滨路道路工程软基处理施工方案一、工程概况(一)工程概述贵定县河滨道路工程(黔南幼专段)是贵定县黔南幼专基础设施之一,是贵定县黔南幼专校外路网的组成部分。
该段线路起点接金南二道起点,终点接幼专东侧老桥,道路总长459m,路宽24m。
根据设计施工图,该全段路路基为软基且换填深度为1.6米,采取毛石换填处理该软基。
二、编制依据本施工技术方案主要依据《路基施工技术规》、《城镇道路工程施工与质量验收规》等。
三、施工准备情况(一)现软基路基施工机械设备已满足施工要求,具体施工机械见下表:表1 路基施工机械设备配备表注:其他小型设备均以到场(二)路基施工人员配备表此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,具体见下表:表2 路基施工人员配备表四、施工方案及技术方案本段路基施工2016年5月份进行完成。
施工前先对稻田进行排水处理,排水采用排水沟引流的方法,将稻田中的水排至路基施工围外。
(一)清淤稻田排水完成后,测量原地面高程,处理面积。
清淤前先用挖掘机将稻田中的淤泥翻晒后挖除,并运至指定位置。
清淤完成后,测量清淤后的基底标高,确定清淤方量。
(二)换填1.施工准备施工前应对换填的围和深度进行核实,当采用机械挖除换填时,应预留30~50cm的保护层由人工清理。
编制换填软基施工方案,经审批后向操作人员进行技术交底。
收集场地工程地质资料和水文地质资料。
施工前应合理确定填料含水量控制围、铺料厚度和碾压遍数等参数。
2.测量放样根据现场实际情况,放出软基处理地段各特征点(起点、终点桩号,两侧宽度),并复核处理面积与原地表标高。
画好平面图,经监理工程师认可后,方可进行开挖施工。
3.基底清理(1)施工前应清除坑浮土、积水和泥浆,基坑边坡必须稳定,防止塌方。
(2)在挖除基础下一定深度的软弱土层时,应避免坑底原状土层受扰动,为此可保留300~500mm厚土层暂不挖去,待铺填换填料前再挖至换填高程。
应防止基坑边坡坍土混入填层。
涵洞软基换填方案(总19页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March南昌市昌西大道工程道路软基处理施工方案(K2+000~K2+300、K2+730~K2+840段)编制:复核:审核:审批:中铁二局股份有限公司南昌市昌西大道工程项目经理部二〇一六年三月目录一.工程概况.......................................................................................... 错误!未定义书签。
1.项目简介 ......................................................................................... 错误!未定义书签。
2.软基处理简介 ................................................................................. 错误!未定义书签。
3.地质勘查相关资料 ......................................................................... 错误!未定义书签。
水文 .................................................................................................... 错误!未定义书签。
二.软基处理方案.................................................................................. 错误!未定义书签。
1.方案一:片石换填 ......................................................................... 错误!未定义书签。
目录软土地基换填施工技术方案一、工程概况 0二、施工方案: 0三、质量保证措施 (3)四、安全措施 (3)五、环保措施 (4)软土地基换填施工技术方案一、编制依据1.《公路软土地基路堤设计与施工技术规范》(JTJ017-96/JTJ033-95);2.《公路路基施工技术规范》(JTGF10-2006);3.《公路工程质量检验评定标准》(JTGF80/1-2004);4.本标段施工现状及相关水文地质资料;一、工程概况本标段沿线苏哇龙乡右侧建设,道路左侧上方紧挨村民灌溉农田,下方路基普遍发育浅层软土透水性差,由于长期侵泡软土地基偏多,设计采用换填处治,厚度换填1.5米,换填材料选用透水性材料。
二、施工方案:本路段软土地基换填须挖除的软土为灰黑色软塑状粘土,根据设计要求采用开挖换填处理方案,施工时采用挖掘机挖除换填范围内的软土,自卸汽车运到弃土场堆放,清除完毕后分层回填砂砾1.5米,回填分层压实。
1、施工准备(1)施工人员组织机构:(2)施工机械配备:(3)软基换填施工工艺软基换填施工工艺框图(4)做好触探试验,估算清软数量,并根据清软数量配置设备,确定软土开挖及处治方案报指挥部、总监办批准。
(6)准确放出清软土平面范围,填写开工报告,并申请开工。
2、原地面复测根据指挥部、总监办的要求,进行原地面复测。
3、挖除软土挖除软土前,做好施工期临时排水系统,在换填范围内两侧挖两条纵向排水沟,保证基底范围内不积水。
(1)严格执行《公路路基施工技术规范》JTGF10-2006的有关规定。
(2)采用挖机向前掘除,自卸汽车运出,并将废土运走。
(3)挖除务必彻底,清理完毕报请监理工程师进行现场收方。
(4)软土在弃土场的堆弃应合理布置,完工后弃土堆须平整及绿化,并在周围适当防护,以防水土流失。
4、分层回填1.换填时,应完全清除软土。
2.回填前基坑内不应有积水。
3.回填应分层铺设,分层夯实或压实,每层松铺厚度不宜大于30cm,压实厚度不大于27cm,碾压遍数通过试验确定,以满足路基填土压实标准为准。
软基换填设计方案
1. 背景
在土木工程中,软基换填是指利用一定的工程措施,将原有松
软或不稳定的地基层取代或改良为更坚硬、稳定的地基层。
软基换
填设计方案的目的是为了确保工程的安全性和稳定性。
2. 设计方案
软基换填设计方案可以包括以下几个关键步骤:
2.1 地质勘察与分析
在软基换填设计之前,需要进行详细的地质勘察与分析工作。
地质勘察的目的是了解地基的物理性质、地质结构以及地下水情况等。
通过对勘察结果的分析,可以确定软基换填的范围和设计要求。
2.2 工程措施选择
根据地质勘察的结果,选择合适的工程措施进行软基换填。
常
用的工程措施包括地基加固、桩基础和地基换填等。
选择合适的措
施需要考虑地基的物理性质、工程造价和施工难度等因素。
2.3 方案设计
制定软基换填的具体方案。
设计方案需要考虑软基换填的施工
步骤、工程材料、施工方法等。
设计方案应该科学合理,确保软基
换填后的地基能够满足工程的要求。
2.4 监督与验收
在软基换填的施工过程中,需要进行监督与验收工作。
监督工
作包括对施工进度、质量和安全等方面的监控。
验收工作则是对软
基换填后的地基进行检查和测试,确保其符合设计要求。
3. 结论
软基换填设计方案是确保土木工程安全性和稳定性的重要环节。
通过地质勘察与分析,选择合适的工程措施,制定科学合理的设计
方案,并进行监督与验收工作,可以有效地实施软基换填工程,确保工程的成功完成。
