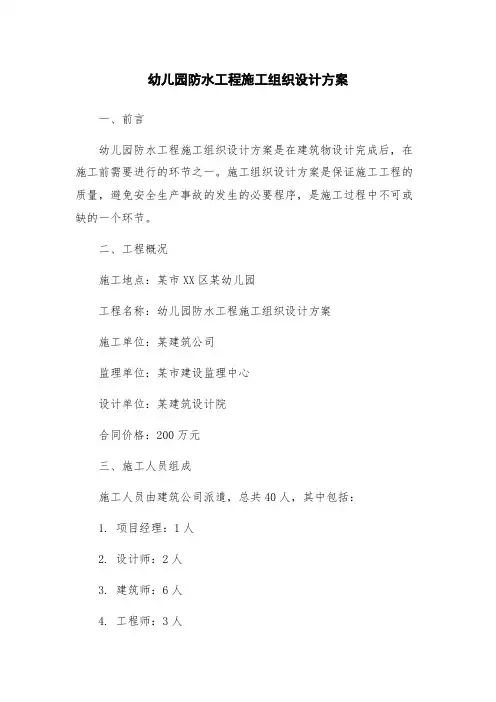

第二幼儿园防水专项施工方案
- 格式:docx
- 大小:162.88 KB
- 文档页数:8
幼儿园防水工程施工组织设计方案一、前言幼儿园防水工程施工组织设计方案是在建筑物设计完成后,在施工前需要进行的环节之一。
施工组织设计方案是保证施工工程的质量,避免安全生产事故的发生的必要程序,是施工过程中不可或缺的一个环节。
二、工程概况施工地点:某市XX区某幼儿园工程名称:幼儿园防水工程施工组织设计方案施工单位:某建筑公司监理单位:某市建设监理中心设计单位:某建筑设计院合同价格:200万元三、施工人员组成施工人员由建筑公司派遣,总共40人,其中包括:1. 项目经理:1人2. 设计师:2人3. 建筑师:6人4. 工程师:3人5. 技术工人:28人四、施工安全1. 本工程所需要实施的施工安全措施包括:(1) 架设脚手架时,应严格按照安全要求进行,严禁将杆件混杂安装,杆件吊装应由专人操作。
(2) 各工序施工时,必须设立标志牌和安全提示语言,并在工程内外设置警戒线,以确保施工人员的人身安全。
(3) 在施工中,应严格执行国家有关机械安全规范、标准,对于货车、吊车等机械,必须设置专人指挥并支架固定,否则不得作业。
(4) 施工现场必须配备消防器材,消防器具数量、种类、型号及应置放的位置和消防通道应符合国家有关规定。
2. 施工中所需的防护措施:(1) 搭设脚手架: 搭设脚手架时应遵守国家规定,严禁在脚手架上施工。
搭设脚手架前应进行安全检查和试验,使用人员应在经过专业培训,特别是在危险部位必须穿着安全带。
(2) 工人防护:工人必须按规定佩戴安全帽,安全鞋,穿着整洁、合身的工作服,不得穿拖鞋或裸脚作业,操作人员必须装备好防护用品。
(3) 机械设备防护:为防止机械设备在施工过程中造成人身伤害和财产损失,应按国家相关规定,加装防护设施。
五、施工工期及质量要求1. 施工工期:施工时间为3个月,自XX年月日开始,至XX年月日结束,其中包括绿化园林工程的施工。
2. 施工质量要求(1)施工过程中质量要求须符合设计规范和施工工艺,并经过监理团队审核批准,适时检查验收,及时对质量问题进行整改。

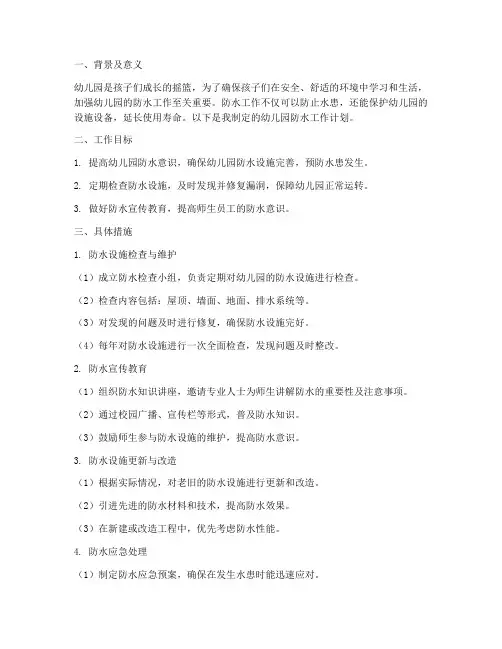

一、背景及意义幼儿园是孩子们成长的摇篮,为了确保孩子们在安全、舒适的环境中学习和生活,加强幼儿园的防水工作至关重要。
防水工作不仅可以防止水患,还能保护幼儿园的设施设备,延长使用寿命。
以下是我制定的幼儿园防水工作计划。
二、工作目标1. 提高幼儿园防水意识,确保幼儿园防水设施完善,预防水患发生。
2. 定期检查防水设施,及时发现并修复漏洞,保障幼儿园正常运转。
3. 做好防水宣传教育,提高师生员工的防水意识。
三、具体措施1. 防水设施检查与维护(1)成立防水检查小组,负责定期对幼儿园的防水设施进行检查。
(2)检查内容包括:屋顶、墙面、地面、排水系统等。
(3)对发现的问题及时进行修复,确保防水设施完好。
(4)每年对防水设施进行一次全面检查,发现问题及时整改。
2. 防水宣传教育(1)组织防水知识讲座,邀请专业人士为师生讲解防水的重要性及注意事项。
(2)通过校园广播、宣传栏等形式,普及防水知识。
(3)鼓励师生参与防水设施的维护,提高防水意识。
3. 防水设施更新与改造(1)根据实际情况,对老旧的防水设施进行更新和改造。
(2)引进先进的防水材料和技术,提高防水效果。
(3)在新建或改造工程中,优先考虑防水性能。
4. 防水应急处理(1)制定防水应急预案,确保在发生水患时能迅速应对。
(2)配备必要的防水应急物资,如防水布、沙袋等。
(3)定期组织应急演练,提高师生员工的应急能力。
四、工作要求1. 各部门要高度重视防水工作,明确责任,落实措施。
2. 防水检查小组要定期对防水设施进行检查,发现问题及时上报。
3. 防水宣传教育要落到实处,提高师生员工的防水意识。
4. 防水设施更新与改造要有序进行,确保幼儿园的正常运转。
五、工作总结1. 定期对防水工作进行总结,分析存在问题,提出改进措施。
2. 对防水工作成效进行评估,对表现突出的单位和个人进行表彰。
3. 根据实际情况,不断完善防水工作计划,提高幼儿园的防水水平。
通过以上措施,确保幼儿园防水工作落到实处,为孩子们创造一个安全、舒适的学习生活环境。

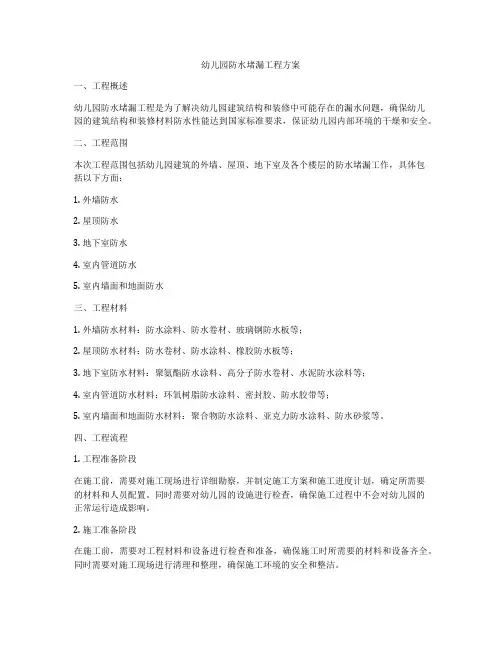

幼儿园防水堵漏工程方案一、工程概述幼儿园防水堵漏工程是为了解决幼儿园建筑结构和装修中可能存在的漏水问题,确保幼儿园的建筑结构和装修材料防水性能达到国家标准要求,保证幼儿园内部环境的干燥和安全。
二、工程范围本次工程范围包括幼儿园建筑的外墙、屋顶、地下室及各个楼层的防水堵漏工作,具体包括以下方面:1. 外墙防水2. 屋顶防水3. 地下室防水4. 室内管道防水5. 室内墙面和地面防水三、工程材料1. 外墙防水材料:防水涂料、防水卷材、玻璃钢防水板等;2. 屋顶防水材料:防水卷材、防水涂料、橡胶防水板等;3. 地下室防水材料:聚氨酯防水涂料、高分子防水卷材、水泥防水涂料等;4. 室内管道防水材料:环氧树脂防水涂料、密封胶、防水胶带等;5. 室内墙面和地面防水材料:聚合物防水涂料、亚克力防水涂料、防水砂浆等。
四、工程流程1. 工程准备阶段在施工前,需要对施工现场进行详细勘察,并制定施工方案和施工进度计划,确定所需要的材料和人员配置。
同时需要对幼儿园的设施进行检查,确保施工过程中不会对幼儿园的正常运行造成影响。
2. 施工准备阶段在施工前,需要对工程材料和设备进行检查和准备,确保施工时所需要的材料和设备齐全。
同时需要对施工现场进行清理和整理,确保施工环境的安全和整洁。
3. 施工阶段(1)外墙防水:先对外墙表面进行清洁和修补,然后通过刷涂防水涂料或粘贴防水卷材等方式进行防水处理。
(2)屋顶防水:清理屋面表面,修补屋面损坏部位,然后进行防水涂料或粘贴防水卷材等方式进行防水处理。
(3)地下室防水:清理地下室墙面和地面,进行防水涂料或粘贴防水卷材等方式进行防水处理。
(4)室内管道防水:对管道进行清洁和修补,然后通过涂刷防水涂料或使用防水胶带等方式进行防水处理。
(5)室内墙面和地面防水:对墙面和地面进行处理,然后通过刷涂防水涂料或使用防水砂浆等方式进行防水处理。
4. 施工结束阶段在施工结束后,需要对施工现场进行清理和整理,彻底清除施工垃圾和材料残留。

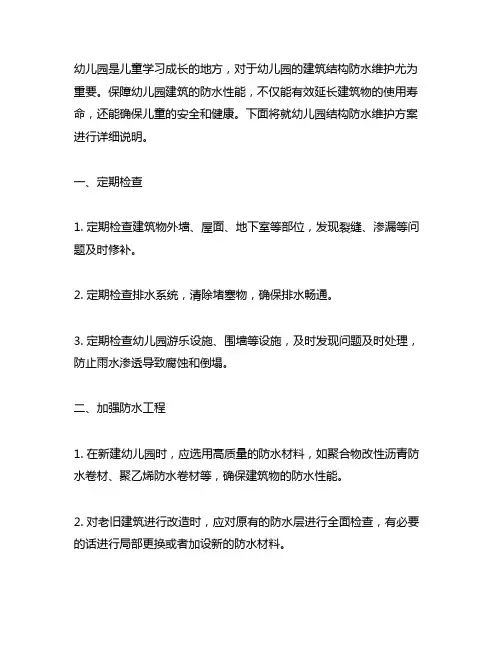

幼儿园是儿童学习成长的地方,对于幼儿园的建筑结构防水维护尤为重要。
保障幼儿园建筑的防水性能,不仅能有效延长建筑物的使用寿命,还能确保儿童的安全和健康。
下面将就幼儿园结构防水维护方案进行详细说明。
一、定期检查1. 定期检查建筑物外墙、屋面、地下室等部位,发现裂缝、渗漏等问题及时修补。
2. 定期检查排水系统,清除堵塞物,确保排水畅通。
3. 定期检查幼儿园游乐设施、围墙等设施,及时发现问题及时处理,防止雨水渗透导致腐蚀和倒塌。
二、加强防水工程1. 在新建幼儿园时,应选用高质量的防水材料,如聚合物改性沥青防水卷材、聚乙烯防水卷材等,确保建筑物的防水性能。
2. 对老旧建筑进行改造时,应对原有的防水层进行全面检查,有必要的话进行局部更换或者加设新的防水材料。
3. 在施工过程中,加强对细节部位的防水处理,如墙体与地面的交界处、排水口处等。
三、加强管理和维护1. 幼儿园建筑物的管理人员应定期做好建筑物维护记录,及时发现问题并进行整改。
2. 对幼儿园周围环境进行规范管理,避免雨水倒灌、积水等现象。
3. 加强冬季对建筑物的防冻措施,避免冻融导致防水层破坏。
四、引入专业机构1. 对幼儿园结构防水维护工作可以引入专业的防水施工单位,由专业人员进行定期检查和维护。
2. 在幼儿园建设过程中,可以邀请防水施工单位参与设计和落实防水工程,提高建筑物的防水性能。
五、培养学生的安全意识1. 幼儿园应加强对学生的安全教育,培养他们对建筑物安全的主动关注和自我保护意识。
2. 组织学生参与日常的环境维护工作,让他们从小学会爱护环境和建筑物。
六、加强与相关部门的沟通1. 幼儿园应建立与消防、建设等相关部门的联系,定期进行安全检查和防水维护工作。
2. 在发现重大安全隐患时,应及时向相关部门汇报并寻求帮助,确保幼儿园的安全。
七、后期修缮和维护1. 幼儿园建成后,应定期对建筑物进行后期修缮和维护,修补防水层、更换老化设施等。
2. 对细节部位的保养也尤为重要,如门窗的密封、排水系统的保养等。

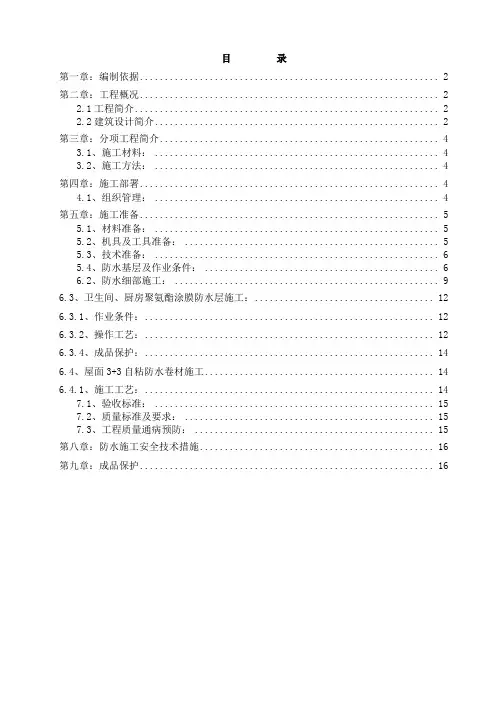

目录第一章:编制依据 (2)第二章:工程概况 (2)2.1工程简介 (2)2.2建筑设计简介 (2)第三章:分项工程简介 (4)3.1、施工材料: (4)3.2、施工方法: (4)第四章:施工部署 (4)4.1、组织管理: (4)第五章:施工准备 (5)5.1、材料准备: (5)5.2、机具及工具准备: (5)5.3、技术准备: (6)5.4、防水基层及作业条件: (6)6.2、防水细部施工: (9)6.3、卫生间、厨房聚氨酯涂膜防水层施工: (12)6.3.1、作业条件: (12)6.3.2、操作工艺: (12)6.3.4、成品保护: (14)6.4、屋面3+3自粘防水卷材施工 (14)6.4.1、施工工艺: (14)7.1、验收标准: (15)7.2、质量标准及要求: (15)7.3、工程质量通病预防: (15)第八章:防水施工安全技术措施 (16)第九章:成品保护 (16)第一章:编制依据1.1、《地下室防水施工技术规程》(DB11/367-2006)。
1.2、《地下防水工程质量验收规范》(GB50208-2011)。
1.3、《建筑工程质量管理条例》。
1.4、本工程施工组织设计第二章:工程概况2.1、工程简介:本工程位于北京市XX区迎宾路西侧,滨湖南路规划红线20米以南、北京市XX区迎宾北路11号院内。
2.2、总体概况:2.1项目基本情况2.1工程简介2.2建筑设计简介第三章:分项工程简介3.1、施工材料:本工程地下结构防水采用两道防水,其中一道为钢筋混凝土结构自防水(抗渗等级P6)另一道是4厚SBSⅡ型聚酯胎防水卷材一道。
屋面:3+3自粘防水卷材,卫生间、厨房采用1.5厚聚氨酯涂膜防水涂料。
3.2、施工方法:本工程基础底板、外墙采用防水卷材整体外包,底板基层与防水层之间采用满粘,外墙整体满粘,地下室外露顶板整体满粘;外墙水平施工缝及后浇带处沿通长方向设置3mm 厚300mm宽钢板止水带,外侧增加防水卷材一层。

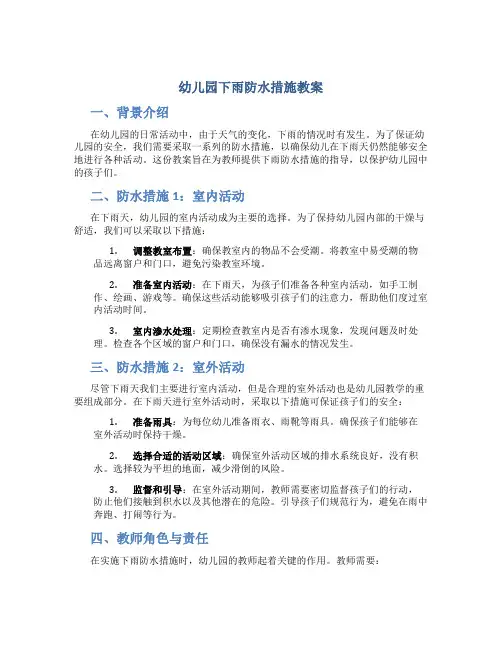

幼儿园下雨防水措施教案一、背景介绍在幼儿园的日常活动中,由于天气的变化,下雨的情况时有发生。
为了保证幼儿园的安全,我们需要采取一系列的防水措施,以确保幼儿在下雨天仍然能够安全地进行各种活动。
这份教案旨在为教师提供下雨防水措施的指导,以保护幼儿园中的孩子们。
二、防水措施1:室内活动在下雨天,幼儿园的室内活动成为主要的选择。
为了保持幼儿园内部的干燥与舒适,我们可以采取以下措施:1.调整教室布置:确保教室内的物品不会受潮。
将教室中易受潮的物品远离窗户和门口,避免污染教室环境。
2.准备室内活动:在下雨天,为孩子们准备各种室内活动,如手工制作、绘画、游戏等。
确保这些活动能够吸引孩子们的注意力,帮助他们度过室内活动时间。
3.室内渗水处理:定期检查教室内是否有渗水现象,发现问题及时处理。
检查各个区域的窗户和门口,确保没有漏水的情况发生。
三、防水措施2:室外活动尽管下雨天我们主要进行室内活动,但是合理的室外活动也是幼儿园教学的重要组成部分。
在下雨天进行室外活动时,采取以下措施可保证孩子们的安全:1.准备雨具:为每位幼儿准备雨衣、雨靴等雨具。
确保孩子们能够在室外活动时保持干燥。
2.选择合适的活动区域:确保室外活动区域的排水系统良好,没有积水。
选择较为平坦的地面,减少滑倒的风险。
3.监督和引导:在室外活动期间,教师需要密切监督孩子们的行动,防止他们接触到积水以及其他潜在的危险。
引导孩子们规范行为,避免在雨中奔跑、打闹等行为。
四、教师角色与责任在实施下雨防水措施时,幼儿园的教师起着关键的作用。
教师需要:1.提前准备:提前检查天气预报,根据预测情况做好相应准备工作。
例如,提前准备好室内活动的材料、室外活动的雨具等。
2.组织安排:根据雨天情况,合理安排室内活动并制定相应的活动计划。
确保活动内容的多样性和趣味性。
3.监督指导:在室内和室外活动中,密切监督孩子们的行为,确保他们的安全。
引导孩子们养成良好的行为习惯,在雨天避免危险行为的发生。

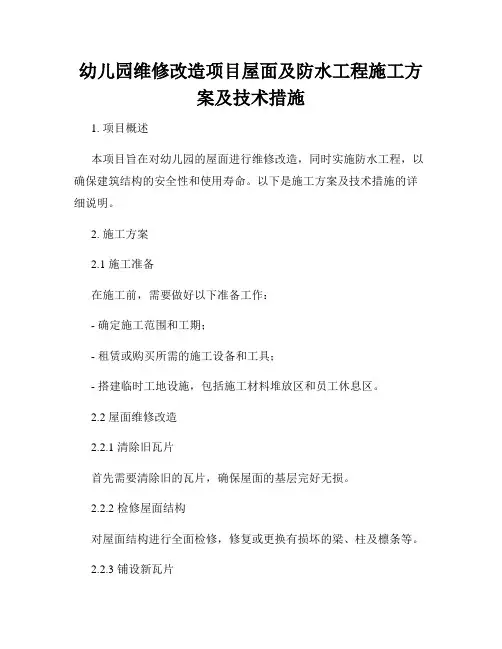

幼儿园维修改造项目屋面及防水工程施工方案及技术措施1. 项目概述本项目旨在对幼儿园的屋面进行维修改造,同时实施防水工程,以确保建筑结构的安全性和使用寿命。
以下是施工方案及技术措施的详细说明。
2. 施工方案2.1 施工准备在施工前,需要做好以下准备工作:- 确定施工范围和工期;- 租赁或购买所需的施工设备和工具;- 搭建临时工地设施,包括施工材料堆放区和员工休息区。
2.2 屋面维修改造2.2.1 清除旧瓦片首先需要清除旧的瓦片,确保屋面的基层完好无损。
2.2.2 检修屋面结构对屋面结构进行全面检修,修复或更换有损坏的梁、柱及檩条等。
2.2.3 铺设新瓦片选择适合幼儿园的新瓦片进行铺设,确保瓦片的质量和美观度。
瓦片铺设需要按照标准的施工工艺进行,保证屋面的整体防水性能。
2.2.4 检修和清理屋面排水系统对屋面的排水系统进行检修和清理,确保雨水能够顺畅排出,防止积水造成屋面的渗漏。
2.3 防水工程2.3.1 清洁基层清洁基层,确保表面无灰尘、油污等杂物,保证防水材料的粘结和附着性。
2.3.2 基层处理对基层进行处理,包括填补破损部分、修复裂缝和弥补不平整的地方等,确保基层平整、牢固。
2.3.3 防水层施工选择符合要求的防水材料,按照相关标准和施工工艺进行施工。
保证防水层的完整性和可靠性。
2.3.4 防水层保护层施工在防水层施工完成后,需要进行保护层的施工,以防止日常使用中的损坏和磨损。
3. 技术措施3.1 施工环境保护在施工过程中,要注意保护周边环境,避免施工材料和废弃物对环境造成污染。
及时清理施工现场,确保工地整洁。
3.2 施工安全措施施工过程中,必须遵守相关安全规定,采取必要的安全措施,保护施工人员的安全。
包括佩戴安全帽、警示标识的设置、安全绳具的使用等。
3.3 质量控制施工过程中,严格按照相关标准和规范进行施工,确保施工质量达到要求。
必要时进行抽样检测,确保各项指标符合要求。
3.4 完工验收施工结束后,进行完工验收,对工程质量和防水效果进行检测,确保工程符合设计要求和相关标准。
学校防水工程施工方案一、项目背景随着城市化进程的加快,学校的建设规模和数量不断增加,因此学校防水工程也显得越来越重要。
防水工程是指在建筑物的屋面、地下室、厕所、水池、水塔等部位进行的防水处理,以防止水渗入建筑物内部造成各种损害。
对于学校来说,具有着极其重要的意义。
在雨季来临之际,地下室、厕所等处的防水工程,尤其是学校的诸多公共场所,不容忽视。
因此,为保证学校建筑物的防水效果和质量,确保师生的日常生活和学习环境,需要进行相关的防水工程施工。
二、项目概述1.1 项目概况学校防水工程施工方案的内容主要包括:该项目的施工背景、施工对象、施工单位、施工范围、施工方法、工程质量和安全责任等。
1.2 项目目的确保学校建筑物的防水效果和质量,保证学校师生的正常生活和学习环境。
1.3 项目范围本次学校防水工程项目范围包括但不限于:学校建筑物的屋面、地下室、厕所、水池、水塔等部位的防水处理。
三、施工方案3.1 施工单位本项目的施工单位为某某建筑防水工程有限公司。
3.2 施工内容(1)屋面防水工程:主要涵盖对学校各栋楼房屋面的防水处理,包括基层处理、防水卷材铺贴、防水涂膜喷涂等。
(2)地下室防水工程:主要是对学校地下室的防水处理,包括地下室墙体防水、地下室底板防水、地下室顶板防水等。
(3)厕所防水工程:对学校厕所的防水处理,包括地面防水处理、墙面防水处理、卫生间出水管道等。
(4)水池、水塔防水工程:对学校水池、水塔进行防水处理,确保水池、水塔的密闭性和使用寿命。
3.3 施工方法(1)屋面防水工程:a. 基层处理:在进行屋面防水处理前,先对屋面基层进行表面处理,确保基层表面平整、无灰尘、无孔洞。
b. 防水卷材铺贴:选择优质的防水卷材进行铺贴,严格按照相关操作规程进行。
c. 防水涂膜喷涂:对必要的部位进行防水涂膜喷涂处理,确保防水效果。
(2)地下室防水工程:a. 地下室墙体防水:采用专业的地下室墙体防水材料,对地下室墙体进行有效处理。

四川幼儿园防水工程施工随着社会的进步和经济的发展,人们对教育事业的重视程度越来越高,幼儿园作为儿童成长的摇篮,其建筑质量直接关系到儿童的安全和健康。
在幼儿园的建设过程中,防水工程是一个重要的环节。
四川省地处我国西南地区,气候湿润,多雨,因此在幼儿园防水工程施工中,要充分考虑当地的气候特点,采取有效的防水措施,确保幼儿园建筑的安全和舒适。
一、幼儿园防水工程的重要性幼儿园防水工程的重要性体现在以下几个方面:1. 保障儿童安全:幼儿园是儿童学习和生活的场所,如果建筑防水工程不到位,容易出现渗水、漏水等问题,影响儿童的活动和安全。
2. 提高建筑使用寿命:防水工程能够有效防止水分侵入建筑内部,延长建筑的使用寿命,减少维修成本。
3. 确保室内环境舒适:防水工程能够防止地下水、雨水等侵入室内,保证幼儿园室内环境的舒适度,有利于儿童的健康成长。
4. 提高家长满意度:良好的防水工程能够体现幼儿园的优质设施和服务,增加家长对幼儿园的信任和满意度。
二、四川幼儿园防水工程施工要点1. 选择合适的防水材料:根据四川地区的气候特点和幼儿园的建筑特点,选择具有良好耐水性、抗紫外线、耐老化性能的防水材料。
2. 确定合理的防水方案:针对幼儿园的不同部位,如屋顶、墙面、地面等,制定合理的防水方案,确保防水工程的有效性。
3. 施工工艺要求:在施工过程中,要严格按照防水材料的施工工艺要求进行操作,确保防水层的质量和施工进度。
4. 注意细节处理:幼儿园防水工程中,细节处理非常重要。
要充分考虑幼儿园建筑的拐角、阴阳角、穿墙管道等部位的防水处理,防止渗水、漏水现象发生。
5. 施工环境要求:防水工程施工过程中,要确保施工现场的清洁、干燥,避免阳光直射,确保施工质量。
6. 验收与维护:施工完成后,要进行严格的验收,确保防水工程达到预期效果。
同时,要加强日常维护,及时发现并处理渗水、漏水问题。
三、结语四川幼儿园防水工程施工是确保幼儿园建筑安全和舒适的重要环节。

幼儿园防水实施方案一、前言。
幼儿园是孩子们学习、成长的地方,保障幼儿园的安全是至关重要的。
而防水工作是幼儿园安全管理的重要组成部分。
为了有效防范水患,制定并实施幼儿园防水实施方案显得尤为重要。
本文将就幼儿园防水实施方案进行详细介绍,以确保幼儿园的安全。
二、幼儿园防水实施方案。
1. 定期检查排水系统。
为了防止排水系统出现堵塞情况,幼儿园应定期对排水系统进行检查,确保排水通畅。
在雨季来临之前,要加大排水系统的检查频率,确保排水系统的畅通。
2. 安装防水设施。
幼儿园建筑中的厨房、卫生间等易发生水患的地方,应安装防水设施,如防水涂料、防水卷材等,以防止水患的发生。
3. 建立应急预案。
幼儿园应建立完善的应急预案,一旦发生水患,能够迅速组织人员进行疏散和救援,确保幼儿的安全。
4. 加强幼儿安全教育。
幼儿园应定期开展幼儿安全教育活动,教育幼儿在发生水患时如何自救和互救,提高幼儿的安全意识和自救能力。
5. 配备应急救援设备。
幼儿园应配备应急救援设备,如救生圈、救生衣等,以备不时之需。
6. 建立防水管理制度。
幼儿园应建立健全的防水管理制度,明确责任部门和责任人,对防水工作进行全面管理和监督。
7. 加强防水意识。
幼儿园全体教职工及家长应加强防水意识,定期进行防水知识培训,提高防水意识和技能。
8. 定期演练。
幼儿园应定期组织水患应急演练,检验应急预案的可行性和有效性,提高应对水患的能力。
三、结语。
幼儿园防水工作关系到幼儿的生命安全和健康成长,因此,幼儿园防水实施方案的制定和落实必须引起高度重视。
只有做好防水工作,才能为幼儿提供一个安全、舒适的学习成长环境。
希望各幼儿园能够严格按照本方案进行实施,确保幼儿园的防水工作得到有效落实。

幼儿园防水工程施工组织设计方案一、项目简介本项目为某幼儿园防水工程施工组织设计方案,施工内容为幼儿园屋顶及地下室的防水处理。
施工时间预计为30天。
二、施工组织设计思路1.施工前期准备(1)确定施工方案及技术措施;(2)施工前安排专人对施工现场进行勘察;(3)组织各类材料、机械设备和人员;(4)施工前进行安全教育和生产技能培训。
2.施工期间组织(1)按照施工图纸确定施工流程,制定作业方案;(2)对施工现场严格进行安全防范,保证工人人员安全;(3)对施工现场进行日常巡查,及时发现问题及时解决;(4)按现场需求进行材料、机械设备及人员调配;(5)保证施工进度,严格按照交工时间节点进行施工。
3.施工后期整理(1)清理施工现场,并将施工废弃物尽可能处理妥当;(2)检查防水施工质量,对不合格的进行重新施工;(3)检查施工机械设备及工具是否齐全及设备是否正常;(4)整理施工资料及文档,制定安全验收、维护方案。
三、防渗工程具体措施1.防水层处理(1)由施工方对屋面进行清洗,清理官门及道口污物,确保基层干燥平整、无碎石、刺锐的锐边等物质。
(2)在基层施工完毕的材料干燥后,使用2mm厚的自粘卷材或标准SBS共同摆布涂料,覆盖屋面或洒水砂尘,确保新材料与旧材料平缓得以互相结合,施工无缝隙,且至少有10cm以上相互重叠后热压连接,操作技术保证正确可行。
(3)每涂一层防水材料进行一次对质,一次防水涂料必须是纵横左右交叉涂抹,面层和中层必须保持成界面分界线。
2.排水垫层处理(1)在防水层的干燥后,按设计要求对采用排水垫层的部位予以处理。
(2)盖板缝密度不得超过1mm,定位参数要保证与方正,贯穿性啊,威力因素标准。
(3)排水管道连接后,进行全项检查,覆盖在掩埋土或混凝土内的排水管道要选用。
不并在坚实,平滑的混凝土或石板上,确保不动摇,不漏水。
长度不得超过50m,紧贴建筑物基础施工。
对于走廊部分,在预制板上铺设防水层,水泥砂浆封口,保证预制板不会缩小和受潮。
**集团幼儿园屋面防水施工方案一、工程概况:依据**发公司、**工作任务安排,对****幼儿园屋面防水层和找平层年久失修,防水层老化,多处鼓起、裂纹、平层冻酥,造成屋内漏雨严重,需要大修。
采用﹤SBS﹥4mm -20度页岩面聚酯胎维修。
二、施工工序:1、先拆除旧防水层和找平层,拆除的垃圾要在安全环保的前提下,垂直运到地面进行垃圾归堆,并及时运到甲方所指定的垃圾场。
在拆除旧防水层之前要备有篷布,在天气变化时将已被拆除的防水屋面用篷布盖好,以免下雨造成屋面漏雨。
2、采用1:3水泥砂浆找平层,质量要求:新做找平层表面要平整,基层要坚硬,不得有不平、起沙、裂缝、松动等现象。
3、要检查找平层的平整度,(检查找平层的平整度时,应采用2m长的水平靠杆进行检测,当靠杆平行并紧靠找平层表面时,靠杆与找平层之间的最大间隙不应超过5mm,并且在每米长度内,靠杆与找平层表面的间隙不得多于一处。
)要做到排水坡度合理,确保水流顺畅,并保证在天气下雨停止2小时后屋面无积水现象。
4、等找平层干燥后,刷粘结剂一道,做为结合层,再做改性沥青卷材( SBS)防水层。
5、新做防水层采用热熔满粘法进行施工。
做屋面防水层要根据屋面的排水坡度和水流走向,由下至上,由低至高进行防水层的铺贴。
在铺贴防水层之前,要先将所有的落水口、排气管、和阴阳角做一道附加层。
在做屋面防水层时,找平层的坡度小于15%度的屋面,应按照平行于屋脊的走向进行防水层的铺贴,找平层的坡度大于15%度的屋面,应按照垂直于屋脊的走向进行铺贴。
如遇留有找平层伸缩缝的部位,需增加防水附加层一道,附加层的宽度不小于300mm,屋面找平层伸缩缝的附加层不满粘,正确的伸缩缝防水附加层应点粘或只粘一边,另一边则要空铺。
铺贴防水层时,相邻的两幅防水卷材的接头应错开 1. 5m,防水层的长边搭接不小于70m短边搭接不小于100mm。
搭接的部位及使用抹子封好。
严禁有张口或翘边现象,并杜绝逆水搭接,以免降低防水质量。
幼儿园防水漏电工作方案一、前言幼儿园是孩子们学习和成长的重要场所,为确保幼儿园的安全稳定,防水漏电工作是必不可少的。
本方案旨在提供一份详细、全面、科学的幼儿园防水漏电工作方案,以确保幼儿园环境的安全。
二、基本情况1. 幼儿园建筑面积:1000平方米。
2. 幼儿园楼层数:2层。
3. 水电设施状况:整体较新,但存在老旧设备。
4. 用电负荷:平均用电负荷为20千瓦。
三、防水措施1. 室内地面防水:(1)在建筑设计时,应选用适合幼儿园环境的地面材料,并做好铺装和密封工作。
(2)对于老旧设备或已经出现渗漏问题的地面,在进行修补时应选用专业性较强、具有较好防水效果的材料进行处理。
(3)每年至少检查一次室内地面是否存在渗漏现象,并及时进行处理。
2. 室外墙顶防水:(1)在建筑设计时,应选用适合幼儿园环境的防水材料,并做好施工密封工作。
(2)每年至少检查一次室外墙顶是否存在渗漏现象,并及时进行处理。
3. 水电设备防水:(1)水电设备的安装和维修必须由专业人员进行。
(2)每年至少对一次用水管道、电线路进行检查,确保设备无渗漏、漏电现象。
4. 安全出口防水:(1)幼儿园应设置多个安全出口,遇到紧急情况时方便幼儿疏散。
(2)安全出口门窗应选用具有较好防水效果的材料,并做好密封工作。
5. 防汛措施:(1)幼儿园所处地区可能会发生洪涝灾害,应定期检查排水系统和排水沟,确保正常通畅。
(2)当遇到暴雨等极端天气时,幼儿园要及时清理排水系统和排水沟,避免积水过深导致危险事故的发生。
四、漏电措施1. 漏电隐患排查:(1)每年至少对一次幼儿园的电线路进行检查,发现漏电隐患及时处理。
(2)每日对用电设备的插头、开关等进行检查,确保正常使用。
2. 防止漏电:(1)在选购用电设备时,应选择符合国家标准的商品,并严格按照说明书来使用。
(2)幼儿园应定期对用电设备进行维护保养,确保正常使用。
(3)教育幼儿不要乱动插头、开关等用电设备部件。
五、总结幼儿园是孩子们学习和成长的重要场所。
防水施工方案(---幼儿园防水工程)--永凝信达建筑材料有限公司防水施工方案一、依据1、为保证使用永凝液在防水工程中的质量,参照--市建筑委员会备案永凝液施工企业规程操作。
2、劳动保护与安全技术按国家有关规定执行。
3、方案的拟定根据有关该种类型的防水工程设计、防水工程施工方案及施工技术的参考性文献资料拟定。
二、工程概况:1、工程名称:中关村幼儿园防水工程2、工程面积:3、工程情况:卫生间瓷砖缝、阴阳角、管口等部位多处渗水。
三、施工准备:材料准备:混凝土永凝液(DPS)*****公斤聚合浆材永凝液(RMO)*****公斤四、质量工作目标:1、须完全按照《永凝液防水工程技术规程》操作。
2、施工工序须按防水施工方案操作。
3、施工方项目经理须每日对施工现场的质量及工程进度检查填报。
4、须7天后对所有施工地面以上的墙面进行淋水检验,对水池进行闭水实验。
五、防水材料及其使用:1、使用防水材料的名称:混凝土永凝液(DPS)、聚合浆材永凝液(RMO)2、特点:高科技、环保、无色、无毒、无味、透明液体六、施工工序:1、基面处理:(1)用铲刀、钢丝刷将裂缝的白灰铲除,露出水泥面。
(2)将潮湿面处的白灰清除干净,露出水泥面。
(3)卫生间墙面油漆用铲刀清除干净。
(4)地面和管道疏松处清除干净。
2、操作要点:(1)混凝土永凝液(DPS)操作:摇动混凝土永凝液(DPS)原装桶至液体起泡沫,倒入喷雾器内,待用。
(2)聚合浆材永凝液(RMO)的操作:<1> 用一定量的聚合浆材永凝液(RMO)与水按1:1.5的比例混合,配成湿混料,然后再加少量水泥调成糊状,搅拌均匀后待用。
<2> 用一定量的聚合浆材永凝液(RMO)与水按1:2配成湿混料。
<3> 用水泥和砂按1:2.5配成干混料。
<4> 在干混料中加入适量湿混料调成RMO砂浆料。
七、工程报价:材料报价:DPS ****公斤****元人民币RMO ****公斤**** 元人民币费用总计:****元人民币八、所需工具:水桶、抹子、喷雾器、抹布、扫帚、钢丝刷、毛刷、海绵块九、工程验收:须7天后对所有施工地面以上的墙面进行淋水检验,对水池进行闭水实验。
幼儿园结构防水修缮方案幼儿园结构防水修缮方案一、方案背景随着时间的推移,幼儿园建筑的结构出现了一些问题,尤其是在雨季来临时,容易出现漏水,对幼儿园的正常运营和孩子们的健康成长造成了一定的困扰。
为了保证幼儿园的正常运营和孩子们的健康成长,我们需要对幼儿园进行结构防水修缮。
二、方案目的本方案旨在对幼儿园进行结构防水修缮,消除漏水问题,提高建筑的质量和安全性,为幼儿园的正常运营和孩子们的健康成长提供保障。
三、方案范围本方案的修缮范围主要包括:1.幼儿园屋面结构的防水修缮。
2.幼儿园墙体结构的防水处理。
3.幼儿园地面结构的防水处理。
四、方案内容1.幼儿园屋面结构的防水修缮幼儿园屋面结构采用水泥瓦顶和木龙骨搭建,主要出现问题的部位是瓦片之间的连接处和木龙骨的腐烂。
针对这些问题,我们要采取以下措施:(1)移除老化的瓦片和木龙骨。
(2)清洁屋顶,并排除任何积水。
(3)更换瓦片,增加新的龙骨,确保屋顶结构的强度和稳定性。
(4)涂刷防水涂料,提高屋顶的防水性。
2.幼儿园墙体结构的防水处理墙体结构出现的问题主要是在雨季时墙体湿润和渗水。
为了解决这些问题,我们要采取以下措施:(1)排除外墙面上的任何积水,确保墙面干燥清洁。
(2)填补和密封外墙上的裂缝和孔洞,以避免水的渗入。
(3)在外墙表面喷涂防水涂料,增加墙面的防水性。
(4)对墙体表面进行清洗和翻新,提高墙体的美观度。
3.幼儿园地面结构的防水处理地面结构的问题主要是在雨季时地面出现积水,导致地面湿滑。
为了解决这些问题,我们要采取以下措施:(1)将地面清洁干燥,确保地面平整。
(2)填充和密封地板上的裂缝和孔洞,以避免水的渗入。
(3)在地面表面喷涂防水涂料,增加地面的防水性。
(4)更换损坏的地砖,提高地面的整洁度和美观度。
五、方案实施计划本方案的实施周期为30天,具体实施计划如下:第一周:对幼儿园屋面结构进行防水修缮。
第二周:对幼儿园墙体结构进行防水处理。
第三周:对幼儿园地面结构进行防水处理。
云南省幼儿园防水工程施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!云南省幼儿园防水工程施工工艺流程详解在云南省的幼儿园建设中,防水工程是至关重要的一环,它不仅关乎建筑物的耐久性,更直接影响到孩子们的学习和生活环境。
一、前言夏季来临,气温逐渐升高,雨水增多,为确保幼儿园师生的安全,预防因雨季天气带来的安全隐患,特制定本夏季防水工作计划。
二、工作目标1. 提高幼儿园师生的安全意识,确保在雨季期间,幼儿园师生的人身安全。
2. 加强幼儿园防水设施检查,及时排除安全隐患,确保幼儿园建筑安全。
3. 做好夏季雨季期间幼儿园的卫生工作,预防疾病传播。
三、具体措施1. 安全教育(1)组织全体师生进行夏季防水安全知识培训,提高师生的安全意识。
(2)在幼儿园内张贴防水安全警示标语,提醒师生注意安全。
2. 防水设施检查(1)对幼儿园的屋顶、墙面、门窗等防水设施进行全面检查,发现问题及时维修。
(2)检查排水系统,确保排水畅通,防止雨水倒灌。
(3)对幼儿园周边环境进行排查,确保无安全隐患。
3. 日常管理(1)加强幼儿园的卫生工作,定期清理排水沟,防止堵塞。
(2)保持幼儿园内地面干燥,防止滑倒事故发生。
(3)对幼儿园的电器设备进行检查,确保防水措施到位。
4. 应急处理(1)制定雨季应急处理预案,确保在突发情况下能够迅速应对。
(2)加强夜间值班,确保及时发现并处理突发情况。
(3)储备必要的水灾救援物资,如救生圈、绳索等。
四、实施步骤1. 第一阶段(5月):开展夏季防水安全知识培训,对幼儿园防水设施进行检查。
2. 第二阶段(6月):加强日常管理,做好排水系统维护。
3. 第三阶段(7月-8月):密切关注天气变化,加强值班,做好应急处理。
4. 第四阶段(9月):总结夏季防水工作,对存在的问题进行整改。
五、保障措施1. 加强组织领导,成立夏季防水工作领导小组,负责统筹协调工作。
2. 落实责任,明确各部门、各岗位的职责,确保工作落实到位。
3. 加强监督检查,对工作不力、责任落实不到位的,严肃追究责任。
通过以上措施,确保幼儿园在夏季雨季期间,为师生提供一个安全、舒适的生活和学习环境。
一、前言冬季是寒冷多雨的季节,幼儿园作为孩子们成长的摇篮,保障孩子们在安全、舒适的环境中度过冬季至关重要。
为做好幼儿园冬季防水工作,特制定以下工作计划。
二、工作目标1. 确保幼儿园建筑、设施设备在冬季不受雨雪天气影响,保障幼儿园的正常使用。
2. 提高幼儿园防水意识,增强全体教职工的防水能力。
3. 及时发现并解决幼儿园防水问题,防止安全隐患。
三、工作内容1. 建筑物防水(1)对幼儿园建筑物的屋顶、墙面、门窗等易渗漏部位进行全面检查,发现渗漏点及时修复。
(2)对屋顶防水层进行检查,如有损坏,及时进行修补或更换。
(3)加强建筑物的排水系统检查,确保排水畅通,避免因排水不畅导致的渗漏。
2. 设施设备防水(1)对幼儿园的电器、管道、电缆等设施设备进行检查,确保其正常运行,避免因设备故障导致的渗漏。
(2)对厨房、卫生间等易积水区域进行排水检查,确保排水系统畅通。
(3)对室外设施设备进行防冻处理,防止因低温导致的设备损坏。
3. 教职工培训(1)组织全体教职工进行冬季防水知识培训,提高防水意识。
(2)定期开展防水演练,提高教职工应对突发防水问题的能力。
4. 安全巡查(1)成立防水巡查小组,定期对幼儿园进行防水巡查,发现问题及时整改。
(2)加强对幼儿园周边环境的巡查,防止因周边原因导致的渗漏。
四、工作措施1. 制定详细的工作计划,明确各部门职责,确保防水工作有序进行。
2. 建立防水档案,记录防水工作进展情况,便于追踪和总结。
3. 加强与相关单位的沟通协调,争取支持与帮助。
4. 定期对防水工作进行总结,分析问题,改进工作方法。
五、工作进度安排1. 第一阶段(1-2周):制定工作计划,召开动员大会,明确工作目标和措施。
2. 第二阶段(3-4周):开展建筑物、设施设备防水检查,发现问题及时整改。
3. 第三阶段(5-6周):组织教职工培训,开展防水演练。
4. 第四阶段(7-8周):加强巡查,确保幼儿园防水工作持续稳定。
5. 第五阶段(9-10周):总结防水工作,完善防水措施。
大陈镇第二幼儿园精装修工程
防
水
专
项
施
、
工
方
案
编制:张灵燕
审核:杜荣尧
批准:郭泽猛
.
浙江中南建设集团有限公司
防水专项施工方案
一、工程概况
1、工程名称:大陈镇第二幼儿园精装修工程
2、工程地点:义乌市大陈镇大陈大道与苏八线交叉口
3、建设单位:义乌蓝城建设有限公司
(
4、施工单位:浙江中南建设集团有限公司
5、设计单位:浙江禾泽都林建筑规划设计有限公司
6、监理单位:浙江致远工程管理有限公司
7、施工范围:大陈镇第二幼儿园精装修工程施工图中包括的所有室内装饰装修及水电安装内容,详见施工图纸。
二、材料准备
本工程选用聚氨脂与JS相结合的防水材料,符合国家环保和检测标准并进行第三方复试检测。
~
三、作业条件
1、卫生间等有防水要求的部位应进行至少三次蓄水试验: a)土建总包负责完成第一次结构地面蓄水试验; b)第一次防水层完成
后,精装单位完成第二次蓄水试验; c)第二次防水层完成后,精装单位完成第三次蓄水试验。
2、每次蓄水试验的蓄水时间不少于 24h,且蓄水深度最浅处不低于 20mm。
卫生间结构地面必须作蓄水试验,蓄水试验由总包负责进行,蓄水试验完成后需由监理、项目公司、总包单位、装饰施工企业四方签证后,作为移交接收手续。
在楼面排水系统完成且装修施工的防水层完成后,由装修施工单位再次做蓄水试验,防水层未干前严禁进行蓄水试验。
3、土建交接验收,结构楼板无渗漏;与室内交接墙体底部200mm 高的结构导墙已完成。
4、安装隐蔽工程及管线敷设完成。
5、下层楼板吊顶吊筋及设施、设备支架施工全部完成。
6、结构表面干燥、不空鼓、不起砂,用1:3水泥砂浆找平,达到一定强度。
7、淋浴间挡水条、翻梁在结构面上已完成。
&
8、地面与墙面相交阴角处做好圆弧形 R 圆角
9、施工时环境温度在5℃以上。
10、在南方或特殊季节,空气湿度较大,不利于基层水分的蒸发。
因此在施工时,应尽可能涂刷水泥基的界面隔离材料,目的是降低基层的含水率,使涂膜与基层粘结良好。
但隔离剂的厚度不得计入防水层厚度。
四、技术要求
1、卫生间、阳台区域必须湿铺,禁止干铺。
地面防水涂膜层厚度不低于,墙面防水涂膜层不低于,以保证防水层密封性。
2、卫生间结构地面必须作蓄水试验,蓄水试验由总包负责进行,蓄水试验完成后需由监理、项目公司、总包单位、装饰施工企业四方签证后,作为移交接收手续。
在楼面排水系统完成且装修施工的防水层完成后,由装修施工单位再次做蓄水试验,防水层未干前严禁进行蓄水试验。
3、挡水翻梁需按设计图纸要求现场弹线,结构楼面预植Φ6mm 竖向圆钢,间距不大于 300mm,在顶端处绑扎Φ6mm 水平圆钢连接,制模浇捣翻梁。
翻梁处地面应预先凿毛,水泥砂浆封堵须采用 C20 细石砼掺聚合物填实,挡水翻梁与墙体交接处应伸入墙体 20mm,并与地面统一作防水处理,防水翻梁宽度及高度需严格控制,宽度为30mm 为宜,高度应高于卫生间干区完成面20mm。
|
五、施工工艺流程
基层清理—挡水翻梁—R角处理—涂刷聚氨酯防水涂膜—24h养水—保护层—陶粒回填及C20细石混凝土保护层—地暖回填—R角处理—JS防水涂膜—24h养水—找坡层(保护层)
1、基层清理
将基层表面的尘土、沙粒、砂浆、硬块等物清理干净,对所破坏地面处进行找平修补。
2、挡水翻梁施工
按设计图纸要求现场弹线,结构楼面预植Φ6mm 竖向圆钢,间距不大于300mm,在顶端处绑扎Φ6mm 水平圆钢连接,制模浇捣翻梁。
3、地面R角处理
!
在地面与墙面相交阴角处,采用 1:3水泥砂浆做圆弧形 R 圆角,保证圆角平整光滑贯通。
下水管登高部位须做“馒头包”处理。
4、防水层施工
、聚氨酯防水层施工
防水涂膜层分2~3遍成活。
细部附加层施工:对上下水管井混凝土翻梁(蜂窝、麻面等)用堵漏王进行修补,干燥后,对防水薄弱部位进行加强处理。
涂刮第一遍涂膜防水层:用橡胶刮板将防水涂料在基层表面满刮一遍,涂刮要均匀一致、不露底。
涂布率以 ~m 2为宜。
涂刮第二遍涂膜防水层:在第一遍涂膜防水层固化干燥后,进行第二遍涂刮。
平面的涂刮方向应与第一遍涂刮方向相垂直,涂刮均匀。
涂刮量与第一遍相同。
涂刮第三遍涂膜防水层:第二遍涂膜防水层固化干燥后,进行第三遍涂刮。
涂刮方法及涂刮方向与第一遍相同。
~
聚氨酯防水涂料的涂刮依次进行,确保涂层厚度不低于(满足第三方抽检)。
、JS防水层施工
防水涂膜层分2~3遍成活。
墙面涂层不低于。
渗透剂涂布:用原液:水=1:19 的比例充分搅拌,用毛刷或滚筒均匀涂布防水面,保养 ~3h。
达到进一步清理基面、修复细小裂缝的作用,使防水层与基面结合的更紧密。
细部附加层施工:穿墙管与墙面阴阳角部位用原液:混合材=1:3 的比例进行嵌缝加强处理,保养 6~12h。
防水层涂布:第一遍,用原液:混合材=1:1 的比例充分搅拌后,先用泥刀涂装再用刷子进行 8 字型自上而下涂刷;第二遍按照同样比例的防水材料进行涂刷,涂刷方向与第一遍时垂直,确保纵横均匀涂刷。
5、养水试验
~
待防水层完全干透后,进行 24h养水试验,确认不漏水后,对防水层进行有效保护,方可进行下道工序。
待所有装饰面层完工后对淋浴房区域单独做闭水试验,蓄水时间也为 24h。
6、防水保护层
地面养水试验完成后进行20mm保护层施工。
(有地暖时,做 20mm 的保温层;无地暖时无须单独做保护层,细石砼回填层兼做保护层;下沉卫生间区域第一次防水保护层完成后需进行陶粒混凝土回填及C20细石混凝土浇捣。
)
防水节点简图
六、质量标准
(一)主控项目
1、涂膜防水的品种、牌号及配合比,必须符合设计要求和有关规范要求,每批产品应附有出厂合格证。
"
2、不允许出现空鼓、开裂、气泡、褶皱,粘结牢固。
3、涂膜配合比准确,搅拌均匀。
4、卫生间湿区(如沐浴房、浴缸)的墙面防水高度不低于2000mm;干区的墙面防水高度不低于 300mm,且高于该区域所有给水点位置100mm;台盆位防水高度不低于1400mm。
防水高度以装饰完成面为准。
(二)一般项目
1、涂刷方法、搭接、收头应符合施工规范要求。
2、涂膜防水层应涂刷均匀,不能有损伤,厚度不匀等缺陷。
六、成品保护
(一)涂膜防水层施工完成后,该区域须进行封闭,不得任何作业人员进入。
待凝固后,即可做防水砂浆保护层。
(二)防水涂膜上施工水泥砂浆保护层时,施工人员应穿软质胶底鞋。
(三)做完防水层后应设置可靠的保护措施,严禁人员随意进出。
浙江中南建设集团有限公司。
