最新整理黑龙江省大庆市某工程施工组织设计.doc
- 格式:doc
- 大小:64.00 KB
- 文档页数:25

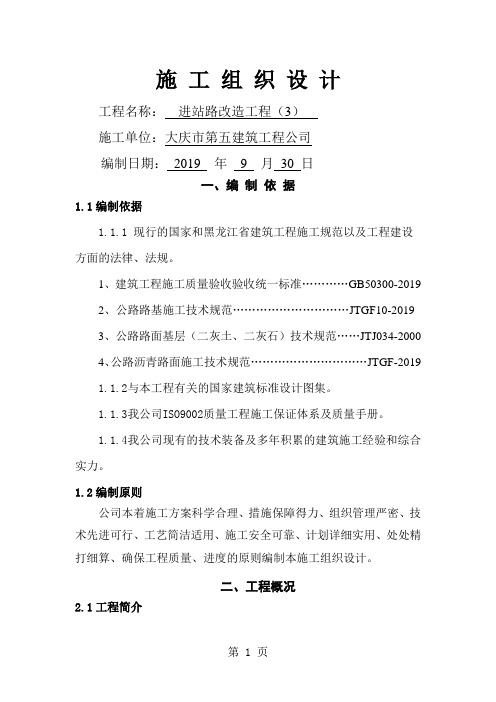

施工组织设计工程名称:进站路改造工程(3)施工单位:大庆市第五建筑工程公司编制日期:2019 年9 月30 日一、编制依据1.1编制依据1.1.1 现行的国家和黑龙江省建筑工程施工规范以及工程建设方面的法律、法规。
1、建筑工程施工质量验收验收统一标准…………GB50300-20192、公路路基施工技术规范…………………………JTGF10-20193、公路路面基层(二灰土、二灰石)技术规范……JTJ034-20004、公路沥青路面施工技术规范…………………………JTGF-20191.1.2与本工程有关的国家建筑标准设计图集。
1.1.3我公司ISO9002质量工程施工保证体系及质量手册。
1.1.4我公司现有的技术装备及多年积累的建筑施工经验和综合实力。
1.2编制原则公司本着施工方案科学合理、措施保障得力、组织管理严密、技术先进可行、工艺简洁适用、施工安全可靠、计划详细实用、处处精打细算、确保工程质量、进度的原则编制本施工组织设计。
二、工程概况2.1工程简介2.1.1 工程名称:进站路改造工程(3)2.1.2建设单位:大庆油田有限责任公司三、施工部署3.1管理目标3.1.1工期目标本工程开竣工时间:本工程2012年10月1日开工,2013年7月30日竣工,总工期303天。
3.1.2质量目标本工程施工质量达到合格标准。
3.1.3安全目标杜绝一切大小人身伤亡事故和机械事故发生。
3.1.4文明施工和环保目标施工现场文明施工,做到安全无事故、环境无污染。
3.2组织机构3.2.1组织管理本工程我公司选派项目经理,并具有有效的安全生产考核合格证书的赵平双同志担任项目经理,配备二级管理机构,最大限度地满足工程的各项管理要求。
3.2.2组织机构项目经理:赵平双质检员:胡立杰安全员:杨洪材料员:任福生资料员:艾丽秋取样员:林艳峰3.3施工顺序3.3.1本着以结构为主导,按照先基层再面层的施工顺序进行部署。
在施工中注意成品保护,避免交叉污染、重复施工;要统一协调,统一管理,认真控制好每一个施工工序的关键点。
大庆变电站施工组织设计一、项目概况大庆变电站是位于中国黑龙江省大庆市的一座重要的电力变电站,主要负责接收输电线路的电能,调整电压并供应给大庆市及周边地区。
该变电站的建设规模较大,需要进行合理的施工组织设计,以确保施工能够高效、安全地进行。
二、施工组织设计思路1.预先策划:在施工开始之前,需要进行充分的规划和策划工作。
首先,要进行详细的工程测量,确定场地的具体情况和现有设施。
其次,根据工地的地理位置以及交通状况,确定施工的进场和出场路线,并安排相应的交通管理措施。
最后,制定具体的施工方案,包括分段施工、施工工艺和施工方法等。
2.施工队伍组建:根据项目的规模和工期,合理调配施工人员。
根据工种和技能要求,招募经验丰富的施工人员,并组成相应的施工队伍。
同时,根据施工计划,确定不同施工队伍的工作时间和任务分工,确保施工进展顺利。
4.施工设备调配:根据施工方案和工期,合理安排施工设备的调配。
根据工地情况和设备要求,选用合适的施工设备,并进行维护和保养。
同时,要制定设备使用计划,确保施工进展顺利。
5.安全管理:施工过程中,要加强安全管理工作,确保工人的人身安全。
要对施工现场进行周密的安全检查,制定详细的安全操作规程,并组织安全培训和演练。
同时,要加强施工人员的安全意识,做好安全设施的安装和维护。
6.质量控制:对施工过程中的各个环节进行严格的质量控制,确保施工的质量达到要求。
要建立质量监督体系,对施工过程进行监督和检查,并制定相应的措施进行纠正。
同时,要加强与监理单位的沟通和协调,及时处理施工中出现的问题。
7.环境保护:施工过程中要注重环境保护工作,减少对环境的负面影响。
要制定环境保护方案,合理安排施工活动,减少噪音、粉尘和废弃物的排放。
同时,要加强对环境污染的监测和治理,确保施工场地的环境卫生。
三、施工组织设计实施步骤1.制定总体施工方案:根据工程的具体要求,制定总体施工方案,包括施工序列、施工工艺和施工方法等。

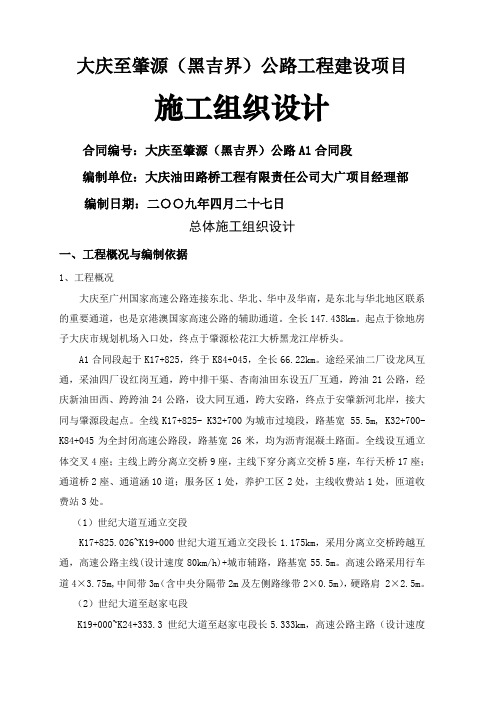

大庆至肇源(黑吉界)公路工程建设项目施工组织设计合同编号:大庆至肇源(黑吉界)公路A1合同段编制单位:大庆油田路桥工程有限责任公司大广项目经理部编制日期:二○○九年四月二十七日总体施工组织设计一、工程概况与编制依据1、工程概况大庆至广州国家高速公路连接东北、华北、华中及华南,是东北与华北地区联系的重要通道,也是京港澳国家高速公路的辅助通道。
全长147.438km。
起点于徐地房子大庆市规划机场入口处,终点于肇源松花江大桥黑龙江岸桥头。
A1合同段起于K17+825,终于K84+045,全长66.22km。
途经采油二厂设龙凤互通,采油四厂设红岗互通,跨中排干渠、杏南油田东设五厂互通,跨油21公路,经庆新油田西、跨跨油24公路,设大同互通,跨大安路,终点于安肇新河北岸,接大同与肇源段起点。
全线K17+825- K32+700为城市过境段,路基宽 55.5m, K32+700- K84+045为全封闭高速公路段,路基宽26米,均为沥青混凝土路面。
全线设互通立体交叉4座;主线上跨分离立交桥9座,主线下穿分离立交桥5座,车行天桥17座;通道桥2座、通道涵10道;服务区1处,养护工区2处,主线收费站1处,匝道收费站3处。
(1)世纪大道互通立交段K17+825.026~K19+000世纪大道互通立交段长1.175km,采用分离立交桥跨越互通,高速公路主线(设计速度80km/h)+城市辅路,路基宽55.5m。
高速公路采用行车道4×3.75m,中间带3m(含中央分隔带2m及左侧路缘带2×0.5m),硬路肩 2×2.5m。
(2)世纪大道至赵家屯段K19+000~K24+333.3 世纪大道至赵家屯段长5.333km,高速公路主路(设计速度80km/h)+城市辅路,路基宽55.5m。
高速公路采用行车道4×3.75m,中间带3m(含中央分隔带2m及左侧路缘带2×0.5m),硬路肩 2×2.5m。
施工方案工程名称:建设单位:监理单位:施工单位:屋面防水工程施工方案一、编制依据:防水工程施工前应由防水专业企业编制专项防水施工方案。
方案是防水施工重要依据,是质量监控和安全生产的保障。
为此,根据国家建设部新修订的国家标准《屋面防水工程质量验收规范》GB50207—2002标准,签定的工程合同,现场勘察,本着技术先进,经济合理,安全适用和确保质量的原则,特编制此方案,以便付诸实施。
本工程拟采用反应性自粘型三元乙丙橡胶防水卷材进行施工,该种卷材施工时不用明火,从而避免了普通卷材热熔法在彩钢上施工时的火灾隐患,而且该卷材柔性比较好,容易适应彩钢基层波浪形的变化,以达到与基层满粘的效果,从而避免了与基层之间的空鼓而造成的渗漏。
二、工程概况:工程名称:选用材料:反应性自粘型三元乙丙橡胶防水卷材三、施工准备:(一)、材料准备1、主要材料:本工程的防水材料采用由大庆深润化工科技有限公司生产的反应性自粘型三元乙丙橡胶防水卷材。
采用防粘隔离层的自粘性防水卷材。
不用粘结剂,也不须加热烤至熔化,只须撕去隔离层,即可牢固地粘结在基层上。
施工方便且施工速度快。
延伸率极佳有很好的自愈性,施工安全,不污染环境,该卷材具有很好的耐酸,耐碱,耐化学腐蚀。
在各种环境中具有优良的耐老化性能。
(二)、技术准备:1、卷材防水层的基层牢固、洁净、平整、干燥,其表面平整度的允许偏差应小于5mm,并不的有空鼓、松动、起砂和脱皮现象:2、基层与突出屋面结构交缝处和阴阳角应做成圆弧形,半径为50mm,且整齐平顺。
(三)、机具准备:四、防水施工流程:(一)防水基层作业条件1、彩钢瓦基面无尘土、无松动。
松动部分处理后才能施工。
2、基面不得有积水现象,如有必须进行加固处理,合格后方可进行防水层施工。
3、彩钢瓦缝隙超过0.3MM时要进行加固处理,处理后方可进行施工。
4、阴阳角、桩立面与平面阴角、立面内角和外角必须做附加层宽度为200mm。
5、早上施工,彩钢瓦面有露水时,要停止施工。
第1篇一、工程概况本项目位于我国某地区,总建筑面积为10000平方米,包括一栋主体建筑和一座附属建筑。
主体建筑为地上5层,地下1层,建筑高度为20米,采用框架结构;附属建筑为地上2层,采用框架结构。
工程总投资约为5000万元,建设工期为12个月。
二、施工组织设计原则1. 确保工程质量、安全、进度和成本控制。
2. 合理组织施工,提高施工效率。
3. 充分利用现有资源,降低施工成本。
4. 保护环境,实现绿色施工。
三、施工组织设计内容1. 施工部署(1)施工顺序:先主体建筑后附属建筑,先地下后地上。
(2)施工阶段划分:施工准备阶段、主体结构施工阶段、装饰装修阶段、附属结构施工阶段。
2. 施工进度计划(1)主体结构施工阶段:4个月。
(2)装饰装修阶段:4个月。
(3)附属结构施工阶段:2个月。
3. 施工资源配置(1)劳动力:根据施工进度计划,合理安排劳动力,确保施工需求。
(2)材料:提前采购,确保材料供应。
(3)施工机械:根据施工进度计划,合理安排施工机械,提高施工效率。
4. 施工方案(1)主体结构施工:采用钢筋混凝土框架结构,施工方法为分阶段分层施工。
(2)装饰装修:采用干挂石材、涂料、壁纸等材料,施工方法为分区域分批次施工。
5. 施工安全与质量控制(1)施工安全:建立健全安全生产责任制,加强安全教育,严格执行操作规程。
(2)质量控制:严格执行国家及行业相关标准,加强原材料、施工过程、竣工验收等环节的质量控制。
6. 施工环境保护(1)施工现场管理:规范施工现场,加强垃圾处理,减少扬尘污染。
(2)施工噪声控制:合理安排施工时间,采取隔音措施,降低施工噪声。
7. 施工成本控制(1)加强材料管理,降低材料损耗。
(2)合理安排施工进度,提高施工效率,降低人工成本。
(3)加强设备管理,降低设备折旧。
四、施工组织设计实施与控制1. 施工组织设计实施(1)加强组织领导,明确各部门职责。
(2)建立健全施工管理制度,确保施工组织设计顺利实施。

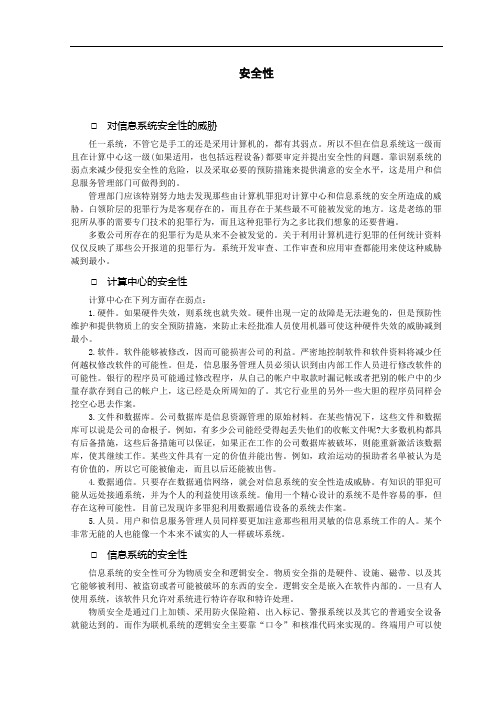

安全性□对信息系统安全性的威胁任一系统,不管它是手工的还是采用计算机的,都有其弱点。
所以不但在信息系统这一级而且在计算中心这一级(如果适用,也包括远程设备)都要审定并提出安全性的问题。
靠识别系统的弱点来减少侵犯安全性的危险,以及采取必要的预防措施来提供满意的安全水平,这是用户和信息服务管理部门可做得到的。
管理部门应该特别努力地去发现那些由计算机罪犯对计算中心和信息系统的安全所造成的威胁。
白领阶层的犯罪行为是客观存在的,而且存在于某些最不可能被发觉的地方。
这是老练的罪犯所从事的需要专门技术的犯罪行为,而且这种犯罪行为之多比我们想象的还要普遍。
多数公司所存在的犯罪行为是从来不会被发觉的。
关于利用计算机进行犯罪的任何统计资料仅仅反映了那些公开报道的犯罪行为。
系统开发审查、工作审查和应用审查都能用来使这种威胁减到最小。
□计算中心的安全性计算中心在下列方面存在弱点:1.硬件。
如果硬件失效,则系统也就失效。
硬件出现一定的故障是无法避免的,但是预防性维护和提供物质上的安全预防措施,来防止未经批准人员使用机器可使这种硬件失效的威胁减到最小。
2.软件。
软件能够被修改,因而可能损害公司的利益。
严密地控制软件和软件资料将减少任何越权修改软件的可能性。
但是,信息服务管理人员必须认识到由内部工作人员进行修改软件的可能性。
银行的程序员可能通过修改程序,从自己的帐户中取款时漏记帐或者把别的帐户中的少量存款存到自己的帐户上,这已经是众所周知的了。
其它行业里的另外一些大胆的程序员同样会挖空心思去作案。
3.文件和数据库。
公司数据库是信息资源管理的原始材料。
在某些情况下,这些文件和数据库可以说是公司的命根子。
例如,有多少公司能经受得起丢失他们的收帐文件呢?大多数机构都具有后备措施,这些后备措施可以保证,如果正在工作的公司数据库被破坏,则能重新激活该数据库,使其继续工作。
某些文件具有一定的价值并能出售。
例如,政治运动的损助者名单被认为是有价值的,所以它可能被偷走,而且以后还能被出售。
附表9 序代号标准名称备注号1 SH3501-1997 石油化工剧毒、可燃介质管道工程施工及验收规范2 GB50236-98 现场设备、工业管道焊接工程施工及验收规范3 GB50184-93 工业金属管道工程质量检验评定标准4 GB50231-98 机械设备安装工程施工及验收规范5 SY4024-93 石油工程建设质量检验评定标准通则6 SY4027-93 石油工程建设质量检验评定标准站内管道7 SY4028-93 石油工程建设质量检验评定标准设备安装8 SY4030-93 石油工程建设质量检验评定标准电气装置9 GB50300-2001 建筑工程施工质量验收统一标准建筑工程10 SY4026-93 石油工程建设质量检验评定标准容器安装11 HGJ201-83 化工工程建设起重施工规范12 GBJ148-90 电气装置安装工程电力变压器互感器施工及验收规范13 GB50168-92 电气装置安装工程电缆线路施工及验收规范14 GB50169-92 电气装置安装工程接地装置施工及验收规范15 GB50150-91 电气装置安装工程电气设备交接试验标准16 GB50173-92 电气装置安装工程35KV以下架空电力线路施工及验收规范17 GB50204-2002 混凝土结构工程施工质量验收规范18 GB50203-2002 砌体工程施工质量验收规范19 GB50207-2002 屋面工程质量验收规范20 GB50209-2002 建筑地面工程施工质量验收规范21 GB50242-2002 建筑给排水及采暖工程施工质量验收规范22 GBJ93-86 工业自动化仪表工程施工及验收规范23 GB50208-2002 地下、防水工程质量验收规范24 GB50210-2001 建筑装饰装修工程质量验收规范附表9 序代号标准名称备注号25 GB50205-2001 钢结构工程施工质量验收规范26 GB50214-2001 地下工程防水技术规范27 GB50206-2002 木结构工程施工质量验收规范28 GB50303-2002 建筑电气工程施工质量验收规范29 GBJ128--90立式圆筒形钢制焊接油罐施工及验收规范30 GB50202--2002建筑地基与基础工程施工质量验收规范31 GB50214--2001组合钢模板技术规范32 GB50108--2001地下工程防水技术规范。
施工组织设计1、编制依据1.1消防支队采油七厂消防站改造工程招标文件及有关的土建、水暖、电讯等图纸。
1.2执行的标准及规范GB50202—2002建筑地基基础工程施工质量验收规范GB50203—2002砌体工程施工质量验收规范GB50204—2002混凝土结构工程施工质量验收规范GB502010—2001建筑装饰装修工程质量验收规范GB502042—2002建筑给水排水及采暖工程施工质量验收规范GB/T50326—201建筑工程项目管理规范GB/50242—2002采暖与民电工程施工验收规范GB50205—2001钢结构工程施工质量验收规范GB50259—96 电气装置安装工程、照明装置施工及验收规范GB50207—2002屋面工程质量验收规范GB50209—2002建筑地面工程施工质量验收规范2、工程概况本工程檐口标高14.7m,主体三层,建筑面积为2204.94m2,一层车库顶板及楼梯为整体现浇,耐火等级为三级,基础为独立柱基础和毛石条型基础,卫生间地面采用防滑地砖,楼梯为钢砖贴面,车库为水泥地面,其它为普通地砖,外墙采用霹雳砖。
3、施工布署3.1管理目标:施工工期:2003年3月15日开工至2003年9月20日竣工工期为189天质量目标:质量达到优良标准安全生产目标:无亡人,无重大机械设备事故发生文明施工目标:达局文明工地管理标准3.2现场管理为实现上述管理目标,我公司组建项目经理部,从组织上保证该项目各项目标的实现,选派懂管理、懂技术、有责任心经验丰富的韩金龙同志担任项目经理,推行项目管理法签定内部工程承包合同,落实经济责任制,以科学的手段、先进的技术装备,优质高效地完成本工程。
3.3组织机构3.4施工方案施工总体方案为先地下后地上,先主体后围护,先结构后装修,最后进行各专业系统调试联运转,对于此工程我们采用的施工顺序为:土方开挖一独立柱基础浇筑一毛石基础砌筑一一层地梁及框架施工一主体围护结构一二、三层主体砌筑一屋面工程一装饰工程。
目录第一章、编制依据............................................. - 1 -第一节编制说明.............................................. - 7 -第二节编制依据.............................................. - 7 -第二章、工程概况............................................. - 8 -第三章、施工进度计划......................................... - 9 -第一节、施工总计划进度的编制说明: ........................... - 9 -第二节、施工进度计划工期..................................... - 9 -第三节、保证总体进度措施:.................................. - 10 -第四节、保证基础、地下室施工进度措施: ...................... - 10 -第五节、保证上部结构施工进度措施: .......................... - 10 -第六节、脚手架施工部署:.................................... - 11 -第七节、对周边环境、建筑、道路、管线保护措施: .............. - 11 -第八节、交通组织措施施工协调:.............................. - 11 -第四章、施工准备............................................ - 12 -第一节、施工技术准备:...................................... - 12 -第二节、施工人员准备:...................................... - 12 -第三节、施工物资准备:...................................... - 13 -第四节、施工机具准备:...................................... - 13 -第五章、施工现场总平面布置.................................. - 13 -第一节、施工现场平面布置的要求: ............................ - 13 -第二节、施工总平面布置说明:................................ - 14 -第三节、临时设施布置说明:.................................. - 14 -第四节、临时用电布置说明:.................................. - 14 -第五节、临时用水布置说明:.................................. - 15 -第六节、临时施工排水布置说明:.............................. - 15 -第七节、施工现场消防布置说明:.............................. - 15 -第六章、土建工程施工方案及技术措施 ........................... - 2 -第一节、工程测量施工方案及技术措施: ......................... - 2 -第二节、降水方案施工方案及技术措施: ......................... - 5 -第三节、土方工程施工方案及技术措施: ......................... - 9 -第四节、基坑支护施工方案及技术措施: ........................ - 11 -第五节、承台及基础底板工程施工方案及技术措施: .............. - 19 -第六节、地下室结构工程施工方案及技术措施: .................. - 28 -第七节、主体结构施工方案及技术措施: ........................ - 30 -第八节、装饰工程施工方案及技术措施: ........................ - 52 -第七章、安装工程施工方案及技术措施 .......................... - 67 -第一节、安装工程主要内容:.................................. - 67 -第二节、安装工程组织机构:.................................. - 67 -第三节、安装施工准备工作:.................................. - 67 -第四节、各分部工程施工方案及技术措施: ..................... - 69 -第五节、调试工程施工方案:.................................. - 76 -第八章、保证质量体系及措施.................................. - 77 -第一节、质量目标:.......................................... - 77 -第二节、组织机构............................................ - 77 -第三节、工程质量保证体系.................................... - 77 -第四节、质量管理及保证措施.................................. - 79 -第五节、特殊季节施工质量保证措施 ........................... - 82 -第六节、工程质量奖罚制度.................................... - 84 -第七节、分项质量保证措施.................................... - 84 -第九章、保证工期及措施...................................... - 97 -第一节、组织机构:.......................................... - 97 -第二节、保证工程工期的主要管理措施 .......................... - 97 -第三节、保证工期控制措施.................................... - 98 -第四节、保证工期计划实施技术措施 ............................ - 99 -第五节、保证工期计划实施具体分项措施 ........................ - 99 -第六节、控制施工工期的奖罚措施............................. - 100 -第十章、HSE管理体系........................................ - 102 -第十一章、安全施工体系及措施............................... - 113 -第一节、安全生产组织机构................................... - 113 -第二节、安全管理原则....................................... - 113 -第三节、安全管理目标及网络................................. - 113 -第四节、安全管理内容....................................... - 114 -第五节、安全管理的组织、制度、条例、标准及责任制体系........ - 115 -第六节、项目安全组织管理网络............................... - 117 -第七节、施工过程总体安全措施............................... - 117 -第八节、各施工阶段的具体安全措施 ........................... - 118 -第九节、施工用电的安全措施................................. - 119 -第十节、消防及防台风安全措施............................... - 120 -第十二章、环境保护与文明施工............................... - 121 -第一节、环境保护与文明施工措施组织机构: ................... - 121 -第二节、环境保护与文明施工措施............................. - 122 -第十三章、季节性施工措施及防火措施 ......................... - 123 -第一节、雨季施工措施....................................... - 123 -第二节、夏季施工措施....................................... - 124 -第三节、风季施工措施....................................... - 124 -第四节、冬季施工措施....................................... - 124 -第五节、消防措施........................................... - 128 -第十四章、关键工序或复杂环节技术措施 ....................... - 129 -第一节、现场管理技术措施................................... - 129 -第二节、污染控制技术措施................................... - 129 -第三节、地下室外墙施工技术措施............................. - 132 -第四节、大底板砼施工技术措施............................... - 134 -第十五章、工程质量通病防治措施............................. - 141 -第一节、模板工程质量通病防治措施 ........................... - 141 -第二节、钢筋工程质量通病防治措施 ........................... - 142 -第三节、砼工程质量通病防治措施............................. - 143 -第四节、结构裂缝质量通病防治措施 ........................... - 145 -第五节、建筑裂缝质量通病防治措施 ........................... - 146 -第六节、铝合金门窗渗漏防治施工技术措施 ..................... - 147 -第七节、电气工程质量通病防治措施 ........................... - 149 -第八节、管道工程质量通病防治措施 ........................... - 150 -第十六章、提高质量、降低成本措施 ........................... - 152 -第一节、组织措施........................................... - 152 -第二节、技术措施........................................... - 152 -第三节、设计措施........................................... - 152 -第十七章、地下管线及地上设施周围建筑物的保护措施 ........... - 153 -第十八章、工程验交服务回访措施............................ - 154 -第一节、工程交付........................................... - 154 -第二节、交工验收的主要依据................................. - 154 -第三节、交工验收组织机构................................... - 154 -第四节、交工领导小组的主要任务............................. - 154 -第五节、交工验收步骤....................................... - 154 -第六节、交工资料的编制及交付............................... - 155 -第七节、服务及保修......................................... - 156 -第八节、保修期限........................................... - 156 -第九节、定期回访........................................... - 157 -第十节、保修责任........................................... - 157 -第十一节、保修措施......................................... - 157 -第十二节、保修记录......................................... - 158 -第十九章、新技术、新工艺的使用............................. - 162 -。
****E1-2楼工程施工组织设计一、编制依据为确保工程施工顺利进行,实现施工合同及集团公司计划质量目标、工期目标和安全文明施工目标,编制本施工组织设计,报经上级主管部门审批后,指导控制施工生产。
本施工组织设计本着压缩工期,加速机械运转、材料调转降低工程成本,充分实现环保目标原则进行编制。
1.1《中华人民共和国建筑法》、《建设工程质量管理条例》及强制性条文1.2**规划建筑设计研究院设计,工程编号****施工图纸1.3图纸会审文件及技术联系单1.4 **勘测设计院,报告(地****)1.5工程建设施工合同1.6集团公司统一划分的现场平面布置及施工进度计划1.7现场施工验收规范、规程、标准规定1.8国家和地方有关法律,法规及各级政府部门的有关文件1.9 企业标准、质量保证手册及程序文件、国际质量体系ISO9001和ISO14000。
《工程测量规范》(GBJ50026-93)《工程测量基本术语标准》(GB/T50123-99)《建筑地基基础施工质量验收规范》(GB50202-2002)《混凝凝土结构工程施工质量验收规范》(GB50204-2002)《砌体工程施工质量验收规范》(GB50203-2002)《屋面工程质量验收规范》(GB50207-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑装饰装修工程施工质量验收规范》(GB50210-2002)《组合钢模板技术规范》(GB50214-2001)《钢筋焊接及验收规范》(JGJ18-9616、GBJ243-82)《钢筋焊接接头试验方法》(JGJ27-86)《建筑工程施工质量验收统一标准》(GB50300-2001)《混凝土质量控制标准》(GB50164-92)《混凝土强度检验评定标准》(GBJ107-87)《回弹法检测混凝土抗压强度技术规程》(JGJ/T23-2001)《建筑施工安全检查评分方法》(JGJ59-88)《建筑施工高处作业安全技术规程》(JGJ80-91)《建筑机械使用安全技术规程》(JBJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑工程施工现场供用电安全规范》(GB50194-93)《建筑给排水及采暖工程施工质量验收规范》(GB-50242-2002)《通风与空调工程施工质量验收规范》(GB-50243-2002)《建筑电气安装工程施工质量验收规范》(GB50303-2002)《自动喷水灭火系统施工及验收规范》(GB50261-96)《火灾自动报警系统施工及验收规范》(GB50166-92)《混凝土外加剂应用技术规范》(GBJ119-88)《普通混凝土配合比设计技术规定》(JGJ55-2000)《砌筑砂浆配合比设计规程》(JGJ/T98-2000)《卫生陶瓷》(GB6952-86)《塑料门窗安装及验收规程》(JGJ-103-96)《普通混凝土用砂质量标准及试验方法》(JGJ52-79)《普通混凝土用碎石和卵石质量标准及检验方法》(JFJ53-79)《混凝土拌合用水标准》(JGJ63-89)《钢筋混凝土用钢筋》(GB1499-91)《硅酸盐水泥、普通硅酸盐水泥》(GB175-92)《水泥胶砂强度检验方法》(GB177-85)《普通混凝土力学性能实验方法》(GBJ81-85)《低碳热轧圆盘条》(GB701-92)《砌体工程现场检验技术标准》(GB/T50315-2000)《城市建设排水工程规划规范》(GB50315-2000)《城市建设档案著录规范》(GB/T50323-2001)《建设工程文件归档整理规范》(GB/T50328-2001)《建筑工程项目管理规范》(GB/T50326)《建筑抗震设计规范》(GB-11-89)及(GB-11-89修订)《建筑抗震设防分类标准》(GB50223-95)《外墙饰面砖工程施工及验收规范》(JGJ126-2002)《建筑施工门式管理钢管脚手架安全技术规范》(JGJ128-2000)《建筑施工扣件钢管脚手架安全技术规范》(JGJ130-2001)《民用建筑工程室内外环境污染控制规范》(GB50325-2001)《建筑地基基础设计规范》(GB50007-2002)《混凝土结构设计规范》(GB50010-2002)《建筑结构荷载规范》(GB50009-2001)《房屋建筑制图统一标准》(GB/50001-2001)《建筑结构可靠度统一标准》(GB50068-2001)《建筑结构制图标准》(GB/T50105-2001)《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1)《全国民用建筑工程设计技术措施(结构)》《砌体结构设计规范》(GB50003-2001)《建筑地面设计规范》(GB50037-96)《建筑给排水设计规范》(GBJ-15-88)《民用建筑照明设计标准》(GBJ-133-90)《室外给水设计规范》(GBJ-14-86)《室外排水设计规范》(GBJ-14-86)《低压配电设计规范》(GB50052-95)《建筑物防雷设计规范》(GB50057-94)《建筑设计防火规范》(GB16-87)《供热通风设计规范》(GB50243-97)二、工程概况****E1-2楼工程, 工程位于道大庆市**东区,经**地段。
施工组织设计
1、工程概况
1.1 工程特点
1.1.1 编制依据:天然气分公司某工程施工图纸,有关国家、行业标准1.1.2 建设地点:大庆市红岗区天然气分公司杏一集气站内。
1.1.3 工程组成:新建杏一轻烃歧化装置1套。
装置分五个单元:100单元轻烃歧化装置,200单元反应物分离系统,300单元再生气循环系统,400单元轻烃分离系统,500单元公用工程系统。
1.1.4 工程建设目的:采用生产工艺技术成熟、灵活、先进可靠,节能降耗、副产品回收利用,得到附加值高、有市场的产品,以提高企业经济效益。
1.1.5 设计规模:新建杏一轻烃歧化装置1套。
本装置年处理轻烃原料5万吨。
塔分离系统设计年操作时间为8000小时,歧化反应系统为6000小时,再生系统为20xx小时。
装置操作弹性为设计能力的60%~110%。
1.1.6 装置工程量
本装置设备台数为63台套,设备总重571.5吨。
自动控制调节回路数32个。
工艺管线总长9.17千米,各类阀门1386个。
占地面积19xx公顷,建筑面积541平方米。
1.1.7 施工工期:20xx年4月15日至20xx年10月30日,总工期199天。
1.2 建设地点特征
该工程建在大庆天然气分公司杏一集气站内,该厂区位于大庆市红岗区,北距大庆火车站约25公里,南距红岗镇约5公里。
厂区有公路与萨大路相连,交通方便,施工条件较好。
1.3 施工条件
1.3.1 该工程紧邻油田道路,场区附近分别有高压线路、清水线、天然气
管线及通信线路通过,故该站交通、供水、供电、通气、通信方便。
1.3.2 根据本工程特点及我处施工能力,本着高起点、高标准、样板起步、样板施工、样板收尾的施工原则,精心组织好各工序的施工,抓好施工质量,确保交给用户一个满意的工程。
2、工艺流程简述
主装置区共5个单元。
2.1 100单元轻烃歧化系统
本单元的主要任务是把从400单元的预分馏塔底分离出来的碳六及更重组分,经加热炉加热后在两台串联的的绝热固定反应器中高温催化歧化及裂解反应,生成富含异构烷烃芳烃的高辛烷值汽油馏分以及较小分子烷烃、烯烃及氢气组分,本单元可分为歧化进料和反应两个子系统。
2.2 200单元反应物分离系统
本单元的主要任务是把来自100单元物料冷却到148℃,接近常压的反应物进一步冷却至0.5MPa,温度49℃,分出液相为汽油调和馏分;分出富气经压缩升压至1.8Mpa经冷凝冷却至56℃闪蒸,分出液相去400单元回收液化气组分,分出气相去回收气总管。
2.3 300单元再生气循环系统
反应器R-101/102每次反应运行10~15天,催化剂由于结焦而使活性降低。
为了恢复催化剂活性,采用以氮作为载气,定量加入少量空气(氧气),使催化剂上的焦炭在高温下被氧化为二氧化碳。
为了节约氮气,采用循环工艺流程,R-101/102可以串联再生,也可以并联再生。
2.4 400单元再生气循环系统
本单元的任务是把油田轻烃原料经两塔流程加工,依次分离出碳六及更重组分作为歧化反应进料,分离出液化气和戊烷作为最终产品。
第二塔同时
接收来自200单元的压缩冷凝后歧化富气凝液作为第二个塔进料;调整该塔操作参数,可按民用液化气或车用液化气工况操作,前一工况的产品为民用液化气和工业精戊烷,后一工况的产品为车用液化气和工业戊烷。
2.5500单元公用工程系统
本单元的任务是为工艺装置提供动力及气体回收系统,主要包括循环冷却水、新鲜水、电力、导热油、蒸汽、采暖热水、燃料气、氮气、仪表风、回收气处理。
3、施工方案及布置
3.1 施工方案
3.1.1 装置区内塔类设备为超高超长设备最高为27米,设备运输、吊装难度大。
吊装方法根据现场情况确定,并单独编写吊装方案。
3.1.2 装置区内设备数量大施工空间狭小、工序交叉多、塔的吊装就位是本工程安装因素的重要环节。
3.1.3 根据本工程工期较紧,拆除及新建工程量大的特点,主要原则如下:拆除采取先设备工艺、后土建及场区管网;新建工程采取先土建、后工艺;先设备、后管线;先地下、后地上;先生产系统、后辅助系统;电气仪表安装穿插进行的施工程序。
3.1.4 在方法上,主要抓施工准备工作,细致合理的安排人力、物力和施工机具,坚持合理可行的施工程序,科学组织施工。
准备工作主要是:抓设备、机械、材料的进场。
在措施上,认真审图,技术管理超前,生产管理动态控制,并充分利用时间和空间,在保证质量和安全的条件下,认真组织交叉平行流水作业,为连续施工创造条件。
3.1.5 在具体措施上,在认真审核图纸的基础上,运用现代化的管理方法,保证工程的顺利完工。
