煤矿井下巷道贯通测量工作技术方法摘要:通过把贯通进度和测量任务图表形式更直观地表现出来,进行任务分解,制定工作目标,责任到人,逐周逐月落实,使各项测量任务得以顺利落实,提高参加贯通测量人员的责任心和积极性。
在重要贯通工程中,采取签定贯通目标责任状,进行风险抵押,对于重要贯通工程的完成起到了有效的推动作用。
此贯通测量工作方法,在近几年全矿井每一项工程贯通中得到有效的检验,确保了每一项工程都得到了顺利贯通。
关键词:煤矿;井下;巷道;贯通测量前言:煤矿井下测量工作是井工煤矿生产过程中必不可少的一个重要工作,而且井下巷道纵横交错,贯通测量更是重中之重。
为了按设计施工,井下准确标定施工要素,才能实现安全生产,防止误透事情发生。
贯通测量是煤矿井下测量工作中的重要组成部分,在井下生产作业中离不开测量工作。
只有准确的测量工作才能指导井下生产,实现平面控制。
井下掘进工作面采用相向工作面掘进巷道,或一个巷道按设计要求掘进到一定地点与另一个巷道相遇这就是贯通测量。
常见巷道贯通有二种情况:两水平巷道之间的贯通;平巷和斜巷之间的贯通。
用贯通的方法掘进巷道,可以加快巷道的掘进工期,因此,在我国的矿山和铁路施工中得到了广泛的应用一、影响贯通测量的各项误差及对策1提高贯通测量精度的各项对策为提高贯通测量精度,对贯通导线由不同人员在不同时间段独立观测2次;增加水平角观测次数;尽可能的采用长边导线,从而使导线平均边长得到120米以上,减少测站数,提高测角精度;要求两次测距加入各项改正后换算水平距离变成相对误差不大于1/8000,煤矿测量规程规定为1/6000,必须控制边长误差;对个别边长较短的测站及风速较快的巷道观测时,要设法提高仪器对中精度,必要时增加更多的测回数。
由于各种条件局限造成的测量误差是不可避免的,关键是把各项误差控制在允许范围内,相应地制定贯通测量技术措施。
2分析影响巷道贯通的重要方向导向层贯通,一般不需要给出巷道腰线,只控制巷道的中线即可,所以水平方向是贯通的重要方向,因此贯通测量工作主要是控制井下导线测量精度。
FORUM 论坛工艺74 /矿业装备 MINING EQUIPMENT掌石沟煤业15102工作面贯通测量方案设计与实施□ 孟 凯 山西煤炭运销集团掌石沟煤业有限公司1 贯通的测量与设计1.1 测量人员与测量设备的配置测量人员的配置:观测员1人、记录员1人、前视员1人、后视员1人,共4人。
测量设备的配置:测量用全站仪1台、三脚架1副、棱镜1面、工具包1个、记录本1本,锤子1把、线绳钉子木块若干,卷尺1副、喷漆1桶。
1.2 测量与设计工作应遵循的相关原则适度性:在贯通的测量与设计过程中,要选用切实可行的测量与设计方案,既要保证测量的精确度,不能因为测量精度不达标而影响工作的开展;同时,也要保证工作的时效性,不能因为盲目追求测量的高精度而加大测量工作的工作量与工作成本,导致工期的延误。
审慎性:在实际的工作中,每完成一项测量工作,都要进行相应的独立检查核验,保证测量结果的准确性和测量工作的有效性,发现问题要第一时间进行整改。
1.3 测量的误差预估根据《煤矿测量规程》,对掌石沟煤业15102工作面贯通测量的误差进行如下预估。
(1)当贯通点K 位于水平方向上时的误差预估。
做1:2000的贯通设计图,R y'和l2cos 2α均由图上量取,并做计算表。
由导线测角误差引起的掌石沟煤业15102工作面位于矿区开采一区的西侧,从地理位置来说,工作面东侧为煤炭区,西侧为相邻的掌石沟煤业15101回采工作面,南侧为矿区开采一区的三条大巷,北侧为矿井井田保安煤柱。
从设计上来说,15102工作面设计有长度为1 450 m 的进风顺槽、长度为1 450 m 的回风顺槽、长度为140 m 的准备巷以及长度为140 m 的切眼。
在实际的工作中,考虑到掌石沟煤业缺乏测量大走向贯通工作面的相关经验,为了保证测量的准确性和最终贯通的精确,必须设计相应的测量方案,同时还必须保证方案的可操作性、合理性以及针对性,在具体分析贯通工程的特点与难点的基础上开展相应的工作。

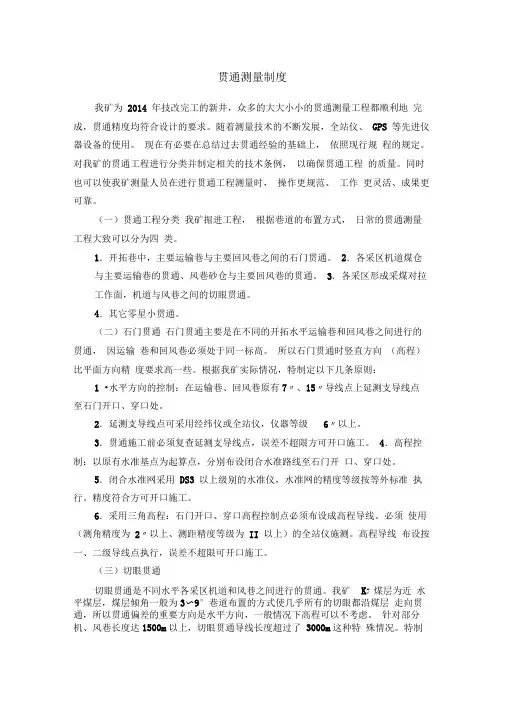

贯通测量制度我矿为2014 年技改完工的新井,众多的大大小小的贯通测量工程都顺利地完成,贯通精度均符合设计的要求。
随着测量技术的不断发展,全站仪、GPS 等先进仪器设备的使用。
现在有必要在总结过去贯通经验的基础上,依照现行规程的规定。
对我矿的贯通工程进行分类并制定相关的技术条例,以确保贯通工程的质量。
同时也可以使我矿测量人员在进行贯通工程测量时,操作更规范、工作更灵活、成果更可靠。
(一)贯通工程分类我矿掘进工程,根据巷道的布置方式,日常的贯通测量工程大致可以分为四类。
1.开拓巷中,主要运输巷与主要回风巷之间的石门贯通。
2.各采区机道煤仓与主要运输巷的贯通、风巷砂仓与主要回风巷的贯通。
3.各采区形成采煤对拉工作面,机道与风巷之间的切眼贯通。
4.其它零星小贯通。
(二)石门贯通石门贯通主要是在不同的开拓水平运输巷和回风巷之间进行的贯通,因运输巷和回风巷必须处于同一标高。
所以石门贯通时竖直方向(高程)比平面方向精度要求高一些。
根据我矿实际情况,特制定以下几条原则:1 •水平方向的控制:在运输巷、回风巷原有7〃、15〃导线点上延测支导线点至石门开口、穿口处。
2.延测支导线点可采用经纬仪或全站仪,仪器等级6〃以上。
3.贯通施工前必须复查延测支导线点,误差不超限方可开口施工。
4.高程控制:以原有水准基点为起算点,分别布设闭合水准路线至石门开口、穿口处。
5.闭合水准网采用DS3 以上级别的水准仪,水准网的精度等级按等外标准执行。
精度符合方可开口施工。
6.采用三角高程:石门开口、穿口高程控制点必须布设成高程导线。
必须使用(测角精度为2〃以上、测距精度等级为II 以上)的全站仪施测。
高程导线布设按一、二级导线点执行,误差不超限可开口施工。
(三)切眼贯通切眼贯通是不同水平各采区机道和风巷之间进行的贯通。
我矿K7 煤层为近水平煤层,煤层倾角一般为3〜9°巷道布置的方式使几乎所有的切眼都沿煤层走向贯通,所以贯通偏差的重要方向是水平方向,一般情况下高程可以不考虑。
10402采面开切眼与10402回风巷贯通测量设计书一、工程概述10402工作面是仁禾煤矿的第二个炮采工作面,该采面机巷总长420m,风巷长总410m,切眼总长140m,该采面从同一条边起始至贯通点距离约1050m。
该采面机、风巷及切眼由仁禾煤矿101掘进队、102掘进队施工。
为保证该炮采工作面10402切眼与10402回风巷准确贯通,特编制《10402采面开切眼与10402回风巷贯通测量方案设计》。
二、设计依据1、《煤矿测量规程》2、《矿井设计规范》3、矿井实测资料等三、人员及设备设计人:陈光华测量时间:2013年6月14日测量地点:10402工作面测量人员:李佑满、郭云富、袁发权、刘远彬测量误差范围:J2全站仪水平角误差不超过30秒,竖直角不超过1′。
注意事项:为保证测量精度,测量人员固定为4人,分工明确,1人观测仪器,1人记录(记录人员要反复校对前视、后视水平角差值和竖直角差值),前、后视各1人,地面验算1人。
每天测量完毕后,及时整理测量数据,由地面验算人员对测量数据重新验算,确保数据无误,并且要对电池及时充电。
仪器设备:全站仪一台、棱镜一台、三脚架两支、垂球两个四、贯通测量方案(一)井下导线测量测量路线:10402回风巷:以副井B8—3甩已知边,B8D1(甩车道)--专用回风巷--10402风巷--10402切眼(贯穿点H18)。
10402运输巷:以副井B8—3甩已知边,从副井B8—3甩—10402运输巷—10402运输巷切眼开口。
1、井下起始边的检校测量采用LTS-352N防爆全站仪对井下起始边进行检校,在该起始边可靠的前提下,作为导线测量的起始边。
2、井下导线采用LTS-352N防爆全站仪按7″导线精度施测,水平角观测两个测回,边长观测两个测回,并进行往返观测,各种测量数据限差符合技术要求,平差计算导线坐标。
3、选点和设点,井下导线点一般设在巷道的顶板上。
选点时至少两人,在选定的点位上用矿灯或电筒目测,确认通视良好后即可做出标志并用油漆或粉笔写出编号。

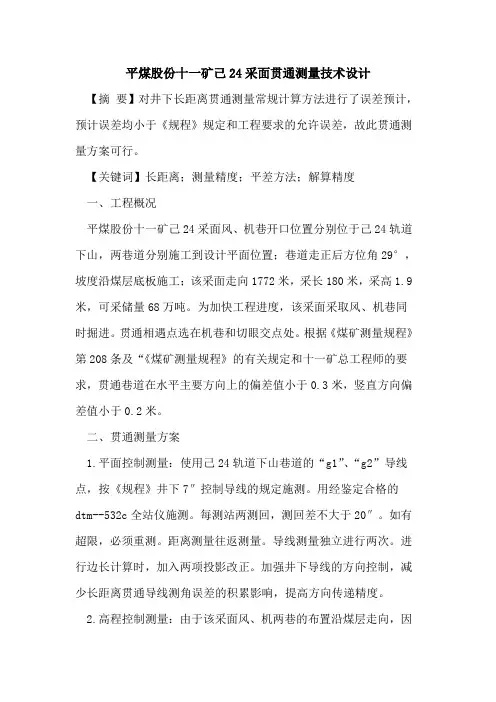

平煤股份十一矿己24采面贯通测量技术设计【摘要】对井下长距离贯通测量常规计算方法进行了误差预计,预计误差均小于《规程》规定和工程要求的允许误差,故此贯通测量方案可行。
【关键词】长距离;测量精度;平差方法;解算精度一、工程概况平煤股份十一矿己24采面风、机巷开口位置分别位于己24轨道下山,两巷道分别施工到设计平面位置;巷道走正后方位角29°,坡度沿煤层底板施工;该采面走向1772米,采长180米,采高1.9米,可采储量68万吨。
为加快工程进度,该采面采取风、机巷同时掘进。
贯通相遇点选在机巷和切眼交点处。
根据《煤矿测量规程》第208条及“《煤矿测量规程》的有关规定和十一矿总工程师的要求,贯通巷道在水平主要方向上的偏差值小于0.3米,竖直方向偏差值小于0.2米。
二、贯通测量方案1.平面控制测量:使用己24轨道下山巷道的“g1”、“g2”导线点,按《规程》井下7″控制导线的规定施测。
用经鉴定合格的dtm--532c全站仪施测。
每测站两测回,测回差不大于20″。
如有超限,必须重测。
距离测量往返测量。
导线测量独立进行两次。
进行边长计算时,加入两项投影改正。
加强井下导线的方向控制,减少长距离贯通导线测角误差的积累影响,提高方向传递精度。
2.高程控制测量:由于该采面风、机两巷的布置沿煤层走向,因此高程控制采用三角高程。
垂直角观测不少于两个测回,两次丈量结果的互差不应大于4mm,取其平均值作为最终丈量值。
三角高程测量应往返进行,相邻两点往返测高差的互差不应大于10+0.3lmm,取往返测高差的平均值作为一次测量的最终值。
三、导线的延长随着巷道的延伸,应每隔50m施测一次15″导线,每掘进150m 应施测一次7″级控制导线,同时作为高程点。
在巷道两端施测7″导线后,应根据实测的坐标和高程,及时计算巷道的方位角和倾角,并及时调整施工巷道的中线,以保证巷道按设计方位施工。
如果在掘进过程中出现断层等构造时,还应及时通知设计部门构造所在位置的高程,以便更改设计。
269井下测量是煤矿生产中的关键一环,确保测量数据真实准确对于合理制定生产计划、安全生产、提高开采效率、提高产量等都具有极为重要的作用。
但在实际煤矿井下测量过程当中,因主客观原因,会出现种种测量失误,得到的测量数据偏差较大,从而引起后续计算、分析错误,影响煤矿实际开采工作,直接造成经济损失,严重情况下甚至因错误数据引发煤矿安全事故,威胁工人生命安全。
随着矿井大型机械化设备的推广应用,回采工作面圈定范围不断增大,甚至部分矿井回采巷道长度超过3000 m,超前距离采煤工作面给巷道掘进、围岩支护以及贯通测量等工作开展带来新的挑战。
贯通测量会直接影响矿井煤炭开采效率,给巷道贯通带来一定影响。
文中以斜沟矿23108工作面回采巷道贯通为工程背景,制定贯通测量方案并给出辅助测量及安全保障措施,采用的贯通测量方案满足了采面回采巷道高质量贯通需求[1]。
1 贯通工程概况斜沟矿位于山西省吕梁兴县北50km处,矿区南北长约22km,东西宽约3-4km,矿井面积约88.6km 2,矿井设计生产能力1500mt/a。
23108工作面位于斜沟矿井田南部,工作面南北布置,北邻皮带巷,切眼紧邻井田南部边界。
23108工作面由材料巷、运输巷和切眼构成,巷道掘进总长度为3813m,其中23108材料巷、运输巷设计长度分别为1870 m、1753m,采用综掘工艺施工,围岩采用锚网索支护;23108切眼设计长度190m,采用综掘工艺施工,使用锚网索+单体支柱+π梁联合支护。
23108工作面预计贯通导线总长度约4050m,属大型贯通。
2 贯通测量方案确定根据《煤矿测量规程》该贯通属大型贯通,文中根据2205工作面贯通测量需求制定测量方案。
2.1 测量方案设计根据以往的贯通测量经验,采用7″级导线测量可以满足贯通精度要求,本次贯通设计选用 7″级导线施测。
利用现有巷道和待掘巷道分别在轨道巷、23106运输联巷、23108材料巷、23106材料联巷、23108运输巷及23108切眼布设测量导线,已有巷道按实际测量导线点,待掘巷道一般(平均)每 90 m 布设一点,贯通施测导线全长约4050 m,预计共施测导线点50个。

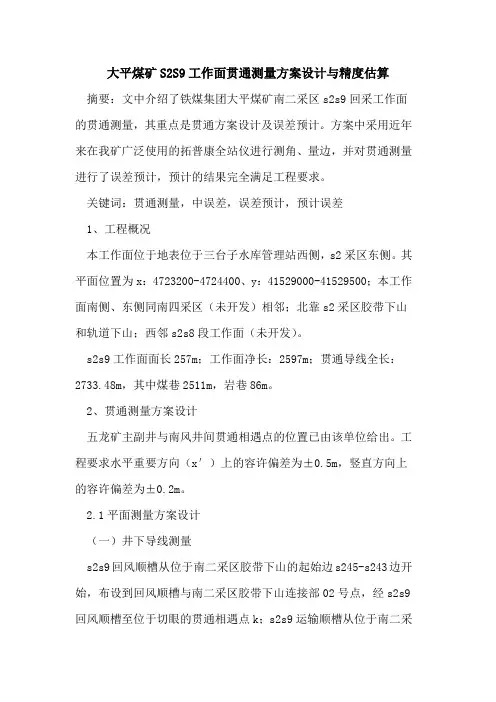

大平煤矿S2S9工作面贯通测量方案设计与精度估算摘要:文中介绍了铁煤集团大平煤矿南二采区s2s9回采工作面的贯通测量,其重点是贯通方案设计及误差预计。
方案中采用近年来在我矿广泛使用的拓普康全站仪进行测角、量边,并对贯通测量进行了误差预计,预计的结果完全满足工程要求。
关键词:贯通测量,中误差,误差预计,预计误差1、工程概况本工作面位于地表位于三台子水库管理站西侧,s2采区东侧。
其平面位置为x:4723200-4724400、y:41529000-41529500;本工作面南侧、东侧同南四采区(未开发)相邻;北靠s2采区胶带下山和轨道下山;西邻s2s8段工作面(未开发)。
s2s9工作面面长257m;工作面净长:2597m;贯通导线全长:2733.48m,其中煤巷2511m,岩巷86m。
2、贯通测量方案设计五龙矿主副井与南风井间贯通相遇点的位置已由该单位给出。
工程要求水平重要方向(x′)上的容许偏差为±0.5m,竖直方向上的容许偏差为±0.2m。
2.1平面测量方案设计(一)井下导线测量s2s9回风顺槽从位于南二采区胶带下山的起始边s245-s243边开始,布设到回风顺槽与南二采区胶带下山连接部02号点,经s2s9回风顺槽至位于切眼的贯通相遇点k;s2s9运输顺槽从位于南二采区胶带下山的起始边s243-s245边开始,直接布设到运输顺槽至位于切眼的贯通相遇点k。
布设井下7″全站仪导线,井下导线总长度为2733.48m,采用经过防爆处理后的gts332防爆全站仪,仪器级别为±1″,测距标称精度:±(2mm+2ppm*d),可满足测量要求,故选用其作为本次测量工程使用仪器。
以两个测回测量水平角,每边往返测量边长,往测及返测各两个测回,一测回内各读数之间较差不得超过10mm,4个测回之间较差不得超过15mm。
往返测量边长较差不得超过±2mm。
导线方位角闭合差≤±14″坐标相对闭合差小于1/8000。
采煤工作面巷道贯通测量设计书袁利东【摘要】本文以贺西煤矿51002 工作面为工程背景,统筹考虑煤矿的生产技术条件及贯通测量技术要求,提出巷道贯通方案.通过计算得知,巷道贯通误差满足贯通要求.%The Paper takes 51002 working face of Hexi Coal Mine as the engineering background. Taking into account the coal production technology conditions and the technical requirements of breakthrough measurement, the paper proposed roadway breakthrough program. Andby calculation, the tunnel breakthrough error is obtained which meets the breakthrough requirements.【期刊名称】《山东煤炭科技》【年(卷),期】2018(000)004【总页数】3页(P216-217,220)【关键词】煤矿;贯通测量;误差【作者】袁利东【作者单位】汾西矿业集团有限责任公司正文煤业,山西吕梁 032300【正文语种】中文【中图分类】TD175+.5巷道贯通是矿井建设的重要环节,精准的巷道贯通测量能够提高煤矿开采的安全性,避免资源的浪费,保障煤矿安全高效生产。
当前煤矿安全生产受到越来越多的重视,矿井贯通测量工作变得尤为重要。
设计最宜的巷道贯通测量方案,必须统筹考虑煤矿的工程地质条件、生产技术条件以及贯通精度的技术要求,以此达到巷道贯通的精确性、高效性。
1 工程概况51002工作面北部为矿区井田边界,南部为西翼采区大巷,东距保安煤柱87.5m,西邻采空区。
51002工作面布置在太原组10+11#煤层中,工作面运输平巷、回风平巷方位角均为0°58′24″,切眼的方位与两顺槽垂直。
某矿45202工作面井巷贯通测量设计及实施方案闫小军【摘要】本文以某矿井巷内的重要贯通工程为研究背景,贯通导线全长约为13 000m.导线按7\"基本控制导线的精度进行要求,井下7\"控制导线网以总回大巷中的H25、H26两点为起始点,经45202运输巷道、开切眼到贯通点K形成闭合导线网.【期刊名称】《中国矿山工程》【年(卷),期】2019(048)002【总页数】3页(P44-45,55)【关键词】GPS;变形分析;矿山测量【作者】闫小军【作者单位】山西铺龙湾煤业有限公司,山西大同0371000【正文语种】中文【中图分类】TD1751 前言某矿井设计生产能力45万t/a,核定生产能力36万t/a。
井田内地质构造复杂,采深大,造成矿压大。
井田走向长1.5km,倾斜长3.4km,井田面积5.12km2,开采石炭二叠系二1煤层,煤层厚度8.0m,煤层倾角平均19°。
矿井开拓方式为立井、暗斜井、多水平、主下山开拓。
45202工作面采用走向长壁爆破放顶煤采煤法,通风方式为中央并列两翼对角混合式,通风方法为机械抽出式。
全矿有井筒4个,主井、副井、西风井和南风井。
主井提煤,副井进风兼上下人员和运料提矸,西风井和南风井担负全矿回风。
南风井为斜井,并作为矿井的另一安全出口,其余井筒为立井。
(1)45202运输巷道设计水平长度为6 400m,沿5- 2煤层掘进,设计方位180°。
与其同时开工的45203回风巷道,设计长度大约6 500m,与45202运巷道相距25m(中心线),当与45202开切眼贯通后,只掘进45203回风巷道至6 500m处。
(2)45202回风巷道至2002年9月已掘进至6 270m处,沿5- 2煤层掘进,设计方位180°。
当45202开切眼掘进至245m处时再返掘130m与45202回风巷道贯通。
本项工程为一井内的重要贯通工程,贯通导线全长约为13 000m。
煤矿工作面贯通测量方案选取和精度评定概述煤矿工作面贯通测量是煤矿采煤工作中的重要环节。
正确选取测量方案并评定其测量精度对保障采煤工作的安全和高效具有重要意义。
本文将从测量方案的选取和精度评定两个方面探讨煤矿工作面贯通测量的相关内容。
测量方案选取直接法直接法是煤矿工作面贯通测量中最常用的方法。
该方法的原理是在工作面贯通时,使用激光测距仪、全站仪等设备直接测量贯通孔的长、宽、高等数据,然后计算孔的面积和体积。
这种方法测量速度快、准确度高,适用于孔长和孔高较短的贯通。
直接法的优点和缺点如下:优点•测量速度快•准确度高•适用范围广缺点•对测量人员的水平要求较高•适用于孔长和孔高较短的贯通间接法间接法是利用已知数据和测量数据计算未知数据的方法。
这种方法需要通过一些已知参数(例如煤层厚度、贯通孔内径等)计算未知参数(例如贯通孔体积、孔长、孔高等)。
这种方法常用的工具包括软件计算和计算公式。
间接法的优点和缺点如下:优点•需要测量孔长、孔高等数据较少•可以适用于各种形状和大小的贯通缺点•计算复杂度高•依赖于已知参数的精确度精度评定不同的测量方法具有不同的精度。
为了评定不同测量方案的精度,需要根据国家规定和测量标准进行评定。
目前,国家有多个关于煤矿测量的标准,例如《煤矿测量技术规程》、《煤矿测量控制和绘图标准》等。
这些标准为测量工作提供了具体的规范和指导。
我们在进行测量时,需要严格按照标准进行测量,并根据实际情况制定合理的评判标准。
通常情况下,可以根据测量的误差、偏差以及总体的准确度等指标来评判测量精度。
总结本文探讨了煤矿工作面贯通测量方案选取和精度评定的相关内容。
在进行贯通测量时,应根据实际情况选取合适的测量方案,并进行严格的测量和评定工作,以确保采煤工作的安全和高效。
山西泽州天泰西陈庄煤业有限公司
3210工作面贯通测量设计
说
明
书
设计编写:
审核:
编制时间: 2014年9月2日
3210工作面贯通测量设计说明书
一、工程概述
3210工作面,走向长376m,切眼巷长154.33米,该工作面贯通距离约1060m。
巷道掘进分别由矿综掘一队和综掘二队施工。
为了保证该巷道的准确贯通,地质测量科承担了3210工作面的贯通测量工作。
1.测量任务要求:
此次测量任务的主要要求是:
利用西运输大巷3210回风巷道口的导线起始边,分别对3210工作面上、下顺槽控制导线进行测量,等级为7″。
此次3210工作面的贯通测量工作,由于上下顺槽全部锚杆+锚索+钢带+金属网联合支护。
巷道应力很大,这将会给巷道顶板上导线点的设置、保存以及永久利用带来不便,将给此次贯通测量工作带来较大的困难。
2.作业依据的《规范》及测量控制系统
本次作业的依据为:
2.1.《煤矿测量规程》
2.2.本技术设计书。
二、贯通测量方案
1、井下导线测量
1.1.井下起始边的检校测量
采用防爆全站仪对井下起始边进行检校,在该起始边可靠的前提下,作为导线测量的起始边。
1.2 井下导线测量
井下导线采用防爆全站仪按7″导线精度施测,水平角观测两个测回,边长观测两个测回,并进行往返观测,各种测量数据限差符合技术要求,平差计算导线坐标。
2、井下高程测量
由于3210回采工作面的运输、回风巷道均是沿煤层底板掘进,故省略高程点的测量工作。
三. 误差预计
1、误差预计所需基本参数的确定
井下导线测角误差:根据《煤矿测量规程》规定,井下导线采用7″导线进行测量,取95.42/7==αm ″。
井下导线量边误差:根据全站仪的测距标称精度mD=±(2+2×10-6D )进行估算量边误差的大小。
2、贯通测量误差预计
2.1贯通相遇点K 在水平重要方向x 上的误差预计
2.1.1井下导线测量误差引起的K 点在x ′方向的误差
测角误差引起的(角度独立测量两次)误差:
225.0222222±=++±=∑∑∑)(下,,y yo yo x R R R m M ρββm
量边误差引起的(边长独立测量两次)误差:
我矿采用全站仪测距,最长边为200米,根据测距标称精度mD=±(2+2×10-6D )进行估算,量边误差的大小mD=±0.002m 。
005.0cos 2122±=±=∑,,αD x m M l m
2.1.2贯通在水平重要方向x 上的总中误差
225.022±=+±=,,,l K x x x M M M βm
2.1.3贯通在水平方向上的预计误差
=
=,,预K x x M M 20.450m >0.3m
从以上误差预计结果可知:在水平重要方向上未超过允许的贯通偏差值,说明所选定的测量方案和测量方法能够满足贯通精度要求。
通过贯通预计可以看出,引起水平方向上的贯通误差的诸多因素中,已知导线的方向和井下测角是最主要的误差来源。
四.贯通测量的保障措施
3210工作面贯通属于小型贯通,井下导线总长1000多米,贯通要求测量精度比较高,该工程的贯通对我矿按期工作面生产起着及其重要的作用,为确保该工作面能够安全、准确的顺利贯通,采取以下几方面措施:
1、成立贯通测量领导小组,明确各部门职责:
地测科负责贯通测量的实施工作,对前方的地质情况及时进行预测预报;
生产科根据测量成果及地质条件变化,及时调整设计,并且做好现场监管工作;
调度室负责协调、解决测量过程中遇到的有关问题;
安全科负责实施过程中的安全管理工作,并且加强现场监管。
2、地测科严格按照《煤矿安全规程》、《煤矿测量规程》组织该工作面的贯通测量工作,为了保证测量的成果达到或超过预计要求,在测
量时应采用一定的措施保障测量精度。
(1)为了保证测角和测距的精度,测量使用的全站仪和钢尺必须经过检测。
(2)为了防止巷道通风对测角的影响,在测角时,采用点下对中器进行对中,不用垂球进行对中。
(3)为了避免人为误差的影响,两次测量要更换观测人员。
(4)围岩应力大,点位易遭受破坏,测量前应注意检查点位是否发生变化.选点位时,应把重要点尽可能选在构筑物上。
(5)要加强技术管理,通过复测、复算,保证施工和控制测量成果的正确性,通过平差、短边增加测回数等技术手段,保证测量成果的精度。
3、施工测量中的管理工作
(1)掘进队负责所施工巷道的中向前50米范围内的中线延设工作,要求每班有专人延设中线。
在50米范围内发现中线不照,要及时向地测科汇报,地测科要重新测设,如果中线对照,巷道在掘进过程中中线偏200mm,对施工单位罚2000元,对施工单位负责人罚款500元。
(2)在施工过程中,50米范围内巷道做偏,对掘进队罚款500元,如果由于调度室协调不力,致使测量工作延迟,对调度室罚款500元。
(3)当贯通巷道剩余50~60米时,及时下发“贯通通知书”,一头停止掘进,最后一次标定贯通方向,完成导线的复测复算和精度标定。
4.提交成果资料
按《3210工作面贯通设计说明书》规定提交成果资料。
