落地式双排脚手架施工技术交底一、工程概况本项目为落地式双排脚手架施工工程,位于XX市XX区,建筑高度为80米,共26层,建筑结构为钢筋混凝土框架-剪力墙结构。
根据工程特点,结合现场实际情况,为确保施工安全、顺利进行,特制定本施工技术交底。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员进行技术培训,熟悉施工图纸及施工方案,明确施工要求及质量标准。
2. 编制施工进度计划,明确各阶段施工内容、时间节点及责任人。
3. 对脚手架施工相关规范、标准进行学习,确保施工过程中符合相关规定。
4. 组织技术交底会,将施工方案、施工要求、安全措施等内容传达给全体施工人员。
(二)、物资准备工作1. 根据施工图纸及施工方案,计算脚手架主要材料需用量,包括钢管、扣件、脚手板、安全网等。
2. 提前与供应商联系,确保材料供应及时,满足施工进度要求。
3. 对进场材料进行验收,确保材料质量符合国家标准及施工要求。
4. 储备足够的施工工具、设备,确保施工顺利进行。
三、一般规定1. 本工程脚手架施工应严格遵守《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)等相关国家法规和行业标准。
2. 脚手架搭设前,必须对搭设场地进行平整、夯实,确保地基承载力满足脚手架搭设要求。
3. 脚手架搭设过程中,应设置合理的安全防护措施,包括防坠落、防物体打击等,确保施工安全。
4. 脚手架搭设应按照施工方案进行,严禁擅自更改搭设方式和材料规格。
5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架使用安全。
6. 脚手架上不得堆放超过设计荷载的物品,严禁在脚手架上进行电焊、气割等作业。
7. 脚手架施工人员应佩戴个人防护装备,如安全帽、安全带、防滑鞋等,并严格遵守安全操作规程。
8. 脚手架搭设和拆除作业应在良好的天气条件下进行,遇有六级以上大风、雨、雪等恶劣天气,应停止作业。
9. 脚手架搭设和拆除作业应设置明显的警示标志,夜间施工应配备足够的照明设施。

落地式钢管脚手架搭设安全技术交底一、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
二、搭设脚手架的操作人员,必须经过专门训练和体格查验考核,持特种作业操作证方可上岗。
如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
三、脚手架搭设前,应按专项施工方案要求对施工人员进行交底。
四、进入作业区域,必须戴安全帽,带工具袋,进行悬空危险作业必须先挂扣安全带,严禁穿拖鞋、赤脚或硬底鞋上棚架操作。
严禁作业中吸烟,严禁酒后作业。
五、架设使用的材料及扣件的规格和质量必须符合有关技术规定和施工方案的要求,并经试验合格后才能使用。
钢管上严禁打孔,不准使用不合格的材料、扣件,不准钢、竹材料混搭使用。
六、落地式脚手架基础应平整、夯实。
立杆底部设置垫板,垫板材质可采用木脚手板或钢槽等。
立杆基础不在同一高度时,应将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不大于1000mm,靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
落地式脚手架四周应设置排水沟,采取有组织排水。
七、严格按照脚手架搭设方案规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好,拧紧或插挂好);垂直度小于1/1000,垂直允许偏差不大于±100mm。
八、首层、顶层和施工作业层必须有脚手板铺满,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
九、传递杆件料具,不准碰触高低压电源线和电气设备。
十、搭设过程中要及时设置连墙杆、斜撑杆、剪刀撑、扫地杆以及必要的卸荷吊索,保证架体剪刀撑与地面夹角不小于45°,不大于60°。
十一、脚手架外立面应用具有阻燃性能的密目式安全网封闭,安全网应张紧、无破损。
有条件的区域可采用镀锌钢板网或冲孔钢板网代替安全网进行封闭。
镀锌钢板网、冲孔钢板网应符合《连续热镀锌和锌合金镀层钢板及钢带》GB/T 2518有关要求,其耐冲击性能、耐贯穿性能等应满足《安全网》GB 5725等有关规定参数要求。
技术交底记录土夯实后应取样, 密实度应达到设计或规范要求(土压实系数为0.94, 夯实后的干密度≥1.65g/cm3), 回填由里外找3%坡(且不小于60mm), 脚手架外侧每隔20米设置50*50*50cm的集水坑。
脚手架底部每根立杆下应铺设厚50mm、宽250mm的通长脚手板(每根脚手板的长度不小于3m), 脚手板铺设必须平稳, 不得悬空。
脚手板上铺设槽钢或铁靴。
纵、横向扫地杆设置在底座上200mm处, 与立杆连接。
基础做法详下图:落地式脚手架底部做法示意图2、抛撑设置3、当脚手架下部暂不能设连墙件时应采取防倾覆措施。
当搭设抛撑时, 抛撑采用通长杆件, 并用旋转扣件固定在脚手架上, 与地面的倾角在45~60度之间;抛撑应在连墙件搭设后方可拆除。
抛撑间距3跨。
4、连墙件设置规定连墙件采用刚性连接, 外脚手架按每二步三跨设置一个连墙(柱)点, 用钢管、扣件与框架或楼板做好刚性连接(见下图)。
主楼采用图一;车库采用图二, 在车库顶板上预埋钢管。
10.4、底层歩距不应大于2米。
11、立杆与大横杆必须用直角扣件扣紧, 不得隔步设置或遗漏。
12、大横杆(即纵向水平杆)13、脚手架的大横杆应设置在立杆的内侧, 小横杆在上, 大横杆在下。
单根杆长度不应小于3跨。
14、大横杆接头形式采用对接, 用直角扣件与立柱扣紧, 上、下大横杆的接头不同跨两个相邻接头在水平方向错开的距离不应小于500mm, 位置应交错布置在不同的立杆纵距中与相邻立杆的距离不大于纵距的三分之一。
同一步纵向水平杆四周要交圈。
15、小横杆(即横向水平杆)15.1、小横杆设于大横杆之上, 每一立杆与纵向水平杆相交处(即主节点), 都必须设置一根横向水平杆, 并采用直角扣件扣紧在纵向水平杆上且严禁拆除。
16、横向水平杆间距应与立杆纵距相同, 且根据作业层脚手板搭设的需要等间距设置, 可在两立柱之间增设1~2根小横杆, 其最大间距不大于纵距的1/2(即750mm)。

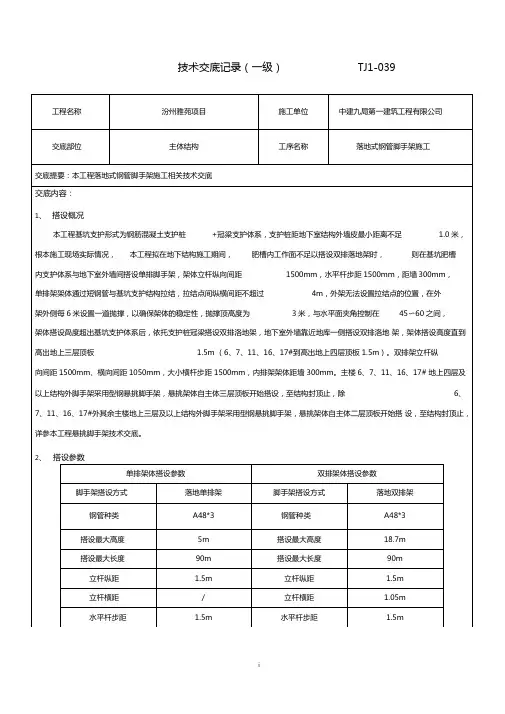

工程名称汾州雅苑项目施工单位中建九局第一建筑工程有限公司交底部位主体结构工序名称落地式钢管脚手架施工3、架体形象3.1整体形象立杆、水平杆、栏杆、横向斜撑为黄色,剪刀撑为红白色相间(每段长度为500mm);3.2小横杆每个主节点处设小横杆一道,小横杆外伸长度不小于 100mm,不大于150mm ,小横杆距主节点距离为 120mm(不得大于150mm);3.3安全立网安全网强度符合规范要求,且张挂平整(采用塑料扣绑扎,严禁采用细铁丝绑扎),并保持整洁无破损;3.4安全警示带沿外架四周,每隔 3层或10m设置20cm高安全警示带,第一道设于第2层水平封闭层处;安全警示带安装于外架外立杆的内侧,采用13mm厚木胶合板。
警示带外立面采用油漆刷成红白相间色条,色条宽300mm ;3.5横向斜撑一字型、开口型处双排脚手架的两端必须设置横向斜撑,中间每隔6跨设置一道;高度在24m以下的封闭型双排脚手架可不必设横向斜撑,高度在 24m以上,除拐角处设置外,中间每隔 6 跨设置一道;5.1.2纵向水平杆设置在立杆内侧,长度为 6米,局部4米调整。
钢管接头要错开,用对接扣件连接,两根相邻纵向水平杆的 接头不得设置在同步或同跨内,接头中心至主节点的距离不小于500mm 。
各接头中心至最近主节点的距离不应 大于纵距的1/3。
纵向水平杆与立杆用直角扣件连接,至少伸出0.1米。
fbi 按头41同時内l ifii J当采用搭接时,搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于 100mm 。
5.1.3横向水平杆主节点处必须设置一根横向水平杆,不得随意拆除。
长度1.5米。
两头搁于纵向水平杆上,至少伸出0.1米。
脚手架内侧端头离墙 0.1米。
横向水平杆与纵向水平杆用直角扣件连接。
作业层上非主节点处的横向水平杆,根 据所支撑的脚手板的需要设置,最大间距不大于立杆纵距的 1/2。

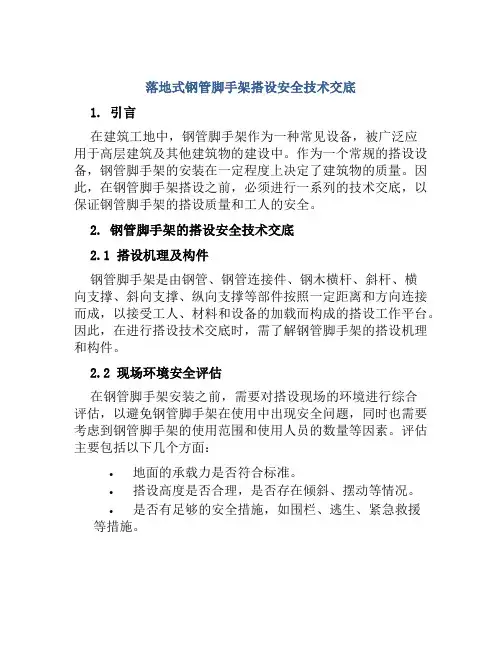

落地式脚手架施工技术交底一、工程概况本项目为某高层建筑落地式脚手架施工工程,位于XX市XX区,建筑高度约为100米,共有30层,建筑结构为钢筋混凝土框架-剪力墙结构。
本工程脚手架搭设面积约为10000平方米,主要用于主体结构施工、装饰装修施工及外墙施工等阶段的作业。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目管理人员学习相关法规、规范和标准,了解落地式脚手架的施工要求。
2. 编制详细的施工方案,明确脚手架搭设、使用、拆除等各阶段的施工工艺及质量、安全要求。
3. 对施工人员进行安全技术交底,确保施工人员熟悉施工方案及操作规程。
4. 对脚手架施工图纸进行审查,确保图纸符合规范要求。
(二)、物资准备工作1. 根据施工图纸和施工方案,计算脚手架主要材料的需求量,包括钢管、扣件、脚手板、安全网等。
2. 提前预订所需材料,确保材料供应及时。
3. 对进场的材料进行检查,确保材料符合国家标准和设计要求。
4. 准备施工所需的工具和设备,如扳手、螺丝刀、电焊机、塔吊等。
5. 对脚手架材料进行分类堆放,做好标识,便于施工时取用。
6. 根据施工进度计划,安排材料进场时间,确保施工顺利进行。
三、一般规定1. 施工前,应办理相关施工手续,取得施工许可证。
2. 施工过程中,严格遵守国家及地方相关法规、规范和标准。
3. 施工现场应设立明显的安全警示标志,提醒施工人员注意安全。
4. 施工现场应配备足够的消防设施,并定期检查、维护。
5. 施工人员应持证上岗,严格遵守操作规程,确保施工安全。
6. 定期对脚手架进行检查、维护,发现问题及时整改。
后续内容(四、落地式双排钢管外脚手架搭设标准至五、各项技术管理措施)将根据实际工程需求进行补充。
以上内容仅供参考。
三、一般规定1. 施工安全管理- 施工前必须对所有施工人员进行安全技术交底,确保每位施工人员了解工程的安全技术要求。
- 建立健全施工现场安全管理制度,明确各级管理人员的安全职责。
