卫生间隔断安装施工组织设计方案(最终版本-1)
- 格式:doc
- 大小:277.50 KB
- 文档页数:12
卫生间隔断安装方案交底内容:一、为确保公建卫生间隔断安装技术要求统一,特下发此技术交底.二、施工准备:1、材料:根据工程设计要求选用高1100mm、1830mm、1810mm、1750mm等型号成品型材,尺寸已根据不同卫生间尺寸加工成成品.2、配件:不锈钢材质支座,角码,不锈钢H型横杠、不锈钢指示锁、不锈钢合页、门挡片、挂衣钩.3、紧固材料:膨胀螺栓、圆头自攻螺丝、木螺丝和玻璃胶.4、主要工具:电钻、螺丝刀、电源、插盘、工具钳、测量尺、电起、玻璃胶枪等。
5、作业条件:(1)卫生间的地面材料及墙面材料安装完成。
(2)施工期间保证提供相应电源。
三、工艺流程现场放线→固定片、脚座钻孔打眼→固定片、脚座钻孔安装→侧板安装→端板安装→横杠安装→门合页安装→门安装→门安全指示锁及门挡安装。
四、操作工艺1、墙壁固定片墙壁上画出固定片的中心线,用电钻在线上2处钻孔后预埋塑胶塞套于孔内,再将固定片用膨胀螺丝固定于墙面上,侧板每块板双侧分别用2个固定片进行固定,上下固定片中心距离侧板顶面底面20CM,如若钻孔时遇到预埋给水管道,则相应进行调整,调整后需保证直角连接件在同一水平线上。
2、脚座安装及调整地板画出脚座位置中心线,侧板脚座中心距离墙面和侧板前缘均为20CM安装(遇见地砖缝处可向板中方向做≦10CM 适当调整,但确保安装牢固线条统一),中侧板采用两个支腿等距安装,距板边20CM安装,边端板(15CM≤30CM)安装采用一个支腿居中进行安装,完成后调整脚座.3、侧板安装将中侧板(高度1810mm,幼儿隔断为1100mm)立靠在墙壁固定片及调整脚座上,调高此板至离地,正常高度145mm,确定水平后,用螺丝将隔间板固定在墙壁固定片及调整脚座上,安装时需注意隔断板毛边向下。
4、端板安装正端板、侧端板(高度1830mm,幼儿隔断为1100mm)安装,底部与中侧板底部相平,内侧用固定片与侧板连接固定(外侧为保证美观,不安装固定片),安装完成后用螺丝将端板固定于侧板上,安装时需注意毛边向下。
卫生间隔断板施工方案一、施工前准备工作1.确定隔断板的材料和规格,一般常用的材料有瓷砖、玻璃、铝板等,规格根据实际需要确定。
2.掌握卫生间的平面布局和尺寸,以便设计隔断板的具体位置和尺寸。
3.对卫生间进行清洁和消毒,保证施工环境的清洁卫生。
4.准备施工所需的工具和材料,包括切割工具、尺子、铅笔、水平仪、螺丝刀、螺丝等。
二、卫生间隔断板施工步骤1.根据卫生间的设计和尺寸,确定隔断板的具体位置和尺寸,并在墙面上用铅笔和尺子做好标记。
2.根据墙面的材质选择适当的安装方式,一般常用的有挂装和插装两种方式。
挂装是将隔断板直接挂在墙面上,而插装是将隔断板插入墙体预留的槽口中。
3.根据隔断板的材料和尺寸进行切割和加工,确保隔断板与卫生间墙面的贴合度。
4.对隔断板进行固定,可以使用螺丝和螺丝刀将隔断板固定在墙面上。
注意螺丝的选择和安装技巧,以确保隔断板的牢固度。
5.隔断板的表面处理,包括涂刷、抛光等。
根据隔断板的材料和设计要求选择合适的处理方式。
6.完成隔断板的安装后,可以对卫生间进行清洁和检查,确保隔断板的安装质量和卫生间的整体品质。
三、注意事项1.在施工过程中需注意安全,特别是使用切割工具时要戴好防护眼镜和手套,防止切割物溅入眼睛和伤害手指。
2.在选择隔断板的材料和规格时,要考虑其耐水、防潮、防腐蚀等性能,以适应卫生间的湿度和特殊环境。
3.在隔断板的安装过程中,要保证水平度和垂直度,以确保隔断板的稳固和平整。
4.在隔断板的固定过程中,要注意选择合适的螺丝和螺丝刀,以免损坏隔断板或墙面。
5.在隔断板的表面处理过程中,要使用专业的工具和材料,避免对隔断板造成损坏。
6.在施工结束后,要进行卫生间的清洁和消毒,以保证使用者的健康和卫生。
以上是卫生间隔断板施工方案的详细步骤和注意事项,通过合理的施工布局和精细的施工工艺,可以确保隔断板的安装质量和卫生间的整体品质,提升使用者的舒适度和使用体验。
卫生间隔断施工方案一、产品简介:卫生间隔断是由特定板材,配已专用配件经生产制作,现场安装而成。
本公司的卫生间隔断设计新颖、制作工艺先进,并具有一支高素质、技术娴熟的现场安装队伍,能使产品保质保量如期完成.二、施工准备1、材料及安装工具:(1)进入现场的隔板样式、数量及加工质量符合设计要求,有出厂合格证。
(2)五金配件的种类、规格、型号符合图纸要求,并与卫生间隔板相匹配且产品质量合格。
(3)安装工具:电锤、改锥、电钻、曲线锯等。
2、作业条件:(1)卫生间隔断进入施工现场必须检查验收,安装前应先检查型号,尺寸是否符合要求。
(2)现场安装队我们实行队长负责制,由队长负责统筹协调施工期间的一切事宜。
(3)严格按照施工程序,确保施工质量。
(4)注意卫生间隔断门板的开启方向及测量的尺寸,以确保安装时的门的裁口方向.三、操作工艺:(一)、工艺流程:(1)现场检查-—-(2)派线确位—-—(3)安装标高———(4)配件定位-——(5)安装调试--—(6)清理打胶--—(7)安装验收1、现场检查:查看图纸复量尺寸,检查图纸与现场是否相符,检查瓷砖,卫生洁具等相关的成品有无损坏之处,特殊工艺的按照甲方和监理确认的施工图施工。
2、派线确位:标好墙面尺寸,保持水平,垂直、大片应安在两坑正中间(或按现场要求操作).3、安装标高:根据测量的图纸检查卫生间隔断安装的标高尺寸。
4、配件定位:按照标高,设计和监理确认通过的五金件(合页、门锁、拉手、支架、横梁)设计确认通过,安支架时保持两边间距尺寸一样,安大片直角时,保证在中间位置(分中),上下两端保持18公分,(直角中心点)根据情况有管道,腰线应量好尺寸,再开口,缝口不超过0。
1厘米(直角),注意不要打坏墙砖或地砖,安合页时,门上下两端保持16厘米,门下端与中小片高低一样,合页螺丝安装在(打眼时应控制在小于1厘米深度,尔后上螺丝,安锁时应注意如有台阶锁芯的位置距门下端85厘米,如有残疾人坑,应与有台阶锁位置一样平行,锁一定要端正,灵活自如,锭横梁应在中小片上固定螺丝或钉子,锭塑板或角铝应从反面安圆头螺丝固定,注意塑板与中小片无缝平整.5、安装调试:调试固定门缝应2至2.5毫米的距离,小腿固定至少两颗螺丝,,门与中小片下端平齐,门的开启轻松自如,回归到位,对隔断门用线进行四边调正,门上下水平垂直,满足施工规范的要求。

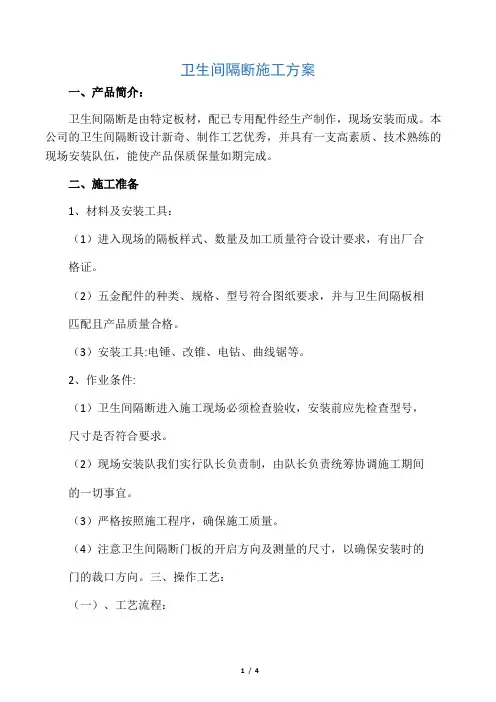

卫生间隔断施工方案卫生间隔断施工方案产品简介:卫生间隔断是由特定板材和专用配件制作而成,具有新颖的设计、先进的制作工艺和高素质的现场安装队伍,可保证产品的质量和按期完成。
施工准备:1.材料及安装工具:1)隔板样式、数量和加工质量符合设计要求,有出厂合格证。
2)五金配件种类、规格、型号符合图纸要求,且与卫生间隔板相匹配,质量合格。
3)安装工具包括电锤、改锥、电钻和曲线锯等。
2.作业条件:1)卫生间隔断进入施工现场前必须检查验收,安装前应检查型号和尺寸是否符合要求。
2)现场安装队实行队长负责制,由队长负责统筹协调施工期间的一切事宜。
3)严格按照施工程序操作,确保施工质量。
4)注意卫生间隔断门板的开启方向和测量尺寸,以确保安装时门的裁口方向正确。
操作工艺:一)工艺流程:1)现场检查---(2)派线确位---(3)安装标高---(4)配件定位---(5)安装调试---(6)清理打胶---(7)安装验收1.现场检查:查看图纸复量尺寸,检查图纸与现场是否相符,检查瓷砖、卫生洁具等成品是否损坏,特殊工艺按照甲方和监理确认的施工图施工。
2.派线确位:标好墙面尺寸,保持水平和垂直,大片应安装在两坑正中间(或按现场要求操作)。
3.安装标高:根据测量的图纸检查卫生间隔断安装的标高尺寸。
4.配件定位:按照标高、设计和监理确认通过的五金件(合页、门锁、拉手、支架、横梁)设计确认通过,安装支架时保持两边间距尺寸一致,安装大片直角时,保证在中间位置(分中),上下两端保持18公分(直角中心点),根据情况有管道、腰线应量好尺寸再开口,缝口不超过0.1厘米(直角),注意不要打坏墙砖或地砖。
安装合页时,门上下两端保持16厘米,门下端与中小片高度一致,合页螺丝安装时应控制在小于1厘米深度,然后上螺丝。
安装锁时应注意如有台阶锁芯的位置距门下端85厘米,如有残疾人坑,应与有台阶锁位置平行,锁一定要端正、灵活自如,横梁应在中小片上固定螺丝或钉子,塑板或角铝应从反面安圆头螺丝固定,注意塑板与中小片无缝平整。
卫生间隔断安装施工方案本一、施工前准备工作1.确定施工区域:根据卫生间的使用需求和设计方案,确定隔断的安装位置和数量。
2.材料准备:根据设计方案,准备好所需的隔断材料,包括隔断板、框架、配件等。
3.工具准备:准备好所需的工具,如扳手、电钻、锯子等。
4.清理施工区域:清理卫生间,确保施工区域干净整洁。
二、施工步骤1.安装隔断框架:根据设计方案,确定隔断框架的位置和尺寸。
使用电钻和扳手将隔断框架与墙面固定,确保其稳固牢固。
2.制作隔断板:根据尺寸要求,使用锯子或剪刀将隔断板剪裁成适当的尺寸。
注意保留好边缘,以防止刮伤和受损。
3.安装隔断板:将制作好的隔断板插入框架槽口中,确保其与框架密合。
使用配套的螺丝或卡扣将隔断板固定在框架上。
4.固定配件:根据设计方案,安装隔断板上的配件,如门把手、扶手等。
使用螺丝和扳手将配件与隔断板牢固连接。
5.清洁卫生间:施工完成后,清洁卫生间,将施工过程中产生的垃圾和灰尘清理干净。
三、施工注意事项1.安全施工:在施工过程中,必须严格遵守安全操作规范,佩戴好安全帽、手套和口罩,避免意外伤害。
2.精确测量:在安装隔断框架和制作隔断板时,必须进行准确的尺寸测量,以确保隔断的安装准确无误。
3.物料保护:在施工过程中,要注意保护隔断板和配件,避免刮伤和受损。
4.施工顺序:按照上述施工步骤的顺序进行施工,确保施工过程合理有序。
5.施工质量检验:每个施工步骤完成后,必须对其质量进行检验,确保符合设计方案和施工要求。
6.卫生处理:施工期间产生的垃圾和污渍要及时清理处理,保持施工现场的清洁整洁。
通过以上施工方案,可以确保卫生间隔断的安装工作顺利进行,保证隔断的质量和使用效果。
同时,施工过程中要注意安全施工,遵守相关规范,确保施工人员的安全。
说明:1、本项目技术标采用暗标评审,技术标投标文件除封面规定的位置外,一律不得出现投标人的任何信息。
2、封面编号由我校招标采购办公室统一填写。
3、技术标封面统一使用A4打印,技术标装订时必须统一使用胶装。
目录第一章编制原则与依据第二章工程概况第三章施工准备第四章施工管理机构第五章卫生间隔断施工工艺第一章、编制原则与依据一、编制原则:1、本工程施工组织设计编制的目的是从施工全过程出发,在保证施工质量和施工工期的前提下,根据各种具体的施工条件,为师大学花津校区2-5#教学楼厕所隔断改造工程卫生间隔断项目施工阶段提供较为完整的纲领性技术文件。
在施工中,将在此基础上强化、细化与适当调整施工方案和施工计划,使之更好、更全面地指导施工。
2、本公司参加的招标围为师大学花津校区2-5#教学楼厕所隔断改造工程卫生间隔断项目的制作安装与售后服务,施工组织设计按此容展开,同时兼顾配合协调工作与总承包方管理方案。
3、坚持执行基本建设程序,严格按照竟标工期要求组织施工,确保在竟标工期不折不扣地完成本工程,发挥工程效益和基本建设投资效益。
4、加强施工中的计划性,克服盲目性。
在确保安全生产,保证质量的前提下,节约材料,降低成本,更好地完成施工任务。
5、加强施工总平面管理,合理安排施工现场,搞好同其它专业单位的施工协调工作,组织好现场文明施工。
6、提高科技含量,积极推广应用新材料、新工艺、新技术、新设备,让科技转化为生产力。
二、编制依据:1、本施工方案适用于师大学花津校区2-5#教学楼厕所隔断改造工程卫生间隔断项目。
该施工方案在编制中依据的技术文件、规和标准如下:1.1招标单位提供的招标文件、补充文件。
1.2 师大学花津校区2-5#教学楼厕所隔断改造工程施工图。
1.3 结合本公司的卫生间隔断施工经验和资料。
2、本工程采用的规与标准:我公司对本工程的施工将全部以下列现行的中华人民国一切有关法规要求的标准执行,如下述标准与规要求与标书有出入,则以较为严格要求为准。

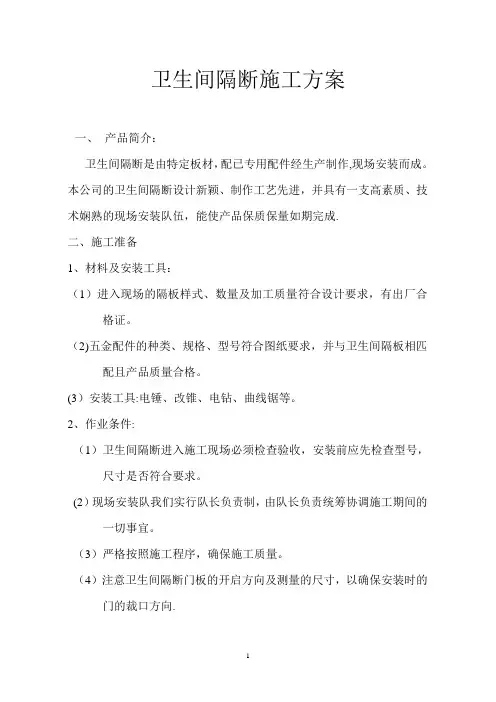

卫生间隔断施工方案一、产品简介:卫生间隔断是由特定板材,配已专用配件经生产制作,现场安装而成。
本公司的卫生间隔断设计新颖、制作工艺先进,并具有一支高素质、技术娴熟的现场安装队伍,能使产品保质保量如期完成。
二、施工准备1、材料及安装工具:(1)进入现场的隔板样式、数量及加工质量符合设计要求,有出厂合格证。
(2)五金配件的种类、规格、型号符合图纸要求,并与卫生间隔板相匹配且产品质量合格。
(3)安装工具:电锤、改锥、电钻、螺丝刀等。
2、作业条件:(1)卫生间隔断进入施工现场必须检查验收,安装前应先检查型号,尺寸是否符合要求。
(2)现场安装队我们实行队长负责制,由队长负责统筹协调施工期间的一切事宜。
(3)严格按照施工程序,确保施工质量。
(4)注意卫生间隔断门板的开启方向及测量的尺寸,以确保安装时的门的裁口方向。
三、操作工艺:(一)、工艺流程:(1)现场检查---(2)派线确位---(3)安装标高---(4)配件定位---(5)安装调试---(6)清理打胶---(7)安装验收1、现场检查:查看图纸复量尺寸,检查图纸与现场是否相符,检查瓷砖,卫生洁具等相关的成品有无损坏之处,特殊工艺的按照甲方和监理确认的施工图施工。
2、派线确位:标好墙面尺寸,保持水平,垂直、大片应安在两坑正中间(或按现场要求操作)。
3、安装标高:根据测量的图纸检查卫生间隔断安装的标高尺寸。
4、配件定位:按照标高,设计和监理确认通过的五金件(合页、门锁、拉手、支架、横梁)设计确认通过,安支架时保持两边间距尺寸一样,安大片直角时,保证在中间位置(分中),上下两端保持18公分,(直角中心点)根据情况有管道,腰线应量好尺寸,再开口,缝口不超过0.1厘米(直角),注意不要打坏墙砖或地砖,安合页时,门上下两端保持16厘米,门下端与中小片高低一样,合页螺丝安装在(打眼时应控制在小于1厘米深度,尔后上螺丝,安锁时应注意如有台阶锁芯的位置距门下端85厘米,如有残疾人坑,应与有台阶锁位置一样平行,锁一定要端正,灵活自如,锭横梁应在中小片上固定螺丝或钉子,锭塑板或角铝应从反面安圆头螺丝固定,注意塑板与中小片无缝平整。
卫生间隔断施工方案一、产品简介:卫生间隔断是由特定板材,配已专用配件经生产制作,现场安装而成。
本公司的卫生间隔断设计新奇、制作工艺优秀,并具有一支高素质、技术熟练的现场安装队伍,能使产品保质保量如期完成。
二、施工准备1、材料及安装工具:(1)进入现场的隔板样式、数量及加工质量符合设计要求,有出厂合格证。
(2)五金配件的种类、规格、型号符合图纸要求,并与卫生间隔板相匹配且产品质量合格。
(3)安装工具:电锤、改锥、电钻、曲线锯等。
2、作业条件:(1)卫生间隔断进入施工现场必须检查验收,安装前应先检查型号,尺寸是否符合要求。
(2)现场安装队我们实行队长负责制,由队长负责统筹协调施工期间的一切事宜。
(3)严格按照施工程序,确保施工质量。
(4)注意卫生间隔断门板的开启方向及测量的尺寸,以确保安装时的门的裁口方向。
三、操作工艺:(一)、工艺流程:(1)现场检查---(2)派线确位---(3)安装标高---(4)配件定位---(5)安装调试---(6)算帐打胶---(7)安装验收1、现场检查:查看图纸复量尺寸,检查图纸与现场是否相符,检查瓷砖,卫生洁具等相关的成品有无损坏之处,分外工艺的按照甲方和监理确认的施工图施工。
2、派线确位:标好墙面尺寸,保持水平,垂直、大片应安在两坑正中间(或按现场要求操作)。
3、安装标高:根据测量的图纸检查卫生间隔断安装的标高尺寸。
4、配件定位:按照标高,设计和监理确认通过的五金件(合页、门锁、拉手、支架、横梁)设计确认通过,安支架时保持两边间距尺寸一样,安大片直角时,保证在中间位置(分中),上下两端保持18公分,(直角中心点)根据情况有管道,腰线应量好尺寸,再开口,缝口不超过0.1厘米(直角),注意不要打坏墙砖或地砖,安合页时,门上下两端保持16厘米,门下端与中小片凹凸一样,合页螺丝安装在(打眼时应控制在小于1厘米深度,尔后上螺丝,安锁时应注意如有台阶锁芯的位置距门下端85厘米,如有残疾人坑,应与有台阶锁位置一样平行,锁一定要端正,灵敏自如,锭横梁应在中小片上不变螺丝或钉子,锭塑板或角铝应从反面安圆头螺丝不变,注意塑板与中小片无缝平展。

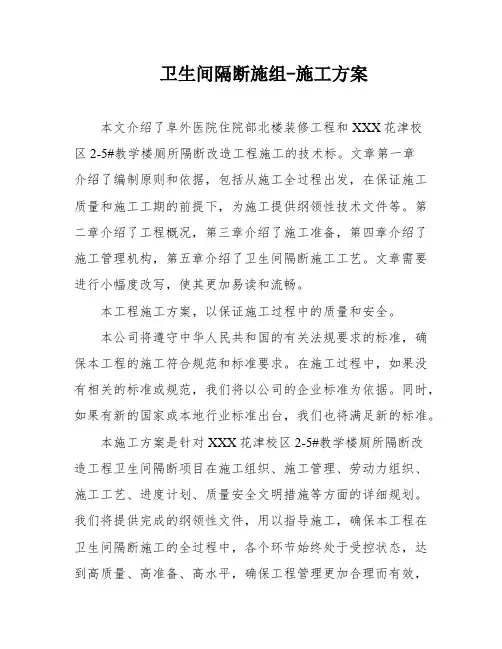

卫生间隔断施组-施工方案本文介绍了阜外医院住院部北楼装修工程和XXX花津校区2-5#教学楼厕所隔断改造工程施工的技术标。
文章第一章介绍了编制原则和依据,包括从施工全过程出发,在保证施工质量和施工工期的前提下,为施工提供纲领性技术文件等。
第二章介绍了工程概况,第三章介绍了施工准备,第四章介绍了施工管理机构,第五章介绍了卫生间隔断施工工艺。
文章需要进行小幅度改写,使其更加易读和流畅。
本工程施工方案,以保证施工过程中的质量和安全。
本公司将遵守中华人民共和国的有关法规要求的标准,确保本工程的施工符合规范和标准要求。
在施工过程中,如果没有相关的标准或规范,我们将以公司的企业标准为依据。
同时,如果有新的国家或本地行业标准出台,我们也将满足新的标准。
本施工方案是针对XXX花津校区2-5#教学楼厕所隔断改造工程卫生间隔断项目在施工组织、施工管理、劳动力组织、施工工艺、进度计划、质量安全文明措施等方面的详细规划。
我们将提供完成的纲领性文件,用以指导施工,确保本工程在卫生间隔断施工的全过程中,各个环节始终处于受控状态,达到高质量、高准备、高水平,确保工程管理更加合理而有效,以优质、高速、安全、文明的施工及合理的价格完成该工程的建设任务。
本工程的范围是室内卫生间隔断,工程地点是XXX花津校区2-5#教学楼厕所。
我们将以包工、包料、包质量、包安全、包文明施工、包交工、包竣工验收及竣工验收后保修的形式承包施工。
在施工准备阶段,我们将进行图纸技术交底、工程量复核和现场调查。
设计人员将根据实际需要进行深化设计,拿出能充分体现建筑设计师意图、安全可靠、结构合理、技术先进、在施工过程中能完全保证质量且性价比高的卫生间隔断施工图。
我们还将组织工程技术人员和相关参与施工管理人员对设计图纸进行研究和会审,以便审查和发现施工设计中待完善的问题并及时修改。
同时,我们将组织设计师对其设计思想、主要选材、构件作法等进行技术交底,使施工组长明确设计要求,熟悉审查设计图纸及相关技术资料。
卫生间隔断施工方案一、施工准备工作在进行卫生间隔断施工之前,首先需要对施工现场进行准备工作。
清理卫生间内的杂物,确保施工区域整洁无障碍;确定隔断的尺寸和位置,做好测量和标记工作;准备好所需的材料和工具,包括隔断板材、扣件、锤子、电动工具等。
二、隔断结构设计根据卫生间的实际情况和需求,设计合适的隔断结构。
一般情况下,采用金属框架结构和刚性隔断板材,保证隔断的稳固性和耐用性。
根据实际情况选择合适的材质和尺寸,确保隔断结构符合卫生间使用需求。
三、隔断安装步骤1. 安装金属框架:首先在卫生间内墙面上安装金属框架,确保框架平整牢固。
根据设计要求,设置好框架的横向和纵向支撑,保证隔断的稳定性。
2. 固定隔断板材:将预先加工好的隔断板材放置在金属框架上,用扣件或螺丝固定板材和框架,确保隔断板材与框架之间紧密连接,不留缝隙。
3. 完善细节处理:对隔断板材进行修整,确保边缘平整美观;安装门扇和门框,保证卫生间隔断的使用功能完善;进行表面处理,如喷涂防水涂料或贴纹理壁纸,保护隔断板材并增加装饰效果。
四、验收和收尾工作完成隔断施工后,进行验收工作。
检查隔断结构是否符合设计要求,是否稳固耐用;检查门扇和门框是否完好无损,是否开合自如;检查表面处理是否平整美观,是否符合卫生间的整体风格。
最后,进行收尾工作。
清理施工现场,将材料和工具整理归档;交付业主验收,确保卫生间隔断施工工作完成合格;提供使用和维护说明,帮助业主正确使用和保养卫生间隔断,延长使用寿命。
通过以上卫生间隔断施工方案的准备、设计、施工和收尾工作,可以保证隔断施工工作的顺利进行和最终效果的质量保证。
希望本方案对您今后的卫生间装修工作有所帮助。
谢谢!。

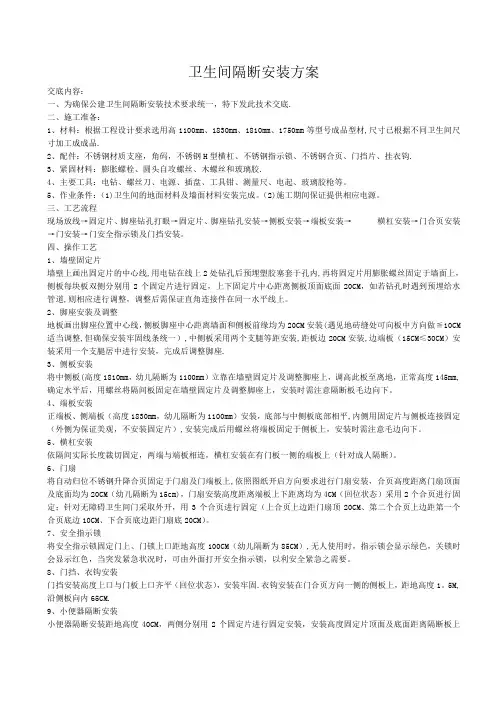

卫生间隔断安装方案
交底内容:
一、为确保公建卫生间隔断安装技术要求统一,特下发此技术交底。
二、施工准备:
1、材料:根据工程设计要求选用高1100mm、1830mm、1810mm、1750mm等型号成品型材,尺寸已根据不同卫生间尺寸加工成成品。
2、配件:不锈钢材质支座,角码,不锈钢H型横杠、不锈钢指示锁、不锈钢合页、门挡片、挂衣钩。
3、紧固材料:膨胀螺栓、圆头自攻螺丝、木螺丝和玻璃胶。
4、主要工具:电钻、螺丝刀、电源、插盘、工具钳、测量尺、电起、玻璃胶枪等。
5、作业条件:(1)卫生间的地面材料及墙面材料安装完成。
(2)施工期间保证提供相应电源。
三、工艺流程
现场放线→固定片、脚座钻孔打眼→固定片、脚座钻孔安装→侧板安装→端板安装→横杠安装→门合页安装→门安装→门安全指示锁及门挡安装。
四、操作工艺
1、墙壁固定片
墙壁上画出固定片的中心线,用电钻在线上2处钻孔后预埋塑胶塞套于孔内,再将固定片用膨胀螺丝固定于墙面上,侧板每块板双侧分别用2个固定片进行固定,上下固定片中心距离侧板顶面底面20CM,如若钻孔时遇到预埋给水管道,则相应进行调整,调整后需保证直角连接件在同一水平线上。
2、脚座安装及调整
地板画出脚座位置中心线,侧板脚座中心距离墙面和侧板前缘均为20CM安装(遇见地砖缝处可向板中方向做≦10CM适当调整,但确保安装牢固线条统一),中侧板采用两个支腿等距安装,距板边20CM安装,边端板(15CM ≤30CM)安装采用一个支腿居中进行安装,完成后调整脚座。
将中侧板(高度1810mm,幼儿隔断为1100mm)立靠在墙壁固定片及调整脚座上,调高此板至离地,正常高度145mm,确定水平后,用螺丝将隔间板固定在墙壁固定片及调整脚座上,安装时需注意隔断板毛边向下。
4、端板安装
正端板、侧端板(高度1830mm,幼儿隔断为1100mm)安装,底部与中侧板底部相平,内侧用固定片与侧板连接固定(外侧为保证美观,不安装固定片),安装完成后用螺丝将端板固定于侧板上,安装时需注意毛边向下。
5、横杠安装
依隔间实际长度裁切固定,两端与端板相连,横杠安装在有门板一侧的端板上(针对成人隔断)。
6、门扇
将自动归位不锈钢升降合页固定于门扇及门端板上,依照图纸开启方向要求进行门扇安装,合页高度距离门扇顶面及底面均为20CM(幼儿隔断为15cm),门扇安装高度距离端板上下距离均为4CM(回位状态)采用2个合页进行固定;针对无障碍卫生间门采取外开,用3个合页进行固定(上合页上边距门扇顶20CM、第二个合页上边距第一个合页底边10CM、下合页底边距门扇底20CM)。
7、安全指示锁
将安全指示锁固定门上、门锁上口距地高度100CM(幼儿隔断为85CM),无人使用时,指示锁会显示绿色,关锁时会显示红色,当突发紧急状况时,可由外面打开安全指示锁,以利安全紧急之需要。
8、门挡、衣钩安装
门挡安装高度上口与门板上口齐平(回位状态),安装牢固。
衣钩安装在门合页方向一侧的侧板上,距地高度1.5M,沿侧板向内65CM。
9、小便器隔断安装
小便器隔断安装距地高度40CM,两侧分别用2个固定片进行固定安装,安装高度固定片顶面及底面距离隔断板上下边缘20CM。
卫生间隔断安装完成后,将侧板与墙面胶结处用瓷白密封胶进行密封处理,要上下均匀、宽度一致。
五、质量标准:
1、紧固卫生间隔断螺丝时,先将底部螺丝上紧,注意两侧挡板门扇的耦合情况。
不要摇晃门扇,以防损坏隔断。
2、板面平整,无缺损,无翘曲变形,无划痕,颜色搭配应统一或协调。
3、封边要自然、平整、粘结度好。
4、侧板与墙面、侧板与端板之间要连接牢固,稳定美观。
一般项目:
侧板边与墙之间的缝隙用胶填充。
门扇开启方向同设计要求一致,开关灵活、五金齐全、螺丝紧卧平,指示锁舒适自如,离地位置水平一致。
门缝双面缝隙均匀,门缝宽度为1.5~2.5mm。
隔板上下高度应水平一致。
允许偏差项目:
1、边板、门板离地高度允许偏差为±2mm。
2、边板垂直高度偏差为±2mm。
六、成品保护及注意事项:
成品保护
1、卫浴隔断施工中,应保证以装部分不受破坏,不能随意改变其他设备位置。
2、板材入场,存放使用过程中应妥善保管,注意存放方式,保证不变形,不污染。
3、已安装完的隔断不得碰撞,保持隔断板面及配件不受损伤和污染。
注意事项
1、隔断与墙面、门板和边板缝隙过大或过小,施工时加强测量精度,固定过程中调匀接缝距离。
2、隔断安装不牢固,施工过程中,固定片应拧紧螺丝不得倾斜、松动、不能遗漏螺丝,顶部不锈钢横杠要安稳牢固。
3、安装完成后,立即进行封闭或者完善木门安装,防止隔板材料被盗。
七、安全措施:
1、施工人员必须进行入场安全教育,经考核合格后方可进场。
2、作业时必须按规定正确使用个人防护用品,着装整齐,严禁赤脚和穿拖鞋。
3、施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业。
4、施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
5、施工过程中使用的电动工具及电气设备,应符合标准,施工中所用的电动工具及电气设备的安装必须有专业电工完成,施工中使用的各种工具应符合相关规定要求,利于操作,确保安全。
7、施工用电做到“一机、一闸、一箱、一漏”配置。
8、搬运隔断板进门拐弯时应注意不要被挤伤。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
交底内容:
项目(专业)
交底人接受人技术负责人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
