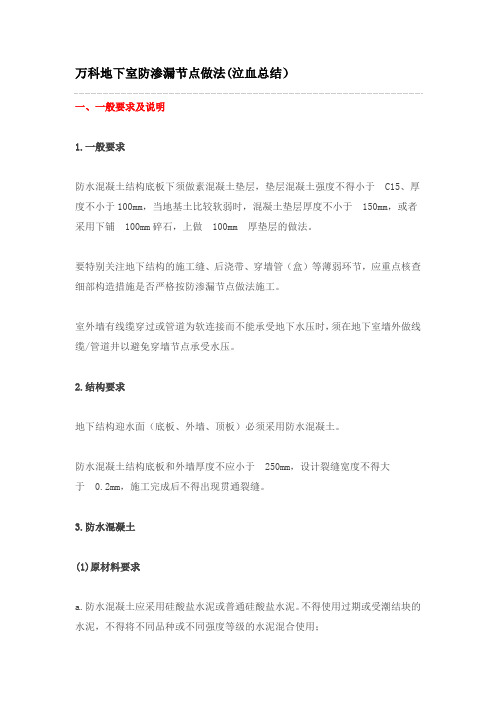

1.工程概况

万科中心地下室建筑形式为钢筋混凝土框架结构。由于施工过程中种种原因,地下车库后浇带、外墙等部位出现渗漏。

2.编制依据及原则

1)<<建筑渗漏维修技术规程>>

2)遵循“防、排、截、堵相结合,刚柔相济,因地制宜,综合治理”的原则

3.渗漏维修方案

3.1. 渗漏原因分析及治理方案的选择

该地下室原柔性防水层已破损,部分已失去防水效果,水源从细微的结构裂缝渗入,这是导致渗漏的根本原因

特别是对钢筋砼地下室内有漏水点和线流的部位应采用注浆堵漏办法解决。因为处于外界水环境中的建筑结构因其混凝土结构存在裂缝、蜂窝、空洞等混凝土缺陷,当外层防水层破坏或建筑防水形式是采用自防水混凝土结构时,上述混凝土缺陷必然成为渗透水通道造成洞内渗漏;对于地下建筑,建筑物外层防水的修复几乎是不可能的,因为一方面渗漏点难以确定准确位置、二来修复外防水层的费用巨大到绝对难以承受的程度;因此,采取建筑内部堵漏防水的处理方案无论是从技术上还是从经济方面都是砼结构漏和线流最佳的处理方法。遇水膨胀固化聚氨酯灌浆堵漏技术则是处理一般建筑渗漏的经济、有效的方法。具体方案设计如下:

30~50MM

混凝土混凝土裂缝

遇水固化有机灌浆材料

混凝土裂缝灌浆堵漏示意图

混凝土裂缝

200~250

灌浆孔位

梅花型布孔

混凝土缺陷

(蜂窝、孔洞等)

混凝土裂缝、缺陷灌浆堵漏平面布孔示意图

渗漏治理措施:由于渗漏水是沿着结构的裂缝或者混凝土板面的薄弱环节渗入,如果仅仅从

室内混凝土表面设置防水层,水仍然能够在混凝土内扩散造成渗漏面向周围扩散,因此这种类型的渗漏应从根本解决。采用压力注浆法将裂缝和混凝土自身的空隙彻底封堵,这种维修方法具有施工工艺成熟、作业方便、维修效果显著、施工工期短、对周围环境没有任何干扰等优点,以达到从内部整体设防的目的。

渗漏治理步骤如下:

1、查找地下室区域内砼结构面的裂缝并标出。

2、在裂缝处及渗漏点进行注浆堵漏有效的解决办法。

3.2.渗漏维修施工

3.2.1.注浆堵漏施工

1)混凝土结构渗漏灌浆堵漏施工说明

处于外界水环境中的建筑结构因其混凝土结构存在裂缝、蜂窝、空洞等混凝土缺陷,当外层防水层破坏或建筑防水形式是采用自防水混凝土结构时,上述混凝土缺陷必然成为渗透水通道造成室内渗漏;对于地下建筑,建筑物外层防水的修复几乎是不可能的,因为一方面渗漏点难以确定准确位置、二来修复外防水层的费用巨大到绝对难以承受的程度;因此,采取建筑物内部堵漏防水的处理方案无论是从技术上还是从经济方面都是最佳的处理方法。遇水膨胀固化聚氨酯灌浆堵漏技术则是处理一般建筑渗漏的经济、有效的方法。

2)注浆材料及设备说明

(1)进口注浆料性能和特点

注浆材料:采用德国原装进口PUR-3102、3100系列弹性聚胺酯发泡止水剂。该材料具有极强的可灌性和遇水发泡性能。在压力作用下沿混凝土细微裂缝(0.02毫米以上),孔洞迅速扩散,遇水发泡堵塞孔隙,从而达到止水的目的。该材料遇水后具有连续二次发泡的性能,具有其它堵漏发泡材料无可比拟的特点:

1)效果:可渗透到微细的孔隙中并固定下来,止水彻底;

2)亲水性:易与水混合发生快速反应;

3)粘度:粘度低,易于注入;

4)延伸率:发泡后,具有优秀的伸缩性;

5)快速反应:低温下发泡速度为40秒~90秒;

6)粘结力:与构件的粘结力良好。

性能如下表:

物理性能指标

粘度(25℃)(cps,厘粕)-发泡剂1000土500

延伸力(℅)5土2

100土10

抗拉强度(psi,磅/英寸2)

最大膨胀率(%)2500℅土100℅

1)设备性能优点

HP-5000是德国公司开发生产,是目前全世界唯一用于裂缝化学注浆堵漏的专业机械。这种电动式注浆机.使用电压为220伏,机械重量为5公斤.携带方便、可在狭窄的空间进行操作。它的优点:

?机器轻便:整台重量只有5公斤,容易携带,在使用上一人即可操作,省时又省力。

?推力大:本台机器的最大输送压力可达700KG/CM2,可将结构体中细微的裂缝完全堵住,

达到全面的止漏效果。

?坚固耐用:因为机械内全部都是采用高性能金属材料,不易磨损,使用年限长。

?保养容易:万一机械出现故障,在工地场都可用自行排除,不用送回公司做维修,故不

会影响工程进度。

?使用材料范围广泛:本机械可使用任何单组份或双组份液状材料(材料内不能含有粉状

物质),包括聚氨酯、环氧树脂、内烯酸树脂——等等材料,所以本机械又可因使用材

料的不同而做多用途之使用。

?清洗简单:每次约使用600c.c.的清洗剂,只要3-5分钟循环清洗,即可将机械清洗干净。

2)设备使用守则

?本机器以220伏特为正确电压,不可使用380伏特之电压。

?使用前应检视润滑油填注孔,若主轴室润滑油不足时需加填指定之润滑油。

?机器连转前应确实以干净专用清洗二次。

3)机器清洗步骤

?药剂打完后,将乘余药剂打回桶内,再倒入专用清洗剂(约600c.c.),先将送料管内药

剂全部打出,确定送料管内无药剂,再次倒入专用清洗剂(约600c.c.),将开关阀门放

回漏斗内循环。

?循环清洗时间为3-5分钟即可,此动作重复二次,清洗后倒入机油50c.c.,打开开阀使

机油润滑轴心。

?如现场没有机油,请将弹簧及钢珠取出后清洗并妥善保存,才不至于下次使用时造成活

塞损坏。

4)故障排除

?如机器无压力或不出料时,将轴心泵前端螺丝打开,把弹簧及钢珠取出,将铜心及弹簧

钢珠清洗干净,放入钢珠再将特制铁棒插入,用力敲下,使钢珠铜心密合。

?再将弹簧放入,螺丝先不锁上,倒入专用清洗剂,用手轻压弹簧按下开关让专用清洗剂

将杂物冲出,锁上螺丝即可。

?轴心泵前端如有漏油现象,可能是垫片弹性疲乏,应将前端固定座拆下更换垫片。

5)机器配件

?高压管一卷(5米)

?灌注头一个

?开关阀门一组

?14-17板手一只

?4mm六角板手一只

? 2.5mm六角板手一只

?滤网一个

?特制铁棒一支

?其它工具:注浆钢针头、注浆橡皮管等。

3)施工工艺

(1)布孔:施工操作人员从结构面的一测开始逐处查找漏点,并用颜色标明。标示的方法根据渗漏部位的不同确定,大面积的渗漏采用密集的点标示,裂缝渗漏采用画×标示,一般是沿着裂缝的走向每隔10cm两边交替标记,单个的渗水点采用颜色画○标示。

(2)钻孔施工:布孔完毕后,紧随着的施工人员手持电钻根据颜色的标记在漏点旁3~4㎝处与基面保持45o角钻孔,孔径为(10毫米)注浆嘴的直径,钻孔深度为结构层厚度的一半,标记点的孔钻孔深度要浅,画×标示的点钻孔深度要深一些并稍微向裂缝处倾斜。画○标示的点钻孔深度要深,直至有明水流出;然后在钻完孔的地方安装注浆嘴,安装时要尽量深设,只露出1~1.5㎝在板外并拧紧.

(3)注浆施工:注浆采用电动注浆机进行,并在注浆管的一端安装压力表,当注浆各孔段的进浆量小于5L/min,并达到设计压力后稳定10min,检查孔的吸水量每米小于1.0L/min时注浆结束,然后进行下一处的施工。

(4)封孔处理:注浆结束后,剔凿掉注浆嘴,然后涂渗透结晶型材料。

4)注意事项

灌浆技术是一项对操作技术水准要求较高的工作,因此操作人员必须经过预先培训,准确掌握各项操作要领并具备了一定的实际经验后才可从事实际工程的灌浆施工。

4.工程验收

1、防水维修项目施工中,每一道工序完成后应由专人进行检查验收。

2、在施工中按规定做好分项工程的交接检查,接受业主的检查验收,并在工程隐蔽之前接受建设方的验收,未经检查验收,不得进行下道工序的施工;合格后方可进行下一道工序的施工。

5.主要施工管理措施

5.1. 施工质量保证措施

1)施工人员全部采用与我公司长期签约的具有3年以上防水经验的专业工人;

2)实行质量“一票否决权”、“合格工程警界线”制度,严格把关;

3)建立工程质量“五检制度”,即从工人→队长→现场施工员→质检部门→监理部门,检查验收。

4)严格按照要求施工,完善施工组织分级制度,严格自检制度,严格精细管理。

5.2. 安全与文明施工措施

1)现场管理人员进场施工前必须对所有工人进行技术和安全交底;

2)在施工区域外设置围挡和明显的标识,夜间设置警示灯,确保行人及施工人员的安全。

3)室内施工前在场地周边必须设置塑料垫布,保护其它部位地面砖不被污染。

4)施工周边必须要有1.5m的安全距离;

5)施工产生的垃圾,要全部装袋,集中堆放,以免影响周围的环境。

5.3. 消防保证措施

1)消防管理原则:预防为主,防消结合。

2)严格执行国家及北京市有关消防的法规、管理条例、办法,配合总承包方的消防安排,采取一切可能的预防火灾的措施。

3)施工前对操作人员进行消防安全教育,加强消防意识。

4)配备足够的消防灭火器材,配备的器材要做到专人保管、专人维修、定期检查,保证器材的完好率为100%。消防器材要设在易发生火灾隐患或位置明显处,所有的消防器材均要涂上红油漆,设置标志牌。要保障消防道路的畅通。

5)严格按照现场的布局划分用火作业区、易燃材料区、生活区,保持防火间距。

6)加强对易燃、易爆物品的管理,设置专用仓库存放,在存放处持明显警示牌,对于此类材料严格执行限领料制度。

外墙渗漏水维修施工方案设计14654

春晖里小区维修工程 施工方案

目录 一、工程概况 (1) 二、产生渗漏水的原因 (1) 三、维修材料的选用 (1) 四、材料的性能特点 (2) 五、具体施工方法 (3) 六、施工人员 (4) 七、施工质量保证措施 (4) 八、施工工期保证措施 (4) 九、安全保证及文明施工 (5) 十、维修工程的验收及回访保修 (5)

一、工程概况 春晖里小区位于大港区,现因多面的原因外墙、屋顶出现了渗漏水。影响居民的正常生活,影响建筑物的正常使用 二、产生渗漏水的原因 外墙面:因该工程墙体为红砖砌筑,外墙饰面抹灰涂料不严实,出现空鼓裂痕,腰线由于风化出现裂缝,下雨时雨水便从这些虚弱部位渗进墙体而出现了渗漏水。 因屋面防水层设计时选材不合理,已失去防水效果,雨水穿过防水层,渗到珍珠岩隔热层,再从楼板和女儿墙接合处渗到顶屋住户的窗户顶板和墙体出现渗水。 三、维修材料的选用 经我公司技术人员现场查勘,根据渗漏水的实际情况,结合我公司在其它项目中的类似情况及处理方法。建议: 1、外墙面及窗边饰面砖缝不密实,有空洞的采用聚合物防水涂料(该材料用于卫生间防水和外墙防水效果好,但不适用于屋面防水)掺水泥制成的腻子填补,饰面砖较小的裂缝与女儿墙压顶及交接处用透明外墙防水胶刷补,然后喷淋一道无痕迹外墙防水剂; 2、屋面女儿墙角部位渗水的打掉原有隔热层、找平层及面层,用无机铝盐防水砂浆将转角处批成圆弧阴角,然后做好防水层,经闭水试验不渗水后还原屋面隔热层及面层(由屋面防水维修班配合施工)。 四、材料的性能特点 1、聚合物防水涂料是采用进口建筑专用聚合物胶为主要原料以多种助

剂制成的一种环保性防水材料。用该材料制成的腻子具有优异的粘结性、抗渗性,用该材料补好的孔洞强度胜过原有的砂浆。 2、无色透明防水胶是以共聚物乳液为基料,掺加合成橡胶乳液改性剂,表面活性剂、增塑剂制成的高分子柔性透明无色外墙防水涂料,该材料无色、透明、涂覆后不会破坏原墙面装饰效果,不会出变黄、而且耐热、耐紫外线、使用寿命长。 3、无痕迹外墙防水剂属有机硅憎水性防水材料,喷淋到墙面干燥后,即起憎水效果,雨水落在上面好象落在荷叶上的水珠一样即自行滑落。由于该材料无色,喷淋到墙面后能保持原有的色泽。建筑物在雨中犹于穿了一件看不见的雨衣。 4、环氧树脂具有高粘度和高强度,固化后的树脂性能远远超过水泥材料。因此环氧树脂加稀释剂后,掺入一定比例的水泥配制的浆液通过压力灌入窗框与墙体结合处的空隙后能够起到粘连充填缝隙和补强、防水防渗的作用。 五、具体施工方法 1、铝合金窗框与墙体有空隙须灌浆处理的,在窗框的四周用电钻钻直径6mm的孔洞。安上灌浆咀用手压灌浆机压入环氧树脂加水泥配制的浆液,浆液压满后用木楔子或速凝水泥封住灌浆咀,经七十二小时固化后切掉木楔子,还原灌浆打眼处的内墙涂料。 2、墙面及窗边维修,将用于外墙施工的尼龙吊绳固定在屋面可以负重的固定件上,将滑板安装好,工人系好安全带坐在滑板上,下到需修补的部位,以及空调洞口,膨胀螺栓周围用聚合物防水涂料制成的腻子填补墙

地下室开裂、渗漏处理专项施工方案设计 (完整版)

碧桂园城市之光2期项目工程 地下室 开 裂 渗 漏 处 理 施 工 方 案 编制/日期: 审核/日期: 审批/日期: 中成建工集团

目录 一、编制依据及编制说明 (1) 二、工程概况 (1) 三、组织管理 (2) 四、防开裂和处理措施 (3) 五、防渗漏和处理措施: (14)

一、编制依据及编制说明 1《建筑地基与基础工程施工质量验收规》(GB50202-2013); 2《混凝土结构工程施工质量验收规》(GB50204-2015); 3《砌体工程施工质量验收规》(GB50203-2011); 4《屋面工程质量验收规》(GB50207-2012); 5《地下防水工程质量验收规》(GB50208-2011); 6《建筑地面工程施工质量验收规》(GB50209-2010); 7《建筑装饰装修工程质量验收规》(GB50210-2013); 8《建筑给排水与采暖工程施工质量验收规》(GB50242-2002) 9中成建工集团《防开裂、防渗漏重点控制》等文件 10碧桂园城市之光2期项目全套图纸 通常工程后浇带、施工缝、穿墙管道、预留连接口、外墙面、屋面、卫生间、厨房、阳台楼面等部位为易发生渗漏部位。根据中成建工集团质量要求,在施工过程中要加强施工管理,按照设计要求精心施工,确保整体防水层的连续性。为此,我项目部针对工程实际情况编制了开裂、渗漏处理专项施工方案,对易发生裂缝、渗漏部位进行细化,以指导施工,明确施工工艺和具体操作要求,监控检查容和标准,做到责任到人。 二、工程概况 1、工程概况:

楼及配套工程、地下车库等,总建筑面积约138158.00㎡。 三、组织管理 本工程防开裂、防渗漏作为控制重点,严格把好质量关,对其中的关键工序及控制要点进行监控,并做好隐蔽验收。以下是主要几个控制点分别为:地下室楼板裂缝、墙体裂缝、地面裂缝、砼施工、地下部分工程。 地下部分包括:后浇带施工、通道口连接部分、地下室外墙和地下室底板、顶板及地下防水施工。 要做好工程防开裂、防渗漏工作必须要有一套完善的施工管理组织和管理措施,这样才能在施工过程中有效地预防并控制住所容易产生的渗漏问题。 1、工程管理目标:争无渗漏工程,创开裂率最低。 2、组织形式:成立质量通病防治小组 2.1、防治小组的权限: 防治小组发现未按监理方及建设方批准的防开裂、防渗漏专项施工方案施工的,有责令施工队限期整改的权力;如没有整改或整改不到位,有权进行经济处罚甚至要求返工、整改。 2.2、防治小组的责任: 尽量消除因施工原因造成的质量通病。 2.3、防治小组的负责围: 本方案中所涉及的属我方承包围的施工质量通病。

漏水施工修补方案

目录 1、工程概况 (1) 2、漏水分析 (1) 3、施工方案 (1) 4、施工准备 (3) 5、施工工序 (3) 6、后期主要控制点 (4) 7、安全注意事项 (7) 8、工程质量保证措施 (8) 9、保修条款承诺 (11)

1、工程概况: 1、工程名称:员工活动中心屋面改造及其它维修工程。 2、工程地址:本工程位于**************。 3、结构形式:钢筋混凝土框架结构。 4、有效工作面积:依据清单。 2、漏水分析: 项目部针对屋面的砼浇筑采用非泵送浇筑,坍落度为60~80mm,人工振捣。在浇筑过程中砼的坍落度较低,加上人工振捣不密实,造成所有栋数有不同 程度的漏水情况,以及在卫生间降板处的掉模施工时的加固方式不合理,同 样有个别的渗水现象。 3、施工方案: 项目部针对以上漏水处的修复进行商讨并最终确定出修复方案。 1、针对屋面漏水的检查情况和漏水程度均在图纸上进行标注,并制定出 修补台账。管理模式采用谁跟踪谁签字,谁签字谁负责。 2、在修复时:进行专人跟踪,专人修复,修复的施工作业人员必须是认 真负责的,在修复时,根据漏、渗透水情况采用不同的修复方法。 1)、渗透处,只是表面湿润,不成股流下的:采用在结构板面上刷水泥 防水涂膜进行处理,在涂刷前应将找平层凿除,将结构板表面清理干净,用 水湿润,然后进行涂刷。涂刷厚度为1.2厚,干燥后进行淋水试验或蓄水试 验进行验收,必须达到不渗水和无水纹才能进行保护层恢复,试验时必须通 知甲方监理进行检查认可,并由管理员在台账上签字后才能进行下道工序施

工。 2)、渗透处,表面有明显的水波的;将找平层凿除,并将结构表面清理 干净,看有没有砼的质量通病,有麻面的用高标号水泥防水砂浆进行找补,待干燥后涂刷1.2厚水泥防水涂膜。干燥后进行淋水试验或蓄水试验进行验收,必须达到不渗水和无水纹才能进行保护层恢复,试验时必须通知甲方监理进行检查认可,并由管理员在台账上签字后才能进行下道工序施工。 3)、有明显的漏水现象,将找平层凿除,并将结构表面清理干净,看有 没有砼质量通病,若有蜂窝的必须进行凿除,并重新浇筑,浇筑前应将砼中的小石子露出,成凹凸状,用水湿润并刷水泥浆,用高一标号的混凝土进行浇筑,浇筑的砼应掺入膨胀剂,模板的支设必须用顶托,严禁用铁丝和铁线。砼终凝完成后并及时养护,养护必须用麻袋或草帘子湿润覆盖。养护时间不应少于72小时。养护期满后且砼强度达到设计值的75%方能拆除模板。拆除后应进行淋水试验或蓄水试验进行验收,必须达到不渗水和无水纹才能进行保护层恢复,试验时必须通知甲方监理进行检查认可,并由管理员在台账上签字后才能进行下道工序施工。 4、施工准备: 1)人员的准备:修补的人必须为责任心强,有经验的人,要求工人3人以上,专职管理员最少1人。 2)材料、工具准备: 记录本:施工平面布置图,台账薄,工序交接单,粉笔; 砼浇筑工具:凿子,铁锤,灰刀,水桶,猪毛刷,给水软管等混凝土浇筑时使用的工具; 养护材料:草帘子,麻袋或棕垫

地下室防水施工方案

吉安#####工程 地 下 室 防 水 施 工 方 案 编制人: 审核人: 审批人: 编制单位:江西省###有限公司编制时间:二0##年##月二十日

目录 第一章编制依据 (1) 第二章地下室防水概况 (3) 第三章施工部署 (4) 第一节材料准备 (3) 第二节施工进度计划 (4) 第四章防水施工方法 (6) 第一节基面要求 (3) 第二节施工步骤 (4) 第三节地下室特殊地方防水 (3) 第四节结构自防水施工 (4) 第五章安全质量保证措施 (7) 第一节安全目标 (3) 第二节安全生产管理措施 (4) 第三节质量保证措施 (3) 第六章环境与文明施工保证措施 (10) 第一节文明施工措施 (3) 第二节环境保护措施 (4)

第一章编制依据 1、《地下工程防水技术规范》(GB50108-2008)。 2、《江西省建筑防水构造图集》。 3、国家现行有关施工规范,规程及技术标准。 4、《地下防水工程质量验收规范》(GB50208-2011) 5、《混凝土结构工程施工质量验收规范》(GB50204-2015) 6、建设单位提供的吉安##项目施工图。 7、建设单位提供的其本单位要求做法###构造。 第二章地下室防水概况 本工程##一标段及 4#地块幼儿园房建总包工程位于吉安##,总建筑面积约## ㎡,地下室建筑面积约20000㎡,含##栋15~24F住宅楼,1栋3F幼儿园、3栋1F户型室,高层建筑为剪力墙结构,一层地下室,主要建筑结构为框剪结构。本工程高程采用黄海高程系统,框架剪力墙结构。本工程±0.000 相当于绝对标高62.50m(黄海高程),地下室底板标高为-5.2m。 根据地下室使用功能,具体做法如下: 1、地下室底板做法表:

地下室渗漏施工方案

地下室渗漏施工方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

目录 1 施工简介 (1) 2 编制依据 (1) 3 现场调查 (1) 工程所在周围的环境 (1) 渗漏水水源有变化规律 (2) 渗漏水发生的部位、现状及影响范围 (2) 结构稳定情况及损害程度 (3) 裂缝的分布(见附图) (3) 4 工程的技术资料 (3) 5 砼裂缝处理修补措施 (3) 裂缝处理措施(无渗漏) (3) 裂缝处理措施(有渗漏) (3) 6 施工部署 (4) 劳动力配备 (4) 设备投入 (4) 材料选用 (4) 7 选用应用材料特性 (5) 材料简介 (5) 材料特点 (6) 外观 (6) 8 施工计划 (6) 9 施工措施 (6) 施工工艺 (6) 布孔 (6) 钻孔施工 (6) 注浆施工 (7) 封孔处理 (8)

观察处理 (8) 10 堵漏工程质量标准 (8) 11 质量保证措施 (8) 9 安全措施及文明施工 (9) 安全技术措施 (9) 文明施工 (10)

1 施工简介 **工程,目前生产综合楼主体结构已封顶,±层填充墙已完成,地下室外墙防水施工已经结束并回填土,土表层为外脚手架硬化层。现场检查过程中发现地下室板墙内侧产生了多处竖向裂缝,且多数有渗水痕迹,主要集中在F/1~9轴板墙。 针对现场渗漏情况,我公司做了如下分析,具体如下: 1)裂缝的主要原因砼带模保养时间偏少,拆模提前导致裂缝; 2)混凝土的收缩,混凝土在不受外力的情况下的这种自发变形,受到外部约束时(支撑条件、钢筋等),将在混凝土中产生拉应力,使得混凝土开裂; 3)外界气温湿度变化的影响,产生的局部裂缝。 裂缝经过**********有限公司检测,所测5个构件的最大裂缝宽度范围为~。本工程结构构件环境类别设计为二a类,依据《混凝土结构设计规范》GB50010-2010的规定:最大裂缝宽度的限值为≤;设计地下室防水等级为二级(不允许渗水,围护结构无湿渍)。 为达成本工程质量目标,减少和消除质量通病的发生。根据工程检测单位现场检测裂纹的数据以及设计院的技术核定单,特编制地下室裂缝、渗漏处理专项方案用于指导现场实施。 2 编制依据 《混凝土结构设计规范》GB50010-2010; 《地下工程防水规范》GB 50108-2008; 《地下防水工程质量验收规范》GB 50208-2011; 《地下工程渗漏治理技术规程》JGJ/T212-2010; 《混凝土裂缝检测报告》JG2; 《技术核定单》320-B2921SY7-T03-01 3 现场调查 工程所在周围的环境 本工程站址区场地设计标高±为(1985国家高程基准,以下同),地下室地面标高为,地下室板墙全高为,场地(±)以上为。按照《岩土工程勘测报告》K11121S,对本工程建设有影响的地下水类型主要为孔隙潜水。其水位主要受大气降水与地表水体的影响,呈现季节性变化规律。勘测期间测得站址区地下水初见水位埋深一般为~(相应高程

地下室防渗漏措施讲课教案

地下室防渗漏措施

地下室防渗漏措施 一、地下室渗漏原因分析: 从目前看,影响防水工程特别是地下防水工程质量的因素有两条,一是设计问题,二是施工问题。当前设计对防水工程只谈采用什么材料和确定工程的防水等级,很少画出节点做法和细部大样(参照标准图集)。这样就没有从源头上去规范防水工程的一些做法;第二是施工的问题,施工单位,特别是总包单位承接工程后,只是按规定找一个有资质的防水施工单位进行分包施工,而对于工程前期如何进行图纸会审,根据工程的具体情况(包括施工环境气候的情况,作业条件,地下水位的高低以及地下水有无侵蚀作用等)进行材料的认定和施工方案的编审等,主要技术环节没有像主体工程施工时那样引起重视,而施工中又很少去跟踪检查、旁站监督,故许多细部处理欠妥,导致工程完工就出现问题,严重的直接影响使用,此时,施工单位再花大量的人力物力去进行维修(而且效果往往不好),既影响我方和施工单位的关系和声誉,同时也加大了工程成本。 二、防治措施: (一)地下防水工程应遵循:多道设防,刚柔相济的原则; 细部防水应精心施工的原则。 砼结构自防水,是以工程结构本身的密实度实现防水功能的一种防水做法。高层建筑地下防水,基本采用三道设防,即砼结构防水(自防)+外包柔性防水层+灰土辅助防水层。而结构自防水是抗渗漏的关键,须严格进行监控和验收。 1.注意振捣密实,不能漏振; 2.砼浇筑完成后,应及时用草帘覆盖,派专人养护不少于14天; 3.多道设防,刚柔相济的原则。

目前较为普遍的做法就是,在工程围护结构的迎水面上粘贴防水卷材或涂刷涂料防水层后做保护层,再回填土和做地面防水。 (二)加强细部构造防水处理及过程控制 细部构造主要包括:施工缝、变形逢、后浇带、预埋螺栓、预理铁件、穿墙套管等的做法。这些部位如果处理不好,则易产生渗漏,工程界有所谓“十缝九漏”之说,工程(监理)人员须严格过程把关。 目前施工缝、变形缝、后浇带常采用止水带的做法,止水带常用钢板止水带和BW橡胶止水带效果较好,操作也比较简单,但埋设部位必须符合设计要求。钢板止水带施工时应注意搭接,焊缝面应焊好,转角处应严格处理;安好的止水钢板应与墙体(或板)的钢筋固定牢固。钢板应顺直不扭曲;BW橡胶止水条浸入水中,膨胀率为100~500%,施工方便,将砼表面清洗干净,撕掉BW止水条隔离纸,利用材料本身的粘性,粘在砼表面上,冬天粘贴力较低或用于垂直缝上时,可隔1米钉一个钢钉,加以固定,然后即可浇灌砼。BW止水条的应用简化了施工缝的施工工艺,止水性能可靠。 1.变形缝中埋式止水带施工应符合以下规定: (1)止水带埋设应准确,其中间空心圆环应与变形缝的中心线重合; (2)止水带应固定牢固,顶、底板内止水带应成“盆状”安设,止水带宜采用专用钢筋套或扁钢固定。采用扁钢固定时,止水带端应先用扁钢夹紧,并将扁钢与结构内钢筋焊牢。固定扁钢用的螺栓间距宜为500mm; (3)中埋式止水带先浇筑混凝土一侧,其端模应支撑牢固,严防漏浆; (4)止水带的接缝宜为一处,应设在边墙较高位置上,不得设在结构转角处,接头宜采用热压焊;

彩钢瓦屋面渗漏水维修施工方案

黄鳝世家黄花岗店彩钢瓦屋面渗漏水防水维修 施 工 方 案

编制单位:深圳市科顺防水工程有限公司 编制日期:2011年12月29日 编制人:李雪梅审批人:韦运财 日月122011 审批日期:年29 1编制前言 一、编制依据 1、现行国家建筑安装工程施工与验收规范(规程)、质量检验评定标准; 2、国家标准《屋面防水工程技术规范》(GB 50207-2002); 3、国家标准《屋面防水工程质量验收规范》(GB 50208-2002); 4、本公司质量手册、程序控制文件及历年积累的有关防水设计施工的经验资料。 二、编制说明 本施工方案仅适用于指导“彩钢瓦屋面渗漏水防水维修”施工。 三、施工目标 1、质量目标 工程质量达到国家规定的标准。 工程质量达到设计要求和合同规定的标准。 国家标准《屋面防水工程质量验收规范》(GB 50208-2002)。 2、工期目标 我司将根据业主的工期时间要求,集中人力、财力、物力确保工期不延误,在正常施工条件下按施工计划完成该项工程施工任务,决不因防水工程滞后而影响业主的生意。 3、安全目标 防止重伤、杜绝死亡,达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求。 2工程概况及特点 一、工程概况 1、由于轻钢结构屋面的施工简便、不易漏水的特点,所以最近几年普及很快,如果该类工程施工不当、遭到破坏就会存在着不同程度的渗水漏水现象,它虽然没有普通屋面渗漏水的地方多,但维修起来也比较复杂。特别是异型结构的屋面尤为突出。 2、屋面的漏水途径与漏点 该类屋面是采用压型彩色钢板作面层,漏水时由屋面板的漏水点经过保温层后到达室内,水在保温层里穿流,漏水的地方主要表现在彩钢板的搭接缝处和檐沟的根部。以及屋面板与主体的连结部位出现漏水。漏点部位比较复杂有排水沟、女儿墙以及转弯搭接的部位要作为漏水的重点检查对象。

地下室防水施工方案

目录 一、工程概况 (2) 1.1工程总体概况 (2) 1.2 防水设计概况 (3) 二、编制依据 (3) 三、施工部署 (4) 四、防水施工方法 (5) 4.1 、施工准备 (5) 防水卷材理力学性能(GB/T23457-2009) (5) 4.2、技术准备 (6) 4.3、自粘聚合物改性沥青卷材防水施工主要技术措施 (6) 4.4、防水保护层施工: (10) 4.5、地下室特殊部位防水施工 (10) 4.6、防水混凝土 (11) 五、质量控制要点及要求 (14) 5.1、材料及施工标准 (14) 5.2、验收 (14) 5.3、施工要点和质量问题分析 (14) 六、成品保护工作 (15) 七、施工注意事项 (16) 八、安全文明要求 (16)

一、工程概况 1.1工程总体概况 建设单位:珠海市恒大海泉湾置业有限公司 设计单位:景森设计股份有限公司 勘察单位:韶关地质工程勘察院 监理单位:广州市恒合工程监理有限公司 总承包施工单位:开平住宅建筑工程集团有限公司 工程总体质量目标:合格 珠海恒大海泉湾花园Ⅰ标段(A1、A3地块)总建筑面积约为204166平方米,包括4栋17F高层住宅、4栋15F高层住宅、13栋11F高层住宅,2/3层别墅69栋,幼儿园1栋,销售中心1栋及综合楼1栋。 工程范围:基础土石方工程、基础工程(桩基础除外)、主体结构工程、砌筑工程、屋面工程(含隔热、保温)、外墙保温工程、防水工程、防腐工程、室内初装修工程、外墙饰面工程、阳台栏杆工程、金属结构工程(大型钢结构工程除外)、飘窗栏杆,铝合金

门窗安装工程、防火门安装工程、GRC构件安装工程、架空层及地下室顶板滤水层以上的土石方回填、人防工程的电缆井及部分水电等工程。 1.2 防水设计概况 本工程场地的常年最高地下水位为2.45;根据地下室使用功能,地下室防水等级为二级,地下室种植顶板的防水等级为一级。地下室采用明挖法施工,设防做法为一道防水钢筋砼结构自防水,设计抗渗等级为P6级,一道1.5厚自粘聚合物改性沥青防水卷材。 1.2.1地下室防水工程设计: 1.2.1.1地下室底板防水做法:100厚C15混凝土垫层(随捣随抹平)→1.5厚自粘聚合物改性沥青防水卷材→干铺无纺聚脂纤维布隔离层→50厚C20细石混凝土随捣随抹平→C30P6抗渗混凝土底板。 1.2.1.2地下室外墙防水做法:C30P6抗渗混凝土侧墙→纯水泥浆批平→1.5厚自粘聚合物改性沥青防水卷材→30厚聚苯乙烯泡沫塑料板保护层,用聚醋酸乙烯胶粘剂粘贴。 1.2.1.3地下室种植顶板防水做法:钢筋混凝土顶板自防水原浆收光(C30P6)→1.5厚1.5厚自粘聚合物改性沥青防水卷材→4厚耐根穿刺防水层→隔离层(无纺布一层200g/㎡)→C20细石砼保护层兼找坡(厚度最薄处≥50,最厚处≤150,内配A6@200双向钢筋网,4×4m分缝,缝宽20~30mm,缝填聚苯板,单组份聚氨酯密封胶嵌缝)→疏水层(20高凹凸型排水板,凸面向上放置)→过滤层(无纺布一层200g/㎡)→覆土层。 二、编制依据 2.1国家标准《建筑工程施工质量验收统一标准》(GB50300-2013) 2.2 地下防水工程施工质量验收规范(GB50208--2011) 2.3地下工程防水技术规范(GB50108--2008) 2.4恒大防水做法图集(HD2015-J-FS) 2.5《自粘聚合物改性沥青防水卷材》GB23441-2009 2.6本工程施工图纸

地下室防水堵漏施工方案

地下室防水堵漏工程 编制: 审核: 河南防腐企业集团有限公司二00八年四月二日

一、工程施工概况 本工程为治渗堵漏工程,经我公司技术人员考察,情况如下:原地下室立墙伸缩引起渗漏。 结合现场情况,我方将采取重点堵漏和大面防水结合的方案进行堵漏。具体方案如下: 1、重点堵漏,找出渗漏严重的孔洞或裂缝,采用化学注浆技 术,重点止着明水; 2、采用“堵漏灵”大面防水处理防治混凝土毛细孔的渗水。 二、施工准备: (1)技术准备 施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。 对于复杂的施工分项以及重要部位,要事先编制具体施工方案,经过建设单位及监理部门审定的方可实施。 事先准备本工程的各项检查资料,用于工程开工后填写备用,确保资料真实及时归档。 该项目工程人员安排如下: 1.1注浆堵漏材料 水溶性聚氨脂,本材料是由甲苯二异氰酸酯(TDI)和水溶性聚

醚进行聚合反应而成的高分子化合物。该材料是单组份注浆材料,与水具有良好的混溶性,浆液遇水后会自行分散、乳化,浆液中游离的异氰酸根(-NCO)会与水进行聚合反应,聚合后的固结体具有良好的延伸性、弹性和抗渗性,在水中永久保持原形,并具有耐低温性,浆液遇水后发泡膨胀,发泡体积可增大2倍(膨胀率可通过配方进行调整),从而堵塞水道,达到止水的作用。 水溶性聚氨酯是国际上公认的新型优质防水材料,在国内地下堵漏止水工程中被广泛材料,收以良好的效果。 主要性能指标 1.2堵漏灵适用于重点堵漏 (2)设备机械配备 对该工程的施工计划投入以下机械设备及工具。 计划投入的主要施工机具(工具)设备表

地下室防渗漏施工方案

· 地 下 室 防 渗 漏 施 工 方 案

目录 一、地下室结构防渗漏施工准备工作 (2) 二、基础、底板及地下室墙体抗渗砼的施工 (3) 三、基础、底板及地下室外墙体后浇带及膨胀缝的施工 (6) 四、地下室室外顶板防水做法 (10) 五、穿墙螺杆 (12) 六、管道工程 (14)

为了有效地预防和控制裂缝及渗漏,通过分析裂缝及渗漏的各种类型及产生原因,有针对性地进行预防和处理,将会取得良好的效果。为此,除了在设计、施工中严格执行国家和地方的有关规范外,还针对工程特点,采取切实可行的措施。 主要措施从两方面来考虑:一是主动的“防”,二是主动的“抗”。所谓“防”,即通过一定的措施将部分变形释放或减少对墙体产生的附加应力;而“抗”,则是通过设计及构造措施,来抵抗由于墙体变形引起的附加应力。只有这两方面综合考虑,才能达到较好的效果。主要从后浇带、膨胀加强带、穿墙螺杆、管道工程以及地下室防水等方面进行防渗漏控制。 一、地下室结构防渗漏施工准备工作 (一)技术准备 工程开工前,先组织工程技术人员进入施工现场,了解现场情况,进一步弄清工程特点,解决施工技术与施工工艺之间的矛盾,重点处理好地下水的排放工作。 (二)技术交底 工程施工前,由专业工长根据施工图纸和现行的国家规范要求,结合本工程的实际情况对施工班组进行书面交底。交底内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施等。并经现场技术负责人审核后严格执行。 (三)现场做好工序交接准备 (1)做好上道工序的保护工作,做好隐检记录; (2)做好下道工序的准备工作,防止施工中的二次破坏; (3)施工过程中,严格按照有关规定进行自检、专检、互检,

外墙-窗户渗漏水维修施工方案

目录 一、工程概况 二、产生渗漏水的原因 三、维修材料的选用 四、材料的性能特点 五、具体施工方法 六、施工人员 七、施工质量保证措施 八、施工工期保证措施 九、安全保证及文明施工 十、维修工程的验收及回访保修

一、工程概况 XXX商住小区位于梅林关外的黄金地段龙华民治村,该小区为11栋多层框架结构,总建筑面积XXXXX平方米。由XXX投资建设,由东南大学建筑设计研究院设计,由深圳西部城建工程有限公司总承包。该工程于2004年竣工,现因多面的原因部分窗户、外墙出现了渗漏水。 二、产生渗漏水的原因 外墙面:因该工程墙体为红砖砌筑,外墙饰面砖缝勾填不严实,女儿墙压顶和饰面砖结合处不密实,空调洞口及安装水管等的膨胀螺栓周围有孔洞,下雨时雨水便从这些虚弱部位渗进墙体而出现了渗漏水。 窗户:1、铝合金窗框与墙体交接处,部分密封胶已开裂翘边。 2、窗四周的墙面及阴、阳角饰面砖缝勾填不密实。 3、铝合金窗的自身结合处不密实,窗框和墙体结合部位中间有空隙,部份推拉窗的密封条安装时有缝隙。 4、因屋面防水层设计时选材不合理,已失去防水效果,雨水穿过防水层,渗到珍珠岩隔热层,再从楼板和女儿墙接合处渗到顶屋住户的窗户顶板和墙体出现渗水。 三、维修材料的选用

经我公司技术人员现场查勘,根据渗漏水的实际情况,结合我公司在其它项目中的类似情况及处理方法。建议: 1、外墙面及窗边饰面砖缝不密实,有空洞的采用聚合物防水涂料(该材料用于卫生间防水和外墙防水效果好,但不适用于屋面防水)掺水泥制成的腻子填补,饰面砖较小的裂缝与女儿墙压顶及交接处用透明外墙防水胶刷补,然后喷淋一道无痕迹外墙防水剂; 2、窗框与墙体交接处已开裂翘边的密封胶铲掉清理干净后用优质的密封胶重新嵌填; 3、铝合金窗自身不密实的重打密封胶; 4、窗框与墙体结合处有空隙的用环氧树脂加水泥制成的浆液灌浆处理; 5、屋面女儿墙角部位渗水的打掉原有隔热层、找平层及面层,用无机铝盐防水砂浆将转角处批成圆弧阴角,然后做好防水层,经闭水试验不渗水后还原屋面隔热层及面层(由屋面防水维修班配合施工)。 四、材料的性能特点 1、聚合物防水涂料是采用进口建筑专用聚合物胶为主要原料以多种助剂制成的一种环保性防水材料。用该材料制成的腻子具有优异的粘结性、抗渗性,用该材料补好的孔洞强度胜过原有的砂浆。 2、无色透明防水胶是以共聚物乳液为基料,掺加合成橡胶乳液改性剂,表面活性剂、增塑剂制成的高分子柔性透明无色外墙防水涂料,

地下室防水施工专项施工方案

地下室防水工程施工专项方案 第一章工程概况 1.1 基本概况 宁波渔轮厂地块项目位于宁波市江东区,惊驾路以北,滨江大道以东,江东北路以西。工程总建筑面积139091m2,分1#、2#和3#三部分,地下均为2层。1#楼为超高层办公楼,框-筒结构,地上共38层,结构总高度约174m,建筑面积74905 m2;2#和3#为商业裙房,框架结构,地上3~4层,建筑面积25805 m2。地下室总面积约38039m2, 其中地下二层18321m2,地下一层18058m2,地下室夹层1660m2。基础型式为钻孔灌注桩基础。 地下室防水等级为一级。与水土直接接触的地下室底板(室外地面下顶板)、外墙、汽车(自行车)坡道底板(室外地面下顶板)、外墙,水池、水 箱等有防水要求的混凝土结构构件均需采用密实防水混凝土浇筑,地下一层楼 面以下抗渗等级为P8,地下一层楼面以上抗渗等级为P6。 1.2 水文地质概况 场地地下水有松散堆积层孔隙潜水和松散堆积层孔隙承压水两类。松散堆积层孔隙潜水含水层组由全新统海积淤泥质粘性土、粘性土组成,含水性差,渗透性弱。潜水水位主要受大气降水影响,其水位年变幅可达1.0m以上。勘察期间,实测地下水位埋深为0.1~2.0m左右,相当于黄海高程1.58~2.41m之间。 第二章编制依据 1、宁波渔轮厂工程地下室施工图及其总说明 2、《宁波渔轮厂地块岩土工程勘察报告(详勘)》 3、地下工程防水技术规范GB50108-2008

4、地下防水工程施工质量验收规范GB50208-2002 5、建筑地基基础工程施工质量验收规范GB50202-2002 6、混凝土结构工程施工质量验收规范GB50204-2002 7、建筑施工手册(第四版) 第三章地下室防水施工技术方案 3.1 概述 地下室防水工程执行《地下工程防水技术规范》GB50108和地方有关规程和规定。 本工程地下室结构防水以结构自防水为主,结合外防水与附加防水。在施工过程中,应对防水混凝土、外防水层、施工缝和变形缝及特殊部位如预留洞、转角、坑槽、后浇带等部位防水进行精心施工,确保地下室结构防水施工质量。 防水施工严格按照《地下防水工程质量验收规范》进行。地下室底板及外墙采用抗渗等级P6自防水混凝土,混凝土强度等级C35,结构表面应平整光洁。 外墙四周剪力墙施工时上翻900㎜高,四周在剪力墙中间焊好钢板止水带,并且模板挂板支模螺杆均采用止水螺杆。 3.2 防水混凝土施工 地下室底板混凝土设计为C35自防水混凝土。防水混凝土水泥用量控制在300Kg/m3以下,以减少混凝土的水化热。采用低水化热的水泥,混凝土初凝时间控制不小于4.5h。同时,合理安排浇筑时间和混凝土输送车数量,保证浇筑的连续性,以防止冷缝出现。采取阶梯状分层滚动式的浇筑方法。混凝土浇灌后覆盖塑料薄膜,定时淋水,保持混凝土湿润,养护时间不少于14d。

(完整版)防渗漏专项方案

防渗漏施工方案 第一章、工程概况 一、参建单位 建设单位:上海同茗置业有限公司 监理单位:上海同济管理咨询监理有限公司 设计单位:同济大学建筑设计研究院有限公司 施工单位:舜元建设(集团)有限公司 本项目建设地点位于上海市松江区,环城路与方塔北路交叉口,主要由多层住宅楼、高层商住楼及地下汽车库组成。建筑面积约59353平方米。 第二章控制措施及管理办法 本工程把防渗漏作为控制重点,总结以往在防渗漏方面的经验与教训,在业主和监理的参与下,共同解决在防渗漏方面的一些通病。 所有的防渗薄弱环节,均列为关键工序及控制要点。在施工过程中重点监控,并进行隐蔽工程验收。 1. 地下部分控制点包括:后浇带、通道止水节点、地下室防水以及地下部分砼的浇筑质量。 2. 地上部分包括:外墙防渗(厨卫间、穿墙螺杆及穿墙管、外门窗、施工缝等)。 3. 屋面主要问题:防水构造、出屋面管、排水等。 在施工过程中在预防和过程控制上下工夫,从材料的选择、合理的施工方法、完善的保护措施、到过程控制中的交接验收和隐蔽验收,有保证措施和管理措施跟上。 首先各个控制工序的实施都必须落实到专人负责,验收必须落实到专人,整改落实到专人,整个过程的观测落实到专人。其中方案的编制落实到技术部,实施落实到施工员、验收落实到质量员,整改落实到施工员,明确谁施工谁整改。 技术部对在整个监视过程中发现的问题和隐患及时解决。施工员在实施过程中,应分级向下传达工序控制要求和正确做法,使每个操作工人都参与到通病的预防中来。并将施工过程中发现方案不合理的地方,应及时反馈到技术部,及时

更改。质量员应把防渗漏问题作为日常检查的重点,及时统计,以便确定本工程的渗漏发生的情况。 第三章防渗漏技术措施 一、地下室防渗漏的技术措施 1)地下室结构砼采用防水混凝土,级配为C35,抗渗等级为P6。 2)底板钢筋双层双向支撑设置在垫块上,不得直接接触垫层砼上,以防水沿钢 筋向上渗。砼浇筑时选用高频插入式振捣器振捣密实,并应一次浇筑完毕。 严格控制振捣时间,一个部位的振捣时间应根据下列现象进行判断:粗骨料不再下沉,水泥浆已泛上表面,被振部位大致振平,拌和物中的气泡不在冒出来。基础混凝土浇筑应随时关注天气情况时应避免在雨天施工。 3)墙板同底板施工缝留设在距底板面250的墙板上,施工缝按根据设计要求布 置钢板止水带。止水钢板接口处双面满焊,浇筑前将附在钢板上的焊渣敲掉,并清理干净。 4)地下室迎水墙面钢筋保护层厚度不应小于50mm,并应在保护层内配?4R@150 网片。 5)地下室外墙使用止水螺栓,直径14mm,螺栓中部满焊50×50×4止水片,两 头设钢限位距墙侧边20mm,拆模后割除外露螺栓后用l:3水泥砂浆分两次粉平。 6)地下室外墙做4mm厚改APP改性沥青防水卷材,并采用50MM厚聚苯板保护 层。单层地下车库顶板采取4 mm厚APP改性沥青防水卷材,同时均采用水泥砂浆保护。卷材与基层粘贴面积需为100%,不应有空鼓、打皱、翘曲等现象。防水层完成后,要做好成品保护,24小时内不应有人员走动及破坏。 7)防水砼养护:在常温条件下和暴露在空气中的防水混凝土均应覆盖塑料薄膜 或草袋子进行潮湿保水养护7天以上。因为在潮湿条件下可使用充分水化,水化生成物可将毛细孔堵塞,切断水的通道,从而提高了水泥石的致密性和防水渗漏功能。 8)地下室底板后浇带采用早强,补偿收缩混凝土浇筑,其强度等级应高于两侧 混凝土一级,具体为地下室底板后浇带混凝土采用C35,P6。

外墙渗漏维修施工方案

一、工程概况 *****小区位于***。外墙构造为保温板+外墙瓷砖;外窗为断桥铝;屋面防水层为SBS卷材。现小区出现外墙渗漏现象,针对外墙的渗漏情况特编制此方案。 二、渗漏原因 1、外墙面为瓷砖面层中间设计多道水泥腰线。现已出现空鼓裂缝、风化裂缝及瓷砖和水泥砂浆之间出现的冷风现象;腰线的砂浆强度不够有脱落现象,下雨时便从缝隙进入墙体出现渗水情况;外墙面上有凹凸线槽,遇长时间的连续降雨,雨水会沿着墙面凹凸的线条渗入墙体出现渗漏;。 2、外墙的空调洞口出现渗漏:没有进行密封处理;在开孔时没有做到内高外地的空洞。从而导致雨水从洞口进入。 3、外墙出现外墙勾缝不密实、有气泡、风化开裂、密缝不到位、保温层与墙体分离空鼓;外墙瓷砖脱落;下雨时便从缝隙进入进入墙体出现渗水现象。 4、屋面天沟未做防水;屋面雨水口(水簸箕)与衔接部位施工不到位; 上人屋面立墙防水节点为朝天口;屋面防水渗漏;屋面女儿墙与排水口(水簸箕)之间无防水层或搭接过短,并且翘起;天沟无防水层导致水落斗节点渗漏;屋面上防水基层砂浆强度表面砂浆脱落。 4、断桥铝窗的情况有:窗外四周密封胶打的不到位(胶口过窄);密封胶老化与墙体开裂;型材对接处密封不严;型材外泄水孔未安装防水帽;窗户封闭胶条封闭不严; 1、5、雨水管有改动或移位;阴雨天气雨水管表面潮湿(冷凝水);雨水管内

有积水;雨水水管脱节。大量雨水从管内漏出导致墙体渗水。大部分住户私自改动造成排水时不是垂直落水,雨水过急时会出现排水不畅的现象;加之改动后S弯过多,容易被异物堵塞,出现管内存水或者不排水现象;因而管道内雨水集满后外溢。 6、阳台、空调板防水施工不到位与墙衔接的部位出现渗漏情况;阳台、空调台有倒坡,雨水不流向地漏而是流向墙体造成渗漏。 7、窗洞口上悬施工时无明显鹰嘴。导致雨水留到墙体和窗户上。 8、原设计阳台三面地坎向内倾斜,现住户改为全封闭阳台,当有下雨时外露的台面形成积水导致本层和下层渗漏。 9、原有土建施工预留的脚手架扶墙杆洞口(二次封堵)、土建上料口(二次砌筑)等产生收缩缝隙,遇雨水就会渗漏到室内,造成墙体及棚顶阴湿。 三、住户出现渗漏情况 1、窗户周边渗漏,下雨天气随风向性。如刮北风,北面的窗户周边就漏雨。 2、室内天棚、室内墙体、阳台、空调机管洞口、排风口、灯具、线盒等发生漏水。 3、顶层天棚有渗漏。 4、自封阳台漏水情况。 四、渗漏具体施工方法 (一)外墙渗漏: 1、对外墙面勾缝不密实、空洞、遗漏的现象,要对整个小区外墙砖缝勾缝不密实的现象排查。发现后用防水腻子封堵再用有机硅防水涂料进行涂刷。

地下室防水施工方案完整版样本

1.工程概况 秦皇岛房产局投资实施的”秦皇岛东李庄小高层住宅”工程项目位临近于秦皇岛市海港区东港路, 工程东面、南面、北面为未开发地段。整块场地原为荒地。施工主要出入口设在楼群区南侧。 1、20#、21#、28#楼房为地下一层、地上十一层框剪结构。地下一层为库房、变电室、设备间; 地上为住宅。 2、20#建筑面积: 6694.56㎡, 其中地上6144.38㎡, 地下550.18㎡; 21#建筑面积: 6738.12㎡, 其中地上6210.34㎡, 地下527.78㎡; 28#建筑面积6941.64㎡, 其中地上6348.24㎡, 地下593.4㎡。 3、设计底层室内地面标高±0.000相当于绝对标高+5.70M、+5.50M、+5.45M。室内外高差0.45M。 4、9#、10#、11#楼房为地下一层, 地上十八层框剪结构。地下一层为库房、变电室、设备间; 地上为住宅。 5、9#建筑面积: 13313.83㎡, 其中地上12589.43㎡, 地下724.4㎡; 10#建筑面积: 10773.5㎡, 其中地上10211.9㎡, 地下561.6㎡; 11#建筑面积:13313.83其中地上12589.43㎡, 地下724.4㎡。 6、设计底层室内地面标高±0.000相当于绝对标高.....M、+.....M、+.....M。室内外高差0.45M。 7、本工程所处水位高且水量较大, 工程设计采用混凝土自防水和外卷材防水两道设防, 其中外防水采用外防外贴SBS改性沥青防水卷材作为防水材料, 防水范围为底板、砼结构地下侧墙外围。 8、卷材防水工程工期及进度安排见施工进度计划。

地下室渗漏处理专项工程施工方案

目录 1、编制依据 (3) 2、工程概况 (3) 2.1工程概况 (3) 2.2方案编制背景 (4) 3.施工部署 (4) 3.1项目部组织架构 (4) 3.2各岗位职责 (4) 3.3成立防渗漏修补检查小组 (5) 3.4防渗漏处理施工单位及材料选择 (5) 4、地下室渗漏原因分析 (5) 5、外部处理 (7) 5.1修复外部防水层 (7) 5.2积水抽排 (7) 6、混凝土裂缝处理 (8) 6.1混凝土裂缝检测 (8) 6.2混凝土裂缝处理范围 (8) 6.3混凝土裂缝处理措施选择 (8) 6.4打交错孔高压注胶施工 (9) 6.5聚合物修补砂浆粉刷施工 (10) 8、质量保证措施 (11) 9、安全文明施工 (11)

1、编制依据 2、工程概况 2.1工程概况 本项目为办公、商业综合体。用地面积为21071.041㎡,总建筑面积为179485㎡,其中地上105355㎡,地下74130㎡。地下共计五层,地上商业裙房2层,3栋高层建筑物21层:A塔建筑高度99.99m;B塔建筑高度99.99m;C塔建筑高度93.00m。

2.2方案编制背景 本工程A 塔、B 塔两栋主楼已接近封顶,混凝土成型效果总体良好,强度满足设计和规范要求。但结构墙体、楼板表面存在细微的裂缝且A 塔、B 塔肥槽回填上部存在防水层脱落及露天部位有明显存水现象,项目部管理人员在暴雨过后对地下室进行巡视,发现地下室外墙局部有微渗水现象,特针对渗水现象编制此方案。 3.施工部署 3.1项目部组织架构 技术室工程室安全室综合室材料室资料室 项目经理 苏 楠 项目总工 罗阳正工程经理胡小册 机电室管理员:高红晶劳动力管理员: 王东芳材料员:陈 淋电气质检:姜振华 陈燕青 王朝新 测量员:谭 程质检员:周爱军 王 迪试验员:石贵生 陈嘉诚 江良芳 技术员:郭 巍工 长:刘道英安全主管:宋少岩安 全 员:佘 印 穆普通资料员:牛玉翠暖通质检:王 征 宋秀江 黄超辉 周东成 3.2各岗位职责

地下室防渗漏措施

地下室防渗漏措施 一、地下室渗漏原因分析: 从目前瞧,影响防水工程特别就是地下防水工程质量的因素有两条,一就是设计问题,二就是施工问题。当前设计对防水工程只谈采用什么材料与确定工程的防水等级,很少画出节点做法与细部大样(参照标准图集)。这样就没有从源头上去规范防水工程的一些做法;第二就是施工的问题,施工单位,特别就是总包单位承接工程后,只就是按规定找一个有资质的防水施工单位进行分包施工,而对于工程前期如何进行图纸会审,根据工程的具体情况(包括施工环境气候的情况,作业条件,地下水位的高低以及地下水有无侵蚀作用等)进行材料的认定与施工方案的编审等,主要技术环节没有像主体工程施工时那样引起重视,而施工中又很少去跟踪检查、旁站监督,故许多细部处理欠妥,导致工程完工就出现问题,严重的直接影响使用,此时,施工单位再花大量的人力物力去进行维修(而且效果往往不好),既影响我方与施工单位的关系与声誉,同时也加大了工程成本。 二、防治措施: (一)地下防水工程应遵循:多道设防,刚柔相济的原则; 细部防水应精心施工的原则。 砼结构自防水,就是以工程结构本身的密实度实现防水功能的一种防水做法。高层建筑地下防水,基本采用三道设防,即砼结构防水(自防)+外包柔性防水层+灰土辅助防水层。而结构自防水就是抗渗漏的关键,须严格进行监控与验收。 1、注意振捣密实,不能漏振; 2、砼浇筑完成后,应及时用草帘覆盖,派专人养护不少于14天; 3、多道设防,刚柔相济的原则。 目前较为普遍的做法就就是,在工程围护结构的迎水面上粘贴防水卷材或涂刷涂料防水层后做保护层,再回填土与做地面防水。

(二)加强细部构造防水处理及过程控制 细部构造主要包括:施工缝、变形逢、后浇带、预埋螺栓、预理铁件、穿墙套管等的做法。这些部位如果处理不好,则易产生渗漏,工程界有所谓“十缝九漏”之说,工程(监理)人员须严格过程把关。 目前施工缝、变形缝、后浇带常采用止水带的做法,止水带常用钢板止水带与BW橡胶止水带效果较好,操作也比较简单,但埋设部位必须符合设计要求。钢板止水带施工时应注意搭接,焊缝面应焊好,转角处应严格处理;安好的止水钢板应与墙体(或板)的钢筋固定牢固。钢板应顺直不扭曲;BW橡胶止水条浸入水中,膨胀率为100~500%,施工方便,将砼表面清洗干净,撕掉BW止水条隔离纸,利用材料本身的粘性,粘在砼表面上,冬天粘贴力较低或用于垂直缝上时,可隔1米钉一个钢钉,加以固定,然后即可浇灌砼。BW止水条的应用简化了施工缝的施工工艺,止水性能可靠。 1、变形缝中埋式止水带施工应符合以下规定: (1)止水带埋设应准确,其中间空心圆环应与变形缝的中心线重合; (2)止水带应固定牢固,顶、底板内止水带应成“盆状”安设,止水带宜采用专用钢筋套或扁钢固定。采用扁钢固定时,止水带端应先用扁钢夹紧,并将扁钢与结构内钢筋焊牢。固定扁钢用的螺栓间距宜为500mm; (3)中埋式止水带先浇筑混凝土一侧,其端模应支撑牢固,严防漏浆; (4)止水带的接缝宜为一处,应设在边墙较高位置上,不得设在结构转角处,接头宜采用热压焊; (5)中埋式止水带在转弯处宜采用直角专用配件,并应做成圆弧形,橡胶止水带的转角半径应不小于200mm,钢边橡胶止水带应不小于300mm,且转角半径应随止水带的宽度增大而相应加大; (6)宜采用遇水膨胀橡胶普通复合型橡胶条、中间夹有钢丝或纤维织物的遇水膨胀橡胶条、中空圆环型遇水膨胀橡胶条。当采用遇水膨胀橡胶条时,应采取有效的固定措施,防止止水条胀出缝外。

相关主题
文本预览
相关文档 最新文档
