地基处理一、换填法1、概念:当软弱土地基的承载力和变形满足不了建筑物的要求时,而软弱土层的厚度又不是很大时,将基础底面以下处理范围内的软弱土层的部分或全部挖去,然后分层换填强度较大的砂(碎)石、素土、灰土、高炉干渣、粉煤灰或其他性能稳定、无侵蚀性等材料,并在(夯、振)实质要求的密实度为止,这种地基处理的方法称为换填法。
2、适用范围:淤泥、淤泥质土、湿陷性黄土、素填土、杂填土地基及暗沟、暗塘等的浅层处理。
3、压实机理:选择一个“最有含水率”,结合水膜够厚,减小了引力,土粒在相同压实条件下更容易移动而挤密。
4、垫层的作用:提高地基承载力;减少沉降量和湿陷量;加速软弱土层的排水固结;防止冻胀;消除膨胀土的胀缩作用。
5、垫层施工的压实方法及适用范围:机械碾压法适用于非饱和性黏性土;重锤夯实法适用于稍湿的黏性土;平板振动法适用于无黏性土。
二、强夯和强夯置换(夯击点的布置图。
看书)1、适用范围:强夯法适用于处理碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、素填土和杂填土。
强夯置换法适用于高饱和度饿粉土与软—流塑的黏性土等地基上对变形控制要求不严的工程。
2、强夯机理:(重点)1)动力密实非饱和土气相被挤出2)动力固结破坏原有结构液化3)动力置换整式和桩式3、夯击点布置与间距、遍数1)对一般建筑物,每边超出基础外缘的宽度宜为设计处理深度的1/2到2/3.并不宜小于3m。
2)单位夯击能:总夯击能(锤重×落居×总夯击数)/加固面积3)最佳夯击能:最有利于加固,使地基土液化4、夯击间歇时间1)砂性土:2-4分钟2)黏性土:2-4周5、质量检验:强夯:1)碎石土、砂土7-14d 2)粉土、黏性土14-28d强夯置换:28d三、碎(砂)石桩法1、概念:用振动、冲击或水冲等方式在软弱地基中成孔后,再将碎石或砂挤压入已成孔中,形成大直径的碎(砂)石所构成的密实桩体。
2、振冲法适用范围:砂土、粉土、粉质黏土、素填土、杂填土对松散砂土3、加固原理:挤密作用、排水减压作用、砂基预震效应、4、主要目的:提高地基土承载力、减少变形和增强抗液化性对黏性土5、加固原理:置换6、(重点)不论对疏松砂性土或软弱黏性土,碎(砂)石桩的加固作用有:挤密、置换、排水、垫层和加筋作用五种。
建筑业10项新技术1地基基础和地下空间工程技术1.1灌注桩后注浆技术1.2长螺旋钻孔压灌桩技术1.3水泥粉煤灰碎石桩(CFG桩)复合地基技术1.4真空预压法加固软土地基技术1.5土工合成材料应用技术1.6复合土钉墙支护技术1.7型钢水泥土复合搅拌桩支护结构技术1.8工具式组合内支撑技术1.9逆作法施工技术1.10爆破挤淤法技术1.11高边坡防护技术1.12非开挖埋管技术1.13大断面矩形地下通道掘进施工技术1.14复杂盾构法施工技术1.15智能化气压沉箱施工技术1.16双聚能预裂与光面爆破综合技术2混凝土技术2.1高耐久性混凝土2.2高强高性能混凝土2.3自密实混凝土技术2.4轻骨料混凝土2.5纤维混凝土2.6混凝土裂缝控制技术2.7超高泵送混凝土技术2.8预制混凝土装配整体式接受施工技术3钢筋及预应力技术3.1高强钢筋应用技术3.2钢筋焊接网应用技术3.3大直径钢筋直螺纹连接技术3.4无粘结预应力技术3.5有粘结预应力技术3.6索结构预应力施工技术3.7建筑用成型钢筋制品加工与配送技术3.8钢筋机械锚固技术4模板及脚手架技术4.1清水混凝土模板技术4.2钢(铝)框胶合板模板技术4.3塑料模板技术4.4组拼式大模板技术4.5早拆模板施工技术4.6液压爬升模板技术4.7大吨位长行程油缸整体顶升模板技术4.8贮仓筒壁滑模托带仓顶空间钢结构整安装施工技术4.9插接式钢管脚手架及支撑架技术4.10盘销式钢管脚手架及支撑架技术4.11附着升降脚手架技术4.12电动桥式脚手架技术4.13预制箱梁模板技术4.14挂篮悬臂施工技术4.15隧道模板台车技术4.16移动模架造桥技术5钢结构技术5.1深化设计技术5.2厚钢板焊接技术5.3大型钢结构滑移安装施工技术5.4钢结构与大型设备计算机控制整体顶升与提升安装施工技术5.5钢与混凝土组合结构技术5.6住宅钢结构技术5.7高强度钢材应用技术5.8大型复杂膜结构施工技术5.11模块式钢结构框架组装、吊装技术6机电安装工程技术6.1管线综合布置技术6.2金属矩形风管薄钢板法兰连接技术6.3变风量空调系统技术6.4非金属复合板风管施工技术6.5大管道闭式循环冲洗技术6.6薄壁不锈钢管道新型连接技术6.7管道工厂化预制技术6.8超高层高压垂吊式电缆敷设技术6.9预分支电缆施工技术6.10电缆穿刺线夹施工技术6.11大型储罐施工技术7绿色施工技术7.1基坑施工封闭降水技术7.2基坑施工降水回收利用技术7.3预拌砂浆技术7.4外墙自保温体系施工技术7.5粘贴式外墙外保温隔热系统施工技术7.6现浇混凝土外墙外保温施工技术7.7硬泡聚氨酯外墙喷涂保温施工技术7.8工业废渣及(空心)砌块应用技术7.9铝合金窗断桥技术7.10太阳能与建筑一体化应用技术7.11供热计量技术7.12建筑外遮阳技术7.13植生混凝土7.14透水混凝土8防水技术8.1防水卷材机械固定施工技术8.2地下工程预铺反粘防水技术8.3预备注浆系统施工技术8.4遇水膨胀止水胶施工技术8.5丙烯酸盐灌浆液防渗施工技术8.6聚乙烯丙纶防水卷材与非固化型防水粘结料复合防水施工技术8.7聚氨酯防水涂料施工技术9.抗震、加固与改造技术9.1消能减震技术9.2建筑隔震技术9.3混凝土构件粘贴碳纤维、粘钢和外包钢加固技术9.4钢绞线网片聚合物砂浆加固技术粘钢和外包钢加固技术9.5结构无损拆除技术9.6无粘结预应力混凝土结构拆除技术9.7深基坑施工监测技术9.8结构安全性监测(控)技术9.9开挖爆破监测技术9.10隧道变形远程自动监测系统9.11一机多天线GPS变形监测技术10.信息化应用技术10.1虚拟仿真施工技术10.2高精度自动测量控制技术10.3施工现场远程监控管理及工程远程验收技术10.4工程量自动计算技术10.5工程项目管理信息化实施集成应用及基础信息规范分类编码技术10.6建设项目资源计划管理技术10.7项目多方协同管理信息化技术10.8塔式起重机安全监控管理系统应用技术注:第1、4、6项“※”下的子项技术,主要适用于房建外的其他土木领域。

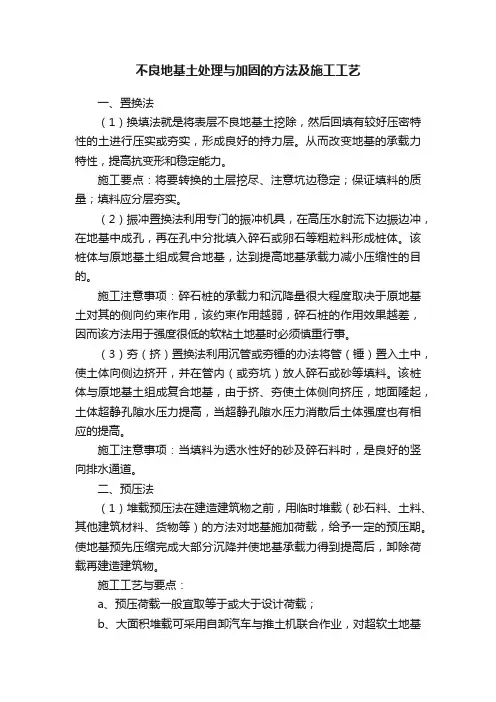

不良地基土处理与加固的方法及施工工艺一、置换法(1)换填法就是将表层不良地基土挖除,然后回填有较好压密特性的土进行压实或夯实,形成良好的持力层。
从而改变地基的承载力特性,提高抗变形和稳定能力。
施工要点:将要转换的土层挖尽、注意坑边稳定;保证填料的质量;填料应分层夯实。
(2)振冲置换法利用专门的振冲机具,在高压水射流下边振边冲,在地基中成孔,再在孔中分批填入碎石或卵石等粗粒料形成桩体。
该桩体与原地基土组成复合地基,达到提高地基承载力减小压缩性的目的。
施工注意事项:碎石桩的承载力和沉降量很大程度取决于原地基土对其的侧向约束作用,该约束作用越弱,碎石桩的作用效果越差,因而该方法用于强度很低的软粘土地基时必须慎重行事。
(3)夯(挤)置换法利用沉管或夯锤的办法将管(锤)置入土中,使土体向侧边挤开,并在管内(或夯坑)放人碎石或砂等填料。
该桩体与原地基土组成复合地基,由于挤、夯使土体侧向挤压,地面隆起,土体超静孔隙水压力提高,当超静孔隙水压力消散后土体强度也有相应的提高。
施工注意事项:当填料为透水性好的砂及碎石料时,是良好的竖向排水通道。
二、预压法(1)堆载预压法在建造建筑物之前,用临时堆载(砂石料、土料、其他建筑材料、货物等)的方法对地基施加荷载,给予一定的预压期。
使地基预先压缩完成大部分沉降并使地基承载力得到提高后,卸除荷载再建造建筑物。
施工工艺与要点:a、预压荷载一般宜取等于或大于设计荷载;b、大面积堆载可采用自卸汽车与推土机联合作业,对超软土地基的第一级堆载用轻型机械或人工作业;c、堆载的顶面宽度应小于建筑物的底面宽度,底面应适当放大;d、作用于地基上的荷载不得超过地基的极限荷载。
(2)真空预压法在软粘土地基表面铺设砂垫层,用土工薄膜覆盖且周围密封。
用真空泵对砂垫层抽气,使薄膜下的地基形成负压。
随着地基中气和水的抽出,地基土得到固结。
为了加速固结,也可采用打砂井或插塑料排水板的方法,即在铺设砂垫层和土工薄膜之前打砂井或插排水板,达到缩短排水距离的目的。
FJ-FN2标工程量清单复核说明我单位对施工图纸进行了详细的复核和计算,根据江苏省高速公路工程量清单计价规范和市高指下发有关计量规则文件,将计算结果与原工程量清单数量作了对比,现将我单位清单复核过程作如下简要说明:一、清单第200章本章主要工程量为土方计算,土方计算思路如下:1、以设计图中原地面高程近似平面为起算高程,戴帽子进行计算土方总量,计算土方总量时桥梁、箱型通道均予以桩号断开。
2、对于主线填土高度不满足最低填土高度的段落按照:路面厚度+80cm路床及路床底面以下40cm为起算高程;硕东线、硕公线改造根据设计答疑和施工图设计,按照路面厚度+80cm路床及路床底面以下20cm为起算高程。
3、护坡道土方按照护坡道设计标高和两侧坡脚标高,计算护坡道填挖土方。
根据市高指下发文件要求护坡道应与路基一起施工,采用素土填筑计入清单。
4、由于现行江苏省高速公路工程量清单计价规范,规定清表、压实补偿、沉降补偿土方工程量应进行设计总量包干计量,故而直接采用设计量,沉降土方根据设计要求按4%和7%各50%分配计列。
5、河塘土方暂按图纸设计量统计,最后根据实际发生量进行变更调整清单。
6、桥头及结构物台背回填设计要求按5%~7%灰土回填,清单审核时按照路床以下用5%灰土,路床与路基同填料的原则进行计算。
台背回填部分路基中部5%灰土列入台背回填清单,为了避免重复入清单在路基中部4%总量中扣减相应数量。
本章各项目审核情况如下:1、202-1-a 清理现场:清表宽度根据市高指下发文件要求计算到边沟外口,计算过程中对桥梁、结构物、挖除混凝土地坪、河塘面积进行了扣除,另根据江苏省高速公路工程量清单计价规范要求,对低填浅挖段清表面积进行了扣除。
2、202-1-b 砍伐树木:根据设计图中标明的胸径大于10cm的树木进行统计,设计图中果树未明确胸径的未统计。
3、202-1-c 挖除树根:根据设计图中标明的胸径大于10cm的树木进行统计,设计图中果树未明确胸径的未统计。
