第1篇一、工程概况本工程门窗施工内容包括铝合金门窗、钢质门窗、防火门、实腹钢门等。
门窗的安装质量直接影响到建筑物的整体美观和功能使用,因此,施工前必须进行详细的技术交底,确保施工质量和安全。
二、施工准备1. 材料准备:所用的门窗材料必须具备产品合格证、性能检测报告、进场验收单,复检材料需有复检报告。
材料进场后,需报总包、监理审定后使用。
2. 工具准备:准备门窗安装、切割、焊接、打磨等所需的工具,如切割机、电焊机、角磨机、水平尺、线坠、托线板等。
3. 人员准备:对施工人员进行技术培训,确保其掌握门窗安装的基本操作和注意事项。
4. 施工方案:制定门窗安装施工方案,明确施工流程、质量要求和操作规范。
三、施工工艺1. 施工准备:检查门窗洞口位置、标高、水平度,对有问题洞口进行整改。
2. 下料制作:根据门窗尺寸和设计要求,对门窗框、扇进行切割、打磨、喷(烤)漆等处理。
3. 门窗框安装:将门窗框安装在洞口内,调整水平、垂直度,使其符合设计要求。
4. 门窗扇安装:将门窗扇安装在框内,调整开启方向,确保门窗扇与框留缝符合规范要求。
5. 防火门安装:按照防火门安装规范,安装防火门框、扇,确保防火性能。
6. 门窗玻璃安装:选用防火特种玻璃,安装时应严密、无松动现象。
7. 成品保护:安装完成后,清除保护膜,进行补漆、打胶等工序,确保门窗表面整洁。
四、质量要求1. 门窗的品种、类型、规格尺寸、开启方向、安装位置及防腐、防锈处理符合设计要求。
2. 预埋件的数量、位置、埋设方式与框的连接方式,必须符合设计要求,安装必须牢固。
3. 门窗框扇的表面必须平整、光洁,无锤印、无翘曲、凹凸不平现象,板边的压边角钢顺直,与板面压面严密无缝隙,焊点均匀牢固。
4. 门窗玻璃应采用防火特种玻璃,其安装应严密、无松动现象。
5. 门、窗框安装要牢固,扇安装时与框留缝应符合规范要求。
6. 门窗留缝限值:铝合金门窗留缝限值为1.5mm,钢质门窗留缝限值为2mm。
一、交底目的为确保门窗安装工程安全、顺利进行,提高施工人员的安全意识,现将门窗安装工安全技术交底如下。
二、交底内容1. 施工现场安全基本要求(1)进入施工现场必须佩戴安全帽,扣好帽带,并正确使用。
(2)严禁酒后作业、疲劳作业,确保施工人员身体健康。
(3)施工现场应设置明显的安全警示标志,确保施工区域安全。
2. 门窗安装前的安全准备(1)检查施工现场环境,确保场地平整、排水畅通。
(2)检查门窗材料、配件、工具等是否齐全,质量符合要求。
(3)熟悉门窗安装图纸,了解门窗类型、规格、安装要求。
3. 门窗安装过程中的安全注意事项(1)高处作业时,必须系好安全带,并采取防滑措施。
(2)搬运门窗时,注意平衡,防止坠落。
(3)安装过程中,不得碰撞临时电线、电缆等设施。
(4)安装双层以上外墙门窗扇时,外侧防护设施应齐全可靠,操作人员必须系好安全带。
(5)安装上层窗扇时,不得向下乱扔东西,注意脚下踩稳,不要向下看。
(6)门窗不得平放,应竖立,其竖立坡度不大于20度,不准人字型堆放。
(7)搬运门窗时应轻放,不得使用木料穿入框内吊运至操作位置。
(8)操作地点杂物,工作完毕后,必须清理干净运至指定地点,集中堆放。
4. 门窗安装后的安全检查(1)检查门窗安装质量,确保门窗开启灵活、牢固。
(2)检查门窗密封性能,防止雨水渗漏。
(3)检查门窗周边缝隙,确保密封膏封严。
(4)检查门窗附件,确保齐全、完好。
三、交底要求1. 施工人员必须认真听取安全技术交底,了解安全注意事项。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工单位应加强对门窗安装工的安全培训,提高安全意识。
4. 施工现场应定期进行安全检查,发现问题及时整改。
四、交底时间(填写实际交底时间)五、接受交底人签名(填写接受交底人员姓名)六、交底人签名(填写交底人姓名)七、安全员签名(填写安全员姓名)八、监督部门签名(填写监督部门名称)注:本模板仅供参考,具体内容应根据实际工程情况进行调整。
一、工程名称:____________________二、施工部位:____________________三、施工企业:____________________四、交底时间:____________________五、交底内容:1. 作业人员安全教育(1)所有参与外墙窗户安装的作业人员必须接受安全教育培训,了解本工程的安全技术要求。
(2)作业人员应熟悉本工程所用材料的性能和施工工艺,掌握操作规程和安全注意事项。
2. 安全防护措施(1)作业人员进入施工现场必须佩戴安全帽,系好帽带,严禁赤脚、穿拖鞋作业。
(2)登高作业(2米以上)时,必须系好合格的安全带,高挂低用,确保安全。
(3)施工过程中,严禁酒后作业、吸烟和追逐打闹。
(4)施工区域应设置明显的警示标志,提醒作业人员注意安全。
3. 工具及材料使用安全(1)作业人员应使用合格的施工工具,严禁使用损坏或不符合安全要求的工具。
(2)材料堆放整齐,不得占用消防通道,确保施工区域畅通。
(3)施工过程中,严禁将材料随意抛掷,以免造成伤害。
4. 施工工艺安全(1)外墙窗户安装前,应先检查墙体是否牢固,如有松动,应进行处理。
(2)安装窗户时,应确保窗户与墙体缝隙严密,防止雨水渗入。
(3)安装过程中,严禁操作人员站在窗户上作业,以免发生坠落事故。
(4)安装完成后,应对窗户进行试水试验,确保无渗漏。
5. 临时用电安全(1)施工现场临时用电应符合国家现行标准《施工现场临时用电安全技术规范》JGJ46--2005的规定。
(2)临时用电线路应设置明显的警示标志,防止误触。
(3)操作电气设备时,应确保设备完好,避免发生触电事故。
6. 紧急救援措施(1)施工现场应配备急救箱,存放必要的急救药品和器材。
(2)作业人员应掌握基本的急救知识和技能,以便在发生事故时进行自救或互救。
(3)发生事故时,应立即停止作业,报告现场负责人,并迅速采取救援措施。
六、被交底人:____________________七、交底人:____________________八、安全员:____________________九、年月日。

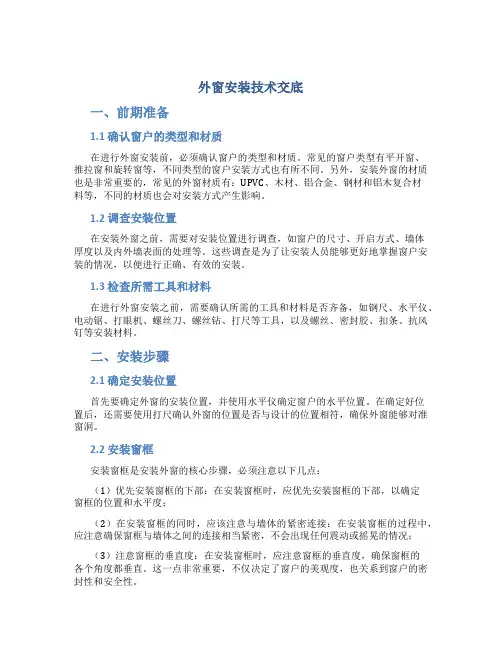

外窗安装技术交底一、前期准备1.1 确认窗户的类型和材质在进行外窗安装前,必须确认窗户的类型和材质。
常见的窗户类型有平开窗、推拉窗和旋转窗等,不同类型的窗户安装方式也有所不同。
另外,安装外窗的材质也是非常重要的,常见的外窗材质有:UPVC、木材、铝合金、钢材和铝木复合材料等,不同的材质也会对安装方式产生影响。
1.2 调查安装位置在安装外窗之前,需要对安装位置进行调查,如窗户的尺寸、开启方式、墙体厚度以及内外墙表面的处理等。
这些调查是为了让安装人员能够更好地掌握窗户安装的情况,以便进行正确、有效的安装。
1.3 检查所需工具和材料在进行外窗安装之前,需要确认所需的工具和材料是否齐备,如钢尺、水平仪、电动锯、打眼机、螺丝刀、螺丝钻、打尺等工具,以及螺丝、密封胶、扣条、抗风钉等安装材料。
二、安装步骤2.1 确定安装位置首先要确定外窗的安装位置,并使用水平仪确定窗户的水平位置。
在确定好位置后,还需要使用打尺确认外窗的位置是否与设计的位置相符,确保外窗能够对准窗洞。
2.2 安装窗框安装窗框是安装外窗的核心步骤,必须注意以下几点:(1)优先安装窗框的下部:在安装窗框时,应优先安装窗框的下部,以确定窗框的位置和水平度;(2)在安装窗框的同时,应该注意与墙体的紧密连接:在安装窗框的过程中,应注意确保窗框与墙体之间的连接相当紧密,不会出现任何震动或摇晃的情况;(3)注意窗框的垂直度:在安装窗框时,应注意窗框的垂直度,确保窗框的各个角度都垂直。
这一点非常重要,不仅决定了窗户的美观度,也关系到窗户的密封性和安全性。
2.3 安装窗扇安装窗扇也是安装外窗的重要步骤,安装窗扇需要注意以下几点:(1)在安装窗扇之前,必须先处理好窗户洞口和窗扇的各个连接点,确保其平整、不凹凸、水平和垂直度良好;(2)安装窗扇时,应先安装上下两个角,再扣上扣条,接着安装左右两个角,最后将中间部位的附着处配对加固。
在接触窗框的部位,应使用密封胶条进行密封处理,确保窗户的密封性和隔音性。

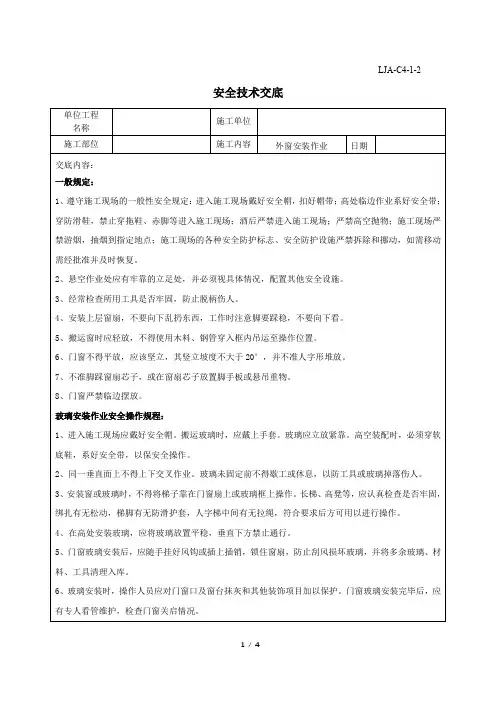

(完整版)窗户安装安全技术交底窗户安装安全技术交底
1. 安装前准备
在进行窗户安装之前,必须确保以下准备工作已经完成:
- 确定窗户安装的具体位置和要求。
- 检查窗户尺寸和型号是否与设计要求匹配。
- 确保安装环境干净、整洁,无障碍物。
2. 安装步骤
2.1 清理工作
- 清理窗户安装位置,确保表面平整干净。
- 清理窗框内部,确保无杂物和尘土。
2.2 测量和定位
- 使用测量工具准确测量窗户尺寸。
- 根据测量结果确定窗户的准确位置和定位。
2.3 安装窗框
- 根据设计要求,使用合适的固定件固定窗框。
- 确保固定件牢固、平整。
2.4 安装玻璃
- 将玻璃轻轻放置在窗框中。
- 使用密封胶确保玻璃与窗框之间密封。
2.5 排水处理
- 在窗户下部安装排水坎,确保排水畅通。
- 使用密封胶密封排水坎与地面之间的接口。
3. 安全注意事项
- 安装窗户时,请确保操作人员穿戴合适的安全装备。
- 在安装过程中,严禁随意漫步或乱扔工具。
- 如遇恶劣天气,请停止安装工作,确保施工安全。
以上是窗户安装的安全技术交底,请遵循以上步骤进行安装操作,确保施工安全。

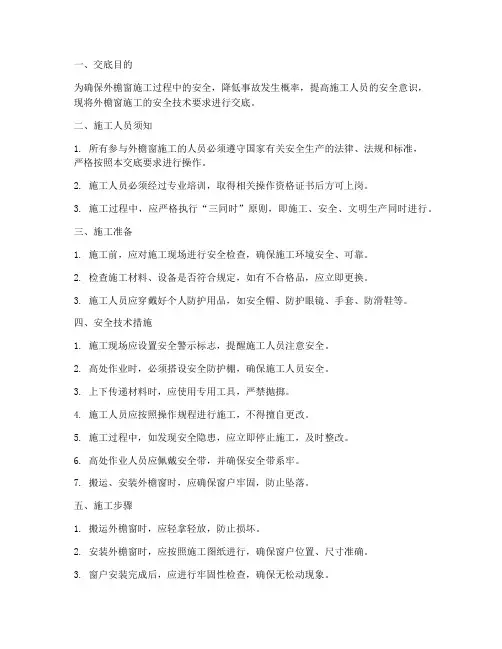

一、交底目的为确保外檐窗施工过程中的安全,降低事故发生概率,提高施工人员的安全意识,现将外檐窗施工的安全技术要求进行交底。
二、施工人员须知1. 所有参与外檐窗施工的人员必须遵守国家有关安全生产的法律、法规和标准,严格按照本交底要求进行操作。
2. 施工人员必须经过专业培训,取得相关操作资格证书后方可上岗。
3. 施工过程中,应严格执行“三同时”原则,即施工、安全、文明生产同时进行。
三、施工准备1. 施工前,应对施工现场进行安全检查,确保施工环境安全、可靠。
2. 检查施工材料、设备是否符合规定,如有不合格品,应立即更换。
3. 施工人员应穿戴好个人防护用品,如安全帽、防护眼镜、手套、防滑鞋等。
四、安全技术措施1. 施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 高处作业时,必须搭设安全防护棚,确保施工人员安全。
3. 上下传递材料时,应使用专用工具,严禁抛掷。
4. 施工人员应按照操作规程进行施工,不得擅自更改。
5. 施工过程中,如发现安全隐患,应立即停止施工,及时整改。
6. 高处作业人员应佩戴安全带,并确保安全带系牢。
7. 搬运、安装外檐窗时,应确保窗户牢固,防止坠落。
五、施工步骤1. 搬运外檐窗时,应轻拿轻放,防止损坏。
2. 安装外檐窗时,应按照施工图纸进行,确保窗户位置、尺寸准确。
3. 窗户安装完成后,应进行牢固性检查,确保无松动现象。
4. 安装密封条,确保窗户密封性能良好。
5. 施工完成后,对施工现场进行清理,保持环境整洁。
六、安全注意事项1. 施工过程中,严禁酒后作业、疲劳作业。
2. 严禁施工人员擅自离开工作岗位。
3. 施工人员应遵守施工现场规章制度,服从现场管理人员指挥。
4. 遇有紧急情况,应立即撤离现场,并及时报告。
5. 施工结束后,应对施工现场进行安全检查,确保无安全隐患。
本交底内容为外檐窗施工安全技术的简要概述,具体操作要求以现场实际情况为准。
施工人员应认真学习并严格遵守,确保施工安全。
一、工程名称:[工程名称]二、施工部位:[施工部位]三、交底时间:[年]年[月]月[日]日四、施工企业:[施工企业名称]五、安全负责人:[安全负责人姓名]六、交底内容:1. 人员安全培训1.1 所有参与外墙窗安装作业的人员必须接受安全教育培训,了解并掌握本安全技术交底内容。
1.2 未经培训合格的人员不得参与外墙窗安装作业。
2. 工具与设备安全2.1 所用工具必须符合国家安全标准,确保工具牢固可靠。
2.2 电动工具必须使用符合安全规范的电源,并配备漏电保护器。
2.3 施工现场应配备必要的安全防护设备,如安全帽、安全带、防滑鞋等。
3. 施工现场安全措施3.1 施工现场应设置明显的安全警示标志,确保施工区域安全。
3.2 施工现场应设置安全通道,确保人员通行安全。
3.3 施工现场应保持整洁,及时清理施工垃圾,防止滑倒和踩踏事故。
4. 外墙窗安装作业安全要求4.1 安装外墙窗前,应对施工现场进行安全检查,确保施工环境安全。
4.2 安装外墙窗时,操作人员必须佩戴安全帽、安全带等防护用品。
4.3 安装外墙窗时,应使用梯子或脚手架等辅助设施,确保作业人员安全。
4.4 安装外墙窗时,不得站在窗框、窗台等不稳定位置作业。
4.5 安装外墙窗时,应避免与施工现场其他作业交叉,确保作业安全。
5. 作业人员安全操作规范5.1 作业人员必须遵守操作规程,不得擅自更改施工方法。
5.2 作业人员应保持作业现场整洁,不得随意堆放工具和材料。
5.3 作业人员应关注施工现场安全,发现安全隐患应及时报告。
5.4 作业人员应主动避让吊物,增强自我保护和相互保护的安全意识。
6. 应急预案6.1 施工现场应制定应急预案,明确事故发生时的应急处理措施。
6.2 作业人员应熟悉应急预案,确保在事故发生时能够迅速应对。
七、交底人签字确认[安全负责人姓名]:[年]年[月]月[日]日八、被交底人签字确认[班组或员工姓名]:[年]年[月]月[日]日九、监督单位意见[监督单位名称]:[年]年[月]月[日]日注:本模板仅供参考,具体交底内容应根据实际情况进行调整。

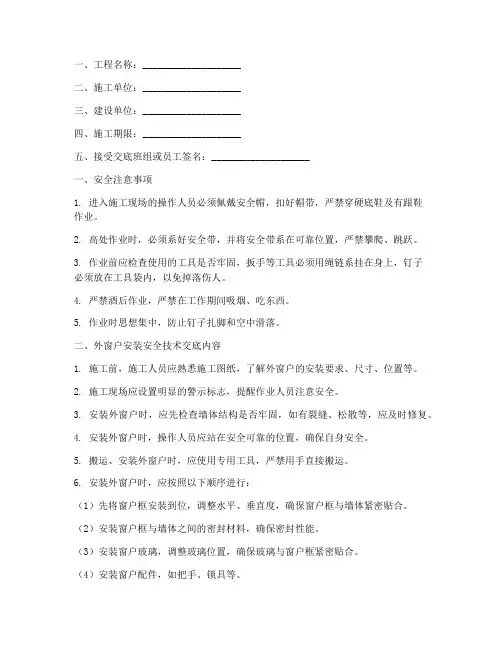

一、工程名称:____________________二、施工单位:____________________三、建设单位:____________________四、施工期限:____________________五、接受交底班组或员工签名:____________________一、安全注意事项1. 进入施工现场的操作人员必须佩戴安全帽,扣好帽带,严禁穿硬底鞋及有跟鞋作业。
2. 高处作业时,必须系好安全带,并将安全带系在可靠位置,严禁攀爬、跳跃。
3. 作业前应检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人。
4. 严禁酒后作业,严禁在工作期间吸烟、吃东西。
5. 作业时思想集中,防止钉子扎脚和空中滑落。
二、外窗户安装安全技术交底内容1. 施工前,施工人员应熟悉施工图纸,了解外窗户的安装要求、尺寸、位置等。
2. 施工现场应设置明显的警示标志,提醒作业人员注意安全。
3. 安装外窗户时,应先检查墙体结构是否牢固,如有裂缝、松散等,应及时修复。
4. 安装外窗户时,操作人员应站在安全可靠的位置,确保自身安全。
5. 搬运、安装外窗户时,应使用专用工具,严禁用手直接搬运。
6. 安装外窗户时,应按照以下顺序进行:(1)先将窗户框安装到位,调整水平、垂直度,确保窗户框与墙体紧密贴合。
(2)安装窗户框与墙体之间的密封材料,确保密封性能。
(3)安装窗户玻璃,调整玻璃位置,确保玻璃与窗户框紧密贴合。
(4)安装窗户配件,如把手、锁具等。
7. 安装完成后,应对外窗户进行检查,确保安装质量符合要求。
8. 拆卸外窗户时,应按照以下顺序进行:(1)先拆除窗户配件,如把手、锁具等。
(2)拆除窗户玻璃,注意防止玻璃破碎。
(3)拆除窗户框,调整水平、垂直度,确保窗户框与墙体紧密贴合。
(4)安装窗户框与墙体之间的密封材料,确保密封性能。
三、紧急情况处理1. 如遇意外情况,如高空坠落、物体打击等,应立即停止作业,并采取相应的急救措施。
一、交底目的为确保外窗施工过程中的安全,明确施工人员的安全责任和操作规程,预防安全事故的发生,特制定本安全技术交底。
二、施工范围本次外窗施工安全技术交底适用于所有外窗的安装、拆除、维修及保养工作。
三、施工人员要求1. 所有参与外窗施工的人员必须经过专业培训,取得相关操作资格证书。
2. 施工人员应熟悉本安全技术交底内容,并严格遵守各项安全规定。
四、施工前的准备工作1. 施工现场应设置明显的安全警示标志,确保施工区域安全。
2. 施工人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、安全带等。
3. 施工前应对施工工具和设备进行检查,确保其完好、安全。
4. 施工现场应配备必要的应急救援设施,如急救箱、消防器材等。
五、施工过程中的安全注意事项1. 高空作业安全- 高空作业时,必须系好安全带,安全带应挂在结实可靠的构件上。
- 高空作业人员应配备安全帽、防护眼镜、防尘口罩等防护用品。
- 高空作业区域应设置安全警戒线,禁止无关人员进入。
2. 材料运输安全- 材料运输过程中,应遵守交通规则,确保行车安全。
- 运输车辆应配备安全防护装置,防止货物掉落。
- 上下货物时,应使用专用工具,严禁直接从高空抛掷。
3. 施工操作安全- 施工人员应严格按照操作规程进行施工,不得违规操作。
- 施工过程中,应保持施工现场整洁,防止滑倒、绊倒等事故发生。
- 施工现场应保持良好的通风,防止有害气体积聚。
4. 用电安全- 施工现场用电设备必须符合国家规定,并定期检查、维护。
- 施工人员应熟悉用电设备的使用方法,确保操作安全。
- 高压线路附近施工时,应采取隔离措施,防止触电事故发生。
六、施工结束后的安全工作1. 施工结束后,应对施工现场进行全面清理,确保无安全隐患。
2. 施工工具和设备应妥善保管,防止丢失或损坏。
3. 施工人员应将安全帽、防护眼镜、防尘口罩等个人防护用品清洗干净,并妥善存放。
七、事故处理1. 发生安全事故时,应立即停止施工,并采取必要措施进行抢救。
一、工程名称:________二、施工单位:________三、施工部位:________四、交底时间:____年__月__日五、交底内容:1. 安全教育及培训(1)所有参与外墙窗户安装的作业人员必须经过专业培训,掌握窗户安装的相关知识和技能。
(2)作业人员必须参加现场的安全教育,了解并熟悉施工现场的安全规定和操作规程。
2. 个人防护用品(1)作业人员必须佩戴安全帽、防护眼镜、防尘口罩、工作手套等个人防护用品。
(2)高处作业时,必须系好安全带,安全带应固定在可靠的位置,防止坠落。
3. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,确保作业人员能够及时了解并遵守安全规定。
(2)施工区域应进行围挡,防止无关人员进入施工区域。
(3)施工现场应保持整洁,施工垃圾应及时清理。
4. 施工工具及设备(1)所有施工工具及设备必须经过检查,确保其安全可靠,无损坏。
(2)高处作业时,应使用专用工具,如长杆、绳索等,不得使用普通工具。
5. 施工操作规范(1)安装窗户前,应检查窗户的尺寸、形状、材质等是否符合设计要求。
(2)安装窗户时,应按照施工图纸和规范进行操作,确保窗户安装牢固、密封。
(3)安装窗户时,应注意以下事项:a. 不得在窗户框上悬挂重物,以免影响窗户的安装质量和使用寿命。
b. 窗户安装过程中,应防止窗户框变形或损坏。
c. 安装窗户密封条时,应确保密封条安装牢固,无空隙。
6. 高处作业安全(1)高处作业时,必须使用安全带,安全带应正确佩戴,不得随意解开。
(2)高处作业时,应设置安全防护网或安全防护栏,防止坠落。
(3)高处作业时,应保持作业区域的整洁,防止因杂物坠落伤人。
7. 紧急情况处理(1)如遇紧急情况,如高处坠落、工具掉落等,应立即停止作业,采取紧急措施。
(2)紧急情况下,应立即拨打救援电话,寻求专业救援。
六、交底人:________七、被交底人:________八、安全员:________九、年月日。
一、交底目的为确保建筑外窗施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将建筑外窗施工过程中的安全技术要求进行交底。
二、工程概况1. 工程名称:________2. 施工单位:________3. 施工地点:________4. 施工时间:________三、安全技术交底内容1. 施工准备- 施工前,应对施工人员进行安全技术培训,使其了解外窗施工的安全注意事项。
- 检查施工工具、设备是否齐全,符合安全要求。
- 施工现场应设置安全警示标志,明确危险区域。
2. 材料及设备安全- 所使用的外窗材料应符合国家相关标准,质量合格。
- 使用的施工设备应进行定期检查、保养,确保安全可靠。
3. 施工过程安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工过程中,严禁酒后作业、疲劳作业。
- 高处作业时,必须系好安全带,并采取防坠落措施。
- 上下传递材料时,严禁抛掷,应使用工具传递。
- 不得在窗台、阳台等临边作业。
4. 电气安全- 施工现场用电设备应使用符合国家标准的电缆、插座等。
- 严禁私拉乱接电线,不得在潮湿环境中使用电器设备。
- 施工现场应设置漏电保护装置,确保用电安全。
5. 消防安全- 施工现场应配备足够的消防器材,并定期检查。
- 施工人员应了解消防器材的使用方法,并熟悉火灾逃生路线。
- 施工过程中,严禁吸烟、使用明火。
6. 特殊天气安全- 雨雪天气施工时,应采取防滑措施,防止人员滑倒。
- 风力超过5级时,不得进行高空作业。
四、安全防护措施1. 设置安全防护网,防止坠落物体伤人。
2. 在施工区域设置安全警示标志,提醒施工人员注意安全。
3. 施工人员应按照操作规程进行施工,不得擅自更改施工方案。
4. 定期对施工现场进行安全检查,发现问题及时整改。
五、应急措施1. 发生安全事故时,应立即停止施工,并组织人员进行救援。
2. 及时拨打报警电话,并告知事故情况。
3. 对受伤人员进行急救,并尽快送往医院治疗。
一、工程概况1. 工程名称:[填写工程名称]2. 施工部位:[填写施工部位]3. 施工企业:[填写施工企业]4. 交底时间:[填写交底时间]二、安全技术交底1. 施工前的准备工作(1)对施工人员进行安全教育和培训,确保每位施工人员了解本工程的安全技术要求。
(2)检查施工工具、设备是否完好,确保其安全性能。
(3)对施工现场进行安全检查,确保现场安全无隐患。
2. 施工过程中的安全技术要求(1)施工人员必须穿戴符合安全要求的防护用品,如安全帽、安全带、防滑鞋等。
(2)施工前,应先检查窗户安装部位的结构稳定性,确保安装部位安全可靠。
(3)安装窗户时,应使用专用工具,不得使用撬棍等硬物进行操作。
(4)在二层及以上外墙安装窗户时,外侧应设置安全防护设施,操作人员必须系好安全带。
(5)在安装窗户时,不得单独操作,两人以上协同作业,确保施工安全。
(6)安装窗户时,注意脚下踩稳,不得向下看,以免发生坠落事故。
(7)安装窗户时,不得在窗户附近堆放杂物,以免影响施工安全。
(8)搬运窗户时,应轻拿轻放,不得抛掷,以免造成伤害。
(9)在安装过程中,如发现墙体存在裂缝、空洞等安全隐患,应立即停止施工,并及时上报相关部门进行处理。
3. 施工完毕后的安全注意事项(1)施工完毕后,对施工现场进行清理,确保无安全隐患。
(2)检查安装好的窗户是否牢固,如有松动现象,应及时拧紧。
(3)在窗户周围设置警示标志,提醒行人注意安全。
(4)对施工人员进行安全总结,对施工过程中发现的安全隐患进行整改。
三、应急措施1. 发生高处坠落事故时,应立即停止施工,组织人员进行救援。
2. 发生物体打击事故时,应立即停止施工,对伤者进行救治,并及时上报相关部门。
3. 发生触电事故时,应立即切断电源,对伤者进行救治,并及时上报相关部门。
四、安全责任1. 施工单位应加强对施工现场的安全管理,确保施工安全。
2. 施工人员应严格遵守安全技术要求,确保自身安全。
3. 监理单位应加强对施工现场的监督检查,确保施工安全。
一、交底对象本安全技术交底适用于参与建筑外窗施工的所有人员,包括施工管理人员、技术人员、操作人员等。
二、交底目的为确保建筑外窗施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
三、施工前安全准备1. 施工人员必须经过专业培训,掌握建筑外窗施工的安全操作规程。
2. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
3. 施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜、手套等。
4. 施工现场应确保消防设施齐全有效,如灭火器、消防栓等。
四、施工过程中安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、手套等。
2. 高处作业时,必须系好安全带,并做好防坠落措施。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 施工现场严禁吸烟、使用明火,以防火灾事故发生。
5. 施工过程中,严禁擅自移动、拆除安全防护设施。
6. 严禁施工人员跨越安全警戒线,确保施工现场安全。
7. 施工现场应保持整洁,不得随意堆放杂物,以免影响施工安全。
五、施工过程中常见事故预防及处理1. 高处坠落:施工人员必须系好安全带,并做好防坠落措施。
如发生高处坠落事故,立即启动应急预案,进行救援。
2. 物体打击:施工过程中,应加强现场管理,确保施工材料、工具等物品摆放整齐,避免发生物体打击事故。
3. 触电事故:施工现场严禁私拉乱接电线,确保电气设备符合安全要求。
如发生触电事故,立即切断电源,进行救援。
4. 火灾事故:施工现场应加强消防安全管理,确保消防设施齐全有效。
如发生火灾事故,立即启动应急预案,进行灭火和救援。
六、施工完成后安全检查1. 施工完成后,对施工现场进行全面安全检查,确保施工安全。
2. 对施工过程中发现的安全隐患,立即整改,消除安全隐患。
3. 对施工过程中发生的安全事故,进行调查分析,总结经验教训,防止类似事故再次发生。
七、总结本安全技术交底旨在提高施工人员的安全意识,确保建筑外窗施工过程中的安全。
一、交底目的为确保窗安装工程的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、交底内容1. 施工人员安全要求1.1 所有参与窗安装工程的施工人员必须经过专业培训,了解并掌握窗安装的安全技术操作规程。
1.2 施工人员必须佩戴安全帽、安全带等个人防护用品。
1.3 禁止酒后作业,禁止穿硬底鞋、高跟鞋等不安全鞋具。
2. 施工工具与材料安全2.1 施工前,应检查所有工具和材料是否完好,如有损坏或不符合安全要求,应及时更换或修复。
2.2 所有工具和材料应整齐堆放,不得随意堆放或堆放在通道上。
2.3 禁止使用损坏或不符合安全要求的工具和材料进行施工。
3. 现场安全措施3.1 施工现场应设置安全警示标志,明确危险区域和注意事项。
3.2 高处作业时,应设置安全防护设施,如安全网、护栏等。
3.3 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
4. 窗安装施工安全4.1 搬运窗框、玻璃等材料时,应轻拿轻放,防止损坏或坠落。
4.2 安装窗框时,应确保窗框与墙体连接牢固,防止脱落。
4.3 安装玻璃时,应使用夹具紧固,并使用密封膏封严四周。
4.4 安装过程中,严禁在窗框上悬挂重物或安放脚手架。
4.5 安装完成后,应对窗户进行试闭,确保窗户关闭严密,无安全隐患。
5. 紧急情况处理5.1 如遇紧急情况,如玻璃破碎、窗框脱落等,应立即停止施工,并采取必要的安全措施。
5.2 如发生人员受伤,应立即拨打急救电话,并采取必要的第一时间救助措施。
三、交底人(此处填写交底人姓名及职务)四、被交底人(此处填写被交底人姓名及职务)五、交底时间(此处填写交底时间)六、注意事项1. 施工人员应认真学习并遵守安全技术交底内容,提高安全意识。
2. 施工过程中,如遇特殊情况,应立即停止施工,并向相关人员报告。
3. 施工完成后,应对施工现场进行全面检查,确保无安全隐患。
4. 施工单位应定期对施工人员进行安全教育和培训,提高施工人员的安全技能。
一、交底目的为确保外墙窗口包边施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 施工方案(1)施工工艺:[施工工艺](2)施工流程:[施工流程]3. 安全技术要求(1)施工人员必须熟悉本工程的安全技术交底内容,并严格按照要求进行操作。
(2)施工人员必须佩戴好安全帽、安全带等个人防护用品。
(3)施工前,必须对施工场地进行清理,确保施工区域整洁、无障碍物。
(4)高处作业时,必须使用安全带,并正确固定,确保施工人员的人身安全。
(5)施工过程中,严禁酒后作业、疲劳作业。
4. 作业现场安全管理(1)施工现场必须设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场严禁吸烟、用火,严禁存放易燃易爆物品。
(3)施工现场必须设置消防器材,确保消防通道畅通。
(4)施工现场必须设置安全防护设施,如防护栏、安全网等,防止高处坠落。
5. 事故应急处理(1)发生事故时,施工人员应立即停止作业,并立即报告现场负责人。
(2)现场负责人应立即启动应急预案,组织人员进行救援。
(3)事故发生后,应及时上报相关部门,配合进行调查和处理。
三、交底时间及人员1. 交底时间:[交底时间]2. 交底人员:[交底人员姓名及职务]四、交底记录1. 交底内容:[交底内容摘要]2. 交底人员:[交底人员姓名及职务]3. 施工单位:[施工单位名称]4. 施工现场负责人:[施工现场负责人姓名及职务]5. 交底日期:[交底日期]五、注意事项1. 施工人员应认真学习本安全技术交底内容,提高安全意识。
2. 施工单位应加强对施工人员的安全教育培训,确保施工人员具备相应的安全技能。
3. 施工现场负责人应加强对施工现场的安全管理,确保施工过程安全有序。
4. 施工过程中,如遇特殊情况,应及时报告现场负责人,并采取相应措施。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 监理单位:[监理单位]5. 设计单位:[设计单位]6. 施工单位项目负责人:[项目负责人姓名]7. 监理单位项目负责人:[监理单位项目负责人姓名]8. 设计单位项目负责人:[设计单位项目负责人姓名]二、安全技术交底1. 人员要求(1)所有参与外窗工程的人员必须经过安全技术培训,具备必要的安全意识和操作技能。
(2)特种作业人员必须取得相应资格证书,方可上岗作业。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,确保施工人员随时注意安全。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
(3)施工现场应保持整洁,通道畅通,确保施工人员通行安全。
3. 施工工艺安全措施(1)施工前,对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
(2)外窗安装过程中,注意以下安全事项:a. 在安装外窗时,应使用安全带,防止高处坠落。
b. 安装过程中,不得在窗户两侧同时作业,以免发生碰撞。
c. 在安装过程中,不得将工具、材料等物品抛掷,以免伤人。
d. 在安装过程中,注意检查外窗的密封性能,确保无漏风、漏水现象。
e. 安装完成后,对施工人员进行验收,确保外窗安装质量符合要求。
4. 施工设备安全措施(1)施工过程中,使用的设备必须符合国家安全标准,确保设备运行正常。
(2)设备操作人员必须熟悉设备性能,严格按照操作规程进行操作。
(3)设备操作过程中,注意以下安全事项:a. 在使用吊车等高空作业设备时,确保作业人员佩戴安全带。
b. 设备运行过程中,不得在设备周围堆放杂物,确保作业环境安全。
c. 设备停止使用后,及时切断电源,确保设备安全。
5. 施工材料安全措施(1)施工材料必须符合国家相关标准,确保材料质量。
(2)施工材料堆放整齐,不得占用消防通道。
(3)施工材料运输过程中,注意以下安全事项:a. 运输材料时,确保车辆安全,防止发生交通事故。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 建设单位:____________________4. 施工地点:____________________5. 施工期限:____________________二、安全技术措施1. 施工人员要求(1)所有施工人员必须经过专业培训,取得相关资格证书。
(2)进入施工现场必须佩戴安全帽,扣好帽带,穿防滑鞋。
(3)高空作业人员必须系好安全带,佩戴安全绳。
2. 施工现场安全管理(1)施工现场设置明显的警示标志,禁止无关人员进入。
(2)施工现场设置安全通道,保持通道畅通。
(3)施工现场设立消防设施,确保消防器材完好。
3. 外檐窗安装安全技术措施(1)施工前,对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
(2)外檐窗安装前,检查窗框、玻璃、密封胶等材料是否符合要求。
(3)安装窗框时,确保窗框与墙体连接牢固,安装牢固后方可进行下一步施工。
(4)安装玻璃时,注意玻璃的防滑、防坠落措施,确保玻璃安装牢固。
(5)安装密封胶时,确保密封胶均匀、饱满,防止渗漏。
(6)安装完成后,对安装的外檐窗进行检查,确保安装质量符合要求。
4. 高处作业安全技术措施(1)高处作业人员必须佩戴安全带,确保安全带系挂正确。
(2)高处作业时,注意脚下稳固,防止滑倒。
(3)高处作业时,确保作业面清洁,防止物品掉落伤人。
(4)高处作业时,注意观察周围环境,防止意外发生。
三、应急处理措施1. 发生安全事故时,立即停止施工,启动应急预案。
2. 报告上级领导,通知相关部门进行处理。
3. 对受伤人员进行救治,确保生命安全。
4. 对事故原因进行调查,查明事故原因,采取相应措施防止类似事故再次发生。
四、交底内容1. 施工人员必须遵守本安全技术交底内容。
2. 施工过程中,发现安全隐患,立即报告现场负责人。
3. 施工现场负责人负责对施工人员进行安全监督,确保施工安全。
交底内容:1 范围外窗仅含瑞祥大酒店工程外墙窗户安装,幕墙不是本工艺范围。
本工程外窗为铝合金窗。
2 施工准备2.1 材料及主要机具:2.1.1 铝合金窗:规格、型号应符合设计要求,且应有出厂合格证。
2.1.2 铝合金窗所用的五金配件应与窗型号相匹配。
所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。
2.1.3 与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好,并做好防腐处理。
2.1.4 嵌缝材料、密封膏的品种、型号应符合设计要求。
2.1.5 防雷措施材料必须提供产品合格证。
2.1.6 主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钻子、锤子、铁锹、抹子、水桶等。
2.2 作业条件:2.2.1 结构质量经验收后达到合格标准,工种之间办理了交接手续。
2.2.2 按图示尺寸弹好窗中线,并弹好水平标高控制线,窗距外墙的进出线(即所谓外墙窗的三线控制),以校正窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。
2.2.3 检查窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。
2.2.4窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。
2.2.5 认真检查铝合金窗的保护膜的完整,如有破损的,应补粘后再安装。
3 操作工艺3.1 工艺流程弹线找规矩(上述三线)→窗洞口处理→铝合金窗拆包检查→按图纸编号运至安装地点→检查铝合金保护膜→窗安装→窗口四周嵌缝、填保温材料→清理→安装五金配件→安装窗密封条→质量检验→纱扇安装。
3.2 弹线找规矩:在最高层找出窗口边线,用大线坠将窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。
外窗安装技术交底精编 Document number:WTT-LKK-GBB-08921-EIGG-22986
交底内容:
1 范围
外窗仅含瑞祥大酒店工程外墙窗户安装,幕墙不是本工艺范围。
本工程外窗为铝合金窗。
2 施工准备
材料及主要机具:
铝合金窗:规格、型号应符合设计要求,且应有出厂合格证。
铝合金窗所用的五金配件应与窗型号相匹配。
所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。
与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好,并做好防腐处理。
嵌缝材料、密封膏的品种、型号应符合设计要求。
防雷措施材料必须提供产品合格证。
主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、
铁脚、圆规、钢尺、钢直尺、钻子、锤子、铁锹、抹子、水桶等。
作业条件:
结构质量经验收后达到合格标准,工种之间办理了交接手续。
按图示尺寸弹好窗中线,并弹好水平标高控制线,窗距外墙的进出线(即所谓外墙窗的三线控制),以校正窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。
检查窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。
窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。
认真检查铝合金窗的保护膜的完整,如有破损的,应补粘后再安装。
3 操作工艺
工艺流程
弹线找规矩(上述三线)→窗洞口处理→铝合金窗拆包检查→按图纸编号运至安装地点→检查铝合金保护膜→窗安装→窗口四周嵌缝、填保温材料→清理→安装五金配件→安装窗密封条→质量检验→纱扇安装。
弹线找规矩:在最高层找出窗口边线,用大线坠将窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。
高层建筑可用经纬仪找垂直线。
窗口的水平位置应以楼层980水平线为准,比980线低120为窗框下皮标高,弹线找直。
墙厚方向的安装位置:
针对裙房一至四层外装为石材时,按外墙大样图及窗台板的宽度,确定铝合金窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板高出窗下皮5mm(窗距外墙面的距离以排砖的模数为准,并留5mm的凹槽,以利打密封胶)。
对其他外装为涂料的外窗,窗户在墙厚方向与墙外侧齐平,在装饰装修时设置坡水线,按外墙窗户大样图如图示:
外装为涂料时外窗大样图
安装铝合金窗坡水:按设计要求将坡水条固定在铝合金窗上,应保证安装位置正确、
牢固。
防腐处理:
窗框两侧的防腐处理应按设计要求进行,避免填缝水泥砂浆直接与铝合金窗表面接触,产生电化学反应,腐蚀铝合金窗。
铝合金窗安装时采用的铁件应进行防腐处理,连接件最好选用不锈钢件。
就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可
用木楔临时固定。
与墙体固定:用射钉枪将铁脚与墙体固定。
铁脚至窗角的距离不应大于180mm,铁脚间距应小于600mm.。
.
处理窗框与墙体缝隙:铝合金窗固定好后,应及时处理窗框与墙体缝隙,采用发泡剂填塞缝隙,外表面留5~8mm深槽口填嵌嵌缝膏,严禁用水泥砂浆填塞。
待铝合金窗和窗台板安装后,将窗框四周的缝隙同时填嵌嵌缝膏,填嵌时用力不应过大,防止窗框受力后变形。
将窗户与水电预留的防雷铁件连接。
4 质量标准
保证项目:
铝合金窗及其附件质量,必须符合设计要求和有关标准的规定。
铝合金窗的安装位置、开启方向必须符合设计要求。
铝合金窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。
铝合金窗框与非不锈钢紧固件接触面之间,必须做防腐处理;严禁用水泥砂浆作窗框与墙体之间的填塞材料。
基本项目:
铝合金窗扇安装应符合以下规定
平开窗扇关闭严密,间隙均匀,开关灵活。
推拉窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求。
铝合金窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。
铝合金窗框与墙体间缝隙填嵌饱满密实,表面平整、光滑,无裂缝,填塞材料、方法符合设计要求。
铝合金窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表面平滑、平整,厚度均匀,无气孔。
允许偏差项目:窗框两对角线长度差、窗框正、侧面的垂直度、水平度、横框标高等,不得超过规范要求。
窗框两对角线长度小于2米的为5毫米,窗框图水平度3毫米。
5 成品保护
铝合金窗应入库存放,下边应垫起、垫平,码放整齐。
对已装好披水的窗,注意存放时支垫好,防止损坏披水。
窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并禁止从窗口运送任何材料,防止碰撞损坏。
若采用低碱性水泥或豆石混凝土堵缝时,堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,并损坏表面的氧化膜。
铝合金窗在堵缝前,对与水泥砂浆接触面应涂刷防腐剂进行防腐处理。
抹灰前应将铝合金窗用塑料簿膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。
铝合金窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,防止将表面划伤,影响美观。
铝合金窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂染。
架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、
碰和损坏铝合金窗樘料。
建立严格的成品保护制度。
6 应注意的质量问题
固定铁脚钉在砖缝上,铝合金窗上下不顺直,左右标高不一致,开关不灵活,开启方向盘不到位,铝合金窗框在打密封胶时不均匀饱满,打胶不注意污染墙面,小五金安装不到位。
面层污染咬色:施工时不注意成品保护,未及时进行清理。
表面划痕:应严防用硬物清理铝合金表面的污物。
漏装披水:外窗没按设计要求装披水,影响使用。
7 质量记录
本工艺标准应具备以下质量记录:
铝合金窗的出厂合格征。
铝合金窗的零附件、固定件材质证明及安装图示说明。
密封材、保温材的材质证明及产品合格证。
水泥的出厂合格证及试验报告;中砂产品质量证明。
质量检验评定记录。
8质量验收及检查办法
铝合金窗和副框的安装必须牢。
检查办法:手板检查。
铝合金窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘。
推拉窗扇必须有防脱落措施。
检查办法:观察;开启和关闭检查;手板检查。
金属配件安装应牢固。
检查方法:观察;开启和关闭检查;手板检查。
铝合金窗表面应洁净、平整、光滑、色泽一致,无锈蚀。
大面应无划痕、碰伤。
漆膜或保护层应连续。
检查方法:观察。
铝合金窗与墙体间的缝隙采用密封胶密封。
密封胶表面应光滑、顺直、无裂纹。
检查办法:观察;轻敲窗框检查。
铝合金窗的橡胶密封条或毛毡密封条应安装完好,不得脱槽。
检查办法:观察;开启和关闭检查。
有排水孔的铝合金窗,排水孔应畅通。
检查方法:观察。
9安全检查交底;
安装铝合金窗框搬运时用提升架吊运不能多放以免掉下伤人。
钉水泥块时用钳子夹紧钉子后再钉以免伤手。
站在脚手架上安装窗框必须系好安全带。
