开展QC活动提高CFG桩施工质量一、工程概况我分部为新建连盐铁路站前施工LYZQ-Ⅳ标三分部,线路起点位于江苏省盐城市响水县,终点位于盐城市滨海县,施工里程为DK149+836.950~D1K167+277.74,线路全长17.378km。
沿线经过响水县境内的老舍、六套两乡和滨海县境内的东坎、界牌两镇。
施工内容包含:滨海县车站1处;桥梁9座,总长11.456km,其中特大桥2座计10.952km,大桥1座计0.231km,中桥5座,小桥1座,上部特殊结构连续梁1联,涵洞26座;区间路基2处(其中响水段DK150+068.05~DK155+163.75,滨海段DK166+900.00~DK167+277.74)。
二、小组简介本QC小组是由施工管理技术人员与施工现场人员共同组成的现场攻关型小组,有利于技术人员同现场施工人员的直接沟通,将QC小组活动成果落实到工程中去,为实现质量目标打下基础。
QC小组简介表一:三、选题理由我们选题的理由有4点:1、地基承受基础传来的全部荷载,直接影响到主体结构的安全。
2、提高CFG桩的施工质量,成熟施工工艺。
3、为保证施工安全和路基稳定,优化CFG桩施工工艺、采取相应施工方法及监测手段,保证圆满完成施工任务。
4、运用科学方法施工,做精品工程,树立企业形象。
确定课题四、活动目标1、确保地基处理后承载力达到设计要求,保证结构安全。
2、形成一套完整高效的CFG桩施工工艺,为今后工程打下基础。
3、为公司创立良好的企业形象。
五、可行性分析小组对开展这次QC活动的可行性进行了分析:其中有利条件有4点:(1)在项目总工周腾的指导下,组织编制了地基处理工程专项施工方案,经监理审核、徐州指挥部批准,是切实可行的。
(2)项目部有一套成熟的操作性很强的质量保证管理体系标准,是我们做好一切质量工作的理论指导。
(3)领导非常重视,支持并参加攻关活动,有利于工作的全面开展。
(4)有类似工程成功的施工经验可供我们借鉴。
提高锤击预制管桩施工质量中国核工业华兴建设有限公司福建第二工程管理部QC小组中国核建申报单位:中国核工业华兴建设有限公司小组名称:福建第二工程管理部QC小组发表人:杜文彬一、工程概况工程名称:莱法州文化商业中心建设单位:福建美茵房地产开发有限公司工程地点:福建省长乐市营前镇工程规模:本工程由两栋22层高层办公楼,5栋3~4层多层商业组成,其中A栋办公建筑1~4层均为文化设备,文化培训用房及设备用房,5层以上为办公用房,B栋办公建筑1~3层均为商业,4层为商业跟物业用房,5层以上为办公用房,1~5#均为多层商业建筑,其中4#商业3层为电影院,2~3层有天桥相连接。
二、小组概况三、选题理由本工程均采用预制管桩,桩型分别为:PHC-AB500(125)、PHC-AB800(130),每套桩长约45~66米,单桩承载力特征值分别为2700KN;4250KN,本工程区域属于沿海地区,地质分布比较复杂,其中流塑状淤泥层比较深,这样的地质条件,加大了施工难度,桩基很容易出现质量问题,补桩不但增加了工程造价,而且对工期影响极大,为了避免补桩,达到无质量不合格桩的要求,控制好锤击管桩的成桩质量,保证桩基顺利合格完成,为下道工序施工创造有利条件,是桩基础施工质量控制的关键。
工程特点工程地基属于冲积地质,有较厚的淤泥层和卵石层,锤击管桩施工时容易出现过多的不合格桩 。
施工现状技术要求选定课题由于地质条件多变、施工环境条件特殊,锤击管桩出现不合格桩,对工程造价和工期影响非常大。
地质复杂情况下的桩基施工,可提高工程全面质量管理水平及提高各类技术人员的技术素质。
提高锤击预制管桩的质量制图人:张彪 审核人:杜文彬 日期:2015年6月16日四、 现状调查6月20日不合格项目排列图如下:制图人:张彪 审核人:杜文彬 日期:2015年6月26日折线图如下:制图人:张彪审核人:杜文彬日期:2015年6月26日五、目标设定及可行性分析目标设定:控制锤击预制管桩的质量,确保桩基质量全部合格。
QC活动成果报告课题名称:提高地下室综合管线施工质量课题注册号:JJ/QCT -17-03小组名称:巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组小组类型:现场型2017年12月29日目录一、工程概况 (1)二、小组概况 (1)三、选择课题 (1)四、现状调查 (2)五、确定目标 (2)六、原因分析 (3)七、要因确认 (3)八、制定对策 (5)九、对策实施 (5)十、效果检查 (9)十一、成果巩固 (9)十二、总结体会与下一步打算 (9)提高地下室综合管线施工质量巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组一、工程概况振石控股集团总部大楼工程位于桐乡振东新区凤凰湖旁,工程由振石控股集团有限公司投资建设,我公司施工总承包,本工程为我公司重点工程,工程质量目标为确保“鲁班奖”、安装工程“安装之星”。
工程建筑面64476.68㎡,总建筑高度170米,结构类型为框剪筒体结构,地下部分为两层地下室,地上部分为两层裙房和三十七层主楼。
本项目机电安装工程包含通风与空调工程、给排水工程、消防工程、电气工程、建筑智能化工程等,项目功能齐全,系统庞大、管线错综复杂。
根据设计图纸,本工程通风风管约11.3万㎡,消防、给排水工程管道约4.85万米,各类桥架约4500米。
其中地下室部分风管约5.5万㎡;消防、给排水工程管道约2.5万米;各类桥架约2200m 。
二、小组概况制表人:邵利平时间:2017年7月16日三、选择课题理由一,项目特点要求:本项目总目标为创“鲁班奖”,安装专业创“安装之星”优质工程。
安装工程一直是工程创优复查关注的重点,也是施工的重难点。
本项目功能齐全、面广量大,施工难度非常大【通风风管约11.3万㎡,消防、给排水工程管道约4.85万米,各类桥架约4500余米】。
理由二,建设单位要求:根据设计图纸,大部分管道布置在车道上方。
本工程大部分梁底标高为2.8m- 2.9m ,根据设计当前的大部分车道净空高度仅为2.3m-2.4 m 。
提高桩头防水施工质量目录一、工程概况 (1)二、小组概况 (1)三、选择课题 (2)四、现状调查 (2)五、设定目标 (3)六、原因分析 (4)七、要因确认 (4)八、制定对策 (5)九、对策实施 (6)十、效果检查 (8)十一、巩固措施 (10)十二、总结和今后打算 (10)提高桩头防水施工质量--XXXX建筑工程有限公司鸿运QC小组一、工程概况工程名称:xxxx项目1#楼、2#楼、地下车库、综合楼工程位置:五路以东,四路以北工程结构:剪力墙建筑层数:18+2层建筑面积:26993.12平方米二、小组概况小组概况表制表人:XXXX 制表日期:2023年4月2日三、选择课题:QC小组活动选题理由表制表人:XXXX 制表日期:2023年4月12日基于上述表格中的理由,QC小组决定选择本次活动课题为“提高桩头防水施工质量”。
四、现状调查小组成员对公司内部涉及到桩头防水的项目进行了解调查,共检查205点,其中缺陷点数为27点,合格率87%,经分析、整理、汇总、见下表:桩头防水质量缺陷调查表统计分析表制表人:XXXX 制表日期:2023年4月15日质量问题数据排列图制图人:XXXX 制图日期:2023年4月15日由排列图可以看出:“桩顶渗水、桩侧与垫层接缝处渗水”占质量缺陷的81%,是影响桩头防水施工质量的主要原因。
五、设定目标值从现状调查表中看出桩头防水施工质量合格率为87%,我们小组决定,通过小组活动,采取措施将“桩顶渗水、桩侧与垫层接缝处渗水”这两个问题解决70%,桩头防水施工质量合格率提升至95%:87%+(13%×87%×70%)=95%小组活动目标图制图人:XXXX 制图日期:2023年4月23日目标设定分析:可行性一:本小组有着丰富QC活动及攻关经验,荣获优秀质量管理小组称号。
1、项目部非常重视及支持工作,小组成员由项目经理、技术负责、施工员等组成,管理人员经验丰富,解决实际问题的能力强。

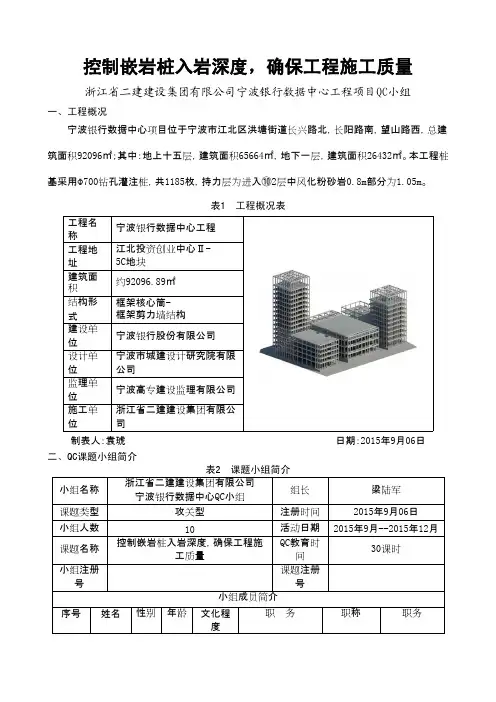

QC小组成果报告书(合理处理溶洞,_加快桩基施工进度)合理处理溶洞、加快桩基施工进度广西壮族自治区公路桥梁工程总公司三分公司百靖路BJ-A10标QC小组2012年2月目录一、QC活动开展的背景 (2)二、工程概况 (2)三、小组概况 (3)四、选题理由 (4)五、现状调查 (5)六、设定目标和可行性分析 (8)七、原因分析 (8)八、要因确定 (9)九、制定对策 (13)十、对策实施 (15)十一、效果检查 (20)十二、巩固措施 (20)十三、总结与下一步工作 (20)十四、附件 (21)一、QC活动开展背景近年来高速公路往山区方向延伸,桥隧比例都很高,桥梁施工的规模都比较大。
广西多数地方属于喀斯特地貌地区,岩溶比较发育,在桥梁桩基施工中遇到溶洞是不可避免。
桩基施工中遇到溶洞,一直是喀斯特岩溶地区制约桥梁桩基施工进度的关键因素。
百靖高速公路BJ-A10标多安大桥共有88根桩基,从2011年3月28日开始施工,7台套钻孔机械,截止7月28日共4个月完成桩基14根(589.1米),月均完成3.5根(147.3米),与原计划月均完成21根(即月均完成850米)桩基相比进度严重滞后。
通过研究总结一系列性成本适当、施工质量可靠、最大程度上加快桩基施工进度的溶洞处理工艺、措施,对喀斯特岩溶地区高速公路总体施工进度上有直接的促进作用,又能间接的节约因桩基溶洞处理不成功导致的质量事故处理的费用和工期。
二、工程概况百靖高速公路BJ-A10标多安大桥位于百色市德保县那甲乡多安村,右幅18跨,桥长547米,中心桩号为K41+560;左幅22跨,桥长667米,中心桩号为ZK41+625。
桥梁上部构造采用后张法预应力混凝土T梁,先简支后连续结构;下部构造采用柱式墩,肋板台,钻孔桩基础。
多安大桥下构桩基中,有φ1.2m桩8根,φ1.5m桩4根,φ1.6m 桩52根,φ1.8m 桩24根。
多安大桥桥址上覆盖第四系冲洪积层和坡积层,下伏基岩为泥盆系中统东岗岭阶灰岩和粉砂岩;岩溶较为发育,岩溶垂直发育和顺层发育;但具体显示溶洞的数量不多和规模不大,全桥只有8根桩基遇到溶洞,而且溶洞规模小,钻探资料显示有遇到溶洞的桩基都只有一个小溶洞。
提高大面积地下室墙柱混凝土施工质量QC 小组名称:温州鹿城第一建筑工程有限公司乐清蒲岐镇东门街村商住楼项目工程项目部QC小组成果申报单位:温州鹿城第一建筑工程有限公司编制人:周星中编制日期:2017年11月3日提高大面积地下室墙柱混凝土施工质量温州鹿城第一建筑工程有限公司蒲岐镇东门街村商住楼项目工程项目部QC小组一、工程概况本工程拟建建筑总建筑面积53603m2,地下室1层,地下建筑面积约12458m2,住宅38125.61m2,商业1811m2,物业管理用房283.18m2;主要由8幢3-19F住宅楼组成。
二、QC小组简介项目部在以往的工程施工中,通过积极开展全面质量管理活动,取得了良好的质量效果,为了进一步在本工程中激发广大员工的积极性和创造性,为建设优质工程提供保证献计献策,项目部于2017年5月在公司注册登记成立了QC小组。
小组的活动宗旨是“技术改进、提高质量、降低成本、节能减排”。
三、课题选择(1)本工程已列入公司年度创优计划,合同质量目标为符合国家质量验收评定标准,确保“瓯江杯”争创“钱江杯”优质工程。
(2)根据公司“科技为本,管理至上,永创精品”质量方针,该工程要创精品工程。
(3)节约工程成本:施工期间若控制得当,可提高工作效率,减少材料损耗量,进而节约材料和人工。
为了确保本次活动的必要性,我们小组成员结合本工程实际和施工难点选出了4个课题,从重要性、紧迫性、难度系数和经济性方面进行了调查、对比与分析评价,小组课题选择评价表表4 小组课题选择评价表评分标准:★—10分,施工质量对工程创优的影响程度大、工期要求紧迫是关键线路、施工难度特大、投入小且经济效益好。
▲—8分,施工质量对工程创优的影响程度较大、工期要求紧迫程度较大是关键线路、施工难度大、投入大且经济效益较好。
●—5分,施工质量对工程创优的影响程度不大、工期要求紧迫程度较大为非关键线路、施工难度易控制、投入大且经济效益一般。
评分标准的制定依据:1、企业施工质量工艺标准;2、工程创优文件;3、施工总进度计划。
提升地下室底板和外墙后浇带施工质量QC小组活动成就目录一、概略--------------------------------------------------------------------------02二、选题原由---------------------------------------------------------------------04三、现状检查---------------------------------------------------------------------04四、活动目标---------------------------------------------------------------------08五、原由剖析---------------------------------------------------------------------08六、要因确认---------------------------------------------------------------------09七、拟订对策---------------------------------------------------------------------10八、对策实行---------------------------------------------------------------------15九、成效检查---------------------------------------------------------------------18十、稳固举措---------------------------------------------------------------------18十一、总结与此后打算---------------------------------------------------------181提升地下室底板和外墙后浇带施工质量大酒店项目部QC小组一、概略㈠工程概略大酒店为黄岩区重点工程,工程为集酒店、商务、娱乐为一体的高层中型五星级酒店,位于台州市黄岩区滨江公园西侧,82省道北侧。
提高拔桩清障施工效率浙江省三建建设集团有限公司杭政储出(2013)29号地块QC 小组一、工程概况杭政储出(2013)29号地块商业商务用房项目位于杭州市天目山路与学院路交叉口东北角,由东楼和西楼以及大型地下室组成,地下室3层,东西楼均地上20层,东西楼之间地上1层至3层连接体为共享大厅与多功能厅、会议厅,18层至20层为钢结构连廊。
工程总建筑面积73190.75平方米;其中地上建筑面积47319.28平方米,地下室建筑面积25871.47平方米;地上建筑高度最高点84.95米。
本工程的质量目标为确保“钱江杯”,争创“鲁班奖”。
本项目施工地块原为杭州光学仪器厂,主要建筑有金工车间、光学车间、装校大楼、工贸楼和传达室。
进场时地上部分建筑已拆除,地下部分桩基础未清除。
为顺利实施本项目的工程桩桩基和围护体系施工,必须对原有地下桩基础进行拔桩清障施工。
二、QC 小组概况小组名称杭政储出(2013)29号地块商业商务用房QC 小组小组成立时间2016年3月10日课题类型现场型小组注册号ZST/QC2016-008课题注册号ZST/QCKT2016-010小组注册时间2016年3月课题注册时间2016年3月活动时间:2016年3月-2016年5月;活动频率:平均每周一次;出勤率:100%QC 小组成员概况一览表序号姓名学历职务职称组内职务组内分工TQC 教育1袁俊本科技术负责人高级工程师组长全面组织2金健儿本科项目经理高级工程师副组长实施管理3杨赛赛本科主任工程师工程师副组长技术管理4杨雪江本科施工员工程师组员协助实施5蒋孟盛专科施工员助理工程师组员监督实施均超过50学时以上TQC 学习6刘城纲专科施工员助理工程师组员资料收集7陆建阳本科质量员工程师组员数据分析8金君阳专科质量员助理工程师组员工作实施9黄成军专科安全员助理工程师组员工作实施10赵文华高中施工班长技术员组员工作实施三、课题选择1、选题理由(1)本工程质量目标是争创“鲁班奖”,总工期1126天;进度紧要求高,是我公司创品牌、创形象的窗口工程。
