运输顺槽掘进工作面过冒落带和陷落柱安全技术措施我矿XXX运输顺槽在进行架棚补强支护后,由于受顶帮矿压和构造水影响,造成巷道迎头顶板垮落,推倒棚架,推跨范围大约8m左右,经矿级领导和技术人员现场观看后,打算对冒顶地段重新进行修复处理和强行通过陷落柱;结合现场实际,特编制如下平安技术措施:一、管理人员及施工人员组织:组长:跟主班副矿长副组长:施工队组班组长、安技员、平安科长成员:施工队组各成员领导小组职责:组长:负责日常施工人员组织、材料组织、平安检查、监督管理、统指挥,并按跟班表,排解本工作面一切平安隐患,不得违章指挥。
副组长:在组长的领导下负责现场施工技术指导、平安检查、工程质量监督、质量检查验收,作业场所人员分工、平安操作及管理,技术措施的落实,负责瓦斯检查工作,不得违章指挥。
成员:听从于组长、副组长的支配,不得违章作业、违反劳动纪律,学习、熟识本措施;劳动组织按“三八”制作业。
二、施工前预备:1、施工材料:刹帮背顶原木(直径不小于120mm),3600mm的U型拱硂、金属摩擦、耐压式支柱若干等材料。
2、施工机具预备:大锤、手镐、钢卷尺、铁锹、风镐、弓锯等。
3、检查工作面四周未推倒棚架的支护质量。
先要观看顶板动静,敲帮问顶,加固冒顶区四周的支护,清理好后路,确保平安退路畅通。
4、把施工材料及机具等预备齐全运至施工地点。
5、在冒顶段,采纳金属摩擦支护或耐压式支柱协作木帽,在合适的位置进行临时支护,木帽规格:长×宽×高=120×100×100mm,临时支护位置详细由跟班副矿长确定。
6、由外向里开头维护作业,从冒顶外缘开头架设U型拱硂,架好一架,方可架设另一架。
7、当架设至掘进机时,将掘进机后退至冒顶外缘,采纳掘进机自装矸石。
8、当过完冒落带后,按原支护方式协作U型拱硂进行支护。
三、更替工字钢棚设计:本工作面矿压较大,原支护的部分工字钢支护强度不够,造成支护力度不能达到要求,经矿委讨论,打算更换部分工字钢棚,详细由跟班副矿长及跟班安技员现场确定。
正邦煤业有限公司150105综采工作面过陷落柱措施预计150105综采工作面有三个陷落柱,运输顺槽回采到394米时,遇到一号陷落柱:长约33米,宽约28米;回风顺槽回采到520米时,遇到二号陷落柱:长约20米,宽约13米;工作面回采到604米时,工作面中遇到三号陷落柱:长约51米,宽约28米;内含灰岩、砂岩和泥岩及煤层碎屑,杂乱无章无水患。
在回采过程中由于陷落柱的作用给回采工作带来了一定的影响,为保证工作面安全顺利通过陷落柱。
特制定本措施:一、150105工作面过陷落柱技术要求:1、回风顺槽的超前支护采用3排单体柱和4米∏型梁进行支护,保证第一根柱距上帮500 mm,第二根柱距第一根柱1000 mm,第三根柱距下帮500 mm,排距为0.8米,误差±100mm。
运输顺槽的超前支护采用3排单体柱和4.5米∏型梁进行支护,保证第一根柱距上帮500 mm,第二根柱距第一根柱2300 mm,第三根柱距下帮500 mm,排距为0.8米,误差±100mm。
2、支柱初撑力90KN,支架的初撑力31.5pa,支架成直线状态布置。
3、加强上隅角支护质量管理,打好切顶柱,若顶板不落时及时进行砌墙,防止出现顶板大面积空洞,造成瓦斯积聚。
4、保证工作面“三直、一平、二畅通”。
5、如果工作面岩石岩硬,采用打眼放炮震动与滚筒装运结合的方法。
二、安全措施1、过陷落柱时,综采队必须有一名队长现场跟班,统一指挥,随时处理现场存在的安全隐患,保证安全施工。
2、安全员每班必须巡视过陷落柱的安全情况,保证现场支护质量及支护强度,发现安全隐患必须通知现场作业人员立即进行处理,处理安全隐患时,队长及安全员必须在现场监督。
3、在过陷落柱时,矿管理人员经常深入现场进行技术指导,及时解决现场存在的技术问题。
4、过陷落柱前,现场施工人员必须严格检查工作面所有设备及支护情况,发现问题及时处理,保证过陷落柱时的设备完好和支架的支撑强度。
运输顺槽掘进工作面过冒落带和陷落柱安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月运输顺槽掘进工作面过冒落带和陷落柱安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
我矿XXX运输顺槽在进行架棚补强支护后,由于受顶帮矿压和构造水影响,造成巷道迎头顶板垮落,推倒棚架,推跨范围大约8m左右,经矿级领导和技术人员现场观察后,决定对冒顶地段重新进行修复处理和强行通过陷落柱;结合现场实际,特编制如下安全技术措施:一、管理人员及施工人员组织:组长:跟主班副矿长副组长:施工队组班组长、安技员、安全科长成员:施工队组各成员领导小组职责:组长:负责日常施工人员组织、材料组织、安全检查、监督管理、统一指挥,并按跟班表,排除本工作面一切安全隐患,不得违章指挥。
副组长:在组长的领导下负责现场施工技术指导、安全检查、工程质量监督、质量检查验收,作业场所人员分工、安全操作及管理,技术措施的落实,负责瓦斯检查工作,不得违章指挥。
成员:服从于组长、副组长的安排,不得违章作业、违反劳动纪律,学习、熟悉本措施;劳动组织按“三八”制作业。
二、施工前准备:1、施工材料:刹帮背顶原木(直径不小于120mm),3600mm的U型拱硂、金属摩擦、耐压式支柱若干等材料。
综采工作面过陷落柱安全技术措施静态爆破背景随着我国煤炭产业的快速发展,煤炭企业逐渐向大型和深部煤矿转型。
在煤炭开采过程中,存在各种安全隐患,其中,煤层顶板高压裂隙、底板冒顶和过陷落柱等问题,一直困扰着煤炭企业的生产和安全管理。
其中,综采工作面的过陷落柱问题是一个常见的难点问题,在煤炭的开采过程中经常遇到,对煤炭的生产和人员的安全都带来了不小的威胁。
如何有效处理综采工作面的过陷落柱问题,成为了煤炭企业的难点工作。
综采工作面过陷落柱的安全问题综采工作面的过陷落柱问题,主要存在以下两个安全难点:1. 过陷落柱的位置、规模难以预测和判断。
由于地质条件的复杂性,过陷落柱的位置、规模无法准确预测和判断。
如果在采煤过程中没有及时处理,会造成煤层受到破坏,导致地面塌陷、产量下降、安全事故等后果。
2. 过陷落柱的处理难度大、风险高。
传统的处理方法主要是使用喷浆、钻孔、注浆等方式进行处理,但是这些方法操作难度大,而且容易产生一定的风险,因为在综采工作面进行喷浆、钻孔等操作时,存在失控风险,容易造成构件松动、冲击地压等危险。
如何应对综采工作面过陷落柱的安全难点为了有效处理综采工作面的过陷落柱问题,煤炭企业可以采用静态爆破技术,具体技术措施如下:1. 建立基本的爆破设计参数针对不同的过陷落柱位置和规模,建立相应的爆破设计参数,包括:炮孔间距、爆破药量、炮孔深度、雷管布置方式、起爆序列等,以保证爆破效果和安全性。
2. 采用选用安全的爆破药材在静态爆破中,使用合适的爆破药材至关重要,煤炭企业应选用安全可靠的爆破药材,以避免漏爆、暴走等安全事故的发生。
3. 针对不同位置制定爆破方案针对不同过陷落柱的位置,制定相应的爆破方案,尤其是对于靠近巷道和机械设备的过陷落柱,需要特别注意控制爆破药量和起爆时间,避免冲击地压等安全事故的发生。
4. 加强现场安全监测在静态爆破作业时,需要严格加强现场安全监测,包括:振动、震动、气体含量等方面的监测,以避免安全事故的发生。
有关煤矿掘进工作面过陷落柱施工方法及主要安全措施探析为促进掘进工作面安全顺利的通过陷落柱,本文介绍了掘进工作面过陷落柱的主要施工技术,分析了其主要支护技术及回采技术,研究了其具体施工方法及主要安全措施,以期对掘进工作面安全顺利的通过陷落柱有所助益。
1掘进工作面过陷落柱施工技术1.1掘进工作面过陷落柱在开采的过程中,工作面时常会产生陷落柱。
陷落柱的形成主要是由于地下水连续溶蚀岩层,地表上方岩石出现坍塌所致。
它的产生极大地破坏了掘进工作面的煤层,阻断了煤层,增加了开采的难度,并且煤炭的回收率不断降低。
通常来讲,陷落柱的形状大多为不规则状,呈现为上小下大,其剖面呈现为卵形。
在开采的过程中,器械应当穿过陷落柱才可以到达另一端煤层进行开采。
1.2掘进工作面过陷落柱施工技术在开采过程中,掘进工作面过陷落柱是最普遍的生产问题。
大部分陷落柱中,其岩石硬度都过大,并且边角较为尖锐,运用机械来打通陷落柱具有较大的难度。
在实际生产的过程中,掘进工作面要迅速穿过陷落柱的关键在于陷落柱周围巷道支护技术所具有的可操性是否与实际生产相满足。
2掘进工作面过陷落柱施工中的支护技术及回采技术现状在掘进工作面迅速通过陷落柱的施工过程中所运用到的支护技术主要有两类,分别为工字钢棚与锚网,这两类技术相结合运用在过陷落柱的施工中有着广泛的应用。
2.1锚网支护技术在掘进工作面穿过陷落柱的施工中,通常使用锚网来对陷落柱周围的顶板进行支护。
在对支护进行搭建之前,应当交由专业团队在已完成支护的地点对巷道顶板加以确认,在确认无隐患之后,方可进行施工。
在锚网支护的实际施工中,其顺序为先上方后两边,即应当明确顶板锚网安装结束之后,才可以在对巷道两侧的锚网进行安装,这样才可以确保施工的安全性。
严格依照相应的标准要求来进行施工,对一些锚杆进行打孔时必须确保其深度达到要求,锚杆的固力、预紧力矩等均要达到标准及以上。
2.2工字钢棚支护技术在锚网支护搭建结束后,方可搭建工字钢棚支护。

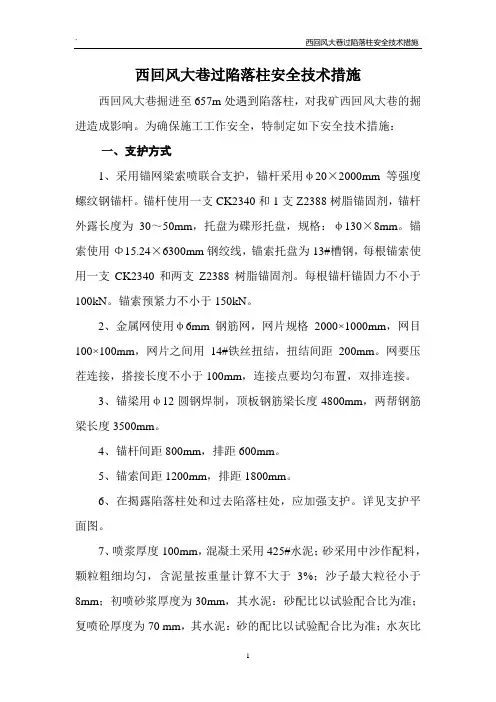

西回风大巷过陷落柱安全技术措施西回风大巷掘进至657m处遇到陷落柱,对我矿西回风大巷的掘进造成影响。
为确保施工工作安全,特制定如下安全技术措施:一、支护方式1、采用锚网梁索喷联合支护,锚杆采用φ20×2000mm等强度螺纹钢锚杆。
锚杆使用一支CK2340和1支Z2388树脂锚固剂,锚杆外露长度为30~50mm,托盘为碟形托盘,规格:φ130×8mm。
锚索使用Φ15.24×6300mm钢绞线,锚索托盘为13#槽钢,每根锚索使用一支CK2340和两支Z2388树脂锚固剂。
每根锚杆锚固力不小于100kN。
锚索预紧力不小于150kN。
2、金属网使用φ6mm钢筋网,网片规格2000×1000mm,网目100×100mm,网片之间用14#铁丝扭结,扭结间距200mm。
网要压茬连接,搭接长度不小于100mm,连接点要均匀布置,双排连接。
3、锚梁用φ12圆钢焊制,顶板钢筋梁长度4800mm,两帮钢筋梁长度3500mm。
4、锚杆间距800mm,排距600mm。
5、锚索间距1200mm,排距1800mm。
6、在揭露陷落柱处和过去陷落柱处,应加强支护。
详见支护平面图。
7、喷浆厚度100mm,混凝土采用425#水泥;砂采用中沙作配料,颗粒粗细均匀,含泥量按重量计算不大于3%;沙子最大粒径小于8mm;初喷砂浆厚度为30mm,其水泥:砂配比以试验配合比为准;复喷砼厚度为70 mm,其水泥:砂的配比以试验配合比为准;水灰比为0.4—0.45;砼强度为C20。
速凝剂型号为J85型,掺入量一般为水泥重量的3~5%,喷拱取上限,喷淋水区时,可酌情加大速凝剂掺入量,速凝剂必须在喷浆机上料口均匀加入。
8、永久支护:锚杆滞后迎头不得大于0.6m,锚索滞后迎头不得大于1.2m完成后,要及时喷浆,喷浆滞后迎头不得大于10m。
9、施工顺序:拉中腰线→打眼→保护工作面的设备、器材→装药→洒水→放炮→洒水→永久支护→出渣→喷浆。
15101工作面运煤联巷过陷落柱安全技术措施一、施工概况:15101工作面运煤联巷原来由掘进二队掘进,掘进至132m时揭露陷落柱。
揭露陷落柱后掘进二队往北沿煤层开口掘进20m横贯然后返掘15101工作面回风联络巷。
现在15101工作面运煤联巷陷落柱已具备施工条件,由掘一队开始施工,该陷落柱主要充填岩性为石灰岩、砂岩、砂质泥岩及泥岩碎屑,充填密实,无水。
过构造期间,采用放炮施工,采用SGW-40型刮板输送机配合皮带出矸。
过构造期间,要对巷道进行套棚及喷浆加强支护,为保证施工安全顺利进行,特制定过陷落柱施工安全技术措施。
二、组织措施:1、矿成立采掘工作面过地质构造顶板管理领导组组长:总工程师副组长:分管生产的副矿长、安监处长、成员:生产技术部、调度室、安监处、掘一队:队长、技术员、跟班队长办公室设在生产技术部,办公室主任由生产技术部部长兼任,生产技术部负责采掘工作面顶板管理的日常工作。
2、矿采掘工作面过地质构造顶板管理领导组工作职责(1)总工程师:负责采掘工作面地质构造的预测预报、顶板评级、开掘工作面顶板岩性探测工作。
(2)生产副矿长:对过构造的组织管理工作负责,主持研究制定组织措施、现场管理办法等,及时掌握工作面动态信息。
(3)主任工程师:对过构造的技术管理负领导责任,全面负责过构造安全技术措施的审批与落实,根据地质构造预测预报结果及时修订安全技术措施。
(4)生产技术部:负责组织每日的采掘工作面顶板评级工作,过构造的日常组织管理和落实,组织过构造安全技术措施的制定、审批、落实,协助队组解决过构造过程中存在的问题,负责对地质构造和顶板管理评级资料进行建档保存。
负责工作面现场地质资料的收集分析;顶板岩性探测管理工作;顶板预测预报;地质构造超前物探;必要时设计地质探孔,指导通风队打钻,以查明地质构造分布及煤层赋存情况;工作面的地质构造预测预报。
(5)调度室:及时掌握采掘工作面顶板评级情况、措施到位情况和工作面现场顶板及过构造情况并设立专门台账,按程序向相关部门及领导汇报,协调组织相关工作。
文件编号:TP-AR-L3896In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________工作面过陷落柱专项安全措施正式样本工作面过陷落柱专项安全措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、陷落柱地质概况及工程情况1、80201工作面掘至距离运输顺槽开口364米处时揭露X6陷落柱,陷落柱揭露过程中未见顶板淋水,也为发现底板出水,经进一步打钻确认,该陷落柱呈椭圆形,长轴方向为南北方向27.5米,短轴方向东西方向24米,巷道实际揭露22米,揭露过程中未出现顶板淋水和底板出水,本陷落柱为一个“干陷落柱”。
陷落柱边缘部分较为致密,内部发现有大小不一岩石快和煤块混杂。
石块成分为石灰岩及碳质泥岩组成,裂隙面充填有方解石脉。
掘至此处时为了加强支护,采用顶板锚网和U型鹏复合支护。
锚杆间排距为1米,锚杆采用φ20×1800,U型鹏规格为29U,宽度为5米,高度为4.5米。
U型鹏间距1米,净宽5米,净高3.5m.棚与棚中间用拉杆相连接。
2、陷落柱含水性分析及带压情况陷落柱当时揭露时顶底板为见出水,掘进过后也为发现顶板淋水及底板渗水,为了进一步探测底板的含水性,陷落柱后退40米处(324米)分别以方位角94°倾角-15°和方位角103°倾角-14°向陷落柱地板下探测,钻探深度分别为52.5米和55米,结果为发现出水,钻孔施工完毕后加注水泥浆封孔。
62512工作面过陷落柱安全技术措施62512工作面过陷落柱安全技术措施我队现在62512工作面回采11月7甲班在工作面84#—90#支架处揭露一陷落柱为顺利、安全通过该地段特制定安全技术措施如下:一、过陷落柱的方法: 1、陷落柱松软时采用采机直接破岩通过;若陷落柱较硬采用YTP26型高频风钻配六棱钻杆打眼使用1200mm长、φ22mm的钻杆钻头采用“一”字型43mm钻头放炮后采煤机割松散岩石方法通过。
放一茬炮采煤机通过一次循环进度为0.8m。
2、采煤机直接通过时严格执行正规循环并按规程作业。
若打眼放炮、采煤机装松散岩的方式通过时圆班按三个循环推进乙班一个循环丁甲班两个循环。
丙班除正常检修外打眼放炮清渣子一次。
3、炮眼布置:炮眼为三花眼排距为1000mm眼距为1000mm,顶、底眼深1000mm,顶眼倾角为80°底眼倾角为75°炮眼与工作面夹角65-75°(见附图1)。
4、炸药和装药量:炸药必须使用煤矿许用炸药雷管使用煤矿许用毫秒延期电雷管。
装药量:顶眼200g,底眼400g。
岩性分布不均匀时据实际情况调节眼距、眼深以保证顶板完整和崩落的岩石块度大小均匀要求崩落岩块的直径最大不超过300mm. 5、装药采用正向装药严禁反向装药。
必须使用水炮泥由里向外逐渐捣实炮土填充不少于眼深的一半。
二、工程质量及顶板管理: 1、严格执矿安全质量标准化检查标准过陷落柱期间工作面采高控制在 2m(±100mm)。
2、加强工作面工程质量管理严禁头尾亏刀陷落柱处要割直割平支架接顶严密支撑有力。
确保每刀的推进度达到0.8 m。
工作面保持“三直、一平、两畅通”。
3、陷落柱内部及两侧的顶板要平缓过度和煤层顶板保持水平。
保证进、出陷落柱时支架接顶严密防止发生漏冒顶事故。
4、加强陷落柱范围内及前后五道支架的检修维护工作保证过陷落柱期间所有支架能正常运作。
过陷落柱期间工作面不得有倒架、叠架、低头的支架且支架的初撑力达到24MPa。
工作面过陷落柱专项安全措施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
工作面过陷落柱专项安全措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、陷落柱地质概况及工程情况
1、80201工作面掘至距离运输顺槽开口364米处时
揭露X6陷落柱,陷落柱揭露过程中未见顶板淋水,也为发
现底板出水,经进一步打钻确认,该陷落柱呈椭圆形,长
轴方向为南北方向27.5米,短轴方向东西方向24米,巷
道实际揭露22米,揭露过程中未出现顶板淋水和底板出
水,本陷落柱为一个“干陷落柱”。
陷落柱边缘部分较为
致密,内部发现有大小不一岩石快和煤块混杂。
石块成分
为石灰岩及碳质泥岩组成,裂隙面充填有方解石脉。
掘至此处时为了加强支护,采用顶板锚网和U型鹏复
合支护。
锚杆间排距为1米,锚杆采用φ20×1800,
U型鹏规格为29U,宽度为5米,高度为4.5米。
U
型鹏间距1米,净宽5米,净高3.5m.棚与棚中间用拉杆相连接。
2、陷落柱含水性分析及带压情况
陷落柱当时揭露时顶底板为见出水,掘进过后也为发现顶板淋水及底板渗水,为了进一步探测底板的含水性,陷落柱后退40米处(324米)分别以方位角94°倾角-15°和方位角103°倾角-14°向陷落柱地板下探测,钻探深度分别为52.5米和55米,结果为发现出水,钻孔施工完毕后加注水泥浆封孔。
回采工作面形成后,分别用瞬变电磁仪和无线电坑道透视仪进行了物理探测,为发现含水异常。
根据以上资料分析,X6陷落柱为一不含水不导水型陷落柱。
3、陷落柱底板突水性评价
根据华北科技学院水害防治研究所20xx年10月编
制《山西柳林聚德煤业有限公司》报告,X6陷落柱附近的有效隔水层厚度为55-56米,该处的突水系数为
T=P/M=2.9MPA/55m=0.053,该处为安全开采区。
根据地质报告和柳林其他矿井的地址资料,8#煤底板以下的奥陶系灰岩中,上部的峰峰组厚度为100米以上,矿井的富水性为中等至弱,井田内的寨则上深井、王家岭深井的井位均在峰峰组以下的上马家沟组灰岩中,综合以上因素分析,X6陷落柱底板突水的危险性不大。
二、综采工作面过陷落柱的安全技术措施
1、U型鹏的超前支护
X6陷落柱段,采用U型棚和锚网复合支护,工作面采至此处时需要对U型棚进行超前支护,支护方式为单体柱+π型梁,单体柱规格采用DW35-100型,直径100,高度为3.5米的单体柱,π型梁长度采用3.2米或2.6米,π型梁顺巷布置,巷道打3排,排距为1.8m和0.7m, 柱
距为1米,单体柱之间用拉杆相连,π型梁顶部用4米长的圆木和道木接顶,圆木规格为直径200mm,长度为4000mm和2500mm两种规格,圆木的上下表面削皮,加工出平面,平面宽度不小于100mm,圆木和道木呈井字型交叉摆放,上下之间用钯钉互相连接,相邻木垛之间也要互相连接。
钯钉用φ14圆钢或螺纹钢制作,长度200-250mm,钉子长度为100mm。
综采面过陷落柱的安全措施
工作面推至此处时,需要停机预先将U型棚靠近煤壁的棚腿卸掉,卸下的鹏腿整齐码放好,与其他回收下的材料集中出井。
采煤机截割至此处时,必须放慢速度,为了防止顶板破碎,产生架前漏矸现象,支架必须及时移架,采煤机割过去后,支架工及时前移支架,并且打起护帮板,随后推移刮板机。
一旦出现架前漏矸或工作面伪顶冒落,造成工
作面支架不接顶现象,必须立即采取措施,用长木料或道木接顶,为此,工作面超前支护段内必须备有备用木料长度4米、2.5米各两方,回出的道木也要整齐摆放已做备用。
三、安全保证措施
1、过陷落柱期间值班领导、跟班队干要全程盯守,班前会和班后会每班汇报当班生产情况、及上一班安全生产情况,本班的安全措施及注意事项。
2、单体柱初撑力保证不小于90KN,每班派人观察,如果初撑力不大要求,则及时补液。
2、瓦斯检查
过陷落柱期间煤层瓦斯可能会出现变化,当班瓦斯员要每班至少检查三次,瓦斯涌出异常时及时汇报,并加大检查频度。
3、涌水量观察
在此期间,地质科也要每天派人进行观察顶板情况和底板变化情况,并且观察记录工作面的涌水变化情况,发现问题及时汇报调度室和当日值班领导。
