人行道广场透水砖施工方案透水砖铺设前,需先在基础上铺设厚度为20cm的级配碎石基层,并进行碾压密实,压实系数达到95%以上。
在碾压过程中,需注意保护已铺设的管线和路沿窨井周边,避免损坏。
2.3、铺设透水砖铺设透水砖前,需进行试铺,确保透水砖的平整度和排水性能。
铺设时,应按照设计要求进行“一”字形铺设,并注意透水砖的颜色、块形和质感的搭配,以达到良好的装饰效果。
铺设完成后,应进行初压实,保证透水砖的紧密度和平整度。
2.4、填缝透水砖铺设完成后,应进行填缝,填缝材料应选用透水性能良好的材料。
填缝时,应确保填缝材料充满缝隙,且表面平整,以达到良好的防滑效果和装饰效果。
2.5、养护透水砖铺设完成后,应进行养护,保证铺面的质量和使用寿命。
在铺设后的前7天内,应进行水养护,以保证透水砖的强度和稳定性。
在养护期间,应避免车辆和行人的重压和碾压,以免影响铺面的质量。
三、安全措施在施工过程中,应加强安全管理,确保施工人员的人身安全和周边环境的安全。
对施工现场进行封闭管理,设置警示标志,避免行人和车辆进入施工区域。
对施工人员进行安全培训,提高其安全意识,避免事故的发生。
同时,对施工现场进行定期检查和维护,及时发现和处理安全隐患。
在基础验收合格后,进行碾压碎石层施工。
为了保证承载能力和渗透性,需要选用符合GB/T—2001《建筑用卵石、碎石》规定的良好级配一定粒级的碎石。
中、粗砂或者天然级配砂砾料是合适的选择,其含泥量不大于5%,泥块含量小于2%,含水率小于3%。
碎石应选用质地坚韧、耐磨的石灰石,严禁含粘土块、植物等杂质。
施工时采用机械配合人工进行摊铺作业,并适量洒水并压实,压实度不小于93%。
施工过程中要控制好摊铺标高、坡度,碾压成型后保证厚度不小于150mm。
局部不平整部位采用人工填补再碾压措施。
在碾压碎石层施工完毕验收合格后,进行15%水泥粗砂层施工。
水泥粗砂层厚度为30mm,采用机制粗砂,其物理指标符合《建筑用砂》(GB/T-2001)规范要求。
透水砖施工方法

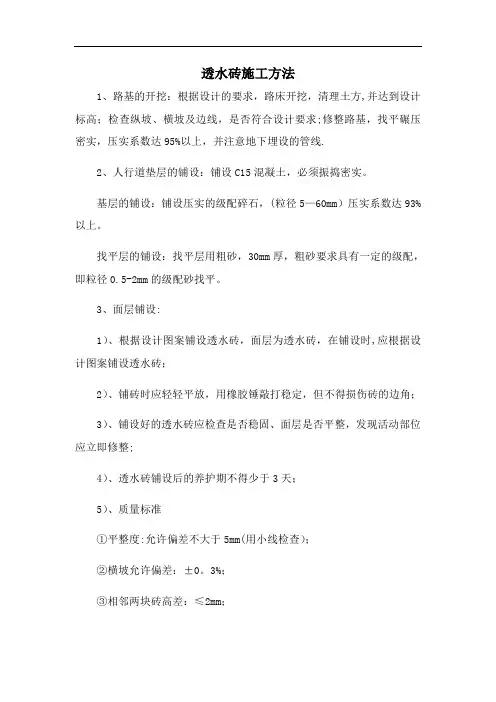

1、路基的开挖:根据设计的要求,路床开挖,清理土方,并达到设计标高;检查纵坡、横坡及边线,是否符合设计要求;修整路基,找平碾压密实,压实系数达95%以上,并注意地下埋设的管线.
2、人行道垫层的铺设:铺设C15混凝土,必须振捣密实。
基层的铺设:铺设压实的级配碎石,(粒径5—60mm)压实系数达93%以上。
找平层的铺设:找平层用粗砂,30mm厚,粗砂要求具有一定的级配,即粒径0.5-2mm的级配砂找平。
3、面层铺设:
1)、根据设计图案铺设透水砖,面层为透水砖,在铺设时,应根据设计图案铺设透水砖;
2)、铺砖时应轻轻平放,用橡胶锤敲打稳定,但不得损伤砖的边角;
3)、铺设好的透水砖应检查是否稳固、面层是否平整,发现活动部位应立即修整;
4)、透水砖铺设后的养护期不得少于3天;
5)、质量标准
①平整度:允许偏差不大于5mm(用小线检查);
②横坡允许偏差:±0。
3%;
③相邻两块砖高差:≤2mm;
④不得有活动的砖和凹凸不平现象;
⑤图案完整美观;
⑥纵坡、横坡符合设计要求。

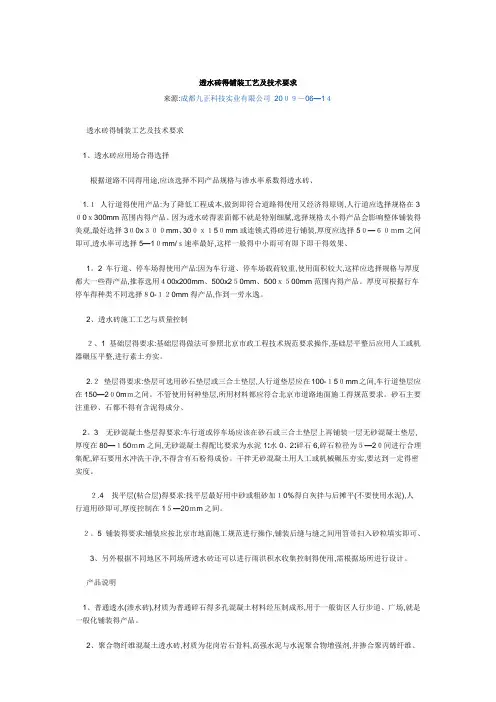

透水砖得铺装工艺及技术要求来源:成都九正科技实业有限公司2009-06—14透水砖得铺装工艺及技术要求1、透水砖应用场合得选择根据道路不同得用途,应该选择不同产品规格与渗水率系数得透水砖、1.1人行道得使用产品:为了降低工程成本,做到即符合道路得使用又经济得原则,人行道应选择规格在300x300mm范围内得产品。
因为透水砖得表面都不就是特别细腻,选择规格太小得产品会影响整体铺装得美观,最好选择300x300mm、300x150mm或连锁式得砖进行铺装,厚度应选择50—60mm之间即可,透水率可选择5—10mm/s速率最好,这样一般得中小雨可有即下即干得效果、1。
2 车行道、停车场得使用产品:因为车行道、停车场载荷较重,使用面积较大,这样应选择规格与厚度都大一些得产品,推荐选用400x200mm、500x250mm、500x500mm范围内得产品。
厚度可根据行车停车得种类不同选择80-120mm得产品,作到一劳永逸。
2、透水砖施工工艺与质量控制2、1 基础层得要求:基础层得做法可参照北京市政工程技术规范要求操作,基础层平整后应用人工或机器碾压平整,进行素土夯实。
2.2垫层得要求:垫层可选用砂石垫层或三合土垫层,人行道垫层应在100-150mm之间,车行道垫层应在150—200mm之间。
不管使用何种垫层,所用材料都应符合北京市道路地面施工得规范要求。
砂石主要注重砂、石都不得有含泥得成分、2。
3无砂混凝土垫层得要求:车行道或停车场应该在砂石或三合土垫层上再铺装一层无砂混凝土垫层,厚度在80—150mm之间,无砂混凝土得配比要求为水泥1:水0、2:碎石6,碎石粒径为5—20间进行合理集配,碎石要用水冲洗干净,不得含有石粉得成份。
干拌无砂混凝土用人工或机械碾压夯实,要达到一定得密实度。
2.4找平层(粘合层)得要求:找平层最好用中砂或粗砂加10%得白灰拌与后摊平(不要使用水泥),人行道用砂即可,厚度控制在15—20mm之间。
透水砖铺装施工工艺铺装材料主要为常规的砂、石料及水泥,透水砖加工以机器压制,制造简单。

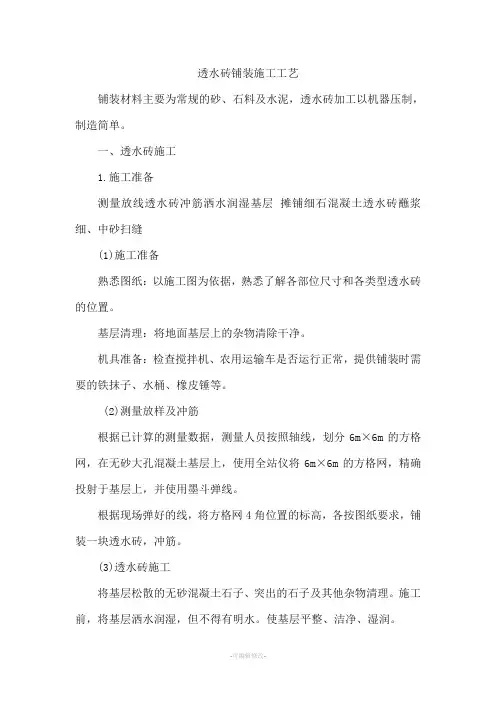

一、透水砖施工1.施工准备测量放线透水砖冲筋洒水润湿基层摊铺细石混凝土透水砖蘸浆细、中砂扫缝(1)施工准备熟悉图纸:以施工图为依据,熟悉了解各部位尺寸和各类型透水砖的位置。
基层清理:将地面基层上的杂物清除干净。
机具准备:检查搅拌机、农用运输车是否运行正常,提供铺装时需要的铁抹子、水桶、橡皮锤等。
(2)测量放样及冲筋根据已计算的测量数据,测量人员按照轴线,划分6m×6m的方格网,在无砂大孔混凝土基层上,使用全站仪将6m×6m的方格网,精确投射于基层上,并使用墨斗弹线。
根据现场弹好的线,将方格网4角位置的标高,各按图纸要求,铺装一块透水砖,冲筋。
(3)透水砖施工将基层松散的无砂混凝土石子、突出的石子及其他杂物清理。
施工前,将基层洒水润湿,但不得有明水。
使基层平整、洁净、湿润。
粘结层为细石混凝土,细石混凝土组成为P.O325水泥、水、1~5mm的石屑按1:0.45:4.17,搅拌机均匀拌合,满足细石混凝土一定的和易性,其浆包裹石屑即可,浆液不可过多,细石混凝土也不得过干没有和易性。
搅拌前需要用水冲洗石屑,除去石屑的石灰粉。
(4)透水砖铺装铺设时在方格网已定好的四角挂线,并每米一道,铺设方格网四周的透水砖。
四周透水砖铺设后,以透水砖的横向为铺设放线,每米一道线,挂在纵向透水砖位置,分仓铺设。
透水砖在铺装前,需润湿,但表面不得有水分。
细石混凝土摊铺的虚铺厚度比设计要求高0.5~1cm,由于细石混凝土的粘结性有限(浆液少),在细石混凝土摊铺后,透水砖底部蘸水灰比为0.4~0.5的水泥浆,在透水砖的两侧缝位置,插上5mm的塑料恰,直接用橡皮锤轻轻锤击透水砖,使其两角与砖缝对其,面层与挂线平。
成活24h后洒水养护,养护2~3天,期间不得扰动已铺装的透水砖,撒细、中砂扫缝,扫缝砂必须是干砂,含泥量在1%以下。
透水砖铺装施工工艺透水砖作为一种新型环保材料,在现代城市建设中得到了广泛的应用。
它具有良好的透水性能,能够有效地缓解城市内涝问题,补充地下水资源,同时还能起到美化环境、减少噪音等作用。
下面,我们就来详细了解一下透水砖的铺装施工工艺。

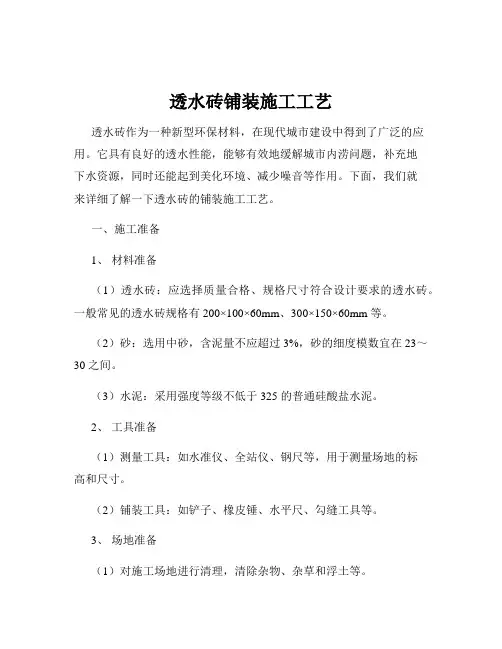

一、施工准备1、材料准备(1)透水砖:应选择质量合格、规格尺寸符合设计要求的透水砖。
一般常见的透水砖规格有 200×100×60mm、300×150×60mm 等。
(2)砂:选用中砂,含泥量不应超过 3%,砂的细度模数宜在 23~30 之间。
(3)水泥:采用强度等级不低于 325 的普通硅酸盐水泥。
2、工具准备(1)测量工具:如水准仪、全站仪、钢尺等,用于测量场地的标高和尺寸。
(2)铺装工具:如铲子、橡皮锤、水平尺、勾缝工具等。
3、场地准备(1)对施工场地进行清理,清除杂物、杂草和浮土等。
(2)按照设计要求进行场地平整,确保场地平整度误差在±20mm以内。
(3)设置排水坡度,一般坡度为 05%~1%,以保证雨水能够顺利排出。
二、基层施工1、铺设碎石垫层(1)将碎石均匀铺设在基层上,厚度一般为 100~150mm。
(2)用压路机或平板振动器对碎石垫层进行压实,压实度应达到95%以上。
2、浇筑混凝土基层(1)在碎石垫层上浇筑 C15 或 C20 混凝土基层,厚度一般为100~150mm。
(2)混凝土浇筑时应采用平板振动器振捣密实,表面用抹子抹平。
(3)混凝土浇筑完成后,应及时进行养护,养护时间不少于7 天。
三、测量放线1、根据设计图纸,在基层上放出透水砖的铺装控制线,包括纵向控制线和横向控制线。
2、在控制线上每隔 5~10m 设一个控制点,并在控制点上钉上木桩,作为铺装时的标高控制基准。
四、铺设砂垫层1、在基层上铺设一层厚度为 30mm 的中砂垫层。
2、用刮板将砂垫层刮平,确保砂垫层的平整度。
五、透水砖铺装1、按照控制线从一端开始铺设透水砖,铺设时应轻轻平放,用橡皮锤敲打稳定,但不得损伤砖的边角。

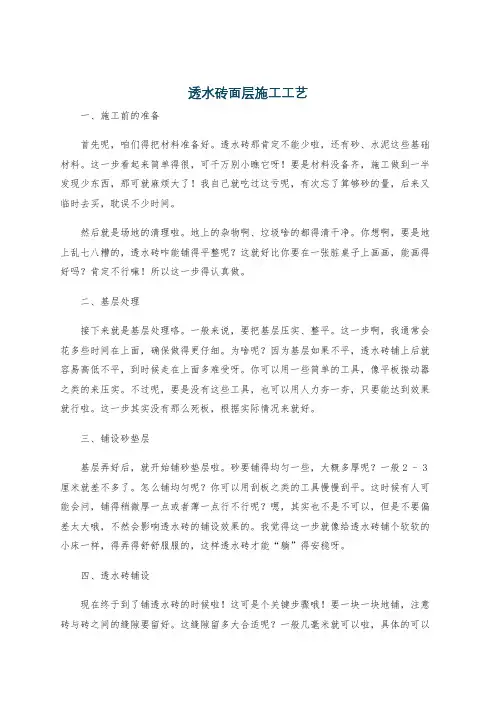

透水砖面层施工工艺一、施工前的准备首先呢,咱们得把材料准备好。
透水砖那肯定不能少啦,还有砂、水泥这些基础材料。
这一步看起来简单得很,可千万别小瞧它呀!要是材料没备齐,施工做到一半发现少东西,那可就麻烦大了!我自己就吃过这亏呢,有次忘了算够砂的量,后来又临时去买,耽误不少时间。
然后就是场地的清理啦。
地上的杂物啊、垃圾啥的都得清干净。
你想啊,要是地上乱七八糟的,透水砖咋能铺得平整呢?这就好比你要在一张脏桌子上画画,能画得好吗?肯定不行嘛!所以这一步得认真做。
二、基层处理接下来就是基层处理咯。
一般来说,要把基层压实、整平。
这一步啊,我通常会花多些时间在上面,确保做得更仔细。
为啥呢?因为基层如果不平,透水砖铺上后就容易高低不平,到时候走在上面多难受呀。
你可以用一些简单的工具,像平板振动器之类的来压实。
不过呢,要是没有这些工具,也可以用人力夯一夯,只要能达到效果就行啦。
这一步其实没有那么死板,根据实际情况来就好。
三、铺设砂垫层基层弄好后,就开始铺砂垫层啦。
砂要铺得均匀一些,大概多厚呢?一般2 - 3厘米就差不多了。
怎么铺均匀呢?你可以用刮板之类的工具慢慢刮平。
这时候有人可能会问,铺得稍微厚一点或者薄一点行不行呢?嗯,其实也不是不可以,但是不要偏差太大哦,不然会影响透水砖的铺设效果的。
我觉得这一步就像给透水砖铺个软软的小床一样,得弄得舒舒服服的,这样透水砖才能“躺”得安稳呀。
四、透水砖铺设现在终于到了铺透水砖的时候啦!这可是个关键步骤哦!要一块一块地铺,注意砖与砖之间的缝隙要留好。
这缝隙留多大合适呢?一般几毫米就可以啦,具体的可以根据透水砖的规格和设计要求来定。
这一步可不能马虎我有时候都会不小心把缝隙留得不均匀,结果看起来就不那么美观了。
所以铺的时候要经常看看,是不是每块砖之间的距离都差不多。
而且呢,在铺设过程中,如果发现有砖破了或者形状不规则的,可千万不能用啊!一定要挑那些完好无损、形状规则的砖来铺。
这就好比我们穿衣服,要是衣服上有个大破洞,你还会穿出去吗?肯定不会呀。

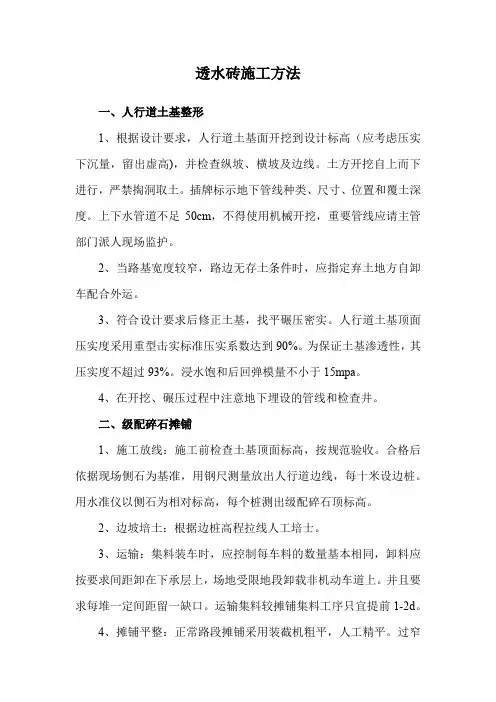

透水砖施工方法一、人行道土基整形1、根据设计要求,人行道土基面开挖到设计标高(应考虑压实下沉量,留出虚高),并检查纵坡、横坡及边线。
土方开挖自上而下进行,严禁掏洞取土。
插牌标示地下管线种类、尺寸、位置和覆土深度。
上下水管道不足50cm,不得使用机械开挖,重要管线应请主管部门派人现场监护。
2、当路基宽度较窄,路边无存土条件时,应指定弃土地方自卸车配合外运。
3、符合设计要求后修正土基,找平碾压密实。
人行道土基顶面压实度采用重型击实标准压实系数达到90%。
为保证土基渗透性,其压实度不超过93%。
浸水饱和后回弹模量不小于15mpa。
4、在开挖、碾压过程中注意地下埋设的管线和检查井。
二、级配碎石摊铺1、施工放线:施工前检查土基顶面标高,按规范验收。
合格后依据现场侧石为基准,用钢尺测量放出人行道边线,每十米设边桩。
用水准仪以侧石为相对标高,每个桩测出级配碎石顶标高。
2、边坡培土:根据边桩高程拉线人工培士。
3、运输:集料装车时,应控制每车料的数量基本相同,卸料应按要求间距卸在下承层上,场地受限地段卸载非机动车道上。
并且要求每堆一定间距留一缺口。
运输集料较摊铺集料工序只宜提前1-2d。
4、摊铺平整:正常路段摊铺采用装截机粗平,人工精平。
过窄路段使用两个装载机往人行道底基层铲料,人工配合挖机平整。
现场集料均为成品料。
摊辅时应均匀摊铺,保证集料级配。
5、碾压:整形后的基层应检测含水量,当含水量等于或略大于最佳含水量时,立即用22t压路机进行候碾压。
碾压时,后轮重叠1/2轮宽。
碾压一直进行到要求的压实度为止。
三、透水水泥稳定碎石施工1、施工方法采用人工配合机械摊铺,具体施工工艺参照中兴路水泥粉煤灰稳定醉石施工方案。
对底基层进行验收使其高程、压实度、平整度等各项质量指标均处于允许误差之内。
凡超出者一律修整到符合要求。
2、透水水泥稳定碎石基层碾压成型,压实度合格后,立即开始用洒水车洒水养生。
养生期不小于7天。
四、人行道砖铺装1、基层验收:按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,然后在桩上标注该点面层设计标高。

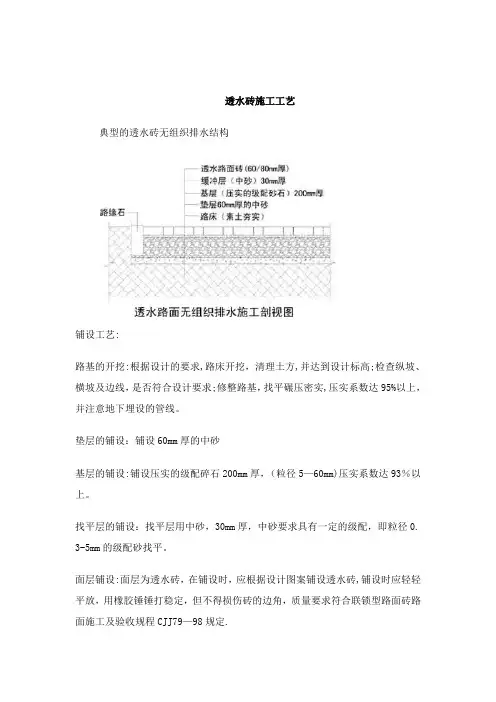

透水砖施工工艺典型的透水砖无组织排水结构铺设工艺:路基的开挖:根据设计的要求,路床开挖,清理土方,并达到设计标高;检查纵坡、横坡及边线,是否符合设计要求;修整路基,找平碾压密实,压实系数达95%以上,并注意地下埋设的管线。
垫层的铺设:铺设60mm厚的中砂基层的铺设:铺设压实的级配碎石200mm厚,(粒径5—60mm)压实系数达93%以上。
找平层的铺设:找平层用中砂,30mm厚,中砂要求具有一定的级配,即粒径0. 3-5mm的级配砂找平。
面层铺设:面层为透水砖,在铺设时,应根据设计图案铺设透水砖,铺设时应轻轻平放,用橡胶锤锤打稳定,但不得损伤砖的边角,质量要求符合联锁型路面砖路面施工及验收规程CJJ79—98规定.接缝砂的要求:接缝用砂的质量应符合CJJ79-98要求。
注:此结构适用中小型汽车道及停车场施工做法.铺设工艺:路基的开挖:根据设计的要求,路床开挖,清理土方,并达到设计标高;检查纵坡、横坡及边线,是否符合设计要求;修整路基,找平碾压密实,压实系数达95%以上,并注意地下埋设的管线。
垫层的铺设:铺设60mm厚的中砂基层的铺设:铺设压实的级配碎石100mm厚,(粒径5-60mm)压实系数达93%以上.找平层的铺设:找平层用中砂,30mm厚,中砂要求具有一定的级配,即粒径0.3—5mm的级配砂找平。
面层铺设:面层为透水砖,在铺设时,应根据设计图案铺设透水砖,铺设时应轻轻平放,用橡胶锤锤打稳定,但不得损伤砖的边角,质量要求符合联锁型路面砖路面施工及验收规程CJJ79-98规定。
接缝砂的要求:接缝用砂的质量应符合CJJ79—98要求.注:此结构适用人行道、广场路面施工做法.典型的透水砖有组织排水结构.铺设工艺:路基的开挖:根据设计的要求,路床开挖,清理土方,并达到设计标高;检查纵坡、横坡及边线,是否符合设计要求;修整路基,找平碾压密实,压实系数达95%以上,并注意地下埋设的管线。
垫层的铺设:铺设120mm厚的12%灰土,并找平压实、压实系数达95%以上.基层的铺设:铺设150mm厚无机结合稳定料粒,(粒径5-30mm)压实系数达93%以上。

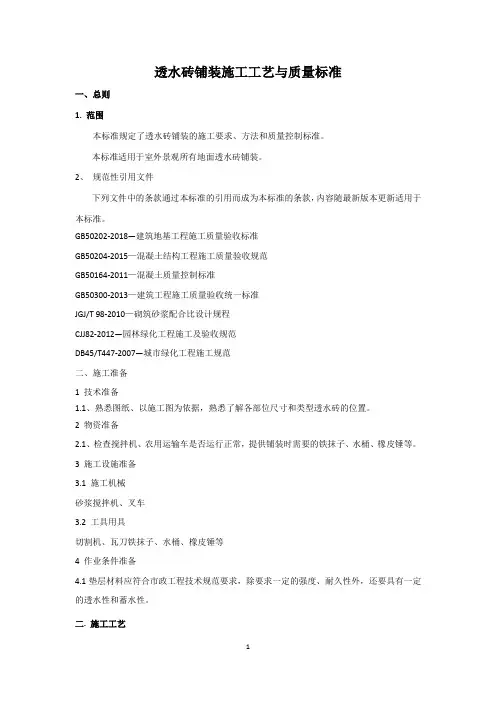

透水砖铺装施工工艺与质量标准一、总则1. 范围本标准规定了透水砖铺装的施工要求、方法和质量控制标准。
本标准适用于室外景观所有地面透水砖铺装。
2、规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。
GB50202-2018—建筑地基工程施工质量验收标准GB50204-2015—混凝土结构工程施工质量验收规范GB50164-2011—混凝土质量控制标准GB50300-2013—建筑工程施工质量验收统一标准JGJ/T 98-2010—砌筑砂浆配合比设计规程CJJ82-2012—园林绿化工程施工及验收规范DB45/T447-2007—城市绿化工程施工规范二、施工准备1 技术准备1.1、熟悉图纸、以施工图为依据,熟悉了解各部位尺寸和类型透水砖的位置。
2 物资准备2.1、检查搅拌机、农用运输车是否运行正常,提供铺装时需要的铁抹子、水桶、橡皮锤等。
3 施工设施准备3.1 施工机械砂浆搅拌机、叉车3.2 工具用具切割机、瓦刀铁抹子、水桶、橡皮锤等4 作业条件准备4.1垫层材料应符合市政工程技术规范要求,除要求一定的强度、耐久性外,还要具有一定的透水性和蓄水性。
二. 施工工艺2.1施工工艺流程材料选择→场地平整→基层准备→铺设砖块→细砂填缝→边缘处理→密实镇压。
2.2操作要求2.2.1材料准备材料的品种、规格、图案、颜色按设计图验收并应分类存放。
2.2.2基层处理将基层处理干净,剔除沙浆落地灰,提前一天用清水冲洗干净,并保持湿润。
2.2.3试拼正式铺设前,应按图案、颜色、纹理试拼,试拼后按编号排列,堆放整齐。
有碎角的边缘按设计图形要求先对砖块边角进行切割加工,保证符合设计要求。
2.2.4弹线分格为了检查和控制砖块位臵,在垫层上弹上十字控制线,适用于矩形铺装或定出圆心点并分格弹线。
2.2.5拉线根据垫层上弹好的十字控制线用细尼龙线拉好铺装面层十字控制线或根据圆心拉好半径控制线,根据设计标高拉好水平控制线。

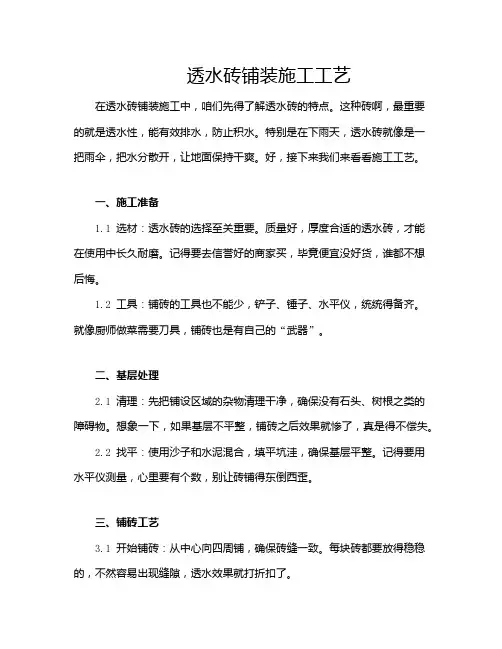

透水砖铺装施工工艺在透水砖铺装施工中,咱们先得了解透水砖的特点。
这种砖啊,最重要的就是透水性,能有效排水,防止积水。
特别是在下雨天,透水砖就像是一把雨伞,把水分散开,让地面保持干爽。
好,接下来我们来看看施工工艺。
一、施工准备1.1 选材:透水砖的选择至关重要。
质量好,厚度合适的透水砖,才能在使用中长久耐磨。
记得要去信誉好的商家买,毕竟便宜没好货,谁都不想后悔。
1.2 工具:铺砖的工具也不能少,铲子、锤子、水平仪,统统得备齐。
就像厨师做菜需要刀具,铺砖也是有自己的“武器”。
二、基层处理2.1 清理:先把铺设区域的杂物清理干净,确保没有石头、树根之类的障碍物。
想象一下,如果基层不平整,铺砖之后效果就惨了,真是得不偿失。
2.2 找平:使用沙子和水泥混合,填平坑洼,确保基层平整。
记得要用水平仪测量,心里要有个数,别让砖铺得东倒西歪。
三、铺砖工艺3.1 开始铺砖:从中心向四周铺,确保砖缝一致。
每块砖都要放得稳稳的,不然容易出现缝隙,透水效果就打折扣了。
3.2 调整:铺砖时要不断检查,发现问题及时调整。
可别等到铺完才发现不对劲,那就得大费周章了。
3.3 固定:铺完后,得用沙子填缝,确保砖块之间的连接稳固。
这样一来,不仅美观,透水性也能得到保证。
四、收尾工作这一步很重要,务必要清理现场,保证没有多余的沙子和垃圾。
想想看,干完活后留下的清爽环境,真是令人心情大好。
铺完透水砖,大家可以放心出门,不用再担心下雨后走路变成“踩水战士”。
总结来说,透水砖铺装施工不仅要注重技术,更要有耐心和细致的态度。
每一步都不能马虎,才能确保最终的效果出色。
希望大家都能在透水砖的世界里,找到属于自己的“干爽”之路。

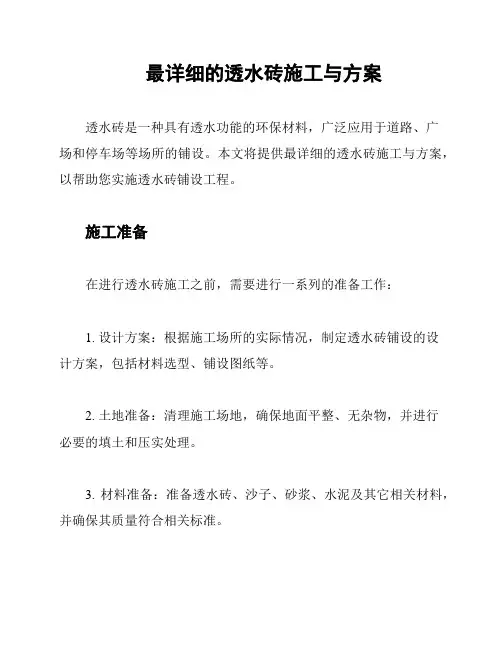

最详细的透水砖施工与方案透水砖是一种具有透水功能的环保材料,广泛应用于道路、广场和停车场等场所的铺设。
本文将提供最详细的透水砖施工与方案,以帮助您实施透水砖铺设工程。
施工准备在进行透水砖施工之前,需要进行一系列的准备工作:1. 设计方案:根据施工场所的实际情况,制定透水砖铺设的设计方案,包括材料选型、铺设图纸等。
2. 土地准备:清理施工场地,确保地面平整、无杂物,并进行必要的填土和压实处理。
3. 材料准备:准备透水砖、沙子、砂浆、水泥及其它相关材料,并确保其质量符合相关标准。
4. 工具准备:准备施工所需的工具,如平头铲、抹灰刀、拍打器等。
施工步骤透水砖施工的详细步骤如下:1. 标线:根据设计方案,在施工场地上进行标线,确定透水砖的铺设范围。
2. 沙层铺设:将沙子均匀地铺设在施工区域上,并使用抹灰刀将其压实。
3. 砂浆施工:将砂浆均匀地涂抹在沙层上,厚度控制在透水砖的高度范围内。
4. 砖块铺设:将透水砖按照设计方案铺设在砂浆上,并使用橡胶锤轻轻拍打,确保其与砂浆牢固结合。
5. 砂浆填缝:待透水砖固定后,使用抹灰刀将砂浆填充到砖缝中,并用拍打器使其更紧密。
6. 清理整理:将施工现场进行清理整理,清除多余的砂浆和碎石,并保持铺设的透水砖平整。
施工注意事项在透水砖施工过程中,需注意以下事项:- 材料质量:选用符合标准的透水砖和相关材料,以确保施工质量。
- 施工厚度:砂浆施工的厚度应严格控制在透水砖的高度范围内,以保证透水效果。
- 清理维护:定期清理透水砖铺设区域,防止杂物积聚影响透水效果。
- 安全施工:施工人员需佩戴相关安全装备,确保施工过程安全可靠。
维护保养透水砖的维护保养非常重要,以下是常见的维护保养措施:1. 清洗:定期用水冲洗透水砖表面,清除污物和积尘。
2. 维修:如有砖块松动或砂浆破损,及时进行维修,保证透水砖的正常使用。
3. 预防性维护:在恶劣天气情况下,采取相应的预防性维护措施,保护透水砖的使用寿命。
透水砖铺贴施工工艺
施工准备:
测量放线:根据设计图纸,测量放线,确定铺装区域和标高。
材料准备:准备好透水砖、砂石、水泥等材料,检查搅拌机、运输车等设备是否正常运行。
基层处理:
清理基层:将地面基层上的杂物清除干净,确保基层平整、洁净、湿润。
洒水润湿:在施工前将基层洒水润湿,但不得有明水。
铺设垫层:
砂石垫层:根据设计要求,铺设一层100-150mm厚的砂石垫层,要求砂石颗粒均匀、无泥土杂质。
压实处理:使用机械设备对砂石垫层进行压实处理,确保垫层的密实度和平整度。
铺设透水砖:
挂线铺设:在方格网已定好的四角挂线,并每米一道,铺设方格网四周的透水砖。
润湿透水砖:透水砖在铺装前需润湿,但表面不得有水分。
铺设透水砖:将透水砖蘸水灰比为0.4-0.5的水泥浆,直接用橡皮锤轻轻锤击透水砖,使其两角与砖缝对齐,面层与挂线平。
填缝:
砂浆填缝:完成铺设后,进行砂浆填缝,确保填满缝隙。
扫缝砂:撒细、中砂扫缝,扫缝砂必须是干砂,含泥量在1%以下。
压实处理:
机械压实:使用机械设备对透水砖进行压实处理,确保透水砖与基层紧密结合。
养护:
洒水养护:成活24小时后洒水养护,养护2-3天,期间不得扰动已铺装的透水砖。
现场清理:
清理现场:施工完成后,清理现场,确保施工区域整洁。
广场透水砖施工工艺 PDF透水砖施工工艺典型的透水砖无组织排水结构铺设工艺路基的开挖根据设计的要求路床开挖清理土方并达到设计标高检查纵坡、横坡及边线是否符合设计要求修整路基找平碾压密实压实系数达95以上并注意地下埋设的管线。
垫层的铺设铺设60mm厚的中砂基层的铺设铺设压实的级配碎石200mm厚粒径5-60mm压实系数达93以上。
找平层的铺设找平层用中砂30mm厚中砂要求具有一定的级配即粒径0.3-5mm的级配砂找平。
面层铺设面层为透水砖在铺设时应根据设计图案铺设透水砖铺设时应轻轻平放用橡胶锤锤打稳定但不得损伤砖的边角质量要求符合联锁型路面砖路面施工及验收规程CJJ79-98规定。
接缝砂的要求接缝用砂的质量应符合CJJ79-98要求。
注此结构适用中小型汽车道及停车场施工做法. 铺设工艺路基的开挖根据设计的要求路床开挖清理土方并达到设计标高检查纵坡、横坡及边线是否符合设计要求修整路基找平碾压密实压实系数达95以上并注意地下埋设的管线。
垫层的铺设铺设60mm厚的中砂基层的铺设铺设压实的级配碎石100mm厚粒径5-60mm压实系数达93以上。
找平层的铺设找平层用中砂30mm厚中砂要求具有一定的级配即粒径0.3-5mm的级配砂找平。
面层铺设面层为透水砖在铺设时应根据设计图案铺设透水砖铺设时应轻轻平放用橡胶锤锤打稳定但不得损伤砖的边角质量要求JJ79-98符合联锁型路面砖路面施工及验收规程C规定。
接缝砂的要求接缝用砂的质量应符合CJJ79-98要求。
注此结构适用人行道、广场路面施工做法。
典型的透水砖有组织排水结构. 铺设工艺路基的开挖根据设计的要求路床开挖清理土方并达到设计标高检查纵坡、横坡及边线是否符合设计要求修整路基找平碾压密实压实系数达95以上并注意地下埋设的管线。
垫层的铺设铺设120mm厚的12灰土并找平压实、压实系数达95以上。
基层的铺设铺设150mm厚无机结合稳定料粒粒径5-30mm压实系数达93以上。
透水砖铺装施工工艺透水砖作为一种新型的环保材料,在现代城市建设中得到了广泛的应用。
它具有良好的透水性能,能够有效地补充地下水,缓解城市内涝问题,同时还能起到美化环境的作用。
下面将详细介绍透水砖的铺装施工工艺。
一、施工准备1、材料准备透水砖:应选择质量合格、规格统一、颜色一致的透水砖。
砂:一般采用中砂或粗砂,含泥量不应超过 3%。
水泥:选用普通硅酸盐水泥,强度等级不低于 325 级。
2、工具准备铁锹、水平尺、橡皮锤、切割机、扫帚等。
3、场地准备对施工场地进行清理和平整,去除杂物和障碍物。
按照设计要求进行测量放线,确定铺装的边界和高程控制点。
二、基层处理1、素土夯实对基层的素土进行夯实,确保其压实度达到 90%以上。
2、铺设碎石垫层在夯实的素土上铺设一层 100 150mm 厚的碎石垫层,并用平板振动器振捣密实。
3、浇筑混凝土基础在碎石垫层上浇筑 100 150mm 厚的 C15 混凝土基础,表面应平整、光滑。
三、铺设砂垫层1、在混凝土基础上铺设一层 30 50mm 厚的中砂或粗砂垫层。
2、用刮板将砂刮平,确保砂垫层的平整度和厚度均匀。
四、透水砖铺设1、预铺根据设计图案和铺设方式,在砂垫层上进行透水砖的预铺,检查砖与砖之间的缝隙是否均匀,图案是否美观。
2、正式铺设从一端开始,按照预铺的顺序逐块铺设透水砖。
用橡皮锤轻轻敲击透水砖,使其与砂垫层紧密结合,同时保证砖面的平整度。
遇到需要切割的透水砖,使用切割机进行切割,确保切割面整齐。
3、填缝在透水砖铺设完成后,用细砂进行填缝,填缝应饱满、密实。
五、养护1、透水砖铺设完成后,应及时进行养护。
2、养护期间应避免行人踩踏和车辆碾压。
3、养护时间一般不少于 7 天。
六、质量控制1、透水砖的质量应符合设计要求和相关标准的规定。
2、基层处理应符合设计和施工规范的要求,压实度、平整度等指标应达到规定值。
3、砂垫层和填缝砂的质量应符合要求,含泥量不应超过规定值。
4、透水砖的铺设应平整、牢固,缝隙均匀,图案美观。
1.1 施工控制丈量为了保证铺装及管线的平面地点及高程切合图纸设计要求,并达到优秀标准,平面控制分三级实行。
第一级为甲方交桩控制点,作为本标段的丈量控制依照,第二级为定出主轴线地点,并在周边加密永远控制桩位,第三级定出铺装地区平面控制方格网,直接指导施工丈量及细部放样工作,必需时在方格网内定出铺装资料的纵横网状接缝,以知足铺装排砖的需要。
场所整平需要回填地点,局部采纳级配砂石回填夯实,大面积及深度在 80cm 以上,回填素土,对回填土层,使用试验仪器检测压实度,保证每层压实度知足设计要求。
1.3 粗砂垫层施工施工准备→ 丈量放线→ 场所整平→ 铺设粗砂(1)施工准备依照施工图的等高线,计算出纵向和横向轴线交点的标高,丈量出实质原地面标高,计算需要开挖及回填的土地点及高度。
(2)丈量放样丈量人员依照轴线 12m ×12m 的方格网,在场所施作钢筋标高桩。
在钢筋上表记点,一致下返必定的高度为砂垫层底面。
(3)敷设粗砂查验标高无误,敷设粗砂垫层,粗砂进场时,需对每批次进行查验,合格后方可使用。
人工摊铺粗砂,施工时保证 1cm 的虚铺厚度,因为砂垫层只有 5cm 厚,采纳平板振动器对砂垫层振实。
用灌砂法检测砂垫层密实度。
碎石层施工丈量放线→ 敷设碎石→ 碾压碎石(1)丈量放样依据已计算的丈量数据,丈量人员依照轴线 12m ×12m 的方格网,从头在场所施作标高桩。
在钢筋上用油漆表记点,一致下返必定的高度为碎石垫层顶面。
碎石为开级配,其粒径及组偏见表 2,碎石进场时,需对每一批次进行查验,合格后方可进行摊铺。
为防止粗砂垫层扰动,拟订路线,农用运输车运送碎石,人工摊铺。
虚铺 2~3cm 的厚度,采纳 2.5t 振动压路机碾压,碾压前,每平米泼水3~ 4kg ,随碾压再次随泼水,每平米泼水 1kg 。
压路机碾压 3 次后,振动 2 次,再静压 1~2 次,成活后采纳注水法查验密实度。
无砂大孔混凝土施工施工准备→ 丈量放线→ 安装定位冲筋钢管→ 洒水湿润碎石层→ 摊铺无砂大孔混凝土→ 振实无砂混凝土→ 覆盖塑料薄膜保养(1)施工准备熟习图纸:以施工图为依照,对井口做预留安装模板,与绿地连结地点检查混凝土道牙能否施工。
