110kV贵轮变输变电工程启动投运方案贵阳供电局电力调度控制中心2013年11月批准:审核:编写:刘永启一、工程概况110kV贵轮变输变电工程主要内容:110kV贵轮变总降站,110kV钢轮线线路,首钢一总降间隔扩建。
设计及建设缘由:贵州轮胎股份有限公司“贵州轮胎股份有限公司年产120万条高性能载重子午线轮胎生产线异地技改项目”的用电需求,在修文县扎佐镇新建一座110kV总降站。
工程规模:贵轮变主变容量最终为4×40MVA、本期为2×12.5MVA,110kV 为单母线分段接线、户内GIS布臵,四明变送出两回110kV线路至贵轮变实现双电源供电、本次为过渡期由首钢一总降转供(110kV钢轮线线路全长4.527kM,其中架空部分4.15kM、导线型号LGJ-300/50,电缆型号YJLW03-64/110kV 1×630单芯电缆、长度3×377M,),10kV母线终期为单母线四分段接线、出线终期48回、本期为单母线分段接线出线26回,无功补偿终期终期为8×4200kvar、本期为4×4200kvar,站用变采用接地变带消弧线圈配臵、终期为4×500kVA、本期为2×500kVA。
110kV贵轮变输变电工程于2013年3月开工、于2013年11月竣工,设计单位为贵阳电力设计院有限责任公司,承建单位为贵州能通电力建设工程有限公司,监理单位为广州东宁监理有限公司,110kV贵轮变输变电工程由贵阳供电局负责组织工程验收和工程启动投运。
二、资源要求1、110kV贵轮变输变电工程启动投运方案已获批准生效,并已发送至相关各管理和运维部门;2、110kV贵轮变输变电工程启动投运方案已上报各级调度机构备案,已下发至各启动投运相关单位或部门;3、贵阳供电局所属各部门及各单位所有参与110kV贵轮变输变电工程启动投运的相关人员必须现场就位;4、首钢一总降、贵轮变当值人员必须熟悉本次启动投运进行中的“风险分析与控制措施”内容,同时做好事故预想工作和防范措施;5、110kV贵轮变通讯和调度自动化通信必须确保畅通;6、所有参与110kV贵轮变输变电工程启动投运的单位或部门相关调试、试验用设备仪器必须现场就位,并确保能够正常使用;7、110kV贵轮变的安全设施、安全装臵及个人安全工器具必须齐全,安全设施和安全装臵功能必须齐全;8、110kV贵轮变消防系统中的消防标识与消防设备一致、消防装臵功能设定齐全并运行正常;9、110kV贵轮变防误操作系统及装臵已调试完毕并确保可正常运行;10、贵阳地调与贵州轮胎股份有限公司《调度协议》已签订生效。
0kv变配电室受送电方案清晨的阳光透过窗户洒在案头,一杯热气腾腾的咖啡散发着诱人的香气。
我坐在桌前,手指敲击着键盘,思绪如泉涌般流淌。
关于这个0kv变配电室受送电方案,我早已构思成熟,现在就让我以意识流的笔触,为你展现这个方案的精髓。
一、项目背景及目标二、项目实施步骤1.设计阶段在设计阶段,我们要进行现场勘查,了解园区内的用电需求、地形地貌、周边环境等信息。
然后,根据这些信息,制定出合理的变配电室布局方案。
这个阶段的关键是确保设计方案的科学性、合理性,为后续施工提供有力保障。
2.施工阶段(1)土建工程:包括地基处理、建筑主体施工、室内外装修等。
(2)设备安装:包括变压器、高低压配电柜、电缆、母线等设备的安装。
(3)调试试验:在设备安装完毕后,进行调试试验,确保设备运行正常。
(4)验收交付:在项目完成后,组织验收,确保项目达到预期目标。
3.运营维护阶段项目投产后,我们要定期进行运维检查,确保设备正常运行,发现并及时处理安全隐患。
同时,根据园区内企业的用电需求,调整供电策略,提高供电效率。
三、项目关键技术创新1.采用先进的配电设备和技术,提高供电可靠性。
2.引入智能化监控系统,实现远程监控、故障诊断等功能。
3.采用节能环保型变压器,降低电力损耗。
4.优化供电方案,为企业提供个性化、定制化的电力服务。
四、项目风险及应对措施1.施工风险:可能出现施工安全事故、设备损坏等问题。
应对措施:加强施工现场管理,严格执行安全生产制度,确保施工安全。
2.运营风险:可能出现设备故障、电力中断等问题。
应对措施:建立健全运维管理制度,定期进行设备检查、维护,确保设备正常运行。
3.政策风险:可能受到政策调整、市场变化等因素的影响。
应对措施:密切关注政策动态,及时调整项目策略,降低政策风险。
4.资金风险:可能面临资金不足、融资困难等问题。
应对措施:制定合理的融资计划,确保项目资金充足。
五、项目效益分析1.经济效益:项目投产后,将为企业提供稳定、可靠的电力供应,降低企业用电成本。
广东电网阳江供电局110kV港口输变电工程
启动方案
(阳江供电局签证页)
批准:
审核:
专业审核:
编写:
广东电网阳江供电局110kV港口输变电工程
启动方案
(阳江供电局输电部签证页)
批准:
审核:
专业审核:
编写:
广东电网阳江供电局110kV港口输变电工程
启动方案
(阳江供电局变电部签证页)
批准:
审核:
编写:
广东电网阳江供电局110kV港口输变电工程
启动方案
(阳江供电局计划建设部签证页)
批准:
审核:
编写:
广东电网阳江供电局110kV港口输变电工程
启动方案
(施工队签证页)
批准:
审核:
专业审核:
编写:
目录
一、工程概述 (2)
二、计划启动时间 (3)
三、调度命名与调度编号 (3)
四、设备启动范围及主要设备参数 (3)
五、启动前的准备工作 (4)
六、启动前有关变电站一、二次设备的运行状态 (7)
七、设备启动操作顺序纲要 (9)
八、启动操作步骤 (9)
九、附件 (14)。
一、工程概况:(一)工程设计:该站设计规模:35KV进线1回路,主变容量10000KVA;10KV保安电源1回路。
10KV系统为单母线分段接线,10KV出线14回路,10KV电容补偿2回路,消谐回路2回路,保证了供电的安全可靠及经济运行。
现有1台主变为有载调节变压器,35KV及10KV高压开关均为真空断路器,35KV及10KV开关柜均采用微机综合保护装置。
(二)我矿现有负荷由矿区内10KV临时变电所供电,该电源来自彭集35KV 变电站。
该临时变电所内高压柜为我矿35KV变电站10KV二段高压柜。
(三)电气主接线系统图。
(附图)二、编制方案依据:1、《电气建设施工、验收及质量验评标准汇编2、《火电施工质量检验及评定规范》3、《电气装置安装工程电气设备交接试验标准GB50150---914、《电力建设安全操作规程》5、山东省济南冶金设计院股份有限公司设计图纸、设备出厂技术资料。
6、山东盛鑫矿业有限公司35KV变电站一次系统接线图。
三、送电方案及范围:1、由李楼220KV变电站35KV侧出线送电至山东盛鑫矿业有限公司35KV变电站35KV进线柜35KV母线。
2、1#主变。
3、10KVⅠ段母线。
四、送电前应具备的条件:㈠按照施工图纸及技术资料安装完毕并根据施工及验收规范检查合格。
㈡各种安装、检查及记录、调试、试验及记录合格,记录资料齐全。
㈢送电方案审批通过,并向送电人员进行技术交底。
㈣送电用的专用工具、防护用品、警告牌类及记录表格准备齐全。
㈤有关一、二次设备编号清楚、正确,安全标志明显齐全,所有电气设备接地良好,孔洞封堵完毕,凡送电区域必须挂警示牌。
㈥所有一、二次设备必须进行操作传动试验检查完毕,所有保护装置按定值整定并校验完毕。
㈦设置好足够防火用品及用具并组织好消防人员及车辆等。
㈧通讯工具应满足送电的要求,要配备通讯电话。
㈨操作值班人员应上岗,按时作好记录。
五、送电组织和领导:为了使送电工作顺利进行,组织一个强有力的领导班子,现场组织协调送电工作,做好送电前的各项准备及检查督促工作,督促参加送电试运人员按方案进行,做好必要的安全措施,确保送电试运一次成功。
110千伏龙岭输变电工程启动方案(河源局签署页)批准:审定:专业审核:工程审核:编制:深圳市超鸿达电力建设有限公司二〇一三年七月十九日一、工程概述1、110kV龙岭变电站位于河源市源城区龙岭工业园区内,地形均为丘陵。
本站最终规模为3台50MVA主变压器,无功补偿容量为6组5010kVar,110kV 出线4回,10kV出线36回,3台160kVA站用变,3台630kVA接地变,全站采用综合自动化系统设计。
本期建设规模:2台50MVA主变压器,无功补偿容量4组5010kVar,110kV出线4回,10kV出线24回,2台160kVA 站用变,2台630kVA接地变。
本期110千伏龙岭输变电工程电气设备现已全部安装、调试完毕,110千伏联龙甲线、联龙乙线由原110千伏联埔甲线、联埔乙线解口入110千伏龙岭变电站,110千伏龙岭输变电工程现经验收合格,质监签证,具备受电投运条件。
2、本期建设规模:110千伏龙岭变电站110千伏母线为单母分段接线,2台50MVA主变压器,无功补偿容量4组5010kVar,110kV出线4回,10kV 出线24回,2台160kVA站用变,2台630kVA接地变及智能消弧接地系统2套。
3、220千伏联禾站110千伏联龙甲线和110千伏埔前站110千伏龙埔甲线线路保护装置更换。
110千伏联埔甲线解口进110千伏龙岭变电站,而龙岭站内110千伏联龙甲线保护装置为许继的WXH-183AG型微机光纤纵差保护装置,因此需将220千伏联禾站110千伏联龙甲线和110千伏埔前站110千伏龙埔甲线线路保护装置改为和龙岭站内一致的WXH-183AG型微机光纤纵差保护装置。
现220千伏联禾站内联龙甲线和110千伏埔前站内龙埔甲线的保护更换工作已完成并验收合格,具备投产条件。
4、新建上述设备控制电缆、保护、测量、计量、录波装置及后台监控系统。
5、在本方案中,地调对其调度管辖范围内的一、二次设备在启动过程中的运行方式的安全性与可靠性负责。
XXXXXXXXXXXX110KV变电站系统调试送电方案目录一、简介二、110KV系统调试三、主变压器调试四、10KV系统调试五、110KV、10KV主变压器保护试验六、110KV、10KV主变压器系统受电一、变电站简介建设规模:本次新建的XXXXXXX110kV变电站作为企业用电的末端站考虑。
主变压器:容量为2×16MVA,电压等级110/10.5kV。
110kV侧:电气主接线规划为双母线接线;110kV出线规划8回。
10kV侧:电气主接线按单母线分段设计,10kV出线规划39回。
10kV无功补偿装置:电容器最终按每台主变容量的30%进行配置,每台主变按4800kvar,分别接在10kV的两段母线上。
中性点:110kV侧中性点按直接接地设计,10kV中性点经过消弧线圈接地设计。
变电站总体规划按最终规模布置。
变电所位于电石厂区,其中占地面积1065平方米,主建筑面积为1473平方米,分上、下两层,框架防震结构,主变压器选用新疆升晟变压器股份公司生产的两圈有载调压、风冷节能型变压器。
110KV设备选开关厂生产的SF6全封闭组合电器(GIS),10KV设备选用四达电控有限公司生产的绝缘金属铠装封闭式开关柜。
110KV主接线为双母线、10KV系统主接线均为单线分段,微机保护及综合自动化。
110KV、10KV、主变压器系统的保护均采用南瑞继保公司生产的继电器保护综合自动控制系统。
由昌吉电力设计院完成设计、安装、调试。
由山东天昊工程项目管理有限公司负责现场监理。
二、 110KV系统调试110KV系统(图1)设备经过正确的安装后,应做如下的检查和测试:1、外观检查:装配状态,零件松动情况,接地端子配置,气体管路和电缆台架有无损坏等。
2、接线检查:从控制柜到隔离开关,接地刀闸开关等元件操作机构的接线,符合二次原理图和接线图。
3、二次回路交流耐压实验。
4、绝缘电阻的测定:使用兆欧表测量主回路的相间及地、绝缘电阻值应大于1000MΩ,使用500V兆欧表测量控制回路对地,绝缘电阻值应大于1MΩ。
10kv配电室送电方案10kV配电室是电力系统中非常重要的一环,用于接收来自高压线路的电能,并将其发送到低压线路供用户使用。
一个合理、安全和高效的送电方案对于电力系统的正常运行至关重要。
以下是一个符合题目要求的10kV配电室送电方案。
一、项目简介本项目是对于某地区的10kV配电室进行送电方案设计。
项目区域包括A、B、C三个重要用电区域,分别供应了医院、学校和商业中心等重要场所。
项目目标是稳定、可靠地向各个用电区域供电,保障其正常运转。
二、网络结构设计1. 高压线路接入:将10kV高压线路接入配电室,采用安全可靠的开关设备进行分段控制。
2. 主变电站:在配电室内设置主变电站,用于将高压电能降压为所需的低压电能。
主变电站采用油浸式变压器,并设有电流互感器和电压互感器进行监测。
3. 开关设备:配电室内设置层叠式开关柜,用于实现各个用电区域的分段控制和电能的分配。
开关柜采用高断裕的真空断路器,确保电能传输的稳定和可靠。
4. 低压线路接出:从配电室出口引出低压线路,通过架空线路或地埋线路连接到各个用电区域。
三、安全保护设计1. 过电压保护:在配电室主开关柜前设置过电压保护装置,包括避雷器和过电压继电器,用于保护设备免受过电压冲击的损害。
2. 过电流保护:各个用电区域的开关柜和变电器等设备上设置过电流保护装置,包括熔断器和差动保护装置,用于及时切断电路,防止设备受到过电流的损伤。
3. 地电位保护:在配电室及其周围设置地网,用于保护设备和人员免受电气泄漏造成的电击。
4. 温度监测:在主变电站和开关设备上设置温度传感器,用于监测设备的工作温度,确保其运行在安全范围内。
5. 防火措施:配电室内采用防火墙和防火涂料,配备灭火器和消防报警系统,确保火灾发生时能够及时进行处置和报警。
四、配电系统运行管理1. 设备维护与检修:定期对主变电站、开关设备等进行维护和检修,并建立完善的管理记录,确保设备的正常运行和安全可靠。
2. 线路巡检:定期对配电线路进行巡视,及时发现线路老化、故障等问题,并进行维修和更换,保障电能传输的稳定性。

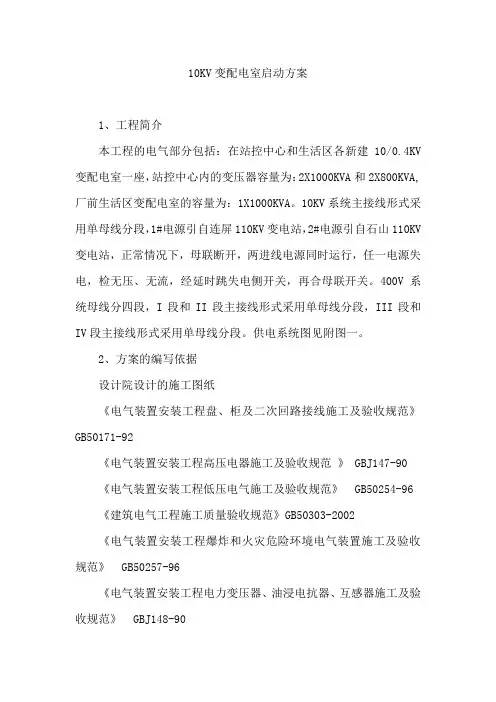

10KV变配电室启动方案1、工程简介本工程的电气部分包括:在站控中心和生活区各新建10/0.4KV 变配电室一座,站控中心内的变压器容量为:2X1000KVA和2X800KVA,厂前生活区变配电室的容量为:1X1000KVA。
10KV系统主接线形式采用单母线分段,1#电源引自连屏110KV变电站,2#电源引自石山110KV 变电站,正常情况下,母联断开,两进线电源同时运行,任一电源失电,检无压、无流,经延时跳失电侧开关,再合母联开关。
400V系统母线分四段,I段和II段主接线形式采用单母线分段,III段和IV段主接线形式采用单母线分段。
供电系统图见附图一。
2、方案的编写依据设计院设计的施工图纸《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92《电气装置安装工程高压电器施工及验收规范》 GBJ147-90 《电气装置安装工程低压电气施工及验收规范》 GB50254-96 《建筑电气工程施工质量验收规范》GB50303-2002《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》 GB50257-96《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》 GBJ148-90《电气装置安装工程电气设备交接验收标准》 GB50150-91有关的电气计量表计检定规程。
电气设备的厂家技术文件资料。
工程项目的施工组织设计。
有关的电气试验,运行安全操作规程。
公司《质量保证手册》、《质量体系文件》及支撑性文件。
本方案的编写是以设计提供的施工图纸和国家的有关标准、规范、安全法规等为依据进行编写的。
3、送电前的准备工作3.1电气试验(1)主要试验设备名称绝缘电阻测试仪,交流耐压试验设备,直流高压试验器,继电器综合测试仪,机械特性测试仪,操作台,大电流发生器,交流试验变压器,高压核相仪,直流双臂电桥,变压比电桥,放电棒,标准电流互感器,标准电压互感器,标准电流表,标准电压表。
(2)电气调校试验程序如下(3)高压试验项目(3.1)高压电缆的试验项目包括测量绝缘电阻、直流耐压试验及泄露电流测量、检查电缆线路的相位。
编号:110kV#3主变扩建工程#3主变压器启动送电方案编制单位:110kV#3主变扩建工程#3主变压器启动送电方案批准(启委会)调度机构(省中调)批准:审核:运行单位()批准:审核:建设单位()批准:审核:编制单位()批准:审核:编制:印发: 110kV变电站#3主变扩建工程启动委员会海南电网电力调度控制中心,供电局送达:海口地调调度台、110kV滨海站、福建宏闽工程监理有限公司、郑州祥和集团电气安装有限公司目录一、工程概况 (1)二、启动范围 (1)三、启动组织指挥关系 (2)四、启动前应具备的条件 (4)五、启动前系统运行方式 (5)六、启动前变电站运行方式 (5)七、安全措施 (6)八、启动试验项目及操作顺序纲要 (7)九、启动步骤 (7)十、收尾工作 (13)十一、附件 (14)一、工程概况1、建设规模:本期为海口滨海110kV变电站#3主变扩建工程,主要工程量为:安装1×50MVA主变压器1台、中性点隔离开关1组、110kV中性点避雷器1台、10kV氧化锌避雷器3台、绝缘铜管母线75米、中性点电流互感器1台、支柱绝缘子1支;安装10kV进线开关柜1面、10kV馈线开关柜4面、10kV电容器开关柜1面、10kV消弧线圈开关柜1面、封闭母线桥10米、电力电容器组1组、串联电抗器3台、接地变消弧线圈成套装置1套;安装#3主变保护屏1面、#3主变测控屏1面、10kV分段备自投屏1面、10kV消弧线圈控制屏1面、#3主变电度表屏1面;安装10kV电缆150米、控制电缆5200米。
2、电气主接线方式:110kV采用单母线分段接线方式。
10kV采用三分段母线接线方式。
110kV配电装置采用户内GIS布置方式。
3、保护设备采用南京南瑞继保工程技术有限公司产品,主要保护设备。
二、启动范围(一)启动范围1、#3主变压器;2、10kV III段母线;3、#3接地变消弧线圈成套装置。
4、#3电容器组。
110KV华星变电站启动送电方案一、启动时间二00七年月日时分二、启动范围县调冲击:110XV519和乌线华星变丁接段、进线5』9开关;现场冲击:2.noXV I段母线及压变、#1主变及三侧开关、35灯、wXV母线(含压变、所变、电容器等)及以下设备。
三、启动前相关方式和城变:西和5丄4线运行带全所负荷,5M和乌线在检修;乌江变:5992古乌线运行带全所负荷,5丄9和乌线在检修。
四、启动前准备1.lioXV华星变全部设备保护按相应定值单调整并按要求投入。
2.核对华星变设备(包括出线)均在冷备用状态。
五、启动冲击华星变调度联系人(相关负责人)向县调汇报:noxy和乌线华星变丁接段、nojcy 华星变所有设备经安装、调试、验收合格,具备启动送电条件,且上述设备均在冷备用状态。
第一部分:县调冲击(县调报地调)乌江变:K 529和乌线山检修转冷备用;和城变:2、5^9和乌线山检修转冷备用;华星变:3、合上5丄92刀闸;4、合上5M开关;和城变:5、停用5丄9开关重合闸;6、将519开关曲冷备用转热备用;7、用529开关对线路冲击3次(冲击设备:华星变丁接段、进线529开关);第二部分:现场冲击lioXV部分:1.拉开5丄9开关;2.合上529】刀闸;3.将lioxy压变由冷备用转运行(合上5015刀闸及低压侧保险);4-合上5011刀闸;5-合上501 JF关;6.用5】9开关对母线设备冲击3次(冲击设备:noXV母线及压变、501开关);监视noXV母线电压;7.拉开502开关;8.合上5012刀闸;9・合上5O】o中性点接地刀闸;10.529开关复压过流1【段由人2秒调至0.5秒;502开关复压过流II段由1.2(1.5)秒调至0.5(0.8)秒;11,用501开关对# I主变冲击5次并拉开(每次间隔时间5分钟);监视主变冲击电流及声音;12.将3。
1、1O1 JI'关由冷备用转热备用;巧.合上501开关;24•拉开5010中性点接地刀闸;35灯:15-将35XV压变由冷备用转运行(合上3015刀闸及低压侧保险);”•将303开关2#所用变由冷备用转运行;27•将3。
编号:110kV#3 主变扩建工程#3 主变压器启动送电方案编制单位:110kV#3 主变扩建工程#3 主变压器启动送电方案批准(启委会)调度机构(省中调)批准:审核:运行单位()批准:审核:建设单位()批准:审核:编制单位()批准:审核:编制:印发: 110kV 变电站 #3 主变扩建工程启动委员会海南电网电力调度控制中心,供电局送达:海口地调调度台、 110kV 滨海站、福建宏闽工程监理有限公司、郑州祥和集团电气安装有限公司目录一、工程概况1、建设规模:本期为海口滨海110kV 变电站 #3 主变扩建工程,主要工程量为:安装1 ×50MVA 主变压器 1 台、中性点隔离开关 1 组、 110kV 中性点避雷器1 台、10kV 氧化锌避雷器 3 台、绝缘铜管母线 75 米、中性点电流互感器 1 台、支柱绝缘子 1 支;安装 10kV 进线开关柜 1 面、 10kV 馈线开关柜 4 面、 10kV 电容器开关柜 1 面、 10kV 消弧线圈开关柜 1 面、封闭母线桥 10 米、电力电容器组 1 组、串联电抗器 3 台、接地变消弧线圈成套装置 1 套;安装 #3 主变保护屏 1 面、 #3 主变测控屏 1 面、 10kV 分段备自投屏 1 面、10kV 消弧线圈控制屏 1 面、 #3 主变电度表屏 1 面;安装10kV 电缆 150 米、控制电缆 5200 米。
2、电气主接线方式:110kV 采用单母线分段接线方式。
10kV 采用三分段母线接线方式。
110kV 配电装置采用户内GIS 布置方式。
3、保护设备采用南京南瑞继保工程技术有限公司产品,主要保护设备。
二、启动范围(一) 启动范围1、#3 主变压器;2、10kV III 段母线;3、#3 接地变消弧线圈成套装置。
4、#3 电容器组。
5、(二) 待投运设备调度命名及编号1、待投运设备调度命名和编号见附件。
三、启动组织指挥关系启动委员会启动调试总指挥值班调度员启动操作指挥调试试验指挥现场安全监督及事故应急小组启动操作、监护人员各调试小组组长1、启动委员会:负责工程启动前及启动过程中的组织、指挥和协调,审批启动方案及调整方案,确认工程是否具备启动条件,确定启动时间,对启动中出现的重大情况做出决定。
启动委员会可授权启动试运指挥组负责启动工作指挥。
2、启动调试总指挥:根据启动委员会的授权,负责启动期间启动范围内设备的事故处理,协调启动操作与调试试验的衔接,向启动委员会汇报启动工作有关情况。
3、启动调度:地调值班调度员负责运行系统的操作指挥与事故处理,并在系统允许的条件下为新设备启动工作提供所需的系统条件。
4、启动操作指挥:在启动调试总指挥的指挥下,根据启动方案指挥启动范围内设备的操作,发布操作指令或许可操作指令,向启动调试总指挥和值班调度员汇报操作有关情况,协助启调试总指挥处理启动范围内设备的异常与事故。
5、调试试验指挥:在启动调试总指挥的指挥下,负责启动过程中所有调试、试验工作的组织、指挥和协调,落实有关调试、试验的安全措施,向启动调试总挥员汇报调试、试验的有关情况。
6、各调试小组组长:在调试试验指挥的指挥下,负责组织完成本小组负责的调试、试验工作,落实有关调试、试验的安全措施,向调试试验指挥员汇报本小组调试、试验有关情况。
7、现场安全监督及事故应急小组:在启动调试总指挥的指挥下,负责启动调试过程中各种安全监督及事故和突发事件的应急处理。
8、现场操作:110kV滨海站当值值班员启动过程中 110kV 滨海站新设备的操作由110kV 滨海站运行人员负责执行,第一操作监护人由施工队人员监护,第二操作监护人由110kV 滨海站值班员负责监护, 110kV 滨海站值班员在接到启动操作指挥的综合指令后,根据启动方案和有关操作规定拟定具体操作票,监护施工人员完成有关操作。
四、启动前应具备的条件1、本次待投产的基建工作全部竣工,调试结果符合交接验收要求,并经验收组验收合格,具备投运条件。
2、 110kV #3 主变进线开关经验收组验收合格,具备启动送电条件。
3、 110kV备自投开关传动试验已做完并经验收组验收合格,具备投运条件。
4、以 110kV 滨海站 #3 主变为基准,对主变两侧做一次定相正确并经验收组验收合格,具备启动送电条件。
5、 110kV滨海变电站启动范围内场地平整、通道畅通,电缆沟盖板齐全,临时工棚、脚手架、接地线已拆除。
6、本次投产的开关、刀闸设备均已经标明正确的名称、编号,并与计算机监控和主控室模拟图相符。
7、分步投产的站内带电设备均有围栏或警告牌。
8、电缆管口、开关操作箱、端子箱、保护屏电缆进线洞口已封堵。
9、设备外壳接地均良好,地网接地电阻试验合格。
10、通讯、遥信、遥测及计算机监控系统工作正常,新投产的设备有关遥信、遥测远动信息能正确传送至调度。
11、中调、地调已完成相关图形及模型的更新。
12、所有待投运的开关、刀闸、地刀均在分闸位置,10kV 手车柜的手车在试验位置,处冷备用状态。
13、所有待投运设备的保护定值按调度下达的继保定值单要求整定投入。
待投运设备完成保护整组传动试验验收合格。
14、滨海站 #3 主变本体检查良好,排油系统良好。
#3 主变高压侧开关档位在5档。
(海口地调)15、启动前检查待启动设备的设备油位、压力正常。
16、启动委员会确认上述启动条件均已满足后,签署《海口滨海110kV 变电站 #3 主变扩建工程启动送电通知书》并传真到省中调调度台和海口地调调度台,同时授权给滨海站值长向海口地调调度员汇报:110kV 滨海变电站具备启动送电条件。
海口地调值班调度员根据各自调度范围依据该通知书和滨海站值长申请指挥110kV 滨海变电站 #3 主变启动操作。
17、启动前安装人员会同运行人员对设备进行检查、交底,变电站操作人员应根据启动方案填写好操作票,其操作票应经监护人员审核合格, 110kV 滨海站第一操作人为变电站值班人员,第一监护人为施工队人员,第二监护人为变电站值班人员。
五、启动前系统运行方式系统运行方式按正常方式运行六、启动前变电站运行方式1、一次设备运行方式(1)110kV#3主变进线开关处于冷备用状态。
(2)#3 主变 10kV 侧开关处于冷备用状态。
(3)#3 接地变消弧线圈成套装置处于冷备用状态。
(4)#3 电容器组处于冷备用状态。
(5)10kV III 段母线处于运行状态。
(6)其他设备正常运行。
2、二次设备运行方式(1 )#3 主变 110kV 侧开关已按继保定值通知单(编号:)执行。
(海口地调)(2 )#3 主变 10kV 侧开关已按继保定值通知单(编号:)执行。
(海口地调)(3 )其他设备正常运行。
启动前 110kV滨海站值班员应确认上述一、二次设备在规定位置。
七、安全措施(一)电网安全运行风险评估及措施1、在#3 主变投运期间, 10kV III 段母线要从 10kV II 段母线切换到#3 主变,存在严重事故风险。
110kV 滨海站务必加强站内一、二次电气设备巡查,遵章操作,严防误投保护或误操作。
2、做好事故预想,做好事故应急处理的准备。
(二)现场操作风险评估及措施1、启动期间,加强安全监督,杜绝现场倒母操作过程中发生相邻间隔、相邻设备误操作现象。
2、严格落实操作票制度及五防操作规范,杜绝麻痹大意引起误操作。
八、启动试验项目及操作顺序纲要(一)相关保护定值修改(二) #3 主变启动(三)断开10kV II段母线和III段母线分段开关(四) 10kV III段母线启动(五) 10kV#3电容器启动及其带负荷测试(六)10kV 备自投试验(七)10kV#3消弧接地装置启动(八)运行方式安排九、启动步骤(一)相关保护定值修改1.滨海站:退出 110kV#3主变开关重合闸出口硬压板。
(二) #3 主变启动1.滨海站:投入 #3 主变压力释放及温度高跳闸压板。
2. 滨海站:合上 #3 主变 110kV 侧刀闸。
3.滨海站:确认 #3 主变有载调压档位已调至中间档。
4. 滨海站:合上 #3 主变 110kV 侧中性点刀闸。
(报中调)5. 滨海站:将 #3 主变保护定值(编号:)中第项“ 复压闭锁过流Ⅰ段时间”定值由更改为,(编号:)中第项“复压闭锁过流Ⅰ段时间”定值由更改为0 ,第项“复压闭锁过流Ⅱ段时间”定值由更改为0 ,第项“复压闭锁过流Ⅲ段时间”定值由更改为 0 ,第项“复压闭锁过流Ⅳ段时间”定值由更改为0 第项“复压闭锁过流Ⅴ段时间”定值由更改为0 第项“复压闭锁过流Ⅵ段时间”定值由更改为 0 (编号:)中第项“复压闭锁过流Ⅰ段时间”定值由更改为 0 ,第项“复压闭锁过流Ⅱ段时间”定值由更改为 0 ,第项“ 复压闭锁过流Ⅲ段时间”定值由更改为 0 ,第项“ 复压闭锁过流Ⅳ段时间”定值由更改为 0 第项“ 复压闭锁过流Ⅴ段时间”定值由更改为0 第项“ 复压闭锁过流Ⅵ段时间”定值由更改为 0 (高中低后备保护)(海口地调)6. 滨海站:确认 110kV 内桥开关在冷备用状态,合上 110kV 内桥开关。
7. 滨海站:合上 110kV#3 主变进线开关,对 #3 主变冲击第一次,带电 10 分钟,观察励磁涌流和空载电流,现场检查 #3 主变带电正常。
8. 滨海站:断开 110kV#3 主变进线开关,停电 10 分钟。
9. 滨海站:合上 110kV#3 主变进线开关,对 #3 主变冲击第二次,检查 #3 主变带电正常,带电 10 分钟。
10. 滨海站:检查 #3 主变带电正常后,用本体重瓦斯保护点跳#3 主变110kV 侧开关及内桥开关,停电 5 分钟。
11. 滨海站:检查 #3 主变 110kV 侧开关及内桥开关在分闸位置。
12. 滨海站:确认 110kV 内桥开关在冷备用状态,合上 110kV 内桥开关。
13. 滨海站:合上 #3 主变 110kV 侧开关,对 #3 主变冲击第三次,检查#3 主变带电正常,带电 5 分钟。
14. 滨海站:检查 #3 主变带电正常后,用有载重瓦斯保护点跳#3 主变110kV 侧开关及内桥开关,停电 5 分钟。
15. 滨海站:检查 #3 主变 110kV 侧开关及内桥开关在分闸位置。
16. 滨海站:将 #3 主变 110kV 侧开关由热备用转运行,对 #3 主变冲击第四、五次,每次带电 5 分钟停电 5 分钟,第五次带电正常后保持#3 主变110kV 侧开关在运行状态。
(三) 断开10kVII 段母线III 段母线分段开关1、滨海站:断开10kV III 段母线出线开关、、、;将出线开关、、、小车摇出,检查确认在冷备用状态。
2、滨海站:断开10kV II 、III 段母线分段开关;将10kV II 、III 段母线分段开关小车摇出,检查确定10kV III 段母线在冷备用状态。
